迭代规划最常见的失败,不是团队不会估点数,而是需求池里的每件事都被当成“这两周必须做完”。我做规划时会先问三个更难的问题:这次迭代真正要改变什么结果?团队实际能拿出多少连续工作时间?如果依赖、返工或线上问题发生,哪些承诺可以调整?把这三个问题答清楚,需求排期才算从“把卡片塞进日历”走到可执行的计划。
一、先讲核心结论:规划不是排满,而是建立可兑现的承诺
1. 迭代计划要同时说清目标、容量和边界
我把一次可执行的迭代计划看成三件事的交集:团队要达成的结果、团队真实可用的容量、迭代期间不能被忽略的约束。只列需求名称和负责人,没有目标、容量依据和约束说明的清单,不是计划,只是待办事项的排列。
目标回答“为什么做”,容量回答“最多能做多少”,约束回答“什么情况下必须调整”。例如,目标可以是让新用户在首次登录后完成关键配置,而不是“完成登录页改版”;容量需要扣除假期、支持工作和固定协作时间;约束则可能包括外部接口未交付、数据迁移窗口有限,或线上故障优先级高于新功能。
我更愿意承诺一个有余量、能验收的结果,也不愿意承诺一张看起来很满、遇到变化就失效的需求清单。这并不是保守,而是承认产品开发存在不确定性,并把不确定性摆进计划里。
2. 需求排期的基本顺序是先筛选,再拆分,再承诺
实操中,我不会直接从需求池按优先级往迭代里拖卡片,而是按以下顺序处理:先明确迭代目标,再检查需求是否具备进入条件;然后拆分工作、识别依赖、估算容量;最后才确定承诺项和候补项。顺序颠倒,通常会出现“高优先级需求都进来了,但没人知道怎么验收”的情况。
- 定目标:用一句话描述迭代结束时用户或业务能感受到的变化。
- 查就绪度:确认需求有用户场景、验收标准、必要设计和关键依赖。
- 算容量:依据人员可用时间、历史完成情况和维护负荷核算。
- 排承诺项:优先选择能够共同支撑目标、且依赖风险可控的需求。
- 留调整空间:准备候补项和变更规则,不把所有可用容量都提前承诺出去。
这套顺序的关键不是多开几场会,而是让每一步都能产出决策依据。目标不清,就先澄清目标;需求未就绪,就先补信息;容量不足,就主动缩小范围。不要把这些问题留给开发中途用加班解决。
3. 计划至少要有三层,而不是一个总清单
第一层是迭代目标,描述用户价值或业务变化;第二层是承诺范围,列出达成目标所必需的需求和验收条件;第三层是候补范围,只有在承诺项提前完成且质量门槛满足时才启动。三层内容分开,才能避免把“可能做”误读为“必须做”。
在跨职能团队里,我还会增加一层“计划假设”:例如测试环境何时可用、业务方何时验收、接口团队是否能在某个日期交付。假设不是事实,必须有负责人和确认时间。一旦假设失效,团队要按事先约定重新排序,而不是默默把风险转化为加班。
| 计划层次 | 需要回答的问题 | 典型产物 | 不清楚时的风险 |
|---|---|---|---|
| 迭代目标 | 结束时要改变什么 | 一条可验证的目标陈述 | 需求做完了,价值却无法判断 |
| 承诺范围 | 哪些工作是达成目标的必要条件 | 已就绪需求、验收条件、负责人 | 范围持续膨胀,验收标准临时变化 |
| 候补范围 | 有余量时可以做什么 | 已评估但不构成承诺的工作 | 候补项被误当成硬承诺 |
| 计划假设 | 哪些外部条件需要按时成立 | 依赖人、确认日期、失效处理方案 | 风险拖到迭代中后期才暴露 |
二、背景和真实场景:为什么“需求排了期”不等于“迭代可执行”
1. 需求入口越多,规划越容易被紧急事项挤变形
一个中大型团队的需求通常来自产品路线图、客户反馈、销售承诺、线上缺陷、合规要求和技术治理。它们都可能有合理性,但紧急程度、业务价值和交付风险并不相同。若每个入口都能直接把事项塞进当前迭代,团队表面上有统一计划,实际上是在同时履行多个互不兼容的承诺。
我见过一种典型场景:周一规划会确定了十几项需求,周三客户问题插入两项,周五又发现某个依赖接口延期。到迭代结束时,团队并非没有工作,而是关键目标被拆散,测试时间被压缩,未完成项又整体滚到下一轮。此时再讨论“大家是不是估得不准”,往往找错了原因。真正的问题可能是变更入口没有规则。
所以我会把临时事项分成三类:必须立刻处理的生产事故或合规风险;可以进入当前迭代、但必须换出等量工作量的业务需求;可以进入下一次排期的普通优化。只有第一类适合直接打断原计划,而且也要记录它挤占了什么。
2. 迭代计划面对的是复杂度,不只是工时
两项需求即使预估工时相同,风险也可能完全不同。一项是团队熟悉的页面字段调整,另一项涉及权限模型、历史数据兼容和多个系统接口。后者的不确定性不仅来自编码时间,还来自联调、边界条件、验收口径和回滚方案。
我在估算时会把“工作量”和“信心程度”分开记录。工作量说明大致需要多少团队投入;信心程度说明我们对需求、技术路径和依赖的把握有多大。低信心事项即使估时较小,也可能需要先做技术验证或拆成探索任务。把一个低信心需求直接放进承诺范围,是把未知当作已知。
这也是为什么单看历史速度容易误导。团队过去完成了多少工作,只能提供容量参考,不能替代对本轮依赖、人员变动、需求清晰度和质量负担的判断。
3. 计划质量要看流动过程,而不只看迭代末完成率
如果团队每轮都完成计划,但需求在迭代中反复换入换出,或者测试缺陷大量积压,完成率可能只是通过缩小验收、延后质量工作获得的。相反,某一轮因外部依赖延期少交付一项,但风险提前暴露、替代方案及时启动,计划机制可能比“刚好全部做完”的团队更健康。
我会同时看承诺完成率、范围变更率、阻塞时间、缺陷返工和目标达成情况。它们分别揭示承诺兑现、计划稳定性、等待成本、质量代价和价值结果。单一指标很容易被优化成表面成绩。

下图是用于说明不同容量占用结构的情景模拟,不是行业统计。它展示为什么在规划时必须先识别维护、支持和协作时间,否则理论工作日会被误当成开发容量。

三、常见误区:看起来更精细,实际可能更不可靠
1. 把待办事项数量当成计划完整度
计划写得越长,并不代表想得越周全。需求标题、负责人和估点齐全,仍可能缺少用户场景、验收条件、依赖确认和上线边界。一个标题叫“优化审批体验”的事项,至少要继续追问:哪个角色在哪个环节遇到问题?要减少哪类操作或等待?如何判断优化有效?是否涉及权限、通知和历史记录?
我会把规划会里的“听起来大家都懂”当成风险信号。不同角色可能对同一标题有完全不同的理解。比起争论估算数字,我更愿意先让产品、研发、测试分别复述预期结果。复述不一致,说明需求还没有准备好进入承诺范围。
2. 把历史速度直接换算成团队生产率
速度或历史吞吐量适合做容量参照,不适合拿来评价个人,也不应该被当成可以无限增长的配额。团队人员构成、需求复杂度、缺陷负担和休假情况一变,历史数值就需要重新解释。
例如,过去几轮平均完成30个估算点,不意味着本轮必须恰好承诺30点。假如本轮有两名关键成员休假、一个外部接口首次接入、还有一次版本迁移,硬凑到30点只是把不同风险压进一个数字。估算值服务于团队对范围的讨论,不是向团队施压的指标。
3. 把每个人的日历填满,误认为资源利用率更高
知识工作不是流水线上的固定工位。一个人同时参与多个高优先级事项,常见结果不是产出翻倍,而是切换变多、等待变长、责任边界变模糊。尤其是测试、架构和业务验收等稀缺角色,如果被多个事项同时占用,整个迭代可能被最慢的环节拖住。
我会优先限制并行中的工作,而不是追求每个人的任务看起来都排满。先完成一项可验收的工作,再启动下一项,通常比所有需求一起开工更容易暴露问题,也更容易形成可交付结果。
4. 把“临时加需求”当成沟通问题,而不是治理问题
如果业务方总能绕过产品负责人、直接找开发插单,问题就不仅是沟通不到位,而是团队没有统一入口和明确的取舍规则。要求每个人“多配合一下”,只会让非正式优先级长期压过正式计划。
我建议为插单设一个简单的交换规则:新增工作必须说明影响范围、紧急原因、决策人和退出项。若事项确实不能延后,就由有权负责人明确决定换出什么,而不是让团队把新增工作叠加到原承诺上。
5. 把估算会开成逐条报数会
如果每个需求都在会上现场解释、现场拆分、现场争论估点,规划会会被需求准备不足拖长。更有效的方式是把澄清前移:产品与技术负责人先做就绪度检查,争议项单独安排短会,规划会上集中处理目标、容量、优先级和取舍。
会议效率不等于把所有讨论压进更短时间。把未解决的问题标记出来并指定后续责任人,比在会议室里用几十分钟制造一个看似一致的答案更负责任。
四、专业判断逻辑:用可检查的规则决定需求能不能进入迭代
1. 先判断需求是否就绪,再判断优先级
优先级高,不等于已经适合开发。一个紧急需求如果验收口径未定、关键数据不可得或依赖团队尚未确认,直接排期只会把澄清工作推迟到交付阶段。我会把“重要”和“就绪”作为两个独立维度,不让重要性掩盖准备不足。
一个轻量的就绪检查可以包含以下内容:
- 是否说明用户或业务对象,以及当前遇到的具体问题。
- 是否有可验证的验收标准,而不是只有功能描述。
- 是否识别主要异常场景、权限边界和数据影响。
- 是否确认设计、接口、环境或外部团队依赖。
- 是否能在迭代中完成开发、验证和必要的上线准备。
我不会把检查表做成繁琐审批。它的用途是暴露缺口,而不是给需求盖章。若需求有高价值但未就绪,可以先安排探索、用户访谈、接口验证或方案评审,并把这类工作与交付型需求区分开。
2. 用“价值、风险、时机、成本”讨论顺序,不迷信单一公式
优先级工具可以帮助团队把争议说清楚,但不能自动做出正确决策。常见的价值与成本比、紧急度评分或加权排序,通常依赖人为输入;输入本身不可靠时,精确到小数点的分值只是制造精确感。
我更关注四类问题:不做会损失什么;晚做一个迭代会产生什么影响;当前是否具备交付条件;做完需要占用哪些稀缺能力。最后再通过团队讨论确定顺序,并写下关键假设。若两个需求分数相近,就看它们是否共同支撑同一目标,或哪一个能更早提供真实反馈。
| 判断维度 | 需要追问 | 常见证据 | 决策提示 |
|---|---|---|---|
| 价值 | 用户、业务或合规会发生什么变化 | 用户反馈、业务目标、风险记录 | 没有结果描述时,先澄清价值 |
| 时机 | 推迟一轮会不会错过窗口或扩大损失 | 合同期限、季节性、监管节点 | 紧急程度要有可核对依据 |
| 风险 | 技术、数据、依赖或质量上有哪些未知 | 技术验证、依赖确认、故障记录 | 高风险先拆验证,不一定先做完整功能 |
| 成本 | 需要哪些角色、协作和维护投入 | 团队估算、历史工作记录 | 识别稀缺角色,避免多个事项争抢同一资源 |
3. 容量核算既看可用人日,也看历史交付节奏
我通常用两种视角交叉校验容量。第一种是自下而上的可用人日:统计团队成员本轮工作日,扣除休假、固定会议、支持工作和已知维护任务,再留出处理不确定性的空间。第二种是自上而下的历史交付节奏:观察近期相似迭代中,团队稳定完成并通过验收的工作量。
两种结果差异很大时,不要挑对自己有利的那个。差异可能说明历史数据口径不一致、团队工作结构变化、某些工作没有进入计划,或容量核算漏掉了关键负担。先解释差异,再确定承诺范围,远比把数字平均一下更有意义。
我会避免把一个人的全部可用时间当成可计划时间。团队成员还有代码评审、协作答疑、缺陷处理和不可预见中断。若把所有日历空档都分配给新需求,计划会在第一次中断后开始连锁延误。
4. 依赖和不确定性要成为显式工作项
“等对方提供接口”不是没有成本的状态。它会带来等待、返工和验证窗口风险。因此我会把依赖写成可检查事项:依赖内容、责任团队、需要日期、最晚确认时间,以及失效时的替代方案。只写“依赖某团队”不能帮助负责人及时采取行动。
对高不确定性任务,我倾向先做小型验证,而不是在计划会上强行给出貌似准确的估算。验证可以是接口冒烟、数据抽样、原型测试或性能基准。验证任务的产出不是功能,而是降低关键假设的不确定程度。
下图使用建议基准的情景模拟展示不同准备状态下的风险差异,不代表所有团队都应采用相同阈值。它强调的是:未确认依赖和验收标准不完整,会让计划范围在迭代中更容易变化。

5. 以目标关联度组织需求,而非只按优先级从高到低
需求列表按分值从高到低排列,看起来公平,但可能把多个互不相关的小需求拼在一起,最后什么都做了一点,却没有一项形成完整体验。我会先把候选需求按目标聚类,再看每一组能否独立交付、是否需要共同上线,以及哪组能在本轮形成更明确的用户结果。
如果一个高优先级需求必须依赖多个尚未就绪的子系统,而另一个稍低优先级需求能独立验证关键假设,后者有时更适合进入本轮。这个判断不是降低业务价值,而是考虑兑现概率和学习速度。
五、具体案例:一个八人团队如何把“多做几项”改成“交付一个结果”
1. 案例背景:原计划装得下,实际并没有那么多容量
下面是我用于讲解的匿名化情景样例,数字为示意数据,不是某家企业的公开业绩。某企业协作产品团队有8人,计划周期为10个工作日。成员包括产品、设计、开发、测试和运维协作角色。团队的需求池里有新手引导改版、权限配置优化、报表导出、线上缺陷修复和技术治理任务。
最初的提案把所有需求按优先级排进迭代,估算总量明显超过团队近期稳定交付水平。会上有人认为“加班几天就能补上”,也有人指出测试和验收环节会被挤压。负责人没有马上砍需求,而是先把目标、容量、依赖和完成定义重新摆到同一张表里。
核算后,80人日的理论容量中,例行协作与请假占用16人日,支持和缺陷处理占用10人日,计划内新需求的上限约为54人日。团队再参考近期完成情况,确定计划内需求不应把54人日全部用满,因为有一项权限相关工作尚需技术验证。
2. 从“功能列表”改写成迭代目标
需求池原来写着“新手引导改版”“优化权限配置”“导出增加字段”。团队讨论后发现,当前更重要的问题是新用户完成首次关键配置的比例偏低,而不是页面本身是否改版。于是迭代目标被改写为:让首次使用的管理员能在一个连续流程中完成关键配置,并能明确知道配置是否生效。
这个目标改变了需求之间的关系。新手引导和权限配置成为支撑目标的承诺候选;报表导出虽然价值成立,却不直接影响本轮目标,因此被放入候补范围。线上缺陷则按风险和用户影响单独评估,不能因为不在目标里就忽略。
团队还设定了可观察的验证方式:关键配置流程在测试环境中完成端到端验收;上线后观察流程完成率、配置失败反馈和相关支持请求。样例中没有把某个提升百分比当成保证值,因为缺少足够基线时,先建立可靠测量比承诺一个漂亮数字更重要。
3. 拆分任务时把交付、验证和依赖一起纳入
“完善权限配置”最初是一个大需求,拆开后包含权限规则梳理、异常状态提示、接口校验、测试数据准备、权限边界验证和发布说明。拆分不是为了让任务卡片变多,而是让每个阶段都能看见阻塞,避免开发完成后才发现测试数据和验收角色都没准备好。
团队把接口确认安排在迭代前段,将权限边界验证设为明确任务,并规定如果关键规则在第二个工作日仍未确认,就暂停完整功能开发,先完成验证与方案评审。这样处理减少了把不确定工作伪装成确定交付的风险。
为了减少并行等待,团队规定新需求进入开发前,至少要有可执行的验收条件和可用测试环境。开发完成的工作优先流向评审和测试,而不是立即启动更多需求。这个限制短期看可能让“进行中”数量变少,却让完成并可验收的工作更早出现。
4. 计划结果:少承诺一项,换来更清楚的完成边界
样例团队最终把承诺范围控制在近期稳定交付节奏以内,留出一部分容量应对支持工作和未知问题。报表导出进入候补清单;权限配置的高风险部分先验证,不通过就缩小范围;缺陷修复按影响和紧急程度纳入维护容量,而不是悄悄挤占目标工作。
这轮计划并不以“卡片全部关闭”作为唯一成功标准。团队复盘时分别检查:目标是否实现、承诺项是否通过验收、变更是否有正式决策、依赖是否按时确认、质量问题是否积压。即使某项候补需求没有启动,也不算未完成承诺。

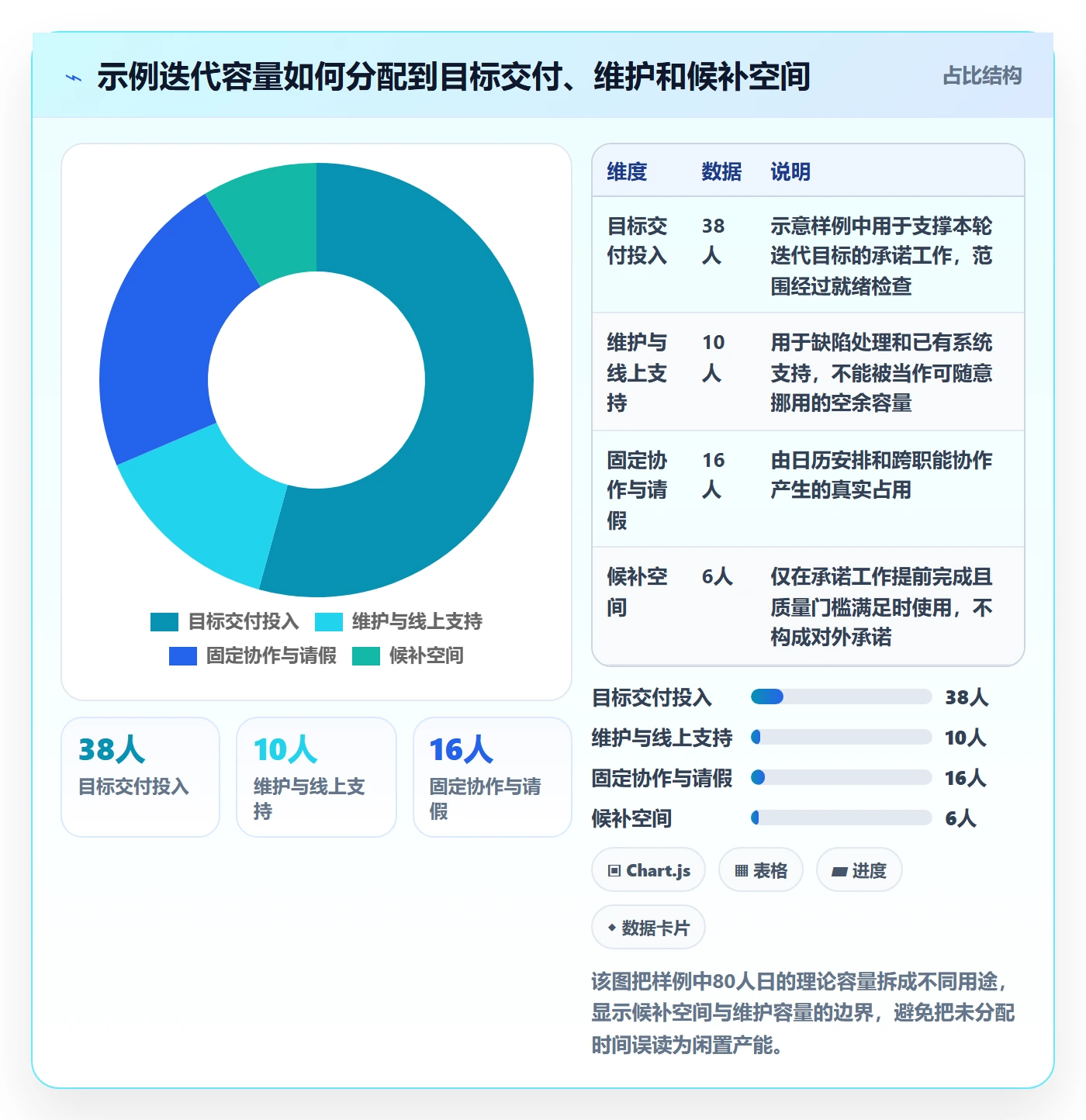

下图仍是情景模拟,用来说明把工作分成承诺、维护和候补后,容量结构更容易被解释。它不是建议每个团队采用相同比例,而是示范一种透明地讨论容量的方式。

5. 复盘重点是找系统原因,不是给估算误差找个人
假设一项需求没有按期完成,我会先问:需求是否在进入迭代前满足就绪条件?工作是否拆得足以尽早发现阻塞?依赖有没有责任人和最晚确认时间?变更有没有挤出规则?测试和验收是否被安排在计划内?这些问题比“当初为什么估错了”更能指导下一轮改进。
如果某类需求连续几轮都因为接口等待而延期,改进重点就应该是接口契约、联调环境或跨团队确认机制,而不是要求开发把估算再压低。如果缺陷处理长期超出预留容量,就要调整维护基线或降低新需求承诺量。复盘要改变工作系统,而不是只更新一个更乐观的数字。
六、把规划落到流程:会前、会中、会后分别做什么
1. 会前:清理需求池,避免规划会变成现场补课
规划会的质量,大部分在会前已经决定。产品负责人应提前整理候选需求的业务背景、验收条件和优先级依据;研发或技术负责人识别方案风险与依赖;测试代表检查异常场景和验证资源;项目负责人汇总人员可用时间、维护负荷和已知约束。
会前不需要把所有事项估算到极其精确,但要把“缺什么信息”标出来。缺失的信息有明确责任人和补齐时间,就可以继续讨论;缺失信息会直接改变方案或验收边界,就不应被默认成已解决。
我通常要求进入规划讨论的需求至少具备:目标关联、基本验收标准、粗略工作拆分、主要依赖和风险说明。达到这个门槛不是保证一定排入,而是保证团队能够进行有意义的取舍。
2. 会中:先统一目标,再做范围选择和容量校验
会议顺序建议是:确认目标,展示容量与约束,讨论候选需求的就绪度和依赖,选择承诺项,最后确认候补项、风险负责人和变更方式。若先逐条估点,团队容易把注意力耗在局部数字上,最后只能按剩余时间决定范围。
会中要允许“现在不决定”。一个事项如果缺少关键数据,可以安排验证任务,或明确由谁在什么时间补充信息。负责人的职责不是让每个问题当场得到答案,而是确保未决事项不会悄悄变成没人负责的风险。
当不同角色对范围有分歧时,我会要求各方说明分歧依据。产品讲用户影响,研发讲复杂度与依赖,测试讲验证范围,业务讲时机和影响面。讨论应围绕证据与取舍,而不是谁声音更大。
3. 会后:把计划转成可跟踪的承诺与风险清单
会议结束后,团队应能快速说清目标、承诺范围、候补项、关键依赖、负责人和验收方式。若大家只记得“本轮做这些卡片”,却说不清目标和调整规则,计划仍未完成。
项目负责人可以把计划整理成一页简明记录,而不是堆叠会议纪要。每个承诺项至少包括负责人或协作角色、完成定义、依赖状态和当前风险;未决项应单独记录,不要混进承诺清单。变更发生时,记录新增原因、影响工作和决策人,后续复盘才有依据。
4. 进行中:用短周期检查发现偏差,不等到迭代末
每日同步的重点不是逐人汇报忙碌程度,而是确认目标是否仍可达成、阻塞是否出现、正在进行的工作能否尽快进入验证。若某项工作连续多天没有可检查进展,团队应讨论拆分、求助或调整顺序,而不是继续把它标记为“进行中”。
中途检查也不是频繁改计划。除非发生高影响事故或关键假设失效,否则优先通过调整任务顺序解决问题。确需改变承诺范围时,要明确换出项,避免承诺总量在迭代中不断累加。
5. 用工具承载透明信息,而不是把工具当成规划机制
对于跨角色、跨团队协作较多的组织,项目管理平台可以帮助集中维护需求状态、负责人、迭代目标、依赖关系和风险记录。以 PingCode 为例,团队可以根据自己的流程管理需求与迭代工作,并通过看板或项目视图观察事项从待办、开发、验证到完成的流转情况。它适合用于支持过程透明,但是否排得合理,仍取决于目标、就绪标准和团队的决策纪律。
工具选型时,我会先检查团队是否能用它回答几个具体问题:当前承诺范围是什么?哪些事项被阻塞,阻塞多久?哪些需求依赖外部交付?本轮范围改变了几次?完成项是否满足验收和质量标准?如果只能展示任务数量,却无法帮助团队解释风险和变更,增加更多字段也不一定能改善规划。
中大型组织尤其要关注跨项目资源冲突、权限边界、流程配置成本和数据口径一致性。不要为了追求“全流程都进系统”,一开始就设计复杂状态。先让需求入口、迭代承诺和变更记录跑通,再根据真实使用问题扩展。任何平台都不能替代负责人做优先级取舍,更不能自动把未经确认的依赖变成可交付计划。
6. 指标要能触发行动,而不是只用于汇报
我会优先选择团队能采取行动的指标。比如阻塞时间增加,就检查依赖和决策路径;中途范围变化率升高,就检查需求入口和紧急程度定义;返工上升,就检查验收标准和测试前移情况。每个指标都要对应一个可能的改进动作,否则它只是报告装饰。
指标口径要固定。承诺完成率的分母到底是迭代开始时的承诺项,还是期间加入后的总工作量?缺陷是否纳入交付项?工作取消是否算未完成?这些问题不先说明,团队之间的数字无法比较。比较时更应看同一团队的趋势,而不是跨团队排名。

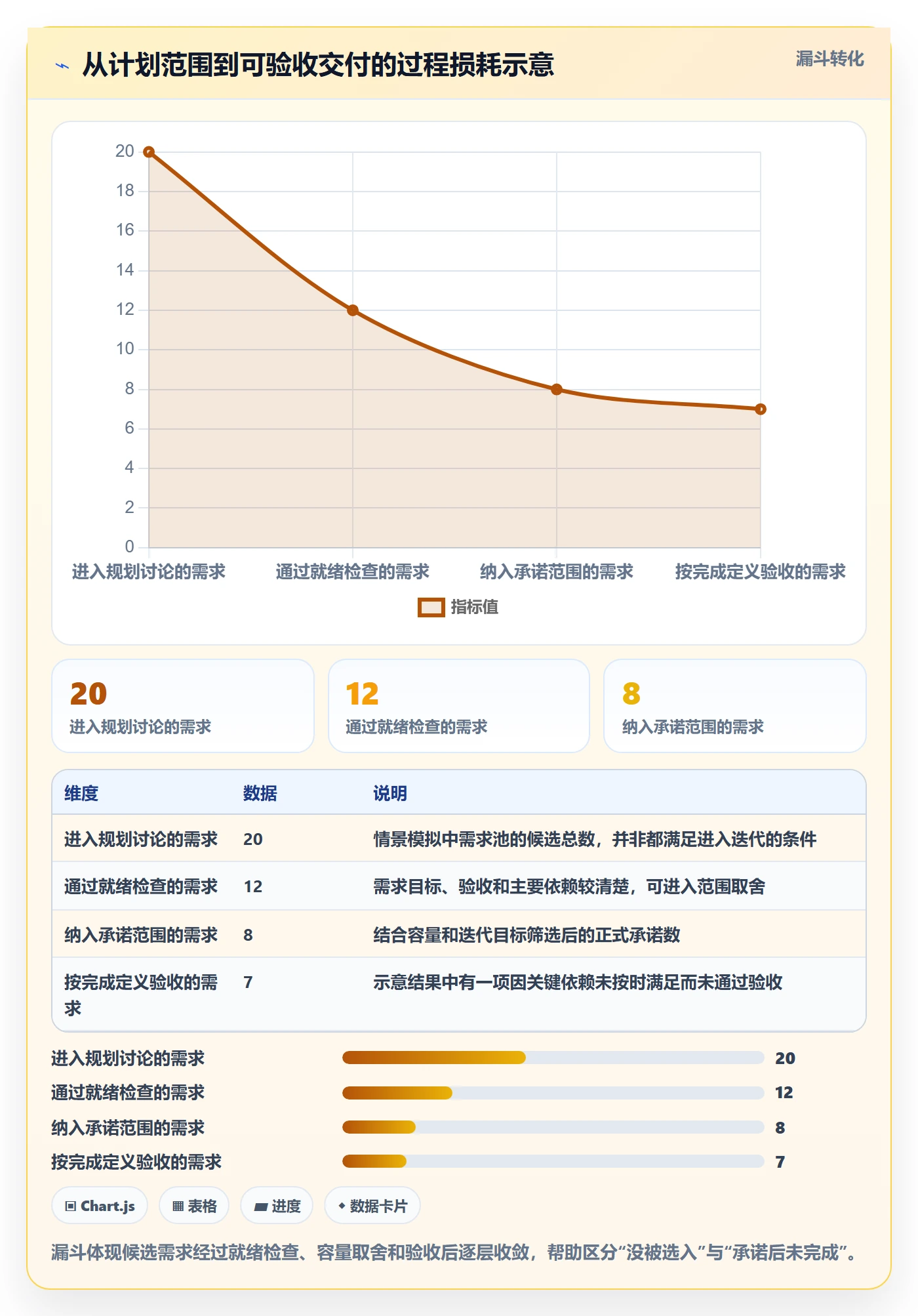

下图是一个建议基准的情景模拟,用三个过程指标展示从计划到交付之间可能出现的损耗,不构成行业基线,也不代表某个工具上线后的效果。

七、不同情况下怎么行动:同一套流程不代表同一种排法
1. 新团队或历史数据不足:先用短周期建立基线
新组建的团队通常缺少稳定的吞吐量数据,也可能仍在磨合分工。此时不要追求准确预测整个季度的交付量。可以先选择一个范围较小、验收边界明确的迭代,记录实际可用时间、阻塞、返工和完成定义,再用连续几轮数据校准容量。
初期规划应偏向较短的反馈周期和较少的并行工作。团队要确认估算口径一致、需求拆分尺度相近,才能比较历史数据。如果每轮需求粒度差异很大,单看完成数量并没有解释力。
建议新团队先回答三个问题:一轮内最常见的阻塞是什么?哪些角色是交付瓶颈?完成的工作是否都经过同样的验收?这些答案比追求一个“标准速度”更有价值。
2. 维护负担较重:明确维护容量,不要假装它不存在
如果线上支持和缺陷处理经常占用较多时间,我会把维护负荷作为计划中的独立容量,而不是等到中途发生后再解释延期。可以根据近期记录设定一个滚动预留范围,每轮结束后比较预留和实际消耗,逐渐校准。
当实际维护负荷持续超过预留时,负责人要判断是短期异常还是结构性问题。如果是故障集中发生,可安排专项稳定性工作;如果是长期存在,就应降低新需求承诺量,或重新分配支持角色。不能一边承认维护负担高,一边继续按满额开发容量排期。
3. 需求不确定但时机紧迫:先买信息,再买完整功能
对于市场窗口紧、但用户行为或技术路径尚不清楚的需求,我倾向于先做最小验证。验证可以是原型测试、小范围试点、数据分析或技术探索。目标是回答一个会影响后续投资的关键问题,而不是把整个大方案一次性推入迭代。
如果验证结果支持继续,再拆解完整交付范围;若结果不支持,及时停止或调整方案。短期看,探索任务可能不像功能交付那样有明显界面成果,但它能减少错误方向上的沉没成本。探索成果也必须有明确产出,例如验证结论、数据、决策建议或可复用技术方案。
4. 固定交付日期不可变:缩范围、加验证,不压缩质量门槛
合规窗口、合同节点或活动发布日期可能真的不能动。这时应该把日期、范围和质量标准分开谈。日期锁定后,通常要优先收缩非必要范围,确保核心路径可用,并提前安排验收、发布、回滚和支持准备。
我不建议以“先上线再补测试”作为默认策略。若确实存在必须分阶段发布的情况,应提前说明未覆盖范围、监控措施、回滚条件和后续完成日期。没有回滚方案的赶工,只是把交付风险转移到生产环境。
5. 多团队协同:先对齐依赖边界,再承诺联合结果
跨团队需求最容易出现“我以为对方已经答应”。因此应把联合交付拆成可确认的接口、数据、环境和验收节点,并为每个节点指定责任方。对依赖方的口头意向,不能等同于交付承诺。
如果多个团队的迭代节奏不同,可以安排共同的里程碑和接口验收,不必强行把所有团队的工作塞进同一个周期。关键是让先后关系可见、等待时间可观察,并在依赖延期时明确谁有权调整范围。
6. 遇到重大插单:判断是否打断,并公开交换成本
插单先看影响:是否存在用户安全、重大故障、合规违规或明确的高损失窗口?如果是,优先处理,并在计划记录中说明它挤占了哪些工作。若只是重要但可排期的需求,则进入候选池,按统一规则参加下一次范围讨论。
为了避免插单成为无声加码,负责人要明确“新增一项,移出一项”的边界。若管理层决定不移出任何工作,就要共同接受交付日期、质量风险或额外资源方面的影响,而不是只让执行团队承担后果。
八、不同情况下的取舍:负责人要知道放弃什么、保护什么
1. 速度与可预测性之间:先稳定流程,再追求更快
一个周期交付更多事项,并不一定意味着整体更快。如果同时伴随返工增加、缺陷积压和后续维护成本上升,短期吞吐量可能是用未来容量换来的。我会优先追求可预测的完成流动,再寻找减少等待、自动化重复验证和消除依赖瓶颈的机会。
当团队长期无法兑现承诺时,先减少在制工作、明确完成定义和改善需求就绪度,通常比提高估算额度更有效。速度应来自流程摩擦减少,而不是通过提高个人负荷获得。
2. 业务响应与计划稳定之间:允许改变,但让改变有代价记录
完全不允许变更会让计划脱离现实;无规则地接收变更则会让计划失去意义。成熟的做法不是二选一,而是设定变更门槛、授权人和交换机制。团队可以响应真正重要的变化,同时保留对原计划影响的可追溯性。
若每轮都有大量变更,说明需要回到需求入口、业务决策周期和目标拆分方式检查。不能因为“业务变化正常”就默认计划不需要管理。变化是现实,如何应对变化才是流程设计。
3. 利用率与缓冲空间之间:适度留白是风险管理,不是浪费
团队容量如果被排到没有任何余量,计划对缺席、线上问题、依赖延期和估算误差都没有缓冲。适度留白的价值在于降低波动对整轮交付的放大效应。留白不是没有目标,而是为不可预测工作和更快完成关键事项保留空间。
缓冲需要根据团队情境调整。新团队、维护负担高、外部依赖多时,通常更需要余量;任务高度重复、工作环境稳定、历史数据充分时,缓冲可以相对收敛。不要机械套用固定百分比,更不要把缓冲自动塞满候补需求。
4. 统一流程与团队自治之间:标准化底线,不标准化所有细节
组织可以统一需求入口、优先级责任、完成定义、变更记录和跨团队依赖格式,但不一定要规定每个团队使用同一套拆分方式或估算方法。统一过度,会让流程变成形式;完全不统一,又会导致跨团队协作无法对齐。
我倾向于标准化“需要公开回答的问题”,把具体执行方式交给团队根据工作特征调整。比如每个团队都说明容量和风险,但团队可以选择用人日、历史吞吐量或其他适合的方法核算。关键在于口径透明、能复盘、能解释。
5. 工具覆盖与流程负担之间:先解决信息断点,再扩展功能
引入或升级项目管理平台,不应以字段越多、流程越长为目标。要先找出团队最常见的信息断点:需求状态不透明、依赖无人跟进、变更无记录、验收结果无法追溯,还是跨项目资源冲突。工具配置应针对这些断点,而不是复制一份看起来完整的模板。
若团队规模较小、依赖少、沟通路径短,简单看板和固定复盘可能已经足够。若组织超过百人、多个团队共享资源、需要权限隔离和跨项目追踪,集中化平台通常更有价值,但也必须评估流程配置和维护成本。选择工具的标准应是它是否降低协调成本、提高信息可信度,而不是功能列表有多长。
6. 统一评分与专家判断之间:用评分提问,不让评分替人决策
评分适合暴露不同角色的判断差异。例如产品认为用户影响很高,技术认为依赖风险也很高,分数差异正好提示需要讨论。但最终决策还要结合目标、交付窗口和团队能力。评分表不能替负责人承担取舍责任。
当评分与实际经验冲突时,不要为了让表格看起来整齐而忽略专家判断。应该记录为什么调整排序、依据是什么、后续如何验证。这样的决策记录能让团队在复盘时知道当时掌握了什么信息,而不是只留下一个无法解释的分值。
九、从零开始的四周优化路径:每周只改变一个关键机制
1. 第一周:建立现状基线,不急着换工具
先统计最近几轮的承诺范围、完成项、范围变更、主要阻塞和维护投入。数据不必完美,但要统一口径。对每一轮未完成事项,标记是需求变化、依赖等待、容量估算、质量返工还是验收延迟,不要把所有原因都归为“任务太多”。
同时观察需求进入迭代前是否有验收标准、依赖确认和风险描述。若大部分需求都是在规划会上才开始澄清,优先改进会前准备,而不是延长会议时间。
2. 第二周:建立需求就绪门槛和唯一入口
定义轻量的就绪检查,并明确谁负责补充信息、谁有权批准紧急插单。把销售、客户支持、线上故障和路线图需求放入可追踪的入口,不意味着它们都要排队等待相同时间,而是让优先级和决策过程透明。
如果某个紧急类别确实需要快速响应,可以设置快速通道,但应规定适用条件、决策人和影响记录。没有边界的快速通道最终会变成所有人都认为自己紧急。
3. 第三周:试行目标驱动的容量规划
选一个团队试行“目标,承诺,候补,假设”四层计划。用可用人日和历史交付节奏交叉校验容量,不把全部可用时间分配给新需求。候补项保持独立,只有达到启动条件才进入工作流。
本周重点不是追求更高完成率,而是验证计划是否更容易理解:每个人是否知道目标是什么?待办项为什么入选?依赖失效时怎么办?如果这些问题仍说不清,继续缩短清单、澄清目标,而不是增加状态字段。
4. 第四周:复盘一个系统问题,并只做一项流程改进
挑选本轮最影响交付的问题,追到流程原因。例如,某接口依赖反复延期,就改进依赖确认机制;验收返工高,就前移验收标准讨论;维护工作持续超出预留,就调整容量基线或安排稳定性工作。
不要一轮同时推出十项流程改革。改动过多,很难分辨什么有效,也容易让团队把改善理解成额外行政负担。一次聚焦一个主要瓶颈,下一轮再检查变化是否带来实际效果。
5. 用一张计划检查表收尾
在每次规划结束前,我会用以下问题检查计划是否能执行。若有关键问题答不上来,就补齐信息、缩小范围或明确风险接受人,而不是默认“先做起来再说”。
- 迭代目标是否描述了可观察的业务或用户结果?
- 承诺项是否都有清楚的验收条件和完成定义?
- 需求是否已识别主要依赖、风险和外部确认时间?
- 团队容量是否扣除了休假、固定协作、维护与支持负荷?
- 是否存在过多并行工作,或稀缺角色被多个事项同时占用?
- 临时插单是否有明确的决策人和换出规则?
- 候补项是否明确不属于本轮硬承诺?
- 迭代中如何检查阻塞、范围变化和目标达成情况?
- 未完成工作将如何复盘,是否能区分计划问题与外部变化?
十、结语:好的迭代计划,是团队面对变化时仍然知道如何取舍
1. 迭代规划的价值不在于预测得毫厘不差
软件和业务环境都有不确定性,迭代计划不可能保证每个事项都按最初估算完成。它真正的价值,是让团队在变化发生时知道目标是什么、什么不能轻易牺牲、哪些假设已经失效,以及谁有权调整范围。
因此,我判断规划质量时,不会只问“这轮做了多少需求”,还会看团队是否更早暴露风险、是否减少无效并行、是否按完成定义验收、是否能解释每次范围变化。计划能让团队更快做出正确取舍,比表格上的预测准确更重要。
2. 下一步从一个小动作开始
如果你现在正准备下一次迭代,不必马上重做整套流程。先把候选需求按目标分组,检查最重要的几项是否具备验收条件,核算本轮真实容量,再明确一条插单规则。做到这四件事,往往就能发现过去的排期里哪些工作其实没有准备好,哪些承诺从一开始就超出了团队能力。
从零到一的关键,不是把所有需求排进计划,而是第一次让团队清楚地说出:为什么做、能做多少、遇到变化时如何换。这三句话变得具体,迭代规划才真正开始改善。
常见问题解答(FAQ)
1. 迭代规划从0到1,项目负责人应该先建立哪些流程?
我接手一个需求排期比较混乱的团队时,常常不知道应该先补流程,还是先把手头需求排完。团队规模不大,如果一开始就引入很多审批和模板,会不会反而拖慢交付?
先建立能让需求进入、评估、承诺和复盘的最小闭环,不要一开始追求复杂制度。可以按“需求收集,补齐验收条件,优先级评估,容量确认,迭代承诺,每日跟踪,迭代复盘”推进,并明确每一步的负责人和准入条件。例如,需求没有明确使用场景、验收标准或依赖关系时,先放在待澄清区,不进入迭代承诺。
建议先运行两个迭代,记录需求临时插入次数、按期完成比例和返工原因,再决定是否增加评审或审批环节;流程是否有效,关键看它有没有减少反复确认和计划外工作,而不是看文档是否齐全。
2. 需求很多时,怎样判断哪些需求应该排进本次迭代?
我手上经常同时有客户反馈、业务目标和技术优化,每个人都觉得自己的需求最急。我不想只按职位或提交时间排序,但也担心优先级评估变成一场没有结论的争论,该怎么做?
先用统一维度比较需求,再由负责人结合业务目标做最终取舍。实际评估可以看四项:预期价值、时效性、风险或依赖影响、实现成本;不必把分数包装成绝对客观的结论,评分的作用是暴露分歧。例如某项需求价值和时效性都高、预计两人日完成,而另一项只有提出者认为紧急且依赖尚未确认,前者通常更适合优先讨论。
评审时要求每项高优先级需求说明“为什么是现在做、延后会有什么损失、如何验收”,若这些问题答不上来,就先补信息而不是抢占迭代容量。
3. 迭代排期时,怎样估算团队容量,避免计划总是做不完?
我以前按团队人数和工作日直接算出可用人天,结果每个迭代都排得很满,会议、支持和临时问题一来就延期。我该怎么把这些看不见的工作算进去,又不至于故意少承诺?
不要把名义工时当成可交付容量,先扣除休假、会议、值班和已知支持工作,再留出处理不确定性的空间。例如一个5人团队做两周迭代,名义容量是50人日;扣除休假和固定事务后剩40人日,若近期临时支持较多,可先只承诺约32至34人日,其余作为缓冲,而不是把所有时间排满。
这个比例只是起步估算,应在连续几个迭代后用实际完成量校准:如果缓冲经常用完,说明风险或支持负担被低估;如果长期大量剩余,再逐步提高承诺量。容量估算要按团队真实节奏调整,不宜直接照搬其他团队的数据。
4. 迭代开始后又有紧急需求,应该插入还是推迟到下一轮?
我最担心计划刚确认就被临时需求打乱,但有些问题确实不能等到下一次迭代。我想知道怎样判断是真正紧急,而不是谁催得更频繁,也想避免团队一边加需求一边仍被要求按原计划交付。
先设置清晰的插入条件,例如线上故障、合规期限或阻断关键交付,并由指定负责人确认影响范围;普通优化和新想法进入下一轮候选池。确需插入时,同时做容量交换:说明新增工作占用多少资源、哪项原承诺因此移出,并同步调整相关方预期。
比如临时问题预计占用3人日,就不能只把它加到计划里,还要明确移出一项约3人日的工作,或重新确认交付日期。每轮复盘统计计划外需求的数量和原因;如果插入频繁,优先解决需求入口、支持排班或上游决策问题,而不是长期依赖团队加班消化。
核心关键词
文章包含AI辅助创作:迭代规划怎么做?项目负责人流程优化:需求排期从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/508158
读者评论
我们团队以前按每个人的空闲天数算容量,结果评审、答疑和联调都没算进去。后来把这些固定占用单独记下来,计划确实稳了一些,但支持工作波动大时,预留多少还是得看团队自己的历史情况。
插单要求明确换出什么,这条在实际协作里挺有用。难点是业务负责人有时不愿意当场选退出项,最后还是默认开发加做。想知道跨部门团队有没有比较有效的升级或决策机制。
除了完成率,我们也看迭代中途的范围变化,不过记录口径要先统一:临时修复、需求补充和原需求拆分,算不算变更会影响数据。否则指标看起来很清楚,复盘时却很难比较。
