需求排期最容易犯的错,不是把工期估短了几天,而是把“有人提了需求”误当成“团队已经知道要做什么”。真正可执行的排期,必须同时回答四个问题:为什么做、做完什么、谁来做、哪些条件满足后才能上线。我的判断是,需求排期不是把需求按日期塞进日历,而是持续管理价值、容量、依赖和不确定性的过程。
一、先讲结论:排期的核心不是日期,而是兑现条件
1. 需求排期要排的是一组承诺,不是一串开始时间
一份排期表如果只有“需求名称、负责人、开始日期、结束日期”,看上去整齐,却很难用于决策。它没有说明需求是否准备好、估算基于什么、是否依赖其他团队,也没有告诉项目负责人:一旦延期,应该先调整什么。
我更愿意把排期理解为一组有前提的承诺:在需求范围稳定、依赖按期交付、团队可用容量符合预期的情况下,团队将在某个时间窗口交付约定的结果。前提变化时,排期需要重新计算,而不是继续维护一个已经失真的日期。
项目负责人要管理的不是“日期看起来准不准”,而是“日期背后的假设是否仍然成立”。如果团队承诺的是某个发布日期,就要明确范围、验收标准、风险缓冲与决策人;如果这些条件尚未确定,更诚实的做法是给出区间和置信度。
2. 用四层结构搭建从0到1的排期
从零开始时,我会把需求排期拆成四层。第一层是目标与价值,回答这件事为什么值得做;第二层是范围与验收,明确交付到什么程度才算完成;第三层是容量与依赖,确认谁有时间、谁提供输入;第四层才是时间安排和风险应对。
这四层不能颠倒。先定日期、后补范围,常常会把排期变成“无论如何都要按时”的压力传递;先看负责人有没有空、再讨论业务价值,也容易让团队只做容易排进去的事,而不是最值得做的事。
- 先明确目标:需求要改变什么用户行为、业务指标或风险状态。
- 再定义范围:列出必须交付项、明确不做项与验收条件。
- 再核对资源:估算开发、测试、设计、产品及外部协作的真实投入。
- 最后排时间:根据依赖顺序、团队容量和风险缓冲生成承诺区间。
3. 排期的质量要看可解释性,而不只看命中率
有些团队用“实际完成日期是否等于计划日期”评价排期。这个口径容易诱发错误行为:需求被拆小后重新命名、延期需求被移出统计,或者为了守住日期而删掉测试和验收。更合理的做法是同时看计划稳定性、交付兑现率、变更原因和质量结果。
例如,团队原计划交付十项工作,最终按期完成八项,另外两项因为需求边界变化被重新评估。如果这次变更有记录、有审批、有影响分析,团队虽然没有百分之百命中原始日期,排期治理仍可能是健康的。反过来,所有日期都“准时”,但上线后频繁返工,就不能称为好排期。
| 观察角度 | 应该问的问题 | 不宜单独使用的做法 |
|---|---|---|
| 交付兑现 | 承诺范围有多少按期完成?未完成原因是什么? | 只统计日期是否一致 |
| 范围稳定 | 排期后新增、删除和变更了多少内容? | 把范围变化算成团队执行失误 |
| 质量结果 | 交付后是否发生高优先级缺陷或返工? | 用压缩测试换取表面准时 |
| 预测能力 | 估算偏差是否逐步收敛?风险是否提前暴露? | 要求每个需求都精确到某一天 |

二、背景和真实场景:为什么需求一多,排期就开始失真
1. 需求不是按顺序排队,而是从多个入口同时涌入
在中大型组织里,需求通常不是由一个人统一提出。销售带来客户承诺,客服带来集中反馈,运营提出活动诉求,产品团队推进路线图,安全和合规团队提出整改事项。每一类需求都可能合理,但“每一项都合理”不等于“它们可以同时做”。
这时项目负责人面对的并非简单排序,而是多个目标之间的冲突:重要客户要求尽快上线,平台团队正在处理稳定性问题,设计资源被另一个项目占用,测试环境又依赖基础设施团队。若只按照提出时间先后排队,既无法体现业务价值,也无法看见依赖造成的阻塞。
组织规模越大,排期越容易被跨团队等待拉长。开发任务看起来只有几天,但前置接口、数据权限、测试环境、法务审核或发布窗口,可能各自增加数天等待。任务的“制作时间”和需求的“交付周期”并不是同一个数字。
2. 项目负责人要把模糊请求翻译成可决策事项
我在排期讨论中最先追问的,通常不是“什么时候能做”,而是“如果不做,会发生什么”。这不是质疑需求,而是帮助团队辨别它属于收入机会、客户留存、内部效率、合规风险、技术债,还是体验优化。不同类型的价值,不能直接用同一把尺子比较。
接着要追问“谁是受影响用户”“什么行为会改变”“如何验收”。“优化后台体验”不是可排期的需求;“客服人员查找订单状态需从平均九次点击缩短到四次以内,并保留权限校验”才更接近可评估的工作项。指标可以先是待验证假设,但不能完全没有判断依据。
对于与企业研发管理相关的项目,可用 PingCode 作为中大型组织管理需求、任务和协作过程的工具示例。工具能够帮助团队集中记录需求状态、责任关系和交付进展,但不能替代项目负责人做价值判断、资源协调和变更决策。平台适合承载流程,排期质量仍取决于输入是否可靠。

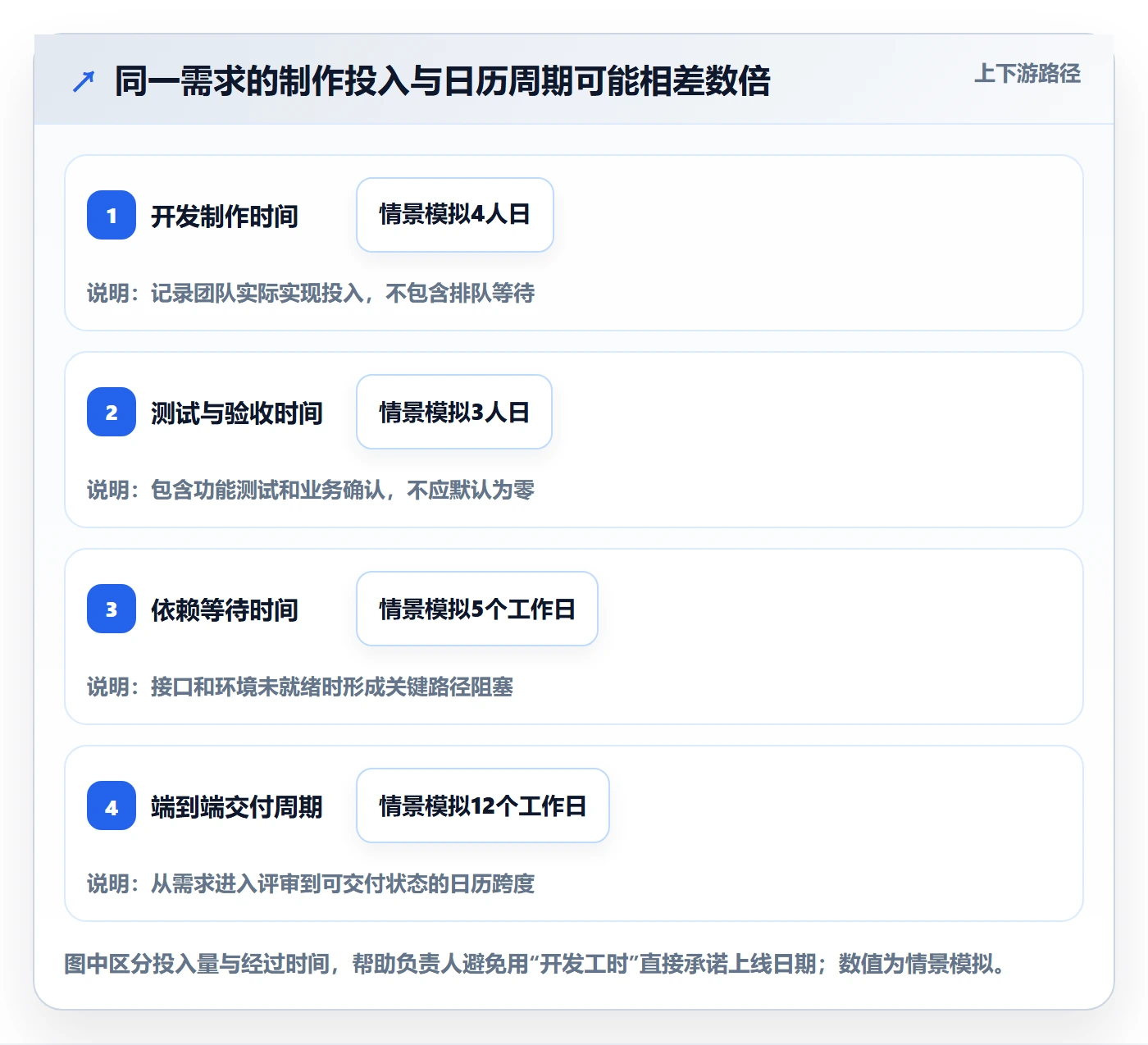

3. 区分制作时间、等待时间和验证时间
一个需求从进入团队到交付,至少包含三类时间。制作时间是人员实际投入的工作时间;等待时间是等待评审、依赖、审批、环境或资源的时间;验证时间则包括测试、用户验收、灰度观察和上线确认。只估开发工时,会系统性低估交付周期。
举例来说,开发需要四个人日、测试需要两个人日,表面上总共六个人日。但如果接口团队需三天确认方案,测试环境申请要两天,业务验收只能在周五进行,那么日历周期可能超过两周。多个任务并行时,等待时间有时还能被吸收;若关键路径上的依赖无法并行,等待就会直接推迟交付。

三、常见误区:看起来有计划,实际上没有可执行性
1. 误区一:把需求池排出先后顺序,就认为完成了排期
优先级排序解决的是“先讨论谁”,而排期解决的是“什么时候能交付、交付范围是什么、条件是否满足”。一个需求即使排名第一,如果关键用户、数据、接口或验收规则都未明确,也不代表它已经可以进入执行。
我会在需求池里设置“待澄清、待评估、待排期、已承诺、执行中、已交付”等状态。状态的意义不是增加流程,而是防止未准备好的需求混进承诺。处于待澄清的事项可以保留优先级,但不能被误读为已经占用了某个发布日期。
2. 误区二:用人头数乘工作日,推算团队产能

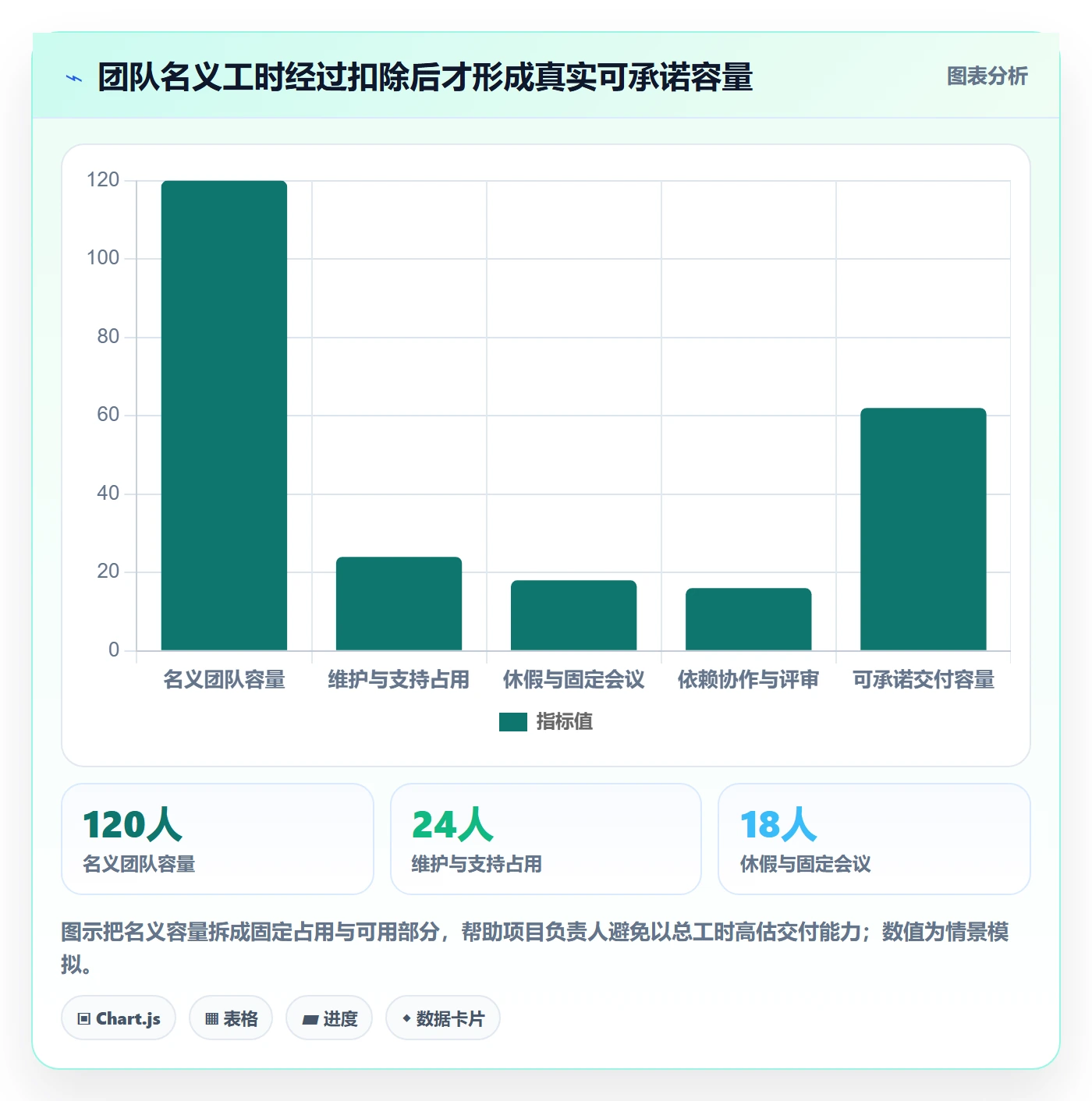

“五个人做十天,所以有五十人日”只是一种名义容量。现实中有人休假,有人支援线上问题,有人承担评审和协作,还有人并非拥有完成这项工作所需的技能。跨职能团队的容量,往往受最稀缺角色限制,而不是由总人数决定。
如果一个需求需要产品、设计、前端、后端、测试共同完成,增加两位后端未必能让交付提前;真正卡点可能是只有一名设计师,或测试环境只能由一个平台团队维护。排期前要按角色核算可用能力,并把维护、会议和支持工作从理论容量中扣除。
3. 误区三:用“乐观估算”当承诺日期
估算时,团队常会说“顺利的话三天”。这句话描述的是较理想条件,不是一个适合对外承诺的日期。若项目负责人把最乐观的估计直接写进计划,任何正常出现的联调、缺陷修复和审批等待都会被解释成延期。
更稳妥的办法是同时记录估算区间、置信度和主要假设。例如,开发工作预计四到六个工作日,前提是接口文档在周二前冻结,第三方环境可用;如果前提不成立,则排期需要重新评估。区间并非逃避责任,而是把未知因素纳入决策。
4. 误区四:把所有需求都标成高优先级
当每个业务方都能把自己的需求标成“最高”,优先级标签便失去意义。项目负责人需要追问:它的紧迫性来自明确的截止日期,还是来自表达强度?延后两周的实际损失是什么?是否有成本更低的替代方案?谁承担不做的后果?
紧急和重要也不是一回事。一个客户承诺可能确实有明确违约成本;一个高层提出的体验改进,虽然重要,却未必必须插入当前迭代。把影响、时效、风险、工作量和依赖放在同一张决策表里,才能避免由声音大小决定团队顺序。
5. 误区五:排期后不允许变更,或者任何变更都直接插队
完全禁止变更通常不现实,完全接受变更则会使原计划失效。关键是建立变更规则:什么级别的变化可以由产品负责人调整,什么变化需要项目负责人重新评估,什么变化必须由业务决策人明确说明被挤出的工作。

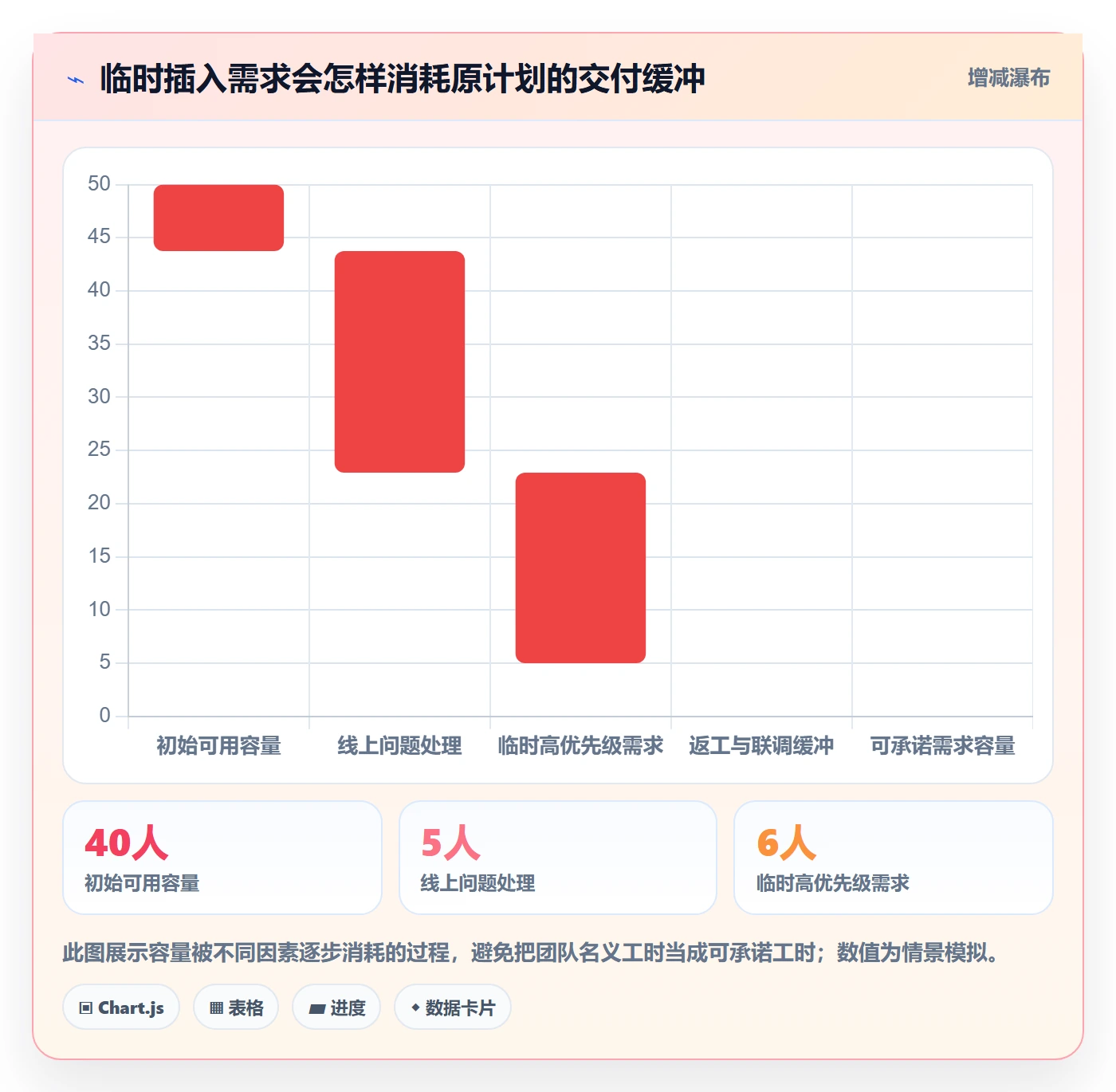

每次插入紧急需求,都应明确它占用的容量、对现有交付的影响、是否增加质量风险,以及谁批准了这个取舍。如果新增工作没有对应的删减、延期或资源补充,它就不是免费的。

四、专业判断逻辑:从需求入口到可承诺排期
1. 第一步:给需求做最小可排期检查
需求不必一开始就写成完整规格说明,但至少要达到可以讨论价值、工作量和风险的程度。我会检查六项信息:用户或业务对象、要解决的问题、预期结果、范围边界、验收方式、依赖与截止条件。缺少其中一项,不一定立即拒绝,但要标为待澄清并指定补齐人。
尤其要分清“解决方案”和“问题描述”。提出方常常直接指定一个功能,但项目负责人应该确认功能是否真能解决问题。例如,对方要求新增批量导出,背后可能只是需要每周自动获得一份报表。若问题是重复取数,定时推送也许比开发复杂导出更省成本。
| 检查项 | 可进入评估的最低信息 | 发现缺失时的处理 |
|---|---|---|
| 问题与用户 | 谁遇到什么困难,发生频率和影响范围如何 | 安排需求访谈或补充行为数据 |
| 预期结果 | 业务结果、用户行为或风险状态如何变化 | 把结果写成可验证假设 |
| 范围边界 | 本次包含什么、明确不包含什么 | 拆分为最小可验证范围 |
| 验收条件 | 谁按什么规则判断交付完成 | 业务方与产品共同确定验收口径 |
| 依赖关系 | 接口、数据、环境、审批和协作团队 | 指定责任人和可验证日期 |
| 时间约束 | 截止日期的业务原因及错过后果 | 区分硬截止与期望日期 |
2. 第二步:按价值、紧迫性、风险和投入判断顺序

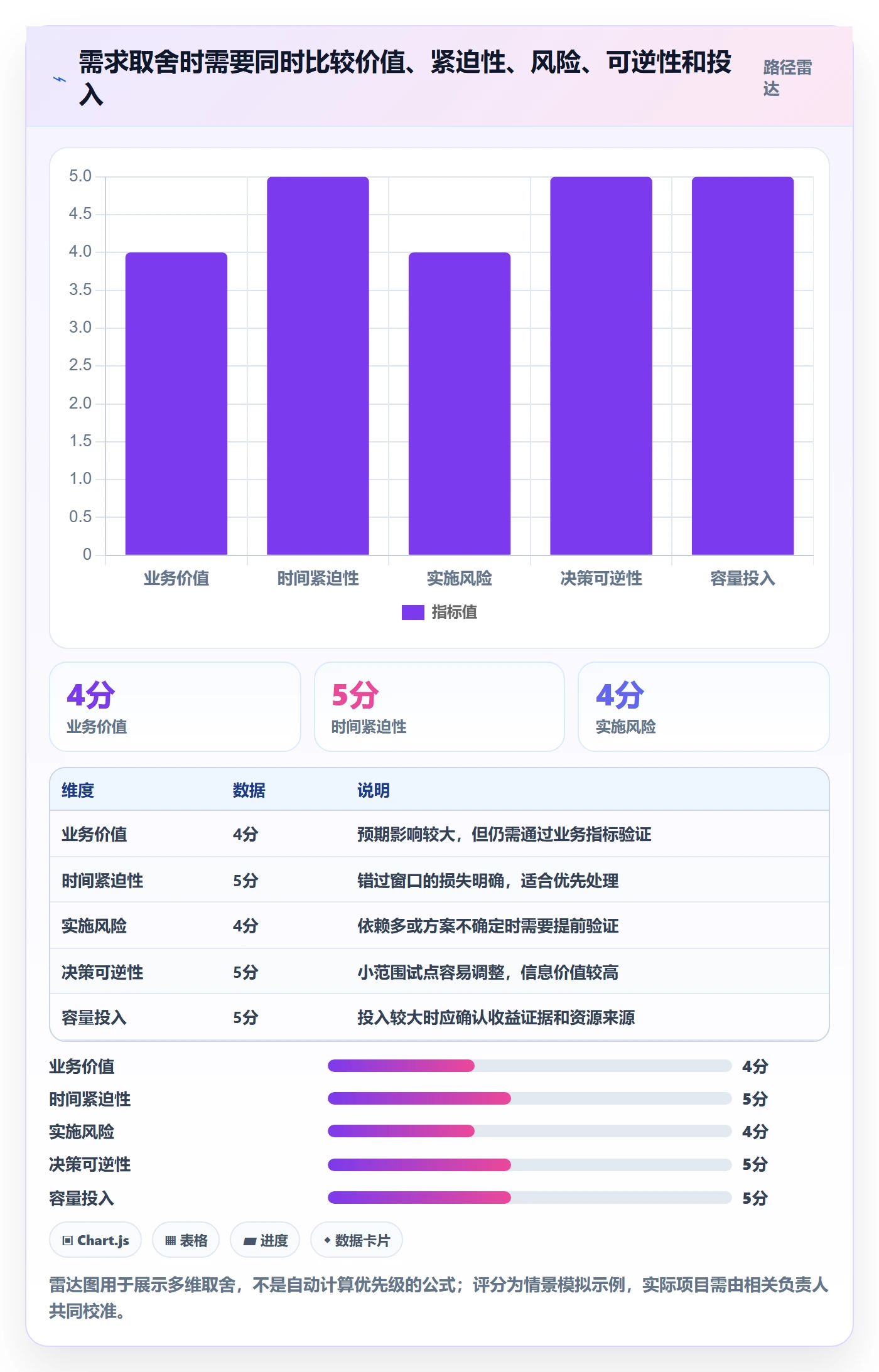

优先级不宜只依赖一个总分。总分方便排序,却容易掩盖信息质量:某项需求可能因“客户影响”得高分,但受影响客户只有一位;另一项虽没有硬截止,却能消除大量重复操作。我通常先做定性判断,再用评分辅助校准,而不是让公式替代讨论。
一个实用的评估框架包括四个维度:价值是做成后带来的收益;时效是晚做的损失;风险是延迟或不做可能引发的后果;投入是需要的团队容量和协调成本。对于不确定性很高的需求,还要把验证成本与潜在收益分开,避免把猜测当成确定回报。
- 高价值且有硬截止:优先确认范围和依赖,尽早锁定关键资源。
- 高价值但不确定:先做原型、调研或技术验证,再决定投入完整开发。
- 低价值但工作量小:检查是否能填补空档,不能因此挤掉高影响事项。
- 高风险、低可见度:把风险降低工作纳入计划,不能只按用户可见功能排序。
3. 第三步:拆解到可估算、可验收的工作项
需求拆分不是把一个大任务机械切成多个小任务,而是切成能够独立验证进展的交付片段。常见切法包括按用户路径、业务规则、数据范围、平台端或风险验证拆分。拆分之后,每一项都应有清楚的完成定义,并能指出它与其他项的前后关系。
如果一个需求被拆成“开发三天、测试一天”,但开发任务内部包含数据迁移、权限改造、接口联调和页面交互,仍然无法判断进展。更好的拆分是把高风险和依赖密集部分显露出来,例如先完成权限方案与接口验证,再实现核心流程,最后处理边缘体验。
(1)优先暴露高风险工作
影响范围大、技术方案不确定或依赖外部团队的工作,应该尽量提前验证。把风险压到排期末尾,可能让团队在截止前才发现方案不可行。提前验证并不等于提前完成全部开发,而是用小投入降低大规模返工的概率。
(2)让每项工作有明确的完成定义
“开发完成”不等于需求完成。完成定义可以包含代码合并、自动化检查通过、关键场景测试完成、文档更新、权限确认和验收记录。不同项目可以有不同要求,但必须让团队知道哪些条件是交付门槛。
4. 第四步:用团队真实容量排而不是用理论满载排
容量核算要从可用时间开始,而不是从人数开始。先统计周期内的工作日,再扣除休假、例行值守、会议、已承诺事项和必须承担的运营支持;随后按角色检查瓶颈。对于尚未形成稳定历史数据的团队,首轮排期要保守,并在周期结束后用实际投入校准。
举例来说,一个四周周期有二十个工作日。团队名义上有六人,但两人分别要承担线上支持和平台维护,测试人员有四天休假,设计资源每周只能投入两天。此时不能简单按六人乘二十天得出总容量,而要按每类工作的真实可用量,识别哪个角色决定关键路径。
若团队使用迭代式交付,可以用过去多个周期的已完成工作量观察稳定区间,但不要把速度指标当作个人绩效。速度受需求大小、人员变化、质量负担和估算习惯影响,更适合团队内部预测,不适合跨团队排名。

5. 第五步:从依赖关系找到关键路径
把任务依赖画出来,通常比在表格里写一串日期更能发现问题。某些任务可以并行,某些任务必须等待前置结果。真正决定发布日期的,通常不是工作量最大的单项,而是无法绕过的最长依赖链。
例如,需求评审可以与数据口径确认并行;接口开发必须等字段方案确定;联调必须等接口和测试环境都可用;业务验收又只能在联调完成后开始。项目负责人应重点盯住关键路径上的任务,尤其要为外部依赖设定负责人、交付物和升级时间,而不是只在项目表里写“等待协作方”。
6. 第六步:承诺区间,留下明确的调整机制

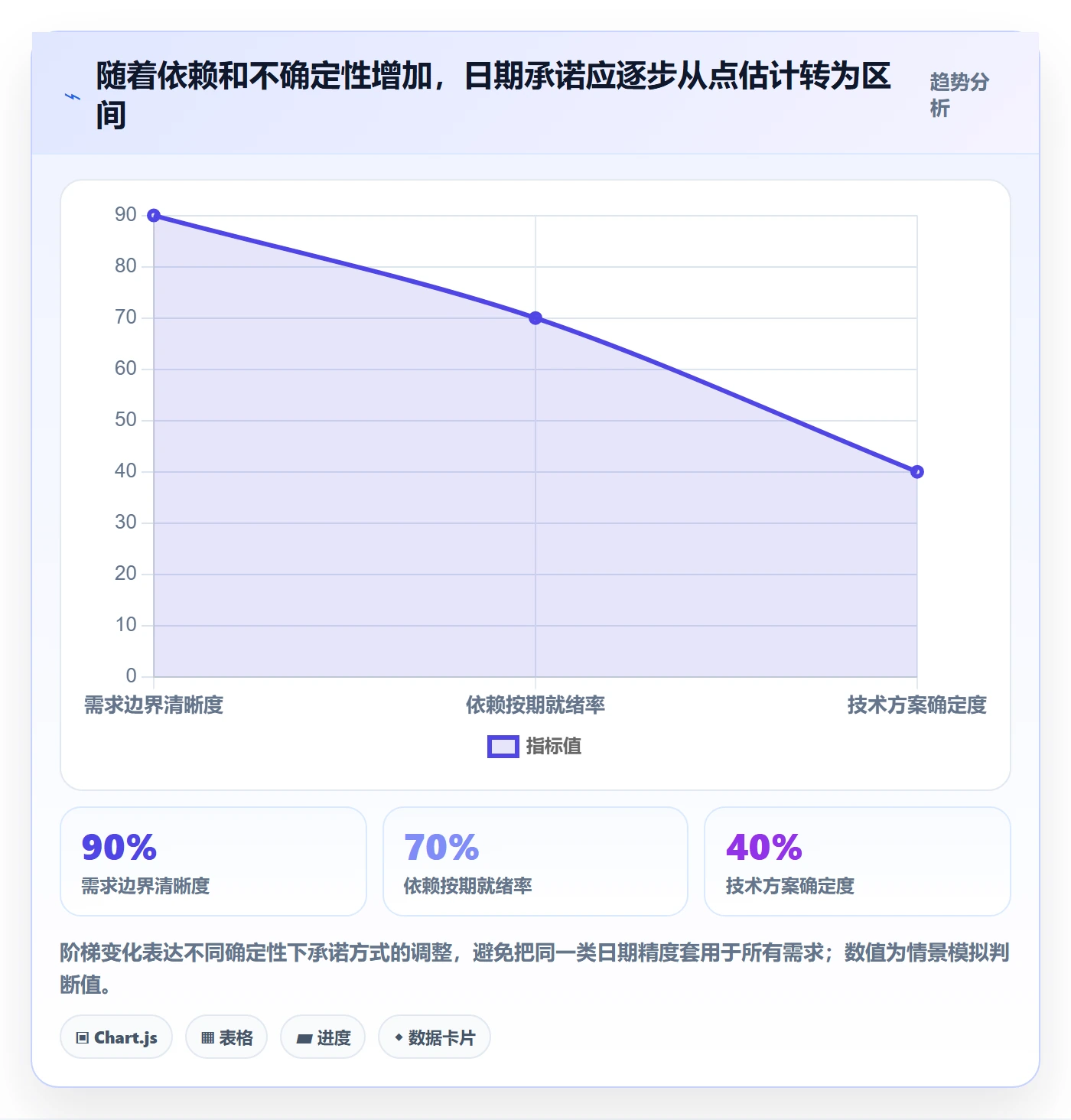

对于范围和依赖都稳定的工作,可以给出较窄的日期窗口;对于技术未知多、外部依赖复杂的工作,应先承诺探索阶段,再更新完整交付预测。项目负责人不必把所有不确定性压成一个日期,反而要说明区间形成的依据以及下一次更新时间。
排期确认时,建议同步记录基线:版本、范围、容量、假设、主要依赖、风险和决策人。后续变更以新版本追加,不覆盖原始记录。这样复盘时才能区分估算偏差、范围变化、依赖延误和执行问题。
五、具体案例:一个跨团队需求如何从模糊诉求排到可交付
1. 案例设定:客户反复追问状态,业务方要求“加个查询功能”
下面用一个情景模拟案例说明方法,不代表真实客户数据或行业统计。某企业业务团队提出,希望尽快增加订单状态查询页面,理由是客服经常需要跨系统确认进度。最初的请求只有一句话:“这个月上线,最好能看到所有状态。”如果按这句话直接估工期,最可能漏掉权限、状态定义和数据口径。
项目负责人先补充事实:客服每周需要处理多少次查询,平均要经过哪些系统,哪些状态对客户可见,敏感订单是否需要权限隔离,页面数据由哪个系统提供。访谈后发现,真正的问题不只是没有页面,还有多个系统对“处理中”的定义不同,客户看到状态也可能引发误解。
2. 把功能要求转成问题、范围和验收条件
团队将目标改写为:减少客服查询订单进度时的跨系统操作,并确保对外展示的状态口径一致。第一阶段不追求覆盖所有订单类型,只覆盖占主要咨询量的两类订单;复杂异常订单暂时仍由客服人工处理。这样做不是降低质量,而是把交付范围与验证目标对应起来。
验收条件可以包括:授权客服能在一个页面查看约定字段;无权限用户不能查看敏感信息;状态更新时间可见;选定订单类型的状态口径通过业务确认;关键查询场景完成测试。具体的效率目标应在拿到基线后设定,而不是先凭感觉写一个漂亮百分比。
3. 做出范围选择:先证明问题能否被解决
方案讨论出现三条路径。第一条是开发完整查询中心,覆盖多种订单与异常状态;第二条是先做只读的最小查询页面;第三条是暂时通过定时报告缓解客服重复查数。完整方案价值可能最高,但数据治理和权限工作量也最大;最小页面验证速度较快,却不能解决全部异常场景;定时报告投入最低,但不能支持实时查询。
项目负责人不应只问“哪条路最快”,而要比较用户影响、可逆性、风险和后续扩展成本。如果客服最痛的环节是频繁查询标准状态,那么先做只读最小页面可以尽早验证;如果主要问题是异常订单争议,自动展示状态可能增加误导风险,应先统一业务规则。
| 方案 | 前期投入 | 主要收益 | 主要风险 | 适合条件 |
|---|---|---|---|---|
| 完整查询中心 | 高,涉及多类状态和权限 | 覆盖面广,长期能力完整 | 口径未统一时返工和误展示风险高 | 状态规则成熟,依赖团队已确认 |
| 最小只读页面 | 中,限定核心订单类型 | 较快验证核心使用路径 | 边界外场景仍需人工处理 | 先验证标准查询价值,允许分阶段交付 |
| 定时状态报告 | 低,依赖已有报表能力 | 短期减少重复取数 | 非实时,且不能满足临时查询 | 实时性要求不高,需先缓解工作量 |
4. 从工作拆分到日期预测

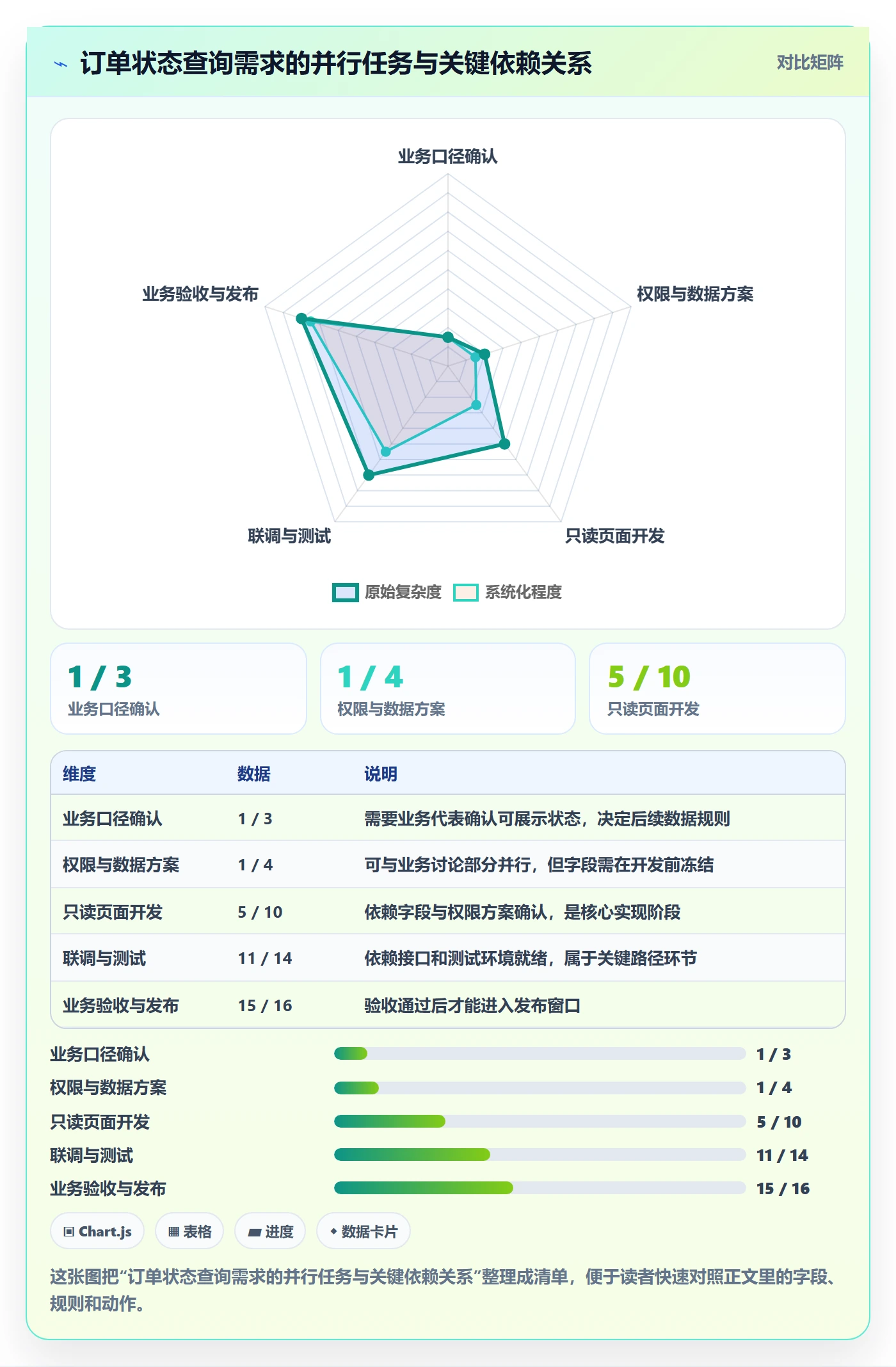

情景模拟团队将第一阶段拆为五项:状态口径确认、权限与数据方案、只读页面开发、联调和测试、业务验收与发布。口径确认与技术方案评估可以部分并行;页面开发需要接口字段稳定;测试必须等测试环境和权限配置准备好;发布依赖业务验收。
团队估算的制作投入为:业务口径确认三人日,技术方案与权限评估四人日,开发八人日,测试和联调五人日,业务验收两人日。这个合计二十二人日并不等于二十二个工作日,因为部分任务并行;也不代表团队可以在同一周交付,因为设计、接口、测试角色的可用容量不同。
排期会议进一步发现,数据团队只能在下一周确认字段,测试环境申请需要两到三天。项目负责人因此给出阶段预测:先在本周完成口径和方案确认,环境与接口就绪后开始核心开发;如果数据字段按期冻结,预计在后续两个工作周完成测试和验收。这里的关键不是预测一个更精确的日期,而是把日期依赖写清楚。

5. 用滚动预测处理变化,而不是假装计划永远不变
假设数据团队在预定日期未能冻结字段,项目负责人不应只把所有后续日期机械顺延。要先判断是否有替代办法:能否先用模拟数据完成页面框架?是否可以先测试权限逻辑?是否应缩小首期字段范围?变更方案要看对关键路径的影响,而不是只改计划表上的结束日期。
若字段晚两天,但前端能够用契约测试并行开发,发布日期可能只受少量影响;若字段变更涉及敏感信息和权限模型,继续开发可能造成返工,暂停部分工作反而更快。好的排期不是永不调整,而是每次调整都说明为什么、影响什么、由谁批准。
6. 交付后复盘:检查假设,而不只是追责
交付后复盘要对照原始假设:需求范围是否稳定、字段冻结是否按时、测试环境等待是否被预估、业务验收是否集中在关键负责人身上、测试发现的问题是否来自需求遗漏。复盘的目的,是校准下一次估算和流程,而不是把所有偏差归结为某个人“执行不力”。
如果团队发现大部分延期来自环境申请,就应调整环境准备机制;如果主要返工来自验收口径不清,就要把业务确认提前;如果临时插单反复挤掉计划,应设置明确的紧急通道和容量预留。每轮排期都应让下一轮预测更有依据。

六、不同情况下怎么行动:按团队成熟度选择排期方法
1. 小团队、需求变化快:短周期预测,少做远期精确日期
当团队人数少、业务变化快、需求输入尚不稳定时,建议把近期工作排到可执行层,把远期工作保持在粗粒度。近期可以明确任务、负责人和验收条件;更远的内容只保留优先级和大致容量,不要过早承诺到具体日期。
小团队更需要限制同时进行的工作数。工作项越多,切换成本和等待越大。与其让每个人都同时处理三四项,不如完成一项关键工作、及时验证结果,再决定下一项。若周期内必须响应突发问题,可预留容量,而不是把计划排满后再要求团队加班消化变更。
2. 中大型组织、跨团队依赖多:先做依赖治理,再讨论日期
在 100 人以上组织或跨多个部门协作的项目中,排期难点往往不是单个团队估不准,而是多个团队的计划基线不同。项目负责人要统一里程碑、依赖交付物和升级路径,明确谁有权确认接口、环境、数据和验收条件。
可以按业务能力划分协作边界,设置跨团队依赖清单:前置事项、提供方、接收方、承诺日期、验收标准、阻塞升级时间。采用 PingCode 等项目管理平台集中维护需求与协作进展时,重点是让状态可追踪、责任可定位、变更有记录,而不是把更多字段填进系统。若组织没有统一的需求入口,先治理入口和决策机制,通常比先更换工具更重要。
3. 有硬截止日期:先确定不可移动的条件,再裁剪范围
法规、合同、活动窗口或关键业务节点可能构成真正的硬截止。此时,项目负责人要把“日期不可变”与“所有范围不可变”分开。若日期确实不能移动,优先讨论分阶段交付、范围裁剪、资源调整和风险接受,而不是默认团队通过加班解决所有冲突。
硬截止项目应建立最低可交付范围和延后功能清单。最低范围要满足业务目标、合规要求与安全门槛;可延后项则写明不交付的影响和后续安排。如果质量门槛不能降低,就必须在范围、资源或日期之间进行明确取舍。
4. 技术方案不确定:把探索工作独立排期
遇到架构未知、第三方能力不明或数据质量不确定的问题,不要用虚假的精确估算覆盖未知。可以先安排技术验证或概念验证,设定投入上限、成功判据和停止条件。探索结束后,再决定完整开发是否值得投入。
探索任务也需要交付物,例如接口能力结论、性能边界、风险列表、可行方案比较和后续工作量区间。只有“研究一下”而没有结果定义,很容易变成无限期消耗;探索时间到期时,即使答案是不可行,也应被视为有价值的决策信息。
5. 维护与产品需求并存:显式分配容量
产品功能、技术债、线上维护和安全修复常常争夺同一组人员。若维护工作长期被忽略,最终会以故障、返工和不可预测插单的形式重新出现。项目负责人可以按历史负荷为维护预留容量,再依据实际情况定期校准,而非把维护视为计划外噪声。
具体比例没有适用于所有团队的固定答案。系统稳定、支持量低的团队可以留较小缓冲;高故障、频繁发布或承担关键业务的团队需要更高预留。应基于实际工单和支持投入观察,而非照搬其他组织的比例。

七、不同情况下怎么取舍:日期、范围、资源和质量不能都锁死
1. 日期固定、范围可变:先保核心结果,再延后次要能力
如果发布日期由外部窗口决定,且日期不能调整,应优先锁定满足目标所需的核心范围。按用户路径或业务规则分阶段交付,确保第一阶段可以独立使用和验证。不能把功能拆成“页面上线了,但数据不可信”这种无法产生有效价值的表面交付。
裁剪范围时,要保留安全、权限、数据一致性和必要测试。优先讨论低频场景、装饰性体验、非关键报表和可通过人工流程临时补足的能力。哪些能力可以延后,必须由业务负责人确认其影响,不能让执行团队默默承担风险。
2. 范围固定、日期可变:给出分阶段预测和风险区间
有些项目的全部范围受合同、法规或业务规则约束,不能删减,但完成日期有一定弹性。此时应按依赖链安排阶段里程碑,尽早交付可验证成果,并持续更新整体预测。区间变化时说明触发原因,例如接口变化、数据迁移复杂度或验收发现,而不是只报一个新的结束日。
如果日期延后会产生明显成本,仍要将延后成本量化或分档描述。比如错过某个业务窗口会影响多少用户、需要增加多少人工支持、合同条款是否触发。这些信息能让决策者判断是否值得追加资源或调整方案。
3. 日期和范围都固定:必须提高资源或接受风险,不存在免费解法
若日期、范围都不可变,且团队容量不足,项目负责人应将矛盾升级到有权决策的人面前。可讨论增加合适的人员、复用现成能力、降低非必要审批等待、调整并行方式,但新增资源存在熟悉业务和协作成本,不能默认人多就能立即加速。
如果仍无法满足,应明确需要接受的风险:测试覆盖不足、上线后支持压力增大、后续返工概率升高,或对其他项目造成延期。风险要由有权限的负责人签收,而不是被隐藏在团队加班和质量债中。
4. 质量底线不能降:先控制范围和不确定性
在涉及资金、安全、隐私、关键交易或合规要求时,质量不是可以随意交换的变量。赶工压缩测试、绕过权限审查,可能将短期的日期收益转成更高的长期损失。此类项目应优先减少首期范围、提前完成风险验证、安排灰度发布与回滚方案。
项目负责人要把“质量风险”具体化。哪些测试未完成、哪些边界未覆盖、故障影响范围如何、回滚是否可行、上线后谁值守。只有把风险变成可讨论的信息,管理者才能真正作出取舍,而不是把“注意质量”当成一句口号。
5. 资源有限:优先选择可逆决策和高信息价值工作
当多个需求争夺同一容量时,不要只按预计收益排序,也要看决定是否可逆。小范围验证、用户访谈和技术探索,投入较小却能减少后续误判;大型一次性建设如果依据不足,潜在沉没成本更高。
我通常优先安排能最快降低关键不确定性的工作,然后根据证据调整投入。例如,先验证用户是否会使用某项能力,再决定是否做完整平台化;先测试关键接口性能,再承诺高并发场景。排期不只是安排生产,也是在安排组织何时获得足够信息做下一次决策。

八、建立可持续的排期机制:让预测随着交付不断变准
1. 维护一份小而完整的排期基线
排期不需要一开始就做成复杂治理系统,但必须能回答关键问题。建议最少记录需求目标、优先级依据、范围边界、负责人、估算区间、依赖、风险、计划窗口、验收条件和变更记录。字段应服务于决策,不要为了看起来专业而收集没人使用的信息。
每个周期结束后,保留最初承诺与实际结果,不要覆盖。否则团队无法判断预测能力是否改善,也无法识别偏差来自范围、依赖、容量还是估算。工具可以辅助留痕,但真正重要的是所有参与者认可同一套状态定义。
2. 设置固定的排期节奏和变更通道
定期排期让团队不必每天重开优先级讨论。可以设定周期性的需求评审、容量规划、跨团队依赖检查和交付复盘。紧急通道则只处理真正有时效成本的事项,并要求提出方提供影响说明和决策人。
变更讨论要有明确输入:新增事项是什么、为什么现在必须做、需要多少容量、影响哪些已有工作、是否有替代方案。这样业务方仍然可以提出新需求,但不能将其当作对原计划毫无影响的“免费添加”。
3. 观察少数有效指标,不要让指标诱发造假
团队可以跟踪交付周期、承诺兑现率、排期后范围变更率、关键依赖按期率、缺陷返工量和预测偏差。指标需要结合上下文解释,不能脱离工作类型做跨团队排名。一个处理高不确定性探索的团队,交付周期可能天然比稳定维护团队波动更大。
对于每项指标,提前约定定义、统计范围和排除规则。例如,交付周期从需求进入执行到验收完成,还是从提出到上线;被暂停的工作是否纳入;部分交付如何计数。口径不统一时,趋势图可能制造精确幻觉。
4. 把复盘结论变成下一轮的具体动作
复盘不应停留在“沟通不足”“加强协作”这样的抽象结论。要把发现转成责任明确的动作:谁在什么时间前补齐依赖清单,谁负责统一验收口径,项目负责人怎样检查容量,哪个流程需要减少等待。动作完成后还要验证它是否改善了实际交付。
如果连续几个周期都出现同类偏差,应调整系统而非重复提醒个人。例如,经常等待数据口径,就把数据确认提前到估算前;经常被紧急工作打断,就重新分配支持职责;估算反复偏低,就细分工作并回看遗漏项。排期能力的提升,体现在相同类型的不确定性不再反复制造意外。
5. 给项目负责人一份可执行的启动清单
第一次负责需求排期,不需要先追求复杂公式。可以从一场短而有准备的排期会开始:先让需求提出方说明问题和影响,再让团队确认范围和验收,接着核对角色容量与依赖,最后形成承诺区间、风险假设和变更规则。
- 收集需求时,记录提出方、用户、问题、目标和业务时效。
- 评估前,确认边界、验收方式、依赖方和主要未知项。
- 排期时,按角色核对可用容量,扣除维护、休假和已承诺工作。
- 确定顺序时,综合比较价值、时效、风险、投入和可逆性。
- 形成计划时,标明关键路径、预测区间、责任人和前提条件。
- 变更发生时,记录原因、影响、替代方案和批准人。
- 交付结束后,对照原始假设复盘偏差,并更新下一轮预测依据。
九、总结:排期不是证明团队能做多少,而是帮助组织做出取舍
1. 从一张日期表,转向一套持续校准的决策机制
需求排期从0到1,最值得先建立的不是一份漂亮甘特图,而是一套可解释的判断顺序:先确认问题和价值,再准备范围与验收,然后核对容量和依赖,最后才决定承诺窗口。需求变化时,重算影响;交付完成后,校准假设。
工具可以集中记录需求、任务、依赖和进展,项目负责人则要确保输入真实、责任明确、状态一致。像 PingCode 这样的项目管理平台可以作为中大型团队的协作载体,但不能替团队决定优先级,也不能自动消除资源冲突。工具提供可见性,决策机制提供方向。
2. 下一步先做一件小事:把最近的一项延期需求复盘清楚
如果你现在正准备第一次排期,我建议先挑最近一项延期需求,按五个问题复盘:当时的范围是否明确?容量是否按角色核算?关键依赖是否有负责人?中途发生了什么变更?哪些假设最终不成立?答案通常比新增一套复杂模板更能说明应该从哪里改起。
接下来用一周时间建立最小排期基线:需求目标、范围、验收、估算区间、依赖、容量和变更记录。让团队用真实交付结果校准它,而不是一次性追求精确。好的排期不是把未来说得毫无误差,而是让不确定性更早出现,让取舍更透明,让承诺更可信。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:需求排期怎么做?项目负责人入门指南:需求排期从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/508128
