跨部门需求排期最常见的失误,不是估算偏差,而是把“所有团队都说能做”误当成“这些需求可以按时一起交付”。我在拆解开发周期落地方案时,通常先查三件事:需求是否达到可排期状态、关键依赖是否有明确责任人、团队承诺是否按真实可用产能计算。只要其中一项含糊,排期表看起来再完整,也可能只是把风险从会议里搬到了项目后期。
一、核心结论:排期不是排日期,而是管理承诺与不确定性
1. 先给结论:排期要回答四个问题
一份可执行的开发周期方案,不能只写“需求名称、负责人、开始日期、结束日期”。它至少要回答:为什么现在做、做到什么程度算完成、依赖谁在什么时候交付、遇到变化时先保护什么。缺少这些信息,计划表只能展示愿望,不能支撑决策。
我把跨部门排期拆成四层:需求价值、交付边界、依赖路径、产能约束。价值决定先后,交付边界决定估算对象,依赖路径决定关键顺序,产能约束决定承诺是否可信。任何一层不清楚,都不适合直接进入正式承诺。
更重要的是,排期不是一次性会议产物。它是一套更新机制:当范围、依赖、产能或风险发生变化时,团队要能说明影响落在哪个里程碑、由谁做取舍、哪些承诺随之改变。排期的成熟度,不看计划写得多细,而看变化发生后还能不能快速重算。
2. 用“分层承诺”替代单一日期承诺
我不建议对所有需求都给同样精度的日期。距离交付越远、依赖越多、需求越不稳定,日期就越应该表达为区间或条件,而不是一个看似确定的日子。对外沟通可以有目标日期,但内部需要区分目标、预测和承诺。
- 目标:业务希望达到的时间点,用于判断紧迫性,不代表团队已承诺。
- 预测:基于当前范围和产能推算的时间区间,需要随实际进展更新。
- 承诺:范围、依赖、验收条件与资源都已确认后,团队对交付结果承担责任。
我会把“目标日期”和“可承诺日期”分开呈现。如果业务要求提前,讨论的应该是缩小范围、增加资源、解除依赖或接受质量风险,而不是把预测日期直接改成目标日期。
3. 用一个判断检查计划是否真正落地
在排期评审结束时,我会要求每个跨部门事项都能用一句话说清楚:“谁在什么时间交付什么输入,接收方用什么标准验收,逾期会影响哪个节点。”如果回答里出现“尽快”“协助一下”“差不多完成”这类词,就说明责任边界仍然模糊。
这套判断适用于产品、研发、测试、数据、运营、市场、法务等多方协作。对中大型组织,也可以用 PingCode 这类项目管理平台承载需求、依赖、任务、缺陷和里程碑信息;但工具本身不能替代决策规则。字段再完整,如果没有变更机制和责任人,风险仍然会留在流程之外。

二、背景与真实场景:为什么跨部门计划总在中途失真
1. 典型场景:一个功能背后有五种不同的“完成”
以一个需要在新版本上线的会员权益功能为例:产品希望完成规则配置和用户路径,研发要完成接口与页面,数据团队要提供埋点和报表,测试要覆盖边界场景,运营还要准备活动文案与客服口径。看起来是一个需求,实际上是五条不同的交付链。
不同部门对“完成”的定义并不相同。产品可能认为交互稿评审通过就是完成;研发认为代码合并就是完成;测试认为缺陷关闭并通过回归才算完成;运营则要等页面、文案、活动规则和客服流程全部就绪,才能确认发布准备完成。
因此,我不会把“功能开发完成”当成跨部门项目的总完成标准。排期需要定义端到端结果:用户能否按预期完成操作,数据能否正确记录,异常是否有处理路径,发布后谁监控、谁响应。否则各团队都可以局部达标,整体却不能上线。
2. 计划失真的根源通常是接口,不是单个团队效率
跨部门项目的等待时间,常被误算成开发时间。比如研发完成接口后,数据团队才发现埋点方案未定;测试拿到构建包后,运营规则又发生变化;上线审批时,法务才看到对外文案。每个团队的任务都可能按时完成,但任务之间的交接出现空档,整体周期仍然延长。
我建议把任务分成两类看:一类是团队内部可以独立完成的工作,另一类是必须等待输入、评审、环境、权限或决策的工作。真正的瓶颈往往在第二类。排期评审如果只逐个确认负责人和工时,却不检查交接条件,容易把局部任务排得很满,却没有形成可交付路径。
3. 中大型组织需要同时看项目节奏和团队承载能力
在 100 人以上的组织里,同一位架构师、数据工程师、安全评审人员或业务审批人,可能同时服务多个项目。每个项目都认为自己只占用少量时间,合起来却形成长期排队。单个项目的甘特图看不出这种冲突,必须站到团队或共享角色层面核对。
我会把共享角色视为“稀缺容量”,而不是计划表上的普通资源。特别是涉及数据平台、基础设施、安全、法务和发布运维的工作,要明确请求窗口、服务边界与最迟决策时间。否则“等一个确认”可能成为所有下游节点的共同前置条件。
使用 PingCode 等平台时,可以把需求与迭代、任务、缺陷、发布节点关联起来,并让跨团队事项有清晰的负责人和状态。但组织还需要约定哪些状态代表可承诺、哪些状态只是待评估,避免把“已创建”“已分配”误读成“已准备好交付”。

三、常见误区:看似高效,实际把风险藏进计划表
1. 误区一:先定上线日,再倒推所有团队填任务
倒排本身不是问题,问题是把倒排当成可行性证明。如果先确定不可动的发布日期,再要求各团队压缩任务,计划很容易出现“测试时间被挤掉、评审并行化、依赖默认按时”的连锁反应。表格上日期都对齐了,风险却没有减少。
如果发布日期来自合同、监管窗口或市场活动,应该把它标记为外部约束,进一步拆分必须上线的最小范围、可延后范围和不可妥协的质量门槛。若只是内部期望日期,就应允许根据依赖和产能调整,而不是让团队用加班替代决策。
2. 误区二:把人天相加,当成项目周期
假设一个需求需要 20 人天,不代表两个人做 10 天就能交付。任务可能存在顺序依赖,关键人员也可能被其他工作占用。人天描述的是工作量,不是日历时长;项目周期还受并行度、等待时间、评审窗口和返工影响。
估算时,我会分别记录工作量和预计等待。比如接口开发 5 人天,数据确认需要等待 3 个工作日,测试执行 4 人天,但必须等集成环境可用。把这些项目简单相加会高估或低估周期,正确做法是梳理依赖图,再看关键路径和可并行任务。
3. 误区三:需求写得长,就认为足够清楚
长篇需求文档不等于可执行需求。真正影响排期的是边界是否明确:哪些用户适用、异常如何处理、历史数据如何迁移、权限如何控制、上线后如何验证。若这些问题留到开发中再讨论,估算就只覆盖了“理想路径”。
我会优先检查验收条件能否被测试、业务或数据人员独立判断。例如“页面体验流畅”不是可验收标准,“提交成功后在指定时间内展示状态,并对重复提交给出明确提示”更接近可验证条件。具体阈值需要由业务与技术共同确认,不能为了排期凭空设定。
4. 误区四:把高优先级等同于必须同时开工
高优先级说明需求值得优先考虑,不代表团队应当并行启动所有高优先级事项。并行任务过多会增加上下文切换、评审排队和集成冲突。管理者看到“每件事都在做”,却可能看不到“没有一件事真正完成”。
我的取舍通常是先保护关键路径和已开始的工作,再控制新任务进入。若多个需求争抢同一组关键资源,就需要明确排序依据,而不是让每个部门按自己的紧迫感抢占容量。
5. 误区五:用平均速度承诺每个周期
历史交付量可以帮助建立基线,但平均值不能自动变成承诺。需求复杂度、维护负担、团队构成和依赖条件发生变化时,历史速度就需要重新解释。尤其是新团队或跨团队组合,早期数据只能作为初始假设,不适合直接包装成稳定产能。
我会看一段连续周期的实际完成情况,并区分计划内交付、紧急支持、返工、缺陷修复和未完成事项。团队如果经常被线上问题打断,排期时应先为维护与突发工作留容量,而不是把全部时间都填给新需求。

四、专业判断逻辑:把需求、依赖与产能变成可检查的规则
1. 先设需求准入门槛,再讨论优先级
排期前要先判断需求是否具备估算条件。若用户问题、范围边界和验收标准尚未明确,可以进入探索队列,但不应和准备就绪的工作放在同一承诺池里。这样做不是增加流程,而是避免团队用估算来替代需求澄清。
我常用一张简化的“准备就绪检查表”,逐项判断是否可以排期:
- 业务目标是否具体,能否说明用户或运营行为要发生什么变化。
- 本次范围和明确不做的内容是否写清楚,是否存在未决方案。
- 验收条件是否能由业务、测试或数据人员检查。
- 外部依赖是否有负责人、交付物、时间和接收方。
- 风险是否已记录,是否有规避、降级或回退方案。
这不是要求所有不确定性都消失。探索型需求可以保留未知,但必须把未知变成工作项,例如技术验证、用户访谈或数据核对,并设置结束条件。未明确的事项要么先解决,要么作为风险进入计划,不能默默假设它不会影响工期。
2. 优先级要结合价值、时效、成本和风险
单纯按业务负责人声音大小排序,容易让紧急但低价值的需求挤占关键资源。我建议采用轻量评分辅助讨论,而不是把评分伪装成客观真理。评分用于暴露分歧,不用于替代决策。
一种实用的排序方式是按四个维度做 1 至 5 分判断:业务价值、时间敏感度、风险降低价值、实现与协作成本。前三项高、成本适中且依赖清晰的需求,通常更适合优先进入;成本高、价值证据弱、依赖未确认的需求,则更适合拆分验证。
对合规、稳定性和安全类事项,不宜只用商业收益分数比较。它们可能属于必须满足的约束,应先识别是否有截止窗口或不可接受风险,再决定其优先级。排序规则要能解释例外,而不是强行把所有工作塞进同一公式。
3. 估算先拆工作,再算有效产能
我会先把需求拆到团队可以独立评估的工作项,再估算各角色的工作量。拆分颗粒度不必追求所有任务同样小,但一个工作项如果同时包含方案讨论、开发、数据配置和验收,就很难看出瓶颈,也不容易在中途校正。
有效产能可以用下面的思路计算:
周期有效产能 = 团队可投入时间 − 已承诺工作 − 维护与支持预留 − 休假及不可用时间 − 会议与协作损耗。
这不是精确物理量,而是让假设可见的工具。新团队可以先用近期可追溯的实际时间做粗略校准,运行两到三个周期后再调整。若没有历史记录,就明确标注为初始估计,并在周期复盘时修订。
4. 依赖要按“输入,责任人,完成条件,缓冲”描述
“等数据团队支持”不是可管理的依赖。有效依赖至少要写清:需要什么输入、由谁负责、何时交付、接收方如何验收。对于高风险依赖,还要约定如果未按时完成,是否先用模拟数据、降级功能或切换方案继续推进。
我会为关键依赖设置检查点,而不是只在最终交付日检查。例如需求评审后确认数据口径,开发开始前确认接口契约,联调前确认环境与测试数据。检查点应尽量早于下游工作启动,这样发现问题时还有调整空间。
缓冲不是统一给每个任务随意加几天。它应该根据不确定性放在风险集中的位置:外部审批、共享资源排队、接口联调、数据迁移和上线窗口。把缓冲平均摊在所有任务上,会让计划显得宽松,却不能有效保护关键路径。
5. 关键路径和团队容量要同时看
关键路径回答“哪些任务一旦延误,整体日期就会后移”;容量视图回答“团队是否有能力在这些日期前完成所有工作”。只看关键路径会漏掉资源冲突,只看团队负荷又可能看不出真正的顺序约束。
排期评审时,我会标出关键路径上的任务、共享资源冲突和可以并行的工作。如果关键路径中某项工作只由一位稀缺角色承担,就要讨论替代方案、技能备份或范围调整,而不是把该任务的预计时间当成确定值。

五、落地案例:会员权益改版如何从愿望清单变成可执行周期
1. 案例边界:以下数字为情景模拟,不代表行业基准
为了说明排期方法,我用一个匿名化的会员权益改版场景做情景模拟。假设项目涉及产品、研发、数据、测试和运营五个团队,目标是在一个发布窗口内上线基础权益展示与领取能力。以下工作量、等待时间和比例都是用于演示的样本推演,不应被当成外部行业统计或任何组织的真实绩效。
初始需求有 12 项:规则配置、权益列表、领取入口、领取状态、数据埋点、活动报表、客服说明、管理后台、历史数据处理、异常提示、权限控制和运营配置。业务希望一次性全部交付,团队初步估算发现其中 4 项依赖尚未确认,另有 3 项对首发并非必需。
2. 第一步:用用户结果划分最小可发布范围
我没有先按部门分任务,而是先问:用户在首发时必须完成什么?答案被收敛为“查看可用权益、领取权益、确认领取状态”。管理后台的高级配置、复杂报表和历史数据补录可以分期,但权限边界、异常提示、基础埋点和客服说明不能省略。
这一步把 12 项拆成三个范围层级:
- 首发必需:权益列表、领取流程、领取状态、权限校验、核心异常提示、基础埋点、测试与回退方案。
- 可延后:复杂活动报表、高级管理后台配置、非关键历史数据补录。
- 待验证:部分用户分层规则、边界异常处理方式和数据口径,需要在开发前完成确认。
这样做的专业判断是:不能把“削范围”理解为只删业务功能。若为了赶时间删掉权限、异常处理、数据验证或回退准备,短期看似缩短工期,实际可能把成本转移到上线事故和客服处理上。

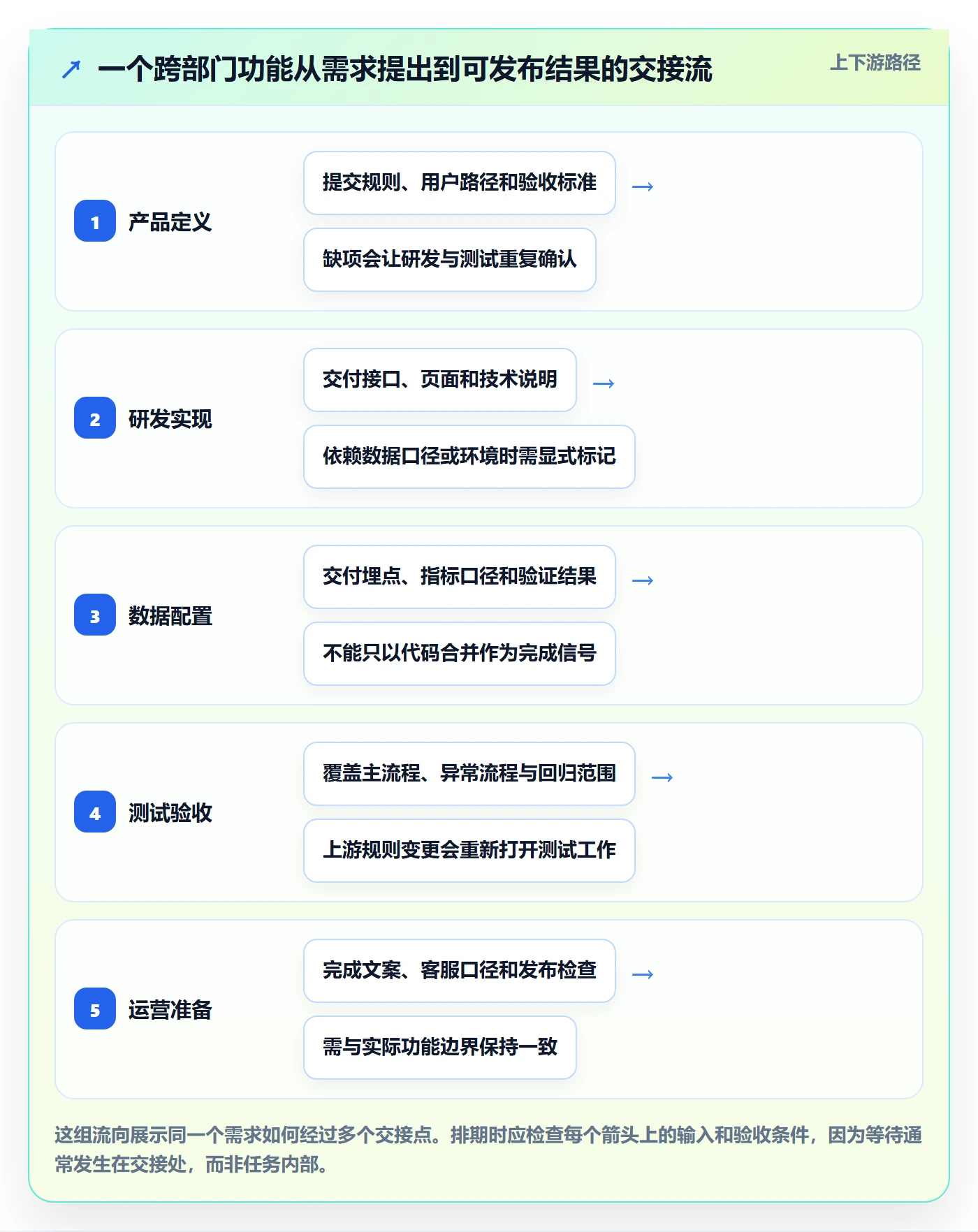

3. 第二步:建立交付依赖链,而不是各部门各自报日期
模拟项目中的关键依赖如下:产品确认规则后,研发才能冻结接口和交互;数据团队需要在联调前确认事件名称与字段口径;测试需要稳定环境和可重复的测试账号;运营需要根据最终规则编写用户说明。团队没有把这些事项放在一张“待办清单”里,而是标出了谁依赖谁、何时需要输入。
如果把每个部门的任务独立排在日历上,可能会出现研发已开始、数据仍在确认口径的情况。依赖图的价值就在于,让团队识别哪些工作可以提前并行,哪些必须等输入稳定后再做,以及哪些任务可以通过临时方案降低等待。
4. 第三步:用情景模拟校准周期,而不是制造虚假精度
假设首发范围的团队工作量合计为 58 人天,但关键路径并非 58 个工作日,也不能简单除以团队人数。情景排期显示,产品确认和数据口径属于前置工作,接口开发与部分视觉实现可以并行,集成测试与上线准备又必须等待可用构建和稳定环境。
在这个模拟里,团队先给出一个预测区间,而非单点日期:若规则评审和数据口径在约定检查点前确认,预计周期为 6 至 7 周;若共享数据人员延迟一个工作周且无法使用替代方案,整体预测可能延长到 7 至 8 周。这个区间表达的是条件差异,不是承诺的模糊化。
我会要求关键假设和区间一起展示。否则管理者只看到“7 周”,看不到它依赖哪些条件,也不知道发生变化后应该调整什么。计划中应明确:“数据口径冻结日”若延迟,影响联调和报表验收;可选动作是延期报表、先交付基础埋点,或更改发布范围。
5. 第四步:设定检查点,让风险在变成延期前显形
模拟方案设置了四个检查点:需求与验收条件冻结、关键依赖确认、功能集成可测、发布准备评审。每个检查点不是形式化汇报,而是一个继续、调整或暂停的决策点。条件不满足时,负责人需要说明影响和备选方案。
例如,集成可测检查点前,如果接口契约或测试环境未准备好,项目负责人不应让测试团队“先测能测的部分”后就把状态标成正常,而应记录未覆盖范围、环境责任人和重新检查时间。这样业务看到的是实际发布风险,而不是被乐观状态掩盖的缺口。
6. 案例观察:最有价值的变化不是估算更精确,而是返工更早暴露
在这个情景中,需求拆分后,原先 4 项未确认依赖有 2 项被提前发现并解决,1 项通过缩小首发范围移出关键路径,另 1 项仍作为风险保留。示意排期里,首发范围从 12 项收敛到 7 项,估算误差假设从约 35% 收敛到约 18%。这些数值只是展示流程可能产生的变化,不是对实际团队效果的统计结论。
我更看重的不是误差从某个数字降到另一个数字,而是误差来源被拆开了。范围变更、依赖延迟、支持工作插入和估算偏差,分别对应不同的纠正动作。如果只看“原计划与实际相差多少”,管理者很容易把系统性问题归咎于个人估算不准。

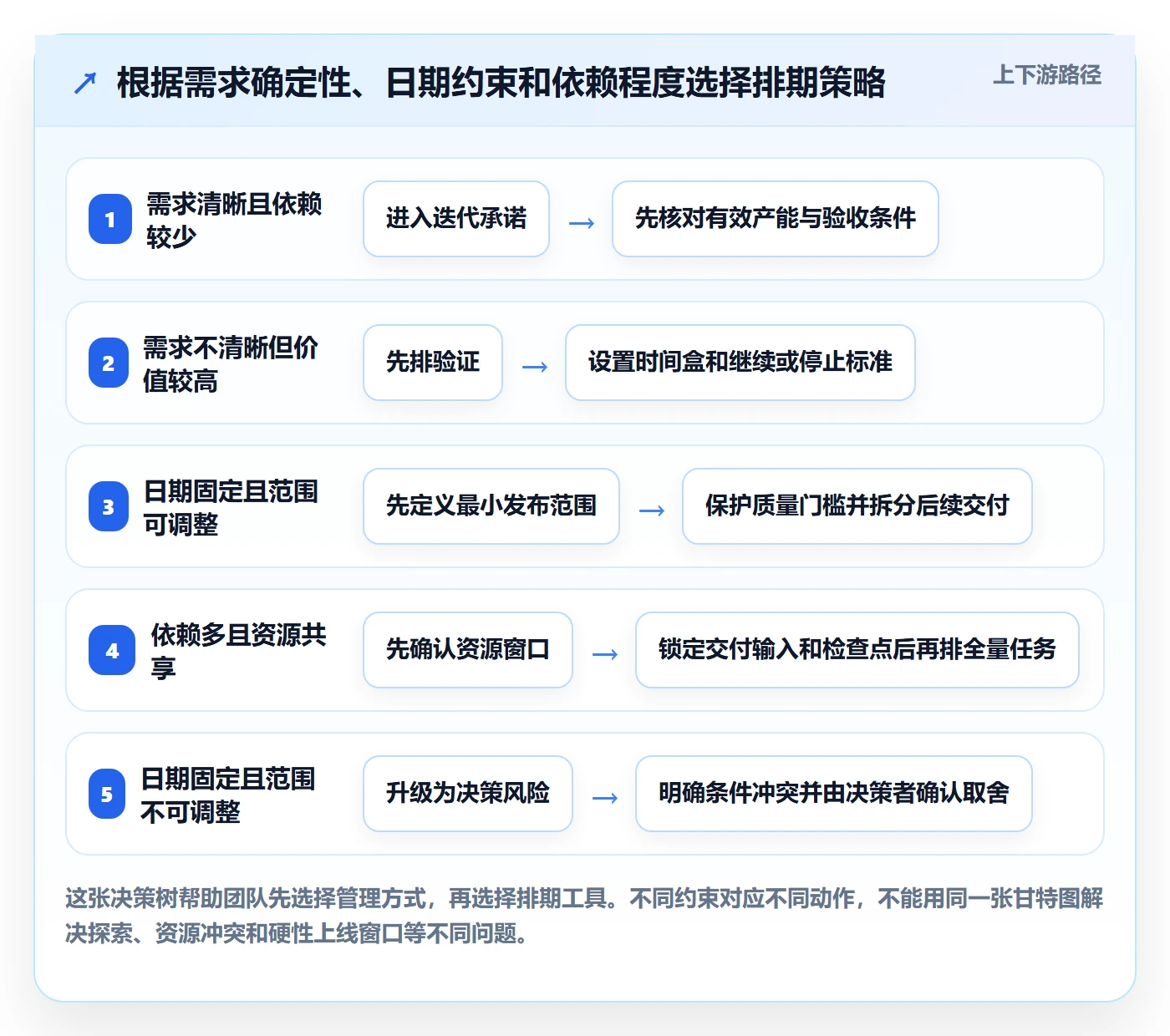

六、不同情况下的行动建议:按项目成熟度选择排期方式
1. 需求稳定、团队稳定:按迭代承诺管理
如果需求边界清楚、团队构成稳定、历史交付数据可用,可以按固定迭代周期管理。每个周期开始前确认准备就绪的需求,周期中限制随意插入工作,周期结束复盘计划与实际差异。重点是保持工作方式稳定,让数据具有可比性。
这类团队可以逐步建立自己的容量基线,但不要追求把每个任务估算到小时。对周期承诺而言,稳定的拆分方式、清晰的完成定义和对突发工作留出空间,往往比更精细的数字更有价值。
2. 需求不稳定、目标仍在探索:先排验证工作
如果业务目标重要,但解决方案尚不明确,不要直接排完整开发周期。先安排短周期验证,例如用户访谈、原型测试、数据核对、技术试验或小范围试点。验证项也要有负责人、时间盒和决策条件,结束时明确继续、调整或停止。
验证阶段的产出不是“做了一些研究”,而是减少了哪种不确定性。例如,关键流程是否存在用户需求、现有数据能否支撑规则、技术方案是否满足安全约束。只有不确定性降低到可以估算交付范围时,再进入正式承诺。
3. 依赖团队多、共享资源紧张:优先排依赖窗口
当项目涉及很多共享角色时,先协调资源窗口,再排详细任务。把数据、安全、基础设施、法务等稀缺角色的关键评审日期锁定,明确资料提交截止时间和缺席时的替代方案。否则项目计划可能在大部分任务已排完后,才发现最关键的评审只能排到下个周期。
对于多个项目争抢同一资源的情形,应由有权做组合取舍的人确认优先级。不能只让项目负责人在部门之间反复催办,因为催办不能创造容量,也不能解决目标冲突。
4. 外部发布日期固定:以范围弹性保护质量底线
若日期确实不可移动,最先讨论的应该是范围和分阶段交付,而不是默认延长工时。明确哪些功能必须包含、哪些可以降级、哪些可以后续补齐;同时设置不得突破的安全、数据正确性、隐私、回滚和验收底线。
如果范围无法缩小、资源不能增加、依赖又无法提前,那么需要诚实说明目标日期与当前条件不兼容。管理者可以接受风险,但风险必须具名、具备影响说明,并由有决策权的人确认,而不是由执行团队默默承担。
5. 新团队或首次协作:先用短周期建立事实基线
新团队没有可靠历史数据时,不要照搬其他团队的速度。先选择一组风险较低、依赖较少的工作运行一个短周期,记录计划量、实际完成量、支持工作、等待时间、返工和阻塞原因。首轮的目标是校准工作方式,不是证明团队效率。
在跨部门首次合作中,尤其要记录交接等待和决策时间。若周期复盘只记录开发工时,团队仍会低估跨部门协作成本。第二轮排期应基于第一轮发现调整依赖检查点和产能预留,而非简单扩大估算数字。

七、排期后的运行机制:让计划随事实更新,而不是随情绪改写
1. 周期内只追踪少数能触发行动的信号
我建议每周或每个固定节奏检查四类信号:关键依赖是否按时、未完成工作是否积压、范围是否变化、团队支持负荷是否超过预留。追踪指标不需要越多越好,关键是每个信号都对应明确动作和负责人。
例如,若关键依赖错过检查点,负责人要在约定时间内给出影响范围和替代方案;若未完成工作连续堆积,团队要检查拆分、审批等待或并行过多;若新增需求进入,就要说明它替换哪项工作,或者由谁批准额外容量。
2. 变更管理的核心是“替换关系”,不是拒绝变化
业务变化不可避免,排期也不应僵化。真正需要避免的是新增事项只加不减。每次插入高优先级需求时,明确它挤出哪个原计划工作、是否改变里程碑、是否增加新的依赖,以及谁批准了影响。
我常用“新增一项,重算一次”的原则。重算不一定意味着重新排完整张表,但必须更新受影响的关键路径、容量和对外预测。如果变更只改了任务状态,却没有改动交付日期或范围,团队应该核实是否忽略了真实影响。
3. 复盘要区分估算误差和系统性等待
复盘时,不要只问“为什么没按时”。至少把偏差分成:需求变更、依赖延误、临时支持、技术返工、评审等待、容量变化和估算误差。不同原因需要不同改进:需求变更要改善决策边界,依赖延误要提前设检查点,容量变化要重新安排工作,估算误差则需要检查拆分和历史假设。
如果某个原因反复出现,例如评审总是晚一周,就应把它当成流程中的稳定等待时间,而非每次都视作偶发意外。排期基线应反映真实系统行为,同时推动消除不必要等待;不能一边长期重复延迟,一边仍按理想流程给出日期。
4. 用工具承载事实,不让工具制造状态幻觉
项目管理工具或平台适合记录需求、任务、负责人、依赖、验收、风险和变更历史。一个可用的工作区应让相关人员快速回答:现在卡在哪里、谁需要行动、下一次检查是什么时候、日期变化的原因是什么。
中大型组织使用 PingCode 等项目管理平台时,可以按团队职责配置需求、迭代、缺陷和发布视图,保留跨项目依赖与变更记录。落地时不要一开始就堆大量自定义字段,先保证最关键的责任、依赖、验收、状态和风险信息能被持续维护。
任何工具都可能出现“状态已更新,但现实没变化”的问题。因此,我会约定状态的证据标准:例如“待验收”意味着交付物已提交且验收人收到通知;“已完成”意味着验收条件通过,而不是负责人主观认为工作做完。状态定义比状态颜色更重要。

八、不同方案的取舍:精细计划、滚动计划与范围分期
1. 精细计划适合短周期、边界稳定的交付
精细计划适合需求成熟、依赖清楚、变化较少的工作,例如已验证方案的常规迭代、明确的基础设施迁移步骤或已确认规则的配置类交付。它的好处是责任和顺序清楚,资源冲突容易发现。
代价是维护成本较高,变化频繁时计划很快过时。若团队每天都在改日期,却没有同步改范围、风险和依赖,精细计划会成为维护负担。此时应降低远期颗粒度,把细节集中在近期。
2. 滚动计划适合不确定性会随探索逐步降低的项目
滚动计划的做法是近期细排、远期粗排。近两到四周的任务尽量明确,后续阶段先保留里程碑、关键假设和资源窗口,再随着信息增加逐步细化。具体周期长度应由团队节奏决定,不必把“两到四周”当作通用标准。
它的优势是既保留方向,也不对远期制造虚假精度。风险在于团队可能把“还没细排”变成“没人负责”。因此远期事项仍需有负责人、决策日期和前置条件,只是暂不承诺细粒度任务日期。
3. 范围分期适合发布日期刚性、需求可拆的项目
范围分期可以保护关键日期:先交付最小可用范围,再安排增强功能。适用前提是首发版本本身完整、安全、可运营,而不是把未完成部分留给用户承受。分期还要求数据、客服、运营和后续兼容策略同步考虑。
它的代价是可能产生多轮集成、重复验收和阶段性能力限制。若后续版本没有明确计划,所谓“以后补齐”可能变成永久欠账。因此每个延后项要说明责任人、触发条件和计划窗口,并定期检查是否仍值得完成。
4. 缓冲与加资源并非总能换来更早交付
遇到延期时,增加人手不一定能缩短周期。如果工作需要大量背景知识、代码评审或顺序协作,新成员可能先增加沟通成本。真正适合加资源的,是可以独立并行、输入稳定、交接清楚的工作块。
加缓冲也不应当掩盖持续性问题。对一次性外部审批风险,设置缓冲有意义;对每个周期都出现的等待,则应该改善流程或把实际等待纳入基线。否则缓冲只是把组织问题变成一条越来越长的计划线。
| 方案 | 更适合的情形 | 主要收益 | 主要代价 | 决策检查点 |
|---|---|---|---|---|
| 精细计划 | 范围稳定、周期较短、依赖明确 | 责任和顺序容易检查 | 变化频繁时维护成本高 | 计划变更是否同步影响范围与日期 |
| 滚动计划 | 远期不确定、近期可明确 | 减少远期虚假精度 | 若责任不清,容易延迟决策 | 每个远期事项是否有负责人和决策时间 |
| 范围分期 | 日期刚性、功能可以拆分 | 保护首发窗口与核心结果 | 可能增加集成与运营成本 | 首发是否完整安全,延后项是否有后续安排 |
九、下一步怎么做:用一个周期验证排期方案是否有效
1. 本周先做一次需求和依赖盘点
不必先重建整套管理流程。选择一个跨部门需求较多的项目,把所有事项标记为“可承诺、待澄清、待依赖确认、待验证”四类。为每个依赖补上负责人、输入、完成时间和验收人,找出最可能阻塞关键路径的两到三个事项。
2. 下个排期周期只改三件事
第一,正式承诺前检查需求就绪条件;第二,按实际可用产能扣除支持和已承诺工作;第三,所有新增需求必须说明替换项或额外资源来源。先把这三件事稳定执行,比同时引入复杂评分、审批层级和大量报表更容易验证效果。
3. 周期结束复盘差异,而不是给团队打分
记录预测与实际的差异,并标注原因、影响和下一步措施。若延期来自需求边界变化,就改进变更规则;若来自共享资源排队,就建立资源窗口;若来自估算偏差,就检查拆分颗粒度和历史假设。复盘的目标是让下一次决策更好,不是寻找一个人承担系统性问题。
4. 用四个问题验收落地效果
- 排期中的每个承诺,是否有明确范围和可验收结果?
- 关键依赖是否有责任人、时间点和失败后的备选动作?
- 团队容量是否扣除了维护、支持、休假和已承诺工作?
- 发生变更时,是否同步更新范围、预测日期和决策责任?
如果四个问题都能回答,排期就已经从“填计划表”进入“管理交付”。如果其中一项答不上来,下一步不是增加会议,而是补齐缺失的决策信息。
我对开发周期落地的核心判断是:可信排期不靠日期写得更精确,而靠假设暴露得更早、取舍做得更明确、变化更新得更诚实。建议先选一个跨部门项目跑完一个短周期,用真实记录校准需求准入、依赖等待和有效产能,再决定是否扩大到更多团队。排期工具可以承载事实,但真正让计划落地的,是团队愿意把不确定性摆上桌,并对每一次取舍负责。
常见问题解答(FAQ)
1. 跨部门需求排期时,怎样避免各部门都把自己的需求定为最高优先级?
我在做需求排期时,最困惑的是业务、运营和技术部门各有一套“紧急”的理由,最后会议容易变成谁声音大谁先做。有没有一种相对客观、又不会把判断简化成打分游戏的方法?
先统一比较口径,再讨论具体需求。可以把需求按业务影响、时间约束、影响用户范围、实施成本和前置依赖逐项说明,并要求提出部门提供依据,例如合同节点、用户反馈数量或合规要求。
以一个示例团队为例,30条候选需求经过初筛后,先剔除缺少明确目标或验收标准的8条,再将剩余需求分为“必须按期完成”“高价值可排”“待补充信息”三类。评分可以帮助排序,但不能代替判断:涉及法规或明确上线承诺的事项应单独标记,不宜与一般体验优化简单相加比较。
最终由业务负责人确认价值,技术负责人评估成本与依赖,项目负责人记录取舍理由;这样即使某项需求暂不排入,也能说清是价值不足、信息不全还是资源冲突。
2. 需求排期会上,如何让业务、产品、研发和测试对交付日期作出可信承诺?
我遇到过排期会上大家都说“没问题”,到了开发中后期才发现测试资源、接口联调或业务确认时间根本没算进去。想知道排期时怎样把这些隐性工作纳入计划,而不是只估开发天数?
不要把排期等同于开发工时汇总。以一个跨部门项目为例,若功能开发估算为10个工作日,还要逐项确认需求澄清、设计评审、接口联调、测试准备、验收和发布窗口;这些环节分别指定负责人和预计耗时,并标出谁的输入是前置条件。
排期前先核实各角色在目标周期内的可用容量,例如研发两人各有8个有效工作日,不代表团队就有16天可投入该项目,因为值班、缺陷处理和其他承诺会占用时间。会议结论应记录“负责人、交付物、依赖方、最晚确认时间”,日期则在依赖方确认后再对外承诺。
若关键依赖尚未落实,应给出条件式日期或明确风险,不要用一个看似精确的日期掩盖不确定性。
3. 开发周期已经开始后,临时插入紧急需求,怎样处理才不至于让原排期失效?
我担心一旦接受临时需求,原计划就会不断被打断;但如果一律拒绝,业务方又会认为项目团队不配合。有没有一种既能响应变化,又能让影响可见的处理办法?
把“能不能插入”改成“插入后替换什么、影响什么”。每个临时需求先记录触发原因、错过窗口的后果、期望完成时间和验收人,再由业务与交付负责人判断是否达到紧急门槛。示例做法是为一个周期预留约10%至15%的容量处理线上问题和不可预见事项;
这不是固定标准,团队若线上故障频繁,应先查明原因,而不是长期扩大缓冲。超过预留容量的需求,必须同步选择延期、缩减范围或增加经确认的资源,并更新受影响任务及对外日期。尤其要避免只把新需求加进计划,却不移除任何事项;这种做法表面上响应迅速,实际是把冲突推迟到测试或上线阶段。
4. 怎样判断跨部门需求排期方案是否真正落地,而不只是做出了一张计划表?
我见过计划表排得很完整,但到了执行中,需求反复变更、依赖无人跟进,最后只能靠加班补进度。我应该观察哪些信号,才能尽早发现排期方案正在失效?
重点看计划与实际之间的偏差,以及偏差是否被及时解释和处理,而不只看任务完成百分比。可以每周检查四项:承诺需求按期完成率、需求中途变更数量、外部依赖按时交付率、等待澄清或验收的累计时间。
举例来说,若连续两个周期按期完成率从约85%降到60%,同时等待业务确认的时间增加,就不应简单归因为研发效率低,而要检查需求入口、确认责任人和依赖响应时限。复盘时将延期原因分为估算偏差、范围变化、依赖延误和突发故障,并为高频原因设行动项。指标的用途是定位系统性问题,不是给个人排名;
若团队通过压缩测试时间提高按期率,交付质量反而下降,这套排期机制就没有真正落地。
核心关键词
文章包含AI辅助创作:开发周期落地方案:跨部门团队开展需求排期的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/507917
