迭代计划看起来总是排得很满,真正到了开发中段,却发现设计稿还没定、接口依赖没确认、测试环境也没准备好。跨部门团队最常见的排期失败,不是“估时不准”这么简单,而是把尚未达成共识的需求,当成了已经具备交付条件的工作。迭代规划要从0到1,先做可交付性判断,再做容量与优先级决策,最后才把需求放进时间表。
一、先讲核心结论:排期不是把需求塞进日历
1. 先把三个问题分开回答
我做迭代规划时,通常先把讨论拆成三个问题:我们为什么要做这些事?团队这段时间能完成多少?哪些工作必须先发生,哪些依赖还没有被解决?这三个问题混在一起,会议很容易变成各部门轮流争取资源;拆开之后,团队才有机会围绕价值、容量和交付风险做取舍。
需求优先级不等于本次迭代承诺,估算结果也不等于可交付日期。优先级回答“值得先做什么”,估算回答“工作量大致多少”,排期还要考虑人员可用时间、前置条件、工作并行度、测试与发布窗口。任何一个条件变化,都可能改变最终承诺。
因此,我更愿意把迭代计划理解为一份带有约束条件的交付假设:在当前容量和依赖信息下,团队选择完成一组有明确结果的工作,并在迭代中持续验证这个假设。它不是一张签字后就不能修改的任务清单。
2. 先确定目标,再选择需求
一个有效的迭代目标,应该描述用户或业务会得到什么变化,而不是简单重复需求标题。例如,“优化订单页”“重构会员模块”都难以指导取舍;“让新用户在移动端完成首单时,减少一次人工确认”则可以帮助团队判断哪些工作必须进入本次迭代。
目标不能替代需求细节,但它能在容量不足时提供排序依据。若迭代临近结束,团队可以优先保住能够达成目标的最小闭环,而不是平均削减每个需求的范围,最后留下若干无法上线的半成品。
3. 计划要同时写明承诺与不确定性
跨部门团队常把“计划内工作”误解为“保证按时交付”。我建议在计划里明确标注确定项、条件项和候选项:确定项已经满足进入条件;条件项依赖某个决策、接口或数据;候选项只有在容量释放后才启动。这样做并非降低责任,而是让风险可见、可处理。
如果需求依赖外部部门在迭代第3天提供字段定义,就不能只在任务备注里写一句“等对方确认”。计划应写清责任人、最迟确认日期、未按期确认时的替代方案,以及它影响的是哪个交付结果。
二、从真实场景出发:跨部门排期为什么容易失真
1. 多个部门看到的是同一项目的不同切面
我常见的跨部门场景是:业务团队负责解释用户问题,产品负责确定范围,设计负责交互和视觉,研发负责技术实现,测试负责验证,数据或运维团队还要提供埋点、权限、环境和发布支持。每一方都可能合理地认为自己的部分“已经交接”,但交接不代表下游已经具备开工条件。
比如产品把需求卡片标成“已完成”,可能只是需求文档写完;设计理解的“完成”可能是核心页面出稿;研发认为“完成”需要接口契约确定;测试则要等可运行版本和验收口径。若团队没有共同定义工作状态,同一张卡片上的“完成”会被不同人解释成四种含义。
这种分歧不会只造成沟通成本,还会直接污染容量判断。研发估算时把需求当成设计已定,测试估算时却按设计仍可能调整来预留回归时间,最后计划看起来有足够容量,实际却在等待与返工中消耗掉。
2. 日历上的工时,不等于可用于交付的容量
排期常见的一种算法是“人数乘以工作日”,例如8个人、10个工作日,就按80人日计划。这只是理论上限。会议、值班、请假、线上问题、代码评审、跨部门答疑以及团队成员之间的技能差异,都会让可用容量低于这个数字。
更重要的是,团队容量不能简单相加。一个迭代里即使有两名研发可用,如果两项工作都依赖同一位架构师评审,那么架构师就可能成为真正的约束点。测试人员的可用时间也不能全部放在迭代末尾,否则缺陷发现得太晚,修复工作与新需求交付会在最后几天争抢同一批人。
我会把容量先分为三类:可预期的固定投入、可用于计划工作的净容量、必须保留的缓冲。固定投入包括已知值班、假期和必要会议;净容量用于需求交付;缓冲用于处理不确定依赖和线上问题。缓冲不是“闲置”,而是保护交付承诺的风险预算。
3. 真正拖慢团队的,往往是等待链而非单项工时
某个功能可能只需要3天编码,但如果要等业务规则确认2天、等设计评审1天、等测试环境准备2天,端到端历时就远超3天。传统估算如果只记录“开发工作量”,就会低估交付周期;把所有等待时间简单加进单项估算,又会造成重复计算,因为部分等待可以并行发生。
因此,排期至少要区分两种时间:一是工作时间,即角色实际投入的工时或人日;二是流转时间,即需求从进入到完成经历的日历时间。前者帮助判断容量,后者帮助判断日期与依赖。两者不能互相替代。

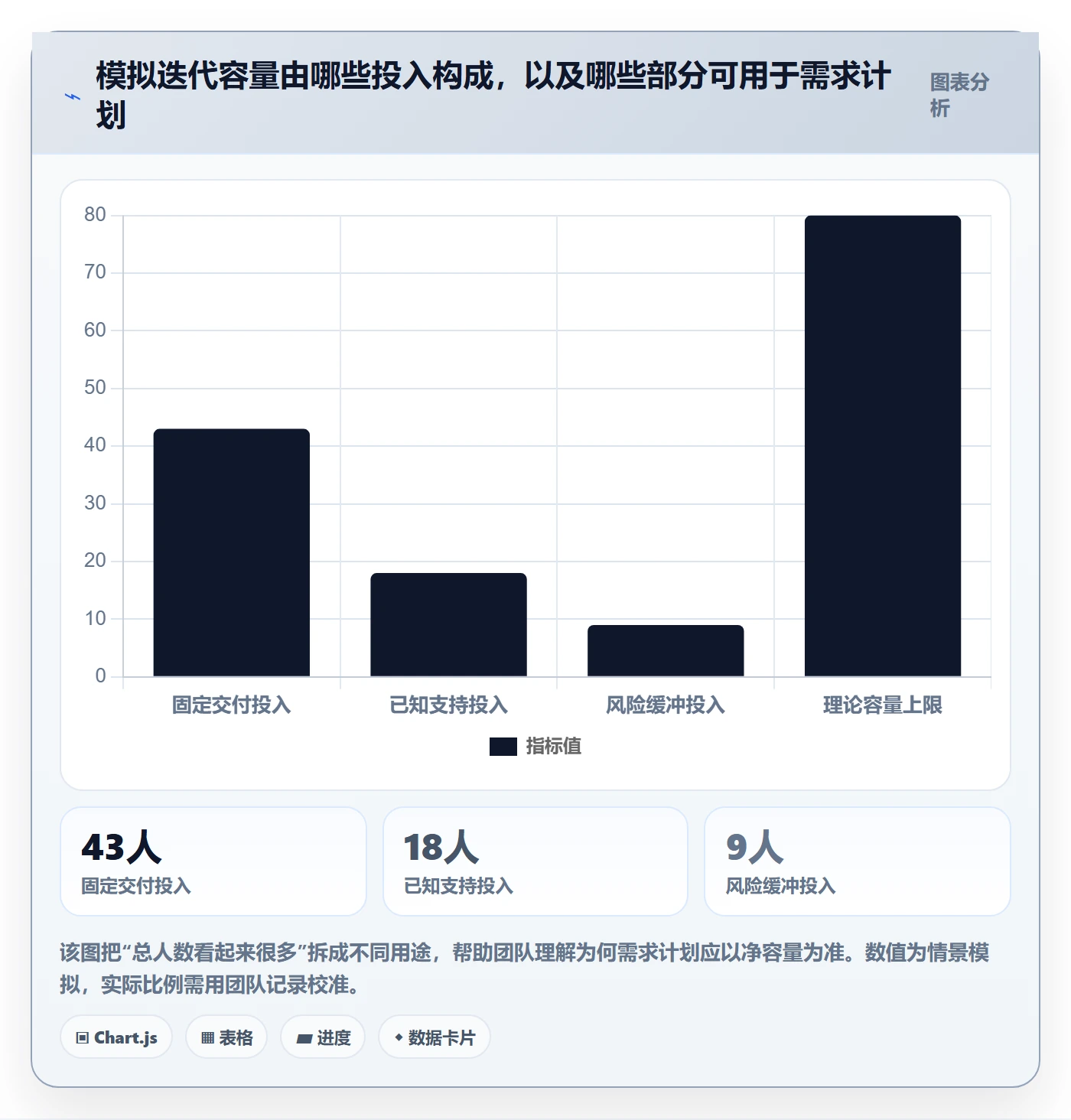

下图是一个情景模拟,用于说明容量为何不能直接按人数乘工作日计算。实际团队应使用自己的出勤、会议、支持和返工记录校准参数,而不是照搬示例数值。

三、常见误区:看起来像计划,实际是在隐藏风险
1. 误区一:优先级最高的需求,必须全部进本轮
优先级表示相对价值,不代表已经具备开工条件,也不代表工作范围清楚。一个高价值需求如果验收口径还在变化、外部接口没有负责人、关键数据不能获得,贸然承诺只会把不确定性推给执行阶段。
正确做法不是把高优先级需求直接塞进迭代,而是先问它能否拆出一个更小的验证结果。例如先用一次数据核验确认规则,再开发完整功能;先对关键流程做技术验证,再决定是否投入完整方案。价值优先与可交付性判断必须同时存在。
2. 误区二:每个人都排到满负荷,才叫资源利用充分
把每个人的日历填满,看起来提高了利用率,实际上降低了系统应对变化的能力。跨部门交付存在串行等待和突发事项,一旦设计确认晚一天,已经排满的研发和测试工作就会相互挤压,团队只能靠加班或降低验证质量来“追上计划”。
我更关注团队的吞吐稳定性,而不是每个人每小时是否都有任务。合理的缓冲能让团队吸收小幅波动,避免每个局部延迟都变成全局延期。缓冲比例需要基于团队历史波动逐步校准,不宜没有依据地设定统一标准。
3. 误区三:故事点可以直接换算成日历天数
故事点是团队用于比较相对规模、复杂度和不确定性的估算工具,不是小时数的别名。不同团队的估算尺度、技术栈、协作方式都不同,同样的点数不代表相同工作量,更不能拿一个团队的速度去承诺另一个团队的发布日期。
如果团队使用故事点,应通过本团队多轮迭代的完成情况观察趋势。若使用人日估算,也要清楚它只是投入估算,不自动包含排队、等待和审批时间。为了让数字看起来精确而做无依据换算,通常比承认误差更危险。
4. 误区四:把所有工作拆成任务,就算拆解完成
“开发接口”“联调”“完成测试”这类任务,如果没有输入、产出和完成条件,仍然无法指导执行。任务拆分的目标不是把卡片数量做多,而是降低不可见风险,让团队能及时发现阻塞,也让每个交付片段有可验证结果。
我通常检查任务是否能回答四个问题:谁负责推进?开始前需要什么?结束时产出什么?由谁按什么条件验收?若缺少其中一项,尤其是跨部门输入和验收口径,任务大概率还没有准备好。
5. 误区五:把依赖写进备注,就认为依赖已经管理
备注是信息存放处,不是依赖管理机制。依赖要有提供方、接收方、交付物、时间点和升级路径,还要评估延迟会影响什么。若只写“等数据组支持”,没人知道谁要在什么时候交付什么,也没人知道数据晚到后是否存在替代方案。
依赖管理的重点也不只是提醒别人。团队要尽可能降低依赖风险,例如通过模拟数据先开发、先锁定接口契约、先完成不依赖外部系统的页面骨架,或者把外部确认提前到迭代开始前。
6. 误区六:迭代中途变更只需要口头通知
工作变更会影响容量、目标和其他部门的安排。若业务临时新增需求,却没有明确移出哪项工作,计划就会变成单向加码。团队成员往往会接下新工作,但原计划仍被当作承诺,最终造成目标落空却没人能解释范围何时变化。
迭代中途并非绝对不能变更。对线上故障、法规要求或重大业务窗口,变更可能是必要的;关键是同步调整范围或目标,记录决策人和影响,并让相关部门看到被挤出的工作,而不是把变化隐藏在个人加班里。
四、专业判断逻辑:把需求从“想做”变成“可排期”
1. 先建立共同的需求入口
跨部门团队最好有一个共同需求入口,而不是业务、产品、研发和客户支持各自维护一份互不相通的列表。入口不必一开始就依赖复杂系统,但至少应有唯一标识、需求背景、负责人、目标用户、预期结果、优先级依据和当前状态。
需求入口的价值不是把所有信息一次性填满,而是让团队知道信息缺口在哪里。一个只有标题的需求,可以进入待澄清区,却不应自动进入迭代承诺区。把“收集需求”和“承诺交付”分成两个状态,是从0到1最重要的管理动作之一。
2. 用进入条件控制准备度
我建议团队定义一份轻量的“进入迭代条件”,也可以称为就绪标准。它不是审批门槛,而是减少开工后才发现关键问题的检查表。不同团队可以调整字段,但最好至少覆盖目标、范围、验收、依赖、设计、技术风险和数据准备。
- 目标明确:能够说明用户或业务会发生什么变化,且与本轮目标相关。
- 范围可讨论:核心功能和暂不处理的内容都有记录,避免边做边扩大边界。
- 验收可执行:业务、产品、研发和测试对关键结果有共同理解。
- 依赖可追踪:外部输入有负责人、交付时间和替代方案。
- 方案风险可见:技术未知、数据缺口和安全要求已被识别,必要时先做验证。
- 工作可拆分:至少能拆出可独立检查的结果,而不是只能在迭代末尾一次性验收。
进入条件不意味着每个细节都必须冻结。产品探索本来就可能需要调整,但不确定性要被显式标注,并由团队决定是否适合在本轮承担。对高风险需求,最好将“验证”与“完整实现”拆成两个不同承诺。
3. 先判断价值与紧迫性,再判断是否适合本轮
排序时,我不会只看需求提出者的职位或声音大小,而会把价值、紧迫性、风险降低和投入规模放在同一张桌面上讨论。可以用评分模型辅助比较,但模型的作用是暴露判断依据,不是制造精确感。
比如团队可以从用户影响范围、收入或成本影响、时间窗口、风险降低、实现投入五个维度做低中高等级判断。把这些维度公开后,业务负责人能解释为什么某个需求必须提前,研发和测试也能指出估算和风险边界。最终排序仍需要负责人决策,但不再只是“谁催得急”。
| 判断维度 | 要回答的问题 | 适合的证据 | 常见误判 |
|---|---|---|---|
| 用户影响 | 影响多少用户,痛点有多频繁? | 客服工单、行为数据、用户访谈 | 把个别高声量反馈当成普遍需求 |
| 业务影响 | 是否影响收入、成本、留存或合规? | 漏斗数据、财务口径、风险记录 | 只写“提升体验”,没有可观察结果 |
| 时间窗口 | 错过本轮是否会产生明显损失? | 活动日程、合同期限、政策节点 | 把内部期望日期误当外部硬期限 |
| 风险降低 | 能否减少事故、返工或关键未知? | 故障记录、技术验证、依赖清单 | 只计算功能收益,不计算风险成本 |
| 投入与可交付性 | 投入多少,准备度是否足够? | 相对规模、拆分结果、就绪检查 | 低估协作、联调和发布工作 |
4. 用净容量而不是总人数决定承诺
容量估算不需要追求小数点后的精度,但必须使用真实约束。通常我会先核对每个人在迭代中的可用天数,再扣除已知固定投入,然后查看关键技能是否集中在少数人身上。团队总容量可用来判断上限,角色容量和依赖关系则用来判断计划是否可执行。
如果团队刚开始建立迭代节奏,没有可靠的历史数据,我宁愿第一轮少承诺一些,并记录实际完成量、临时支持和阻塞时间。等积累数轮数据后,再用中位数、范围或滚动平均观察趋势。单轮异常不应直接成为长期承诺基线。
对于已有稳定节奏的团队,可以分别记录计划工作、非计划工作、返工与等待。这样做能帮助团队回答“为什么容量不够”:是需求估算偏差、线上支持过多、跨部门等待,还是工作被频繁打断。不同原因需要不同措施,简单要求大家“估准一点”不会解决结构性问题。
5. 依赖先于承诺,关键路径先于任务排序
排期时,先列出必须先完成的输入和决策,再安排依赖它们的工作。例如,数据口径确认是埋点开发的前置条件,接口字段确定是联调的前置条件,发布审批和测试环境则可能是上线的前置条件。若不先画出这些关系,团队容易把一串任务按重要程度排好,却忽略它们不能同时开始。
依赖识别后,要判断哪些可以并行、哪些必须串行、哪些可以用模拟方案提前启动。对无法消除的外部依赖,应设置最迟决策日期。一旦过期,团队应自动触发替代方案或重新评估范围,而不是无限期等待。
6. 以结果切分需求,而不是按部门切块
跨部门工作很容易按职能拆成“产品完成文档、设计交付稿件、研发开发功能、测试集中验收”。这种拆法看起来职责清楚,却可能让所有可验证结果都堆到最后。更好的拆分方式是围绕一个可验证的用户流程或业务结果,让产品、设计、研发、测试尽量在小切片上协作。
例如,一个复杂的订单改造可以先交付一个限定渠道、限定用户群的完整流程,再扩展其他场景。每个切片都要能被验证,不能把“完成部分前端”和“完成部分接口”误认为可交付价值。若技术上确实无法切成用户可见结果,也可以用阶段性技术验证降低关键风险。
五、从0到1的实操流程:一次规划会之前、之中与之后
1. 迭代开始前:准备候选池,而不是临场收集需求
规划会不应该是第一次讨论需求的地方。会前由产品或需求负责人整理候选项,业务方补充价值和期限,设计与研发识别准备度和技术风险,测试确认验收方式,交付负责人汇总依赖与容量。会前准备越充分,会议越能集中在决策,而不是现场补背景。
我建议候选池至少包含三类内容:已准备好、需要补充信息、暂不进入本轮。对“需要补充信息”的需求,要明确缺什么、谁来补、什么时候复核。没有明确责任人的待澄清项,会在下一次规划会重复出现,形成看似忙碌、实际上没有进展的需求堆积。
2. 规划会第一步:先统一本轮目标与限制条件
会议开始时,先说明迭代周期、目标、团队可用容量、已知值班和发布窗口、不可移动的外部期限。若跨部门团队的参与人员很多,最好由一位主持人控制讨论节奏,并指定一位记录者把决策和未决问题写下来。
目标讨论需要让不同角色各自确认:业务方确认价值和时间窗口,产品确认范围,研发确认可行性与技术约束,测试确认验收条件,运维或数据团队确认环境、发布和观测能力。任何关键角色缺席,都应判断这是否会使本轮承诺失去依据。
3. 规划会第二步:先处理阻断项,再讨论可选项
面对候选需求,先挑出会影响启动或交付的阻断项,比如验收口径尚未确定、关键接口无人负责、合规意见未返回。阻断项可通过补充决策、前置验证或替代方案处理;没有处理路径的需求,即使很重要,也不应伪装成确定承诺。
阻断项处理后,再按目标和优先级选择需求。团队不必从最高优先级开始机械地往下填满容量,而应先安排能共同形成完整结果的工作,再检查关键技能、测试能力和依赖窗口是否匹配。
4. 规划会第三步:围绕交付结果检查容量与工作流
候选范围初步确定后,团队需要逐项确认工作拆分、负责人和关键协作点。对大块需求,先拆成能在迭代中段看到进展的工作;对测试工作,尽量同步安排到开发过程中,而不是全部放到最后;对设计或业务确认,也要设置明确反馈时限。
检查计划时,不只是问“任务有没有超过人日”,还要问“会不会有三项工作同时等一个人”“测试是否只能在最后两天开始”“上线是否依赖尚未预约的窗口”。这些问题常常比总容量更早暴露计划不可行。
5. 规划会第四步:明确非承诺项与变更规则
会后计划应显示哪些需求进入本轮、哪些只是候选,以及未进入的原因。没有进迭代不等于被拒绝,团队可以说明是价值排序靠后、准备度不足、依赖未解决,还是容量有限,并安排再次评估的时间。
同时约定中途变更的规则:谁可以提出、谁做优先级决策、哪些情况可以打断、加入工作时需要移出什么。对于紧急事项,应由授权负责人确认影响,而不是靠团队成员私下加班把新增工作隐藏起来。
6. 迭代中:用短周期检查替代月底才发现偏差
迭代开始后,团队每天或隔天检查工作流:哪些工作在等待、哪些任务过度并行、哪些依赖接近逾期、测试是否及时得到可验证版本。检查的重点不是逐人汇报,而是识别阻塞并快速调整协作顺序。
如果某项需求连续几天没有产生可见进展,团队应检查卡片状态背后的事实:是在做、在等、在返工,还是范围仍不清楚。状态更新只是表象,真正有用的是让阻塞尽早暴露,并决定是清除障碍、缩小范围、替换工作还是调整目标。
7. 迭代结束:检查结果和系统原因,不只统计完成率
迭代结束时,团队要确认结果是否达到验收标准、是否进入目标用户可触达的环境、是否有数据或监控验证。若只把“开发完成”计为交付,可能忽略上线审批、数据观察和问题修复,导致计划完成率看起来很好,业务结果却没有发生。
回顾时应优先讨论系统原因,而不是追问谁“没跟上”。例如,设计反馈平均晚了几天?临时支持占用了多少容量?需求返工集中在哪些类型?依赖延期是否反复发生?每次回顾最好选一两个可操作改进,并在下一轮检查是否真的改变了结果。
六、案例推演:一个六周产品改造如何从候选需求变成迭代计划
1. 背景:目标明确,但需求池远超可用容量
下面用一个情景模拟案例说明完整推演过程,数值用于演示方法,不代表真实企业统计。某B2B软件团队计划在六周内改善新客户首次配置体验,参与人员包括产品、设计、前后端研发、测试和数据支持。团队收到的候选项包括配置向导、权限模板、帮助中心改版、埋点补齐、错误提示优化和历史配置迁移。
业务提出的初始目标是“减少新客户配置困难”,但这个表述还无法验收。团队进一步讨论后,将目标收窄为:“让新客户管理员能独立完成核心配置,并在首次配置过程中及时发现失败原因。”目标变化后,帮助中心改版不再自动进入本次计划,埋点和错误提示则变成判断结果的重要支撑。
2. 先把用户路径画出来,再识别必须做与可以后做
团队将首次配置路径拆成账户初始化、权限设置、基础数据导入、校验反馈和完成确认五个步骤。讨论发现,配置向导是用户可见主线;权限模板可以减少重复输入;错误提示与埋点决定团队能否判断用户卡在哪里;帮助中心改版只是辅助项,短期内不是完成核心路径的前置条件。
这里的关键判断不是“哪个需求最有吸引力”,而是“哪些工作共同构成可验证的用户结果”。如果只做向导界面,却没有错误反馈和必要数据观测,团队可能交付一个看起来完整、却无法确认是否解决问题的功能。
3. 计算容量:让非计划工作也进入账本
假设团队有8名成员,迭代周期为10个工作日,理论容量为80人日。结合该情景的假期、值班、固定评审、跨部门支持和历史线上问题,团队估算可用于计划工作的容量为53人日。团队没有把53人日全部承诺,而是优先排入约45人日的确定工作,剩余部分用于处理合理波动和依赖变化。
这个数字并不是“应该留出固定比例缓冲”的通用答案。若团队历史上非计划工作很少,缓冲可以更小;若频繁承担线上值班,且外部依赖不稳定,缓冲就应更充分。关键是把容量扣减的来源记录下来,经过几轮迭代后,用实际数据校准。

4. 把高风险工作前置,而非等依赖到来再开工
团队发现权限模板依赖业务方确认默认规则,埋点方案依赖数据团队确认事件命名,历史配置迁移则存在数据质量风险。若所有工作同时开工,研发很可能在中段集中等待确认。于是团队先在迭代开始前确认默认权限与关键事件口径,并把迁移风险作为独立验证项,而不是直接承诺完整迁移。
他们还决定先实现一个有限场景:新建账户的管理员配置核心权限并导入一类基础数据。其他账户类型和历史数据迁移暂不纳入首轮。这个范围缩小了,但保留了从开始到成功完成的完整路径,因此可以更早验证目标假设。
5. 计划不只写任务,还写明验收证据
本轮验收条件包括:目标管理员能够完成限定场景的核心配置;输入无效数据时能看到可行动的错误信息;关键步骤能够记录事件,供后续分析退出位置;测试覆盖主要成功路径和失败路径;发布后有明确的监测责任人和观察窗口。
团队没有在没有样本和基线的情况下承诺“配置成功率提升20%”。他们先确认当前数据是否完整,若缺少可靠基线,就把本轮结果分成两层:功能是否按条件运行、用户行为是否有足够证据支持下一轮决策。避免把没有测量基础的增长目标当作交付承诺。
6. 观察流转,而不是只看卡片数量
在这个模拟案例里,团队用每天的阻塞检查发现,设计确认并不是主要瓶颈,业务对权限默认值的决策才是。通过在开发前组织一次短决策会,研发得以先处理不依赖默认值的配置框架,等待期间没有完全停摆。

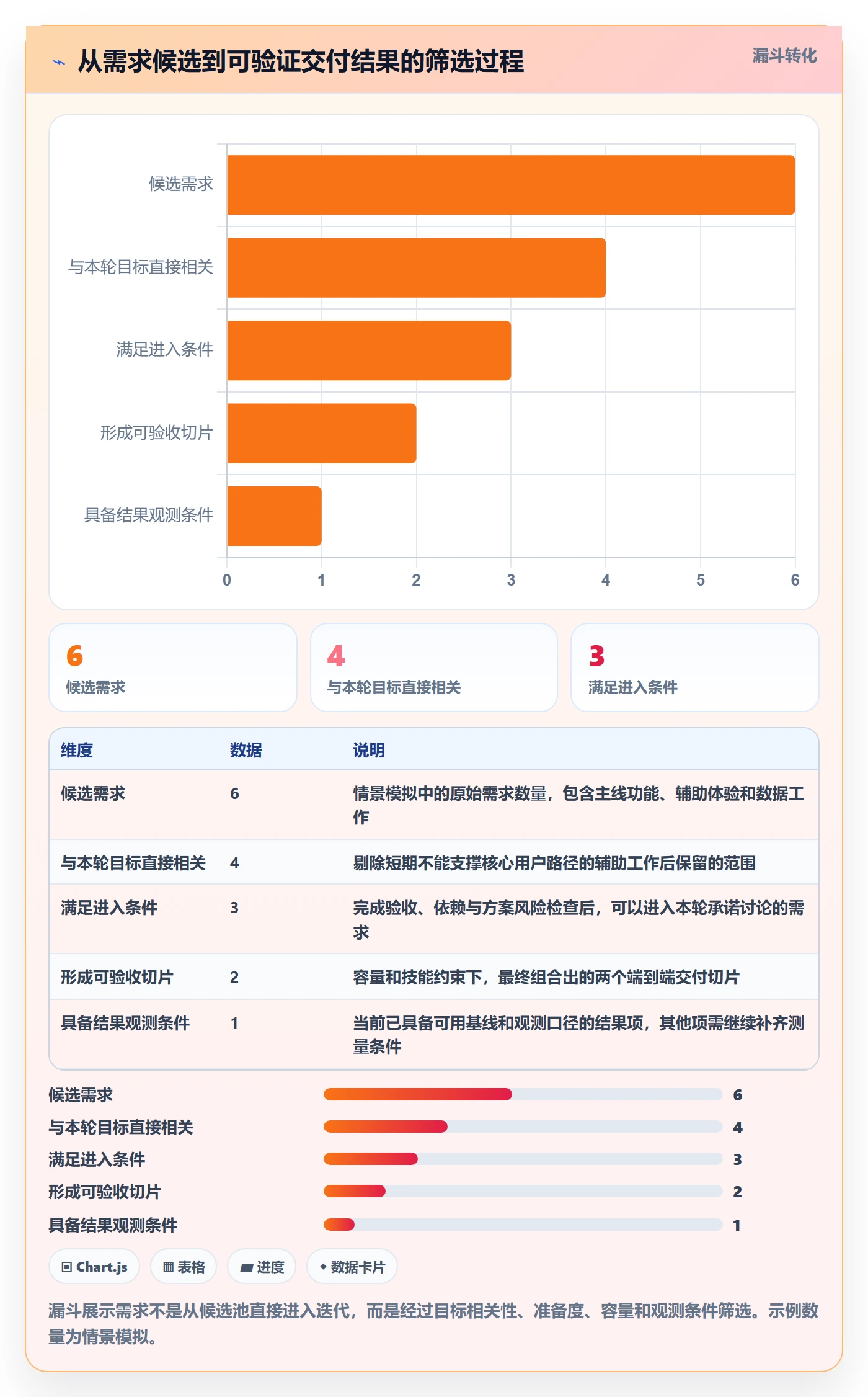

这个案例体现了一个经常被忽略的取舍:不一定要让所有信息都齐全后才开始任何工作,但必须知道哪些工作可以安全并行,哪些工作会因未知信息而返工。把不确定性拆成可验证的小步骤,比笼统地要求“尽快确认”更有效。

7. 案例复盘要产出下一轮能用的证据
案例的复盘重点不是“计划的45人日是否全部做完”,而是看团队是否交付了目标切片、等待来自哪里、哪些风险被提前发现,以及新埋点是否足以解释用户行为。若配置向导上线但事件数据缺失,团队就不能靠主观感觉宣布体验改善,而要优先修复测量链路。
团队还应将承诺与实际完成对照,但不把完成率当作个人绩效排名。某一轮完成量低,可能是目标范围过大,也可能是外部依赖、线上事故或验收口径变化造成。只有把原因分类,完成率才会成为计划改进的输入,而不是惩罚性的数字。
七、不同团队成熟度下,迭代规划要采用不同动作
1. 新团队:先建立最小闭环,不要先造复杂流程
刚开始有固定迭代节奏的团队,首先需要统一需求入口、状态定义、目标表达和验收方式。第一轮不必急着建立复杂评分模型、精细工时体系或多级审批。流程越重,越可能把注意力从实际交付转移到填表上。
新团队可以先连续记录三类数据:计划需求与实际完成情况、临时支持占用、阻塞来源。至少经过几轮观察后,再讨论估算精度、缓冲水平和节奏调整。尚未形成稳定工作方式时,精细化的数字往往只是表面精确。
2. 稳定团队:用历史数据识别波动来源
已有稳定节奏的团队,可以比较多轮完成量、周期时间、返工比例、非计划工作占比和依赖等待时间。单一指标很容易误导:完成项数量增加,可能只是需求切得更碎;周期变短,也可能是团队只挑简单任务。因此,建议结合业务结果和工作流指标观察。
如果历史记录显示需求等待集中发生在设计或业务确认阶段,改进重点应放在前置决策和反馈时限,而不是让研发进一步压缩编码时间。若返工集中在验收标准含糊,则应提升需求澄清质量,而不是增加测试末端人力。
3. 多项目共享团队:先处理争抢,再谈单个迭代计划
一个团队同时服务多个项目时,单个项目的计划可能都看起来合理,合在一起却超过团队容量。此时要先明确共享人员的优先级规则、项目切换成本和不可同时满足的时间窗口,再为各项目分配容量。否则每个项目都可能获得“看起来公平”的承诺,最后全都延迟。
若同一名专家要支持多个团队,尽量把评审和咨询时段集中安排,避免被零散会议持续打断。项目负责人也要显式记录共享资源带来的等待成本。跨项目容量冲突是组合层面的管理问题,不应让一线成员自行通过加班解决。
4. 频繁处理线上问题的团队:先看中断结构
如果迭代中经常插入故障、客户支持或紧急修复,固定承诺量就会经常失真。团队需要统计中断频率、平均处理时长、发生时段和影响角色,并评估是否需要轮值、专项支持或减少计划工作。若不改变中断机制,只要求团队提高估算能力,效果有限。
紧急事项也要有明确入口和分级规则。不是所有“重要”都需要立即打断当前工作。对可延期问题,可进入候选池;对高影响故障,立即响应并同步调整迭代范围。团队要把处理成本写回容量记录,避免问题被一次次免费隐藏。
5. 固定日期发布的团队:把发布日期反推为约束,而不是承诺魔法
有活动窗口、合同节点或合规期限时,发布日期可能不能移动。此时应反向规划最低可交付范围、验证时间、审批窗口和回退方案,并给关键依赖设定最迟决策日期。日期固定不等于所有需求范围固定,越是硬期限,越要明确范围优先级和降级路径。
若发布日期固定而范围与质量标准都不允许调整,团队就要坦诚说明容量缺口,争取提前补充资源、减少其他工作或调整技术方案。把三项约束都锁死,再要求团队保证交付,并不是规划,而是把风险延后到执行阶段。
八、工具、模板与度量:让计划在团队中持续可见
1. 工具应该支撑决策,而不是替代判断
工具能帮助团队统一需求、任务、依赖、负责人和状态,也能通过看板观察工作流。但工具不会自动告诉团队某项需求是否值得做、验收条件是否合理,或外部依赖是否真的可靠。真正重要的是团队是否维护同一套事实,是否在信息变化时更新计划。
对于中大型企业和100人以上组织,需求跨团队流转、权限隔离、项目关联、迭代追踪和数据汇总会更复杂。以PingCode这类项目管理平台为例,团队可以把需求池、迭代计划、任务依赖、缺陷和交付进度放在关联的管理视图中,减少信息分散在文档、表格和聊天记录中的情况。平台解决的是协同与追踪问题,优先级决策、容量判断和跨部门责任仍需要团队共同完成。
选择工具时,我会先问几个实际问题:需求是否能关联到任务和缺陷?跨团队依赖能否被看见?迭代计划和实际进展是否可追溯?权限是否适合组织边界?关键数据能否导出或用于复盘?若只是为了看板更漂亮,却没有改善信息完整度和决策速度,工具投入很难带来真实收益。
2. 一张轻量规划表,至少需要这些字段
团队在0到1阶段可以先用简单表格或协作系统,重点是字段服务于决策,不要为了完整而填无用信息。建议至少包含需求目标、需求负责人、优先级依据、估算范围、准备度、依赖方、验收条件、迭代归属、当前阻塞和风险应对。
| 字段 | 填写示例 | 帮助解决的问题 |
|---|---|---|
| 目标结果 | 管理员可完成限定场景的基础配置 | 避免计划只堆功能名称 |
| 范围边界 | 本轮支持新建账户,不含历史迁移 | 控制中途范围膨胀 |
| 验收条件 | 成功与失败路径均可验证并记录关键事件 | 统一交付完成的判断口径 |
| 依赖责任 | 业务负责人于周二确认默认权限规则 | 让等待有责任人与时间点 |
| 风险与替代 | 规则逾期则先使用限定默认值并保留配置能力 | 避免依赖延迟后计划停摆 |
| 工作状态 | 待澄清、已就绪、进行中、验证中、完成 | 区分需求收集与迭代承诺 |
3. 关注能促成改进的指标,而不是越多越好
迭代规划常用指标包括计划完成率、周期时间、吞吐量、非计划工作比例、阻塞时间和返工情况。每个指标都有边界:计划完成率可发现承诺偏差,却不能单独衡量业务价值;吞吐量适合观察团队趋势,不适合直接比较不同团队;周期时间能暴露流转问题,但必须说明起止口径。
团队还可以观察承诺范围变化率,即迭代开始后加入或移出的工作量占原计划的比例;以及依赖按时交付率,用来判断外部输入是否稳定。指标名称和定义要先统一,否则同一图表里的“完成”可能一个团队指开发完成,另一个团队指上线验收完成。

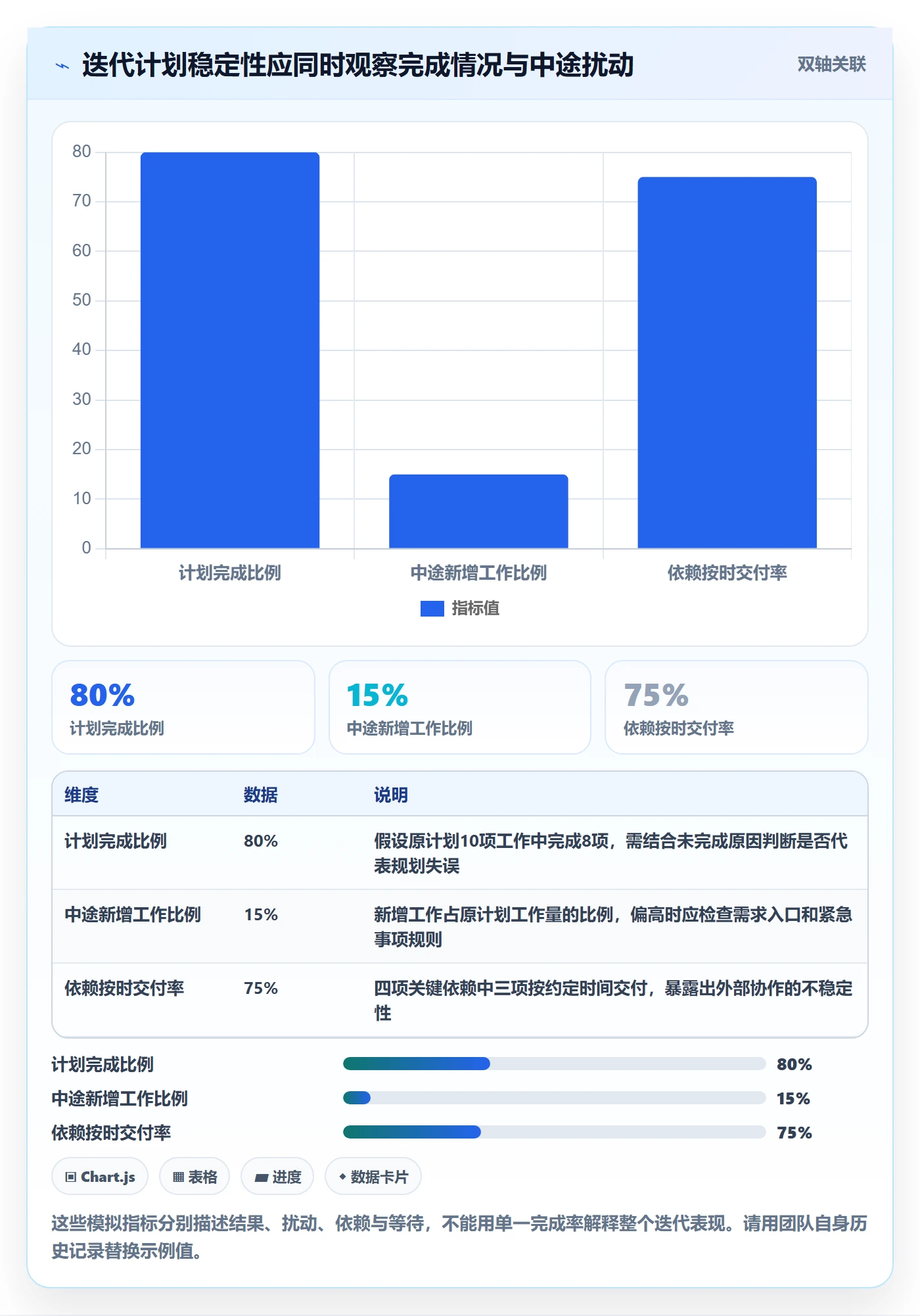

下图为建议的示意基准,不是行业均值或公开调查结果。它展示的是一支团队可以如何把计划偏差拆成多个可调查信号,具体阈值应依据历史数据确定。

4. 会议记录要留下决策,不要只留下讨论过程
规划会纪要应记录本轮目标、纳入范围、明确排除项、容量假设、关键依赖、风险责任人、未决问题和变更规则。讨论过程可以简记,决策依据则要可查。几周后出现范围争议时,团队需要知道当时为什么选择某项工作、哪些条件已经被假设为成立。
对未决事项,应记录负责人和截止日期;对高风险事项,应记录触发条件和应对动作;对未进入需求,应记录复核条件。记录的目的不是追责,而是防止团队在同一个问题上反复从头讨论。
九、不同情况下的取舍:没有一种排期方式适合所有团队
1. 追求日期确定性,还是范围灵活性
如果市场窗口和发布日固定,团队应优先保护日期,给范围分级,并预先设计最小可交付版本。若用户价值需要完整体验才能成立,则应优先保护端到端结果,允许日期根据验证反馈调整。两者都重要,但在资源有限时不能假装没有冲突。
我的判断标准是:错过日期造成的损失是否大于削减范围的损失?如果日期来自不可移动的法规或合同节点,日期权重更高;如果只是内部希望赶在某个周一发布,且范围调整会破坏用户闭环,就不应为了日历上的整齐牺牲结果。
2. 追求高利用率,还是保留应对变化的空间
高利用率适合工作稳定、依赖少、临时中断可预测的环境;缓冲空间适合需求变化大、线上支持频繁、外部决策不稳定的环境。团队应该根据自身历史波动做选择,而不是照抄其他组织的容量比例。
如果缓冲长期没有使用,不一定说明缓冲浪费,也可能说明团队能更快处理意外而没有扩大延期;如果缓冲每轮都被耗尽,则应分辨是计划过满、支持职责失控,还是依赖管理不足。长期全额使用缓冲,说明它已经不是缓冲,而是被隐形纳入承诺。
3. 追求大批量集中交付,还是小批量连续验证
大批量适用于变更之间高度耦合、上线成本很高且验证必须集中进行的场景,但它会推迟风险暴露。小批量交付更适合可以分阶段验证、用户反馈价值高的功能,但前提是系统架构、发布机制和验收方式支持渐进上线。
如果组织暂时无法频繁发布,也可以在迭代内部做小切片,先通过自动化测试、功能开关或受控环境验证。小批量不等于拆出大量互不完整的碎片,而是把交付风险前移,让团队更早知道假设是否成立。
4. 追求统一模板,还是允许团队按场景调整
多团队组织需要统一一些基本定义,例如迭代目标、完成口径、依赖字段和变更记录;但不应强迫所有团队使用完全相同的估算方式和节奏。平台团队、数据团队、产品研发团队的工作流不同,过度统一会把差异隐藏起来。
更好的做法是统一信息语义,允许团队保留适合自身工作的执行方式。组织层面可以汇总风险、依赖和交付状态,但不要把不同团队的故事点、完成项数量直接横向排名。只有口径可比、背景相近,数据比较才有意义。
5. 追求短期业务响应,还是保护长期技术能力
迭代计划若只看眼前可见功能,团队可能持续延后自动化、稳定性和可维护性工作;若技术改善没有与业务风险或交付效率关联,又容易被视为“研发自己想做的事”。更有说服力的做法,是解释技术工作会减少哪类故障、缩短哪段等待、降低哪种未来交付风险。
技术债不需要一律一次性清偿。团队可以优先处理会阻塞目标交付、增加事故风险或反复造成返工的部分,并为其定义验证信号。对于风险可控、短期不影响目标的债务,记录并设置观察条件,通常比把所有技术改造都塞进同一轮更现实。
十、下一步怎么做:用一轮迭代建立可复制的规划机制
1. 第一次尝试时,先做五件事
- 确定一个结果型目标:用一句话说明这轮结束后,用户或业务会出现什么可观察变化。
- 建立候选需求池:把需求、问题、风险和技术验证统一登记,区分待澄清与已就绪。
- 估算净容量:先扣除假期、值班、会议和已知支持,再讨论可承诺范围。
- 检查依赖与验收:为关键依赖指定负责人、日期和替代方案,让测试与业务提前参与。
- 结束后复盘原因:记录完成结果、非计划工作、阻塞、返工和范围变更,用事实调整下一轮。
2. 用“少而完整”代替“多而分散”
如果第一次规划时发现候选需求远超容量,不要平均削减每项工作的范围。先保留能够形成完整用户结果的主线,把辅助项、低确定性工作和非关键优化明确移出本轮。团队交付一个可验证闭环,通常比同时启动很多任务、最后没有任何一项真正完成更有价值。
对于暂时不能交付的高价值需求,也不要简单放进“以后再说”。指出它缺少的证据或条件,例如需要补充用户研究、确认业务规则、完成技术验证或预约外部资源,再设定复核节点。这样需求池才能成为可管理的决策队列,而不是不断膨胀的愿望清单。
3. 用复盘修正机制,不用一次结果定义团队能力
一轮计划未完成,不足以证明团队不会估算;一轮全部完成,也不足以证明排期机制成熟。真正值得观察的是:承诺是否建立在透明假设上,风险是否提前暴露,变化是否经过决策,团队是否从结果中调整了工作方式。
连续观察几轮后,团队会逐渐知道自己的真实容量范围、主要等待点和适合的切片粒度。此时排期不一定变得更精确,但会变得更诚实、更稳定,也更容易向业务说明“为什么这样排、什么情况下会改变”。
4. 最后的判断:计划的价值在于让取舍提前发生
迭代规划从0到1,最值得建立的不是一套复杂表格,而是一种共同决策习惯:价值要讲依据,容量要看现实,依赖要有人负责,验收要能执行,变更要说明代价。跨部门协作的效率,不是靠每个人同时加速,而是靠减少工作在部门边界上的等待和误解。
我判断一份迭代计划是否可信,不看它排得有多满,而看它有没有说清楚哪些结果值得优先、哪些条件尚未成立,以及条件变化后团队准备怎样取舍。下一步可以从即将开始的一轮迭代做小范围试点:选一个目标、算一次净容量、列出三项关键依赖,并在结束后用实际数据修正假设。先让计划能够解释现实,再逐步让现实接近计划。
常见问题解答(FAQ)
1. 跨部门团队第一次做迭代规划,应该从哪里开始?
我第一次组织产品、研发、测试和业务一起排期时,大家都带来了需求,但没人能说清哪些必须先做。我想知道,怎样从零搭起一套不靠拍脑袋的迭代规划流程?
先别急着估工时或排日期,先统一需求进入迭代的门槛:每项需求至少写清目标用户、要解决的问题、验收条件、提出部门和依赖事项。然后开一次短会集中澄清,无法说明验收条件或依赖方尚未确认的需求先放回待办池,不要用“先排进去再说”制造虚假承诺。
实操时可先用两周一个迭代试跑:会前由需求方补齐信息,会中确认优先级、依赖和容量,会后由负责人复核承诺。这样做的判断依据是,跨部门排期最常见的延误并非开发速度不够,而是需求含义和协作责任没有在开工前对齐。
2. 需求优先级怎么排,才能避免每个部门都说自己的需求最急?
我遇到过业务、运营和内部支持团队分别把需求标成“最高优先级”,最后团队只能靠谁声音大来决定。我想知道,除了拍板之外,有没有一套能让各方看懂、也能解释取舍的办法?
把“重要”拆成可比较的判断项,而不是直接让各部门争排名。可以先用影响用户或业务的范围、时间敏感性、风险降低、预估工作量四项打分,再由跨部门负责人讨论分数差异;例如每项按1至5分计分,用前三项总分除以工作量作为参考,而不是机械地按公式自动排序。
假设需求甲得分为12、预计工作量为3,需求乙得分为15、预计工作量为8,甲的单位投入收益更高,但如果乙有明确的合规截止日期,就应把截止风险单独列为约束。记录最终取舍理由和未选需求的复核时间,能减少“被忽略”的感觉,也让优先级在新信息出现时可以重新评估。
3. 跨部门迭代排期时,团队容量应该怎么算?
我以前按团队人数乘以工作日估容量,结果看起来排得很满,实际却总被会议、请假和外部依赖打断。我想知道,容量要怎么估才不至于把计划做成理想状态下的承诺?
用可投入时间而不是人数直接推算,并把历史完成情况作为校正依据。举例:一个5人团队在10个工作日的迭代中,按每天有效投入6小时估算,理论容量是300小时;再扣除已知休假、值班和固定会议,例如共45小时,剩255小时。
若最近3个迭代平均只完成计划工作的80%,首次试跑时可再按约80%设置承诺上限,即约204小时。这里的数字只是演算示例,实际应使用团队自己的记录;如果没有历史数据,先保守承诺一个迭代,再用实际完成率校准。还要预留处理线上问题的空间,否则任何临时支持都会把原计划挤变形。
4. 迭代开始后又来了紧急需求,应该直接插入排期吗?
我担心拒绝临时需求会影响业务协作,但每次直接插单,原定任务就会延后,团队也说不清最终到底承诺了什么。我想知道,什么情况下值得打断迭代,怎样处理才不让排期失去可信度?
先区分真正的紧急事项和只是提出时间较晚的事项。涉及安全、服务中断、明确的外部硬性期限时,可以走插单评估;由指定负责人确认影响,并同步决定移出哪项同等工作量的任务,避免把新增事项伪装成“容量之外的免费工作”。其他需求先进入待办池,在下一次规划时重新排序。
建议记录插单原因、提出时间、占用容量和被替换任务;如果一个迭代频繁插单,复盘的重点应是需求入口、值班安排或业务决策机制,而不是简单要求团队加班。这样既保留响应能力,也能让承诺变化有依据、可追踪。
核心关键词
文章包含AI辅助创作:迭代规划怎么做?跨部门团队最佳实践:需求排期从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/507870
读者评论
我们团队以前也把设计稿标成完成就直接排研发,后来发现关键状态和异常流程没定,返工比编码还费时间。现在会在排期前让研发、测试一起过一遍边界情况,确实少了些中途扯皮。
容量里留缓冲我认同,不过缓冲如果没有明确使用记录,容易变成随手塞新需求的空间。我们每轮会把临时支持和线上问题单独记下来,复盘时再调整预留量,比固定套一个比例更有参考价值。
需求准备度检查挺实用,但也担心清单越做越长,变成开工前的审批。对探索性需求,我们会先排一个小验证任务,明确验证结果和停止条件,不要求一开始就把所有方案细节定死。
