需求排期争议,表面上常常是“这个版本能不能再塞一个需求”,实质上却是管理层在没有统一口径的情况下,同时讨论业务价值、交付能力和风险承受度。我的判断是:排期不是把需求按优先级排成一列,而是先确认哪些工作值得做,再验证团队在明确约束下能做多少,最后把取舍、责任和变更规则写进制度。缺少其中任何一环,排期表都可能看起来精确,实际却只是把不确定性藏进日期里。
一、先讲核心结论:排期不是承诺日期,而是管理有限资源的制度
1. 先统一三个问题,而不是先问“什么时候上线”
在需求评审会上,我建议管理层先把讨论拆成三个问题:这项需求为什么现在做、交付它需要哪些稀缺资源、如果资源不足,组织愿意放弃什么。只有这三个问题都能回答,日期才有讨论意义。
常见的排期流程只讨论需求优先级,随后由产品经理或项目经理估算工期,再把结果填进路线图。这个顺序容易造成一个错觉:高优先级需求自然应该被承诺,高估算精度自然代表高确定性。实际上,优先级表达的是相对价值,估算表达的是工作量判断,承诺则是组织对范围、资源和风险的共同承担,三者不能互相替代。
我把有效的排期制度概括为四个动作:价值排序、容量测算、组合取舍、滚动校准。前两个回答“做什么”和“能做多少”,第三个回答“放弃什么”,最后一个回答“新信息出现后如何调整”。如果制度只规定提需求和审批,却没规定被挤掉的工作如何处理,它就不是完整的排期制度。
2. 管理层要管理组合,不要只批准单个需求
单个需求的收益看起来可能都合理:客户催得急、销售有承诺、合规要求不能拖、内部效率也需要提升。但团队容量有限,所有需求都“重要”时,真正稀缺的不是优先级标签,而是管理层愿意明确放弃的事项。
因此,排期决策的基本单位应当是一个版本、一个季度或一个资源周期内的需求组合。组合里既要有增长类工作,也要有稳定性、合规、技术治理和不可预见工作的空间。只按需求价值从高到低塞满容量,通常会把风险缓冲、缺陷修复和基础建设挤出去,形成短期交付漂亮、后续维护吃紧的局面。
3. 先把“日期承诺”改成“范围与置信度承诺”
成熟的排期沟通,不应只有一个上线日期。至少还要说明承诺范围、关键依赖、估算置信度和调整触发条件。例如:“目标在 9 月底完成核心路径,范围为 A、B 两项;第三方接口按时开放是前置条件;当前日期判断为中等置信度;若接口在某日仍未联调,将先发布不依赖接口的部分。”这比一个没有边界的日期更能帮助业务做决策。
如果管理层需要对外承诺固定日期,就必须同时决定范围是否可调整、资源是否可增加、质量门槛是否不可降低。固定日期、固定范围、固定资源、固定质量四项不能被默认同时锁死。当组织不愿调整任何一项时,应该把风险明示为决策结果,而不是要求执行团队用加班来掩盖约束冲突。
二、背景与真实场景:为什么排期会从计划工具变成组织冲突
1. 需求入口越多,越需要统一的资源语言
中大型组织的需求通常来自多个方向:经营目标、客户反馈、销售项目、合规审计、运营改进和技术债治理。每个来源都有自己的紧急程度和表达方式。销售可能说“客户等着签约”,合规团队说“监管要求月底完成”,产品团队说“这个机会窗口很短”,研发团队则知道底层改造至少要跨两个迭代。
如果没有统一评估框架,组织就会按声音大小而非证据质量分配资源。最容易被优先处理的,不一定是价值最高的需求,而可能是汇报链路最短、表达最紧迫、能直接影响当期指标的需求。长期看,这会使路线图不断被临时事项打断,团队也难以区分真正的战略调整和缺少前置规划的插单。
我在设计排期制度时,会先画出需求从提出到进入承诺计划的路径,而不是直接讨论工时表。路径至少要包含入口、澄清、初筛、估算、组合评审、承诺、执行变更和复盘。每一步都要有明确的输入、责任人和退出条件。否则,一个需求只要被写进系统,就可能被误认为已经进入排期。
2. 一个典型场景:版本中途不断加需求
下面用一个情景模拟说明机制问题,不代表任何单一企业的真实统计。某企业有 6 个跨职能交付小组,季度计划初始容量按 100 个容量点估算。计划评审时,业务需求占 72 点,技术治理占 12 点,缺陷与稳定性占 10 点,预留变化空间占 6 点。第二周开始,销售、运营和管理层陆续提出 8 个“不能等”的事项,总估算 19 点。
如果组织没有插单规则,执行团队往往会把这 19 点直接叠加到原计划上。结果不是产能凭空增加,而是原计划中的测试、技术治理或缓冲被压缩,或者多个工作同时延后。表面上,新增需求都获得了响应;实际损失则分散在延期、返工、缺陷和团队负荷里,难以归因。
在制度设计上,我会要求每个插单申请同时填写“新增价值”和“被替换工作”。如确实无法替换,则由有权承担组合结果的管理者批准额外资源或接受日期风险。这个动作看起来增加了审批成本,实质上是让机会成本显性化,防止“加一个需求”被误当成零成本决定。
3. 排期系统的作用是留下决策证据,不是自动替人决策
需求管理、项目管理和研发协作平台可以帮助团队沉淀状态、依赖、负责人、估算、变更记录和风险,但工具不会自动解决价值冲突。以 PingCode 这类面向中大型企业及 100 人以上组织的研发管理平台为例,组织可以用统一工作项和流程记录需求评估、版本计划、研发执行与变更过程;但优先级权重、容量口径、谁能批准插单,仍需要管理层明确。
我的选型判断很简单:如果团队当前最大问题是信息散落、版本状态不透明、变更没有留痕,平台可以帮助建立协作底座;如果问题是管理层不愿做取舍,换工具只会让模糊决策变得更可视。先确定决策规则,再配置流程字段和权限,通常比先买工具、再试图让流程迁就软件更稳妥。
三、常见误区:看起来在精细管理,实际上在放大偏差
1. 把优先级分数当成自动排期答案
很多团队会给需求按收益、紧急度、战略匹配度打分,再按总分从高到低排序。这可以帮助整理讨论,但不能直接等同于排期。两个需求即使分数相同,所需技能、依赖关系、风险和交付窗口也可能完全不同。一个高分需求如果依赖尚未确认的外部接口,未必比稍低分但条件清晰的需求更适合进入近期承诺。
分数的主要价值是暴露判断依据,而非制造客观性的幻觉。若业务收益由提出人打分、实施成本由执行团队估算,却没有统一校准机制,最后的总分只是不同口径的数字相加。制度应要求分数背后有证据:影响多少用户、减少多少处理时间、规避什么风险、在什么时间窗口内有效。
2. 把“人头数乘工作日”当成容量
一个团队有 10 名研发人员,并不意味着一个月有 200 个有效人日。节假日、会议、支持工单、代码评审、跨团队协作、人员休假、技能差异都会改变可用于特定工作的容量。更重要的是,团队容量不是可以任意切片的同质资源:只有一名熟悉账务模块的人时,多加三名通用开发者也未必能缩短该模块的关键路径。
我更倾向于从历史吞吐、周期时间和已知不可用时间估算近期容量,并把“总人数”作为背景信息,而不是排期依据。对工作流相对稳定的团队,可用过去数个周期完成的工作量形成区间;对新团队或流程变化较大的团队,则应扩大不确定性范围,不要用单一数字伪装精确。
3. 把估算压缩成一个看似精确的工期
需求刚提出时,业务规则、边界条件、数据口径和依赖常常尚未明确。此时写“需要 13.5 人天”,容易让管理者误以为估算已经足够精确。估算精度不等于小数位数,早期估算应展示范围、假设和风险,而不是把不确定性藏进单点数字。
例如,需求澄清阶段可以先给出“约 3 至 5 周,主要不确定性是历史数据迁移和外部接口联调”;进入设计评审后,再把范围收窄到“约 4 周,尚有一个高风险依赖”。不同阶段采用不同精度,是诚实反映信息成熟度,不是估算能力不足。
4. 把所有缓冲都视为浪费
容量表里留出空间,经常会被质疑“为什么不排满”。但交付环境里存在缺陷、生产问题、依赖延期和需求澄清等变动。没有缓冲,不等于没有这些工作,只是它们会以加班、延期和临时插单的形式出现。
缓冲也不能被当作任意占用的空白。组织应该说明缓冲覆盖什么风险、由谁批准使用、使用后如何补回。若团队长期每个周期都把缓冲全部用于常规需求,说明基线容量或工作分类需要调整;若缓冲长期大量未使用,则可能是需求准备过度保守,或者团队有可释放的资源。
5. 把加班当作资源调度手段
短期加班可以用于应对偶发且有边界的事件,但不能成为容量模型中的常规供给。它会改变疲劳水平、缺陷概率和后续周期的有效产能,并让管理层误判团队可以持续承接更多工作。
如果某类工作每个季度都靠加班完成,就应重新检查需求入口、技能配置、流程等待和资源分配。要讨论的是系统性供需错配,而不是谁“再努力一点”。
四、专业判断逻辑:把需求、容量与不确定性放进同一张决策图
1. 先设准入门槛,未准备好的需求不进入正式排期
排期评审不是需求补课会。没有明确问题、目标用户、成功标准和基本边界的事项,应该先进入澄清池,而不是直接占用团队的详细估算资源。准入门槛不必要求每个需求都完成厚重的文档,但必须让团队能判断要解决什么、怎样知道做成、哪些条件尚未确定。
我建议把需求状态分成“待澄清、可评估、可排期、已承诺、执行中、已交付、已验证”等阶段。状态名称不是重点,重点是每次流转需要满足什么条件。例如,从可评估进入可排期,应具备业务负责人、验收口径、依赖清单、初步风险和资源需求类别。
(1)可排期需求的最低信息
- 目标问题:当前发生了什么,影响对象是谁。
- 预期结果:要改变哪个业务行为或结果,不只写功能名称。
- 验收口径:怎样判定交付符合预期,哪些情况不包含在范围内。
- 依赖与限制:外部系统、数据、合规审批、供应商或关键人员依赖。
- 初步实施路径:涉及产品、研发、测试、数据、安全、运维等哪些角色。
- 业务责任人:谁对价值假设和需求变更负责。
2. 用价值、时效、成本、风险和依赖构成判断框架
我不建议所有企业直接采用同一套权重。经营目标、行业约束和交付模式不同,指标权重必然不同。不过,至少要把五类判断放在桌面上:预期业务价值、时间窗口、实施成本、交付风险、依赖与机会成本。
价值不只看新增收入,也可包括成本节约、风险降低、客户留存和战略能力建设。时效要区分“越早越有价值”和“某个日期前必须完成”。成本要覆盖跨职能投入与后续维护,不只是开发工时。风险要说明概率和影响。依赖则提醒评审者:局部看似可做的需求,可能卡在共享平台、外部供应商或关键决策上。
| 判断维度 | 评审时要问的问题 | 常见证据 | 容易忽略的边界 |
|---|---|---|---|
| 业务价值 | 影响谁,改变什么结果? | 客户规模、收入机会、处理时长、流失原因 | 意向价值不等于实现价值 |
| 时间窗口 | 晚一个周期会损失什么? | 合同节点、法规期限、季节性、市场窗口 | 内部承诺日期不自动构成外部硬期限 |
| 交付成本 | 哪些角色要投入,持续多久? | 历史吞吐、相似工作、依赖团队估算 | 人日无法完整反映关键技能瓶颈 |
| 交付风险 | 最可能发生什么偏差,影响多大? | 技术验证、接口成熟度、数据质量、变更频率 | 风险低估常来自前置条件未验证 |
| 机会成本 | 做它会推迟或取消什么? | 版本组合、关键路径、维护负荷、资源冲突 | 被挤出的工作也必须记录 |
3. 容量先按团队和技能校准,再映射到需求组合
团队容量评估要明确统计周期与口径。季度规划可以先从可用工作日出发,扣除已知休假、固定支持任务、例行活动,再参照历史交付数据做校准。对同时承担线上支持的团队,不能把所有工作日都视作项目容量;对共享架构师、安全或数据团队,也要单独检查其负载是否成为瓶颈。
容量估算建议采用区间,而非单一值。比如,一个团队历史上每两周完成的工作量在 34 至 42 个团队点之间,近期又有一名关键成员休假,那么可以把 34 作为保守容量、42 作为乐观容量。进入承诺计划时,应优先用保守值安排必须交付项,再决定是否把剩余空间用于可延期的增量范围。
容量不是“每个人的空闲时间之和”,而是团队在既有流程、技能结构和外部依赖下能稳定完成的工作量。若同一批人同时挂在多个项目上,跨项目切换会产生额外损耗。此时与其把每个人拆成 20%、30%、50% 分配,不如识别关键人员和关键路径,减少同时启动的项目数。
4. 用情景规划处理不确定性,不用虚假精确度处理不确定性
对于高影响、高不确定的需求,我会要求至少形成三种情景:基准情景、偏乐观情景和受阻情景。每种情景都说明范围、日期区间、依赖条件和需要的管理决策。这样做并非鼓励团队保守,而是让管理层看见改变结果的杠杆在哪里。
例如,基准情景需要完成核心流程和必要审计能力;如果外部接口提前开放,才将自动对账加入本期;如果接口延迟,则先交付可手动核验的核心流程。情景规划把“日期风险”转化为可行动的分支,而不是等到临近上线才宣布计划失效。
5. 设置决策权限,让例外有出口、常规有边界
制度不应让所有变更都走同一条审批链。低影响的范围澄清可以由产品负责人和交付负责人处理;影响跨团队容量、关键日期或业务目标的变更,应升级到组合决策层。审批人要有权调整资源或接受机会成本,不能只负责签字。
一个实用原则是:谁有权提出改变,就应说明影响;谁有权批准改变,就应承担组合结果。这样可以减少“提出人只谈收益、执行团队承担延期”的责任错位。

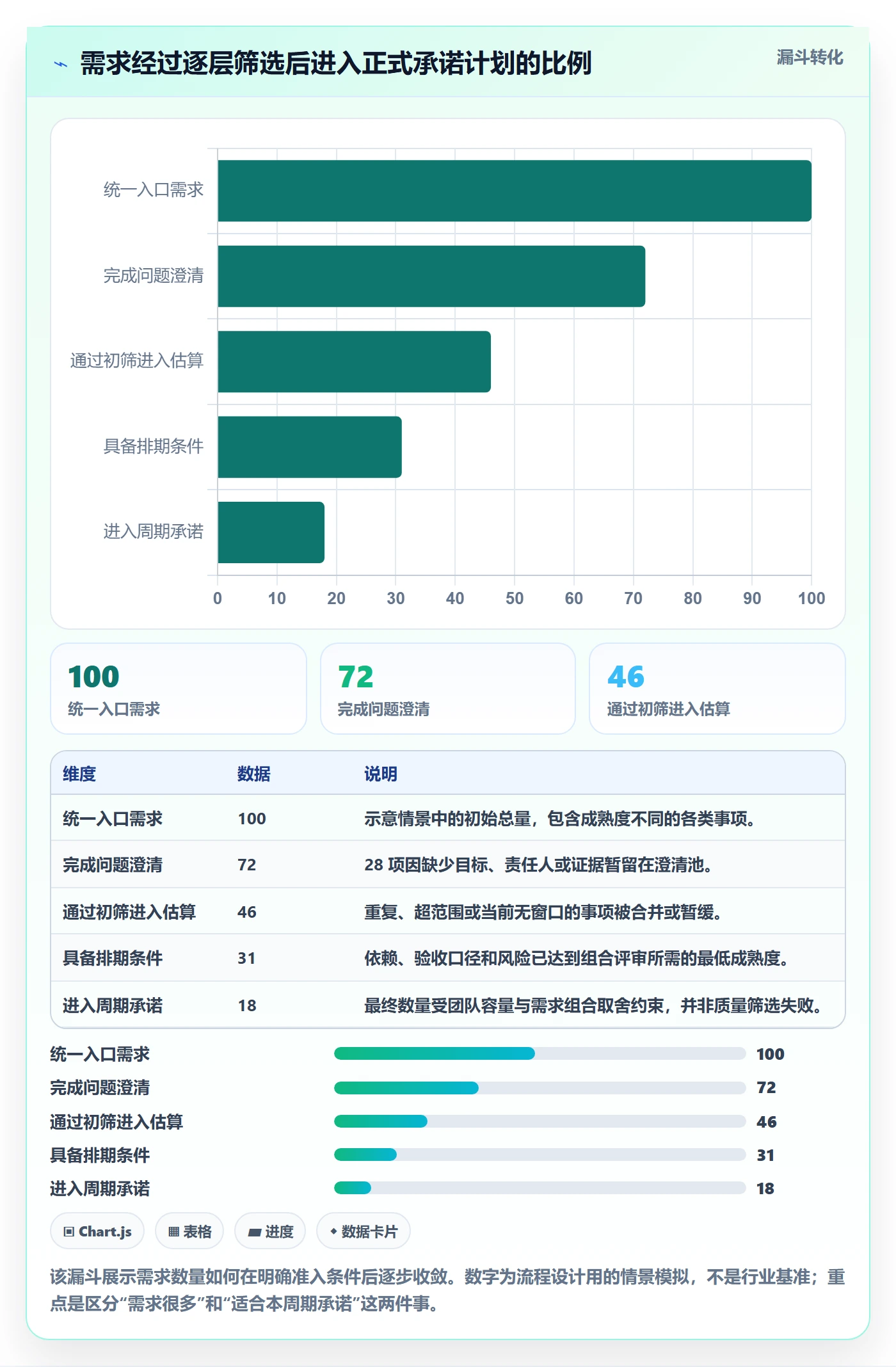

五、具体流程:从需求池到版本承诺的七个步骤
1. 建立统一需求入口,先消除重复和口径差异
所有影响产品、研发或运营资源的事项都应进入统一入口,包括客户定制、内部流程优化、技术治理和合规工作。统一入口不等于所有需求由同一个人审批,而是让组织能够看到完整需求组合。没有进入入口的工作,通常会在执行中以“临时协助”“顺手改一下”等名义消耗容量。
入口字段应该短而有用。早期只收集问题描述、目标、提出部门、业务负责人、期望时间和证据链接。过早要求提交完整方案会增加填写负担,也可能诱导提出人把猜测包装成确定设计。待进入评估后,再补充更细的验收条件和依赖。
2. 进行需求澄清,区分“想要的方案”和“需要解决的问题”
评审前,产品、业务和交付负责人应共同确认需求究竟解决什么问题。客户说“需要批量导出”,背后可能是审计取数、线下分析或迁移数据,不同目的对应的解决方案不同。若把功能描述直接当成问题定义,团队可能按时交付了按钮,却没有改善真正的工作流程。
我通常要求提出方给出一个可验证的成功信号。它可以是流程时长下降、错误率降低、客户任务完成率提高,也可以是满足明确的审计要求。若价值暂时无法量化,也要说明观察方式和验证负责人,而不是把“提升体验”作为最终验收标准。
3. 进行初筛,把必须做、值得做和暂缓做分开
初筛不是正式排期,而是决定是否投入进一步分析。明显重复的需求应合并;超出战略范围且价值证据不足的需求可以暂缓;存在法规或安全硬约束的需求则进入强制类评估,但仍要估算成本和替代方案。所谓强制,不代表可以不管理容量,只代表组织不能简单把它当作可选事项。
初筛结果应有明确理由。只写“优先级低”无法帮助提出方补充信息,也不能帮助管理层识别资源结构问题。更好的表达是“本周期暂缓,原因是影响范围尚未验证,且当前没有明确的客户或合规截止日期;补充两家目标客户的使用证据后再进入评估”。
4. 做分层估算,越接近承诺越收窄范围
早期可用粗粒度估算帮助比较需求,例如小、中、大或宽区间人周;进入版本评审后,再拆分交付路径、跨团队投入和主要依赖。估算不宜越早越精细,而应随着信息增加逐步提高精度。对未知较多的工作,先做技术验证或原型切片,往往比继续争论一个估算数字更有效。
估算会议要记录假设。比如,“未包含历史数据清洗”“基于现有身份认证服务”“由数据团队在某周提供字段映射”。假设一旦不成立,估算就需要重看。没有假设说明,计划偏差容易被简单归咎于执行效率。
5. 建立容量基线,并区分常规容量与特殊预留
容量基线应由历史事实和已知约束共同形成。常规交付、线上支持、技术治理、合规工作和机动缓冲可以分别记录,但分类不宜细到团队无法稳定维护。建议先从能影响决策的少数类别开始,例如业务交付、稳定性与技术治理、支持与运维、变化缓冲。
管理者需要观察的不只是容量是否用满,还包括容量流向是否符合组织目标。如果每个周期技术治理都被业务需求挤掉,问题不是技术团队“排期能力差”,而可能是组合决策没有为长期稳定性留出不可被随意侵占的空间。
6. 做组合评审,用优先级和依赖关系共同决定顺序
组合评审应把需求放在同一张图上看,至少展示预期价值、资源类别、依赖团队、交付窗口、风险等级和替代方案。先确定不可移动的约束,再讨论可调整范围。合规截止日期、外部合同节点可能是硬约束;内部希望某季度上线,通常还需要核实是否真有外部后果。
排序不能忽略依赖。例如,需求甲价值高但必须先完成底层数据治理,需求乙价值稍低却能为后续多个需求提供基础能力。此时只按单项价值排序,会低估乙的组合价值。评审者应讨论能力建设的后续收益,也要警惕“平台建设”被无限期包装成未来价值,要求明确阶段目标和使用方。
7. 形成承诺基线,并设置变更触发条件
版本计划发布后,应记录承诺范围、目标日期区间、负责人、关键依赖、容量假设和未纳入事项。后续变更要区分三类:信息更新、范围调整和计划重排。信息更新不一定改变计划;范围调整可能由团队内部处理;影响关键日期或其他需求的重排则应进入组合决策。
承诺基线不是禁止变化,而是让变化可见、可追溯。若每次调整都直接覆盖旧计划,组织就无法知道偏差来自估算、依赖、需求变更还是资源被抽走。保留版本记录是复盘的前提,也是建立可信预测能力的基础。

六、数据观察与案例推演:如何识别排期制度究竟有没有改善

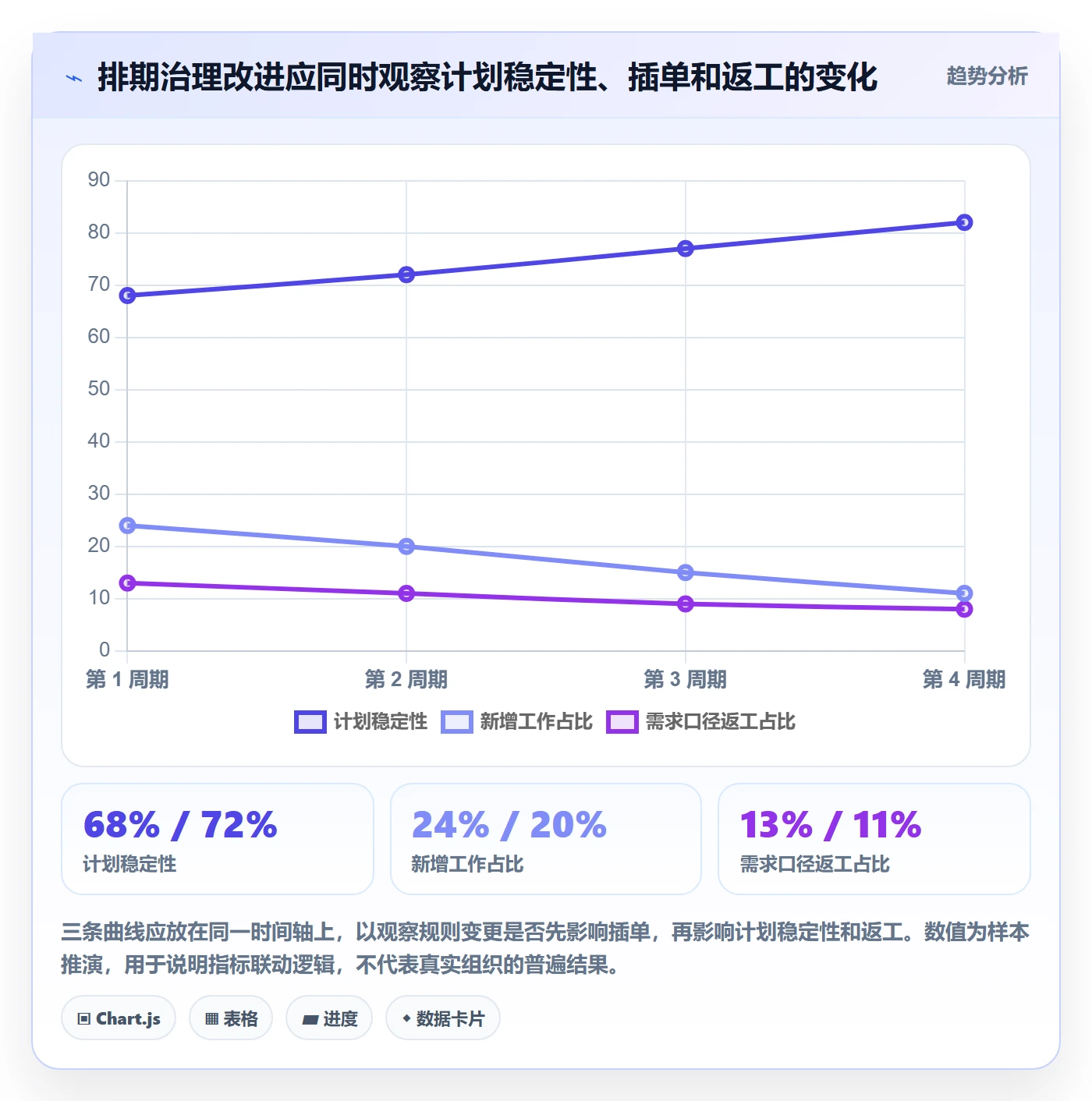

1. 先看计划稳定性,不要只看按期交付率
按期交付率容易被单一目标操纵:把日期放宽,完成率可能提高;把需求拆得很小,数字也可能变好。更有诊断价值的是计划稳定性、承诺范围变更率、未计划工作占比、周期时间、返工情况和交付后的效果验证。指标要成组观察,避免一个漂亮数字遮住系统问题。
我会把计划稳定性定义为“周期开始时承诺并在周期内完成的工作量,占周期开始时承诺工作量的比例”,并同时记录被取消、被替换、被新增的工作。具体口径需要企业内部统一,跨团队比较前还要确认工作项粒度和流程相近,否则一个团队拆分粒度较细,另一个团队按大项目统计,横向排名没有意义。
2. 情景模拟:容量不变时,规则改变能带来什么
下面的数字是制度设计用的样本推演,不是公开行业统计,也不应被引用为某平台效果。假设某 100 人以上组织有多个交付团队,过去三个周期常出现临时插单。制度调整后,组织把需求准入、容量预留和插单替换规则写入流程,并每两周复核一次关键依赖。
推演的重点不是断言制度一定能把指标改善到某个水平,而是观察改进机制:插单不再免费,计划外工作被记录,管理层更早处理依赖,团队可以区分估算问题与组合变化。若企业实际数据没有出现类似变化,应检查是否只是增加了字段,却没有改变决策权限和行为。
| 观察项目 | 制度调整前的情景值 | 制度调整后的情景值 | 应如何解读 |
|---|---|---|---|
| 周期开始后新增工作量 | 承诺工作量的 24% | 承诺工作量的 11% | 观察入口与变更规则是否减少无记录插单 |
| 承诺范围按期完成比例 | 68% | 82% | 要与范围大小、交付质量和延期定义一起看 |
| 关键依赖在计划前确认比例 | 54% | 79% | 反映排期前置澄清是否改善,而非单纯加快开发 |
| 因需求口径变化导致的返工工时 | 周期工时的 13% | 周期工时的 8% | 若下降,需核对是否转移到了其他返工分类 |
| 计划外支持工作记录率 | 61% | 90% | 记录率提升可能先让问题更显眼,不代表工作量立即下降 |
这类数据需要至少连续观察几个周期,并保留分母和口径。例如“按期完成比例”应说明按需求数还是按工作量计算,“新增工作量”应说明临时缺陷是否计入。只有定义稳定,趋势才可解释。制度刚上线时,计划外工作记录率上升反而可能是好事,因为过去隐形的工作被看见了。
3. 做归因时,区分估算偏差、执行偏差和决策偏差
延期发生后,不能只问“为什么没按计划完成”。至少要区分三类原因:估算时低估了已知范围;执行中出现了难以预见的问题;管理决策改变了资源或范围。三者的改进动作不同。估算偏差要校准相似工作和不确定区间,执行阻塞要改善流程或依赖管理,决策偏差则要重新审视变更权限和管理层治理。
复盘应关注可改变的系统条件,不应成为对个人做事速度的追责会。若团队长期在相同环节等待审批、反复修改验收条件,说明瓶颈未必在研发效率。反过来,如果需求已澄清、依赖明确、资源稳定,周期时间仍持续拉长,才需要进一步检查技术复杂度、工作拆分、质量问题和团队能力。
4. 用少量领先指标发现风险,用结果指标验证效果
领先指标用于提前发现计划可能失效,例如待澄清需求比例、未确认依赖数量、关键角色超载程度、需求变更频率。结果指标用于判断交付和业务是否有效,例如周期时间、缺陷逃逸率、客户任务完成率、实际收益兑现情况。
领先指标不能被当作绩效目标直接施压。若把“依赖确认率”定成考核指标,团队可能形式上确认了依赖,却没有解决阻塞。指标应该引发问题,而不是替代判断。看到关键依赖未确认,接下来应问谁能解除、最晚何时决策、是否需要替代路径。

七、不同组织状态下的行动建议:不要一上来就做大而全的流程
1. 需求量不大、团队较小:用轻量规则先管住入口和变更
小团队不需要为了显得规范,建立多层委员会和复杂评分表。可以用一张需求清单、一次固定评审和简单的容量视图完成基本治理。关键是指定谁负责业务价值、谁负责技术估算、谁批准改变当前承诺,并要求插单时明确替换项。
如果团队规模小、成员技能相对灵活,短期可以用相对排序和简化估算。但要把支持工作和技术治理至少单独记录一类,避免所有工作都被归到“产品需求”。一旦需求来源增多、跨团队依赖上升,再逐步增加流程关口。
2. 中大型组织、多团队协作:以组合决策和依赖治理为重点
当组织拥有多个产品线、共享平台团队或跨部门资源时,单团队排期无法解决全局冲突。需要建立周期性组合评审,明确哪些事项由产品线决定,哪些事项涉及共享能力或组织级资源,哪些事项属于强制合规。管理层需要能看见跨团队依赖,而不只是各团队自己的路线图。
此类组织可以使用 PingCode 等研发管理平台沉淀需求与交付状态,让需求、迭代、缺陷、风险和变更记录在一个可追踪的协作环境中。配置时要避免把每个管理问题都变成必填字段。先选少量真正用于决策的数据,再根据复盘逐步扩展。否则一线团队会把维护系统视为额外行政工作。
3. 监管或合同期限刚性:先识别硬约束,再优化范围方案
存在明确法规要求、审计期限或外部合同节点时,组织应把“必须完成的结果”与“希望一并完成的体验优化”分开。硬约束可以设为不可随意移动的边界,但实现方案和非核心范围仍应有替代选择。比如先交付满足审计要求的最小闭环,再在后续周期完善自动化和体验。
排期评审需要保存期限依据、责任主体、最低合规标准和失败后果。若所谓“监管期限”只是内部转述,应要求提供原始条款或正式意见,避免把未经核实的紧急判断变成资源挤占依据。
4. 新团队或技术不确定性高:先买信息,再承诺大规模交付
对架构陌生、数据质量未知、第三方接口不成熟的工作,先安排短周期技术验证、数据抽样或流程试点,通常比立即承诺完整上线更合理。验证任务要有明确产出:回答哪几个问题、何时结束、什么证据支持继续投入。
验证不是无限期研究的借口。管理层应设定决策点:如果验证结果达到什么条件,就进入完整排期;若结果不满足,是否改方案、缩小范围或停止。把不确定性切成可验证问题,才能让资源投入逐步增加,而不是一次性押注。

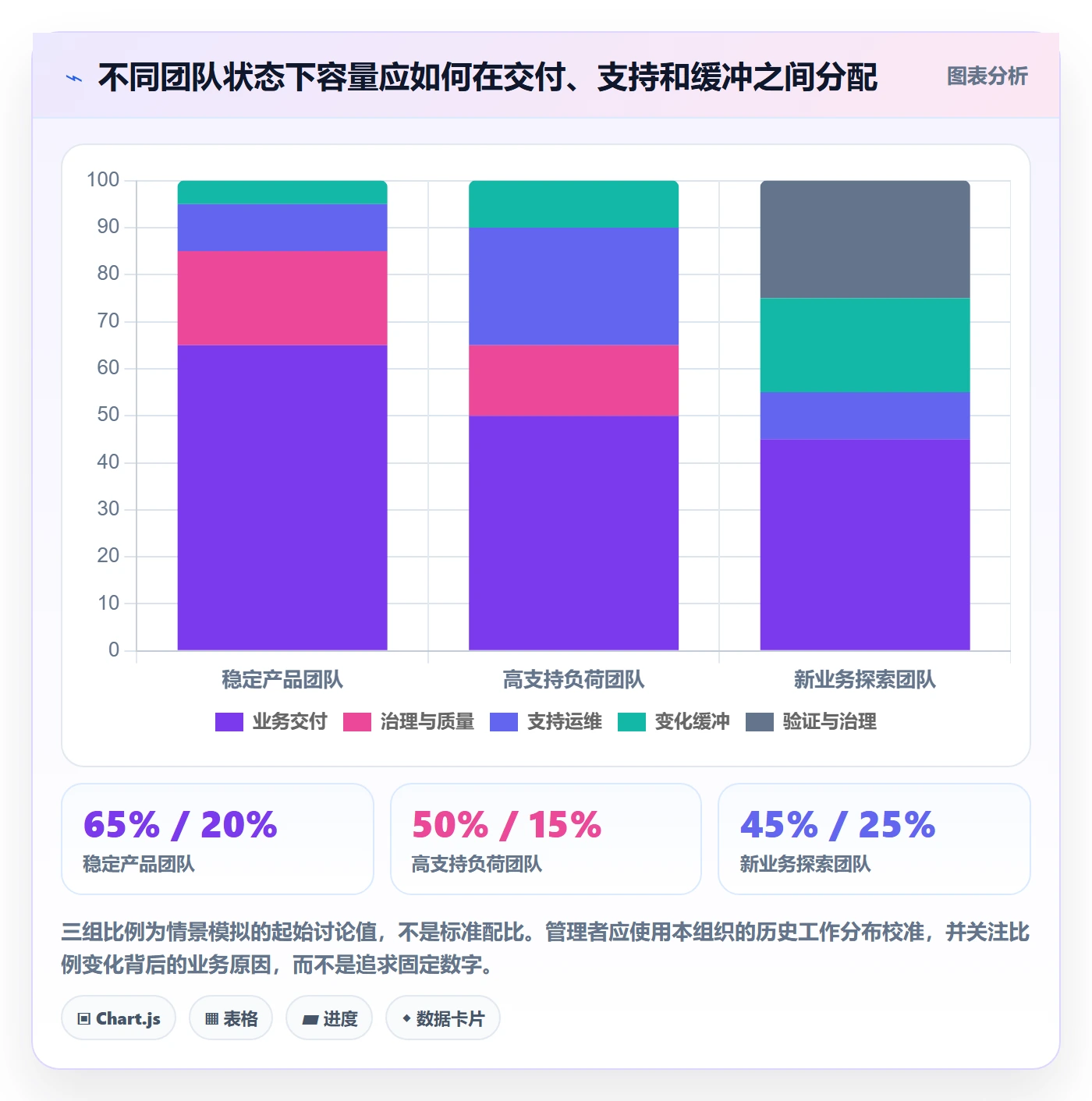

5. 线上支持负担高:先把真实容量显性化
如果团队常被生产问题打断,应先记录支持事项的频次、处理时长、严重程度和来源,再调整容量模型。没有数据时,团队往往只能在“项目拖延”和“支持工作很多”之间争论。记录后,管理层可以判断是产品质量、运维机制、用户培训、告警噪声还是值班配置导致负荷偏高。
线上支持应设定分流规则和升级条件。每个临时问题都直接打断全部开发,可能导致关键工作持续切换;完全不打断则可能扩大业务风险。按严重等级决定响应方式,并记录被中断的计划任务,才能在下一周期重新评估真实容量。

八、制度设计与工具落地:让规则进入日常,而不是停在文件里
1. 制度文件至少写清七件事
制度不必长,但必须覆盖关键决策。写得很细却没有责任人和例外规则,执行中仍会回到临时协调。管理层可以先发布一页原则,再用附件说明操作口径,避免制度因追求一次到位而迟迟无法落地。
- 适用范围:哪些工作必须进入统一需求池,哪些日常事项可以由团队自主管理。
- 需求准入:哪些信息齐全后才进入正式评估。
- 价值评估:业务负责人提供什么证据,战略或合规事项如何分类。
- 容量口径:历史周期如何统计,支持、休假和共享资源如何计入。
- 决策权限:谁能确定优先级、批准插单、调整范围和接受日期风险。
- 变更流程:何种变化需要重排,哪些变化只需记录和通知。
- 复盘机制:用哪些指标检查制度效果,多久校准一次口径。
2. 工具字段围绕决策,不围绕报表数量
在系统里建立大量字段并不能自动形成治理。每个字段都应回答一个问题:谁会使用它、在什么决策时点使用、缺失会导致什么风险。若某字段从未用于评审、预测、复盘或责任追踪,就要考虑删减或改成非必填。
对需求管理平台的配置,我通常按“需求基本信息,价值与验收,估算与依赖,计划与状态,变更与结果”组织。权限上,要让提出方能够补充业务信息,交付团队能够更新估算和风险,组合决策者能够修改承诺状态,同时保留操作记录。不同角色不要共享一个模糊的“编辑权限”。
3. 建议建立一张管理层决策视图
管理层不需要阅读每个任务的实现细节,但需要看见影响选择的关键信息。一张决策视图至少可展示本周期承诺、容量分布、主要依赖、风险事项、变更申请、未决策事项和被推迟需求。重要的是让每一项风险都对应负责人、最迟决策时间和下一步动作。
视图不应只呈现红黄绿状态。红色如果没有解释,不比口头汇报更有价值。最好同时展示“风险是什么、影响哪个目标、解除它需要谁决定、最晚什么时候处理”。这使管理者能够把注意力放在需要其授权或取舍的事项上。
4. 先试点,再扩大,不要同时改流程、指标和绩效
建议选一个需求来源较清晰、跨团队复杂度适中、管理者愿意参与的业务单元做试点。先运行两个到三个规划周期,观察入口质量、变更行为、容量预测和团队反馈。试点的目标不是证明新制度完美,而是找出规则中最难执行、最容易被绕开的地方。
试点初期不要急着把新指标绑定个人绩效。若团队担心估算偏差会影响考核,可能会故意报大;若按期率成为唯一目标,范围可能被缩小、质量可能被牺牲。先把数据用于诊断与改进,口径稳定且组织信任建立后,再讨论与管理责任相关的结果评价。
九、不同情况下的取舍:没有一套规则能同时最大化速度、确定性和灵活性
1. 固定日期与固定范围冲突时,先明确不可变项
若日期由法规、合同或外部窗口决定,通常应优先锁定日期,再通过最小可交付范围和分阶段发布控制风险。若日期是内部目标、范围涉及多个未验证假设,则不宜用强制日期压缩探索空间。管理层要明确这究竟是“必须在某日达到某结果”,还是“希望某日具备某能力”。
范围调整也不代表随意删减。核心验收、安全和合规要求不能为了追赶日期被悄悄移除。可以调整的是非核心体验、后续自动化、低频边界能力等,并且要由业务责任人确认其影响。
2. 价值与风险难以比较时,先用决策树而非硬凑总分
增长机会和风险规避很难用同一尺度准确比较。对于无法合理折算成同一金额的事项,可以先判断是否存在硬约束,再比较可逆性、延迟代价和最坏情形。如果不做就会触发明确法律后果,优先级逻辑与一般体验优化不同;如果只是短期机会但证据不足,可以先小范围验证。
用总分解决所有差异,可能掩盖管理层真正要承担的价值判断。决策树的优势是保留不同类别的决策逻辑:先处理必须项,再处理窗口项,最后对可选择事项做组合优化。其边界是不能替代对价值证据的审查,分类本身也要定期复核。
3. 集中决策与团队自治要按影响范围划界
所有排期都由高层批准,会让组织响应变慢;完全交给团队自治,又可能让共享资源被重复占用。更合理的划分是:团队内部、容量可控且不影响其他承诺的调整由团队处理;跨团队依赖、组织级优先级、重大范围变化和不可逆承诺由组合层决策。
分权的前提是边界清楚,集中决策的前提是决策者能及时响应。若管理层每周都要逐项审批低影响变更,应下放权限;若多个团队各自承诺同一共享平台的资源,则应集中看组合容量。
4. 缓冲要与不确定性匹配,不要把固定比例当成教条
新业务、高外部依赖或高支持负荷团队需要更大变化空间;流程稳定、工作类型重复且历史数据充分的团队,可以相对精简缓冲。组织应根据实际偏差校准预留,而不是要求所有团队一律留出同样比例。
缓冲不足会把不确定性转化为延期和加班;缓冲过多则可能使关键资源闲置或降低交付速度。校准时要分析缓冲消耗原因,而非只看用掉了多少。如果缓冲主要被紧急支持消耗,就应改善支持机制;若主要用于需求反复,应改进前置澄清。
5. 透明度与行政负担要平衡
管理层需要可见性,但一线团队不应该为满足报表而重复录入。能从工作项、版本记录和变更日志自动汇总的数据,不应再要求手工周报。需要人工判断的内容,例如风险说明、业务假设和替代方案,则应该留给评审者补充。
实施一个字段或流程前,可以先问:若没有这项信息,组织会做错什么决定?若答案不清楚,就先不要增加。流程成熟度不以表单长度衡量,而以关键决策是否更早、更清楚、更可追溯衡量。
十、下一步怎么做:用一个周期建立可验证的排期制度
1. 第一步:盘点工作,不急着讨论新工具
先抽取最近两个到三个周期的需求、临时工作、线上支持、延期事项和技术治理工作,统一分类并检查原始记录。不要一开始追求完美的数据仓库,先弄清楚计划外工作是否被统计、承诺范围是否留痕、哪些资源经常成为瓶颈。
如果历史数据缺失,就把它作为现状记录,而不是用估算数字补齐。可以在新周期开始时定义统计口径,连续收集数据。对管理决策而言,一组口径一致但样本有限的数据,通常胜过一张数字很多但定义不明的仪表盘。
2. 第二步:写出最小决策规则
管理层应先定三条可执行规则:什么需求可以进入排期、容量如何估算、插单必须怎样处理。规则要有真实的批准人和升级路径。例如,插单申请必须说明价值、所需资源、影响范围和替换项;若没有可替换项,则由组合决策者明确批准额外投入或承认原计划将受影响。
这一步的重点是让管理层自己接受规则约束。若制度要求提出人说明机会成本,却允许高层口头插单而不留记录,制度很快就会失去可信度。
3. 第三步:选择一个周期做试运行并记录例外
试运行时,团队不必一次性重构所有流程。先把需求入口、组合评审、容量视图和变更记录接起来。每次例外都记录触发原因、批准人和后续影响。例外不是制度失败,长期重复的例外才说明规则设计或资源安排需要调整。
如果已经使用 PingCode 或其他研发管理平台,可以先配置统一工作项类型、关键字段、状态流转和决策记录,再逐步接入更复杂的报表。平台的价值在于让流程信息可追踪、可协同,不在于把所有现实工作强行塞进同一种模板。
4. 第四步:周期结束后检查四类结果
复盘不只问计划完成了多少,还应检查:计划外工作是否变得可见,关键依赖是否提前暴露,资源是否流向预期目标,交付结果是否带来业务效果。若计划稳定性提高但业务结果没有改善,可能是团队更擅长按时交付了低价值事项;若价值实现提高但日期波动仍大,可能需要加强依赖管理和范围切分。
下一周期只调整少数规则,避免同时更改优先级算法、容量口径和绩效指标,导致无法判断哪项改变产生了作用。用小步迭代建立可信度,比一次发布复杂制度更容易形成长期习惯。
十一、结语:最好的排期制度,让取舍提前发生
需求排期真正要解决的,不是让每项工作都拥有一个日期,而是让组织在资源有限时,能够清楚说明为什么做、为什么现在做、由谁承担条件变化带来的影响。优先级排序只提供讨论起点,容量估算只提供可行性边界,真正的排期质量取决于管理层是否愿意公开取舍。
我更看重三个信号:新需求进入时是否有人说明被替换的工作;日期承诺是否带有范围、依赖和置信度;计划变化后是否能追溯到价值判断、估算假设或外部条件。若这三件事逐步做到,排期表才从静态日历变成可治理的资源决策工具。
下一步可以从最近一个真实版本开始:统计计划内外工作,找出最常被打断的资源瓶颈;写下插单必须回答的四个问题,新增价值是什么、需要什么资源、会影响什么、谁批准承担影响;然后用一个周期试运行并复盘。不要先追求“排得满”,先让每一次资源移动都有依据、有责任人,也有被放弃事项的记录。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:需求排期资源评估全流程:管理层制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/506100
读者评论
我们过去也按优先级排需求,但真正卡进度的经常是共享测试和数据人员。现在评审时把关键技能依赖单独列出来,比看总人日更接近实际。
新增需求要说明替换什么”这条很实用。不过紧急合规事项未必能找到可替换项,最好再明确谁有权批准、风险由谁承担,避免最后还是默认团队加班。
用历史吞吐做容量基线有帮助,但团队刚换流程或成员时,旧数据参考价值会下降。我更倾向于先用区间做试运行,几个周期后再校准,而不是马上固定成考核指标。
