2026年跨部门协作瀑布管理工具有哪些:深度测评与选型推荐
2026年选择跨部门协作瀑布管理工具,最容易犯的错误是只看“有没有甘特图、有没有任务看板、能不能导出报表”。我在多个制造、工程交付、软件研发和市场项目中做过工具落地,真正导致项目失控的,通常不是缺少任务功能,而是计划基线、部门依赖、审批责任、变更记录和资源冲突没有被放进同一套管理逻辑。一套看起来功能齐全的工具,如果不能让项目经理在十分钟内回答“谁卡住了谁、延期会影响什么、谁有权批准变更”,就很难称为合格的瀑布协作工具。
本文不做简单的品牌罗列,而是按照跨部门瀑布项目的真实工作链路,对六类常见工具进行深度测评:专业项目管理平台、研发项目管理平台、企业协同套件、流程审批系统、制造与工程交付系统,以及自研项目管理平台。我会重点比较它们在计划编制、依赖管理、基线控制、跨部门协作、风险预警、文档追溯和管理成本上的差异,并给出一套可以直接用于招标、试用和内部评审的选型方法。
一、先讲核心结论:瀑布管理工具不是越强越好
1. 跨部门瀑布项目真正需要管理什么
瀑布管理并不等于“把任务列成一张长清单”。它的核心是按照阶段、里程碑和前后置关系推进项目,并在阶段之间建立清晰的交付物和审批门槛。需求确认完成后才能进入方案设计,方案冻结后才能进入采购或开发,样机验证通过后才能进入量产,测试报告签署后才能进入上线。
如果工具只记录“任务名称、负责人、截止日期”,它只能记录工作,不足以管理项目。跨部门项目需要同时管理五类对象:工作项、交付物、责任人、决策记录和变更事件。缺少任何一类,项目经理都可能在关键节点上重新翻聊天记录、邮件和附件。
- 工作项:谁在什么时间完成什么动作。
- 交付物:这一阶段到底交出什么可以验收的结果。
- 责任人:谁负责执行、谁负责审核、谁负责最终批准。
- 决策记录:为什么采用当前方案,谁在何时做出的决定。
- 变更事件:范围、时间、成本或质量发生变化后,影响了哪些后续工作。
我的判断标准很简单:如果一个工具只能让大家“看到任务”,却不能让团队“理解依赖、确认责任并追溯变更”,它就更像协作清单,而不是瀑布项目管理工具。
2. 六类工具的适用结论
| 工具类型 | 最擅长的场景 | 主要短板 | 适合的项目规模 | 我的推荐判断 |
|---|---|---|---|---|
| 专业项目管理平台 | 跨部门计划、依赖、里程碑、资源和风险管理 | 初期配置和培训需要投入 | 中型到大型项目 | 大多数跨部门瀑布项目的优先选择 |
| 研发项目管理平台 | 需求、开发、测试、缺陷和版本追踪 | 非研发部门使用体验可能较弱 | 软件研发和硬件研发 | 研发链路复杂时值得优先考虑 |
| 企业协同套件 | 即时沟通、日历、文档、轻量任务协同 | 复杂基线、关键路径和变更控制偏弱 | 小型和轻量项目 | 适合快速启动,不宜单独承载高风险项目 |
| 流程审批系统 | 审批、表单、制度化流程和权限控制 | 项目计划、资源和依赖分析能力不足 | 强审批型组织 | 适合作为流程层,不建议独立承担项目管理 |
| 制造与工程交付系统 | 物料、采购、工序、质量和现场交付 | 跨职能创新项目配置不够灵活 | 制造、工程和交付项目 | 业务交易数据重于协作时更合适 |
| 自研项目管理平台 | 深度匹配企业独有流程和数据模型 | 持续开发、运维和升级成本高 | 大型集团和强监管组织 | 只有流程高度稳定且规模足够大时才考虑 |
从实际落地结果看,专业项目管理平台通常是最平衡的选择。它不一定在每一个单项功能上都最强,但更容易把项目计划、交付物、审批、风险和执行进度放在一条链路上。对于研发型组织,研发项目管理平台可能更适合;对于采购、生产、安装和交付占主导的项目,制造与工程交付系统的业务数据价值会更高。

3. 我的最终推荐顺序
如果企业没有特殊行业约束,我建议按照以下顺序评估,而不是先按照采购目录挑产品:第一优先是专业项目管理平台,第二优先是研发项目管理平台或制造与工程交付系统,第三优先是企业协同套件加轻量项目模块,最后才是自研。
这个顺序背后的原因是,跨部门协作最大的风险并非工具不能完成某一项动作,而是工具无法形成统一的项目事实。工具越分散,项目经理越需要人工合并数据;人工合并越多,计划偏差、状态误报和责任争议就越严重。
二、真实场景:为什么跨部门项目特别适合用瀑布方法

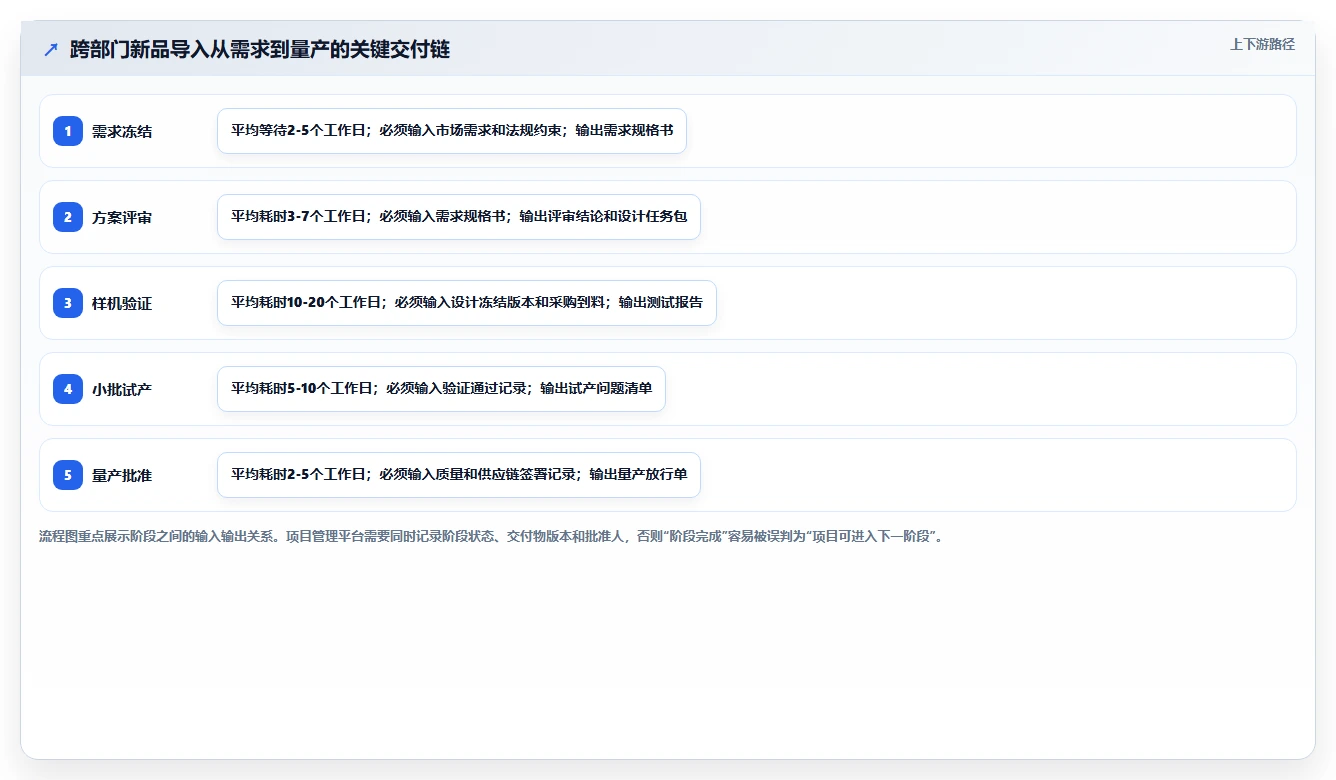

1. 制造新品项目中的典型依赖
我曾参与过一类新品导入项目。项目表面上只有几十项任务,实际参与部门超过十个,包括市场、产品、结构、电子、采购、质量、生产、法务、渠道和售后。市场部门修改一句需求描述,可能导致结构设计重做;结构变化又会影响开模和采购;采购延误则会推迟试产;试产问题又会反过来影响上市宣传。
这类项目不适合完全依赖看板。看板可以展示“待办、进行中、已完成”,却很难表达“某个零件确认延期三天,会让试产、认证、培训和上市全部顺延”。真正需要的是一张能够计算前置关系、锁定基线并展示影响范围的项目网络。
在这类项目中,我通常会把计划拆成四层:一级是阶段,二级是里程碑,三级是交付物,四级是执行任务。阶段用于管理项目节奏,里程碑用于管理决策点,交付物用于判断是否真的完成,执行任务才用于分配到个人。
2. 软件上线项目中的“假完成”
软件上线项目看起来更容易数字化,但同样存在大量假完成。开发人员把代码合并后,任务可能显示完成;然而测试环境没有部署,测试用例没有执行,业务部门没有验收,运维回滚方案也没有确认。若工具只看执行人点击了完成,管理层会误以为项目已经进入上线阶段。
我在评审这类项目时,会把“完成”拆成三个状态:执行完成、验证完成和批准完成。只有执行完成,说明工作做了;只有验证完成,说明结果符合要求;只有批准完成,才允许进入下一个阶段。这种状态拆分比增加更多颜色标签更有价值。
3. 市场活动和合规审批中的时间链
市场活动常常被认为适合使用轻量协同工具,因为任务数量不多、周期相对短。但只要涉及法务审查、品牌审核、供应商制作、媒体排期和销售培训,项目就会出现典型的瀑布依赖。文案未确认,设计不能定稿;设计未定稿,印刷不能下单;物料未到位,线下活动无法搭建。
这类项目的难点不是任务多,而是窗口期短。项目延期一天,可能不是整体延期一天,而是直接错过媒体排期或场地档期。因此,工具必须能识别关键路径,并把审批等待时间算进计划,而不是只统计实际制作时间。
4. 工程交付中的“人等材料”和“材料等人”
工程项目中,现场团队、采购团队、设计团队和供应商之间经常出现双向等待。现场说“图纸没到不能施工”,设计说“现场条件没确认不能出图”,采购说“技术规格没冻结不能下单”。如果没有依赖关系和责任边界,项目群里的消息会越来越多,但问题并不会更快解决。
瀑布工具的价值正在于把等待显性化。它不应只记录任务是否逾期,还要告诉项目经理:当前等待发生在哪个节点,等待由谁触发,继续等待会影响哪些里程碑,以及是应该加人、改顺序还是走变更审批。

三、常见误区:很多失败不是工具能力不足
1. 把甘特图当成瀑布管理的全部
甘特图很重要,但它只是计划表达方式,不是管理闭环。很多团队上线后花大量时间画出一张漂亮的甘特图,几周后却发现任务状态没人更新,依赖关系不准确,基线被随意覆盖,延期原因没有分类。
甘特图真正有价值的前提,是每条任务都具备明确的开始条件、完成条件、责任角色和前置关系。没有这些信息,甘特图只是把不完整的计划画得更好看。
我的建议是先减少任务数量,再提高任务质量。一个执行人每天需要维护三十个细碎任务,通常会放弃更新;如果把同一类连续动作合并成一个可验收交付物,状态维护成本会明显下降。
2. 认为任务完成率等于项目健康度
任务完成率是最容易被误读的指标。项目临近上线时,完成率可能已经达到百分之九十,但剩下的百分之十恰好包括安全测试、合规审批、客户验收和上线回滚演练。此时项目并不健康,反而可能处于风险最高的阶段。
我更关注三个指标:关键路径完成率、阻塞任务占比和交付物验收通过率。普通任务完成得再多,如果关键路径上仍有一项未解决问题,项目都不能简单标记为绿灯。
3. 用“负责人”替代责任矩阵
很多项目表只有一个负责人字段,导致执行、审核、批准和知会被混成一个人。实际上,产品经理可能负责撰写需求,技术负责人负责评审,法务负责人负责合规审核,项目发起人负责最终批准。四个角色不同,出现问题时的处理方式也不同。
工具至少应支持负责人、协作者、审核人和批准人四种角色。如果只能设置一个负责人,企业应通过责任矩阵补足,而不是默认“负责人对一切负责”。这种默认会制造大量隐性推诿。
4. 把即时沟通记录当成正式决策
即时沟通适合快速讨论,不适合作为唯一的决策依据。群聊中的一句“先按这个做”,可能被不同部门理解成不同程度的承诺。几天后如果需求变化,大家都能找到有利于自己的聊天片段。
我通常要求重要决策至少形成四个字段:决策内容、决策原因、影响范围和批准人。讨论可以留在沟通工具中,但最终结论必须回写到项目记录或变更单中。
5. 过度追求定制化
定制化听起来很专业,却可能让企业在上线后陷入“每个部门都有一套特殊规则”的困境。一个项目模板被改成十几种版本后,新员工不知道该用哪个,项目经理也无法横向比较项目健康度。
我建议把定制分为三层:行业或公司强制要求必须定制,项目管理逻辑建议统一,个人偏好尽量不定制。只有影响合规、审批和核心数据结构的差异,才值得写进系统规则。

四、专业判断逻辑:用六个维度选工具
1. 先看计划基线,而不是先看界面
计划基线是瀑布管理的地基。选型时要确认系统是否支持基线保存、基线对比和基线变更说明。项目计划被批准后,任何开始日期、完成日期、工期或依赖变化,都应能与原始版本比较。
我会现场要求供应商演示一个具体动作:把某个关键任务延期五天,然后展示系统能否同时告诉我原计划、现计划、差异天数、受影响里程碑和变更批准记录。如果只能看到新日期,不能看到旧日期,这个功能就不算真正的基线管理。
此外,还要关注基线的粒度。有的系统只能保存整张项目计划,有的系统可以保存阶段、里程碑和交付物层级。对大型项目而言,局部基线很有价值,因为某个阶段可能已经冻结,其他阶段仍然可以滚动调整。
2. 再看依赖关系是否支持真实业务
常见依赖包括完成到开始、开始到开始、完成到完成和开始到完成。大部分工具都能提供前两种,但复杂工程和研发项目经常需要表达“测试必须在开发完成后开始”“培训材料可以和开发并行,但必须在上线前完成”等关系。
更关键的是,系统能否处理提前量和滞后量。例如采购任务完成后,物流还需要三天才能到现场;或者设计评审完成后,生产准备可以提前两天开始。没有提前量和滞后量,项目计划往往会被迫写成一串人为估算。
我建议试用时不要让供应商演示简单的父子任务,而是拿企业真实项目中的五到十条依赖做测试,尤其要加入跨部门、跨阶段和外部供应商依赖。能否正确计算影响,比界面是否漂亮重要得多。
3. 判断交付物是否独立于任务存在
任务是动作,交付物是结果。工具如果把附件简单挂在任务下,却不支持版本、审核、批准和有效状态,那么交付物仍然很难追踪。
一个成熟的瀑布管理平台,至少应该支持以下交付物属性:
- 交付物名称、所属阶段和对应里程碑。
- 当前版本、历史版本和版本生效时间。
- 编制人、审核人、批准人和批准日期。
- 验收标准、验收结论和遗留问题。
- 与需求、风险、变更和后续任务的关联。
我尤其关注“批准后的文件是否还能被无痕替换”。如果一个人上传新版本后,旧版本直接消失,项目就失去了审计证据。对于质量、合规、工程和研发项目,这类问题往往比少一个报表更严重。
4. 评估变更控制,而不是只看审批数量
审批数量多不代表变更管理成熟。真正有效的变更控制,需要先判断变更影响,再决定是否批准。变更单至少应包含变更原因、范围变化、工期影响、成本影响、质量风险、受影响交付物和决策人。
我会把变更管理分成三种成熟度。第一种是登记型,只记录“改了什么”;第二种是审批型,增加审批流;第三种是影响分析型,可以自动或半自动关联受影响任务、里程碑、资源和合同条款。跨部门瀑布项目至少要达到第二种,关键项目最好达到第三种。
5. 看资源管理能否识别部门冲突
任务计划没有资源约束时,很容易出现纸面上按时、现实中无法执行的情况。两个项目可能同时安排同一名架构师、同一间测试实验室或同一支安装队伍,单个项目看起来都合理,组合起来却必然延期。
资源功能不一定要复杂到做完整的人力财务模型,但至少应该能展示个人、团队、设备和场地在时间轴上的占用情况。对于共享资源,系统最好支持容量、预约、冲突提示和优先级调整。
我建议把资源冲突分为硬冲突和软冲突。硬冲突是同一时间安排同一个人执行两个不能并行的任务;软冲突是任务理论上可以并行,但会造成上下文切换、质量下降或沟通成本上升。工具能识别硬冲突已经合格,能辅助分析软冲突则更有管理价值。
6. 最后看预警是否能触发行动
“任务即将逾期”是最低级的预警。项目经理更需要知道为什么逾期、逾期是否影响关键路径、谁需要介入、可采取哪些措施。预警应当和责任、影响及处理动作关联起来。
我通常会要求配置四类预警:
- 时间预警:任务将在一到三天内到期,或实际进度低于计划进度。
- 依赖预警:前置任务延期,后置任务尚未重新排程。
- 审批预警:审批超过规定时限,且阻塞了关键交付物。
- 质量预警:同一交付物重复退回、缺陷集中出现或验收不通过。
如果预警只是不断向所有人发送消息,最后会变成通知噪音。优秀的设计是分层推送:执行人收到行动提醒,部门负责人收到阻塞提醒,项目经理收到影响分析,管理层只看到需要决策的事项。

五、深度测评:六类工具分别适合什么企业
1. 专业项目管理平台:综合能力最均衡
专业项目管理平台通常提供项目分解、甘特图、里程碑、依赖、基线、资源、风险、问题、变更和报表等能力。它的优势不是某一项功能特别炫,而是能够让项目经理围绕一个项目空间组织完整信息。
这类平台最适合产品上市、组织变革、系统实施、工程交付、年度重点项目和跨部门研发。它通常可以同时服务项目经理、部门负责人、执行人员和管理层,不需要每个角色都学习完全不同的工具。
它的不足也很明确。早期需要统一项目模板、字段和状态,否则平台会被各个项目经理配置成不同样子。使用者还需要理解“任务完成”和“交付物批准”的区别,不能把平台当成普通待办清单。
选这类平台时,我建议重点验证三个场景:跨部门关键路径、延期后的影响重算,以及批准版本和变更记录的追溯。如果这三个场景能顺畅完成,其他常规功能通常不会成为主要障碍。
2. 研发项目管理平台:研发链路复杂时更有优势
研发项目管理平台往往在需求、版本、代码、测试用例、缺陷和发布管理方面更深入。对于软件、嵌入式设备、硬件研发和技术平台建设,它能把“需求为什么产生、如何实现、如何验证、何时发布”串起来。
这类工具的优势在于研发可追溯性。例如一个测试失败可以关联到缺陷,缺陷可以关联到版本,版本又可以关联到需求和发布计划。对需要审计或质量复盘的研发团队,这种关联非常重要。
但它可能不适合所有部门。市场、采购、法务或行政团队可能不习惯使用研发术语,跨部门协作时容易出现“研发团队觉得信息很完整,业务部门却不知道下一步做什么”的问题。
如果选择研发项目管理平台,我会要求供应商展示非研发角色的工作入口。业务人员不一定需要看到全部技术字段,但必须能看到自己负责的需求确认、验收、审批和交付节点。
3. 企业协同套件:启动快,但复杂度上来后会暴露短板
企业协同套件的优势是普及率高、登录方便、消息触达快,很多员工不需要额外培训就能创建任务、共享文档和发起审批。对于周期两到六周、参与部门少于五个、依赖关系简单的项目,它往往足够好用。
但当项目进入多阶段、多版本和多团队协作后,问题会逐渐出现。任务状态可能散落在多个群组,文档和审批记录无法与关键路径绑定,延期任务可以被看见,却无法自动判断影响范围。
我不会把企业协同套件定义为“不能做瀑布项目”,而是认为它适合轻量瀑布。对于简单活动、内部培训、行政改造和小型运营项目,可以直接使用;对于涉及合同、质量、采购、研发和交付的重大项目,最好增加专业项目管理层。
4. 流程审批系统:审批很强,项目推进不一定强
流程审批系统在表单、条件分支、权限、印章、签批和审计方面往往表现出色。它适合管理需求申请、预算审批、采购审批、设计评审、变更审批和上线批准等制度化节点。
问题在于,审批不是项目管理的全部。一个审批流程可以清楚记录谁批准了什么,却不一定知道这个批准动作是否影响关键路径,也不一定能管理审批前后的执行任务。
如果企业已经拥有成熟的审批系统,我建议把它作为项目管理平台的流程组件,而不是强行让它承担甘特图、资源计划和跨项目组合分析。两个系统之间可以通过接口同步审批状态,但必须明确哪个系统是项目进度的主数据源。
5. 制造与工程交付系统:业务交易重时更合适
制造与工程交付系统通常深度连接物料、采购、库存、生产、质量、设备和现场交付。它可以告诉项目经理订单是否下达、物料是否到货、工序是否完成、质检是否通过,这是通用项目管理平台不一定具备的业务颗粒度。
它适合生产线建设、设备安装、工程施工、订单交付和复杂供应链项目。尤其当项目成败取决于物料、批次、工序和质量数据时,业务系统中的事实数据比手工更新的项目状态更可靠。
不足在于,这类系统通常对创新、需求探索、跨职能决策和非结构化协作支持较弱。市场需求变更、方案讨论和跨部门决策可能仍需要外部协作空间。因此,企业要先判断项目的核心对象是“业务交易”还是“跨部门决策”。
6. 自研项目管理平台:不是有开发团队就应该自研
自研的最大诱惑是可以完全按照现有流程设计。企业可以加入独有字段、特殊审批、内部编码和专属报表,看起来比通用产品更贴合业务。
但自研真正困难的部分不在第一版开发,而在三年后的持续维护。浏览器和移动端适配、权限模型、消息通知、数据备份、接口稳定性、审计记录、性能优化和组织变化,都会持续消耗资源。
我只有在以下条件同时满足时,才会建议自研:流程具有强监管或高度独特性;使用人数和项目数量足够大;企业拥有稳定产品团队;系统需要深度连接大量内部数据;并且管理层愿意承担持续运营责任。
否则,采用成熟平台,再通过接口和少量配置解决差异,通常比从零构建更稳妥。企业真正需要的是项目管理能力,不是拥有一套代码。

六、具体测评方法:不要听演示,要让工具完成同一组任务
1. 准备一个真实但脱敏的测试项目
供应商演示通常会提前准备最顺畅的流程,容易让评审团队产生“所有功能都能用”的错觉。更有效的方法是准备一个脱敏后的真实项目,包含至少三个部门、两个外部依赖、一个延期任务、一次需求变更和一个审批等待。
项目不必很大,但必须具备真实复杂度。例如可以选择“新产品上市”“核心系统上线”或“设备安装交付”。关键是不要只测试创建任务,而要测试从计划批准到项目复盘的完整链路。
2. 用十个动作进行现场打分
- 创建项目模板,并定义阶段、里程碑和交付物。
- 导入一份包含前置关系的计划表。
- 保存批准后的计划基线。
- 为任务配置执行人、审核人、批准人和协作部门。
- 将一个前置任务延期五天。
- 查看系统是否重算关键路径和受影响里程碑。
- 提交一项范围变更,并记录工期与成本影响。
- 让审核人退回交付物,重新上传第二个版本。
- 查看项目经理、部门负责人和高层看到的报表是否不同。
- 导出完整审计记录,检查是否能还原关键决策。
每个动作都应记录完成时间、操作步骤、是否需要管理员介入和最终结果。不要只给“能用”或“不能用”的判断,最好用五级评分:一分表示无法完成,三分表示需要人工绕行,五分表示流程顺畅且可追溯。
3. 关注人工绕行次数
工具评测中最容易被忽略的是人工绕行。某个功能虽然可以完成,但如果需要先导出表格、再手工修改、再上传附件、再通知相关人,它的实际价值会大打折扣。
我会统计每个关键场景的人工绕行次数。例如一次变更影响分析需要手工打开三个文件、咨询两个部门、重新编排一张计划表,这至少意味着系统没有真正承担项目管理工作。
可以把人工绕行成本换算成月度成本。假设项目经理每周处理十次类似操作,每次平均二十分钟,一个月就会消耗约十三小时。再乘以多个项目和多个项目经理,所谓“零额外成本”的工具很快就会变得昂贵。
4. 评估普通员工而不是管理员的体验
系统管理员通常可以接受复杂配置,但项目成员未必能接受。跨部门项目的更新动作必须足够轻,最好让执行人可以从任务、移动端或消息入口直接更新状态、上传交付物和说明阻塞原因。
我会安排三类人员参与试用:项目经理、普通执行人和部门负责人。项目经理验证控制能力,执行人验证使用负担,部门负责人验证信息是否足够清晰。三类角色中任何一类长期不用,项目数据就会失真。
5. 用“七天试用观察表”取代一次性打分
一次演示只能说明工具能完成任务,不能说明团队会不会持续使用。建议用七天观察周期,让一个真实项目小范围运行,并每天记录四项数据:任务更新率、逾期识别及时率、交付物归档完整率和会议中临时追问次数。
其中“会议中临时追问次数”非常有价值。如果项目经理在会议上仍然频繁问“现在到哪一步了”“是谁在等谁”“这个文件最终版是哪一个”,说明平台没有成为共同事实来源。

七、数据观察:如何判断工具上线后真的有效
1. 不要只看登录人数
登录人数和项目管理成熟度没有直接关系。有人登录是因为查看通知,有人登录是因为下载附件,也有人只是被强制要求打卡。真正值得观察的是关键管理动作是否发生。
我建议建立一套“最小有效数据集”:关键任务按期更新率、阻塞任务响应时间、交付物按版本归档率、审批超时率、变更影响评估完成率、会议后新增追问数量。这些指标更接近项目管理的真实效果。
| 指标 | 计算方式 | 建议观察周期 | 异常信号 |
|---|---|---|---|
| 关键任务按期更新率 | 按期更新的关键任务数 ÷ 应更新关键任务数 | 每周 | 低于80%说明数据维护机制有问题 |
| 阻塞任务响应时间 | 从标记阻塞到形成处理动作的平均时长 | 每周 | 超过两个工作日说明升级机制不清晰 |
| 交付物版本归档率 | 有完整版本和批准记录的交付物数 ÷ 交付物总数 | 每个里程碑 | 低于90%说明仍依赖个人文件夹 |
| 审批超时率 | 超过规定时限的审批数 ÷ 审批总数 | 每周 | 持续升高说明流程设计或权限分配不合理 |
| 会议追问次数 | 项目例会中无法从系统直接回答的问题数量 | 每周 | 持续增加说明系统没有成为事实来源 |
2. 用基线偏差而不是最终延期复盘
项目最终延期后再复盘,往往只能得到“沟通不足”“资源不足”这类宽泛结论。更好的方法是每周比较计划基线和当前计划,观察偏差从哪一周开始出现。
如果某项目在第六周才发现延期十五天,管理层可能误以为问题突然发生。实际上,很多延期在第二周就已经表现为前置任务滑动、审批等待和资源冲突。工具应当帮助团队看到偏差积累,而不是只在最终日期变红时发出警报。
3. 关注等待时间和返工时间
跨部门项目的效率损失,常常隐藏在等待和返工里。执行人可能每天都很忙,但任务并没有向前推进,因为在等待需求澄清、审批签字、测试环境、供应商资料或资源释放。
我建议在任务状态中增加“等待外部输入”“等待审批”“等待资源”“返工中”四类原因,而不是笼统使用“进行中”。这样才能区分执行效率问题和组织协作问题。
如果工具支持状态停留时间统计,可以进一步计算每个部门的平均等待时间。注意,这不是为了给部门排名,而是为了找到流程中的系统性瓶颈。例如审批部门平均处理很快,但需求提交不完整导致反复退回,那么问题就不在审批速度,而在输入质量。

4. 区分工具效果和管理制度效果
工具上线后项目表现改善,不一定全部来自软件。可能是项目经理同时建立了例会机制、升级机制和交付物标准。因此评估时不能简单说“用了工具,所以延期减少了”。更严谨的方式是记录同期发生的管理变化,并尽量保持比较口径一致。
例如,试点前后都观察相同类型项目,使用相同的延期定义和里程碑规则;同时记录项目规模、参与部门数量、外部供应商数量等背景变量。数据不需要达到学术研究标准,但至少要避免把不同项目直接进行不公平比较。
八、不同情况下的选型推荐与取舍
1. 小团队、项目周期短:优先低门槛
如果团队少于三十人,项目周期在两个月以内,参与部门不超过四个,且没有严格审计要求,企业协同套件通常已经够用。重点是设置统一模板、里程碑和交付物清单,不要一开始就引入复杂的资源模型。
这类团队最需要的是快速形成共同节奏。若工具配置复杂,团队还没有建立更新习惯,就会把时间花在维护系统上。选择时应优先考虑创建项目的速度、移动端更新、消息触达和文档查找效率。
取舍是:放弃复杂的关键路径分析和精细资源计划,换取更低的培训成本和更高的使用率。只要项目风险可控,这种取舍是合理的。
2. 中型企业、多部门并行:优先专业项目管理平台
如果企业有多个并行项目,项目参与部门在五到十五个之间,项目周期超过三个月,或者项目延期会直接影响收入、客户交付和产品上市,建议优先选择专业项目管理平台。
这时最重要的不是聊天和文档,而是项目组合视图、关键路径、部门资源、基线差异和变更影响。企业需要知道不同项目是否争用同一批关键人员,也需要知道一个部门的延期会影响多少项目。
取舍是:接受一定的实施周期,要求项目经理学习计划分解和依赖建模。没有这部分管理能力,再好的平台也会退化成任务表。
3. 软件或硬件研发:优先研发追溯能力
如果项目核心是需求、设计、开发、测试、缺陷和版本发布,研发项目管理平台通常更适合。尤其是需求经常变化、测试环节复杂、发布需要回滚或项目需要接受质量审计时,追溯链路比通用任务能力更重要。
但研发团队不要把所有跨部门成员都拉进技术细节中。可以通过角色视图、简化页面和业务验收入口,让市场、销售、客户成功和管理层只看到与自己有关的需求、风险和决策。
取舍是:获得更强的研发可追溯性,但需要投入更多时间完成研发流程和业务流程的衔接。
4. 制造、工程、采购占主导:优先业务数据连接
如果项目延期主要由物料、供应商、工序、质量和现场安装造成,制造与工程交付系统的价值可能高于通用项目管理平台。系统能否直接读取采购订单状态、到料状态、质检结果和现场进度,往往比是否拥有漂亮的看板更关键。
不过,企业仍需补足需求决策、方案评审和跨部门会议结论的管理能力。可以通过项目管理层连接业务系统,让项目经理既看到计划,也看到真实业务状态。
取舍是:获得更强的执行数据和交易数据,但可能需要接受较高的实施成本和较低的流程灵活性。
5. 强监管、强审计:优先权限和证据链
医药、金融、能源、公共事业和大型工程项目,通常需要关注权限分离、审批留痕、版本不可抵赖、数据备份和操作审计。工具选择不能只由项目经理决定,信息安全、法务、质量和内审部门必须共同参与。
我会重点检查四件事:离职人员的权限如何回收;已批准文件是否能被无痕替换;删除和修改动作是否留有记录;系统故障时能否恢复到明确时间点。很多产品演示会展示审批流程,却很少主动展示异常场景,这正是评审需要追问的地方。
取舍是:牺牲部分操作自由度,换取证据链完整和风险可控。对于强监管项目,这是必须接受的成本。
6. 集团多项目管理:优先组合视图和统一口径
集团型组织最容易出现“每个项目都管理得不错,但集团整体仍然失控”。原因是不同项目使用不同字段、不同状态和不同延期定义,管理层无法横向比较。
集团选型时要先制定统一数据字典,包括项目阶段、里程碑类型、风险等级、延期原因、资源角色和变更分类。工具只是承载这些规则,不能代替规则本身。
建议先选择三个不同类型的项目进行试点:一个研发项目、一个交付项目和一个内部变革项目。若三类项目都能在同一管理框架下呈现,同时保留必要的业务差异,才适合推广到集团层面。

九、落地方案:工具上线前后分别做什么
1. 上线前:先统一项目语言
工具上线前最重要的工作不是导入历史任务,而是统一项目语言。至少要明确什么叫开始、什么叫完成、什么叫阻塞、什么叫延期、什么叫变更,以及什么条件满足后才能进入下一阶段。
如果不同部门对“完成”的理解不同,系统会把争议数字化,却不会消除争议。建议先用一个真实项目召开半天工作坊,把阶段、交付物、角色和审批门槛画出来,再转成系统模板。
(1)建立阶段模板
每类项目至少建立一套标准阶段模板。例如新品项目可以包含需求确认、方案设计、样机验证、试产、量产和上市复盘;系统上线项目可以包含需求、设计、开发、测试、用户验收、上线和运行观察。
(2)建立交付物清单
交付物名称要具体到可以验收,避免使用“完成设计”“做好准备”这类模糊表达。更好的写法是“完成并批准接口说明书第二版”“完成关键用户验收并关闭高优先级问题”。
(3)建立变更分级
小范围文字修订、阶段内资源调整和影响上市日期的范围变更,不应走同一套流程。变更分级可以减少小变更的审批负担,也能确保重大变更得到管理层关注。
2. 上线中:从一个项目开始,而不是全员铺开
我不建议企业第一天就把所有项目全部迁移到新平台。更稳妥的方式是选择一个具有代表性的项目试点,项目周期最好在两到四个月之间,既能观察使用习惯,也能经历至少一次里程碑评审。
试点项目应当有明确的项目经理和业务负责人。项目经理负责日常维护,业务负责人负责推动部门使用,信息化团队负责权限和接口。没有业务负责人参与,工具很容易被当成信息化部门的内部任务。
试点期间不要急着定制所有报表。先确保任务、交付物、风险和变更数据真实,再逐步搭建管理看板。数据不可靠时,报表越丰富,误导越严重。
3. 上线后:建立数据责任而不是数据考核
如果员工认为更新系统只是为了被考核,往往会出现报喜不报忧、临近截止日期集中更新和用评论代替状态等行为。管理者应明确,系统首先用于暴露阻塞和争取资源,而不是单纯追责。
当然,这不意味着数据可以随意填写。企业可以要求关键任务按期更新,但同时必须给出“阻塞原因、需要谁决策、预计何时恢复”三个字段,让异常状态能够转化为处理动作。
4. 形成固定的项目运营节奏
工具只有进入管理节奏才会产生价值。建议形成以下周期:
- 每日:执行人更新关键任务和阻塞原因。
- 每周:项目经理检查关键路径、风险和逾期任务。
- 每两周或每月:部门负责人处理资源冲突和跨部门升级事项。
- 每个里程碑:检查交付物、审批记录和进入下一阶段的条件。
- 项目结束后:对基线偏差、变更、返工和等待时间进行复盘。
不要把所有会议都搬进系统。系统应该承载会议前需要查看的事实、会议中需要决策的事项,以及会议后需要追踪的行动。只有这样,平台才会减少会议,而不是增加录入工作。

十、预算与成本:别只比较许可证价格
1. 三年总成本应该怎么算
工具采购成本通常由软件许可、实施配置、数据迁移、接口开发、培训推广、管理员投入和后续运维组成。企业如果只看首年许可费用,很可能低估真正成本。
我建议采用三年总拥有成本模型:
三年总成本=三年许可及订阅费用+首次实施费用+接口与迁移费用+培训推广费用+内部管理员人力成本+三年运维与升级成本。
其中内部管理员人力成本很容易被忽略。一个看似免费的工具,如果每周需要专人处理权限、模板、数据清洗和报表,三年后可能比付费平台更贵。
2. 用时间成本衡量工具价值
项目管理工具的回报,不一定体现为“项目提前了多少天”。它也可能体现为减少会议准备、减少重复催办、减少文件查找和减少返工。
例如,一名项目经理每周花四小时合并多个部门进度,每月大约十六小时。如果平台把状态、依赖和风险自动汇总,哪怕只节省一半时间,一年也能释放接近一个月的工作时间。这部分时间可以用于风险处理,而不是表格整理。
3. 关注隐性成本
以下成本在采购阶段经常没有被纳入:
- 各部门维护不同台账导致的重复录入。
- 历史文件迁移后无法确认版本的返工成本。
- 工具使用不一致造成的培训和支持成本。
- 接口不稳定导致的人工核对成本。
- 项目延期后临时增加人力、设备和供应商费用。
- 审计时无法还原决策过程造成的合规成本。
在高价值项目中,一次关键路径判断错误,可能就足以抵消多年的软件采购费用。因此,预算评估应当把风险降低和管理时间释放纳入,而不是只做单价比较。

十一、信息安全、权限和集成:容易被忽视的硬指标
1. 权限必须围绕项目角色设计
跨部门项目经常需要让外部供应商、客户或合作方参与。如果权限只有“能看”和“不能看”两种,企业就很难安全地开放协作。至少应区分项目可见范围、字段可见范围、附件下载权限、编辑权限和审批权限。
尤其要检查外部人员是否能看到内部成本、供应商报价、质量问题和未公开计划。一个人可以参与某项任务,不代表他可以查看整个项目。
2. 历史记录应当可检索
审计功能不是把所有操作日志堆在数据库中,而是能让授权人员按项目、对象、操作人、时间和变更类型检索。项目经理需要快速找到“某个日期前后的计划变化”,质量负责人需要找到“某份文件经历了几次退回”,内审人员需要还原“谁批准了什么”。
如果日志只能由技术人员导出后再分析,实际使用价值会大幅下降。评审时应要求现场展示一次完整查询,而不是只看产品说明书中的“支持审计日志”。
3. 集成要明确主数据归属
企业通常会把项目管理平台与企业协同、流程审批、客户管理、财务、采购、代码仓库或制造系统连接起来。集成越多,越需要明确每类数据由哪个系统负责。
例如,项目计划由项目管理平台维护,采购订单状态由采购系统维护,员工组织关系由人力系统维护,审批结果由流程系统维护。项目平台可以读取状态,但不应该让同一数据在多个系统中被随意修改。
4. 移动端和消息接口要服务于更新
移动端的价值不是把所有桌面功能缩小,而是让员工在现场、会议间隙或审批途中完成关键动作。最需要支持的是更新进度、上传照片或文件、标记阻塞、处理审批和查看个人待办。
如果移动端只能查看,不能快速更新,员工仍会回到聊天工具中报告进度,项目平台的数据就会越来越滞后。
十二、最终选型清单:把推荐转化为行动
1. 采购前先回答八个问题
- 企业需要管理的是单个项目,还是多个项目组合。
- 延期最常见的原因是资源、审批、供应商、质量还是需求变更。
- 项目是否需要保留批准计划和历史版本。
- 哪些交付物必须经过审核或批准才能进入下一阶段。
- 外部供应商、客户或合作方是否需要受限访问。
- 是否需要连接采购、研发、财务、制造或人力系统。
- 项目经理每周愿意花多少时间维护系统。
- 企业是否有专人负责模板、权限、数据和推广运营。
如果这八个问题没有明确答案,过早比较工具功能没有太大意义。因为不同企业真正购买的不是同一种能力,有的购买的是透明度,有的购买的是审计,有的购买的是资源协调,有的购买的是研发追溯。
2. 试用期必须设置淘汰线
建议在试用前就设定不可妥协的淘汰条件。例如不能保存基线、不能查看依赖影响、不能保留交付物历史版本、无法导出审计记录、无法限制外部访问,任何一项不满足都直接淘汰,不要被其他花哨功能分散注意力。
可量化的评分项则可以设置权重:计划和依赖占百分之三十,交付物和变更占百分之二十五,资源和风险占百分之十五,协作体验占百分之十五,安全与集成占百分之十五。具体权重可以调整,但核心控制能力不应被低门槛功能压过。
3. 推荐的决策矩阵
| 评估维度 | 权重建议 | 五分标准 | 一分标准 |
|---|---|---|---|
| 计划与基线 | 20% | 支持版本保存、差异对比和计划恢复 | 只能编辑当前计划 |
| 依赖与关键路径 | 20% | 支持跨部门依赖、提前量、滞后量和影响分析 | 只有简单父子任务 |
| 交付物与变更 | 20% | 支持版本、审批、验收和变更影响记录 | 只能上传附件和写备注 |
| 资源与风险 | 15% | 能发现共享资源冲突并跟踪风险处理动作 | 只能填写负责人和截止日期 |
| 协作体验 | 10% | 普通成员能快速更新,通知分层且不扰民 | 更新步骤复杂,成员依赖线下沟通 |
| 安全与集成 | 15% | 权限、审计、备份和接口边界清晰 | 权限粗糙,历史记录难以查询 |
4. 最终建议:先买管理能力,再买扩展能力
如果只能优先建设一部分能力,我建议按以下顺序推进:先建立项目模板和责任矩阵,再建立里程碑与交付物管理,然后上线依赖、基线和变更控制,最后扩展资源、组合报表和自动化集成。
很多企业一开始就购买复杂分析模块,却没有统一任务状态和交付物定义,结果报表看起来很专业,底层数据却不可信。项目管理数字化的顺序不能颠倒,先让项目事实可记录,再让项目偏差可解释,最后才让管理层获得预测和决策能力。

十三、总结:最好的瀑布工具,是让延期更早暴露
1. 我的独特判断
我对跨部门瀑布工具的核心判断是:工具价值不在于把项目状态展示得更漂亮,而在于让原本隐藏的等待、依赖、返工和决策缺口提前暴露。如果工具让所有任务都显示为绿色,却无法解释为什么项目仍然无法上线,它没有真正改善管理。
同样,工具也不应被简单理解为“瀑布和敏捷二选一”。很多企业的整体项目采用阶段式瀑布管理,但阶段内部可以使用迭代开发、每日协作和短周期验证。外层管理里程碑、基线和审批,内层管理迭代、缺陷和反馈,这种组合通常比单一方法更符合真实工作。
2. 下一步怎么做
如果你正在选型,我建议不要先收集十几家供应商的功能表,而是先拿一份真实项目做脱敏,画出阶段、交付物、前置关系、审批节点和常见延期原因。
然后按以下顺序行动:
- 选择一个高频且有代表性的跨部门项目作为试点。
- 定义项目完成、交付物批准、阻塞和变更的统一口径。
- 邀请三类角色参加评测:项目经理、普通执行人和部门负责人。
- 要求候选工具完成基线、延期、变更、版本和审计五个现场场景。
- 进行七天真实试用,记录更新率、等待时间、返工次数和会议追问次数。
- 用三年总成本和长期运营责任做最终决策。
最后,不要把“功能最多”当成“最适合”。小团队需要的是低门槛和持续使用,中型企业需要的是依赖与基线,大型项目需要的是资源、变更和审计,制造交付项目需要的是业务数据连接。真正值得推荐的工具,不是让每个人都拥有更多按钮,而是让每个关键节点都拥有清晰的责任、证据和下一步动作。
常见问题解答(FAQ)
1. 2026年跨部门协作的瀑布管理工具,核心应该看哪些能力?
我以前选瀑布项目工具时,最先看的是甘特图是否漂亮,结果上线后才发现,真正拖慢项目的不是甘特图,而是跨部门交接时责任人、前置条件和变更记录都不清楚。现在我更想知道,评价这类工具到底应该看哪些硬指标,才能避免再次买到“看起来功能很多、实际协作很乱”的系统?
跨部门瀑布管理工具不能只看甘特图。我的判断是,至少要同时验证五项能力:任务依赖、责任边界、基线管理、变更留痕和跨部门提醒。少任何一项,项目都可能在计划阶段看起来正常,到了执行阶段却不断出现“我以为不是我负责”的扯皮。
我曾用一套某项目管理工具模拟过一个包含产品、研发、采购、法务和交付团队的项目,设置了86个任务、14个里程碑和31条前置依赖。测试发现,单纯能画甘特图的工具,只能解决“什么时候做”;真正能支撑瀑布协作的工具,还要回答“谁在什么条件满足后才能做,以及延期会影响哪些环节”。
评估维度建议验证的问题不合格时的典型后果 依赖关系前置任务延期后,后续任务是否自动提示或重排计划表更新了,但成员仍按旧日期执行 责任边界执行人、验收人、审批人能否分别设置任务完成后无人验收,项目出现假完成 基线管理能否保存原始计划并对比实际进度延期发生后无法判断是计划问题还是执行问题 变更留痕范围、工期和负责人变化是否自动记录会议结论散落在聊天记录中,后续无法追责 跨部门提醒提醒是否能触发到具体责任人和下一环节所有人都收到通知,但没人知道自己要做什么 选型时我建议把“甘特图展示能力”放在第二优先级,把“依赖驱动的执行能力”放在第一优先级。
尤其是硬件研发、工程交付、合规审批和大型采购项目,任务往往不是按时间简单排列,而是受样品、合同、测试报告、审批文件等条件约束。一个实用的验收方法是要求供应商现场搭建真实项目,而不是看演示模板。至少导入30个实际任务,设置3次延期、2次范围变更和1个跨部门审批,再观察系统能否清楚呈现影响范围。
这个测试比销售演示中的“拖拽甘特图”更能判断工具是否适合长期使用。
2. 跨部门瀑布项目应该选择一体化项目管理平台,还是多个专业工具组合?
我们团队曾经把需求、开发、采购和交付分别放在不同系统里,单看每个系统都很专业,但项目负责人每周要花半天时间手工汇总状态。后来我发现,工具数量并不一定代表管理成熟,想请教在什么情况下应该选一体化平台,什么情况下才值得采用多工具组合?
我的经验是,跨部门瀑布项目优先选择“统一计划与统一状态”的一体化平台;只有在某个专业环节存在强制性系统、深度技术要求或合规要求时,才采用多工具组合。原因不是一体化平台功能最多,而是它能减少状态翻译的次数。在一次模拟项目中,我把同一批任务分别放进需求系统、研发系统、采购表格和交付看板。
项目共涉及52个任务,每周需要人工核对4类状态。一次完整汇总平均耗时约3.5小时,而且其中有7个任务因为命名不一致,出现了“系统显示完成、实际未验收”的状态偏差。
方案适合场景主要优势主要风险 一体化平台跨部门交付、工程建设、产品发布计划、责任、审批和报告统一专业深度可能不如单一工具 多工具组合研发、财务、供应链各有强制系统能够保留各部门专业能力接口维护和数据对账成本高 平台加专业系统集成需要统一项目主线,又不能替换专业系统兼顾项目全局与部门深度前期需要定义数据主责和同步规则 判断是否采用多工具组合,可以算一笔“状态同步成本”。
如果每周有6名项目成员各花30分钟核对系统状态,每月就会产生约12小时的隐性成本;再加上延期、重复录入和口径争议,实际成本通常更高。我更推荐把某项目管理平台作为项目主系统,负责里程碑、依赖、风险、决策和跨部门状态;专业系统继续负责代码、财务或供应链细节。
关键是明确“哪个系统是事实来源”,不能让同一个日期、负责人和完成状态在多个系统里同时拥有最终解释权。选型时不要只问“能否集成”,要继续追问三个问题:同步是单向还是双向,失败后谁能发现,以及字段冲突由谁裁决。很多集成项目不是技术接不上,而是没有定义数据责任人,最后只是把混乱从人工表格搬到了接口里。
3. 2026年选择瀑布管理工具时,甘特图和关键路径功能应该怎么测试?
我以前以为有甘特图就等于能做瀑布管理,直到一个关键采购任务延期后,后续测试、验收和交付日期都没有同步变化。现在我想知道,除了看页面是否能拖拽任务,还应该怎样设计测试,才能判断工具的关键路径和延期预警是真有用,还是只是演示效果?
测试甘特图不能只看“能不能画出来”,而要看“计划变化后,系统是否给出可执行的影响判断”。我建议用一组故意制造延期的任务进行压力测试,重点观察关键路径、浮动时间、里程碑和负责人提醒是否同步变化。
我通常会搭建一个包含40至60个任务的样例项目:其中设置一条主路径、两条并行路径、3个固定交付日期和5个跨部门依赖。然后将一个位于关键路径上的任务延迟3天,再把一个非关键任务延迟5天,对比系统是否能区分两种延期的影响。
测试动作应该看到的结果常见问题 关键路径任务延迟3天后续任务和项目里程碑出现明确影响只有单个任务日期变化,项目总工期不变 非关键任务延迟5天显示浮动时间被消耗,但不误报项目延期所有延期都被标红,造成预警疲劳 调整固定交付日期系统提示需要压缩哪些任务或增加资源日期被强行改动,却没有解释影响 删除一个前置任务相关依赖和风险被提示依赖关系静默消失,计划仍显示正常 这里有一个容易被忽略的判断标准:工具是否区分“日历上的延期”和“项目风险上的延期”。
例如采购任务虽然晚了2天,但如果后续测试有4天浮动时间,项目不一定真正延期。优秀的工具应该展示浮动时间被消耗,而不是简单地把所有逾期任务都标成最高风险。我还会测试基线对比。先保存一版原始计划,再修改10个任务,最后查看系统能否同时呈现原计划日期、当前预测日期和实际完成日期。
如果只能看到当前日期,就无法回答项目复盘最关键的问题:延期是从什么时候开始发生的,哪个决策造成了连锁影响。对于采购、工程和研发项目,我建议优先选择支持“任务依赖加交付物依赖”的工具。前者描述时间关系,后者描述文件、样品、审批或测试报告是否到位。
只有把这两类依赖放在一起,瀑布计划才不会停留在一张漂亮的时间表上。
4. 跨部门瀑布项目如何判断某项目管理工具是否值得购买?
我现在面对的不只是软件采购价格,还包括实施、培训、迁移和长期维护成本。很多工具试用时看起来不错,但一旦让产品、研发、采购和交付同时使用,就会出现字段太多、填报困难、管理者看不懂的问题,我应该用什么方法评估它的真实投入产出比?
判断工具是否值得购买,不能只比较许可证价格。我建议把总成本拆成购买成本、实施成本、协作成本和失控成本。对于跨部门瀑布项目,最后一项往往最高:一次关键里程碑延期,可能带来加急采购、客户赔偿、资源闲置和管理层反复协调。
我做过一次小规模试用评估,把同一套项目模板交给5类角色使用:项目经理、部门负责人、执行成员、审批人和管理层。结果显示,项目经理最关心依赖和风险,执行成员最关心任务是否清楚,管理层最关心里程碑和预测日期。如果工具只满足项目经理,推广通常会在第二周开始遇到阻力。
成本项目建议测量方式需要警惕的信号 购买成本按实际用户、权限和模块核算年度费用低价基础版无法覆盖关键流程 实施成本统计模板配置、数据迁移和接口开发工时必须长期依赖外部顾问才能维护 协作成本记录成员每周填报、查找和同步状态的时间同一数据需要在多个页面重复录入 失控成本估算延期、返工、漏审批和信息遗漏损失没有办法追溯延期原因和责任节点 我建议采用“14天真实项目试用法”,而不是让供应商演示理想案例。
第一天导入一个正在进行的项目;第三天加入一次范围变更;第七天制造一个关键任务延期;第十天让管理层查看预测报告;第十四天要求团队独立完成一次周报。如果每一步都需要供应商远程协助,说明系统还没有真正被团队掌握。
试用期间可以记录四个指标:成员首次完成任务更新所需时间、每周重复录入次数、项目经理汇总周报耗时、逾期任务被发现的平均时长。以一个20人项目组为例,如果周报汇总从4小时降到1小时,每月就能节省约12小时;如果逾期发现时间从5天降到1天,工具带来的价值通常远高于单纯节省填表时间。
最终决策可以采用加权评分:计划与依赖占30%,跨部门协作占25%,变更与审计占20%,报表与管理驾驶舱占15%,易用性和实施成本占10%。如果某工具在功能评分上很高,却让一线成员每天多花10分钟维护数据,我通常不会推荐,因为瀑布管理最怕“计划很完整,现场没人更新”。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/50609
读者评论
文章没有把瀑布管理简单等同于甘特图,这一点比较实用。尤其是将执行完成、验证完成和批准完成拆开,能减少研发和上线项目中的“假完成”问题。
从制造和工程交付角度看,文中对物料、图纸、现场条件相互等待的分析比较贴近实际。不过工具选型还应结合现有ERP、采购和质量系统的集成成本,不能只看项目功能。
选型框架覆盖了计划基线、依赖、审批和变更追溯等关键维度,适合做前期评估。文中的评分属于样本推演,企业正式采购前仍需要用真实项目进行试用验证。
