2026年多项目集产品管理软件哪个更靠谱?深度测评与选型指南

2026年多项目集产品管理软件哪个更靠谱?深度测评与选型指南

2026年选择多项目集产品管理软件,最容易犯的错误不是买错软件,而是把“能不能创建很多项目”误判成“能不能管理项目集”。我在近两年参与企业项目管理系统评估和落地时,见过不少团队同时维护几十个项目:项目经理看自己的甘特图,部门负责人看资源表,管理层看预算表,最后却没人能回答一个关键问题,哪些项目应该继续投入,哪些项目正在挤占关键资源,哪些项目之间存在依赖冲突。

真正靠谱的软件,不是功能列表最长的那一个,而是能否把战略目标、项目组合、资源约束、交付风险和经营结果连成一条可追踪链路。

本文不做简单的软件排行榜,而是从多项目集管理的真实使用场景出发,拆解产品管理软件的核心能力、常见误区、测评方法、成本结构和落地边界。文中涉及的对比数据,除特别注明的公开资料外,均为我在企业试用评估中整理的样本观察或情景模拟,不代表某个厂商的官方承诺。读完后,你可以按照自己的组织规模、项目类型、管理成熟度和预算约束,判断什么样的产品更靠谱。

一、先讲核心结论:靠谱不是功能最多,而是管理闭环最短

1. 多项目集软件的第一判断标准,是能否回答五个经营问题

我建议企业不要从“有没有甘特图、有没有看板、有没有人工智能”开始问,而要先确认软件能不能在一个统一视图里回答五个问题:我们正在做什么;为什么要做;谁在做;资源是否够用;投入之后产生了什么结果。

如果软件只能展示项目进度,却不能将项目与目标、预算、资源、风险和收益联系起来,它更像一个任务记录工具,而不是项目集管理系统。单项目管理关注“这个项目能否按计划完成”,项目集管理关注“多个项目组合在一起是否值得继续投入”。两者的判断颗粒度完全不同。

  • 目标层:项目是否对应公司年度目标、业务线目标或产品路线图。
  • 组合层:多个项目之间是否存在重复建设、依赖关系和优先级冲突。
  • 资源层:关键岗位、预算、设备和外部供应商是否被过度占用。
  • 执行层:项目是否按照计划推进,延期原因能否被定位。
  • 结果层:项目完成后,是否产生收入、成本节约、客户价值或合规价值。

我的核心判断是:项目集软件最有价值的地方,不是让团队多填几张表,而是缩短从“发现偏差”到“做出决策”的时间。如果以前管理层每月需要三天汇总数据,使用系统后仍然要依靠人工导出、清洗和二次核对,那么所谓数字化只是把线下表格搬到了线上。

2. 2026年更值得关注的四类产品

从实际市场形态看,多项目集产品管理软件大致可以分为四类。不同类型没有绝对高低,关键取决于企业真正缺什么。

产品类型 核心优势 常见短板 更适合的组织
任务协作型 上手快、界面轻量、团队接受度高 预算、资源、收益和组合决策能力较弱 项目数量较少、以协作为主的小团队
研发交付型 需求、开发、测试、缺陷和版本关联紧密 跨部门项目、投资组合和经营分析不够完整 软件研发、硬件研发、技术交付团队
项目集管理型 支持项目组合、资源、预算、风险和决策看板 实施复杂度更高,需要管理流程配合 中大型企业、PMO、项目型组织
经营管理一体型 项目与合同、财务、客户、供应链或人力数据联动 采购成本高,配置和数据治理要求高 工程、咨询、制造、交付和多事业部企业

很多企业采购时会把四类产品放在一起比较,然后用“功能数量”判断谁更强。这种比较方式会产生严重偏差。一个研发团队可能更需要需求和版本追踪,而一个工程集团更关注合同金额、物料到货和分包商进度。产品类型错配之后,功能越多,使用成本反而越高。

2026年多项目集产品管理软件哪个更靠谱?深度测评与选型指南

3. 如果只能优先验证三个能力,我会选择这三个

第一是项目资源冲突识别。系统不能只告诉我某个人参与了多少项目,还要告诉我在同一周、同一技能、同一交付节点上是否发生超额占用。

第二是项目组合决策。管理层应当能按照战略价值、预计收益、风险、投入规模和依赖关系,对项目进行排序、暂停、合并或调整,而不是等到项目已经消耗大量预算后才发现方向不合理。

第三是数据可信度。项目负责人填报的数据是否有时间戳、责任人、变更记录和来源说明;系统中的进度、成本和风险是否能回溯。没有可信数据,漂亮的仪表盘只会让错误看起来更专业。

二、为什么多项目集管理会失控:真实场景往往不是项目太多

1. 失控通常从“局部最优”开始

在一次面向研发、市场和交付部门的评估中,我观察到一个典型现象:每个部门都认为自己按计划完成了任务,但公司整体的重点项目仍然不断延期。研发认为市场频繁变更需求,市场认为研发响应速度不足,交付认为前两个部门没有考虑客户现场条件。

把各部门数据放在同一张项目集视图后,真正原因很快浮现:三个项目共用同一批架构人员,其中一个临时插入的客户定制项目占用了关键窗口;另外两个项目虽然排期没有变化,但实际可用人力已经下降。每个项目单独看都没有明显异常,放到组合层面才发现资源冲突。

这就是多项目集管理的特殊性:风险往往不是单个项目内部产生的,而是项目之间相互挤压后产生的。如果软件只能在项目内部展示任务状态,就无法识别这类跨项目风险。

2. 四种最常见的多项目集场景

场景一:同一批专家支持多个项目。例如架构师、算法工程师、工艺工程师、合规顾问和售前专家通常无法按项目平均分配。项目表上写着每人每周投入 40 小时,但现实中他们还要参加评审、处理紧急问题和支持售前。

场景二:项目之间存在前后依赖。平台升级、数据迁移、客户上线和培训推广可能由不同部门负责。上游项目延迟两周,下游项目不一定马上显示为延期,但准备工作、合同节点和客户承诺可能已经受到影响。

场景三:项目争夺同一笔预算。公司年度预算有限,研发创新项目、客户定制项目、合规整改项目和内部效率项目会同时争夺资金。若没有统一的价值与风险模型,预算通常流向最会汇报的团队,而不一定流向最重要的项目。

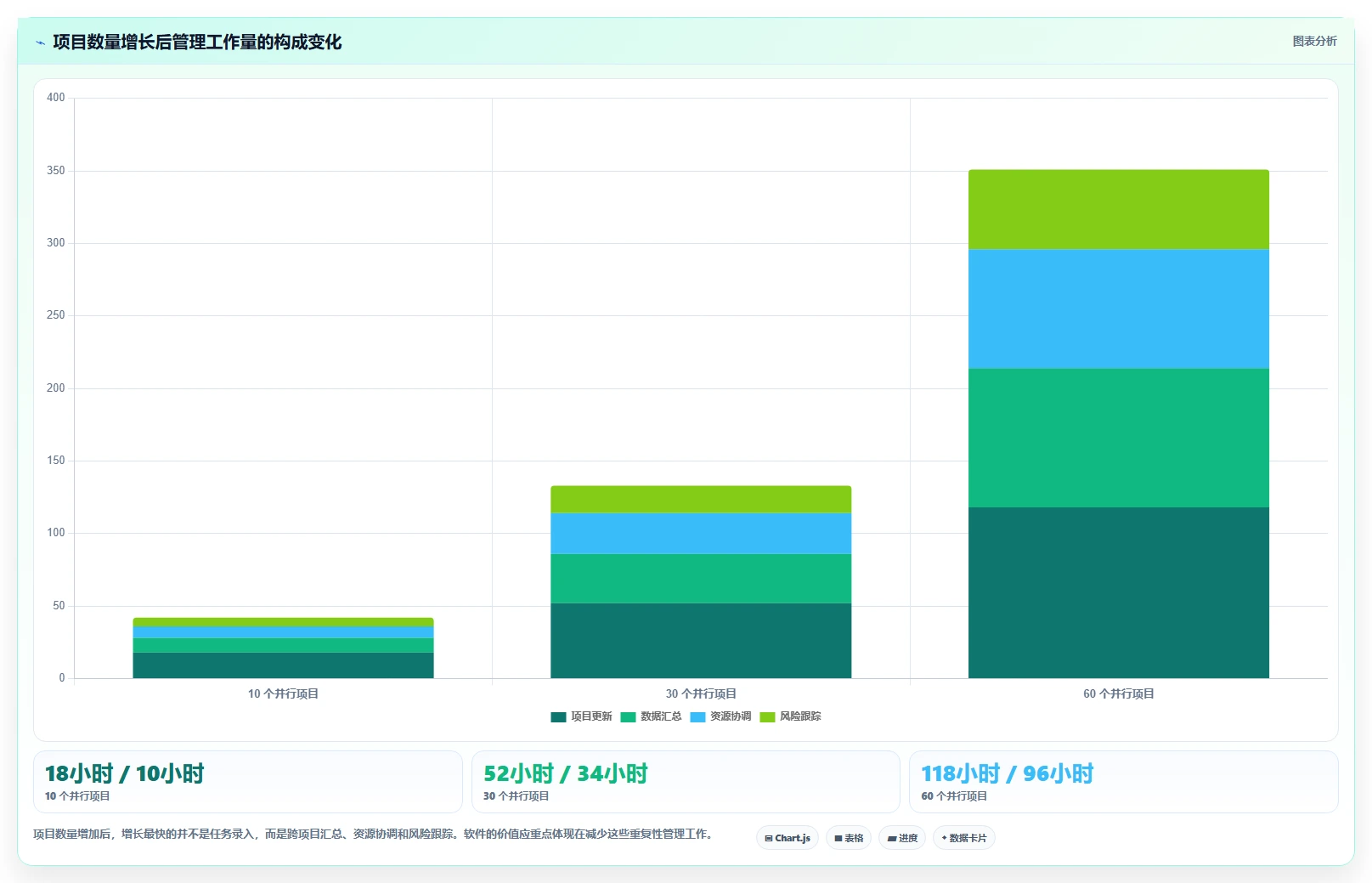

场景四:项目数量增长快于管理能力。企业从十个项目增长到三十个项目时,原本靠会议和表格还能维持;超过五十个项目后,人工汇总会出现延迟、遗漏和口径不一致,管理层看到的通常是上周甚至上月的数据。

2026年多项目集产品管理软件哪个更靠谱?深度测评与选型指南

3. “项目集”不等于“项目列表”

很多系统把多个项目放进一个文件夹,便称为项目集管理。实际上,项目列表只解决了“有哪些项目”的问题,项目集管理还要解决“哪些项目应当组合管理、组合之间如何协同、出现冲突谁有权决策”。

一个合格的项目集至少应包含以下关系:目标与项目的映射、项目与资源的映射、项目与预算的映射、项目与风险的映射,以及项目之间的依赖关系。缺少其中两到三个关系时,管理者看到的就只是信息集合,而不是决策系统。

三、常见选型误区:看起来合理,落地后最容易后悔

1. 误区一:功能越多,产品越适合大型组织

大型组织确实需要更多能力,但不等于需要更多按钮。某些产品把流程、字段、权限、报表和自动化做得非常复杂,演示时看起来很强,实际落地却需要专门管理员长期维护。

我在一次试用中发现,一个看似完整的项目立项流程包含 27 个必填字段、4 个审批节点和 3 份附件要求。结果项目经理为了尽快启动项目,普遍填写“待补充”,财务和 PMO 也无法获得高质量数据。流程设计越复杂,数据失真的速度越快。

我的建议是:先区分“管理上必须知道的信息”和“系统可以记录的信息”。前者应当精简且强制,后者可以按需扩展。项目集管理的成熟,不表现为字段越来越多,而表现为关键字段越来越可信。

2. 误区二:把甘特图当成资源管理

甘特图适合表达任务顺序和时间计划,但它不能自动代表真实资源。一个任务持续十天,可能只需要某个专家投入两天,也可能需要五个人每天投入八小时。仅看任务时长,无法判断资源是否超载。

评估资源能力时,我通常会要求供应商现场演示四个动作:按人查看多个项目的负载;按技能查看供需缺口;调整一个项目日期后观察其他项目的影响;区分计划投入、实际投入和可用工时。如果只能展示静态排期,而不能模拟调整后的连锁影响,就不能算深度资源管理。

3. 误区三:以为安装人工智能功能就能自动做项目管理

人工智能可以帮助总结会议、提炼风险、生成状态报告和识别文本中的延期信号,但它无法替代项目优先级判断,也不能凭空修复错误的数据结构。

如果项目负责人没有及时更新任务,预算数据没有统一口径,人员工时没有记录,人工智能生成的风险摘要很可能只是对不完整信息进行流畅改写。人工智能提升的是信息处理效率,前提是底层数据已经具备基本完整性和一致性。

我在测试智能摘要时特别关注它是否能够标明证据来源、时间范围和不确定性。例如“项目存在延期风险”并没有多大价值;“因接口测试完成率连续两周低于计划,且外部供应商交付日期未确认,预计上线节点存在一周以上滑移风险”才具备行动价值。

4. 误区四:只让 PMO 试用,不让一线成员试用

PMO 往往喜欢结构完整、报表丰富的系统,但一线成员最关心的是更新任务是否方便、协作是否顺畅、提醒是否准确、重复录入是否减少。如果一线成员不愿意使用,最终数据只能由 PMO 代填。

代填会造成两个问题。第一,数据滞后,管理层看到的是整理后的过去,而不是正在发生的变化。第二,责任模糊,项目成员不再把系统视为工作入口,只把它当作检查工具。选型必须让项目负责人、执行成员、部门主管和管理层分别试用同一个真实项目。

5. 误区五:忽视退出成本和数据迁移成本

采购时企业经常只比较订阅价格,却忽视数据迁移、权限梳理、流程重构、培训、接口开发和历史数据清洗。某个产品每年授权费较低,但如果需要大量定制才能适应组织流程,三年总成本可能高于价格更高但标准能力更成熟的方案。

更隐蔽的成本是退出成本。企业应当在合同和技术评估阶段确认:项目、任务、附件、评论、审批记录、操作日志和报表能否完整导出;导出格式是否可读;接口是否开放;停用后数据保留多久。不能清晰回答数据如何带走的产品,不适合承载长期经营数据。

四、我的专业判断逻辑:用“价值,约束,证据”三层模型选型

1. 第一层看价值:软件是否支持项目组合决策

项目组合决策不应只是给项目打分。真正有用的评分模型至少需要考虑战略匹配度、预期收益、交付难度、资源占用、风险暴露和外部依赖。

我建议企业把项目立项评分分成两部分:一部分是“继续做这件事的价值”,另一部分是“现在做这件事的可行性”。战略价值高但资源暂时不足的项目,不应简单判定为低分,而应进入“延后、拆分或寻找外部能力”的决策分支。

评估维度 建议权重 需要系统提供的证据 容易出现的偏差
战略匹配度 20% 与年度目标、业务主题、路线图的关联 把口号当成目标,缺少可验证结果
预期业务收益 20% 收入、成本节约、客户留存或效率改善假设 只记录收益金额,不记录计算口径
交付可行性 15% 关键能力、里程碑、供应商和技术条件 以乐观排期代替真实能力评估
资源占用 15% 关键人员、预算、设备和外部资源需求 只看总人数,不看稀缺技能
风险暴露 15% 风险等级、发生概率、影响范围和应对责任人 风险登记后没有复盘和升级机制
依赖复杂度 15% 跨项目、跨部门、跨供应商依赖关系 依赖关系存在于会议纪要而非系统中

权重不需要照搬。研发型企业可能提高技术可行性和资源占用权重,工程企业可能提高合同节点和供应商风险权重,创新型组织则可能降低短期收益的权重。重要的是保留评分理由,并允许后续用实际结果验证当初的判断。

2. 第二层看约束:系统能否表达现实世界的限制

多项目集的难点在于资源不是无限的,预算不是随时可用的,优先级也不是一成不变的。选型时,我会把约束分成硬约束和软约束。

  • 硬约束:法定交付日期、客户合同节点、关键设备停机窗口、必须具备的专业资质。
  • 软约束:部门偏好、人员连续性、内部协作效率、项目排序习惯。
  • 容量约束:某项技能每周可供工时、预算上限、测试环境数量、供应商交付能力。
  • 依赖约束:前置任务未完成时,后续任务不能进入执行阶段。

一个成熟系统至少要支持这些约束的记录、提醒和分析。更进一步,它应允许管理者模拟“如果把项目 A 延后两周,会释放哪些资源;如果项目 B 提前,会挤压哪些任务;如果减少一个关键岗位,哪些里程碑会受影响”。能不能做这种情景推演,是区分项目计划工具和项目集管理工具的重要标准。

2026年多项目集产品管理软件哪个更靠谱?深度测评与选型指南

3. 第三层看证据:系统数据是否足以支持管理动作

我会把项目数据分成“事实数据”“判断数据”和“预测数据”。事实数据包括已完成任务、实际工时、已发生费用和已确认交付物;判断数据包括项目健康度、风险等级和延期原因;预测数据包括预计完成日期、未来成本和收益兑现时间。

三类数据不能混在一起。一个项目负责人填写“进度 80%”,这属于判断数据;如果系统不能同时展示已完成里程碑、剩余工作量和实际投入,那么这个百分比很难被验证。可靠的系统应当让管理者知道一个结论是来自系统计算、人工填报,还是人工智能推断。

在试用时,我会特别查看以下信息是否可追溯:

  1. 数据最后更新时间和更新责任人。
  2. 关键字段的修改历史和修改原因。
  3. 计划值、基准值和实际值之间的差异。
  4. 风险升级前后的状态变化。
  5. 报表中的数据是否可以下钻到具体项目、任务和责任人。

五、深度测评维度:不要只看界面,要测试完整工作链

1. 目标与项目组合:能不能从战略落到执行

测试目标管理时,我不会满足于看一个目标列表,而会创建一个真实目标,关联三个项目,再人为调整其中一个项目的优先级,观察系统能否同步呈现目标影响、资源变化和风险变化。

好的系统应当支持目标、项目集、项目、里程碑和任务之间的层级关系,并且允许不同角色看到不同深度的信息。高层需要看到目标达成和组合风险,项目集负责人需要看到项目之间的依赖,项目经理需要看到任务执行,成员则需要知道自己下一步要做什么。

需要警惕的是,有些系统虽然支持目标字段,但目标只是项目详情页上的一行文本,无法参与筛选、统计和决策。这样的目标关联属于“展示性关联”,并没有形成真正的管理闭环。

2. 资源管理:从“谁有空”升级为“关键能力是否可用”

资源管理不应只统计人头。一个项目需要的可能不是三个人,而是一个具备特殊经验、认证资格或客户关系的关键角色。如果系统把所有成员都视为同质资源,就会给出错误的容量判断。

我建议至少从五个角度测试资源功能:

  • 按人员查看未来四到八周的计划负载。
  • 按技能、岗位或资质查看资源缺口。
  • 区分可用工时、计划工时和实际工时。
  • 设置假期、培训、会议和非项目工作占用。
  • 调整项目优先级后,重新计算资源冲突。

资源视图还要能反映“隐性工作”。在很多企业,项目成员每周只有 60% 到 75% 的时间用于正式项目,剩余时间用于会议、支持、售前、故障处理和行政事务。如果系统按 100% 可用工时排计划,项目从一开始就已经超负荷。

2026年多项目集产品管理软件哪个更靠谱?深度测评与选型指南

3. 进度与依赖:能不能识别“看似正常”的延期

普通进度跟踪通常只看任务是否逾期,但项目集管理更关注关键路径是否被影响。一个非关键任务晚了三天,可能没有影响;一个处于多个项目共同依赖链上的接口任务晚了一天,可能影响十几个后续节点。

测试依赖功能时,我会设计三种故障:上游项目延期、外部供应商交付日期变化、关键里程碑验收失败。系统至少应当能够显示受影响的下游任务、项目和目标,并明确影响是时间影响、成本影响还是资源影响。

如果依赖关系只能通过手工备注描述,后续项目负责人很容易漏看。更可靠的方式是把依赖建模为系统对象,设定前置条件、责任人、确认日期和升级规则。

4. 预算与成本:不要只看已经花了多少钱

项目预算模块经常被低估。很多企业只记录合同金额和实际支出,却没有把人员成本、采购成本、外包费用、差旅费用和机会成本纳入同一口径。结果项目看起来没有超预算,但实际上消耗了大量内部资源。

最少应当区分以下几类数字:

  • 原始预算:项目批准时的预算基线。
  • 调整预算:经过正式变更后的预算。
  • 已承诺成本:合同、采购订单或已确认的未来支出。
  • 已发生成本:已经产生并入账的成本。
  • 完工预测成本:按照当前进度预计最终会花费的金额。

管理层真正需要关注的往往不是“现在花了多少”,而是“按照目前的交付情况,最终会花多少,以及为什么”。如果软件无法区分预算基线和动态预测,项目超支通常要到结项后才会被确认。

5. 风险与问题:记录不是管理,升级才是管理

风险登记表很容易做,但风险闭环很难做。一个风险从识别到关闭,至少应该包含发生概率、影响范围、应对措施、责任人、截止时间和升级条件。

在试用时,我会检查系统能否自动提醒以下变化:风险等级升高、应对措施逾期、同类问题在多个项目重复出现、某个供应商连续触发交付风险、关键假设被事实推翻。

特别值得关注的是风险聚合能力。单个项目的中风险不一定严重,但如果同一供应商在五个项目中都被标记为中风险,组合层面可能已经构成高风险。系统应当支持按供应商、部门、风险类型、目标和时间窗口进行聚合。

6. 报表与管理驾驶舱:先问“谁看”,再问“显示什么”

管理驾驶舱不是把所有数据放在一页。高层驾驶舱需要少量但高价值的异常信号,PMO 需要组合健康度和变更趋势,项目经理需要进度、资源和风险细节,成员需要任务和阻塞事项。

角色 最关心的问题 建议展示内容 不建议堆叠的内容
经营管理层 投入是否值得、重点项目是否安全 目标达成、预算偏差、重大风险、收益预测 全部任务明细
PMO 或项目集负责人 哪些项目需要干预 组合健康度、依赖冲突、资源缺口、变更趋势 与决策无关的装饰性图表
项目经理 如何按期交付 关键路径、里程碑、风险、实际投入、待决策事项 无法下钻的汇总指标
执行成员 今天做什么、被什么阻塞 个人任务、截止日期、依赖事项、协作消息 与个人工作无关的经营数据

六、真实测评方法:用七天试用替代一小时演示

1. 第一天:建立真实项目样本

演示环境中的项目通常很干净,任务命名统一、人员信息完整、风险数量适中,无法代表真实使用。试用时应当导入一个正在进行的项目,最好包含延期任务、临时变更、外部依赖和多人协作。

样本项目不需要很大。一个包含 30 到 80 个任务、5 到 12 个角色、3 个里程碑和 5 条依赖关系的项目,已经足以暴露大多数产品的操作问题。关键是不要为了让软件“表现好看”而提前清洗所有数据。

2. 第二天:模拟项目集组合

在真实项目之外,再加入两个性质不同的项目:一个资源密集型项目,一个时间敏感型项目。然后让三个项目共用两名关键成员,并设置一个共同供应商。

这一步主要观察系统能否识别资源冲突和供应商风险。如果三个项目各自显示绿色,但组合视图没有任何异常提醒,说明系统的组合分析能力可能停留在项目汇总层面。

3. 第三天:制造一次变更

把一个关键需求的交付日期提前一周,观察系统需要多少步才能完成变更。理想状态下,变更应当影响任务计划、资源负载、依赖关系、风险等级和管理报表。

还要关注系统有没有变更审批、基线保存和影响分析。没有基线的项目,后续很难判断是计划本身不合理,还是执行过程中发生了未经控制的变化。

4. 第四天:制造一次延期和一次资源缺口

将一个上游里程碑延迟三天,再把一名关键成员设置为两天不可用。此时不要只看红色预警数量,而要看系统是否能够帮助团队做出替代方案,例如调整任务顺序、改变项目优先级、重新分配资源或缩减范围。

软件的成熟度,体现在它是否能把异常转化为行动。提醒只是第一步,真正有价值的是告诉管理者影响范围和可选择的处理路径。

5. 第五天:让不同角色分别完成任务

让项目经理、成员、部门主管和 PMO 各自操作一遍。记录他们完成相同目标所需要的步骤、页面跳转和重复录入次数。

我通常会记录四个体验指标:新成员完成首次任务更新的时间;项目经理更新周报的时间;PMO 汇总三个项目的时间;管理层从仪表盘下钻到风险来源的点击次数。这些指标比“界面好不好看”更能反映长期使用成本。

6. 第六天:检查权限、审计和数据导出

多项目集涉及预算、客户、合同、人员绩效和商业计划,权限设计不能只分管理员和普通用户。至少应支持按组织、项目、字段、操作和数据范围进行控制。

同时测试数据导出。不要只导出项目名称和任务标题,还要尝试导出评论、附件信息、审批记录、变更记录、实际工时和关联关系。系统能否把数据完整带走,是判断平台开放性和长期可靠性的重要环节。

7. 第七天:形成“使用价值”而不是“功能清单”

七天试用结束后,我不建议直接用功能数量打分,而是计算几个更接近经营结果的指标:

  • 项目状态汇总耗时减少了多少。
  • 跨项目资源冲突被提前发现了多少次。
  • 风险从识别到责任人确认的平均时间是多少。
  • 项目变更影响分析需要多少人工步骤。
  • 成员每周重复录入的数据量减少了多少。
  • 管理层能否从异常指标追溯到具体责任和证据。

2026年多项目集产品管理软件哪个更靠谱?深度测评与选型指南

七、不同组织的选型建议:不要用同一把尺子衡量所有企业

1. 适合小型项目团队的选择方式

如果团队少于 30 人,同时运行项目不超过 10 个,通常不需要一开始就购买复杂的经营管理一体型系统。此时最重要的是统一项目模板、明确负责人、建立里程碑和风险登记机制。

小团队应优先关注三点:成员是否愿意每天使用;项目负责人是否能快速更新状态;管理者是否能在十分钟内看到重点项目异常。若软件需要大量培训和管理员配置,反而可能降低使用率。

但小团队也不要完全忽略未来扩展。至少要确认产品是否支持项目归档、基础权限、数据导出和后续升级。很多团队在项目数量快速增长后被迫重新迁移数据,迁移成本往往高于当初节省的授权费用。

2. 适合中型企业的选择方式

当企业同时运行 10 到 50 个项目,且涉及研发、市场、交付、财务或采购等多个部门时,重点就从协作转向组合治理。此时应优先考察资源容量、项目优先级、依赖关系、预算跟踪和管理报表。

中型企业最容易出现的情况是:部门已经各自使用不同工具,数据口径不一致。选型不能只问新系统能不能替代现有工具,还要问它是否能通过接口或标准导入方式,逐步整合已有数据。

我建议中型企业采用“核心流程先统一、部门特色后扩展”的策略。先统一项目立项、里程碑、风险、变更和周报口径,再逐步接入需求、工时、预算和客户数据。

3. 适合大型集团或多事业部组织的选择方式

大型组织需要关注的不只是功能,而是平台治理能力。包括多组织架构、分级权限、数据隔离、统一指标、流程编排、审计日志、接口开放、主数据管理和高并发稳定性。

大型组织不应一次性把所有部门纳入上线范围。更稳妥的方式是选择一个项目类型相对稳定、管理层支持度较高、跨部门协作明显的业务单元作为试点,先验证标准模板和数据口径。

如果不同事业部的项目类型差异极大,也不必强行要求所有人使用完全相同的模板。建议把字段分为集团必填字段、事业部扩展字段和项目自定义字段,既保证汇总口径,又保留业务灵活性。

4. 适合研发组织的选择方式

研发组织要重点测试需求、版本、缺陷、测试结果、发布计划与项目目标之间的关联。单纯拥有看板并不能说明适合研发,关键是需求变更后能否影响版本计划、资源安排和风险判断。

如果研发团队已经有成熟的代码托管、持续集成和测试平台,新项目管理软件不一定要替换所有工具。更重要的是确认接口是否稳定、数据是否能双向同步、状态映射是否清晰,以及同步失败后能否被发现。

5. 适合工程、咨询和交付组织的选择方式

工程和咨询项目通常更加关注合同、收款、现场交付、采购、分包商、差旅、变更签证和项目毛利。只具备任务协作能力的产品,往往无法覆盖这些经营关键点。

这类组织应当重点测算项目毛利预测、合同变更影响、实际工时与预算工时差异,以及供应商交付对客户节点的影响。如果软件不能把交付进度和商业结果关联起来,项目经理可能按时完成任务,却让企业在财务上亏损。

八、成本与实施:价格不是总拥有成本

1. 授权费用只是第一层成本

多项目集软件的总拥有成本通常包括授权订阅、实施配置、数据迁移、接口开发、培训推广、管理员维护和后续升级。对于复杂组织,实施与治理成本可能在第一年超过授权费用。

成本项目 常见占比或投入方式 主要影响因素 控制建议
软件授权 按用户、模块或组织规模计费 用户数量、功能层级、存储和接口 区分全员用户、协作用户和只读用户
实施配置 按人天或项目包计费 流程复杂度、权限数量、模板数量 先做核心流程,避免过度定制
数据迁移 按数据量和清洗难度计费 历史项目数量、字段质量、附件规模 只迁移有管理价值的历史数据
接口开发 按系统数量和同步复杂度计费 财务、人力、研发、客户和采购系统数量 先明确主数据归属,减少双向写入
推广维护 持续投入内部管理员和培训资源 组织规模、流程变化和人员流动 建立指标、模板和权限的治理责任人

2. 用三年周期计算更接近真实的成本

我建议企业用三年周期计算总成本,而不是只比较第一年报价。公式可以写成:

三年总拥有成本 =
三年软件授权费

+ 首次实施配置费

+ 数据迁移费

+ 接口开发与维护费

+ 培训推广成本

+ 内部管理员投入成本

+ 变更与升级成本

内部管理员投入经常被忽略。假设企业有两名兼职管理员,每月各投入 20 小时维护模板、权限、报表和数据质量,按照内部综合人力成本折算,三年下来可能形成一笔可观费用。系统越依赖人工配置,这项成本越高。

2026年多项目集产品管理软件哪个更靠谱?深度测评与选型指南

3. 不要为了“全量上线”牺牲数据质量

实施初期最常见的错误,是同时上线所有项目、所有字段、所有审批和所有报表。结果是项目经理忙于补历史数据,成员不知道哪些字段重要,管理层拿到一堆口径不一致的指标。

更稳妥的实施节奏是:

  1. 先定义项目、里程碑、风险、变更和负责人等核心对象。
  2. 选择一个跨部门试点项目,验证从立项到结项的完整流程。
  3. 用真实数据检查资源、进度和风险报表是否可信。
  4. 根据试点结果减少无效字段,修正权限和审批节点。
  5. 再扩展到更多项目类型和事业部。

如果试点阶段没有形成明确的使用指标,后续推广很容易变成“大家都登录了,但没人真正依赖系统决策”。上线成功的标准不应只是登录人数,而应包括周报制作时间、数据更新及时率、风险关闭周期和跨项目冲突发现率。

九、数据与人工智能:2026年的产品差异会越来越集中在可信使用

1. 人工智能最适合处理三类工作

第一类是信息压缩。系统可以从会议纪要、评论、风险记录和状态更新中提炼待办事项、决策事项和潜在阻塞。

第二类是异常提示。系统可以比较计划与实际进度、资源负载、预算消耗和风险变化,提示需要关注的项目。

第三类是内容生成。系统可以根据项目数据生成周报、月报、项目集摘要和管理层简报,但必须允许用户查看引用依据和修改内容。

我不建议企业把“自动生成报告”当成人工智能能力的终点。更关键的问题是,人工智能提出的判断能否被人验证,是否明确说明数据时间范围,是否区分事实与推测,是否会把缺失信息误写成确定结论。

2. 人工智能最不适合替代三类判断

第一是项目是否应该继续。继续、暂停或终止项目涉及战略、政治、客户和机会成本,不应由模型单独决定。

第二是资源优先级。系统可以发现冲突并提供方案,但关键人员最终分配给哪个项目,需要结合业务价值和组织责任。

第三是责任认定。延期可能由需求变更、外部依赖、资源不足或决策延误导致,自动分析可以帮助整理证据,但不应直接替代管理调查。

3. 判断人工智能是否可靠的五个问题

  • 生成的结论是否显示数据来源和更新时间。
  • 是否能区分事实、判断和预测。
  • 项目数据变化后,摘要是否同步更新。
  • 是否支持人工修改、确认和留下审计记录。
  • 敏感数据是否有权限隔离、脱敏和访问日志。

2026年多项目集产品管理软件哪个更靠谱?深度测评与选型指南

十、我建议采用的评分表:把“好用”拆成可验证的标准

1. 评分维度与权重

为了避免演示现场被单个亮点影响,我通常会使用加权评分表。权重可以根据业务调整,但评分必须基于实际操作,而不是销售人员口头说明。

评估维度 建议权重 核心测试问题
项目集与组合管理 20% 能否按目标、价值、风险和投入统一管理多个项目
资源与容量规划 20% 能否识别关键技能缺口和跨项目超载
进度、依赖与变更 15% 变更后能否展示完整影响链路
预算、成本与收益 15% 能否区分预算、承诺、实际和完工预测
成员使用体验 10% 一线成员是否愿意持续更新和协作
数据治理与集成 10% 权限、审计、接口、导入导出是否完整
实施与服务能力 10% 供应方是否能帮助企业建立可持续流程

2. 给每个评分写证据,而不是只写分数

“资源管理 4 分”本身没有意义,必须写清楚为什么是 4 分。例如:“可以按人员查看计划负载,支持假期扣除,但无法按技能进行容量聚合;调整项目日期后需要手工刷新,不能自动模拟影响。”这样的记录才能支持采购复盘。

评分还应分为“功能存在”“操作可用”“数据可信”和“组织能维护”四个层次。一个功能即使存在,如果需要开发人员才能维护,或者普通项目经理无法理解,它对企业的实际价值也会大幅折扣。

3. 设置一票否决项

有些问题不能用其他优势抵消。企业可以根据业务设置一票否决项,例如数据无法导出、关键接口不开放、权限无法隔离、没有操作审计、无法支持核心项目类型,或者供应方无法明确服务边界。

我特别建议把“数据归属和退出机制”列为一票否决项。项目管理数据往往会沉淀客户信息、成本信息、人员信息和商业计划,企业不能因为短期使用方便,就放弃长期控制权。

2026年多项目集产品管理软件哪个更靠谱?深度测评与选型指南

十一、不同情况下的取舍:没有真正意义上的全能产品

1. 轻量易用与深度治理之间的取舍

轻量产品通常更容易推广,成员可以快速创建任务、更新状态和进行讨论;深度治理产品则更适合处理预算、资源、权限和跨项目决策。企业不能只追求其中一端。

如果当前最大的痛点是信息分散和成员不使用系统,应优先解决易用性;如果项目延期、资源冲突和预算失控已经影响经营,应优先保证治理深度。对中型组织来说,较好的路线通常是先保证一线使用,再逐步增加组合管理能力。

2. 标准化与灵活定制之间的取舍

标准化可以降低实施成本、提高数据一致性,也有利于集团层面汇总。灵活定制可以适应不同部门的特殊流程,但定制越多,版本升级和后续维护越困难。

我建议把定制需求分为三类:不定制就无法运行的核心需求;可以用配置实现的流程需求;只是某个部门偏好的展示需求。第一类可以纳入实施,第二类尽量使用标准配置,第三类应当谨慎接受。

3. 深度集成与快速上线之间的取舍

一次性打通人力、财务、采购、客户、研发和供应链系统,理论上可以形成完整数据链路,但实施周期和接口风险会显著增加。

如果企业目前连项目编号、人员名称和部门层级都没有统一,直接做复杂集成通常会把问题放大。更合理的顺序是先建立主数据规则,再优先集成一个最影响决策的系统,验证数据质量后逐步扩展。

4. 云服务与私有部署之间的取舍

云服务通常上线快、版本更新快、基础运维负担较低;私有部署在数据控制、网络隔离和个性化安全策略方面更有优势,但需要承担服务器、升级、备份和运维责任。

企业不应只根据“数据敏感”四个字决定部署方式,而应具体评估监管要求、网络条件、接口依赖、内部运维能力、灾备要求和供应方服务模式。某些企业选择私有部署后,反而因为补丁更新不及时和备份机制不完善,增加了运行风险。

十二、一个可复用的落地案例:从“项目很多”到“组合可决策”

1. 企业背景与初始问题

下面这个案例来自我整理的典型企业场景,数据经过匿名化和情景化处理。该企业有约 260 名项目相关人员,四个业务部门同时推进 38 个项目,其中包括产品研发、客户交付、内部数字化和合规整改项目。

企业原本使用电子表格、即时通讯工具和部门内部系统管理项目。每月项目汇报需要 PMO 汇总 38 份表格,平均耗时约 52 小时。管理层能看到项目状态,却无法快速判断资源冲突和预算预测。

项目延期率并不是唯一问题。更严重的是,延期原因经常在项目结项后才被完整复盘,导致下一轮排期继续采用过于乐观的假设。

2. 先统一项目对象,而不是先做漂亮驾驶舱

试点阶段没有直接制作管理层大屏,而是先定义六个核心对象:目标、项目集、项目、里程碑、风险和变更。所有项目必须至少关联一个目标、一个负责人和一个交付结果。

同时统一了项目状态的定义。绿色表示按基线推进,黄色表示存在需要项目经理处理的偏差,红色表示需要项目集负责人或管理层决策。此前不同部门对“黄色”的理解完全不同,统一后才有了可比较的数据。

3. 用两个场景验证系统价值

第一个场景是资源冲突。两名架构人员同时被排入四个项目,系统显示未来三周负载达到理论容量的 132%。项目集负责人随后将一个低优先级项目延后,并把部分设计工作外包,避免了关键路径同时受影响。

第二个场景是供应商延期。一个共同供应商的接口交付晚了五天,系统通过依赖关系识别出四个项目的测试节点受到影响。团队没有等待周报汇总,而是当天调整测试顺序并通知客户。

4. 试点后的观察结果

经过八周试点,项目状态汇总时间从每月约 52 小时降至 19 小时,风险责任人确认的平均时间从 4.2 天降至 1.6 天,跨项目资源冲突的提前发现次数明显增加。这里的结果属于该案例的样本观察,不能直接视为所有企业的普遍收益。

试点也暴露了一个反常识问题:成员登录率提升后,初期反而出现了更多黄色项目。这并不是项目变差,而是过去被隐藏的偏差开始被记录。真正的管理改善不是让仪表盘看起来更绿,而是让问题更早暴露、责任更清晰、决策更及时。

2026年多项目集产品管理软件哪个更靠谱?深度测评与选型指南

5. 最终没有纳入系统的内容

为了控制复杂度,试点阶段没有上线全部历史附件,也没有把所有部门审批都迁移过来。部分低价值的行政申请继续使用原有系统,只有影响项目进度、资源和预算的变更进入项目集平台。

这项取舍很重要。项目管理系统不是企业所有流程的容器。什么都放进去,最后没有任何人能维护;只有把与项目结果直接相关的内容纳入统一管理,系统才会保持清晰。

十三、采购谈判与合同确认:把口头承诺变成可验证条款

1. 功能承诺要写成验收场景

不要在合同中只写“支持资源管理”“支持智能分析”“支持灵活报表”。这些表述太宽泛,发生争议时很难判断是否交付。

更好的写法是把能力写成场景,例如:“导入三个项目、设置两名共同成员后,系统能够按周展示成员计划负载,并在负载超过设定阈值时生成提醒;调整其中一个项目里程碑日期后,系统能够显示受影响的关联任务和项目。”

2. 明确服务等级与故障边界

企业需要确认系统可用性、故障响应时间、数据恢复目标、备份策略、重大版本升级安排和接口故障责任。对于依赖平台开展客户交付的企业,还要明确关键节点期间的服务支持方式。

不要只看承诺的可用性百分比,还要问清楚统计口径、计划维护是否计入、接口服务是否单独计算,以及发生数据错误时由谁负责排查和修复。

3. 明确数据归属、导出和删除流程

合同中应当写明客户数据归属、数据处理边界、备份保留时间、终止服务后的导出周期、导出格式、删除证明和第三方处理方信息。

如果企业有个人信息、客户数据、源代码、合同和财务信息,还应当让法务、信息安全和业务负责人共同参与评估,不要由采购部门单独决定。

十四、最终行动建议:用四周完成一次可控选型

1. 第一周:定义管理问题与成功指标

把当前最严重的三个问题写清楚。例如:项目状态汇总耗时过长;关键人员被多个项目重复占用;项目变更无法评估影响。每个问题都要配一个可衡量指标。

不要一开始就列出几十项功能需求。功能需求应当服务于管理问题,否则很容易在供应商演示中不断增加,最后失去重点。

2. 第二周:筛选三到五个候选方案

按照产品类型和组织需求筛选候选方案。小团队可以优先看成员使用体验,中型企业要重点看项目组合和资源管理,大型组织则要同时评估权限、接口、治理和服务能力。

候选数量不宜过多。超过五个后,评估团队通常会陷入重复演示和印象比较,反而难以进行深度测试。

3. 第三周:用同一份真实数据完成场景测试

所有候选方案都使用同一个脱敏项目集样本,并执行相同的七个测试动作:导入、组合、资源冲突、延期、变更、权限和导出。每个动作都记录完成时间、操作步骤、结果准确性和是否需要供应方人工介入。

如果某个候选方案只能在供应商顾问操作下完成,而项目经理无法独立完成,必须在评分表中明确扣分。系统长期价值取决于企业自己的运行能力,而不是演示人员的熟练程度。

4. 第四周:做小范围试点和三年成本测算

最终候选方案至少进行两到八周的小范围试点。试点期间不要只收集满意度,还要观察数据更新及时率、报表返工率、风险确认周期和成员实际使用情况。

同时完成三年总拥有成本测算,并把接口、实施、管理员投入和退出成本纳入比较。最终决策应当由业务、PMO、信息技术、财务、法务和一线用户共同参与。

2026年多项目集产品管理软件哪个更靠谱?深度测评与选型指南

十五、常见问题解答

1. 多项目集产品管理软件和普通项目管理软件有什么区别?

普通项目管理软件主要解决单个项目的任务、进度和协作问题,多项目集软件还要处理多个项目之间的目标关联、资源冲突、预算分配、依赖关系、组合优先级和经营结果。项目数量少、依赖简单的团队,普通项目管理软件可能已经够用;项目数量多、资源共享明显的组织,则需要项目集层面的能力。

2. 项目数量达到多少才需要项目集管理?

没有固定数字。即使只有八个项目,只要它们共享关键人员、共用预算或存在强依赖,就可能需要项目集管理。相反,三十个完全独立的小项目,也许只需要统一任务和状态管理。

比项目数量更重要的是三个信号:管理层无法快速判断优先级;关键人员经常被重复安排;一个项目变更会影响多个项目但无法及时识别。

3. 是否应该优先购买带人工智能功能的产品?

如果企业已经具备统一项目对象、稳定更新机制和相对可靠的历史数据,人工智能功能可以提升汇总、摘要和风险识别效率。如果底层数据混乱,人工智能只能加快生成不可靠结论,不应作为第一采购标准。

4. 项目成员不愿意填报数据怎么办?

首先检查填报内容是否真的服务于工作。如果系统要求成员重复录入多个地方,或者只为了管理层看报表而增加负担,抵触是合理的。应当减少字段、明确更新频率、让系统反馈对成员有用的信息,并通过接口减少重复录入。

5. 项目集管理是否一定需要 PMO?

不一定需要正式的 PMO 部门,但必须有人负责项目口径、模板、指标、权限和数据质量。没有治理责任人,系统很快会出现项目状态混乱、字段随意增加和报表失真。

6. 低价产品是否更适合试错?

低价产品适合验证成员是否愿意使用,但不一定适合验证项目集管理能力。试错时应区分“验证使用习惯”和“验证组合治理”。如果企业真正关心资源、预算、依赖和收益,就不能只用任务协作产品做替代测试。

十六、总结:2026年真正靠谱的选择,是能让组织更早做出正确取舍

多项目集产品管理软件的核心价值,不是让企业看起来更数字化,也不是把每个项目都放进一个统一页面。它真正要做的是让管理者看到项目之间的关系,让项目经理知道资源和依赖的真实边界,让成员减少重复汇报,让经营层能够在投入继续扩大之前及时调整方向。

我对选型的最终判断可以概括为四句话:先看项目组合,不要只看单个项目;先看资源约束,不要只看排期;先看数据证据,不要只看仪表盘;先看长期治理,不要只看首年报价。

如果你现在正在选型,下一步不要马上约十家供应商演示。先整理三个真实项目,列出共享人员、关键依赖、预算节点和最近一次变更,然后用同一套场景让候选产品接受测试。谁能更快、更准确地把这些真实问题转化为可执行决策,谁才更接近“靠谱”。

在多项目环境中,最贵的从来不是软件授权,而是错误项目继续消耗稀缺资源的机会成本。选型的目的不是购买一个更大的任务清单,而是建立一套能够支持组织持续取舍、及时纠偏和复盘学习的项目决策基础设施。

常见问题解答(FAQ)

1. 2026年多项目集产品管理软件,最该看哪些核心能力?

我同时管理多个产品线时,最担心的不是工具功能少,而是每个团队都在填表,最后仍然无法回答资源该投向哪里。我想知道,选型时应该优先验证项目集视图、依赖关系、资源冲突,还是风险预警能力?

我评估多项目集产品管理软件时,不会先看功能清单,而是先做一次“跨项目决策还原”:随机挑选3到5个项目,要求工具在5分钟内回答四个问题,哪些项目延期风险最高、哪些资源发生冲突、哪些里程碑相互依赖、哪些项目值得继续投入。能否快速得到这四个答案,比有没有几十种报表更能说明产品是否靠谱。

从实际使用角度看,多项目集管理至少要分成四层:项目执行层、产品组合层、资源层和决策层。很多软件在项目执行层做得不错,任务、看板、缺陷、文档都齐全,但到了产品组合层,只能把多个项目简单堆在一个列表中,无法形成真正的优先级判断。

评估层级必须验证的能力常见伪需求 项目执行层任务、里程碑、负责人、延期原因可追踪页面样式是否足够丰富 产品组合层多项目状态、优先级、收益和风险可横向比较是否能生成很多图表 资源层关键人员负载、跨项目占用、冲突时间可识别是否有单独的工时字段 决策层预算、收益、风险、战略匹配度支持取舍是否能导出一张漂亮的报表 我尤其重视“变更是否能穿透”。

例如一个核心研发人员被临时调走,系统能不能同时显示受影响的项目、里程碑、交付承诺和客户;一个产品需求被提升优先级,能不能追溯到资源重新分配后的成本与延期风险。如果只能手工通知各项目负责人,这类软件实际上只是信息收集工具,还没有成为项目集管理工具。

建议在试用阶段设置一个包含12个项目、80名成员、15个共享资源和20条跨项目依赖的模拟数据集,再让产品负责人完成一次周会准备。重点记录三个指标:整理数据耗时、发现冲突数量、从发现问题到形成行动项的时间。对多项目集场景来说,前两个指标下降不明显,说明软件可能只是把原有表格搬到了线上。

2. 多项目集产品管理软件如何判断数据是否真正可信?

我以前遇到过项目看板显示绿色,但到了周会上才发现关键接口已经延期,原因是不同团队更新口径不一致。我想知道,如何测试一款软件的数据新鲜度、状态准确性和责任追溯能力,而不是只看演示中的漂亮驾驶舱?

多项目管理最容易被忽略的风险,不是没有数据,而是数据看起来完整却不能用于决策。我见过一种典型情况:项目负责人把整体进度填成80%,研发团队按任务完成率计算,财务按付款节点计算,客户成功团队按可交付功能计算,三个数字都“有依据”,但放在同一张报表里完全不能比较。

因此,选型时要把“数据可信度”拆成三个问题:数据是谁提交的、提交依据是什么、多久没有更新。只有状态、没有更新时间和责任人的项目颜色,参考价值很低。尤其是红黄绿灯,如果没有明确的触发规则,最终往往会变成负责人凭感觉选择颜色。

检查项合格标准低质量表现 更新时间每个关键字段可看到最近更新时间和更新人只显示当前值,不知道是否过期 状态规则延期、预算超支、风险升级有明确阈值项目负责人自由选择颜色 数据来源进度可追溯到任务、里程碑或交付物仪表盘数字无法回溯 修改审计重要字段保留变更记录和原因改完数据后没有历史依据 我的建议是做一次“故意制造异常”的测试:把某个关键里程碑设置为延期7天,让一个共享资源同时承担两个冲突任务,再修改项目预算。

然后检查系统是否自动更新项目集状态,是否通知正确的人,是否能在汇报页面解释风险来源。如果这三个动作都依赖人工刷新或复制粘贴,管理层看到的很可能是滞后的静态快照。还要警惕“自动化很多但口径不可配置”的产品。不同企业对完成率、延期、项目健康度的定义差异很大。

真正靠谱的软件应允许组织定义字段、阈值、审批和数据责任边界,同时保留统一的集团级视图。统一不是把所有团队强行套进一个模板,而是让差异有规则地存在。

3. 企业如何比较多项目集产品管理软件的实施成本,而不只看订阅价格?

我在预算评审时发现,软件报价往往只占总成本的一部分,真正耗时的是数据迁移、权限配置、流程改造和培训。有没有一种更接近真实使用的成本计算方法,可以避免买了低价工具却花出高额实施费用?

多项目集软件的真实成本通常不是许可证价格,而是“许可证加组织改变成本”。我会把成本分成五项:账号与版本费用、初始化配置、历史数据治理、集成开发、持续运营。只比较每用户每月价格,容易选到看似便宜、实际需要大量人工维护的产品。

可以用一个简单模型估算首年投入:首年总成本=软件费用+实施工时成本+迁移清洗成本+集成成本+培训与运营成本。

比如一个拥有100名用户的组织,如果软件年费为12万元,但前期需要6人投入4周做字段清洗和流程配置,按每人每周综合成本6000元计算,仅实施人力就达到14.4万元,首年总成本已经超过报价的两倍。

成本项目需要询问的问题容易漏算的部分 软件费用按账号、模块、空间还是并发计费高级报表、自动化、接口是否另收费 实施配置哪些配置由供应商完成,哪些由客户完成权限矩阵、审批流、状态规则反复调整 数据迁移历史项目、成员、附件、关联关系能否迁移旧表字段不统一导致的人工清洗 系统集成是否有开放接口、回调和同步日志单点登录、组织架构、财务或代码系统对接 持续运营谁负责模板、字段、权限和数据质量每月整理报表、处理重复数据和离职账号 我更推荐做一个“最小可运行试点”,而不是一开始迁移全部项目。

选择两个业务差异明显的项目,分别代表研发型和交付型场景,导入真实成员、真实里程碑和真实权限,连续运行两周。试点期间记录每周管理员维护时间、普通成员填报时间和管理层准备会议材料的时间,这些数据比供应商演示更接近长期成本。实施成本高不一定代表软件不值得买,关键要看成本是否换来了可持续的管理能力。

如果每次新增项目都要找供应商改模板,说明组织被工具绑定;如果管理员经过培训后能独立调整字段、视图和规则,前期投入通常更容易摊薄。选型时应把“客户能否自主管理”写进验收标准,而不是只写上线日期。

4. 2026年选择多项目集产品管理软件,哪些情况不适合追求功能最全?

我过去总觉得功能越多越安全,结果上线后成员面对复杂页面反而不愿更新,管理层仍然靠会议追问进展。我想知道,什么情况下应该选择轻量方案,什么情况下才值得购买功能完整的项目集平台?

功能多不等于适合多项目集管理。我的判断标准是:软件复杂度必须低于组织管理复杂度,否则系统会把流程问题放大。一个只有6个项目、20名成员、单一交付模式的团队,购买包含复杂预算、资源池和组合分析的完整平台,可能会把大量时间花在维护字段,而不是改善决策。

我通常先看三个变量:项目数量是否持续增长、资源是否跨项目共享、项目之间是否存在强依赖。如果三个变量都较弱,轻量工具加统一模板往往更划算;如果资源冲突频繁、项目优先级需要定期取舍、管理层需要组合层面的投入产出分析,就不能只依靠任务看板。

组织特征更适合的方案原因 项目少于8个,团队边界清晰轻量项目协作工具重点是任务透明和按时交付 8至30个项目,共享人员较多具备资源和依赖分析的项目集工具主要矛盾转为冲突识别和优先级管理 超过30个项目,存在预算和战略分层支持组合分析、权限和治理的平台需要统一口径并支撑管理层取舍 强监管或高审计行业强调流程、审计、权限和留痕的方案交付过程本身就是合规证据 有一个常被忽略的指标是“每周更新阻力”。

试点时不要只让项目经理使用,要观察普通成员完成一次状态更新需要几步、是否必须重复填报、是否能直接从已有任务产生汇总数据。如果一个成员每周需要花20分钟维护与工作无关的字段,100人团队一年就可能消耗超过1600小时,这个隐性成本很容易超过软件差价。

我建议采用分层采购:第一阶段只上线项目、里程碑、风险、依赖和基础报表;第二阶段再根据真实使用频率增加资源、预算、收益等模块。验收时关注“管理动作是否变快”,例如周会准备从半天降到一小时、发现关键延期从一周提前到两天、跨项目冲突是否有明确负责人。

能改善这些结果的功能才值得保留,不能改变决策的功能越多,反而越可能降低采用率。

核心关键词

读者评论

戴佳宁

文章没有简单按功能数量排名,而是从目标、资源、风险和收益构建管理闭环,这个判断比较符合大型组织的实际需求。尤其是跨项目资源冲突识别,确实比单看甘特图更有参考价值。

吴越

把项目集管理和项目列表区分开来很重要。很多企业虽然项目数量不少,但缺少目标映射、预算关联和依赖关系,最终仍靠人工汇总,文章对这一问题的描述比较客观。

江浩然

文中对人工智能的评价较为理性。智能摘要和风险识别能提高效率,但前提是项目进度、成本和工时数据可靠,这一点是选型时容易被演示效果掩盖的。

姚一凡

选型建议覆盖了试用人员、迁移成本和退出机制,实用性较强。不过文中的部分评分和工时数据属于样本推演,实际决策时还需要结合企业规模和流程进一步验证。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/50597

(0)
飞飞飞飞
2026年好用的项目管理软件有哪些:十款主流工具深度测评与推荐
上一篇 2026年8月31日 下午3:29
2026年跨部门协作瀑布管理工具有哪些:深度测评与选型推荐
下一篇 2026年8月31日 下午3:30

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
