需求排期会上,最容易让团队失控的,不是需求太多,而是每个需求都被说成“很急”。实施团队如果只按客户声音大小、合同金额或提交时间排序,往往会把真正影响上线、验收和交付风险的事项挤到后面。做好需求优先级,关键不是给需求贴上高、中、低标签,而是把业务价值、交付时点、实施成本、依赖关系和风险放进同一套可复核的决策机制里。
一、先讲核心结论:优先级不是分数,而是排期决策
1. 先区分“必须做”和“值得做”
我建议把需求排期拆成两道判断。第一道判断需求是否必须进入本次交付,例如是否影响合同范围、关键业务流程、安全合规、数据迁移、上线验收或明确承诺的服务等级。第二道判断则是:在必须完成的事项之外,哪些需求值得占用有限的实施资源。
这两道判断不能混为一谈。一个需求可能业务价值很高,但并不属于本次合同范围;也可能价值不显眼,却是上线前必须完成的权限配置或数据校验。前者需要商务、产品和客户共同确认范围,后者则应进入交付关键路径,不能被普通的价值评分压低。
我在排期中采用的基本顺序是:先守住承诺与风险底线,再处理关键路径,最后才在剩余容量中按价值和成本排序。这比给所有需求统一打分更符合实施现场的真实约束。
2. 优先级至少要回答四个问题
- 为什么做:需求解决什么业务问题,影响哪些用户、流程或经营结果?
- 为什么现在做:是否有上线窗口、验收节点、监管要求、业务季节性或外部依赖?
- 做完要花多少:需要多少实施人天,是否牵涉产品研发、数据治理、客户配合或多方联调?
- 不做会怎样:会造成延期、返工、风险暴露、人工绕行,还是只是体验不够理想?
如果这四个问题答不清楚,先不要把需求放进正式排期。它可以留在待澄清区,但不能因为描述里写着“紧急”就自动获得资源。
3. 排期排序应当服从交付目标
实施项目的目标不是“完成尽可能多的需求”,而是在约定范围、质量和时间约束下,交付可用、可验收、可持续运行的结果。排期时应先确定项目当前阶段:售前验证、实施配置、集成联调、试运行、验收,还是上线后的优化。不同阶段的优先级规则不同。
例如,试运行阶段暴露的关键数据错误,通常比新增一项报表样式更优先;而在需求调研阶段,未经业务确认的字段定制可能反而不应立刻实施。优先级必须与项目阶段绑定,否则同一个需求会在不同时间被错误地评为同一等级。
| 排期判断层 | 核心问题 | 常见处理方式 |
|---|---|---|
| 范围与承诺 | 是否属于合同、验收或明确承诺 | 确认边界、责任人和完成条件 |
| 风险与关键路径 | 不完成是否阻断上线、合规或核心流程 | 标记阻塞关系,优先消除风险 |
| 价值与时效 | 价值多大,是否存在时间窗口 | 在可选需求中排序 |
| 成本与容量 | 需要哪些角色、多少人天和外部配合 | 按真实可用容量安排迭代 |
二、真实场景:为什么实施团队的需求排序容易失真
1. 客户提出的是“要什么”,项目需要判断“先做什么”
实施现场的需求通常来自多个角色:业务负责人关注效率,系统管理员关注可配置性,信息部门关注权限和安全,管理层关注报表,项目经理则要守住上线日期。每个人从自身职责出发,提出的需求都可能合理,但这些需求不可能同时占据第一优先级。
一个常见场景是:客户希望上线前新增一张管理看板,同时还需要完成历史数据导入、角色权限核对和接口联调。看板容易展示,汇报时也容易被看见;数据迁移和权限核对则不够显眼,却可能直接决定上线后数据是否可信、用户是否越权。若团队按照“谁提得急”排期,往往先做可见功能,后补基础工作,结果在试运行时集中返工。
因此,实施顾问不能只做需求记录员。真正有价值的工作,是把请求翻译成业务结果、验收标准和依赖条件,再向客户说明排序依据。需求方提出的优先级是重要输入,但不是排期结论。
2. 项目容量不是名义人数乘以工作日
排期表常见一个误区:团队有五个人,迭代两周,就认为有五十人天容量。实际可用于需求工作的时间,还要扣除会议、客户沟通、环境等待、联调、缺陷处理、内部评审和休假。实施团队的工作也并非完全可互换,数据工程师空闲并不意味着可以替代业务顾问完成流程梳理。
我会按角色分别估算可用容量,并把不确定性单独留出来。一个两周迭代,如果某位顾问预计可投入十个工作日,但已有四天用于客户会议、两天用于联调,真正可用于新需求的时间就不是十天。团队总容量还需要考虑技能匹配、客户响应速度和环境准备情况。
容量是“在当前条件下能完成的工作量”,不是组织编制表上的人数。若排期不显式扣除等待与协作成本,承诺看起来饱满,实际执行却会不断滑动。
3. 实施需求有大量隐藏依赖
有些需求表面上只是增加一个字段,实际可能涉及数据源确认、历史数据清洗、字段映射、权限策略、接口改造、测试用例和用户培训。若只估算配置操作时间,就会严重低估交付成本。
我通常会追问:“这项需求依赖谁提供什么?完成后由谁验收?如果上游数据未准备好,团队可以先做哪部分?”这些问题能把看似简单的请求拆成可执行工作,也能提前识别客户侧依赖。依赖未确认时,排期应标记为有条件,而不是把不确定性藏进一个日期里。
4. 需求优先级会随阶段和证据变化
需求排序不是立项时做一次就结束。需求价值可能因业务政策调整而变化,实施成本可能在接口摸底后上升,风险也可能在试运行中暴露。一个原本被排在后面的数据校验需求,可能因为发现历史数据缺失而立即升为阻塞项。
建议在每次迭代评审、关键里程碑和重大变更发生时重新检查排序。重排不等于随意改计划,而是用新证据更新判断,并记录谁提出变化、改变了什么、对日期和范围有何影响。
三、常见误区:看似量化,实际让排期更不可靠
1. 误区一:把“客户最急”当作最高优先级
“客户很急”描述的是情绪和沟通压力,不是业务影响。紧急程度需要落到可验证的时间约束:具体哪天发生什么事件,错过窗口会造成什么后果,是否有替代方案,影响范围有多大。
例如,“希望本周完成”与“本周五前必须完成,否则无法参加下周的业务结算”不是同一种紧急程度。后者有明确时间窗口和后果,可以作为排期依据;前者需要继续澄清。团队可以尊重客户的紧迫感,但必须把紧迫感转化为事实。
2. 误区二:只按商业价值排序
单纯按商业价值排序,容易让高曝光、易展示的功能长期挤占基础交付工作。权限、数据质量、接口稳定性和异常处理常常不直接产生新增收入,却能决定系统能否安全上线、结果能否被信任。
商业价值应当是重要维度,但不能覆盖风险底线。若需求涉及安全、合规、关键数据正确性或核心流程阻塞,应先识别其是否属于必须控制的风险,再讨论它与普通功能的价值排序。
3. 误区三:用需求数量替代交付进度
“已完成三十项需求”不一定代表项目接近完成。需求颗粒度可能不同:一项可能只是修改提示文案,另一项可能包含接口、数据迁移、权限和验收。按条数统计,会鼓励团队拆小任务来制造进度感,也会掩盖少数关键事项仍未完成的事实。
比需求条数更有用的指标,是关键路径完成率、验收通过率、未解决阻塞项、需求变更率、返工人天和迭代承诺兑现率。指标要服务于判断,而不是让项目看起来更忙。
4. 误区四:把所有需求塞进一个总分公式
公式能够帮助团队比较,但不能替代判断。如果把价值、紧急度、风险、成本全部加权成一个分数,某些不可互相抵消的事项就会被错误处理。例如,合规风险不应因为实施成本高而被简单扣分;上线阻塞也不应被普通体验优化的高分抵消。
我会先把“硬约束”从“可比较因素”中分离。硬约束决定需求是否必须进入某个时间窗口;可比较因素才用于对剩余需求排序。打分的作用是暴露分歧和提供讨论依据,不是制造一种看起来客观的自动排名。
5. 误区五:估算成本时只算配置,不算验证和协作
实施成本经常被低估,因为估算者只看实际操作时间,漏掉需求澄清、数据准备、客户确认、回归测试、文档更新和培训。尤其是跨系统需求,联调等待可能比配置时间更长。
建议将估算拆为“实施工作量”和“日历周期”两部分。实施工作量用人时或人天表示;日历周期还要考虑外部响应、审批、环境准备和前置依赖。两者不能互相替代:三人天的工作,可能因为等待客户确认而跨越两周。
6. 误区六:需求进了计划,就默认范围已经确认
需求描述如果仍然是“增加统计能力”“优化审批体验”,排期就缺少可验收边界。实施过程中各方可能对“完成”有不同理解,最终形成范围争议和返工。
进入计划前,至少要明确目标用户、触发场景、输入输出、业务规则、验收方式、责任人和不包含的内容。信息不足时可以安排调研或原型验证,但不宜把尚未定义的完整开发工作承诺成固定日期。
四、专业判断逻辑:从准入、分层到排序
1. 第一步:建立统一的需求入口
需求来源可以很多,但入口应尽量统一。会议纪要、即时消息、邮件、问题单和客户现场口头反馈,都应回到同一套需求记录中。统一入口并不意味着要求客户使用复杂流程,而是确保团队内部不会因为信息分散而遗漏承诺和依赖。
每条需求至少记录:需求编号、提出人、业务场景、期望结果、目标用户、所属项目阶段、期望日期、影响范围、验收方式、关联合同或会议纪要、依赖方、估算和状态。信息可以分阶段补齐,但要标出缺失项及责任人。
若使用某项目管理平台,可将需求状态、负责人、交付版本、依赖任务和变更记录关联起来;若团队仍用表格,也应保证字段口径一致、版本可追溯。工具的价值在于让决策过程可见,不在于替团队决定优先级。
2. 第二步:做准入检查,先过滤不适合直接排期的需求
我会把需求先分成四类:信息完整、需要澄清、需技术或业务验证、超出当前范围。这样做能避免将所有请求都塞进待办列表,再让优先级会议承担本该由需求分析完成的工作。
- 信息完整:目标、范围和验收条件基本明确,可以估算并参与排序。
- 需要澄清:业务目标或责任人不明确,先安排短时访谈或补充材料。
- 需要验证:存在技术可行性、数据质量或接口约束,先做验证任务,再决定是否承诺实现。
- 超出当前范围:记录影响与变更请求,评估预算、工期和合同边界,不混入原计划。
这一步看起来会增加前期工作,但能减少“排进去了才发现做不了”的返工。尤其在实施项目中,澄清和验证本身就是可计划的工作,不必伪装成需求开发。
3. 第三步:先标记硬约束与关键路径
关键路径上的任务决定项目最早可能完成的时间。某项需求即使自身工作量不大,只要它阻塞数据迁移、接口联调、验收或上线,就可能比高价值但不阻塞主流程的功能更优先。
建议为每项需求检查四类硬约束:合同与验收约束、安全和合规约束、上线与业务窗口约束、技术依赖约束。标记为硬约束的事项,需要说明来源和解除条件。例如,“必须在试运行前完成”不够具体,应说明试运行依赖什么数据或流程,验收人是谁。
将硬约束识别出来之后,再绘制依赖关系。依赖关系不是简单的任务列表,而是“谁先完成,谁才能开始”的因果链。若关键节点延期,团队应尽早评估是否能并行准备、采取临时替代方案,或调整上线范围。
先排阻塞项,再排可选项;先排不可延期的窗口,再比较可以等待的价值。这是实施团队与纯产品功能迭代在排序逻辑上的重要差异。
4. 第四步:用多维度评分比较可选需求
对于未被硬约束直接决定的需求,可以采用轻量评分。评分的目的不是制造精确幻觉,而是让团队使用同一套问题讨论。下面的维度适合多数实施团队作为起点,权重需根据行业、项目阶段和合同约束调整。
| 维度 | 建议权重 | 判断问题 | 评分参考 |
|---|---|---|---|
| 业务影响 | 30% | 影响多少用户、流程、业务结果或管理决策 | 1,5分,按影响范围与后果评分 |
| 时间敏感性 | 20% | 是否有明确窗口,错过后损失是否增加 | 1,5分,需说明具体日期和后果 |
| 风险降低 | 20% | 是否降低上线、数据、安全或验收风险 | 1,5分,风险越大、越迫切则分越高 |
| 实施成本 | 15% | 需要多少工作量、角色和外部协作 | 成本越低,得分越高;须注明估算口径 |
| 证据可信度 | 15% | 需求是否有数据、流程记录或明确验收人支持 | 证据越充分,得分越高 |
可选需求的参考分数可以按“业务影响×30%+时间敏感性×20%+风险降低×20%+实施成本得分×15%+证据可信度×15%”计算。需要注意,实施成本项要转换为“成本越低、得分越高”的方向,避免分值方向混乱。
我不建议把小数点后的差异当作精确结论。4.1分和4.0分通常没有实际意义,重要的是团队能否说清楚分差来自哪里。若评分结果与关键路径判断冲突,应回到约束和证据,而不是机械服从总分。
5. 第五步:把评分结果转成可执行的优先级层级
分数适合帮助比较,层级适合指导行动。可以将需求分为“阻塞/必须”“本迭代优先”“候选”“暂缓”四档,并为每一档定义进入条件与复核机制。
- 阻塞/必须:影响合同验收、核心流程、安全合规或关键路径,必须明确责任人和解除条件。
- 本迭代优先:价值明确、时点合理、范围可验收,且容量允许。
- 候选:价值存在,但时点不紧迫、依赖未齐或优先级低于当前承诺。
- 暂缓:缺少业务证据、范围不明、收益不确定,或成本与收益不匹配。
层级不是永久标签。需求进入“阻塞/必须”后,也要记录它为什么进入、谁确认、何时复核。否则“必须”会成为另一种失控的口头承诺。
6. 第六步:用容量和技能约束形成迭代计划
完成排序之后,才进入容量匹配。先按角色计算净可用容量,再把工作拆成可在迭代内验证的交付单元。对于跨多个角色的需求,要确认每个角色的工作都进入计划,而不是只估算主实施顾问的部分。
如果预计容量为二十人天,不代表必须排满二十人天。对于依赖不确定、客户响应慢或首次实施的项目,可以保留一部分缓冲,避免一个外部等待就拖垮整轮计划。缓冲不是闲置资源,而是对已知波动的管理。
排期会议结束时,应能回答:本轮承诺什么、明确不做什么、哪些依赖由谁在何时提供、若依赖延期会影响哪些节点。若计划只有任务名称和日期,没有这些信息,它仍然不是一个可管理的承诺。
7. 第七步:每次变更都记录影响,而非只改日期
当新需求插入或旧需求范围扩大时,应同步计算对原计划的影响:需要增加多少工作量、挤掉哪些事项、是否影响验收或上线、客户侧是否需要配合。不能只把新任务加进列表,再假设团队会自行消化。
变更记录应保留提出人、提出原因、决策人、变更前后范围、工期和成本影响、被替换或延后的事项。这样做不是为了制造审批负担,而是让取舍显性化,避免项目结束时才发现每次“小调整”累积成了大范围漂移。

五、案例与数据观察:把“看起来重要”变成可讨论的排序
1. 案例背景:企业系统实施中的四类需求
下面用一个企业系统实施项目做情景推演,数字是为了演示排期方法的模拟数据,不是行业统计,也不代表特定客户的真实项目结果。项目计划在四周后进入试运行,团队需要在有限容量内处理历史数据导入、管理看板、权限核对和一项流程优化。
项目团队确认:历史数据导入影响试运行数据可信度;权限核对是上线前的控制要求;管理看板有明确使用价值,但存在人工导出作为短期替代方案;流程优化能够减少操作步骤,但不是当前验收的前置条件。

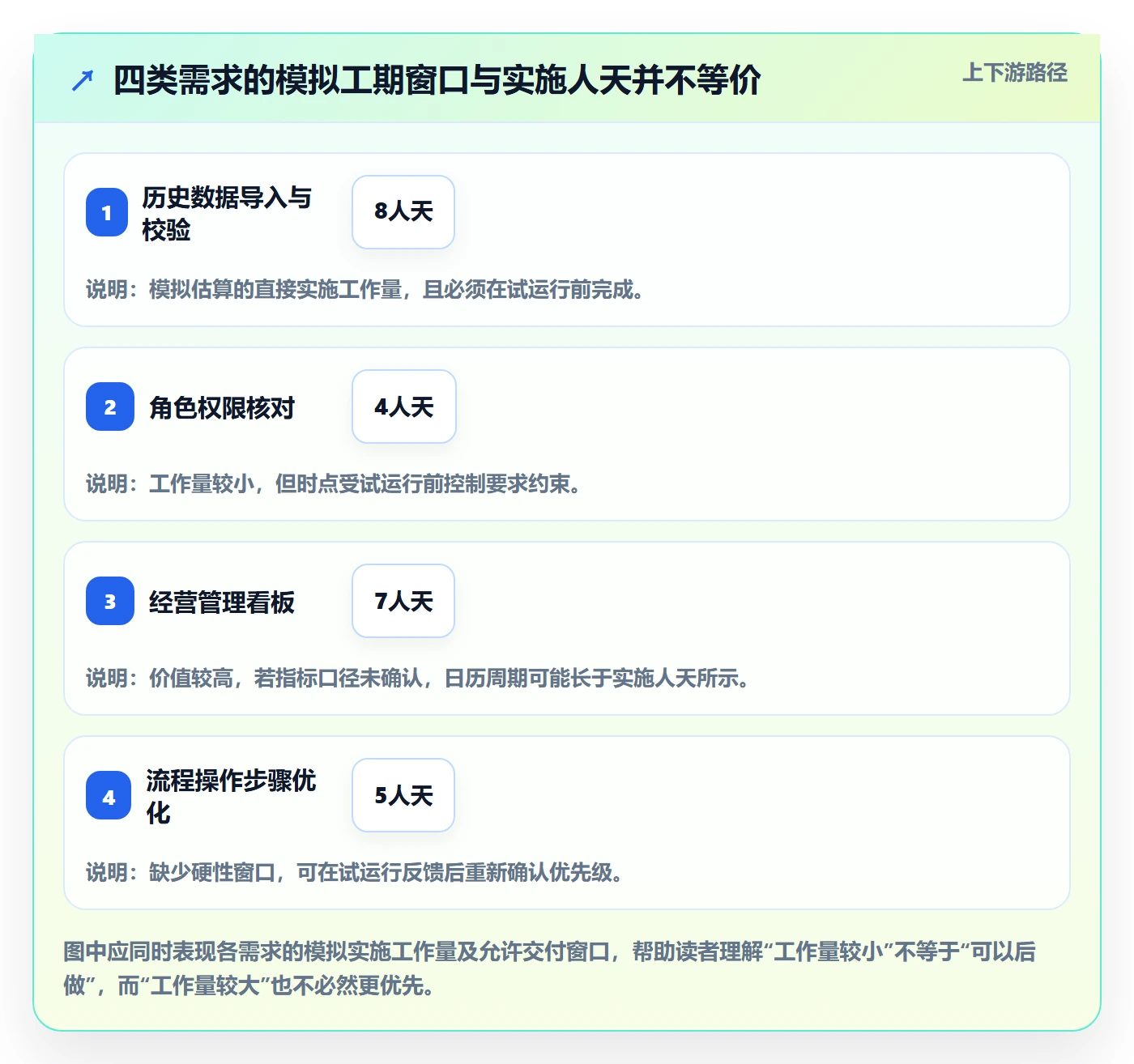

| 需求 | 业务影响 | 时点约束 | 实施估算 | 主要依赖 |
|---|---|---|---|---|
| 历史数据导入与校验 | 高:关系到试运行数据可信度 | 试运行前完成 | 8人天 | 客户提供清洗后的数据与映射确认 |
| 角色权限核对 | 高:影响访问控制 | 试运行前完成 | 4人天 | 业务负责人确认角色与授权范围 |
| 经营管理看板 | 中高:提升管理查看效率 | 月度经营复盘前有价值 | 7人天 | 指标口径和数据责任人确认 |
| 流程操作步骤优化 | 中:减少日常操作负担 | 无明确上线窗口 | 5人天 | 业务用户参与验证 |
2. 第一次排序:只看客户声音会得到什么结果
假设管理层在会议上重点强调看板,项目团队可能优先安排看板,因为它可见、容易展示,并且业务负责人提出了明确诉求。如果团队只按声音强度排序,历史数据和权限工作就可能被压到后面。
但若试运行时数据未校验,管理层看到的看板即使做得漂亮,也可能因为口径错误而失去信任;若权限配置未复核,则试运行数据暴露范围可能不符合预期。这里真正决定顺序的不是需求是否“重要”,而是错误发生的后果、出现的时间和是否存在可接受的替代方案。
我们应先把历史数据与权限核对设为试运行前的硬约束,再比较看板与流程优化。看板可以考虑分阶段交付:先完成关键指标和基础查询,复杂展示留到后续迭代。流程优化则可在试运行反馈后,根据实际操作数据确认收益。
3. 评分不是终点:示例如何解释排序
在不考虑硬约束时,可对看板和流程优化做多维比较。以下示例采用五分制,分数是项目组基于访谈、流程观察和估算形成的情景判断,不是客观测量值。它的用途是暴露判断差异,而非宣称精确到小数。
| 可选需求 | 业务影响 | 时间敏感性 | 风险降低 | 成本得分 | 证据可信度 | 加权参考分 |
|---|---|---|---|---|---|---|
| 经营管理看板 | 4 | 4 | 2 | 3 | 4 | 3.50 |
| 流程操作步骤优化 | 3 | 2 | 2 | 4 | 3 | 2.75 |
看板得分更高,意味着它在当前证据下更值得先做,但并不代表整张看板必须一次性进入本轮。团队还需把它拆分为指标口径确认、基础数据呈现和后续展示优化。若关键指标口径尚未得到确认,应先排口径澄清,而不是直接开发一张可能返工的完整看板。
这个案例体现了一个重要原则:排序对象应该是可验证的交付切片,而不是一个边界模糊的大需求。拆分后,团队可以先交付价值最大的部分,并把未验证部分留到后续,不必在“全部做”与“完全不做”之间二选一。

4. 看板之后:用过程指标判断排序是否有效
排期机制是否有效,不应只看计划完成了多少条需求。可以观察迭代承诺兑现率、需求返工率、阻塞等待时间、验收一次通过率和临时插单比例。每个指标都需要明确统计口径,否则不同项目之间无法比较。
例如,迭代承诺兑现率可以定义为“迭代结束时完成且通过约定验收的计划工作量÷迭代开始时承诺的计划工作量”。不建议用任务条数作分子和分母,因为任务粒度可能差异极大。若没有可靠的工作量估算,可先按需求切片统计,但要保持切片大小相对一致。
临时插单比例可以帮助识别入口治理问题,但不能简单理解为越低越好。突发监管要求、生产问题或关键业务变化,确实可能需要插单。重要的是区分合理紧急事项与计划外承诺,并记录插单挤占了什么工作。

5. 复盘数据时要避免把相关性说成因果
如果团队看到插单减少、兑现率上升,不应立即断言是某一项流程改动带来的结果。同期可能发生了客户决策变快、团队成员更稳定、项目阶段变简单或需求估算更准确等变化。复盘时要记录背景条件,并结合样本规模谨慎解释。
当项目数量较少时,建议先做同一项目的多轮对照,保持指标定义不变,并补充定性记录。例如,兑现率下降的迭代是否遇到环境延期、关键人员请假、客户数据迟交,还是范围发生变化。定量指标告诉团队“发生了什么”,现场记录帮助解释“为什么发生”。
六、操作步骤:把优先级机制落到每周工作里
1. 会前:整理需求证据与依赖
优先级会议不应成为现场第一次理解需求的地方。实施顾问或需求负责人需要提前完成信息整理,至少把本次需决策的需求、现有承诺、依赖状态、初步估算和未决问题发给相关角色。
- 从统一入口提取新增、变更和待排序需求。
- 检查需求目标、用户、边界和验收人是否明确。
- 将合同承诺、关键路径、安全合规和时间窗口单独标识。
- 邀请业务、技术、交付和客户代表提供必要证据。
- 列出需要决策的问题,区分“补信息”与“做取舍”。
如果需求方在会前无法提供业务影响或验收条件,会议可以决定先做澄清任务,而不是要求所有人当场猜测。这样能减少会议中无效争论,也能把未决事项变成明确责任。
2. 会中:先确认约束,再讨论可选项
会议的顺序会影响讨论质量。先看需求表格里的分数,容易让大家争论数字;先确认上线节点、合同边界和关键依赖,通常更容易形成共识。建议按以下顺序主持:
- 确认本次计划周期、交付目标和容量边界。
- 核对硬约束,说明依据、责任人和完成时点。
- 审阅需求是否具备可验收定义。
- 对剩余可选项按价值、时效、风险、成本和证据讨论。
- 确认本轮进入项、候选项、暂缓项及被挤出的工作。
- 记录有条件承诺和客户侧依赖,不把风险留到会后口头处理。
遇到分歧时,不要马上进行“谁的需求更重要”式辩论。先问双方使用了哪些事实:影响多少人、多久发生一次、有什么替代操作、错过窗口会有什么损失、收益由谁确认。如果证据不同,先解决证据差异;如果价值取舍确实不同,再由有决策权的人承担选择。
3. 会后:把决策写回计划与责任清单
优先级会议结束后,至少要更新需求状态、迭代计划、依赖责任人和变更记录。会议纪要不能只写“讨论需求并达成一致”,而应写明做什么、不做什么、为什么、何时复核,以及如果条件未满足会发生什么。
- 为每项进入本轮的需求指定唯一交付负责人和验收人。
- 把客户提供数据、审批或口径确认等依赖任务单独记录。
- 更新受变更影响的里程碑、风险和资源安排。
- 给暂缓需求写明重新评估条件,避免无限期堆积。
- 下一次复盘时检查承诺兑现、插单来源和估算偏差。
若团队使用某项目管理平台,可以将需求与任务、版本、风险、缺陷和验收记录建立关联;若用表格,则应设定更新责任人和版本管理方式。工具应帮助团队追溯决策,不应把大量时间耗在重复录入上。
4. 建立需求状态转换规则
状态名称不需要过多,但每个状态要对应明确动作。推荐的基础状态包括:新提交、待澄清、待验证、待排序、已排期、实施中、待验收、已完成、暂缓和已拒绝。
例如,“待验证”意味着有明确验证问题、负责人和结束时间;“暂缓”意味着存在可以复核的条件;“已完成”则意味着通过事先约定的验收标准。若状态只是展示颜色,没有进入条件和退出条件,它对管理没有实质帮助。
七、不同情况下的行动建议:不要用一套规则处理所有项目
1. 新项目刚启动,信息不足
新项目最缺的往往不是需求数量,而是业务规则、数据质量和责任边界。此时不宜急着把大量需求排进开发计划,应优先安排流程走查、数据抽样、接口摸底、角色访谈和验收口径确认。
可采用“先验证、后承诺”的节奏:用短周期验证高风险假设,将验证结果转成估算依据。对客户确实要求提前锁定日期的部分,应明确哪些范围已确认、哪些仍取决于验证结果,并写清变更规则。
2. 项目已接近上线,关键路径拥堵
接近上线时,优先级应明显向稳定性、数据正确性、权限控制、核心流程闭环和验收阻塞倾斜。新增体验优化原则上要经过严格评估,尤其要确认它是否影响回归测试、用户培训和上线准备。
可以对需求做上线分层:上线必须、上线后短期补齐、可进入后续版本。分层时要与客户共同确认最低可用范围,并对暂缓项说明替代方案与风险。只要替代方案能满足业务底线,就不必为了“全部做完”推迟整个上线。
3. 客户持续提出变更,原计划不断被挤压
面对持续变更,先建立基线,再对新增事项做影响评估。每个新需求都要回答:增加多少工作、延后什么、由谁批准、是否影响费用或验收。若客户要求“只加不减”,团队应把容量和日期的冲突明确展示出来,而不是靠加班维持表面计划。
可以设置固定的需求评审窗口,常规请求进入下一轮讨论;真正的生产阻断、重大风险或监管要求则走快速评估通道。快速通道要保留审计记录,避免所有请求都被包装成紧急事项。
4. 多项目争抢同一批专家资源
当数据、集成或架构专家被多个项目共享时,单个项目内部的高优先级不等于组织层面的最高优先级。此时需要在项目组合层面比较合同节点、业务影响、资源稀缺性和延期后果。
项目经理应尽早暴露共享资源冲突,不要让每个项目分别假设专家能同时投入。可安排明确的资源时段、设置替补人选,或调整工作拆分以减少等待。如果关键技能资源成为瓶颈,应优先安排风险消除和知识传递,而不只是把更多任务塞给同一个人。
5. 团队规模较小,没有专职项目管理工具
小团队不必先购买复杂工具。只要建立一张可维护的需求台账,能记录需求目标、约束、估算、负责人、依赖、优先级依据和变更记录,就可以开始形成机制。
当需求数量、角色协作和追溯要求增加时,再考虑更系统的管理方式。选型时应关注权限与审计、需求和任务关联、版本计划、依赖管理、报表口径、客户协作方式以及数据迁移成本,而不是只看功能数量或演示效果。
6. 中大型组织需要跨部门协同
对于中大型组织,需求排序通常涉及业务部门、信息部门、实施方、产品研发、安全和管理层。此时流程的关键不只是“谁打分”,而是决策权如何分配:业务负责人确认价值与验收,技术负责人评估可行性和依赖,项目负责人维护容量与里程碑,授权决策人处理范围和资源冲突。
以服务中大型企业和百人以上组织的 PingCode 为例,需求与任务、版本计划、协作记录及项目进度的关联,有助于把“为什么排在这里”的依据留在工作上下文中。是否适用,应结合组织当前的流程成熟度、权限治理、系统集成和数据迁移要求评估。工具可以提升透明度,但不能替代跨部门的决策规则,也不能把不清晰的需求自动变清晰。
八、优先级取舍:什么时候抢先做,什么时候坚决不做
1. 适合立即处理的需求
有明确合同或验收约束、阻断核心业务、造成重大安全或数据风险、错过时间窗口会显著增加损失的需求,通常应尽快评估并处理。若这些事项需要大量资源,也不代表可以自动忽略,而是需要及时升级决策,明确是否调整范围、人员或日期。
“立即处理”仍不等于“未经澄清直接开工”。若问题描述不清,可以先安排快速诊断、数据核验或临时止损,把风险控制和完整实现分开。先止住影响,再形成稳妥方案,往往比仓促开发更有效。
2. 适合拆分后推进的需求
价值高、范围较大、依赖复杂的需求,常适合切分为最小可验证交付。看板可以先做关键指标;数据整合可以先覆盖核心来源;流程优化可以先减少最频繁的人工步骤。切分的标准不是把任务拆得越细越好,而是每个切片都能独立验收或降低不确定性。
拆分后要检查是否产生额外成本。例如,临时方案若会导致大量重复操作、后续迁移困难或双轨维护,就需要比较分阶段实施的收益与返工风险。阶段交付不是天然更优,关键在于阶段之间的边界和退出成本。
3. 适合暂缓的需求
如果需求目标模糊、缺少业务负责人、验收方式不清、收益无法说明,或依赖条件长期未满足,暂缓通常比勉强承诺更诚实。暂缓时应说明下一次复核的触发条件,例如业务数据达到一定规模、客户指定责任人、试运行收集到足够反馈,或关键接口具备可用环境。
不应把暂缓变成不负责任的“以后再说”。需求提出人需要知道暂缓的原因、需要补充什么、何时可能重新评估。如果长期没有证据支持,团队可以建议关闭需求或改为持续观察事项。
4. 适合拒绝或重新谈范围的需求
明显超出合同范围、与业务目标不一致、违反安全约束、维护成本远高于收益,或会破坏系统长期可维护性的需求,应考虑拒绝或转为变更流程。拒绝不必只说“不做”,而要说明依据,提供替代方案、范围调整建议或影响评估。
有时,需求方坚持某种实现方式,但真正需要的是业务结果。实施团队可以先确认目标,再讨论更低成本、更稳定的实现路径。专业交付不是无条件执行每一项指定方案,而是在尊重约束的前提下帮助客户获得可持续的结果。
5. 先做高价值还是先做低成本,取决于风险和等待成本
“先做小需求积累进度”适用于依赖较少、能快速验证、且不挤占关键路径的事项;如果小需求只是容易完成,却没有业务价值,堆积它们只会制造虚假的进展。相反,先做高价值需求也可能不合适:若其依赖尚未具备,先投入会造成等待和返工。
比较时可以问三个问题:等待这个需求的成本会不会上升?现在做是否能解除其他工作的阻塞?当前不确定性是否高到应该先验证而非完整实施?答案比简单的“高价值优先”或“先易后难”更有指导意义。

九、建立一套可复用的排期检查清单
1. 需求进入排期前
- 是否有明确的业务场景、目标用户和预期结果?
- 是否有业务负责人和验收人?
- 需求范围、例外情况和不包含内容是否说清楚?
- 是否关联合同、会议纪要、数据证据或业务规则?
- 客户侧数据、审批、环境和人员依赖是否明确?
- 估算是否包括沟通、测试、联调、培训与验收?
2. 排期会议中
- 本轮的目标、日期和净可用容量是否一致?
- 硬约束、关键路径和普通可选项是否分开讨论?
- 优先级变化是否有证据,而不是只有情绪表达?
- 高分需求是否真的具备实施条件?
- 新插入事项会挤掉什么工作,谁批准了取舍?
- 暂缓事项是否有明确的复核条件?
3. 迭代结束后
- 按约定验收的工作量占承诺工作量多少?
- 未完成项是估算偏差、外部等待、范围变化还是质量返工?
- 临时插单来自真实突发,还是入口和计划机制失效?
- 客户依赖是否按期提供,等待时间是否被记录?
- 优先级判断是否因新证据需要调整?
- 下一轮容量、风险和计划边界需要怎样修正?
检查清单不应成为额外的行政负担。若团队每轮都要花大量时间填写大量无人使用的字段,就应该删减。保留能帮助决策、估算、验收和复盘的信息,比追求表格完整更重要。
十、结语:让每次排期都能解释“为什么”
1. 从排序结果转向排序证据
需求优先级的成熟度,不看团队用了多少颜色、分数或看板,而看成员能否解释:为什么这个需求现在做,为什么另一个需求等待,依据是什么,条件变化后如何重排。真正可靠的排期不是永不变化,而是变化时有证据、有责任、有影响评估。
对实施团队来说,最值得坚持的做法是先识别承诺、风险和关键路径,再比较可选需求的价值、时效、成本与证据;先按真实角色容量制定计划,再让新增需求通过变更机制进入。把“谁催得急”转化为“错过会造成什么”,把“想要功能”转化为“可验收结果”,排期才会从争论变成决策。
2. 下一步从一轮真实排期开始
如果团队目前没有统一机制,不必先建立复杂模型。下一次排期可以先做三件事:统一需求入口;把硬约束与可选项分开;记录每项进入、暂缓或拆分的理由。连续复盘几轮后,再根据实际偏差调整评分权重、容量缓冲和状态规则。
排期的目标不是证明团队能承诺更多,而是确保有限资源先用于最关键、最有证据、最适合当前阶段的工作。能清楚地说出“现在做什么、暂时不做什么、为什么这样取舍”,比一张排得很满的计划表更接近有效交付。
常见问题解答(FAQ)
1. 实施团队如何给需求做优先级评分,避免只听最着急的客户?
我手上同时有客户催交、合同验收和产品优化需求,大家都说自己的事情最急。我想用一套可解释的规则排序,但担心评分最后变成拍脑袋,应该怎么设计?
先把“重要”拆成可核对的维度,而不是直接投票。可用1至5分评估业务价值、时效性、交付风险和战略匹配度,再按团队实际情况设置权重,例如业务价值35%、时效性25%、风险25%、战略匹配度15%;总分除以预估人日,作为排序参考。举例:需求甲的加权分为4.2、工作量3人日,得分1.40;
需求乙的加权分为4.6、工作量8人日,得分0.58。甲可以先排,但若乙关系到合同验收或明确的合规期限,应额外标记为硬约束,不能被公式自动压后。评分的价值在于让分歧可讨论,不是制造一个看似精确的答案;每次评审都要记录分数依据和负责人,避免同类需求因表达方式不同而得到不同待遇。
2. 需求优先级确定后,怎样把它排成实施团队真正能完成的计划?
我以前按需求总人日把整个迭代排满,结果客户沟通、环境问题和返工一来,计划就连续延期。我想知道排期时该留多少余量,又该用什么数据判断团队的实际产能?
优先采用团队最近数个相似周期的实际完成量,而不是用成员人数乘工作日推算。比如团队近4个双周周期完成量为28、32、30、24人日,先调查24人日周期是否有休假或重大故障;若没有特殊原因,可用中位数30人日作基准,再按不确定性预留约15%至25%,本周期承诺约23至26人日。
排入需求前还要拆出调研、数据迁移、联调、验收和上线准备等工作,并检查环境、客户配合和外部接口依赖。建议把“已承诺”“候补”“未估算”分开展示;候补项只有在关键任务提前完成且依赖确认后才进入本周期,不能提前计入承诺量。
3. 实施团队用哪些数据判断优先级排得是否合理?
我能看到需求列表、预计工时和交付日期,但这些数据似乎只能说明忙不忙,不能说明排得好不好。我该跟踪哪些指标,才能发现高价值需求被延误或估时持续失真的问题?
至少同时看交付结果、流动效率和估算偏差。交付结果可记录按期验收率及延期原因;流动效率可看需求从确认到验收的中位天数;估算偏差可按“实际人日减预计人日,再除以预计人日”计算。举例:某需求预计4人日、实际6人日,偏差为50%;若连续多个周期都高估或低估,应调整拆分粒度或估算口径,而不是简单责怪执行人员。
还可比较高优先级需求的等待时间与低优先级需求的等待时间:如果前者长期没有更快进入执行,说明排序规则没有真正影响资源分配。数据应按需求类型、客户阶段和交付团队分组看;只看全团队平均值,容易被少数大型项目掩盖。
4. 排期中途出现紧急需求,怎样调整才不让原计划失控?
我经常遇到客户临时提出上线阻塞问题,团队一插单,原定需求就延期,但延期原因又说不清楚。我想建立一个既能处理真正紧急事项、又不会让所有需求都变成特急的规则。
先定义插单门槛,例如生产故障、明确的验收阻塞、法定期限或重大安全风险,并要求提出人说明影响范围、最晚处理时间和不处理的后果。满足门槛后,由交付负责人和业务负责人共同确认,并明确替换掉哪项已排需求;不要把新增工作默认为团队加班消化。建议记录插单次数、占用人日、被挤出需求及最终延期天数。
若一个周期计划30人日,其中插单占用6人日,且原定任务因此延期,就应在复盘中把这6人日计入真实需求,而不是把团队完成率单独评低。连续数周期插单占比超过约20%时,通常说明需求入口、客户承诺或支持容量需要调整,而不只是排期技巧出了问题。
核心关键词
文章包含AI辅助创作:需求排期如何做好需求优先级?实施团队数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505701
读者评论
我们团队以前也按客户催得最急的事项排期,后来发现数据权限和接口联调总被推迟。把上线阻塞项单独标出来确实更实用,但前提是要有人持续维护依赖关系,否则表格很快会失真。
按人天估算容量这一点很容易被忽略。实施项目里客户确认、环境等待和会议占用时间不少,若只看配置工时,计划通常会过于乐观。建议再记录实际投入,方便下次校准估算。
评分模型适合帮助大家暴露分歧,但不适合直接决定结果。尤其是合规、数据准确性这类事项,不能和普通体验优化放在同一张总分表里简单比较,这个边界在实际会议中需要提前约定。
