需求优先级管理指南的关键,不是给每条需求打一个“高、中、低”标签,而是让实施团队在客户承诺、交付能力、依赖关系和变更风险之间做出可解释的排期决策。排期会上最常见的失控,不是没人提优先级,而是每个人都把自己的需求说成最高优先级。我的判断是:先明确“什么条件下可以插队”,再讨论“谁先做”;否则优先级只会变成争论的包装,实施计划也会在每次客户催促后重写。
一、先讲核心结论:优先级不是标签,而是决策规则
1. 排期要回答四个问题
一份能指导实施的需求排期,至少要回答四个问题:这件事为什么现在做、如果不做会发生什么、它依赖哪些条件、由谁在什么时间点重新确认。只标注“高优先级”,却没有后果、依赖和复核时间,不能算排期依据。
我通常把优先级管理拆成三个连续决策:先判断需求是否进入候选池,再判断它相对其他需求的顺序,最后判断它是否具备进入某个交付窗口的条件。前两步解决价值排序,最后一步解决可交付性;将三者混为一谈,是排期反复的常见根源。
- 需求准入:需求是否有明确的问题描述、受影响对象、验收结果和业务负责人。
- 价值排序:它对收入、合规、客户承诺、效率或风险的影响,是否高于其他候选需求。
- 交付就绪:依赖、数据、接口、权限、客户配合和验收人是否明确。
2. 先分“紧急程度”,再排“价值顺序”
紧急不等于重要,重要也不等于马上能做。合规截止日迫近,通常既重要又紧急;客户提出的界面优化可能很重要,但如果不影响当前上线,就未必需要插入本周;一个影响生产环境的故障则可能价值范围有限,却必须立即处理。
我建议先设置紧急事件的准入规则,再对普通需求做价值排序。否则,团队容易把“客户刚刚来问”“销售正在跟进”误当成紧急证据。真正的紧急事件应能说明明确的时间约束、损失边界或不可逆后果,并由有权承担业务责任的人确认。
| 判断维度 | 要回答的问题 | 常见证据 | 排期含义 |
|---|---|---|---|
| 紧急性 | 晚一周会产生什么具体损失? | 法规日期、生产故障、合同节点、明确的业务窗口 | 可能触发插队评审,但不自动等于最高价值 |
| 业务价值 | 完成后,哪个结果会改变? | 收入、成本、转化、人工耗时、风险暴露 | 决定与其他候选需求的相对顺序 |
| 交付就绪度 | 现在开始,能否持续推进到验收? | 接口、数据、决策人、验收标准、客户配合 | 决定能否进入近期窗口,或先补齐前置条件 |
3. 好的优先级必须能够被复核
需求排序不是一次性判决。客户业务变化、法规解释更新、技术方案验证失败,都会改变原先的判断。每条高优先级需求都应有复核触发条件,例如“法规口径确认后复核”“客户数据到齐后复核”,而不是只写一个长期有效的等级。
我的核心原则是:排序可以变,但变化必须有证据、责任人和影响说明。如果需求顺序改变,却没有记录是谁基于什么信息做了决定,团队就无法区分合理调整和随意插单,也很难从计划偏差中改进。

二、背景和真实场景:为什么实施排期特别容易失控
1. 实施团队面对的不是单一需求池
产品研发团队常常围绕同一产品路线图排序,而实施团队面对的需求来源更分散:合同范围内的配置与交付、客户现场的差异化流程、上线后发现的问题、合规改造、数据迁移、培训支持,以及销售或客户成功团队带来的新承诺。它们使用的时间尺度不同,不能简单放在同一张表里按“客户声音大小”排序。
例如,实施顾问需要完成客户甲的权限配置,技术团队正在处理客户乙的数据接口,产品团队同时评估一个可复用的功能改造。三项工作可能都合理,却具有不同的交付边界。把它们都记作“需求”,会让团队忽略一项基本判断:这究竟是项目内交付、产品能力建设、故障修复,还是新增范围。
2. 排期失控往往始于口头承诺
在项目现场,最容易造成计划偏差的不是正式立项的大需求,而是会议里的一句“这个改动不复杂,下周应该能上”。这句话没有经过范围澄清、依赖确认和验收约定,却可能被客户记成承诺。实施团队之后既要维持原计划,又要消化新增事项,最终通过加班弥补前期决策缺口。
我会把口头承诺风险单独处理:任何未评估的需求都可以记录为“待评估”,但不能因记录而自动获得交付日期。客户需要时间预期时,可以承诺评估反馈时间,例如两个工作日内给出范围和排期建议,而不是先给一个未经核实的上线日期。
3. 依赖关系比估算精度更容易被低估
实施任务的估算经常受外部条件影响。接口开发可能只需几天,但对方系统的字段确认要等一周;报表实现可能很快,但历史数据质量需要先清洗;权限方案看似明确,实际还要等待客户安全部门审批。只估算团队亲手完成的工作量,会系统性低估端到端周期。
因此,我建议排期至少记录两种时间:团队可控的执行时间,以及包含等待、审批和外部配合的日历时间。前者用于评估资源负荷,后者用于对客户解释交付窗口。两者混用时,团队常会说“只要三天”,客户却等待了三周。
4. 需求优先级是跨角色协商,不是项目经理独自打分
实施顾问知道现场流程和操作成本,客户业务负责人知道业务窗口,产品或技术负责人知道复用价值与实现风险,项目经理知道当前资源和合同范围。任何一个角色都掌握部分事实。排期机制的作用,不是让某个人替所有人拍板,而是把不同事实放到同一套决策规则里。
若组织已有统一的需求与项目管理平台,可以把需求状态、责任人、依赖项、评审记录和版本计划放在同一处;若暂时没有,也可以先用结构化表格运行。工具能减少信息丢失,却不能代替价值判断和责任归属。

三、常见误区:看似有规则,实际无法指导交付
1. 把“高、中、低”当作完整的排序方法
等级标签适合快速筛选,不适合直接决定先后。一个项目里十条需求都被标为高,团队仍然不知道先做哪条。更重要的是,不同提交人对“高”的理解可能完全不同:有人指合同相关,有人指客户催得急,也有人只是希望自己的事项尽早被看到。
改进方式不是增加更多等级,而是给每个等级附上定义和证据。例如,“必须本窗口处理”需要说明截止日期及错过的后果;“优先候选”需要提供影响对象和预期收益;“待观察”则明确复核时间和触发条件。等级越少、定义越清楚,执行越一致。
2. 只按客户级别或合同金额排序
大客户的需求确实可能带来较大影响,但客户规模不能替代具体价值分析。若一个客户提出的是一次性展示调整,而另一个客户反馈的问题会影响一批用户的关键流程,后者可能更值得先做。若只按合同金额排序,团队还可能把大量精力投入低复用、低风险收益的特殊定制。
我会区分三类价值:单客户价值、跨客户复用价值和风险规避价值。三者可以并存,但必须分别说明,不能把“客户重要”当作所有需求收益的统一代理指标。
3. 用打分公式制造虚假的客观性
常见做法是给收入、影响人数、紧急程度、工作量各打分,再计算总分。公式能帮助团队暴露判断维度,却不能自动消除偏差。若影响人数没有统计口径,收入只是销售预测,工作量又由不同团队按不同方式估算,最后的小数点只会让主观判断看上去更精确。
评分表必须配套证据等级和置信度。比如,收益来自已验证的业务数据,可信度高;收益来自客户访谈,可信度中;收益只是提出者的预期,可信度低。对于高价值但低置信度的需求,正确动作通常是先做验证,而不是直接排入完整开发。
4. 把工作量最小的需求排在最前面
小需求容易完成,能带来短期进度感,但不代表它们构成最优交付顺序。若一项小改动会阻塞关键流程,优先做它可能合理;若它只是低影响的界面修饰,而关键接口尚未打通,先做小项会制造“忙碌但不推进”的错觉。
工作量应当用于判断投入与收益是否匹配、团队是否有能力承接,而不应单独决定优先级。尤其要留意“看起来只改一处”的需求,因为隐藏依赖和回归测试可能远大于编码本身。
5. 把排期表当作承诺表
计划是基于当前信息形成的预测,不是对未来不确定性的保证。需求未澄清、外部依赖未确认、客户数据未到位时,给出精确到某日的上线承诺,风险很高。排期表应该标明状态和置信度,例如“候选窗口”“待依赖确认”“已承诺”,避免客户把所有日期都理解成同一强度的承诺。
更稳妥的做法是把日期拆成决策日期、开发开始日期和目标验收日期。客户即使暂时拿不到最终交付日,也能知道下一次会得到什么信息、谁负责补齐条件。

四、专业判断逻辑:从需求描述走到可执行顺序
1. 先统一需求分类与边界
在比较先后之前,先确认比较对象是否属于同一类。故障修复、合同范围内的交付项、产品改进、客户新增需求和探索性验证,适用的优先级规则并不完全相同。建议保留一个统一入口,同时为不同类型设置不同评审路径。
| 需求类型 | 核心判断 | 常用处理方式 |
|---|---|---|
| 生产故障或安全风险 | 影响范围、严重程度、是否有临时规避方案 | 按事件响应流程处置,并记录对原计划的影响 |
| 合同范围内交付 | 交付边界、验收标准、合同节点和依赖责任 | 纳入项目基线,变更范围须重新评估 |
| 新增业务需求 | 业务结果、受影响对象、成本和机会成本 | 进入价值排序,必要时走变更评审 |
| 产品能力建设 | 跨客户复用、长期维护成本、路线图一致性 | 与产品计划及技术依赖协同评估 |
| 探索性事项 | 关键假设是否值得验证、验证成本是否可控 | 先安排原型、试点或短周期验证,不直接承诺完整交付 |
2. 把价值拆成可讨论的证据
业务价值不必一开始就换算成精确金额,但要能说清价值从哪里来。常见维度包括收入机会、成本节省、关键流程效率、客户覆盖、合规要求、故障风险、产品复用和战略窗口。每项需求不一定在所有维度都有收益,重点是避免只讲“很重要”,却说不出重要在哪里。
我建议为每项价值记录三件事:影响谁、改变什么、依据是什么。比如“减少重复录入”需要补充涉及多少岗位、每周发生几次、单次耗时大约多少;“提升客户满意度”则应说明来自哪些反馈、是否存在流失或续约风险。证据不充分时,不必剔除需求,但应降低判断置信度。
3. 把风险、时效和机会成本放进同一张判断卡
只看收益会忽略错过窗口的代价,只看紧急程度又会被短期噪声牵着走。需求评审可以使用一张简洁判断卡,至少包含价值、时效、风险、投入、依赖、置信度和不做的后果。它不必生成一个机械总分,首先要让讨论围绕相同事实展开。
- 价值:预期改善哪个业务结果,受影响范围有多大。
- 时效:是否存在法规、合同、业务季节或客户上线窗口。
- 风险:不做会导致什么损失,做错或延期又会造成什么风险。
- 投入:开发、实施、测试、数据准备和后续维护分别需要多少资源。
- 依赖:哪些团队、客户或外部系统必须按时提供条件。
- 置信度:关键收益和估算分别有多可靠,仍有哪些未知数。
- 机会成本:选择它意味着哪些已排事项被推迟。

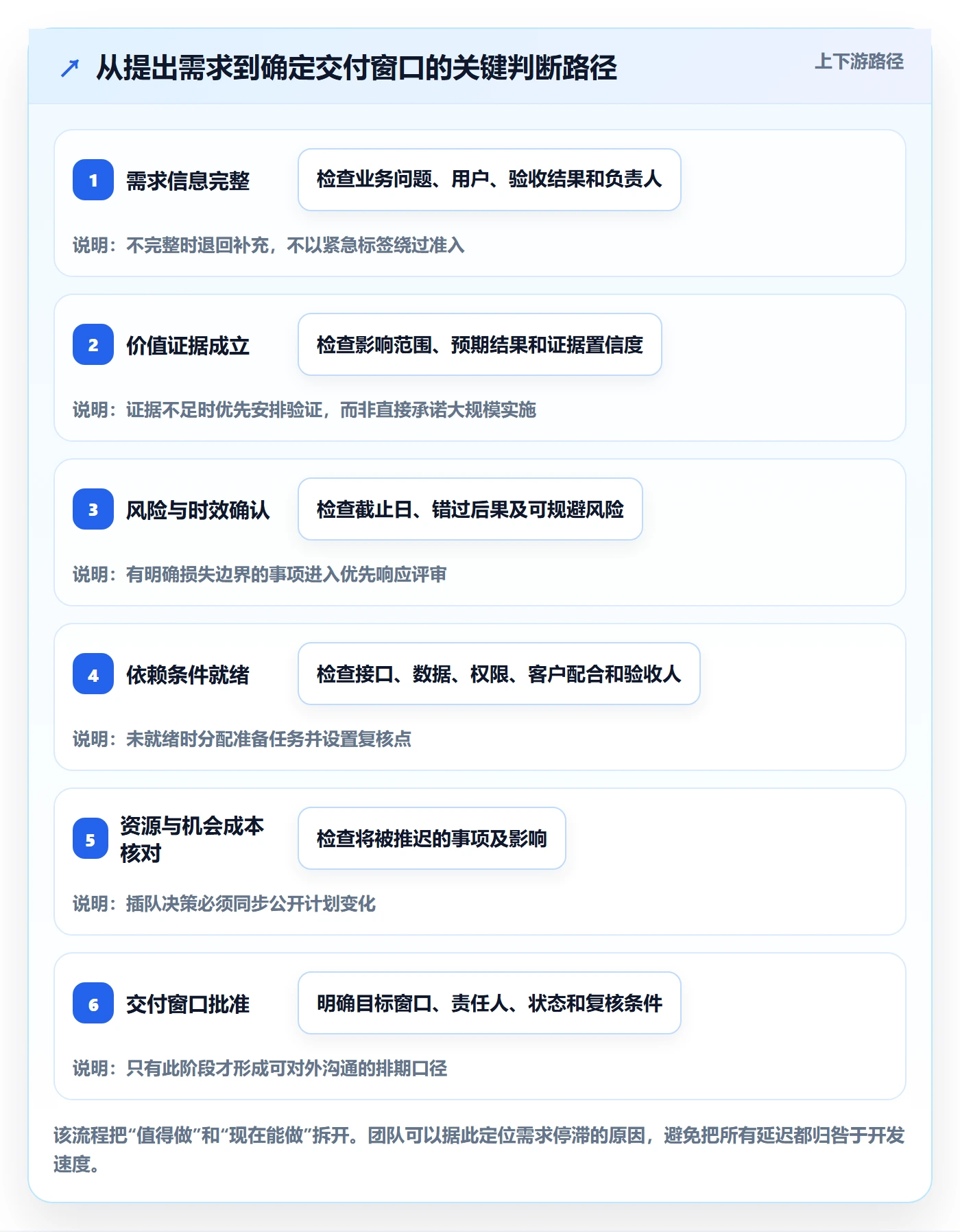

4. 使用分层决策,而不是试图一次算出唯一排名
实践中,我更倾向于先分层、再排序。第一层识别必须响应的故障、合规和明确合同节点;第二层比较高价值且有时效窗口的事项;第三层安排常规改进和便利性需求;第四层保留待验证或待条件满足事项。层内再按价值、依赖、投入和置信度细排。
分层的好处是减少不适合直接比较的争论。比如一个安全风险不应该和一个体验优化仅凭同一套分数竞争;但将风险需求列入优先响应层,也不意味着团队可以忽略影响范围和处理方案,仍需记录依据、负责人及对其他计划的影响。
5. 把“现在做”与“现在开始做”分开
需求可能优先级很高,却不适合马上进入完整实施。若客户数据尚未准备好,可以先安排数据模板和验证;若技术方案存在未知,可以先做短周期技术验证;若业务规则尚未定稿,可以先召开决策工作坊。这样既保留了事项的重要性,又不把未就绪工作硬塞进开发队列。
我会给这类事项设置明确的准备任务、责任人和截止时间。没有准备动作的“待就绪”状态,容易变成长期搁置;有了可检查的前置任务,团队才能判断它何时具备进入交付窗口的条件。

五、案例与数据观察:一次插队如何变成可管理的变更
1. 案例设定:同一交付窗口里出现三类诉求
以下是为说明方法构造的匿名情景,并非真实客户统计。某中型实施项目计划在四周后上线,候选事项包括:客户提出的经营报表调整、影响核心流程的接口异常、以及一个涉及权限审计的合规改造。三个事项都被提交方标为“高”,但其风险、截止时间和依赖条件明显不同。
| 候选事项 | 业务影响 | 时间约束 | 主要依赖 | 初步判断 |
|---|---|---|---|---|
| 经营报表调整 | 管理层查看口径更方便,主要影响一个客户团队 | 希望上线前完成,未提供错过后的明确损失 | 客户确认指标定义 | 有价值,但先确认范围与实际使用频率 |
| 核心接口异常 | 部分业务记录无法自动同步,存在人工补录 | 持续发生,越晚处理累积工作越多 | 对方系统日志和测试窗口 | 优先定位根因,可并行准备临时规避方案 |
| 权限审计改造 | 降低越权操作和审计不通过风险 | 有明确审查节点,需在节点前完成验证 | 客户安全负责人确认权限矩阵 | 优先安排规则确认,并预留测试与整改时间 |
2. 不先问“谁最急”,先问“晚一周有什么变化”
评审时,团队没有直接比较三个提交人的紧迫感,而是分别追问:接口异常晚一周会多积累多少人工处理;权限审计晚一周是否会错过检查窗口;报表晚一周是否影响上线验收或只是降低使用便利。这个追问将抽象的“高优先级”转成可讨论的后果。
情景推演中,接口异常涉及每日约二十条需人工核对的记录,若延迟五个工作日,可能新增约一百条核对任务;该数字来自项目假设,用于示范计算,不代表通用基准。权限改造的关键不是估算一个大开发量,而是确认规则矩阵与测试责任人,否则技术团队即使提前开工,也可能因口径改变返工。
3. 将排期拆成并行准备与正式交付
团队决定先让接口负责人获取日志并验证临时方案,同时让客户安全负责人在两个工作日内确认权限矩阵。报表需求暂不承诺进入当前窗口,先由业务负责人确认指标定义和实际使用场景。这个安排不是简单地把三项需求排成第一、第二、第三,而是让可并行的准备工作先推进,降低关键路径上的等待。
正式计划中还应记录被推迟事项的代价。报表没有进入当前窗口,不代表它“不重要”;团队将它保留在候选池,并约定在上线后第一次经营复盘前重新评估。这样客户知道决策依据,也知道下一次复核时间。
4. 用计划偏差观察流程,而不是只考核个人
评估排期质量时,我不会只看“是否按最初日期上线”。更有诊断价值的是:需求从提出到可评审用了多久、依赖等待占了多少日历时间、评审后范围变更几次、临时插队导致哪些既定工作延期、验收一次通过率如何。单看按期率可能鼓励团队把日期报得更宽,或者把复杂事项移出统计口径。
以下数据是用于团队试运行的建议基准,不是外部行业统计。不同团队应先连续记录六至八周,建立自己的基线,再设改进目标。若最主要的损失来自等待,就不应把全部改进资源投入更精细的工时估算。
| 观察指标 | 示例基线 | 建议观察方式 | 可能揭示的问题 |
|---|---|---|---|
| 需求评审等待时间 | 中位数6个工作日 | 从信息完整到首次决策的时间 | 评审节奏不足或决策人缺席 |
| 外部依赖等待占比 | 日历周期的32% | 标记等待开始、结束和责任方 | 客户准备或跨团队交接未纳入计划 |
| 计划内需求临时插队率 | 每个交付窗口约18% | 统计插入数量及插入原因 | 入口不统一、承诺机制不清或变化频繁 |
| 验收一次通过率 | 约76% | 按明确验收标准检查首次提交结果 | 需求澄清不足或验收人未提前参与 |

5. 复盘要追问机制缺口
如果临时插队频繁,复盘不应止于“客户变化太多”。要继续查明:需求入口是否统一、销售承诺是否经过评估、合同边界是否容易理解、项目是否预留了变更容量、客户决策人是否参与评审。若每个项目都在同一节点反复出现相同问题,那通常是机制设计问题,不是某个实施人员不够努力。
对照情景数据,团队可以每周看一次插队来源,每月看一次偏差构成。若插队主要源自生产故障,应改进质量与监控;若主要源自需求澄清后新增范围,应强化变更流程;若主要源自外部等待,则应把客户准备事项前置到项目计划。

六、落地流程:把排期机制变成每周能运行的习惯
1. 建立统一入口和最小必填信息
入口可以是表单、工单或统一需求池,关键是不要让需求散落在聊天记录、邮件和会议纪要里。最小必填信息不宜过多,否则提交人会绕开流程;但必须足以判断问题和责任归属。
- 需求名称与问题描述,避免只写解决方案。
- 受影响用户、业务流程及发生频率。
- 预期结果和可验证的验收条件。
- 提出人、业务负责人、验收负责人。
- 期望时间及其依据,注明是否存在硬性截止日。
- 已知依赖、替代方案和不做的影响。
- 当前所属项目、合同范围或变更状态。
2. 设定固定的评审节奏与紧急通道
一般需求应进入固定评审节奏,例如每周一次集中评审;紧急通道则要明确触发条件、审批人和计划影响记录。这样既避免每条需求都临时开会,也避免真正的生产风险被流程拖延。评审时要有能做业务决策的人参加,只有执行人员到场,往往只能讨论工作量,无法确定取舍。
紧急通道不能只有“快速通过”,还必须配套“快速说明代价”。插队需求进入当前窗口时,评审记录应同步指出哪项工作被推迟、预计影响多大、由谁通知相关方。没有这一步,团队实际上是在隐性透支已有承诺。
3. 对需求做就绪检查
进入近期交付窗口前,建议使用就绪清单。清单不是额外官僚手续,而是把最容易造成返工的条件提前暴露。若核心条件未完成,需求可以保持高优先级,但应处于准备状态,不应假装已经具备可执行性。
- 业务规则和范围已由责任人确认。
- 验收标准可观察、可复现,验收人明确。
- 接口、数据、权限和环境条件已确认。
- 跨团队依赖有具体负责人和时间节点。
- 实施、测试、培训和上线支持的工作量已纳入评估。
- 风险、回退方式和客户配合责任已有记录。
4. 排窗口时保留能力余量
如果把团队所有可用时间都填满,任何合理变更都会变成延期。实施工作通常包含客户等待、现场问题、上线支持和跨团队协作,因此排期应依据团队自身历史数据预留容量,而不是照搬一个固定比例。初期可先记录实际被临时事项占用的时间,再据此调整下一周期计划。
容量余量不是“闲置”,而是为不确定性预留的响应空间。若团队长期几乎不需要使用余量,可以逐步提高计划负荷;若余量每次都被故障和等待耗尽,则应优先处理这些根因,而不是直接把计划排得更满。
5. 交付中变更时,重新计算而非口头叠加
范围变化发生时,先更新需求影响,再决定接受、替代、拆分或延期。可以用一个简单原则:新增工作必须对应明确的资源来源。来源可以是取消低优先级事项、缩小本次范围、延后交付窗口,或增加经过确认的资源;不能默认由团队通过加班消化。
需求拆分时,优先寻找能独立验收的最小业务结果,而不是只按开发模块机械切块。例如先提供必要的异常识别与人工处理能力,后续再补充自动化和管理报表。拆分后的阶段必须各自有使用价值和验收标准,否则只是把未完成工作分散到多个日期。

七、不同情况下的行动建议:同一套原则,不同的执行重点
1. 小团队或项目刚启动时
小团队不必一开始就引入复杂模型。先用共享需求池、每周评审和一页判断卡即可。要求每个高优先级事项有业务负责人、验收结果、依赖和复核日期;对新增范围统一记录是否影响当前窗口。轻量规则的价值在于让团队形成一致语言,而不是追求流程完整度。
项目刚启动时,最值得优先投入的是需求边界和客户准备计划。上线节点、数据责任、接口责任、验收流程若未明确,后续每条需求都会变成新的协商。与其过早争论十个功能谁排第一,不如先识别决定项目关键路径的少数事项。
2. 多项目并行、资源共享时
当同一批技术或实施人员服务多个项目,单项目内部排序无法解决资源冲突。需要在项目组合层面统一查看关键人员负荷、合同节点、风险等级和客户窗口。项目经理可以维护需求优先级,但资源负责人应参与跨项目取舍,避免每个项目都局部最优、整体却互相阻塞。
这时尤其要关注依赖链和专属资源。某项工作即使人天不多,若只有一位专家能够完成,仍可能成为组合计划的瓶颈。可以为关键角色建立滚动容量视图,优先安排不可替代、会阻塞多项目的任务,并为知识交接和备份能力留出计划。
3. 客户变化频繁、需求尚不稳定时
变化频繁并不意味着停止排期,而是缩短承诺周期。先把需求拆成探索、验证和实施三个状态,为高不确定事项安排小规模试验或原型验证;只有关键假设被确认后,再形成完整交付估算。这样可以避免团队投入大量资源实现一个尚未验证的方向。
同时要明确变更窗口和冻结点。冻结不是禁止合理调整,而是让变更带着影响进入决策。若客户坚持在冻结后增加事项,团队应展示可选方案:替换同等投入事项、调整上线时间、缩减范围或增加资源,让取舍变得透明。
4. 存在强合规或高风险要求时
高风险环境下,不能只按商业价值打分。风险暴露、审计要求、可追溯性和回退能力应成为独立的判断维度,并由具备相应责任的人员确认。排期还要覆盖验证、审批、留痕和上线后观察时间,不能把“代码完成”当作风险事项已经完成。
对于法规和审计节点,应记录要求来源、适用范围、责任人和确认日期。如果规则仍在解释阶段,先安排合规澄清和方案评估;不要为了赶进度把不确定的合规判断交给执行团队自行猜测。
5. 客户要求立即承诺日期时
先区分客户要的是“什么时候有答复”,还是“什么时候交付”。前者通常可以较快承诺;后者需要确认范围、依赖、资源和验收条件。若信息不足,可以给出带条件的窗口,例如“在某日之前完成接口权限与样例数据确认后,预计进入下一交付窗口评估”,并说明复核日期。
这种表达不是回避责任,而是把承诺建立在可验证条件上。客户若需要确定性,就要共同锁定范围和输入条件;若输入条件仍在变化,团队也应坦诚说明日期置信度,而不是用一个看似确定的日期掩盖风险。
八、不同情况下的取舍:排期规则的边界在哪里
1. 快速响应与稳定交付之间
快速响应能处理客户现场变化,但频繁插队会打断团队上下文、增加回归测试并挤压原计划。稳定交付有利于建立信任,却不应成为拒绝真实风险的理由。合理做法是把紧急通道限定在明确事件上,并记录每次插队的业务收益与机会成本。
如果团队发现紧急通道几乎每周都被使用,问题通常不是大家都遇到了罕见紧急事件,而是准入标准过宽、前置澄清不足,或组织习惯把普通需求包装成紧急事项。此时应修订触发规则,而不是扩大紧急容量。
2. 单客户定制与跨客户复用之间
定制需求可以帮助客户完成关键业务,但长期增加分支、配置和维护复杂度。复用能力通常更有长期收益,却可能错过眼前的客户窗口。决策时要看定制是否沉淀为通用能力、是否可通过配置解决、后续维护责任由谁承担,以及未来客户是否真的会使用。
如果客户需求独特且时效强,可以考虑隔离实现、限制范围并明确维护期限;如果多个客户持续提出相似问题,则应评估产品化投入。不要仅凭“以后可能复用”就把一次性改造包装成平台建设,也不要因为当前只有一个客户提出就忽略潜在共性。
3. 高价值但低置信度与中等价值但确定性高之间
高价值假设值得关注,但不一定值得立刻全量投入。若主要收益缺乏证据,可安排访谈、数据分析、原型试用或小范围试点;中等价值且确定性高的事项则可能适合填充近期窗口。两者不必二选一:用小成本验证高价值假设,同时交付确定性较高的改进。
判断验证是否值得,关键看验证结果能否改变后续决策。如果无论结果如何团队都会照常实施,那么这项验证很可能只是额外流程;若结果能决定是否投入数周开发,则小规模验证可能显著降低浪费。
4. 满负荷计划与保留响应能力之间
满负荷排期看上去利用率高,但对变化几乎没有缓冲;保留太多余量,又可能让重要事项长期排不上。应根据历史数据和项目阶段动态调整:上线前、迁移期或高风险窗口通常需要更多响应空间;运行稳定、依赖少的阶段可以提高计划负荷。
团队不要把“利用率”作为唯一效率指标。若每个人都持续忙碌,但工作频繁切换、等待和返工增加,最终交付周期可能变长。更有意义的组合指标是交付周期、计划命中情况、未完成工作年龄、返工率和外部等待时间。
5. 统一标准与现场判断之间
统一规则能减少偏袒和重复讨论,但现场情况不可能完全被公式覆盖。团队应设定共同底线,同时保留例外评审机制。例外不是任意决定,而是明确记录特殊事实、审批人、影响范围和复核时间。
当例外不断重复出现,就应把它纳入正式规则。例如某类监管节点反复需要特殊处理,可以为其建立独立评审路径;某客户的依赖经常晚到,则应把前置条件写入项目启动流程。规则的目标不是消灭判断,而是让判断可说明、可复核、可学习。
九、衡量效果:不要只看“做了多少需求”
1. 关注从提出到验收的完整流动
需求数量和完成数量容易统计,却不能说明流程是否有效。建议按需求类型观察从提出、信息完整、评审、就绪、实施到验收的时间,并将等待时间与实际工作时间分开。这样团队才能知道瓶颈发生在澄清、决策、外部依赖、实施还是验收。
不同类别不宜简单混在一起计算平均值。一个生产故障的处理周期与一个跨系统改造的周期并不具有同样意义。至少应按故障、合同交付、新增需求和产品改进分组,并优先看中位数与长尾,而不是只看平均值。
2. 把优先级变化本身纳入观察
优先级变化不必然是坏事,变化没有依据才是问题。可以记录每次调整的原因、提出角色、发生阶段、影响的交付项和是否提前预警。若大量调整发生在实施后期,说明前期信息质量或业务决策可能不足;若变化主要由外部条件引起,则应优化依赖管理。
也要避免把“优先级稳定”当成绝对目标。环境变化时及时调整是负责的行为。团队应追求的是可解释的变化,而不是僵化地维护一张已经失效的计划表。
3. 衡量决策质量,而不只衡量速度
评审更快不代表决策更好。可以检查高优先级需求的验收达成率、排期后范围变化率、上线后使用情况、预期收益兑现程度,以及被延期事项造成的实际影响。若短期评审速度提高,却导致返工、投诉或维护负担增长,说明流程优化只改变了表面速度。
团队可以在交付后做简短回看:原先的价值判断是否成立,估算偏差来自哪里,依赖是否被提前发现,验收标准是否足够清楚。复盘的目的不是追责,而是把一次项目判断转成下一次可复用的决策经验。
十、结尾:从一张排序表开始,但不要停在排序表
1. 下一步可以这样启动
如果团队目前还没有统一的需求排期方法,我建议不要先采购工具或设计复杂评分模型。先用两周做一次小范围试运行:选一个实施项目,整理当前需求池,补齐业务影响、截止时间、依赖、验收人和不做的后果;然后按需求类型分层,召开一次固定评审,并记录每次排序变化及其代价。
- 选定一个项目或团队作为试点,统一需求入口。
- 为每项近期候选需求补齐问题、价值证据、依赖和验收条件。
- 区分紧急事件、合同交付、新增需求、产品改进与探索事项。
- 固定评审时间,明确谁能确认价值、范围、资源和例外。
- 每周记录等待、插队、返工、延期和验收情况。
- 两到四周后根据偏差原因调整规则,不以一次评分结果定终身。
2. 最终判断:排期的可信度来自取舍透明
我见过的排期问题,很少是因为团队完全不知道什么重要,更多是因为重要性没有被转成共同证据,依赖没有被算进日历时间,变更没有对应资源来源,延期也没有明确的责任与复核点。真正能提升效率的,不是把所有需求都排得更靠前,而是减少无效等待、重复确认和隐性承诺。
需求优先级管理的最终产物,不是一张看起来整齐的高、中、低列表,而是一套能解释“为什么现在做、为什么暂缓、改变计划要付出什么代价”的团队决策机制。下一步先从当前最常被插队的三项需求开始,逐项补上不做的后果、依赖条件和被替代的工作;当这些问题能在评审会上被清楚回答,排期才真正进入可管理状态。
常见问题解答(FAQ)
1. 需求优先级应该怎么排,才能避免“声音最大的人先做”?
我负责的项目里,业务方经常把自己的需求都标成最高优先级,单看紧急程度根本排不出顺序。我想知道有没有一套团队能实际执行的判断方法,而不是再做一张看起来很科学的评分表。
先把“必须立即处理”的事项和普通需求分开:线上故障、合规期限、明确的交付阻塞可以设为硬性例外,其他需求再统一比较。一个便于讨论的初始评分可以是:优先分=业务价值(1,5)×时效性(1,5)×证据置信度(0.5,1)÷实施人天。
比如需求甲的分数为5×4×0.8÷2=8,需求乙为5×5×0.6÷8≈1.9;虽然乙更紧急,但甲投入更小、依据也更充分,可能更适合先做。这个分数不是自动决策器,尤其不能把合规、故障等硬约束简单折算;它的作用是暴露“价值、时点、把握度、成本”之间的取舍,并让争议回到证据上。
2. 实施团队做需求排期时,应该按总工时排满,还是预留缓冲?
我以前按每个人可用工时把迭代排得很满,结果一遇到客户问题或联调延迟,原计划就连续延期。我不确定预留多少容量比较合理,也担心留出缓冲后被认为团队效率低。
不要按名义工时排满,先估算真实可用容量,再明确哪些容量用于承诺、哪些用于波动。举例:5人团队、两周迭代,名义容量是50人天;如果扣除会议、休假和支持工作后只剩约42人天,可以先承诺约34,36人天,其余作为已知支持和突发事项的缓冲。
这里的比例应看过去几轮的实际中断量,而不是照搬固定百分比:若近四轮平均有7人天被紧急支持占用,就把这部分单独列出来,避免既从容量中扣除、又重复留缓冲。排期时还要检查关键路径和外部依赖,因为总人天够,不代表接口、测试或上线窗口一定接得上。
3. 排期中途出现紧急需求,怎样插队才不让整个计划失控?
我遇到过业务方在迭代中途要求插入需求,团队为了配合只能加班,最后原定事项也没交付好。我想知道什么情况值得插队,以及插入后应该怎样处理原计划,才能让成本和责任都说清楚。
建立有门槛的加急通道,并要求插入需求同时说明影响范围、截止时间和不处理的后果。只有生产故障、法规期限或明确阻塞关键交付等事项,才考虑绕过常规队列;普通的“领导关注”或“客户希望尽快”不足以自动升级。
每次插入都要做等量交换:新增3人天,就由需求提出方和负责人共同决定移出或延后的约3人天工作,并记录对交付日期的影响。可以先将加急容量限制在团队可用容量的约10%作为试运行值,连续几轮统计实际占用后再调整;若频繁超限,通常说明需求入口、发布承诺或团队支持负荷有问题,而不只是排期不够灵活。
4. 怎么判断需求排期优化后,效率是真的提升了?
我所在团队以前主要看每个迭代完成了多少项需求,但小需求和大需求混在一起,数量上涨也不代表用户更快拿到价值。我想找一组不会诱导团队拆小任务、又能发现排期问题的指标。
不要用“完成需求数”或单一的工时利用率判断效率,至少同时观察交付速度、计划可靠性和结果价值。可连续记录需求从进入承诺队列到上线的周期中位数、迭代承诺完成率、临时插入工作占比,以及上线后目标是否达成;
例如某团队连续4轮发现周期中位数从18天降到13天、承诺完成率从65%升到82%,但临时工作占比也从12%升到28%,这不能直接算成功,因为稳定性交付可能仍在变差。比较时尽量使用同一类需求和相近时间窗口,并注明样本量;若周期缩短同时返工或线上缺陷增加,应先检查验收标准和测试容量,而不是继续压缩排期。
核心关键词
文章包含AI辅助创作:需求优先级管理指南:实施团队如何做好需求排期,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505577
读者评论
我们以前也把需求分成高、中、低,结果高优先级越积越多。后来要求每项写清不做的后果,争论确实少了些,不过遇到客户临时变更,谁有权批准插队仍需要提前讲明。
文中把执行时间和外部等待分开看很实用。我们有些接口任务本身两三天,光等客户开权限就拖了一周;如果排期只报工时,客户很容易觉得团队延期。
评分表能帮助讨论,但实施现场的信息经常不完整。我更倾向先明确依赖、验收人和复核时间,再谈具体顺序;否则算出分数后,关键前置条件没落实,排进去也做不动。
