版本规划最常见的失控,不是需求太多,而是团队把“想做的事”误当成“承诺要交付的事”:销售在客户会议上答应一个日期,产品把需求塞进版本,研发估算时发现依赖没梳理,测试最后才知道验收口径变了。要让实施团队的需求排期真正落地,关键不是排出一张看起来完整的甘特图,而是建立一套能解释取舍、暴露风险、容纳变化的决策机制。本文给出一套从需求准入、容量估算、版本承诺到上线复盘的实操方法,并用明确标注的情景模拟案例说明如何调整。
一、先讲核心结论:版本规划不是排满,而是做出可兑现的承诺
1. 版本规划要回答四个问题
我判断一份版本规划是否有用,不先看它列了多少条需求,而先看它能不能回答四个问题:为什么做、谁负责、何时具备交付条件、什么情况下必须调整。若其中任何一项没有明确答案,这份计划通常只是愿望清单,不是可执行的版本承诺。
“为什么做”要能对应业务目标,例如缩短客户现场初始化时间、减少实施返工、满足合同约定的合规要求。“谁负责”不应只有需求提出人,还要有产品决策人、研发负责人、测试负责人及实施验收人。“何时具备交付条件”需要包含开发、联调、验证、部署和客户确认,而不只是代码完成日期。
最容易被忽略的是第四个问题:变更条件。版本计划必须提前说明什么情况可以插入需求、谁有权批准、插入之后挤掉什么,以及怎样告知受影响的客户和团队。没有退出机制的版本承诺,通常会变成无限加塞。
2. 用承诺区、候选区和暂缓区替代单一需求列表
排期时,我建议把需求放进三个不同状态,而不是用一个“待排期”列表制造虚假的确定感。承诺区放入已通过准入、容量验证和依赖确认的工作;候选区放入价值较高、但仍有关键假设未验证的工作;暂缓区记录当前不做的理由、重新评估的触发条件与责任人。
这三个区域不是优先级高、中、低的另一种叫法。候选区的工作可能价值很高,只是客户数据、接口条件或验收口径尚未确认。暂缓区也不意味着永久拒绝,而是团队在当前容量和目标下做出的显式取舍。
| 区域 | 进入条件 | 对外承诺 | 复核方式 |
|---|---|---|---|
| 承诺区 | 目标明确、范围可验收、依赖已确认、容量已预留 | 可承诺版本窗口,仍需说明适用条件 | 每周检查风险与完成预测 |
| 候选区 | 价值较明确,但存在未验证假设或外部依赖 | 不承诺具体交付日期 | 在假设验证后重新评估 |
| 暂缓区 | 价值不足、成本过高、时机不合适或风险不可接受 | 明确说明当前不纳入版本 | 触发条件发生时重新进入评审 |
3. 先承诺范围和窗口,再承诺精确日期
实施团队常有客户现场窗口、合同节点和第三方联调时间,确实不能永远只说“尽力而为”。但在需求范围和环境条件尚未稳定时,精确到某一天的承诺会放大误解。更可靠的方式是先承诺范围与时间窗口,再把日期承诺与前置条件绑定。
例如,不说“本月二十日一定上线”,而说“计划在本月第三周交付已确认的批量导入能力;客户需在本月第一周前提供脱敏模板和字段映射,若接口权限未按期开放,则上线窗口顺延并在联调后重新确认”。这种表达不是推卸责任,而是把承诺边界讲清楚,让双方知道可控因素和不可控因素分别是什么。

二、背景与真实场景:实施团队为什么比普通功能团队更难排期
1. 一个版本里往往混合了四种性质不同的工作
实施团队面对的需求来源通常不止产品路线图。除了新功能,还要处理客户现场配置、数据迁移、接口联调、缺陷修复、合规要求和历史系统兼容。它们看起来都像“任务”,但工作性质不同:新功能可以做范围拆分;现场问题可能受客户环境制约;数据迁移要依赖真实数据验证;合规事项则可能有明确截止时间。
如果这些工作全部放进同一张优先级列表,团队很容易把“容易估算”误当成“优先级高”,或把“客户声音大”误当成“业务影响最大”。因此,排期前要先区分工作类型,再判断它们共享哪些人员、环境和上线窗口。尤其要识别测试、实施顾问和架构人员是否同时被多个项目占用。
2. 现场交付的瓶颈常在开发之外
我在做实施排期评审时,会特别追问三个容易被忽略的问题:测试环境什么时候可用、客户侧谁能提供样例数据、上线后是否有人负责验证。很多计划在开发阶段看似充足,最后却卡在客户账号申请、网络白名单、数据脱敏或第三方接口授权上。
这类等待时间不能简单算成研发工时,却会占用版本日历。团队如果只估代码实现天数,就会产生“研发按时完成,交付仍然延期”的错觉。计划应同时记录工作量和日历依赖:工作量反映团队投入,日历依赖反映外部条件何时允许工作继续。
3. 多客户需求并不等于多份独立需求
三个客户提出相似诉求,并不自动说明它们应该被合并成一个平台能力。先比较业务流程、权限模型、数据结构、使用频率和验收方式。如果三家客户只是名称不同、配置和流程基本一致,可能适合抽象成通用能力;如果背后的业务约束不同,强行合并会把特殊逻辑藏进配置项,长期增加维护成本。
我会将需求拆成“共同问题、客户差异、可配置边界”三层。共同问题决定产品能力,客户差异决定是否需要配置或扩展,可配置边界则用于约束定制化的成本。这样比单纯统计需求出现次数更能说明优先级。
4. 版本计划需要同时看投入、依赖和等待
容量不是团队成员人数乘以工作日。实施团队的可用时间会被支持工单、客户会议、环境维护、紧急修复和跨团队评审切走。把每个人的全部工作日都排进需求,相当于假设没有任何中断,这种计划从第一天起就不可信。
较稳妥的做法,是从团队历史数据中估算可计划容量,再为不确定工作留出明确空间。若没有可靠历史记录,可先用一个迭代作为测量期:记录承诺工作、临时工作、等待时间和返工时间,下一轮再据此调整。初期的目标不是追求精确,而是看清容量损耗发生在哪里。
三、常见误区:看起来更精细的计划,为什么可能更不可靠
1. 误区一:把需求优先级当成排期答案
优先级只回答“相对重要程度”,不回答“现在能不能做”。一项高价值需求若依赖尚未开放的接口,或需要先完成数据模型调整,就不能因为排在第一位而直接进入当前版本。排期需要同时考虑价值、准备度、依赖、容量和风险。
我建议在评审中把“价值排序”和“可交付性判断”分开记录。先判断值得不值得做,再判断当前是否具备做的条件。否则会议会不断在价值争论和技术细节之间切换,最后得到一个每个人都同意、但没有人能按时交付的列表。
2. 误区二:用人天估算代替不确定性评估
“开发三天、测试两天”看似具体,但如果需求仍有未确认的边界条件,这些数字只是在给未知问题贴上精确标签。估算应当附带假设,例如“在现有权限模型不变、客户提供完整字段映射的前提下,预计需要四至六个研发人天”。假设变了,估算就需要更新。
对不确定任务,可以先拆出一个短周期的探查任务,而不是为了填满计划给出单点工期。接口能力不明时先做联通性验证;历史数据质量不明时先抽样迁移;性能目标不明时先做负载测试。先买到信息,再决定是否承诺完整交付,通常比一次性高估或低估更经济。
3. 误区三:把开发完成当成版本完成
实施场景里的“完成”至少包含代码合并、功能验证、部署准备、客户环境验证和问题关闭等状态。某项需求开发完成,不代表它已经可以交付给客户。若计划只跟踪研发进度,测试和实施团队会在版本后半段突然收到大量待处理工作。
我倾向于在需求验收条件中明确“可交付”的定义。例如,关键路径用例通过、迁移脚本可回滚、权限矩阵已验证、发布说明已准备、现场负责人已确认。不同类型的需求不必共享一套完全相同的检查项,但每类都应有可复核的完成标准。
4. 误区四:用缓冲掩盖没有数据的估算
给所有需求统一加百分之二十缓冲,不能替代风险识别。某个需求的主要风险可能是接口方迟迟不响应,额外增加开发工时并不会缩短等待;另一个需求的风险可能是数据脏乱,真正有效的缓冲是预留数据清理和回滚验证时间。
缓冲应该对应具体风险,并明确由谁使用、什么情况下启用、启用后如何调整承诺。没有触发条件的缓冲,很容易被提前当成可用容量;没有责任人的风险,则常常直到延期发生才被发现。
5. 误区五:会议上达成一致,就认为责任清楚
“产品和研发都认可了”不是责任划分。需求边界谁确认、接口谁协调、客户资料谁追踪、上线失败谁有权回滚,最好写进版本记录。尤其是跨团队任务,应明确交付物和最晚反馈日期,不要只写“等待某团队支持”。
当团队开始使用某项目管理平台或某项目管理工具时,最值得优先配置的不是复杂报表,而是需求责任人、状态变更记录、关联依赖和风险提醒。工具可以帮助团队记住约定,但不能替团队决定谁有权做取舍。

四、专业判断逻辑:从价值、准备度、容量到风险逐层筛选
1. 先判断需求是否值得做
需求价值至少可以从影响范围、影响强度、紧迫程度和战略一致性四方面判断。影响范围看多少用户或项目受益;影响强度看是否解决核心阻塞;紧迫程度看延后带来的损失;战略一致性看它是否支持当前业务目标。不要把“客户提了几次”直接当成价值分数,重复投诉可能意味着问题严重,也可能只是同一流程里不同表达。
对价值信息不足的需求,不要急着打分。要求提出人补充使用场景、当前替代办法、受影响用户和不做的后果。无法解释不做会造成什么影响的需求,通常不应直接挤入承诺区。
2. 再判断需求是否准备好
准备度是许多团队缺失的一道门。一个需求可以很重要,但尚未准备好交给研发。至少要确认目标用户、触发场景、主要流程、异常边界、验收条件、依赖方和数据要求。若关键问题还在争论,先安排澄清或原型验证,不要把争论成本转嫁给开发阶段。
我常用“可估算、可验收、可联调”作为简化准入门槛。可估算意味着范围没有大到无法拆分;可验收意味着能用测试或现场验证判断结果;可联调意味着环境、接口、账号和参与方都有负责人及时间点。
3. 用容量而非满负荷承诺控制工作量
团队容量要按角色看,而不仅按总人天看。一个版本可能总容量足够,却缺少能处理特定数据迁移的工程师,或只有一名测试人员同时支持多个客户。用总人天抵消角色瓶颈,会产生“看起来装得下,实际排不开”的计划。
建议至少记录研发、测试、实施、架构和客户协调等关键角色的计划投入。团队可用时间应扣除已知支持任务、固定会议、休假和维护工作,并依据过去几个周期的实际交付情况校准。没有历史数据时,先采取保守计划,再按实际吞吐修正,不要用理想值对外承诺。
4. 把依赖画成可追踪的前置条件
依赖不是一句“需要配合”。要写清依赖对象、交付物、责任人、最晚日期和未完成时的替代方案。例如,依赖客户提供脱敏数据,应写明格式、字段、数量、提供日期和验证负责人;若数据未到,团队做哪些模拟测试,哪些验收只能顺延。

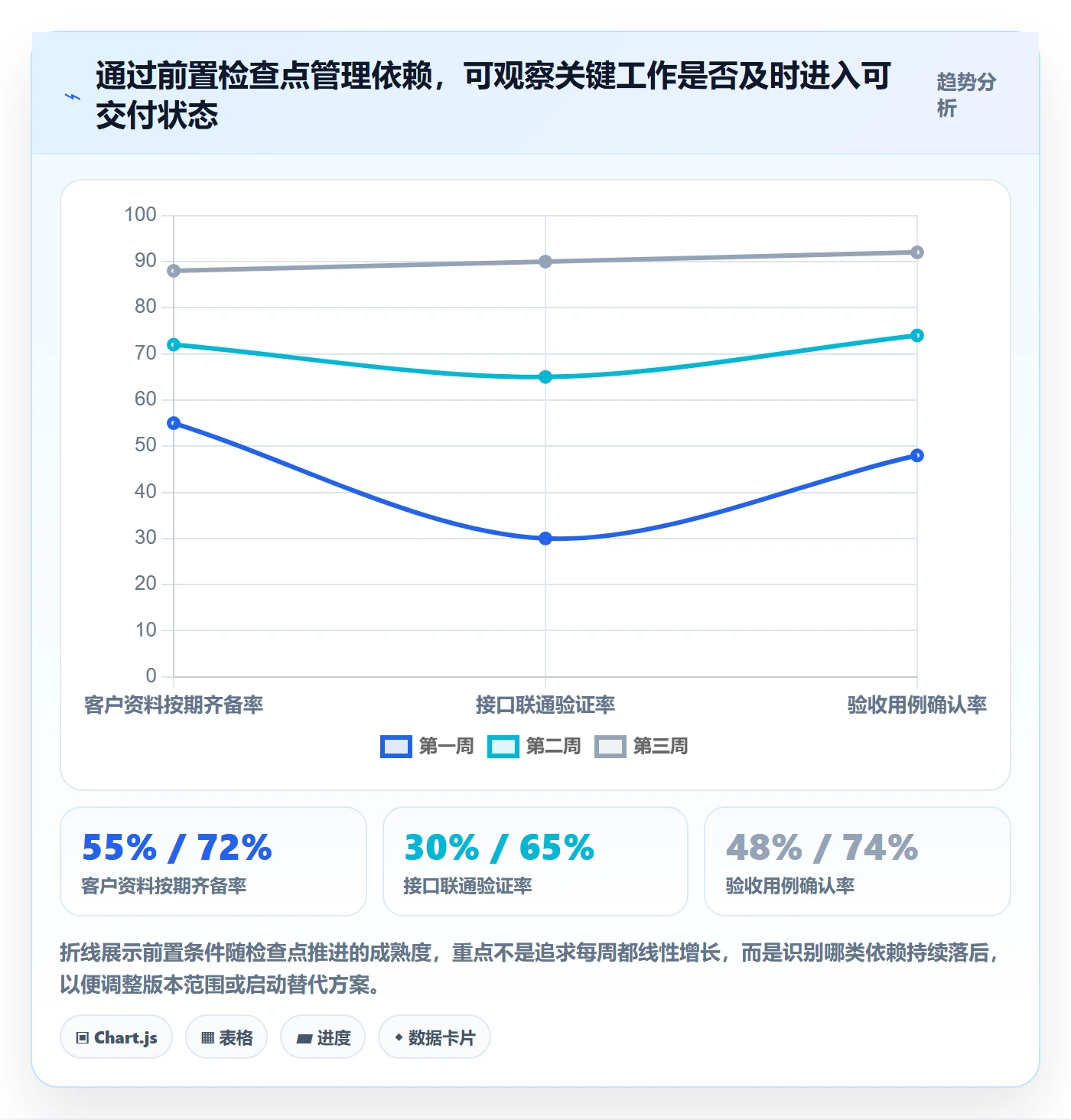

对强依赖任务,计划时应安排检查点,而不是等到截止日才发现卡住。可以把外部条件设为版本门槛:关键接口未连通时,相关功能不进入承诺区;客户数据未通过质量检查时,不启动全量迁移。这种做法会减少“先开发,后发现不能验收”的沉没成本。
5. 风险排序应考虑概率、影响和可探测性
风险清单不应只列“接口风险高、数据风险中”。更实用的判断是:风险发生的可能性多大、发生后损失多大、团队能否尽早发现。发生概率中等但影响极大的风险,需要提前设置验证点;概率较高但影响可控的风险,则可通过预留时间和回退方案管理。
风险分数可以辅助讨论,但不应伪装成精确预测。若团队采用一到五分制,应说明评分规则,并保留文字解释。数字的作用是让排序透明,不是把主观判断包装成科学结论。
| 评估维度 | 需要回答的问题 | 常见证据 | 不满足时的处理 |
|---|---|---|---|
| 业务价值 | 不做的损失是什么,受影响对象是谁 | 客户流程、工单、合同节点、运营数据 | 补充证据或暂缓排序 |
| 准备度 | 是否能估算、开发、验收 | 流程说明、边界条件、验收用例 | 拆出澄清或探查任务 |
| 容量 | 关键角色是否有可用时间 | 近期计划、支持负荷、历史交付量 | 缩小范围或调整窗口 |
| 依赖与风险 | 外部条件何时满足,失败如何回退 | 责任人、日期、环境验证、回滚方案 | 进入候选区,先验证前置条件 |
五、具体案例与数据观察:一次排期如何从“塞满”变成“可交付”
1. 案例口径:这是一组用于说明方法的情景模拟
以下案例是情景模拟,不代表任何企业的真实经营数据或行业平均水平。设想一支为中大型组织提供交付服务的团队,本轮有六周窗口,计划同时支持三家客户。团队最初收集到四十二项需求,其中包含新功能、接口改造、数据迁移、现场配置和缺陷修复。
初始排期按需求优先级排序,再按研发估算填满六周。计划表显示所有需求都能完成,但进一步检查后发现:三项需求没有明确验收人,五项依赖客户数据,四项需要同一位测试人员在最后一周集中验证,另有一项合同节点必须优先处理。
2. 第一轮:把需求拆成价值、准备度和依赖
团队先将四十二项需求按工作类型归类,再要求每项补齐目标、验收条件和依赖责任人。澄清后,九项需求合并为三项共性能力,七项被拆成探查任务,六项因客户环境尚未准备好转入候选区。数量下降并非为了“少做事”,而是把重复诉求、未知工作和可承诺交付分开。
在价值判断上,团队把合同节点、影响多个客户的阻塞问题、风险降低和日常便利性分开评估。合同节点并非自动压过其他需求,但其截止时间和延期后果必须透明;日常便利性也不是没有价值,只是不能与高风险交付占用同一优先级而不说明取舍。
3. 第二轮:为高风险需求先买信息
其中一项数据迁移需求最初估算为四个研发人天,但数据字段和历史质量都未知。团队没有直接把四天写进承诺区,而是安排两天探查:抽样检查数据、验证映射规则、跑一次小批量迁移。探查结果显示有百分之十二的记录缺少关键字段,必须先与客户确定补录规则。
这一步没有立刻增加交付功能,却减少了后续上线失败的概率。探查之后,迁移工作被重新估算为六至九个人天,并增加客户数据确认节点。团队因此能把真实依赖暴露在版本开始前,而不是在部署当天临时讨论数据责任。
4. 第三轮:按关键角色容量重排,而不是按总人天凑数
团队将原本六周的名义容量折算为可计划容量。以下仍是情景模拟:研发名义投入为一百二十人天,扣除支持、维护和已知休假后,可计划九十人天;测试名义投入为四十人天,可计划三十人天;实施与客户协调可计划二十四人天。测试角色先成为瓶颈,因此团队把交付分成两批,避免所有功能挤在同一周验收。
拆分后,第一批包含合同节点相关能力和已验证的高频问题;第二批包含依赖较多的迁移及扩展能力。候选区保留两项高价值但数据条件未满足的工作,暂缓区记录低影响的界面优化,并写明若下轮出现明确客户使用证据再评估。

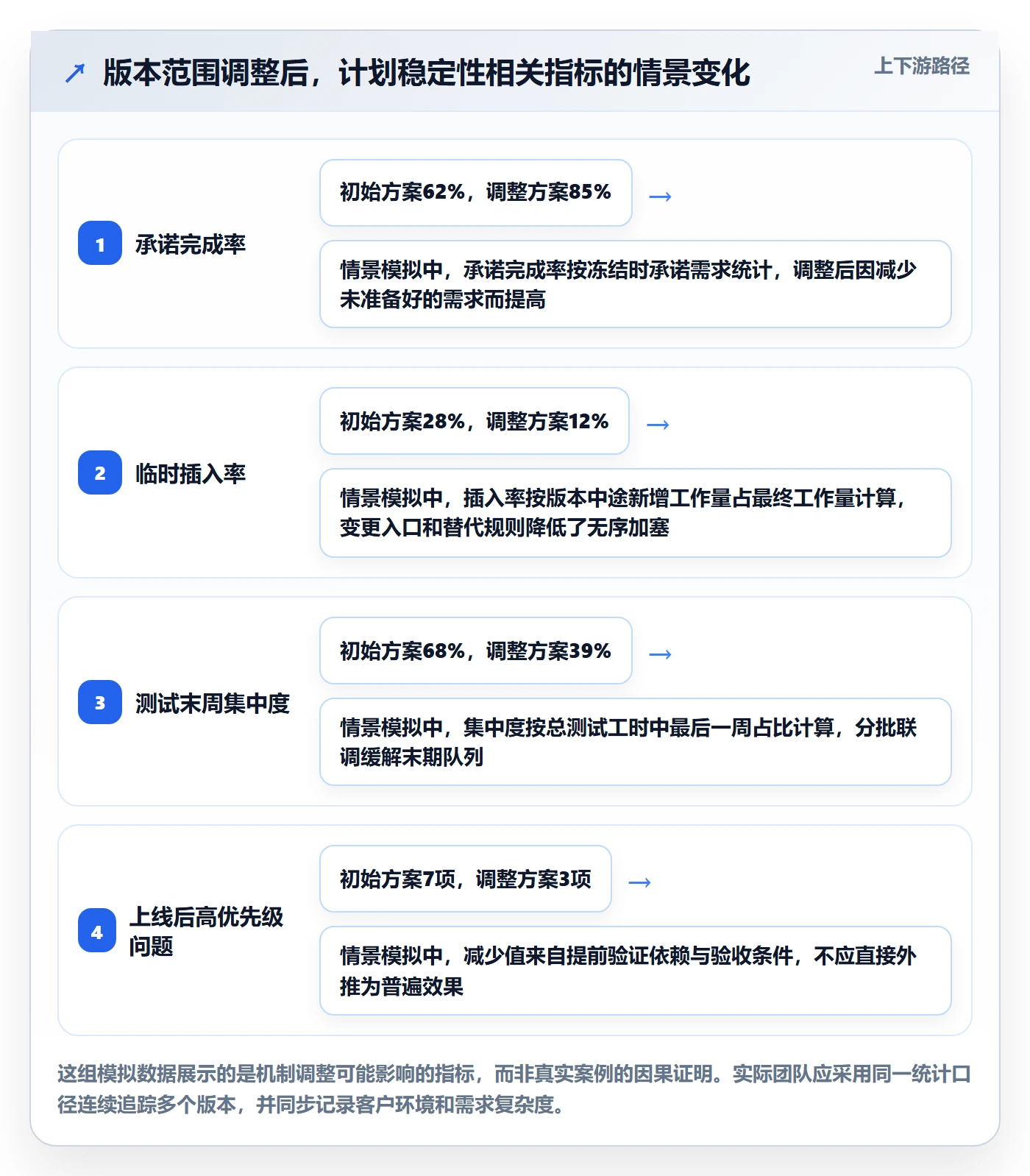

| 项目 | 初始方案 | 调整方案 | 调整依据 |
|---|---|---|---|
| 承诺需求数量 | 四十二项全部纳入 | 二十七项进入承诺区 | 其余需求存在重复、未准备好或容量不足 |
| 测试安排 | 集中在第六周 | 分两批验证,关键路径提前联调 | 避免测试角色在末期形成队列 |
| 数据迁移 | 直接估算四个人天 | 先探查两天,再按验证结果估算 | 历史数据质量存在未知风险 |
| 对外承诺 | 所有需求给出单一日期 | 明确版本窗口、范围和客户前置条件 | 降低外部依赖导致的误解 |
5. 用结果指标观察计划是否变好
团队不应只庆祝“按时上线”,还要检查按时是通过稳定流程实现,还是靠最后一周加班完成。建议记录承诺完成率、需求插入率、延期原因分布、返工工时、外部等待时间和上线后问题数。至少连续观察三至四个周期,再判断排期机制是否改善;单个版本容易受到客户窗口和偶发故障影响。
对于承诺完成率,分母应是版本冻结时的承诺范围,而不是把中途新增需求也算进原始计划。新增工作要单独记为插入项,才能看出变化来自团队执行,还是来自版本范围不断扩大。否则指标会惩罚透明记录变化的团队,鼓励隐藏变更。

六、落地清单:把排期方法变成每个版本都能重复的流程
1. 版本开始前:统一目标和准入规则
版本规划会召开前,先准备目标说明、需求清单、历史交付数据、已知依赖和团队日历。若这些信息都留到会上临时补,评审就会被背景介绍占满,真正的取舍只能在会后通过私聊完成。
- 写清本版本服务的业务目标,最好不超过三个。
- 为每项需求补充用户、场景、影响和不做的后果。
- 检查验收口径、范围边界和异常情况是否可验证。
- 标注客户、接口、数据、环境和其他团队依赖。
- 按关键角色计算可计划容量,扣除支持和维护任务。
- 把需求分入承诺区、候选区或暂缓区,并记录理由。
2. 版本评审时:围绕取舍而不是逐条念清单
评审会的目标不是让每个人在每条需求上都表达一次意见,而是识别有争议的决策。可以提前将需求按目标分组,重点讨论价值接近但容量不足的选项、依赖风险高的工作和必须在窗口内完成的事项。
每个争议项都应形成明确结论:纳入、暂缓、拆分、先验证或拒绝当前范围。若决定纳入,必须说明挤掉什么;若决定暂缓,记录重新评估条件。不要把“先放进去,后面再看”作为默认结论,因为这会把决策成本推到版本中后期。
3. 版本执行中:管理变化,不是假装没有变化
客户问题和现场变化不可避免,关键在于建立可见的变更路径。任何插入需求都应补充紧急原因、影响范围、估算、责任人和替代项。若影响当前承诺,应由有权限的角色确认调整,并同步受影响的测试、实施和客户负责人。
团队可设置短周期风险检查点,例如每周一次,重点看依赖是否按期满足、关键路径是否偏离、剩余容量是否被临时工作消耗。检查点不是重复汇报百分比,而是尽早回答“继续按原计划是否仍可信”。

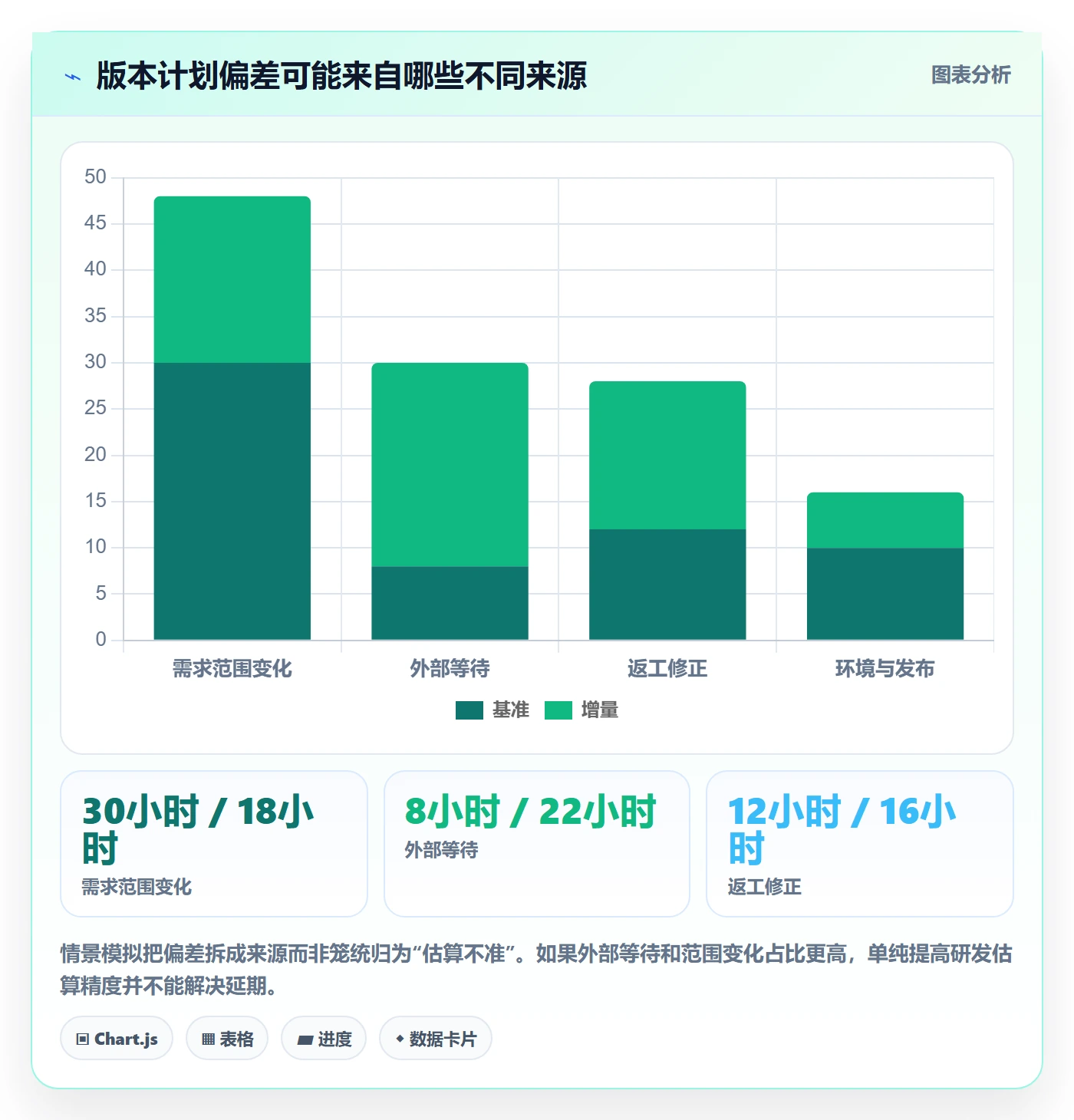

4. 版本结束后:复盘偏差,而不是追究谁估错了
复盘应比较计划与实际的差异,并按原因分类:范围变化、估算偏差、外部等待、技术复杂度、测试返工、环境问题或人员冲突。每次复盘只选一到两个最值得改进的机制,给出负责人和下轮验证方式。一次把所有问题都列入改进清单,往往等于没有改进。
还应检查被暂缓需求的后续命运。若它们长期无人重评,候选区会逐渐变成另一种积压池。可以规定复核周期,或在触发条件出现时重新开启评估;如果需求价值消失,则明确关闭,避免旧需求不断占据讨论空间。

七、不同情况下的行动建议:同一套流程,不同的决策重点
1. 固定合同日期的实施项目
合同日期不可轻易移动时,优先保护交付底线,而不是尽可能塞入全部功能。先区分“必须完成才能验收”和“提升体验但可后续交付”的范围。对必须项建立逐项验证证据,包括客户数据、部署环境、验收人和回滚路径。
若关键依赖尚未满足,应尽早提出风险和备选方案,例如缩小首批范围、先交付可独立验收的部分,或安排客户侧资源共同验证。不要等到最后一周才把延期风险包装成“技术问题”,那时通常已经没有足够的范围调整空间。
2. 多客户并行、需求相似但流程不一致
先做共性和差异分析,再决定是平台功能、配置能力还是客户定制。若共性需求能明显减少重复实施成本,优先考虑形成可复用能力;如果客户差异会导致复杂的开关组合和兼容负担,就要把定制成本、维护责任和升级影响写入决策。
对多个客户共同提出的需求,可以比较受影响客户数、流程一致程度和长期维护成本,而不是按投票决定。客户数量只是证据之一,不能代替产品判断。
3. 团队规模小、缺少完整历史数据
小团队不必先搭建复杂的评分模型。可从最小记录集开始:每项需求的估算区间、实际耗时、等待原因、是否返工、是否按期验收。积累几个周期后,再分析哪些工作容易低估、哪些角色经常成为瓶颈。
在数据较少时,采用范围承诺和分批交付更稳妥。把工作切小、尽早验证,比试图精确预测一个大型版本更有效。若非要使用数字评分,应标明它是团队当前的辅助判断,不是行业标准。
4. 需求变化快、客户反馈密集
对变化频繁的场景,缩短规划周期,但不等于完全不规划。可保持一个短期承诺区和较长周期的方向性路线图:近期范围相对稳定,远期只表达目标和候选项。这样既保留响应速度,也避免对远期需求给出虚假的确定日期。
对紧急插入设置明确门槛,例如影响关键业务流程、存在合规风险或阻断现场交付;普通体验优化进入下一轮评估。门槛的目的不是挡住客户声音,而是保护团队不被低影响的即时诉求持续切割。
5. 使用某项目管理平台推进版本透明度
如果团队已使用某项目管理平台或某项目管理工具,可以先把版本目标、需求状态、责任人、依赖、风险、验收证据和变更记录统一到可追踪的位置。对于超过一百人的组织,还要关注不同团队的字段定义是否一致,避免各部门都在填同名字段、实际含义却不同。
以 PingCode 为例,它适合用来承载需求与版本的关联、任务责任、迭代状态及跨团队协作信息;但工具本身不会自动解决优先级冲突,也不能替代客户依赖确认。我的建议是先选一个真实版本试运行,检验团队能否用同一口径更新状态,再决定是否扩展字段、报表和自动化规则。
上线工具时要警惕“字段越多,管理越精细”的错觉。若每个需求需要填二十多个字段,团队很可能只在评审前集中补数据。先保留真正影响决策的字段,再根据复盘结果逐步增加;任何字段若无人使用来做判断,都应重新评估其必要性。
八、取舍原则与下一步:保留选择权,比一次排满更重要
1. 在交付速度与范围完整之间取舍
当时间窗口固定,范围就必须可调整。先保护关键流程和可验收结果,再安排体验优化和低频扩展。范围拆分应确保每批交付都能独立使用或独立验证,而不是把重要能力拆成客户无法实际使用的碎片。
当范围不可变、时间也不可变时,团队必须诚实评估容量与风险。如果当前条件不支持,就应在承诺前升级决策,而不是等到延期后再用加班补偿一个本来就不成立的计划。
2. 在通用能力与客户定制之间取舍
通用能力的收益是复用和一致性,代价是需要承担抽象与兼容成本;客户定制的收益是快速贴合现场,代价是长期维护和升级复杂度。判断时要看真实流程是否共性、未来是否有复用证据、配置是否仍可理解,以及谁负责后续兼容。
若所谓“通用”只是把多个客户的特殊规则都塞进一个大配置面板,可能并没有降低复杂度,只是把复杂度转移给实施和运维。设计前应先写出不支持的边界,避免产品能力无限扩张。
3. 在计划稳定与快速响应之间取舍
稳定不是拒绝变化,响应快也不是随时改计划。合理的做法是对紧急变化开放通道,但每次变化都必须呈现成本:占用谁的时间、挤掉什么工作、是否影响验收窗口。变化越透明,团队越容易保持信任。
把版本拆成可验证的小批次,也能减少两种目标之间的冲突。短期计划保持稳定,长期候选保持开放;当新信息出现时,只调整尚未承诺的部分,而不是反复推翻已经进入验证阶段的范围。
4. 用三个动作启动下一轮规划
下一次版本规划,不必先购买新工具或重做流程。我建议团队先完成三个动作:回看最近三个版本的实际交付与偏差来源;选一个即将启动的版本试行承诺区、候选区和暂缓区;在版本结束后,用同一统计口径复盘完成率、插入率、等待时间和返工。
如果团队只有时间做一件事,就先把承诺前的准入条件写清楚。很多排期问题并不是执行阶段才发生,而是没有人要求需求在进入计划前说明目标、验收方式和依赖。入口清楚,后面的估算、测试和客户沟通才有共同基础。
版本规划的核心价值,不是让团队预测未来毫无误差,而是让团队在信息变化时仍能做出有依据的调整。一份成熟的计划,既能说明要交付什么,也能解释为什么暂时不做什么、什么条件变化会重新评估。先从下一轮需求准入和容量记录开始,持续用实际结果校准承诺,排期才会从“填表动作”变成团队可信赖的交付机制。
常见问题解答(FAQ)
1. 版本规划时,需求应该按什么顺序排期?
我手上有十几条需求,业务方都说紧急,研发也提醒本期容量有限。我不确定该先看客户价值、交付风险还是开发成本,怎样排才能避免最后变成谁催得急就先做谁?
先把需求分成必须交付、明确增值和待验证三类,再按价值、时效、成本与依赖关系排序。一个可操作的做法是给每项需求分别评 1,5 分:用户影响、业务时限、风险降低各占一项,实施成本和依赖阻塞作为扣分项;分数只用于暴露取舍,不要伪装成精确预测。
比如登录安全修复影响面大且有风险,应优先于仅改善少数用户操作习惯的界面调整。排期前还要检查前置接口、数据迁移和验收人是否到位,否则高分需求也可能卡在依赖上。
2. 实施团队如何估算一个版本实际能承接多少需求?
我曾按团队人数和工作日直接推算版本容量,结果测试、联调和线上问题处理都挤占了开发时间。有没有一种不依赖理想状态、也不至于把计划排得过松的估算方法?
用最近 3 个已完成版本的实际吞吐量做基线,比用人天满负荷推算可靠。假设团队过去三个双周版本分别完成 18、21、15 个相近粒度的工作项,可先以中位数 18 作为计划参考,再为紧急支持、缺陷修复和不确定依赖预留约 20%,30%容量;若本期有新成员或跨团队联调,可进一步下调。
这里的工作项必须粒度相近,不能把一个大型迁移任务和一个半天修复简单各算一项。版本结束后记录计划与实际差异,连续几轮校准,才会形成适合本团队的容量判断。
3. 版本范围已经确定后,临时插入紧急需求怎么处理?
我遇到过版本中途插入一个看起来只需两天的需求,最后连带改了接口、测试用例和发布说明,原计划也被拖延。团队应该直接拒绝,还是有一套更稳妥的变更规则?
不要只评估新增需求的开发时间,要同时估算它对测试、联调、发布窗口和已承诺事项的影响。建议设一个明确的变更入口:提出人说明紧急原因、影响用户、截止时间和不处理的后果;技术负责人评估总成本;版本负责人确认交换项。
只有安全、合规、重大故障或明确的业务窗口等约定情形,才考虑中途纳入,并同步移出同等容量的原需求。若无法移出,就重新确认版本日期或范围,留下决策记录。这样既不把“紧急”变成绕过排期的口号,也能让真正高风险事项及时进入。
4. 版本计划如何落地,避免排期表做完却没人跟进?
我把需求、负责人和计划日期都填进了表格,但到了联调阶段才发现验收条件没写清楚,几个任务也一直显示进行中。我想知道版本计划至少要跟踪哪些信息,以及什么时候该调整计划?
每个版本项至少记录负责人、交付物、验收条件、前置依赖、目标日期和当前风险;“完成”应指验收条件满足,而不是代码已经提交。可以每周做一次短评审,逐项确认剩余工作、阻塞和日期变化;临近发布时增加联调与验收检查,而不是只看任务状态颜色。
若连续两次评审都无法给出可信完成日期,或关键依赖晚于约定时间,就应立即评估缩小范围、调整顺序或改期,不要等到发布前才暴露偏差。复盘时比较承诺范围、实际交付和延期原因,重点找流程中的重复问题,而不是只追究个人估算失误。
核心关键词
文章包含AI辅助创作:版本规划管理方法大全:实施团队需求排期入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505377
读者评论
我们做客户上线时,最常卡住的确实不是开发工期,而是账号权限和样例数据迟迟不到。把依赖写到具体责任人和日期后,至少能早点判断是否要改窗口;不过客户侧临时变更,还是得留一个沟通出口。
容量按角色拆开很有用。之前总人天看着够,结果测试和实施顾问同时被几个项目占用,发布前才发现排不开。我们现在会记录临时支持和等待时间,但数据积累还不够,暂时只能按区间估算。
承诺区、候选区的做法清楚,不过如果复核频率太高,团队容易把时间花在改状态上。实际执行时我更倾向于只在依赖变化、范围变化或容量明显不足时重新评审,普通进度更新不必每次都开会。
