项目列表最容易出现的误判,不是任务太多,而是“看起来分好了组,实际上没人能据此做决定”:负责人视图显示任务数量均匀,却没有体现复杂度;状态视图里“进行中”堆得很高,却看不出卡在哪个环节;月末统计出一组数字,团队仍不知道下周该改变什么。我的判断是,好的列表视图不是一张更整齐的表,而是一套把记录、责任、判断和行动连起来的工作规则。
一、先给结论:分组不是整理数据,而是降低决策成本
1. 好视图要回答三个问题
项目成员打开列表后,应该能迅速回答:现在有哪些工作需要我处理?哪些事项正在偏离计划?发现问题后由谁采取什么行动?如果一个视图只能让任务看起来整齐,却无法回答这三个问题,它的分组方式就没有形成管理价值。
因此,我通常先问团队“准备依据这张列表做什么决定”,再决定分组字段。要追踪交付进展,可以先按状态分组;要检查责任分布,可以按负责人分组;要讨论跨阶段依赖,可以按项目阶段或模块分组。字段选择应服从管理问题,而不是服从工具里现成的按钮。
2. 分组、筛选、排序各自承担不同工作
分组负责建立类别,筛选负责缩小范围,排序负责安排先后。例如,团队可以先按状态分组,再筛选出本周到期事项,最后按照计划完成日期排序。这三种操作组合起来,才能把“所有任务”转成“今天值得处理的任务”。
把三者混为一谈,常见结果是视图越来越复杂:成员增加多个分组维度、筛选条件和排序规则,却仍然不知道先看哪里。我的建议是每个视图设一个主要管理目标,其他规则只作为辅助,避免一个页面同时承担进度盘点、绩效评价、风险跟踪和周报统计。
3. 先定义决策,再定义视图
在设计前写下一句明确的话,例如:“项目负责人每周用这个视图找出逾期且没有明确阻塞原因的事项。”这句话会决定需要哪些字段、筛选条件和更新责任,也能在上线后检验视图有没有用。若目标写不清,先别急着配置分组。
我会用四个问题做快速验收:成员是否知道下一步要做什么?同一条记录在不同成员眼里是否含义一致?发现异常后能否定位责任人?分析结论是否能回到具体记录核对?任一问题答不上来,就需要先修正数据口径或协作流程,而不是增加图表。

二、背景与真实工作场景:列表为什么会逐渐失去可信度
1. 项目刚开始时,问题往往被低估
一个项目刚启动时,成员人数少、任务也少,大家常用一张共享表格就能协作。负责人可能在会议上口头确认状态,执行者也记得每项工作的背景。这时字段不全、状态名称不统一,短期内不一定显出明显问题。
真正的压力通常出现在项目并行增多、成员交接频繁、会议变多之后。相同的“进行中”可能分别代表开发中、等待评审、等待外部确认;同一个事项可能被重复创建;任务负责人已经变化,列表却没有更新。数据不是突然变差,而是团队协作复杂度先超过了原有记录方式的承载能力。
2. 一个典型场景:统计结果无法解释
以下是用于说明方法的情景模拟,不是某个客户的真实项目数据。假设一个跨部门项目有120项任务,执行团队需要每周汇报进度。第一轮盘点发现,任务名称大多齐全,但负责人缺失、日期格式混用,且状态包含“处理中”“开发中”“待测试”“已完成”等近似表述。
此时如果直接统计“未完成任务数”,数字看似明确,实际含义却不稳定:有的未完成任务已经在等待外部审批,有的还没有开始,有的已完成但未及时改状态。项目负责人可能看到任务总量变化,却解释不了变化来自工作推进、状态更新,还是录入习惯改变。
我会把这类问题拆成两层:一层是记录质量问题,涉及缺失、重复和过期;另一层是业务口径问题,涉及状态含义、统计周期和责任边界。前者要靠数据清理,后者要靠团队约定。只做清理、不统一口径,过一两周问题还会回来。
3. 人数增加后,视图需要服务不同角色
小团队可以接受大家看同一张大表;规模变大后,成员的工作关注点开始不同。执行成员需要看到自己的待办和依赖,项目负责人需要看逾期与阻塞,管理者需要看阶段趋势和资源风险。把这些需求全部塞进一个视图,往往导致字段过多、筛选条件难懂,最后大家各自导出一份表格。
以服务中大型企业及100人以上组织的项目管理场景为例,列表视图设计更应先考虑统一的数据定义、角色职责和权限边界,再讨论视图数量。工具可以承载规则,但不能替团队决定规则。每个角色看到什么、谁能修改关键字段、异常如何升级,都需要在流程里明确。

三、常见误区:表格越复杂,不代表管理越精细
1. 把分组数量当作管理成熟度
一个列表同时按阶段、负责人、优先级、状态和日期分组,看起来似乎很全面,使用者却要不断展开和折叠,才能找到自己关心的事项。分组层级越多,越容易把信息隐藏在视觉结构里。管理上需要的不是“能分多少组”,而是“成员能否在有限时间内找到待处理事项”。
我的取舍原则是:先保留一个主分组,再决定是否需要一个辅助筛选。若成员仍需在会前手动整理一份“真正要讨论的事项”,说明视图还没有贴合工作场景。可以先删掉不影响决策的字段和分组,再观察成员是否更容易完成任务。
2. 把任务数量当成员贡献
按负责人分组适合检查责任归属和工作分布,但任务数并不等于工作量,更不能直接等于绩效。一个需要跨团队协调、风险评估和多轮验收的任务,可能比十个标准化小任务复杂得多。若只比较数量,成员会被激励去拆分简单任务,或避免接手难以量化的工作。
如果团队确实要比较负载,应同时考虑工作类型、预估投入、依赖复杂度、紧急程度和交付质量,并把这种比较用于资源讨论,而非单独作为绩效结论。列表只能提供观察入口,不能替代对工作背景的判断。
3. 把“状态”当作事实,而不是需要维护的记录
状态是成员对当前工作的描述,不会自动随着现实变化。某项任务完成后,如果无人更新状态,列表就会持续报告旧事实。反过来,如果状态定义模糊,成员即便勤于更新,也可能把相同情况记录成不同状态。
我会要求每个状态都能回答两个问题:进入该状态需要满足什么条件?离开该状态由谁确认?例如“已完成”是否意味着执行结束,还是已经通过验收?如果团队对此没有统一答案,完成率、周期和积压量都会失去可比性。
4. 只做漂亮图表,不检查数据来源
图表会让结论显得更有确定性,却不会自动提高数据质量。负责人字段缺失时,按负责人统计会漏项;状态更新滞后时,周度趋势可能反映的是补录时间,而不是实际进度;计划日期频繁改写时,按期完成率也可能被美化。
因此,任何分析都应同时展示统计周期、纳入范围、字段口径和异常处理方式。对于样本少、定义刚调整或数据质量不稳定的情况,我宁愿给出“当前只能用于排查”的判断,也不把它包装成精确的绩效结论。
5. 把工具配置当成流程落地
视图配置完成,不等于团队已经采用。若没有人负责维护状态、没有规定何时更新、没有明确异常升级路径,列表很快会变成过期信息仓库。工具只是让规则更容易执行或更容易暴露缺口,规则本身仍需要由项目团队建立。
在评估项目管理工具时,也要分清功能能力和实施责任。例如,PingCode面向中大型企业及100人以上组织的产品定位、私有化部署和Jira迁移支持,可以作为相关团队评估时的参考条件;但具体迁移范围、数据映射、历史记录保留、权限转换和部署要求,仍应在试点和正式方案中逐项确认。“支持迁移”不等于每个项目都能不做数据治理、无停机、零损耗地完成迁移。

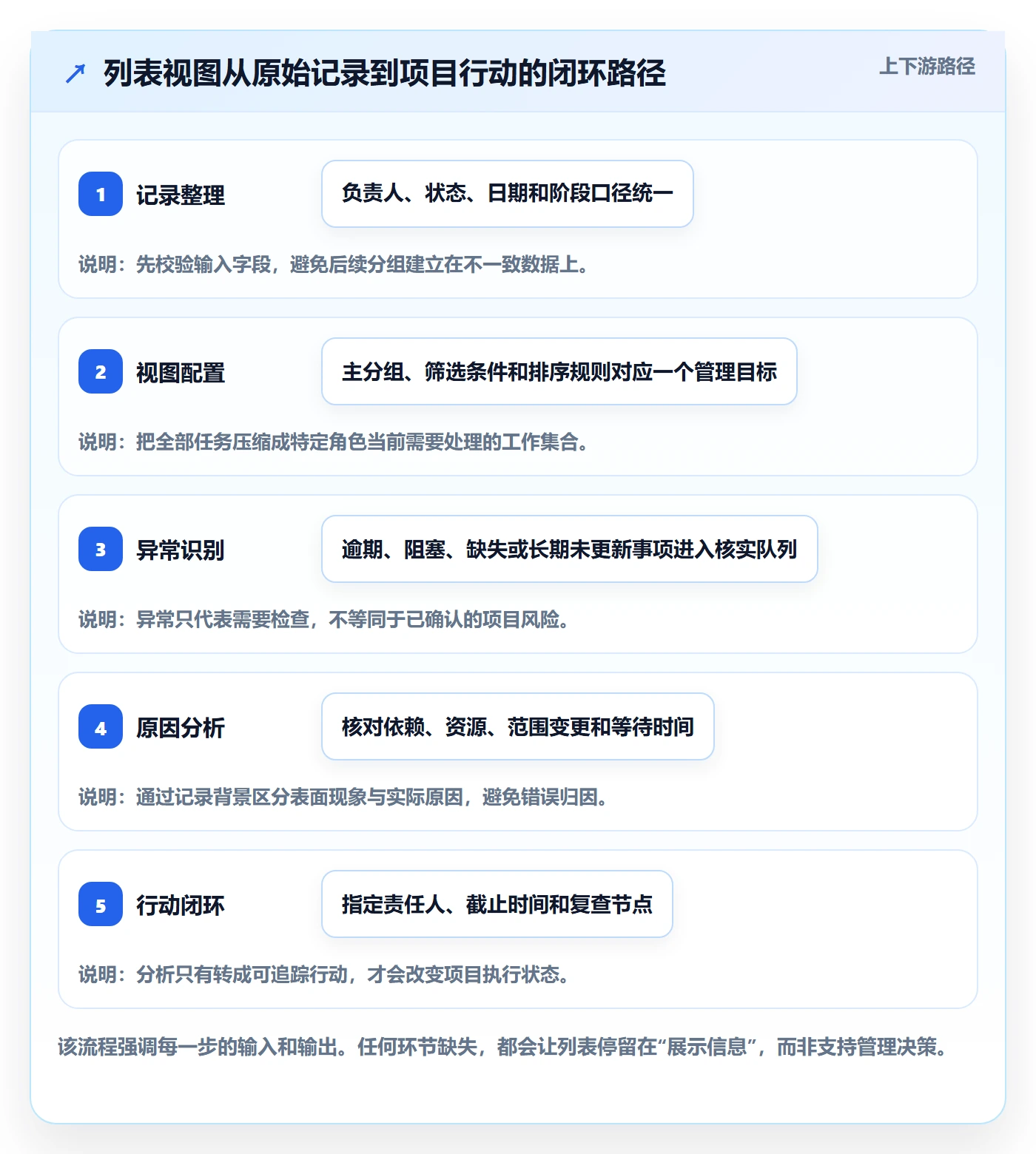

四、专业判断逻辑:从数据口径到可执行视图
1. 先画出数据最小闭环
一个能用于项目分析的最小记录,通常至少要有事项名称、负责人、状态、计划时间、所属阶段或模块,以及必要的依赖或阻塞说明。具体字段不必越多越好。每增加一个必填字段,团队都要承担录入和维护成本,因此要问清楚:这个字段会不会改变筛选、分组、跟进或决策?如果不会,就不应仅为了“以后可能有用”而强行加入。
字段还要有明确的数据类型和填写规则。日期字段不能一部分写“下周五”、一部分填具体日期;负责人应尽量指向明确成员,而不是“开发组”;优先级需要有可解释的定义,不能让每个人都把自己的任务标为最高。统一规则后,分组和统计才有稳定输入。
2. 用“字段,视图,动作”检验每项配置
我会把每个视图配置追溯到具体动作。例如,负责人字段用于定位责任人,负责人视图用于检查工作分布,发现负载不均时触发资源协调。状态字段用于识别流程位置,状态视图用于找出阻塞环节,阻塞项超过约定时间后触发升级。
如果字段没有对应视图,或者视图没有对应动作,它就可能只是装饰。团队不必一次建立很多视图,可以从一个高频场景开始,确认它确实改变了会议准备、问题处理或交付跟踪,再扩展到其他场景。
3. 先做数据审计,再解释趋势
任何周期性分析前,我建议先做轻量审计:检查必填字段完整度、重复记录、状态异常、长时间未更新记录和计划日期变更。审计不需要一开始就追求复杂算法;一份能标出缺项和疑似异常的清单,通常比一张缺乏口径说明的趋势图更有用。
数据审计还要保留变更记录。若团队重新定义状态或修改计划日期,应该记下变更时间和原因。否则,项目负责人只能看到“当前值”,无法知道进度变化来自真实推进、范围调整,还是信息修正。
4. 把分析问题写成可验证的假设
不要从“我们能统计什么”开始,而要从“我们需要判断什么”开始。例如:“最近两周逾期事项增加,是否集中在等待评审环节?”这句话包含可验证对象、时间范围和比较关系。随后检查状态定义、日期口径和样本范围,才能决定是否用分组统计或趋势图分析。
分析结论应标记确定程度。数据口径稳定、记录完整且样本足够时,可以讨论趋势;数据刚开始收集或缺漏较多时,只能把结果当作调查线索。专业判断不是让每个数字都显得准确,而是说明这个数字在哪些条件下可信、在哪些条件下不能外推。
5. 明确视图的可见范围与权限边界
共享视图能减少重复整理,但不代表所有成员都应该看到或编辑所有字段。涉及客户信息、预算、人员安排或敏感事项时,应按组织规则配置访问范围。尤其在中大型团队中,成员角色复杂、项目间有信息隔离要求,权限设计必须与业务和安全要求一起核对。
若选用支持私有化部署的平台,私有化只是部署方式的选择,不会自动解决权限、备份、审计和灾备问题。实施前应把数据流向、运维职责、升级方式、备份恢复和外部集成一并列入评估,而不是只比较部署形式。

五、具体案例与数据观察:把120项任务变成可复核的周度判断
1. 案例设定:先说明哪些数据是模拟的
下面继续使用情景模拟:一个由产品、研发、测试和业务成员共同参与的项目,任务清单共120项,统计周期为连续8周。这个例子用于演示流程,不代表行业平均水平,也不意味着实际团队一定能达到相同结果。重点是展示如何让一个统计结论可以回到记录中复核。
第一周盘点发现,负责人字段完整率为91%,计划日期完整率为84%,状态词汇存在多种近似写法;有一批事项超过两周没有更新。团队先统一状态词汇、明确“已完成”的验收含义,再由事项责任人核实日期和过期记录。清理期间不直接把缺失字段的任务从统计中删除,而是单独标记,避免通过缩小样本掩盖数据问题。
2. 视图一:按状态发现等待环节

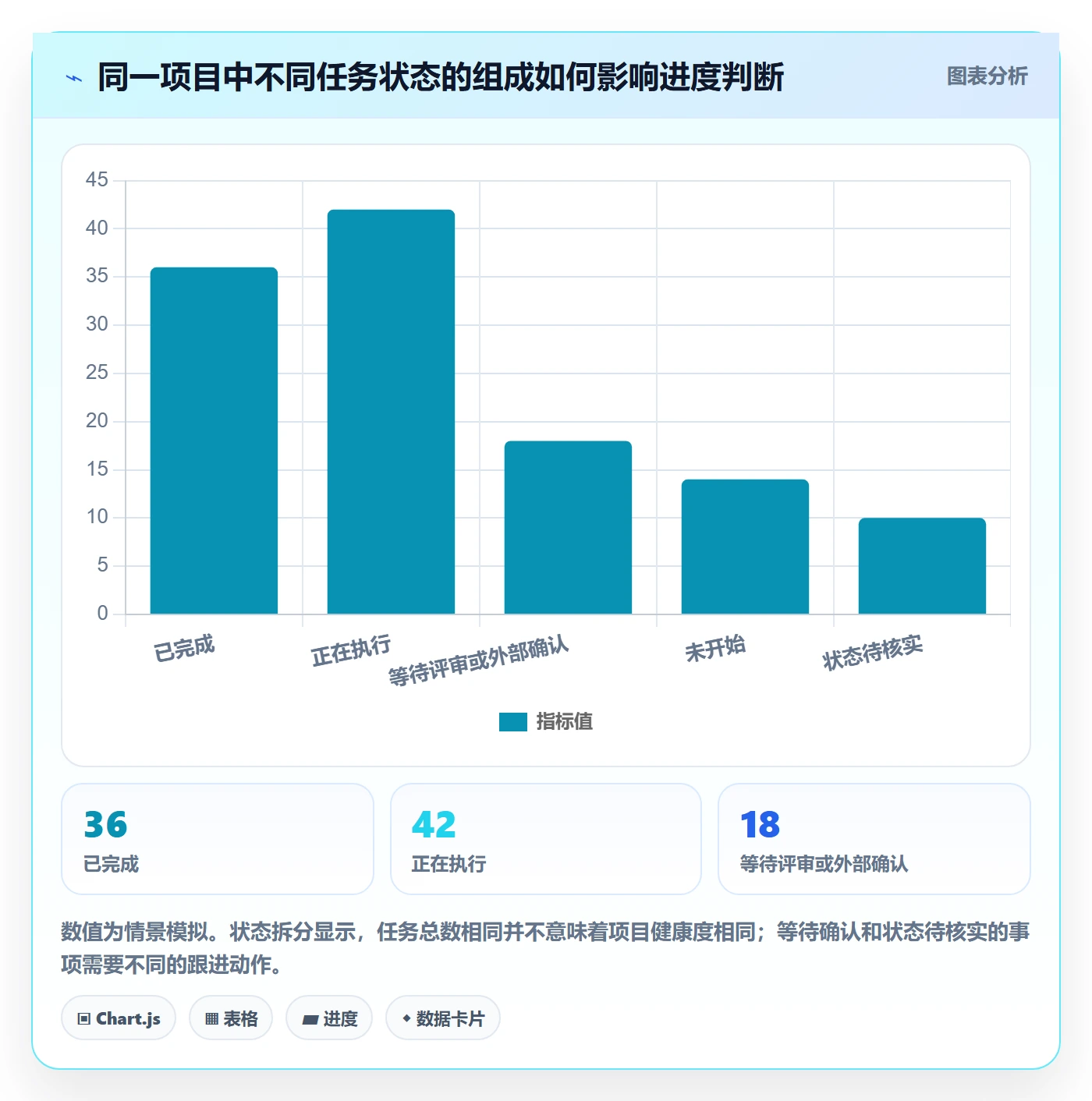

项目负责人每周查看状态视图,重点不是比较“完成了多少项”,而是确认“等待评审或外部确认”的事项是否持续积压。假设第1周有18项处于等待状态,第4周降到13项,第8周为10项。这一变化看起来向好,但仍需确认总任务量是否变化、等待状态定义是否一致,以及被关闭的事项是否确实完成。
随后团队查看这10项的停留时间和依赖对象,发现其中6项的下一步动作依赖跨团队反馈,2项需要补齐材料,另2项是状态未更新。真正能采取的动作分别是明确反馈截止时间、补充材料责任人和修正记录,而不是给所有事项统一加上“催办”标签。
3. 视图二:按负责人检查分布,但不直接排名
负责人视图适合确认是否存在无人负责或集中等待某位成员的情况。情景模拟中,团队先比较各负责人名下的未完成事项,再核对任务类型、估算投入、阻塞时间和依赖数量。某成员名下任务多,可能是因为其承担了多个小型标准任务;另一位成员任务少,却可能负责关键交付和高风险协调。
因此,负责人分组的输出应是“需要讨论的负载差异”,而不是“谁做得最多”。如果确实要调整资源,负责人需要结合任务复杂度和阶段紧急度,在会议上确认分配;列表数据负责提供线索,团队讨论负责解释线索。

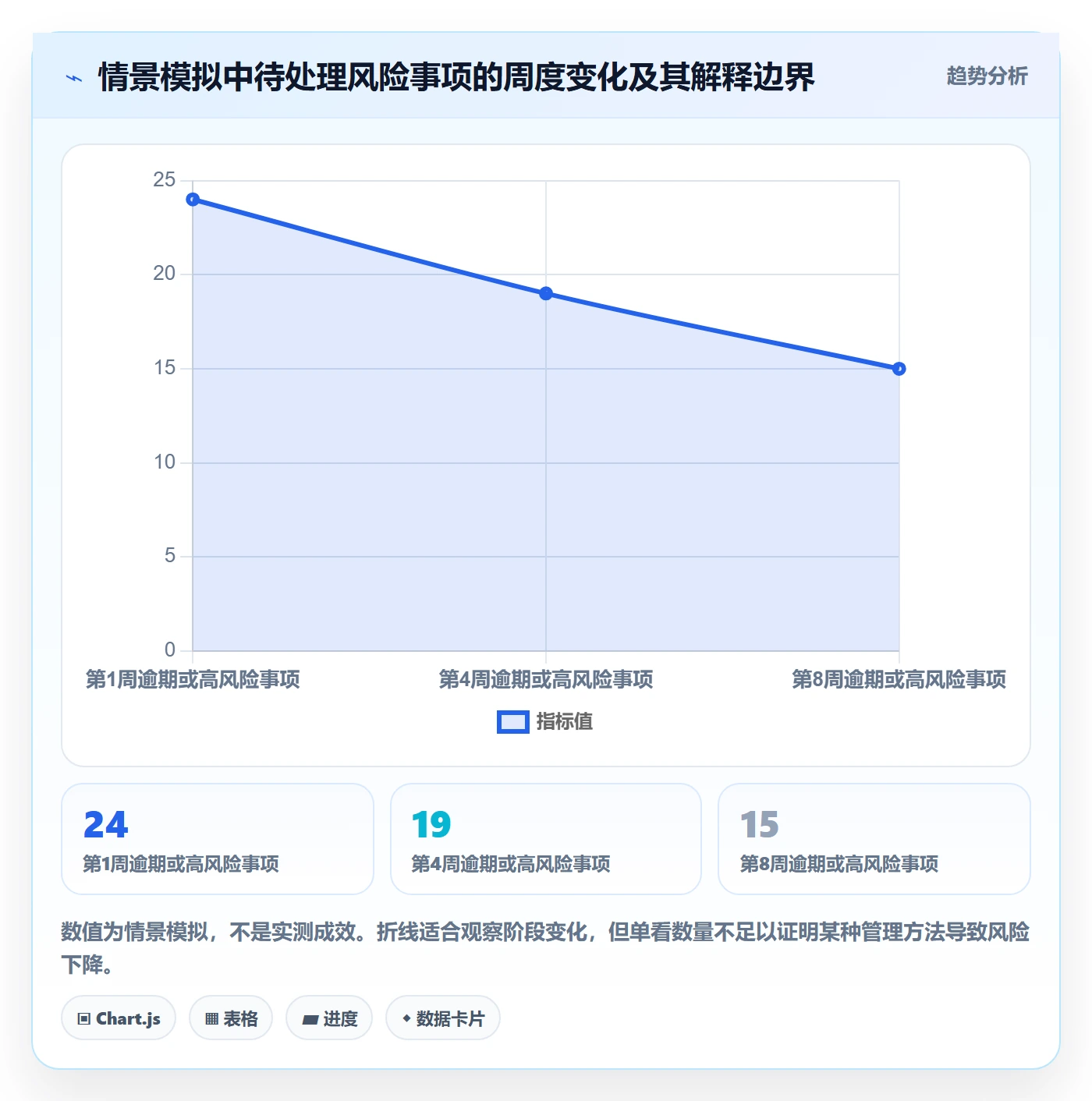

4. 视图三:用逾期清单把结果追到原因
假设第1周有24项逾期或存在逾期风险的事项,第8周降到15项。这个变化值得关注,但不能直接写成“视图让逾期减少了”。要核对期间新增任务量、计划日期是否被调整、项目范围是否改变,以及逾期判定规则是否保持一致。若计划日期被反复后移,逾期数量下降可能只是口径变化。
更可靠的做法是把逾期记录拆成原因:前置依赖未完成、需求变更、评审等待、资源冲突、估算偏差、记录未更新。团队可以统计每类原因的数量和停留时间,再确定哪个环节值得优先改进。原因分类可以帮助定位问题,但仍不能单独证明因果关系。
5. 周度分析要固定口径并保留例外
建议每次周报都保留相同的统计规则:截止日期、任务范围、逾期定义、完成定义和缺失数据处理方式。若项目中途调整口径,就在报告里标注变更时间,并尽可能提供新旧口径的对照,不要把两个不可比的周期直接连成一条趋势线。
例如,“本周逾期事项15项”应该说明是按原计划日期判断,还是按最新修订日期判断;“完成率”要说明分母是否包含取消事项;“平均处理时间”要说明起止点是创建至完成,还是进入执行至验收。没有这些信息,数字即使计算无误,也可能被误读。

6. 分析结论要转成可检查的行动
每条结论都应写出责任人、动作、截止时间和复核方式。例如:“评审等待时间较长”还不是行动;“由项目负责人在周三前确认评审接口人,所有等待超过5个工作日的事项在下次例会复核”才是可追踪的行动。这里的5个工作日只是情景中的建议阈值,应依据团队节奏设定,不是通用行业标准。
我会在下周检查行动是否完成,以及相关指标是否有变化。如果等待时间下降,仍要考虑是否因为任务流入减少;如果没有变化,则要重新检查瓶颈原因。这样做能避免团队每周只重复汇报相同图表,却不改变工作方式。
六、从准备到复盘:项目成员可以照着执行的流程
1. 第一步:写清楚这张视图的使用场景
先确定使用者、使用频率和要做的决定。例如,执行成员每天查看“本人待办与阻塞事项”,项目负责人每周查看“逾期与跨团队等待”,管理者每月查看“阶段交付和风险趋势”。视图不必按组织层级一一复制,但要避免一个视图同时服务过多场景。
把场景写成一句话后,再选主分组。视图使用者越多,越要把命名、字段和权限写清楚;否则同名字段在不同团队里可能有不同含义,汇总时难以比较。
2. 第二步:确定最少必要字段和填写约定
先保证事项可识别、有人负责、状态可解释、时间可判断,再按项目需要增加阶段、优先级、依赖和风险原因。字段要能被持续维护,不能只在建表时完整、执行两周后无人更新。
- 事项名称:用可辨认的交付或问题描述,避免只有“优化”“跟进”等模糊词。
- 负责人:指定实际跟进人;若由团队共同负责,也要指定协调人。
- 状态:定义每个状态的进入条件和完成条件,减少同义词。
- 计划日期:约定更新规则,日期变化时记录原因或变更时间。
- 阶段或模块:采用团队能稳定复用的分类,不为一次性汇报临时造出大量标签。
- 阻塞原因:只在需要分析等待或风险时设置,并提供适量标准选项与补充说明。
3. 第三步:建立数据检查清单
视图上线前,先抽查数据而不是直接宣布完成。可检查负责人缺失、计划日期为空、状态不在约定范围、重复记录、长期未更新以及已完成但未验收等情况。抽样比例和检查频率应根据团队规模、变更频率与风险决定,不必机械采用统一标准。
如果记录量较大,可先按风险排序:会影响交付判断的缺项优先处理;只影响次要展示的字段缺失可以稍后补齐。清理时保留待确认状态,不要为了让表格“更干净”而删除无法判断的记录。
4. 第四步:为不同角色建立少而清晰的视图
建议从三类常见视图起步:执行视图关注个人待办和依赖;项目视图关注状态、逾期与阻塞;复盘视图关注周期变化和原因分类。它们可以共享同一套记录,但关注点和筛选范围不同。
不需要为了每个会议、每位管理者都新建一张视图。视图越多,维护成本越高,成员也越难记住哪个才是正式口径。只有当使用者、决策目标或权限边界确实不同时,再考虑拆分。
5. 第五步:按固定节奏更新和复核
更新节奏应贴合项目的实际工作周期。每日变化快、依赖密集的项目,可以约定每日简短更新;阶段较长的项目,可以在例会前更新。关键不是“每天”还是“每周”,而是成员知道什么时候必须更新,负责人知道什么时候核查。
对逾期、阻塞、无负责人、长期未更新等异常,团队应分别定义处理方式。逾期可能需要调整计划或资源;阻塞可能需要升级依赖;无负责人需要重新分工;长期未更新则需要核实记录是否仍有效。不同异常不应只靠一种“催一下”的动作处理。
6. 第六步:把统计结果带回项目现场
会议中不要只展示汇总数字。选出少量需要解释的异常记录,确认事实、原因和下一步行动。会议结束前记录负责人、截止时间和复核节点,避免出现“大家都知道了”却无人跟进的情况。
复盘时检查三件事:数据是否按约定更新;视图是否缩短了查找和准备时间;行动是否解决了问题或改变了风险趋势。若只有第一项改善,说明流程有了规范,但管理效果还未形成;若成员仍复制表格、手工汇总,也要回头检查工具和视图是否真正适配工作。

七、不同情况下的行动建议与方案取舍
1. 小团队、任务少、协作链短:优先降低维护成本
如果团队成员少、任务类型相对稳定,先用一份统一清单和一到两个核心视图即可。优先做好负责人、状态、计划日期和阶段字段,暂时不必追求复杂权限、自动化提醒或多层分析。此时最大的风险通常不是缺少高级功能,而是字段设计过重,成员觉得录入比做事还麻烦。
当任务量持续增加、成员开始跨项目协作,或同一份清单需要支持多个管理决策时,再逐步增加视图和角色规则。先验证一种用法,再扩展,通常比一次搭建完整体系更容易被团队采用。
2. 多团队并行、成员超过100人:先统一定义,再扩大视图
团队规模增加后,首要工作通常是统一关键字段和状态口径,而不是马上创建大量部门视图。相同的“完成”“阻塞”“延期”如果跨团队含义不同,管理层看到的汇总就难以比较。可以先选一个业务范围开展试点,明确字段映射、权限和维护责任,再决定是否推广。
若评估PingCode等面向中大型组织的项目管理平台,应把产品能力和落地条件一起验证。可关注是否支持所需部署方式、组织规模下的权限治理、数据维护方式及迁移安排;对于Jira迁移支持,建议先挑选代表性项目做字段、附件、历史记录、工作流和用户权限的映射测试,再确认迁移范围与验收标准。平台具备相应支持,不代表现有数据无需清理,也不代表迁移方案对每个组织都完全相同。
某些企业会把私有化部署、数据治理和国产替代作为项目管理平台选型条件。这里的关键不是贴上“替代”标签,而是逐项核对合规要求、集成依赖、运维团队能力、升级机制、备份恢复和用户迁移成本。采购评估中应让业务、技术、安全与运维共同参与,不要只由单一部门看功能清单。
3. 项目处于高风险交付阶段:先处理异常,不要先做漂亮报表
如果项目临近关键交付,延期和阻塞已经影响计划,先建立异常清单:每项风险要有事实依据、影响范围、处理负责人和复查时间。此时过度讨论视图美观、标签体系或统计图形,可能会挤占解决依赖问题的时间。
高风险阶段也要保留原计划和变更记录,避免团队不断改日期来让指标变好看。若确需调整基线,应说明变更原因、批准人和对后续分析的影响。先稳定项目,再优化长期分析体系。
4. 数据质量差、统计口径刚调整:把结论降级为线索
如果负责人缺失较多、状态定义刚统一,或历史记录无法可靠恢复,不要急着比较月度完成率。先报告数据完整度、不可比较的范围和需要补录的字段,把异常列表作为核查线索。经过若干个固定周期后,再判断趋势是否具备可比性。
这是很多团队不愿意做的取舍:承认数据暂时不足,可能比给出一个看似精确的数字更专业。管理者需要的是能够支持决定的证据,而不是任何时候都能生成的图表。
5. 需要迁移平台:将迁移与流程重建分开评估
平台迁移不仅是导入数据,还涉及字段映射、工作流差异、历史记录、附件、用户账号、权限、集成和使用习惯。若把旧流程原样搬到新平台,可能只是把原有复杂度复制一遍。建议先判断哪些字段和状态仍有业务价值,哪些是历史遗留,再确定迁移范围。
迁移取舍可以分层处理:关键项目和在途事项优先保证可追踪;已结束且很少查阅的历史数据,评估是否完整迁入、只读归档或按需保留;无法映射的旧字段,记录转换规则和例外。任何“平滑迁移”的承诺都应转化为具体测试清单、责任人和验收条件。
| 团队情况 | 优先动作 | 建议暂缓 | 主要取舍 |
|---|---|---|---|
| 小团队、任务较少 | 统一基础字段,建立个人待办和项目总览 | 复杂分级、过多自动化规则 | 少一些配置,换取更高的持续维护意愿 |
| 多团队、跨项目协作 | 统一状态口径、权限边界和数据责任 | 未试点就全组织推广 | 先承担治理投入,换取后续汇总可比性 |
| 高风险交付阶段 | 核实阻塞、负责人和行动截止时间 | 优先美化报表或扩展字段 | 短期聚焦交付,牺牲部分长期优化空间 |
| 数据口径不稳定 | 审计字段并标注结论限制 | 直接发布绩效或趋势结论 | 暂缓强结论,换取更可信的后续比较 |
| 准备迁移平台 | 做代表性数据试迁移和权限验证 | 未经核验承诺零损耗切换 | 投入测试与清理,降低正式切换风险 |

八、结语:让列表成为团队共同遵守的工作约定
1. 真正有用的列表,会把责任和判断留在现场
列表视图不是项目管理的终点,也不是自动生成正确结论的机器。它的价值在于让团队更早看见缺口,更容易定位责任,更快核对异常,并把分析结果转成下一步行动。分组只是入口,字段定义、更新规则、权限边界和复核节奏,才决定这张列表能不能长期可信。
如果你准备从零搭建,下一步可以先选一个正在运行的项目,写下最希望列表帮助解决的一个问题;再抽查20条记录,检查负责人、状态和计划时间是否一致;最后只配置一个主视图,并在两次项目例会后复核它是否改变了讨论和行动。若没有变化,先修改数据口径或使用场景,不要急着增加更多图表。
2. 最终判断标准:成员能否少猜一步
我更愿意用一个朴素标准评估列表:成员是否因此少问一次“这件事谁负责”,项目负责人是否因此少做一次手工汇总,团队是否因此更早发现一个真实风险。若答案是肯定的,视图就开始发挥作用;若只是让数据看起来更完整,却没有让协作更清楚,就仍需要改进。
好的分组不是把项目切成更多格子,而是让每个成员知道自己此刻该看什么、该核实什么、该推动什么。先把一个视图做对,再把它维护成团队的共同约定,才是列表管理走向数据分析闭环的可靠起点。

常见问题解答(FAQ)
1. 项目列表应该按什么维度分组?
我在项目列表里经常看到任务按状态、负责人或模块分组,但不确定哪种方式最适合团队。尤其是项目同时涉及多个阶段和执行成员时,分组维度选错了会不会反而更难找任务?
先从当前要解决的问题选择一个主要维度:跟踪进展时按状态分组,分配和检查工作时按负责人分组,管理大型项目时按阶段或模块分组。先用一个维度运行一段时间,确认成员能快速找到待办、阻塞和已完成事项后,再考虑增加其他视图;不要在同一视图中堆叠过多分组层级。
2. 项目列表分组前要先整理哪些字段?
我接手一个项目台账时,发现同一种状态有好几种写法,负责人和计划日期也常常空着。这样的列表即使分组看起来很整齐,后续统计是不是仍然不可靠?
先确定分析和协作必需的字段,例如事项名称、负责人、状态、计划时间和所属模块,再统一状态选项、日期格式和填写规则。分组或统计前检查空字段、重复记录和长期未更新事项;关键字段缺失时先补齐或单独标记,避免把不完整数据当成完整结果。
3. 如何用项目列表判断进度和逾期情况?
我在例会上会查看任务列表,但只看各状态有多少条,常常说不清项目是否真的落后。遇到计划日期变更、任务被取消或状态更新不及时的情况,我该怎样设定统计口径?
先明确统计周期和规则,例如以当前仍有效的任务为范围,将计划完成日期早于统计日且状态未完成的事项计为逾期,并单独核对延期、取消和未更新记录。可以同时查看按期完成情况、逾期事项数和阻塞事项数;汇报时注明统计时间、纳入范围及字段缺失情况,不要仅凭任务数量推断项目整体进度或原因。
4. 项目成员如何分工维护列表视图,避免数据失真?
我所在的团队里,大家都能修改列表,但经常出现任务没人更新、状态被随手改动的情况。项目负责人想根据列表做复盘时,怎样明确维护责任,又不把任务数量直接当成成员绩效?
指定事项负责人负责更新进展,项目负责人维护字段和状态规则,并安排固定检查节点;负责人变更、延期或取消时,要求同步记录原因和时间。分析工作分布时结合任务复杂度、依赖关系和实际投入,不要直接用任务数量评判个人贡献;需要限制查看或编辑范围时,按具体工具的权限设置核实配置。
核心关键词
文章包含AI辅助创作:分组管理指南:项目成员如何做好列表视图,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/502086
读者评论
先明确视图要支持什么决策,再选分组字段,这个顺序很实用。否则分组再整齐,也可能只是增加查找成本。
文中的漏斗数据标注为情景模拟很重要。真实项目引用类似指标时,也应交代统计范围和字段完整度,避免把示例数字误当成普遍结论。
按负责人看任务数量适合发现分布差异,但不宜直接评价个人贡献。复杂度、依赖和投入差别很大,单看数量容易误判。
把状态的进入条件、离开条件和确认人约定清楚,确实能减少口径不一。不过实际落地还需要固定更新频率,否则视图仍可能过期。
字段、视图、动作”这个检验思路有操作性。团队可以先从逾期事项跟进做小范围试用,再根据实际问题决定是否增加其他视图。
