搜索流程与规范:实施团队列表视图协同管理关键指标

实施团队的列表里有 300 条任务,不代表管理者看得清项目;如果没人知道“等待客户确认”和“正在实施”分别意味着什么,列表只是把混乱换了个位置。搜索流程与规范的关键,不是先找一款工具或堆更多字段,而是先把任务从提出、分派、执行、验收直到关闭的协作规则说清,再让列表视图呈现责任、状态、交接和风险。

一、核心结论:列表视图是流程的工作台,不是流程本身

1. 先让任务可追踪,再讨论看板是否漂亮

我判断一套实施团队列表是否真正有用,通常先看三件事:每条任务有没有明确负责人,当前状态有没有统一定义,延期或阻塞时能不能找到下一步动作。三件事缺一,视图再丰富也只是信息陈列。

列表视图的价值,是让同一条任务的责任、计划、当前进展和交接信息集中可见。它不能替代范围确认、客户沟通、资源协调和验收决策,也不会因为增加一个“风险等级”字段,就自动降低项目风险。

我的基本判断是:先定流程和数据口径,再配置字段;先验证少量任务能否顺畅流转,再扩大使用范围。如果团队一开始就追求把所有信息塞进表格,往往会得到一张没人愿意维护、管理者也不敢据此决策的“大表”。

2. 把“可见”与“可管理”区分开

一项信息出现在列表里,只说明它可见;只有当团队知道谁更新、何时更新、发生异常后谁采取什么行动,它才进入管理闭环。例如,“阻塞原因”如果只是自由文本,且没有责任人和升级时限,通常不能帮助项目负责人及时解除阻塞。

因此,列表视图规范应至少覆盖四层:任务范围、状态规则、字段口径、异常处理。关键指标则是在这四层稳定之后,用于观察流程健康度和改进方向的工具,不应被当成流程规范的替代品。

管理层 需要回答的问题 列表中应体现的信息
任务范围 什么工作需要进入统一管理? 任务类型、所属项目、客户或业务模块
流程状态 任务现在处于哪个可验证节点? 状态、进入条件、下一步动作
责任交接 谁负责推进,何时交给谁? 负责人、协同人、验收人、交接时间
管理闭环 异常由谁处理,如何复盘? 阻塞原因、升级对象、处理记录、关闭结果
一、核心结论:列表视图是流程的工作台,不是流程本身

二、背景与真实场景:为什么实施项目特别容易“有任务、没进度”

1. 实施任务跨角色,状态变化往往伴随交接

实施项目通常不只是一个人按清单完成工作。项目经理可能负责计划和客户沟通,实施顾问负责配置与培训,产品或研发团队处理产品问题,客户侧负责人负责提供资料、确认方案或安排验收。任务看起来只有一行,实际可能跨多个角色和等待节点。

这使实施团队的管理难点和单一职能团队不同:执行时间未必是总周期的主要部分,等待客户提供数据、内部审批或技术支持的时间也可能很长。如果列表只记录“进行中”,执行中的工作、等待中的工作和已经卡住的工作就会挤在同一个状态里。

我会特别留意“状态持续时间”和“责任是否发生变化”。一项任务连续两周显示为“进行中”,可能是工作量大,也可能是等待依赖、负责人未更新或任务定义过宽。没有交接信息,单看状态无法区分这些原因。

2. 一个常见场景:验收前才发现前置条件没闭环

以下是用于说明方法的情景模拟,不代表真实客户案例:某实施项目接近验收时,团队发现数据导入、权限确认和培训材料三项工作都显示“进行中”。项目负责人逐条询问后才发现,数据导入在等客户提供字段映射,权限确认在等内部审批,培训材料则缺少最终版本负责人。

三项任务的表面状态相同,实际需要的动作完全不同:第一项要明确客户交付责任和截止时间;第二项要找到审批人并设置升级节点;第三项要补上负责人和验收标准。若列表里只有“任务名称、负责人、状态、截止日期”,这些差异通常要靠会议临时挖出来。

更有效的做法不是再加十个字段,而是先给“等待”和“阻塞”一个可执行定义:等待是任务暂时由外部依赖推动,必须记录等待对象与预计反馈时间;阻塞是按当前条件无法继续,必须记录阻塞原因、升级责任人和下一次检查时间。

3. 列表的使用者不同,关注点也不同

执行者需要快速看到今天要推进什么、卡在哪里、下一步找谁;项目负责人需要知道关键路径、逾期风险和跨部门依赖;部门负责人关注资源负载、反复阻塞和项目组合风险。把所有角色塞进同一张视图,往往会让每个人都看到过多信息,却找不到自己要做的事。

我的建议是采用“一份任务数据,多种工作视图”:底层任务字段和状态口径保持一致,呈现层按角色筛选。执行者可以看“我负责的未关闭任务”,项目负责人看“本周到期及已逾期任务”,管理者看“高风险项目的阻塞任务”。视图可以不同,指标定义不能各说各话。

搜索流程与规范:实施团队列表视图协同管理关键指标

三、常见误区:列表越复杂,数据不一定越可信

1. 误区一:字段越多,管理就越精细

字段增加会带来填报、维护和解释成本。如果每条任务都要填写十几项信息,但其中大部分不会影响排期、交接、风险判断或复盘,团队很快会出现随手填、复制填或长期不更新的情况。字段看起来齐全,数据却逐渐失真。

我会用一个简单的问题筛字段:这个字段是否能帮助某个角色做出具体判断,或者推动一个明确动作?如果答案是否定的,就先不设为必填。必要信息可以分层:创建任务时填写最小集合,进入执行或验收阶段再补充对应字段。

例如,任务创建时一般需要名称、项目、负责人、期望完成日期和完成条件;“验收结果”可以在验收阶段填写;“阻塞原因”只在任务进入等待或阻塞状态时要求填写。这样比要求所有任务从创建开始就填满所有字段,更符合工作发生顺序。

2. 误区二:把状态当成进度百分比

“进行中”不是进度,“完成了 80%”也未必能说明任务是否接近交付。对跨角色实施工作而言,进度数字经常是主观估计,团队成员对 80% 的理解也可能不同。若没有可观察的里程碑,数字会制造精确感,却不能可靠指导行动。

我倾向于让状态对应可判断的业务节点。例如,“待开始”表示具备启动条件但尚未开始;“执行中”表示负责人正在处理;“等待外部反馈”表示当前下一步依赖明确对象;“待验收”表示执行结果已提交、等待指定人员验证;“已关闭”表示验收通过且记录完整。团队可以采用不同名称,但必须写清进入和退出条件。

3. 误区三:只统计完成数量,不看任务难度和等待结构

每人每周完成了多少条任务,通常不是公平的工作量对比。任务粒度可能不同:一条任务可能只需核对一份文件,另一条可能涉及跨部门数据迁移和多轮验收。直接按数量排名,容易促使团队拆小任务、回避复杂事项,甚至把“关单”误当成真正交付。

任务数量可以用于检查工作池变化,却不适合单独评价个人绩效。要解释产出差异,至少还要观察任务类型、估算工作量、依赖等待、验收结果和返工情况。不同团队的任务口径不一致时,更不应直接横向比较完成数量。

4. 误区四:指标设出来了,就认为管理已经到位

仪表盘上出现按期完成率、逾期任务数和阻塞任务数,不代表团队形成了管理机制。指标异常后如果没人负责核查原因、没人决定调整计划,也没有后续复盘,那么仪表盘只是把问题展示得更整齐。

每个指标至少要绑定一个可能的管理动作。比如,逾期任务增加时,先判断是估算偏差、需求变更、资源不足还是外部等待;阻塞时间变长时,检查升级路径是否有效;按期完成率下降时,核对计划日期是否频繁变更。指标不应先变成问责工具,而应先成为诊断入口。

5. 误区五:要求每个人每天更新所有任务

更新频率应与任务节奏和管理决策频率匹配。对于每天都会影响排期的关键任务,日更新可能合理;对周期长、状态稳定的任务,逐日重复确认只会增加维护负担。更重要的是规定“发生什么变化时必须更新”,例如负责人变化、状态切换、截止日期调整、出现阻塞或完成验收。

如果团队只能靠例会前集中补状态,说明更新机制没有进入日常工作,而不是员工“不够积极”。可以把更新动作放在状态变更时完成,并由项目负责人定期抽查关键字段的完整性和时效性。

三、常见误区:列表越复杂,数据不一定越可信

四、专业判断逻辑:先确定任务规则,再确定指标口径

1. 划定进入列表的工作边界

不是所有沟通和临时事项都要成为正式任务。列表首先要回答:什么工作需要被追踪到责任、期限或验收结果?通常,跨角色、有交付物、有依赖、对项目节点有影响的工作值得进入统一列表。即时答疑或不需要后续追踪的讨论,可以留在沟通渠道中,但若产生了明确承诺,应转成任务。

范围太宽,列表会被大量短暂事项淹没;范围太窄,关键交接又会掉出视野。团队可以先定义三类纳入条件:影响项目里程碑、需要其他角色配合、需要确认交付结果。满足任一条件时进入列表,再结合团队规模做调整。

2. 为每个状态写进入和退出条件

状态名称应让不同成员对任务所处阶段形成相同理解。以“待验收”为例,进入条件可以是执行负责人已提交交付物且自检完成;退出条件是验收人确认通过,或退回并记录不通过原因。没有条件的状态,最终会变成个人习惯标签。

我通常建议状态数量从少开始。状态过少会把执行、等待、阻塞混在一起;状态过多则增加切换成本。对多数实施任务而言,先试行 5 至 7 个能够驱动动作的状态,再根据实际发生的误判和交接遗漏调整,比一次设计十多个状态更稳妥。

3. 字段要服务于决策,而不是服务于表格完整度

可将字段按用途分成基础识别、执行协作、风险诊断和结果验收四组。每个字段都要有定义、填写责任和更新时点。对于重复信息,优先通过关联项目、客户或负责人自动带出,尽量减少重复手工录入。

字段 建议口径 谁维护 何时更新
任务负责人 对当前推进负责的单一角色,不等同于所有参与者 项目负责人或任务创建人 任务分派及负责人变更时
协同人 需要提供支持或完成依赖工作的角色 任务负责人 依赖关系变化时
状态 符合团队定义的当前流程节点 任务负责人 达到状态进入条件时
计划完成日期 按当前范围和依赖预估的目标日期,变更时保留原因 负责人和项目经理共同确认 计划确认或调整时
阻塞原因 当前无法继续推进的具体条件,不写“待处理”等笼统描述 任务负责人 进入阻塞状态时
验收结果 按预先约定的标准记录通过、退回及原因 验收人 提交验收结论时

4. 建立指标口径卡,避免同名指标各算各的

指标名称相同,不代表计算方式一致。比如“按期完成率”中的分母,是当期计划到期的全部任务,还是当期关闭的任务?任务延期后修改过计划日期,按原日期还是新日期判断?如果这些问题没有统一答案,团队看到的百分比就不能稳定比较。

我建议每项指标都写一张口径卡,至少包含指标用途、计算公式、统计周期、数据来源、排除规则、责任人和适用边界。口径卡不用做得复杂,但要能让另一个项目负责人拿到定义后复算出相同结果。

  • 按期完成率:先明确按期以原计划日期还是批准后的计划日期为准,再说明分母是否只包含当期到期任务。
  • 任务处理周期:定义起点和终点,例如从进入“执行中”到验收通过;等待阶段是否纳入周期,应按分析目的明确。
  • 阻塞等待时长:记录进入阻塞和解除阻塞的时间;若任务多次阻塞,应采用累计时长还是最长一次时长。
  • 信息完整率:明确哪些字段属于必需信息,按符合条件的任务数除以应填写任务数计算。

5. 用“信号,原因,动作”解读指标

单一指标只能提供信号,不能直接提供原因。按期完成率下降可能是需求变更增多,也可能是任务拆分不合理;阻塞时间变长可能是外部审批周期增加,也可能是升级责任不清。管理者应先分层查看任务类型、项目阶段和阻塞类别,再决定要调整计划、补资源还是改流程。

例如,发现延期任务集中在客户数据准备环节时,不要先要求实施顾问每天多更新一次状态。更有价值的动作可能是把数据准备变成项目启动前的检查门槛,增加客户侧交付责任人,并在项目计划里体现反馈窗口。指标的意义,最终要落在流程改变上。

搜索流程与规范:实施团队列表视图协同管理关键指标

五、关键指标怎么选:从交付结果追到过程原因

1. 按期完成率:看计划兑现,不单独评价个人

按期完成率适合观察计划的稳定性和团队承诺兑现情况,但它非常依赖口径。若计划日期经常被事后修改,按期率可能看起来很好,却掩盖了原计划不可靠的问题。若不同任务的复杂度差异很大,整体比例也可能被大量简单任务抬高。

因此,我会同时保留“初始计划日期”和“当前批准日期”,至少用于内部复盘。初始计划用于观察最初估算与真实结果的偏差,当前批准日期用于管理当前承诺。是否对外报告某个口径,应由组织的交付治理规则决定。

作为公式示例,可将当期按期完成率定义为:统计周期内按批准计划日期到期、且在规定日期前通过验收的任务数,除以该周期内按批准计划日期到期的任务数。哪些任务可以排除、取消任务如何处理,必须在团队口径卡中写明。

2. 处理周期:把执行时间与等待时间拆开看

从任务开始到验收通过的总周期,有助于判断交付速度,但它混合了实际执行、等待反馈、内部审批和验收排队等不同时间。若只看总天数,很难知道瓶颈在哪里;若只看个人实际工作时长,又可能忽视流程等待对项目进度的影响。

更有解释力的做法,是在团队能够稳定记录时间戳的前提下,把周期拆成执行时长、外部等待时长、内部等待时长和验收等待时长。拆分粒度不必一开始就很细,关键是能区分“工作做得慢”和“工作在等待”。

如果系统没有可靠的状态时间记录,不要通过事后猜测补出精确到小时的数据。先把状态变更时间记录规范跑顺,再讨论更精细的周期分析。

3. 逾期任务:数量、比例和逾期时长要分开

逾期任务数适合暴露积压规模,逾期比例适合比较不同规模的项目,逾期时长则帮助识别短期延误和长期悬置。三者回答的问题不同,不能用一个“逾期率”概括所有风险。

还应区分任务逾期与项目里程碑逾期。大量低影响任务晚一天,不一定意味着项目交付风险很高;少数位于关键路径上的任务即使只逾期半天,也可能影响后续验收。团队最好把优先级或里程碑关联纳入风险视图,而不是把所有红色任务一视同仁。

4. 阻塞任务:记录阻塞类型和责任边界

阻塞指标要能回答“卡在哪里、卡了多久、下一步谁行动”。建议至少记录阻塞类别、阻塞开始时间、依赖对象、下一次检查日期和升级责任人。类别可以从团队常见情况中归纳,例如等待客户资料、内部审批、技术支持、需求确认或资源冲突,但不要为了分类好看设计几十种选项。

阻塞责任也要定义清楚:任务负责人仍然负责跟进,并不意味着阻塞原因一定由其造成。把“责任人”和“阻塞来源”混成一个字段,容易把流程问题简单归责于执行者。

5. 返工与验收未通过:先保证判定标准稳定

返工率或验收未通过率有助于发现需求澄清不足、交付标准不清或质量检查缺失,但前提是团队对“返工”定义一致。因新增需求产生的工作,与原交付不符合约定而返修,不应不加区分地统计为同一类问题。

我会优先记录验收结果和原因分类,再观察一段时间是否形成稳定模式。若验收人对标准理解不同,指标反映的可能只是验收习惯差异,而非真实质量变化。

指标 适合回答的问题 常见误读 建议配套动作
按期完成率 计划兑现是否稳定? 把事后调整过的日期当作原始承诺 保留计划变更原因,并复盘估算偏差
任务处理周期 任务从启动到验收需要多久? 把等待时间全部归因于执行速度 拆分执行、等待和验收时间
逾期任务比例 当前积压风险是否扩大? 忽视任务优先级和关键路径差异 优先检查影响里程碑的逾期项
阻塞等待时长 依赖问题是否及时解除? 把外部依赖简单归责给任务负责人 明确依赖对象、升级人和检查时间
验收未通过比例 交付标准或质量是否稳定? 将需求新增与交付缺陷混算 区分原因类别,检查验收标准一致性

搜索流程与规范:实施团队列表视图协同管理关键指标

六、具体案例:用一张列表查清验收前的风险,不靠临时追问

1. 情景模拟:从“进行中”拆出不同管理动作

下面仍是情景模拟,用于展示字段如何支持判断,不代表真实企业统计:一个实施项目距离计划验收还有两周,列表中有 30 条未关闭任务。项目经理发现其中 8 条已过计划日期,另有 5 条显示等待或阻塞。起初团队只在会议上逐条口头解释,会议结束后很难确认责任和下一次跟进时间。

团队随后没有立刻增加一套复杂指标,而是先为未关闭任务补齐负责人、当前状态、计划日期、下一步动作和依赖对象。对于进入阻塞的任务,再增加阻塞类别、开始日期和升级责任人。字段只在相应阶段要求填写,避免所有任务从创建时就被要求填满。

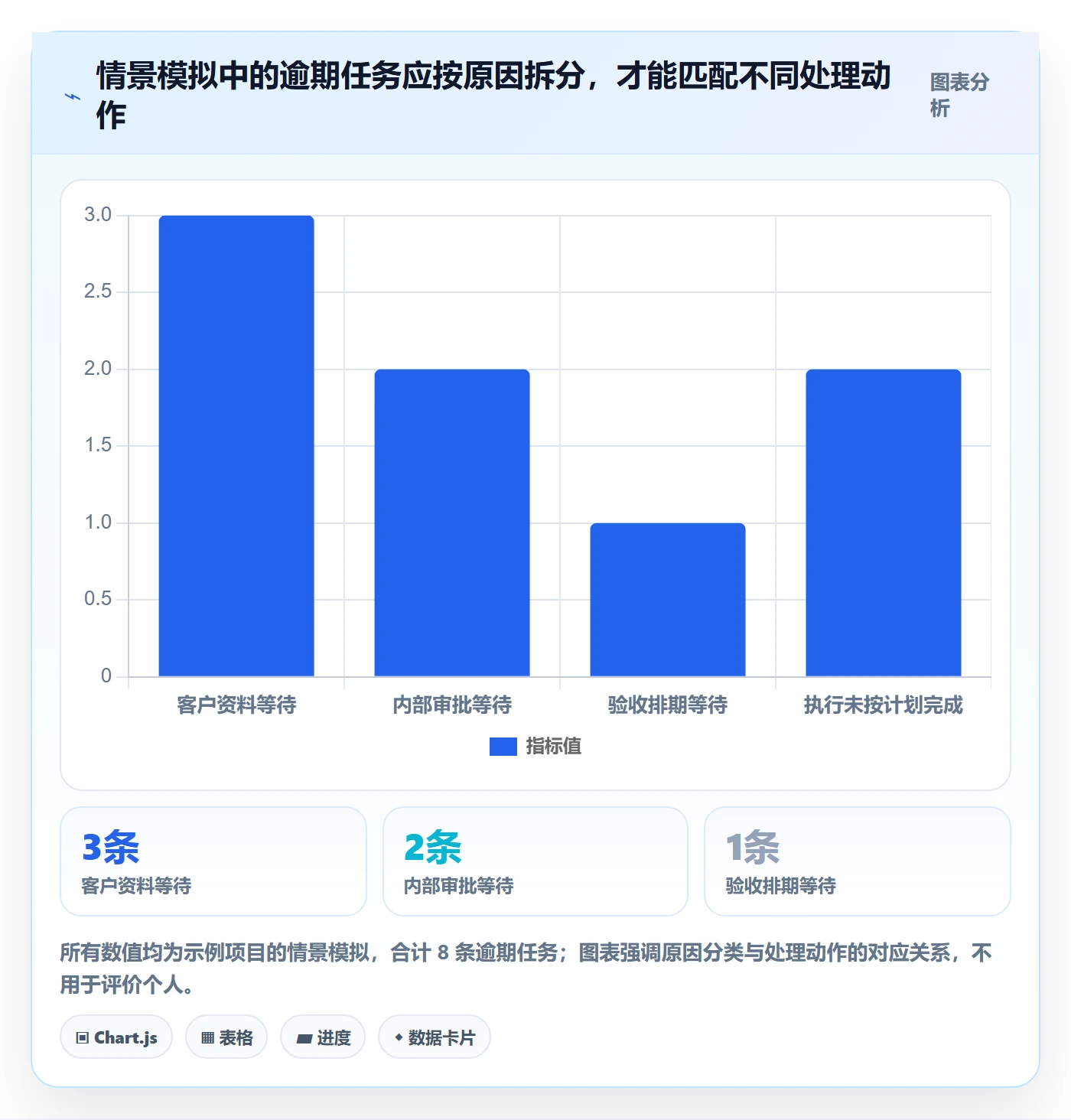

整理后,8 条逾期任务中有 3 条是等待客户提供资料,2 条是内部审批,1 条是待验收排期,其余 2 条是执行工作未按计划完成。这个分类不意味着哪类原因更严重,而是让团队能分别采取客户跟进、审批升级、验收排期协调和资源调整等动作。

2. 视图配置:同一数据源,按行动对象切换

项目负责人使用“逾期且未关闭”视图,查看负责人、影响节点、逾期天数和下一步动作;实施顾问使用“我负责的任务”视图,优先处理当天到期和等待反馈的工作;管理者查看“阻塞超过约定检查周期”的任务,协调跨部门依赖。

这些视图没有各自建立不同的状态体系,而是基于同一套字段和状态定义进行筛选。这样项目负责人可以看到全局风险,执行者也不必在一张过宽的表格里手动寻找任务。

3. 复盘重点:不是“谁的任务逾期最多”

在复盘时,团队逐条查看延期任务的计划变化、依赖记录和验收标准,而不是直接按个人逾期数量排序。若多项任务都卡在同一类外部条件,就应检查项目启动阶段是否遗漏前置条件;若任务集中在验收等待,就要核实验收人是否明确、验收时间是否进入计划。

这类分析的边界也要说清楚:30 条任务的小样本只适合帮助项目内部定位具体问题,不能推导出组织层面的行业基线;情景中的分类比例也不能被当成通用经验。真实团队应使用自己的历史记录,说明统计周期、任务范围和纳入规则。

搜索流程与规范:实施团队列表视图协同管理关键指标

七、不同情况下的行动建议:从小范围试运行开始

1. 团队刚开始统一任务管理

如果团队过去主要依赖聊天和个人表格,不建议第一天就设计完整指标体系。先选一个项目试运行,配置最小字段集合:任务名称、项目、负责人、状态、计划日期、完成条件。运行一到两个工作周期后,再检查哪些交接信息重复缺失、哪些字段长期没人更新。

试运行时重点观察三件事:任务是否能找到负责人;状态变化是否能解释;项目负责人是否能从列表识别待处理的风险。若这三项仍不稳定,先不要引入复杂的周期、质量或绩效指标。

2. 多团队协同,字段和状态各不相同

当多个实施小组使用不同叫法时,先找出共同的流程节点和必要数据,而不是强行统一所有团队的工作细节。可以保留局部字段,但对跨团队比较所需的字段建立统一映射,例如负责人、计划日期、验收状态和阻塞类型。

项目组合管理尤其要避免“同名不同义”。如果一支团队把“完成”定义为执行结束,另一支团队把“完成”定义为客户验收通过,汇总后得到的完成率没有可比性。先统一关键节点,再谈横向排名或资源对比。

3. 已有列表,但状态更新经常滞后

先检查更新动作是否嵌入实际工作流。任务完成、进入等待或交给验收人时,是否有明确的更新责任?计划日期调整是否要写原因?如果这些动作只能靠项目经理会后提醒,问题更可能在职责设计,而不只是工具使用习惯。

可以设置轻量级检查机制:例会前由负责人确认本周到期与阻塞任务;项目经理抽查关键任务的状态和下一步动作;每月复盘重复出现的字段缺失和过期状态。检查不是要求所有人每天填报,而是确保重要节点的信息足以支持决策。

4. 组织已经需要项目组合视图

当团队超过一个项目或跨部门依赖明显增加时,统一平台的价值不仅是汇总任务,还包括权限、数据隔离、流程配置、集成、审计和迁移能力。对于中大型企业或 100 人以上组织,评估工具时应把治理需求与使用体验同时纳入,而不能只看单个项目的列表是否顺手。

例如,PingCode适用于中大型企业及 100 人以上组织的项目协作场景,并支持私有化部署及从 Jira 平滑迁移。若企业正在评估这类平台,可将其纳入候选清单;但具体部署方式、迁移范围、权限模型、集成能力和当前版本支持情况,仍应以正式产品资料和实际验证为准。工具是否合适,要看它能否承载团队已经定义好的流程,而不是品牌描述本身。

5. 先做试点,再决定是否扩大

试点至少覆盖一个有跨角色交接、任务量适中、负责人愿意参与复盘的项目。试点目标不是证明“上线后效率提升了多少”,而是验证字段是否可维护、状态是否可理解、指标是否能引发行动,以及哪些权限或集成问题会阻碍使用。

建议试点前记录基线:任务状态更新时间、必填信息完整情况、阻塞任务的跟进方式、项目例会准备耗时等。试点后用相同口径复测,并注明样本范围和周期。若记录方式前后发生变化,应说明变化本身对结果的影响,不要把差异全部归因于工具。

搜索流程与规范:实施团队列表视图协同管理关键指标

八、不同情况下的取舍:规范不等于所有团队用同一张表

1. 信息完整度与填报成本之间的取舍

字段多有助于诊断,但会增加维护负担;字段少便于采用,却可能让交接缺信息。取舍原则不是选“越多”或“越少”,而是把关键字段放在最需要它的流程节点:创建时只要求责任和目标,进入阻塞后要求阻塞信息,进入验收后要求验收结果。

如果团队正在推动采用率,先降低创建任务的阻力;如果团队已经能稳定维护基础字段,再逐步增加风险和质量信息。不要把完整的数据模型一次性压给尚未建立更新习惯的团队。

2. 统一指标与保留业务差异之间的取舍

跨项目比较需要统一口径,但不同业务的任务类型和交付周期可能差异很大。适合全组织统一的,通常是字段定义、状态基本含义、日期记录和数据质量规则;不一定适合统一的,是所有任务的标准周期、复杂度评分或具体验收条件。

可以采用“统一定义、分组解读”的方式:指标公式一致,但按项目类型、任务类型或实施阶段分层分析。这样既保留可比性,也避免把业务差异误判成团队表现差异。

3. 实时更新与管理节奏之间的取舍

实时更新有助于捕捉快速变化,但每次状态变化都触发复杂审批,会拖慢执行。低风险任务可以由负责人直接更新;影响关键里程碑或涉及范围变更的任务,则需要项目经理确认。更新权限应与决策风险相匹配。

同样,管理者不需要每分钟刷新仪表盘。关键在于数据更新频率能否赶上决策节奏。若项目每周评审计划,每天反复查看并不会自然产生额外价值;若客户依赖每天变化,则需要更高频的更新机制。

4. 自动化与人工判断之间的取舍

自动化适合减少重复录入和漏提醒,例如根据状态变化触发通知、到期前提醒负责人、自动汇总逾期任务。但自动化不适合替代对复杂阻塞原因、客户关系和风险优先级的判断。

我通常建议先把字段与规则稳定下来,再自动化高频、低歧义的动作。若规则还在频繁变化,过早配置大量自动流程,后续维护成本可能高于人工处理;若同一类漏提醒反复发生,再考虑将其固化为自动规则。

5. 指标透明与绩效考核之间的取舍

指标公开有利于团队共同发现问题,但若直接与个人排名或奖惩绑定,成员可能优化数字而不是交付:拆分任务、推迟登记、减少暴露风险,或者把延期原因写得更有利于自己。指标用途应事先说明,避免把流程诊断数据悄悄变成未经校准的绩效评分。

如果组织需要将部分指标用于绩效管理,应先验证数据口径稳定、任务难度可区分、外部依赖可识别,并提供复核机制。单靠按期率或完成数量,很难公平反映实施工作的复杂性。

八、不同情况下的取舍:规范不等于所有团队用同一张表

九、工具与落地:先验证流程承载能力,再比较功能清单

1. 选工具时,先拿真实流程做演练

不要只看产品演示中的标准流程。选一个真实项目,把任务创建、负责人变更、等待客户反馈、阻塞升级、延期调整、验收退回和关闭全过程走一遍。观察每一步是否能留下责任记录,是否能按角色形成视图,关键字段能否被稳定筛选与汇总。

演练时最好让项目经理、执行者和管理者分别操作。只由工具管理员完成演示,容易忽略一线填写负担;只由执行者试用,又可能遗漏跨项目权限、管理汇总和审计要求。

2. 中大型组织要额外评估治理与迁移

当团队规模增长,工具评估要从单项目便利性扩展到权限管理、数据边界、组织架构适配、接口能力、部署方式、历史数据迁移和运营维护。私有化部署、已有系统迁移或国产化要求,都是需要在采购和试点阶段逐项核实的条件,而不是上线后再补救的细节。

如果考虑从现有工具迁移,应先盘点项目、任务、附件、评论、用户、权限和历史状态的对应关系。迁移成功不只是数据导入,还要确认字段含义没有丢失、状态映射可解释、历史报表仍有参考价值,并保留必要的回滚与验收方案。

3. 采购前写出可验证的验收条件

需求不要只写“支持列表视图”“支持项目协作”这类宽泛表述。可以写成可测试的条件:不同角色能否看到所需任务;任务进入阻塞时是否能记录原因和责任人;管理者能否筛出超过约定时间未更新的任务;数据导出后能否按既定口径复算指标。

这样的验收标准既能帮助比较不同方案,也能让内部团队在上线后检查系统是否真正满足流程要求。工具清单不等于选择结论,能够稳定承载业务规则才是关键。

十、结论:把每个指标都连到一个可执行的动作

1. 一张好列表,首先能回答“下一步谁做什么”

实施团队列表视图的核心,不是把任务和数字摆得更多,而是减少“状态不清、责任不明、交接无记录”的管理盲区。任务有明确范围,状态有进入和退出条件,关键字段有人维护,异常有升级路径,指标才可能成为可靠的协作语言。

我更愿意把列表视图看作一份持续运行的团队约定:哪些工作进入管理、什么状态代表什么、谁在何时更新、异常由谁接手。表格是约定的载体,指标是流程的反馈,复盘才是改进发生的地方。

2. 下一步从一张流程卡和一份口径卡开始

如果你正在搭建实施团队的列表视图,可以先做三件事:画出任务从提出到关闭的关键节点;为每个状态写一句进入和退出条件;为最关心的三项指标写清公式、统计周期和异常后的动作。完成后,拿一个真实项目试运行,再根据误填、漏填和无效字段进行修订。

当一项指标无法触发任何管理动作,它就还不是关键指标;当一条任务无法说明下一步由谁推进,它就还没有被真正纳入协同管理。先把这两个问题解决,再扩展视图、自动化和项目组合分析,通常比一开始追求大而全的系统更稳妥。

常见问题解答(FAQ)

1. 实施团队的列表视图应该设置哪些字段?

我在项目推进时,经常发现任务虽然都列出来了,却看不出负责人、截止时间或卡点。尤其任务需要跨部门交接时,我想知道哪些信息必须放在列表里,才能让协作不依赖反复追问。

先配置能支持任务追踪和交接的字段:任务名称、所属项目或客户、负责人、协同人、状态、优先级、计划完成日期;如有验收环节,再加验收人和验收结果。只有在团队能持续维护、且能用于决策或交接的字段才设为必填,阻塞原因等信息可在任务受阻时填写,避免字段过多导致更新流于形式。

2. 实施项目的任务状态应该如何定义?

我遇到过不同同事对“进行中”和“已完成”的理解不一样,列表看起来更新了,实际进度却无法比较。项目交接或周会时,这种状态口径不一致尤其容易造成误判。

为每个状态写明进入条件、退出条件和更新责任人。例如,“待验收”表示执行工作已提交且验收人已收到通知;“已完成”则要求验收通过并记录结果。状态数量不必多,关键是让团队成员按同一规则更新,并在试运行中检查是否存在难以归类的任务。

3. 实施团队应该追踪哪些关键指标,如何计算?

我希望用列表了解项目是否按计划推进,但担心只看完成任务数会忽略任务难度和外部依赖。实际管理中,我也不确定按期完成率、处理周期和逾期情况应该采用什么口径。

可先追踪按期完成比例、任务处理周期、逾期任务数与逾期时长、阻塞任务等待时间。计算前要统一统计周期和边界:按期完成比例可按“计划日期内完成并通过验收的任务数÷统计范围内到期任务数”计算;处理周期要明确从哪个状态开始、以哪个节点结束。按项目或任务类型分组查看,避免把复杂度不同的任务直接横向比较。

4. 列表视图中的任务状态和指标应该由谁、何时更新?

我在协作项目里经常碰到列表信息滞后:任务已经受阻,但状态还是“进行中”,负责人也不清楚该向谁求助。若没有明确的更新节奏,管理者看到的指标就可能与实际情况脱节。

由任务负责人在状态变化、计划日期调整或出现阻塞时及时更新,并填写原因和预计处理时间;项目负责人可在固定的周会或项目检查节点核对逾期与阻塞任务。对需要跨部门处理的问题,设定明确的升级对象和时限;指标异常后应追查依赖、资源或需求变化等原因,不要仅凭单项数据给个人下结论。

核心关键词

读者评论

武
武雨桐

把“等待外部反馈”和“阻塞”分开很实用,前者记录等待对象与时间,后者明确升级责任,能避免所有问题都被笼统标成进行中。

余
余子涵

按期完成率的分母和日期口径确实需要先统一,否则不同项目的数据很难比较。文中强调指标用于诊断而非直接问责,这点比较客观。

章
章悦

字段分阶段填写、状态变化时更新,比要求每天补齐所有任务更容易落地。不过团队仍需定期检查负责人和下一步动作是否过期。

文章包含AI辅助创作:搜索流程与规范:实施团队列表视图协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/499577
