列表视图批量操作教程:实施团队制度设计,避坑指南

列表视图里点一次“全选”,可能把几百条记录同时改成错误状态;真正让团队付出代价的,往往不是按钮难找,而是筛选条件没人复核、权限边界没人说清、出错后也没人知道该停在哪里。列表视图批量操作的正确做法,不是追求一次处理更多记录,而是先定义范围、风险和复核责任,再把重复劳动交给批量操作。

一、先讲结论:批量操作是一套流程,不只是一个按钮

1. 先确认要处理什么,再讨论怎么点击

团队常把批量操作理解成“筛选记录,勾选,修改字段”。这只描述了界面动作,没回答几个更关键的问题:这批记录为什么要改?筛选条件是否覆盖正确对象?谁有权执行?修改后如何确认结果?出了问题还能不能恢复?

我的判断是,列表视图批量操作至少包含五个环节:界定对象、校验范围、授权执行、结果复核、异常处置。任何一个环节缺失,都会让批量操作从效率工具变成风险放大器。记录数量越多,越不能把“界面显示正常”当成“业务结果正确”。

2. 先按影响和可恢复性划分风险

团队不必给所有批量操作设置同等审批。批量补充一个内部备注,与批量删除客户记录、关闭未完成工单,对业务的影响明显不同。更有效的制度,是根据影响范围、数据敏感程度、可恢复性和操作后果分级。

风险级别 典型操作 建议控制方式 执行后检查
低风险 统一补充内部标签、更新非关键说明 操作者自检;先核对筛选结果数量 抽查少量记录
中风险 批量改负责人、调整处理状态、变更优先级 操作前由同事复核条件;按批次执行 核对记录数、字段值和异常项
高风险 批量删除、关闭、对外发送、变更敏感字段 明确审批人;先做小范围验证;确认恢复路径 逐项核验关键结果并留存处理记录

这张表是制度设计参考,不是所有团队都应照抄的固定等级。比如可恢复的状态变更,在一个流程成熟的团队里风险可能较低;但若它会触发通知、结算或跨部门动作,风险就应上调。

3. 效率的前提是正确,而不是点击更快

批量操作省下的是重复点击时间,不会自动省下筛选、核对和返工成本。评估效果时,至少要同时看执行耗时、错误记录数、返工耗时和流程覆盖率。只看“操作快了多少”,容易把风险转移到后续团队。

列表视图批量操作教程:实施团队制度设计,避坑指南

二、背景和场景:最容易出错的不是“全选”,而是选错范围

1. 列表视图会把筛选条件变成操作边界

设想一个支持团队要把已解决工单统一归档。操作者打开列表,筛选“状态为已解决”,又加上“更新时间早于上周”。如果视图继承了某个旧筛选条件,或“更新时间”与“解决时间”被混为一谈,屏幕上的结果就可能既漏掉该处理的记录,也包含不该处理的记录。

因此,筛选条件不是查询细节,而是批量操作的范围定义。执行前要把条件写成业务语言,例如“仅处理已解决且超过七天、没有待跟进任务、当前负责人已确认的工单”,而不是只说“用归档视图”。前者可被复核,后者依赖操作者记忆。

2. 一个适合演练的团队案例

以下是情景模拟,用于说明制度如何落地,不是某个企业的实测结果。假设某支持团队有4个小组、12名成员,每周需要处理约1,260条工单。其中一项周期性工作,是把符合条件的已解决工单统一调整为归档状态。

团队最初的做法是由当班成员打开共享视图,确认结果数量“看起来差不多”后直接执行。后来制度改为:先明确归档标准;由执行人检查视图条件与结果数量;由另一名成员抽查关键记录;首次处理时先做小批次;完成后对比处理前后的记录数,并记录异常原因。

这个案例想说明的不是“必须双人审批”,而是批量处理至少要有一个独立于执行者的校验点。团队规模较小时,校验可以是同事快速复核;影响范围大或恢复困难时,则应升级为正式审批。

3. 先量化输入,再判断处理结果

在执行之前,团队应记录“预计范围”和“实际命中范围”。两者差异可能意味着筛选条件遗漏、数据状态不一致,或团队对处理口径理解不同。若每次只记录最终修改数量,就很难判断结果异常到底发生在筛选阶段还是执行阶段。

列表视图批量操作教程:实施团队制度设计,避坑指南

三、常见误区:看似省事,实则把风险留给下一步

1. 把视图名称当作筛选条件的证明

“归档候选”“本周待处理”这类名称只是标签,不保证条件仍然正确。视图可能由他人创建,可能经过多次修改,也可能因新增字段或流程变化而过时。高风险操作前,要检查实际筛选条件,而不是只确认自己打开了正确的视图。

建议给关键视图增加维护信息,例如业务目的、维护人、最近复核日期和适用范围。若工具不支持描述字段,可以在团队操作规范中维护视图清单。重要的是让操作者能判断视图为何存在、何时不该使用。

2. 只核对结果数量,不看代表性记录

结果数量能发现明显偏差,却不能证明筛选正确。比如预期处理300条,页面显示298条,数字很接近,但其中可能混入了20条不应归档的记录,同时漏掉了22条应该处理的记录。总数相似,构成仍可能错误。

操作前应抽查不同状态、不同负责人、不同时间范围的代表性记录。若记录来自多个业务组,不能只抽查一个组;若条件涉及日期边界,应查看临界日期前后的记录。抽样不是统计学意义上的质量保证,而是低成本发现条件误读的手段。

3. 认为“撤销”一定存在,或一定能恢复所有影响

不同工具对撤销、回收站、版本历史和操作日志的支持并不相同;即使可以恢复字段值,也不一定能撤回已经发送的通知、触发的自动流程或外部同步。团队不能把“系统应该有撤销”当成风险控制方案。

高风险操作前要确认恢复路径的具体边界:能否恢复记录本身?能否还原字段旧值?自动化动作是否已经触发?谁有权限恢复?没有明确答案时,应先联系系统管理员或在测试数据上验证,必要时缩小操作范围。

4. 把所有批量操作都交给管理员

权限收得过紧也有成本。若每次低风险字段更新都要排队等管理员,成员可能改用线下表格、复制粘贴或个人维护清单,反而降低可追溯性。更合理的方式是按风险授权:常规低风险操作开放给对应角色,中风险设置复核,高风险增加审批和记录要求。

5. 出错后只修结果,不查流程原因

把错误值改回来只是补救,不是复盘。团队还要检查错误源自视图条件、字段口径、权限设置、培训不足,还是执行步骤过于模糊。相同错误若只靠提醒“下次小心”,通常会再次发生。

错误表现 优先排查位置 制度改进动作
处理数量明显偏离预期 筛选条件、日期边界、视图是否沿用旧条件 增加预计范围与实际命中数对比
部分团队记录被漏掉 组织字段、负责人范围、视图共享范围 在抽样复核中覆盖不同团队
修改后触发意外通知或流程 自动化规则、字段联动、外部集成 在测试环境或小批次验证副作用
出错后找不到操作责任人 记录要求、权限归属、交接方式 记录操作者、时间、目的和处理范围

列表视图批量操作教程:实施团队制度设计,避坑指南

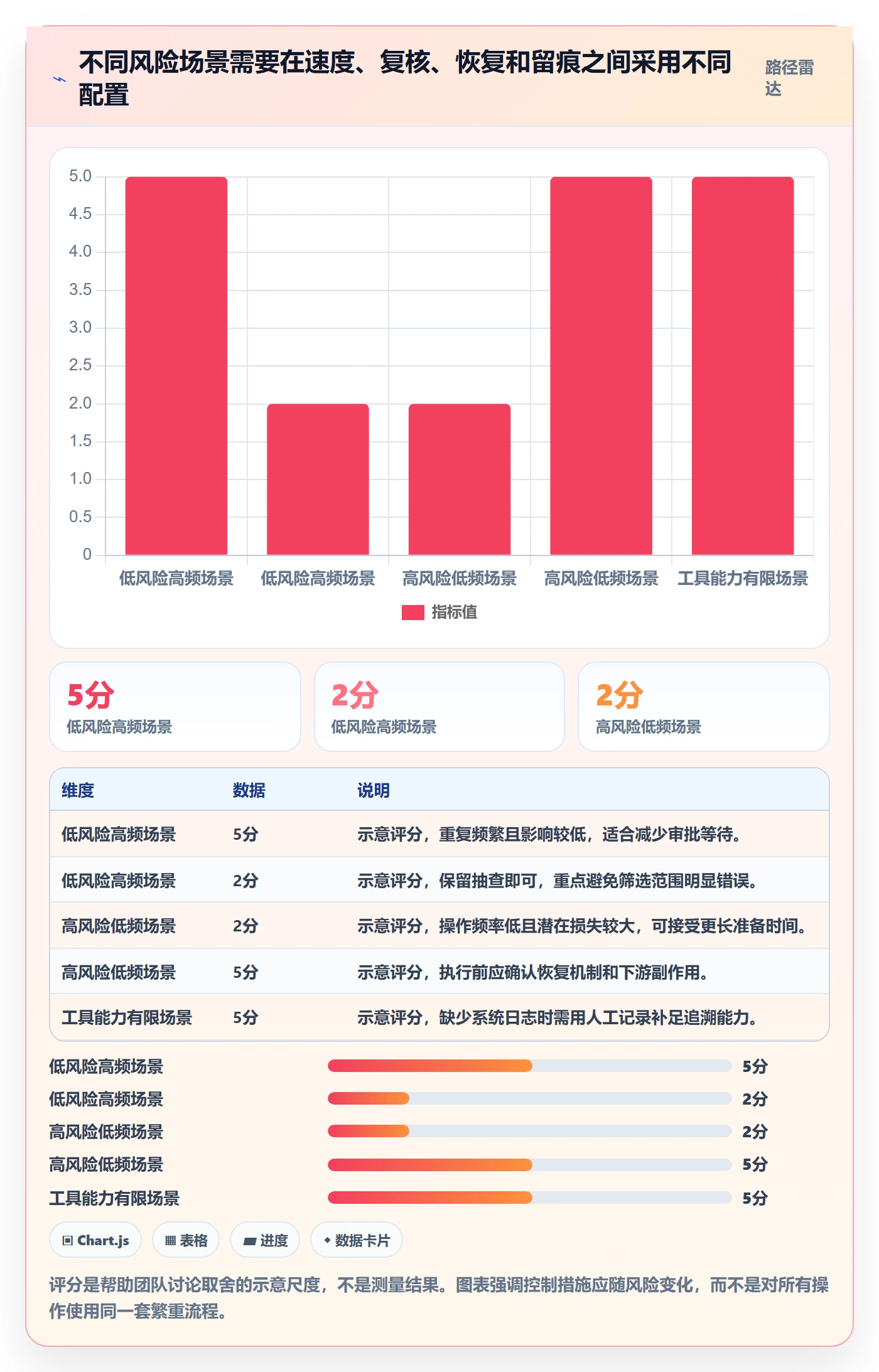

四、专业判断逻辑:先算风险,再决定批次和审批

1. 用四个问题判断操作风险

我建议每次批量操作前,用四个维度快速判断控制强度:影响范围有多大?数据是否敏感?操作能否恢复?错误会不会触发外部或跨团队后果?这不是精确的数学模型,而是一套让团队讨论一致的检查框架。

  • 影响范围:涉及的记录数、团队数,以及是否会改变后续工作队列。
  • 数据敏感度:是否涉及个人信息、客户承诺、财务状态或内部权限。
  • 可恢复性:能否恢复原值,恢复是否依赖管理员,恢复后是否仍有副作用。
  • 外部后果:是否会触发消息发送、合同流程、客户通知或下游系统同步。

只要其中一项明显偏高,就不应单纯因为操作按钮方便而直接全量执行。可采取缩小范围、先试运行、增加复核或延后到业务低峰期等办法。

2. 批次大小应由风险决定,不由习惯决定

没有一个适用于所有团队的“每批最多处理多少条”数字。批次大小取决于操作后果、恢复成本、工具限制和团队复核能力。低风险且容易恢复的字段更新,可以采用较大批次;涉及删除或对外动作时,批次应更小,并且每批完成后先检查结果。

团队可以先用一条规则起步:新流程或新视图先做试运行;确认条件和副作用后,再分批扩大;连续多个批次结果稳定,才考虑常规化。若产品不支持预览或撤销,批次就应更保守,而不是默认一次处理更多记录。

3. 抽样要覆盖差异,而不只是随机挑几条

随机抽样有助于检查整体情况,但对于批量更新,分层抽查往往更实用。按团队、负责人、状态、时间边界或数据来源分组,从每类中选代表记录,能够更容易发现条件组合带来的遗漏。

如果记录总量较少,可逐条检查关键字段;总量很大时,可优先抽查高风险类别和边界记录。样本数量应根据风险和团队承受能力设定,不要把“抽查5条”写成任何业务都适用的标准。

4. 把“停手条件”提前写出来

批量操作制度不应只写“操作前检查”,还要明确什么情况必须停止。比如:实际命中数量与预期差距明显;关键字段为空;试运行记录出现非预期通知;抽查发现错误;恢复路径尚未确认。没有停手条件,操作者面对异常时容易因为时间压力继续执行。

可把判断写成简单规则:一旦发现关键条件与预期不符,暂停后续批次,保留当前状态,通知指定复核人;先判断影响范围,再决定恢复或继续。停手不是流程失败,而是避免小偏差扩散成大面积返工。

列表视图批量操作教程:实施团队制度设计,避坑指南

五、具体案例与数据观察:用一次归档演练验证制度

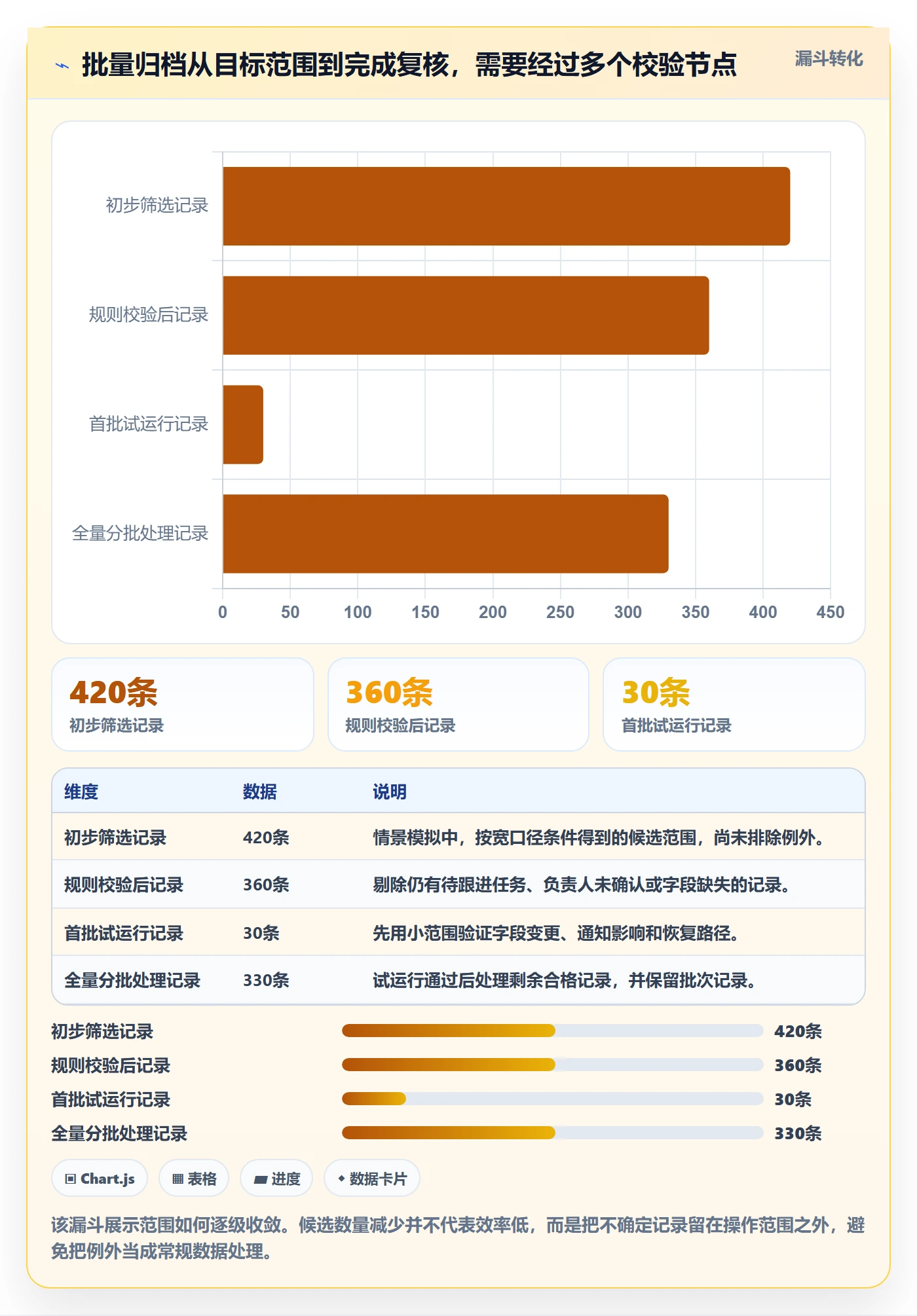

1. 情景设定与执行前检查

继续使用前文的支持团队模拟案例。团队希望归档符合条件的已解决工单,初筛得到420条候选记录。复核后发现60条仍有待跟进事项或关键字段不完整,因此最终合格范围为360条。为避免一次性处理带来的不确定性,团队先选30条进行试运行。

试运行前,执行人和复核人共同确认:状态条件、时间口径、例外规则、执行后是否触发通知,以及恢复方式。此处尤其要区分“解决时间”和“最后更新时间”。若团队把后者误当成前者,近期补充过备注的老工单可能被排除,时间条件就失去原本含义。

2. 分批执行与记录留存

在模拟流程中,30条试运行结果通过检查后,剩余记录分成若干批次处理。每批完成后核对变更数量、状态值和例外项。实际批次数和每批容量应根据工具能力与风险设定,不能把情景中的数量当作普遍推荐值。

每次批量操作至少记录以下内容:操作目的、视图或筛选条件、预计记录数、实际记录数、操作人、复核人、执行时间、变更字段、异常情况和补救结果。若工具没有自动日志,可使用团队认可的操作记录表;记录表的作用是补足追溯信息,不应假装系统已经自动留痕。

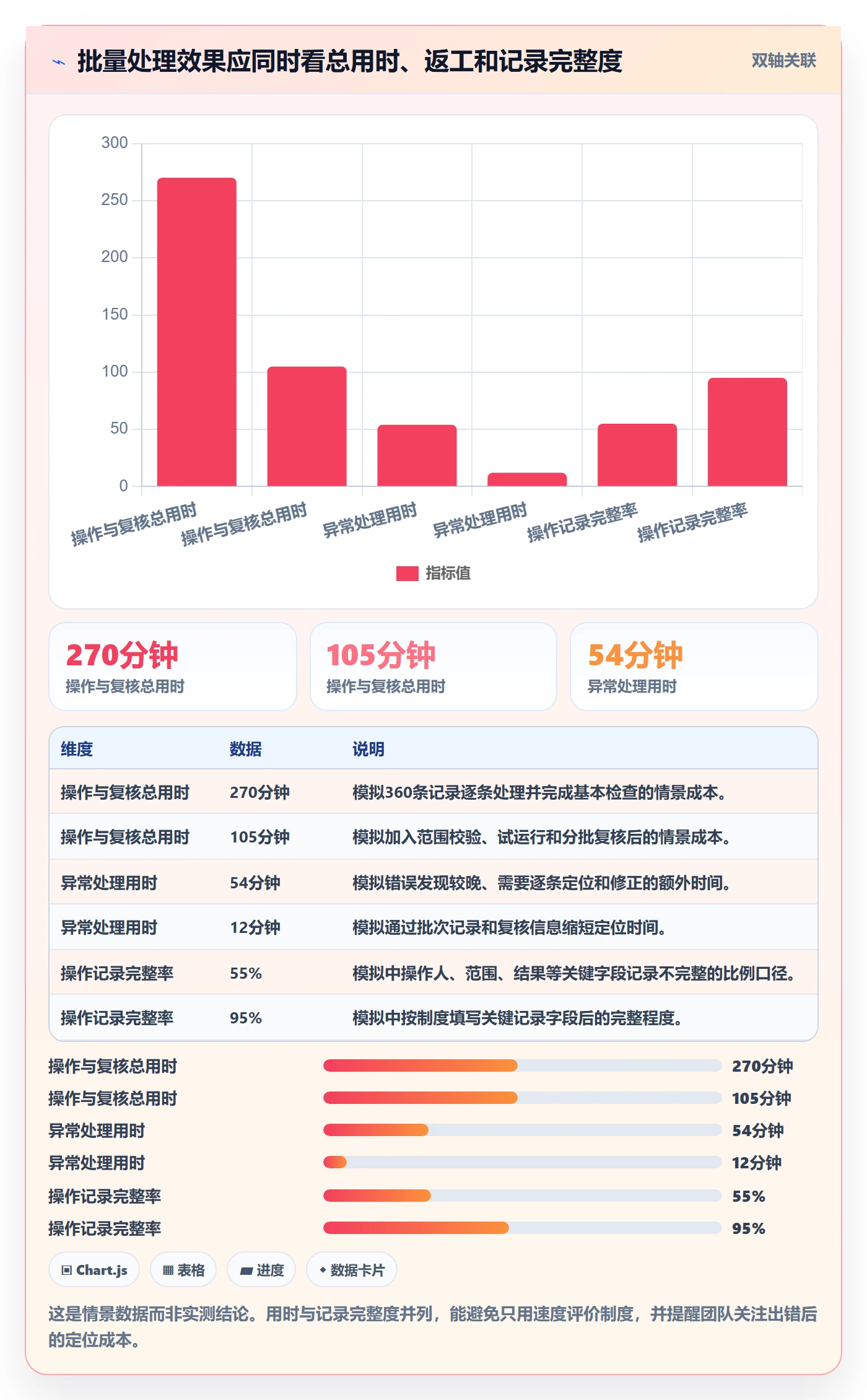

3. 观察结果,不只报“完成了多少条”

一次演练至少要观察三类结果。第一类是范围准确性:实际处理对象是否都符合规则。第二类是流程质量:复核、记录和停手规则是否执行。第三类是总成本:操作用时加上准备、检查和返工时间。只有把这些放在一起,团队才能知道效率提升是否值得。

下面的数据是情景推演,用于展示比较方法。假设同样处理360条合格记录,旧流程依赖人工逐条修改,新流程加入范围校验、试运行和分批复核。数字不是实测成果,也不应对外宣传为真实效率提升。

观察项 旧流程情景值 新流程情景值 该指标的用途
操作与复核总用时 约270分钟 约105分钟 比较执行、准备和检查的总时间,而非只比较点击时间
抽查发现的错误记录 约9条 约2条 观察范围校验和试运行是否降低了错误流入后续流程的机会
异常处理用时 约54分钟 约12分钟 评估异常是否能被及时定位,以及记录是否支持快速补救
操作记录完整率 约55% 约95% 衡量关键字段是否留下可追溯信息,不代表业务结果本身正确

表格中的对比只说明一种可能的管理效果。团队实际情况可能完全不同:若旧流程已经有稳定复核,新流程节省的时间可能不大;若工具操作复杂,制度执行成本也可能更高。建议先在一个低风险、重复频率高的场景试行,记录基线,再决定是否扩大。

列表视图批量操作教程:实施团队制度设计,避坑指南

4. 用周期性复盘替代一次性宣导

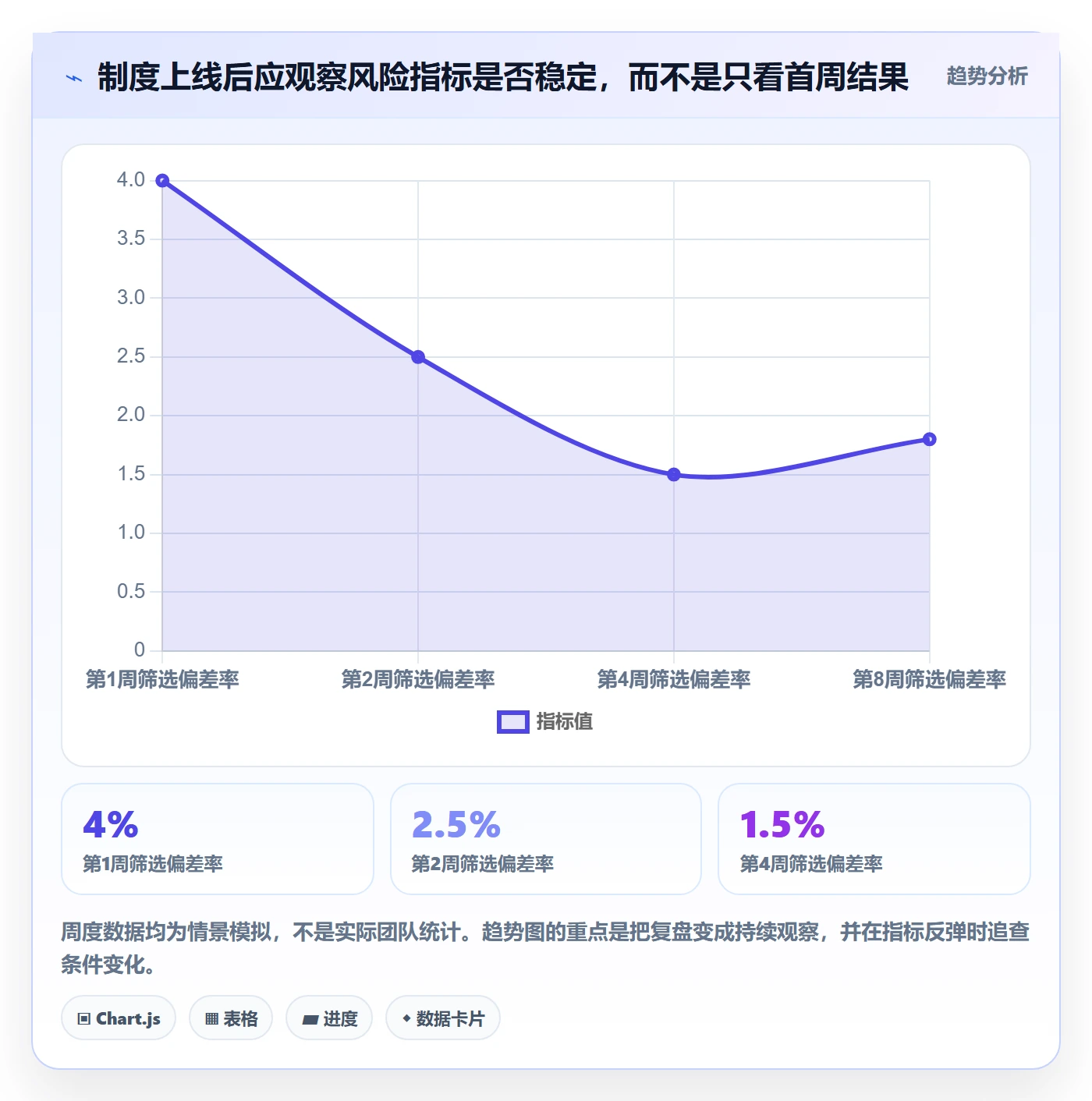

制度上线后,建议在前几次执行结束时快速复盘:筛选条件是否被误解?哪些记录成为例外?复核步骤是否过重?异常能否及时停住?如果连续一段时间没有错误,也不代表规则永远有效,字段、流程和团队职责变化后都应重新检查。

可以观察误操作次数、返工时长、例外记录比例、记录完整率和复核耗时。不要一开始就设定未经验证的硬指标。先建立真实基线,再确定哪些指标能代表风险下降,哪些只是记录行为变多。

列表视图批量操作教程:实施团队制度设计,避坑指南

六、不同团队的行动建议:从最小可行制度开始

1. 小团队:先把三件事说清楚

小团队不必建立繁重审批链。先明确允许批量处理的操作范围、执行前要检查哪些条件、出错时谁负责通知和恢复。低风险操作由操作者自检;涉及删除、对外通知或难恢复变更时,找另一名成员确认。

如果团队目前没有操作日志,可先用统一记录模板补位。不要因为没有专门管理系统就放弃留痕,最重要的是让团队能回答“为什么做、改了什么、影响了谁、后来怎么处理”。

2. 多团队组织:把责任拆开,避免一个人包办

跨团队批量处理时,业务规则的确认者、实际操作者和结果复核者最好不要全部是同一个人。业务负责人负责确认处理口径,执行人负责按条件操作,复核人负责检查范围与结果;团队规模较小时可以兼任,但高风险操作应保留独立确认。

还要明确共享视图的维护责任。某个视图被多个团队依赖时,应有明确维护人,并在字段变更、流程调整或组织变更后复核条件。否则一个团队更新了筛选逻辑,另一个团队仍按旧口径操作,风险会通过共享视图扩散。

3. 高敏感或高影响场景:先验证恢复,再扩大范围

涉及客户信息、财务状态、权限、删除或外部通知时,优先确认变更是否可恢复,以及恢复能否覆盖下游影响。若答案不明确,先在测试数据或小批次中验证,不要用正式数据去测试系统行为。

对于高影响操作,可设置双人复核、操作时间窗口、变更前记录和分批放量。工具是否支持审批、撤销和自动日志,要以实际产品能力和当前配置为准;制度不能建立在未经验证的功能假设上。

4. 使用不同列表工具:把通用制度和产品操作分开

不同工具的筛选逻辑、全选范围、权限模型、批量上限、撤回机制和日志能力都可能不同。团队应把制度写成两层:第一层是业务控制原则,例如筛选要复核、危险操作要审批;第二层是具体工具操作说明,例如如何检查筛选条件、如何预览影响范围。

工具升级或界面变化后,应更新第二层说明,并重新验证关键操作。若组织使用项目管理平台管理大量任务与工单,也应先确认平台当前版本支持的权限和恢复能力,再决定流程细节;不能因为某类产品通常具备某功能,就默认当前实例已经启用。

5. 设计一张可直接使用的检查清单

  • 目的:本次批量操作解决什么业务问题?
  • 范围:筛选条件是什么?预计命中多少条?是否覆盖所有适用团队?
  • 例外:哪些记录必须排除?空值、边界日期和特殊状态如何处理?
  • 权限:执行人、复核人和审批人分别是谁?是否需要独立复核?
  • 验证:是否抽查代表性记录?新流程是否先做小批次测试?
  • 影响:字段变更是否触发通知、自动化规则或外部同步?
  • 恢复:出错后如何恢复?谁能执行?恢复是否会留下副作用?
  • 留痕:是否记录目的、范围、执行人、时间、结果和异常处理?
  • 停手:哪些异常出现时必须暂停,而不是继续完成剩余批次?

把清单放在实际操作入口附近,比只在培训材料里出现更有效。清单应足够短,能在执行前真正读完;如果每次操作都要填写一长份表格,团队会倾向于机械勾选,制度的控制价值就会下降。

六、不同团队的行动建议:从最小可行制度开始

七、不同情况下的取舍:速度、控制成本和可恢复性

1. 低风险且高频:减少审批,保留轻量校验

对内部标签、非关键备注等低风险高频操作,逐次审批可能得不偿失。可以授权给明确角色,保留条件核对、结果抽查和必要记录。若操作本身容易撤回,控制重点应放在范围准确,而不是增加层层签字。

2. 中风险且重复发生:优先标准化规则

批量分派、状态调整等中风险操作,适合把口径固化为标准流程,并明确字段含义、筛选条件和例外处理方式。标准化能减少成员各自解释规则的空间,但要保留处理例外的通道,避免为了追求一致,把特殊记录硬塞进常规批次。

3. 高风险且低频:宁可慢一点,也不要省掉验证

批量删除、敏感数据变更或会触发外部影响的操作,即使一年只发生几次,也值得投入额外控制。执行前确认恢复边界,准备变更清单,设置独立复核和停手条件。此时追求几分钟的速度优势,通常不如降低一次错误的影响重要。

4. 工具能力不足:缩小操作范围,补上人工控制

如果当前工具没有清晰的预览、操作日志或撤销能力,可以通过导出核对清单、双人确认、分批执行和操作后抽查来补足。但人工控制不是永久替代方案:它增加了准备和维护成本,也容易因人员交接而失效。团队应定期评估这些补位流程是否仍然可执行。

场景 优先目标 可接受的取舍 不应省略的控制
低风险、高频 减少重复劳动 简化审批、扩大授权 筛选条件确认与抽查
中风险、周期性 稳定口径并控制返工 允许分批,保留例外流程 复核角色与操作记录
高风险、低频 控制影响范围 接受较长准备时间 审批、试运行、恢复验证
工具能力有限 避免不可追溯操作 增加人工核对成本 独立复核与分批处理

列表视图批量操作教程:实施团队制度设计,避坑指南

八、落地模板与下一步:先选一个流程试行

1. 团队制度简版模板

团队可以从下面这份简版制度开始,根据自己的业务补充字段。规则不必一开始覆盖所有工具和所有场景,但要明确适用范围、责任人和停止条件。

制度项目 团队填写内容
适用列表 填写列表名称、数据类型、适用团队和业务目的
允许操作 列出可批量修改、分派、归档或删除的字段与边界
操作前检查 写明筛选条件、预计范围、例外规则和抽查方式
权限与复核 指定执行人、复核人及需要审批的情形
恢复路径 说明恢复能力、责任人、处理时限及不能恢复的影响
操作记录 记录目的、范围、变更内容、执行时间、结果和异常
停手条件 明确数量异常、抽查不通过或副作用未知时的暂停动作

2. 用一个小闭环验证制度是否可用

  1. 选场景:挑选重复发生、影响可控且当前确实耗时的列表操作。
  2. 写口径:把筛选规则翻译成业务语言,列出必须排除的例外记录。
  3. 跑试行:先做小范围验证,检查字段结果、自动化副作用和恢复路径。
  4. 记基线:记录旧流程用时、错误、返工和信息缺失情况,不预设改善幅度。
  5. 复盘调整:按真实问题优化权限、批次、复核和操作记录,再决定是否扩展。

3. 最后记住三条原则

第一,列表视图不是天然可信的操作边界。每次高影响批量操作,都要重新确认筛选条件和实际记录。

第二,批量处理必须有明确的停手条件。发现数量、范围或副作用异常时,暂停比硬着头皮做完更专业。

第三,制度要根据风险分级,而不是一律加审批。低风险流程应轻量,高风险流程应可追溯、可复核、尽可能可恢复。

下一步,不必先制定一份覆盖全公司的厚制度。选一个重复频率高、错误影响可控的列表操作,按“界定范围,抽查,试运行,分批执行,复盘”的顺序做一次演练。真正有用的批量操作制度,不是让成员少点几次鼠标,而是让团队在操作更快时,仍然知道自己改了什么、为什么改,以及出错时如何停下来。

八、落地模板与下一步:先选一个流程试行

常见问题解答(FAQ)

1. 列表视图中哪些操作适合批量处理?

我经常要维护任务、工单或客户记录,逐条修改很耗时,但又担心一次处理太多会出错。怎么判断某项操作适合批量做?

字段统一更新、批量分派、状态变更或归档等重复性强、目标明确的操作,通常更适合批量处理。删除、对外发送、涉及敏感信息或难以恢复的操作应谨慎执行;先确认工具实际支持的功能,并考虑小范围测试或增加复核。

2. 执行列表视图批量操作前,应该检查什么?

我有时会沿用已有视图筛选记录,看到列表数量差不多就准备全选处理。后来担心筛选条件可能过宽,或者里面混有不该修改的记录。

执行前先确认操作目标和筛选条件,再核对结果数量、关键字段与记录范围;抽查几条记录,确认它们确实符合条件。涉及较大范围或高风险变更时,先小批量试做,并确认目标字段、目标值和处理方式后再继续。

3. 团队如何制定列表视图批量操作的权限和审批制度?

我负责团队协作流程,发现不同成员对批量修改、归档和删除的权限理解不一致。想把规则写清楚,但又不希望每项日常操作都层层审批。

按数据敏感度、影响范围和可恢复性划分风险等级:低风险操作可由授权成员执行,影响范围较大或难以恢复的操作增加审批或复核。制度中明确申请人、执行人、复核人的职责,并记录操作目的、筛选条件、执行时间、处理范围和结果;具体权限要以所用工具的实际能力为准。

4. 列表视图批量操作出错后,团队应该怎么处理?

我担心批量操作一旦选错记录,就可能影响很多数据。尤其是使用的工具是否支持撤销或恢复,我不一定了解。

发现异常后先停止后续操作,记录问题发生时间、筛选条件、影响范围和变更内容,并通知相关负责人。根据工具实际提供的撤销、回收站恢复或版本记录功能采取补救;如果没有可靠恢复能力,就按团队的数据修正流程处理,并复核受影响记录,不能默认所有工具都支持撤销。

核心关键词

读者评论

史
史知夏

把批量操作拆成范围确认、授权、复核和异常处置,思路比较实用。尤其是先记录预计数量,再对照实际命中数,能帮助定位筛选阶段的问题。

史
史可欣

文章提醒不能只看结果数量,还要抽查不同团队、负责人和日期边界的记录,这点很重要。数量接近并不代表记录构成正确。

苏
苏雅楠

按影响范围和可恢复性确定审批强度,比所有操作都交给管理员更灵活。低风险操作自检,高风险操作试运行并审批,比较符合团队实际。

王
王思妍

停手条件写进流程很有必要。遇到数量偏差、抽查错误或恢复路径不明确时先暂停,可以避免异常继续扩大;文中的示例数据也注明是情景模拟,比较严谨。

文章包含AI辅助创作:列表视图批量操作教程:实施团队制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/499246
