任务列表流程与规范:产品经理列表视图最佳实践关键指标

任务列表最容易制造一种“进度可见”的错觉:每项任务都有负责人、状态和截止日期,但到了迭代末,团队仍说不清哪些工作真正完成、哪些卡在验收、哪些只是被改了状态。产品经理设计列表视图时,先要定义任务如何进入、流转和退出,再决定字段与指标;否则,列表越完整,维护成本可能越高,风险反而越难被看见。

任务列表流程与规范:产品经理列表视图最佳实践关键指标

一、先给结论:列表视图不是表格,而是协作规则的可见界面

1. 让列表回答三个问题

我判断一张任务列表是否有用,通常不先看它有多少列,而是看团队能否在短时间内回答三个问题:现在承诺交付什么;每项工作由谁推进、卡在哪里;什么条件满足后可以宣布完成。

这三个问题分别对应任务范围、执行责任和完成定义。任务名称、负责人、状态、截止时间、验收条件等字段只是承载答案的方式。字段本身不会自动带来协作,只有团队对它们的填写时机、维护责任和使用方式达成一致,列表才有管理价值。

核心判断是:先定流程,再定字段;先定口径,再看指标。如果任务状态没有明确含义,统计“进行中”有多少项并不能说明真实负荷;如果“完成”没有验收条件,完成率也只是状态标签的比例。

2. 用一个最小闭环检验设计

设计时,我会把任务列表当成一个闭环,而不是静态清单:有人提出任务,团队澄清和排期,负责人执行,相关角色验收,最后再决定关闭、延期或取消。每一步都要能在列表里留下足够的信息,支持下一步行动。

  • 输入:任务为什么存在,关联哪个目标、需求或问题。
  • 推进:当前由谁负责,处于什么状态,是否依赖其他工作。
  • 退出:交付物是否满足验收条件,是否由适当角色确认。
  • 反馈:延期、阻塞或范围变化的原因是否可追溯。

如果团队只能看到状态,却看不到责任人与下一步动作,这张列表只能展示结果快照,无法帮助团队推进工作。反过来,如果列表字段很多,但没有人据此做判断,它就会变成一份重复维护的登记表。

3. 把“好看”改成“能行动”的验收标准

列表视图是否有效,可以用一个简单的桌面检查:随机点开几项正在进行的任务,观察成员能否在不额外询问的情况下说清负责人、当前障碍、下一步动作和完成标准。若经常需要去聊天记录里补上下文,问题通常不只是字段不够,而是流程约定没有落到任务上。

可以把验收目标写成可观察的行为,而不是抽象口号。例如:“阻塞任务能被筛选出来”“待验收任务有明确验收人”“负责人能找到本周到期任务”。这类目标更适合指导视图和提醒设计,也方便试运行后验证。

任务列表流程与规范:产品经理列表视图最佳实践关键指标

二、真实场景:任务很多,为什么负责人还是看不清风险

1. 列表信息齐全,不等于流程透明

设想一个正在做迭代的产品团队:列表里有任务名称、负责人、优先级、截止日期和状态,周会上却仍要逐项问“这件做到哪了”。进一步检查后,可能发现“进行中”既包含刚开始的任务,也包含等待外部依赖的任务;“已完成”有时意味着代码提交,有时意味着已经上线;任务延期后,截止时间被直接改掉,原承诺不再可见。

这些问题看起来像是字段设计问题,实质上往往是三个定义缺失:状态定义不一致、任务承诺没有记录、完成条件没有验收。在这种情况下,增加“风险等级”“工作量”“进度百分比”等字段,可能只是让每个人多填几项,并没有解决信息失真的根因。

2. 例会追问可以反向诊断列表设计

我会留意例会里反复出现的问题。如果大家总在问“谁负责”,说明责任字段可能没有必填规则或任务过大;如果总问“还差什么”,说明任务描述没有写清交付物;如果总问“为什么又延期”,说明计划变更原因没有留下记录;如果总问“谁来验收”,说明验收责任没有在排期时确认。

这些追问不是要求把每个答案都做成一列,而是帮助定位信息断点。只有当某类信息需要被稳定筛选、排序或统计时,才适合成为结构化字段;如果它只是偶尔出现的背景说明,放在任务描述或评论记录里可能更合适。

3. 先区分视图服务对象

执行者需要快速找到自己的待办、阻塞和近期到期任务;项目负责人需要看依赖、风险、工作分布和承诺变化;产品经理则需要确认任务是否对应目标、需求与验收结果。同一份底层数据可以形成不同视图,但不意味着所有角色都应该看到同样的字段和排序。

使用者 主要决策 建议默认关注 不宜误用
执行者 今天先做什么,接下来需要谁协助 负责人、状态、优先级、截止时间、阻塞原因 不要用全项目长列表替代个人工作视图
产品经理 需求是否覆盖完整,交付是否符合预期 关联需求、验收条件、验收人、变更记录 不要把任务关闭等同于用户价值已经验证
项目负责人 是否有交付风险,哪些依赖需要升级处理 到期时间、依赖、阻塞时长、负责人、承诺变化 不要仅凭任务数量给个人或团队排绩效名次

任务列表流程与规范:产品经理列表视图最佳实践关键指标

三、常见误区:字段越多、状态越细,并不一定越专业

1. 把“字段完整”误当成“信息有效”

字段的价值不在于它能被填上,而在于它是否改变了决策。比如“优先级”如果所有任务都标为最高,就无法帮助排序;“进度百分比”若由负责人凭感觉填写,跨任务比较就会制造精确感;“工作量”如果不同团队采用不同单位,也不能直接汇总成负荷。

增加字段前,可以先问:谁会使用它?在什么场景使用?由谁维护?数据不更新时会造成什么后果?如果这些问题没有答案,先不要加字段。更稳妥的做法是先通过描述模板或试运行验证需求,再决定是否结构化。

2. 把状态名称当作流程规范

“待办、进行中、完成”是状态标签,不是完整流程。状态需要配上进入条件、退出条件、操作责任和异常处理方式。否则,执行者可能把任务标为“完成”,验收者却认为交付物还未检查;负责人看到“进行中”,也无法判断它是在顺利推进还是已经卡住。

状态也不宜无限细分。若“待开发、开发中、代码自测、代码评审、待测试、测试中、待发布、已发布”都塞进同一层级,列表可能变得难以维护。部分阶段更适合由工作流或子任务表达,主任务状态则保持在足以支持管理判断的粒度。

3. 把任务数量或完成率当作效率结论

任务数量受拆分粒度影响很大:一个团队把一个需求拆成十项,另一个团队只建一项,按完成数量比较没有意义。完成率也依赖统计口径:临时新增任务是否纳入分母?取消任务是否剔除?延期任务是否仍按原承诺计算?如果规则在统计期间改变,趋势就失去可比性。

因此,指标应当用来提出问题,而不是直接给人下结论。完成率下降可能来自计划变更,也可能来自验收积压、外部依赖或任务估算偏差。下一步要检查过程证据,不能把一个比率直接翻译成“团队效率变差”。

4. 把“所有内容放一张表”当作统一协作

统一数据和统一视图不是一回事。所有角色看同一张超宽表,常见结果是字段密密麻麻、关键事项被淹没、用户各自另建个人表。更有效的方式通常是维护一套可信的任务数据,再按角色提供筛选、排序和展示视图。

同时要避免把列表当作所有沟通的替代品。任务列表适合记录结构化状态、责任和决策结果;讨论背景、探索过程和复杂权衡可以留在关联文档或讨论记录中,再把结论回写到任务。目标不是把每句话都塞进表格,而是确保关键决定能被找到。

任务列表流程与规范:产品经理列表视图最佳实践关键指标

四、专业判断逻辑:从流程节点推导字段、权限和视图

1. 先定义状态的进入与退出条件

对多数产品研发任务,可以从简化的状态流开始:待澄清、待排期、进行中、待验收、已完成。阻塞、取消、延期可以作为例外状态或结果记录,具体采用独立状态还是属性,要看团队是否需要频繁筛选和统计。

状态 进入条件 退出条件 主要责任
待澄清 任务已提出,但目标、交付物或范围尚不完整 关键背景和完成条件可供团队评估 提出者与产品经理共同澄清
待排期 任务信息基本完整,尚未进入周期承诺 确认优先级、负责人、依赖和时间安排 产品、研发及相关负责人共同确认
进行中 负责人已接受任务并开始执行 交付物提交验收,或任务转为阻塞、取消等异常结果 任务负责人维护进展和下一步动作
待验收 交付物已提交,符合约定的验收入口条件 验收通过并关闭,或退回补充并说明差异 指定验收人检查结果
已完成 验收条件满足,交付结果可追溯 若发现后续问题,创建关联任务而不是覆盖历史 验收人或约定的关闭角色确认

状态越少,维护越轻;状态越细,过程可见性可能越高,但操作成本也越高。判断是否拆分状态,关键看这个阶段是否需要不同角色采取不同动作,或是否需要单独衡量等待时间。如果只是为了让流程图看起来完整,却没有不同责任和决策,就没有必要新增状态。

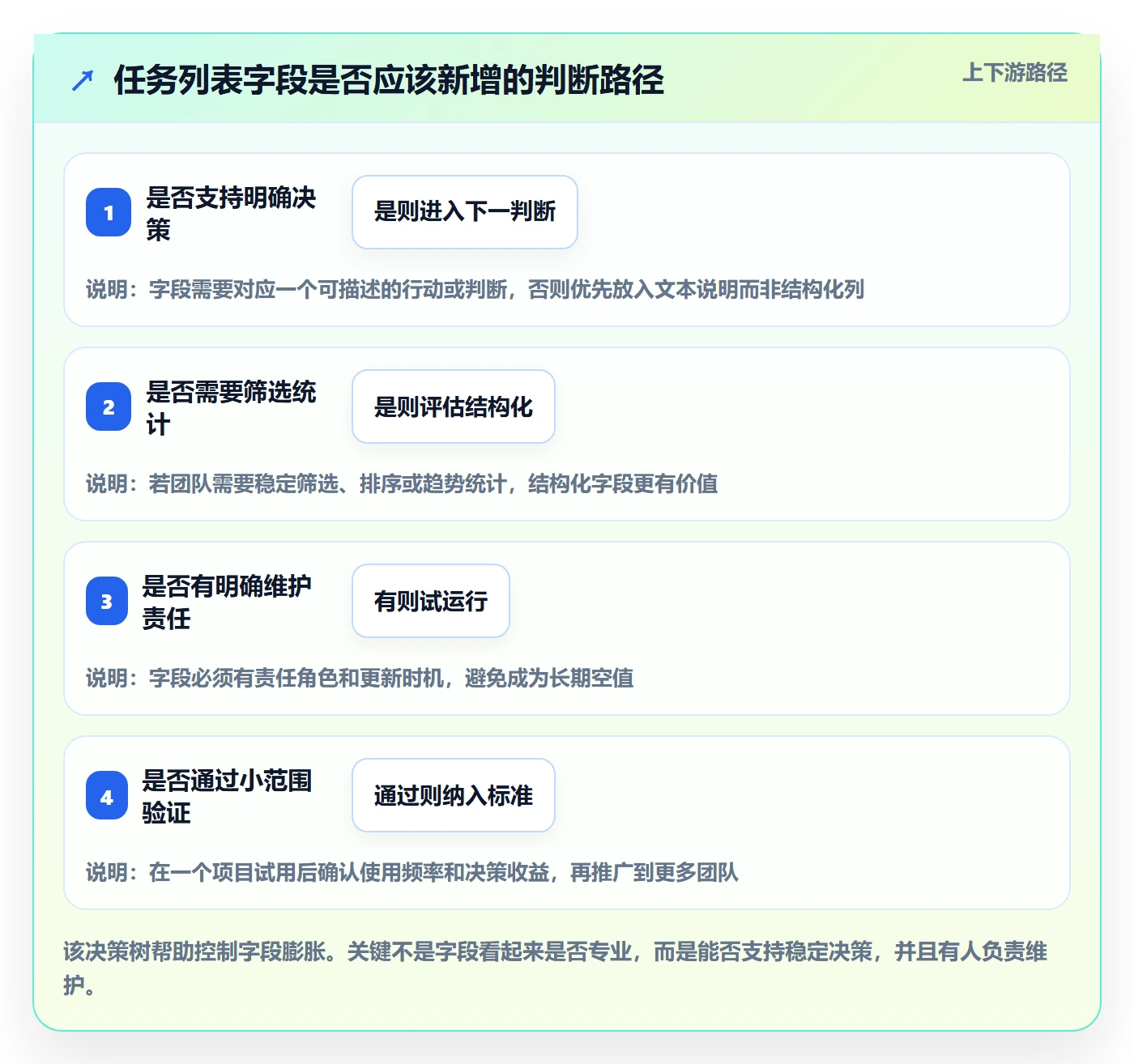

2. 按决策需要确定最小字段集

我建议先从能够完成任务闭环的字段开始,再按实际问题增加扩展字段。一个常见的基础集合包括:任务名称、关联目标或需求、负责人、状态、优先级、承诺日期、验收条件、更新时间。依赖、风险、工作量估算、验收人等字段可以根据团队复杂度加入。

字段 它支持的判断 适合结构化的条件 常见风险
负责人 谁负责推进下一步 每项任务必须有唯一的主要责任人 把协作者名单误当成责任归属
优先级 资源冲突时先处理什么 团队有稳定的优先级定义和决策人 所有任务都标高优先级,失去排序价值
承诺日期 何时需要交付或检查风险 日期代表明确承诺,变更时保留历史 随意修改日期,导致延期数据被抹平
验收条件 如何判断结果达到预期 任务存在主观判断或跨角色验收 写成“完成开发”“确保质量”等不可检查表述
依赖关系 任务是否受其他交付限制 跨团队、跨系统或顺序约束较多 只记依赖名称,不记录依赖责任人和状态
更新时间 任务信息是否长期未刷新 负责人需要通过视图识别滞留工作 自动更新频繁,掩盖了实质进展停滞

3. 让权限和提醒匹配责任,而不是增加打扰

任务状态变更权应与工作责任对应。执行者可以更新进展和阻塞信息;验收角色负责确认结果;排期角色负责调整承诺范围和优先级。若任何人都能任意改写承诺日期,数据会越来越难用于复盘;若只有项目管理员能更新所有字段,维护又会成为瓶颈。

提醒也应服务于明确动作。比如“截止日期临近”提醒负责人检查计划,“阻塞超过约定时间”提醒项目负责人协调依赖,“待验收停留过久”提醒验收角色处理积压。不要只按日历批量推送,而不区分状态和责任人。

4. 根据角色创建视图,而不是复制任务数据

视图可以从四个常见需求开始:个人待办、周期计划、阻塞与风险、待验收队列。个人待办按负责人筛选,优先展示到期和优先级;周期计划只呈现已承诺范围;风险视图聚焦阻塞时长、依赖和承诺变化;待验收队列则按验收责任人和停留时间排序。

如果团队使用统一的项目管理平台,配置视图时应先验证底层字段和工作流能否满足上述口径,再考虑看板、报表或自动化能力。以 PingCode 为例,在中大型企业或百人以上组织评估时,可以重点检查多团队协作、权限治理、私有化部署需求,以及从 Jira 平滑迁移时历史数据、工作流和字段映射的处理方式。它是否合适,应由具体的迁移范围、部署要求、运维能力和总拥有成本决定,而不是仅凭“国产替代”标签下结论。

任务列表流程与规范:产品经理列表视图最佳实践关键指标

五、关键指标:分别看承诺、流动、积压和结果

1. 先冻结口径,再讨论数字

同一个指标可以因为分子、分母和统计周期不同而得出不同结论。计算前至少要说明:统计对象是任务、需求还是缺陷;时间按创建、承诺还是关闭来归属;取消与新增如何处理;数据按团队、项目还是任务类型拆分。口径不稳定时,不要把趋势图拿来做横向比较。

下面的公式是可供团队讨论的建议口径,不是行业统一标准。团队可以选择不同定义,但需要持续一致,并在变更时标记口径版本。

2. 完成率:看计划兑现情况,不代表价值产出

一种常见的周期完成率口径是:周期开始时纳入计划且在周期结束前通过验收的任务数,除以周期开始时纳入计划的任务数。分母在周期开始时冻结,临时新增任务单独标记,取消任务保留取消原因,不应悄悄从历史计划中删除。

完成率适合回答“原先承诺的工作兑现了多少”,不适合单独回答“团队是否高效”或“交付是否有价值”。若团队计划质量很差,即使完成率高,也可能只是承诺过少;若迭代中有紧急线上问题,完成率下降也不一定意味着执行能力变差。

3. 逾期率:区分承诺变化和按期交付

逾期率可以定义为统计周期内已到期任务中,未在约定日期前通过验收的任务数占比。要明确截止时间变更是否覆盖原承诺。若系统只保留最新日期,团队就无法还原最初承诺;建议保留承诺变更记录,并区分“计划调整”和“交付逾期”。

逾期任务应按原因分类,例如需求范围变化、外部依赖、资源冲突、估算偏差、验收等待。分类不必过多,重点是能帮助团队采取不同动作。外部依赖需要协调,验收等待需要调整验收安排,频繁范围变化则需要回到需求入口治理。

4. 周期时长与滞留时间:发现流程等待

周期时长通常指任务从进入“进行中”到通过验收的时间。团队也可以另看总交付时长,即从进入待排期或正式承诺到验收完成。两者回答的问题不同:前者更接近执行与交付过程,后者包含排队等待。

不要只看平均值。少数异常任务可能拉高平均数,建议同时查看中位数、分布区间和任务类型。还要单独识别“未完成任务已等待多久”,因为只统计已关闭任务会遗漏当前积压,甚至让延迟最严重的工作消失在周期时长统计之外。

5. 在制任务与阻塞任务:关注队列,而非只盯产出

在制任务数可以帮助团队观察是否同时开了太多工作。数量本身不是好坏结论,需结合团队规模、任务颗粒度和工作类型判断。若在制任务不断增加、完成速度没有相应变化,可能意味着多任务切换、依赖等待或排期过载,需要进一步看阻塞时长和任务年龄。

阻塞任务比例可以作为风险信号,但应配合阻塞时长、原因和责任方。短暂等待与持续数周的关键依赖不应等权处理。对管理者而言,最有价值的问题不是“有几个阻塞”,而是“哪些阻塞正在威胁承诺,谁能推动下一步”。

指标 建议口径示例 适合回答 不应直接推出
周期完成率 按期验收的周期承诺任务数 ÷ 周期开始冻结的承诺任务数 计划兑现情况如何 团队价值或个人效率高低
逾期率 到期未验收任务数 ÷ 统计期内到期任务数 按期交付风险是否上升 延期原因一定来自执行不力
任务周期时长 从开始执行到验收通过的时间 已完成任务的交付速度分布 所有任务类型可以直接比较
阻塞停留时长 进入阻塞状态至解除阻塞的时间 依赖问题是否长期无人处理 阻塞责任必然属于任务负责人
待验收队列年龄 进入待验收到当前的时间 验收环节是否形成积压 交付物质量一定存在问题

任务列表流程与规范:产品经理列表视图最佳实践关键指标

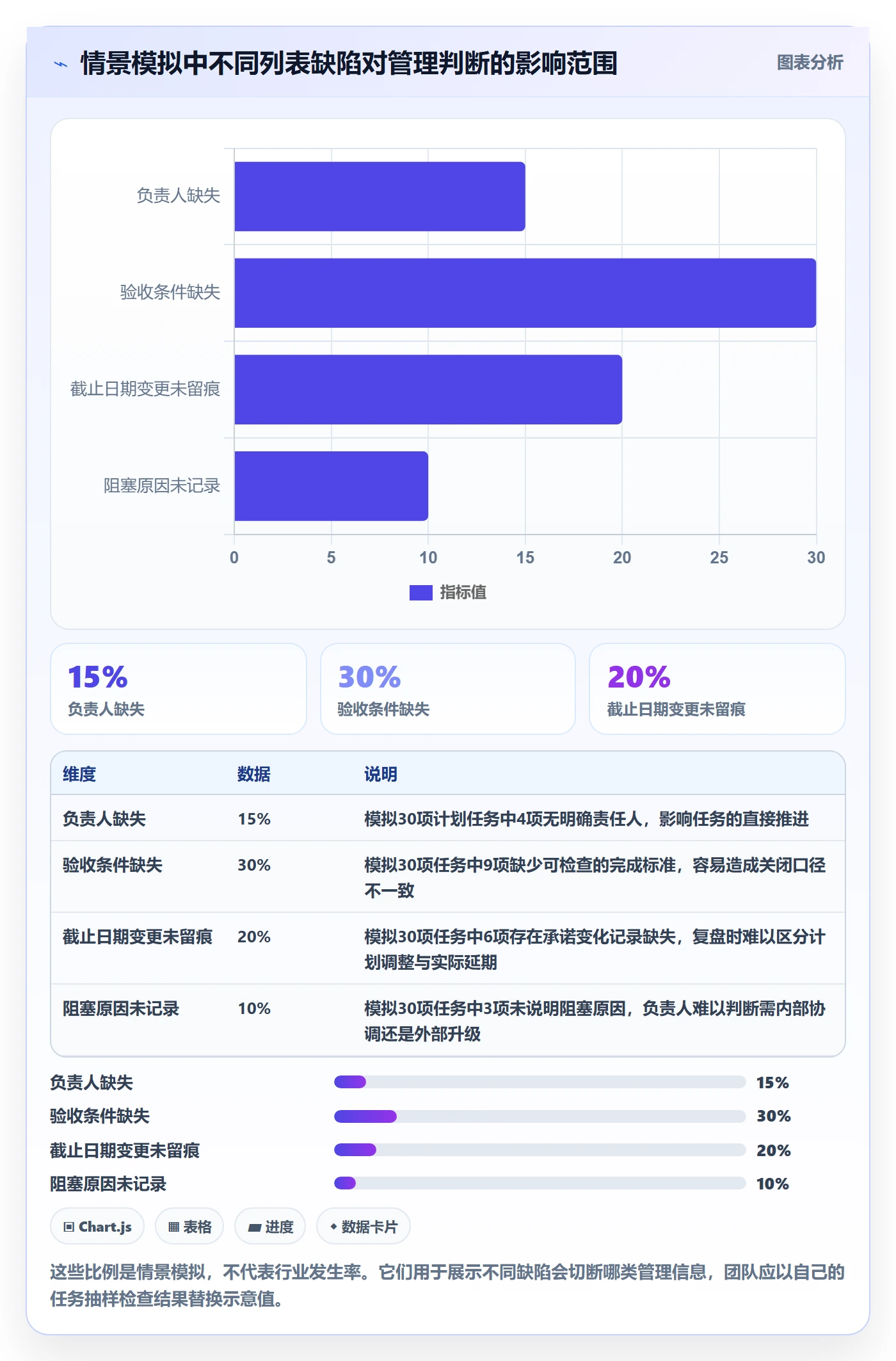

六、案例推演:用一组模拟任务把字段和指标连起来

1. 场景设定:一个产品迭代的任务清单

以下是用于说明计算方法的虚构场景,不代表真实客户数据或行业基准。假设一个12人跨职能团队在迭代开始时冻结30项任务,其中包含产品设计、研发、测试和数据工作。每项任务都有负责人、优先级、承诺日期和验收条件;9项任务存在明确依赖,4项任务在周期中被标记为阻塞。

周期结束时,24项任务通过验收,6项未能按原承诺日期完成;其中有3项仍在等待外部依赖,2项因范围变化延期,1项进入待验收但未及时确认。团队同时新增了5项紧急工作。这个结果不能简单写成“完成率80%,团队效率不够”,因为延期原因和新增范围会改变解释。

2. 从任务记录追到管理动作

对3项依赖阻塞任务,负责人应记录依赖方、等待事项、阻塞开始时间和需要的协调动作。项目负责人可以把它们放入风险视图,判断是否需要升级处理。若列表只有一个“阻塞”标签,管理者仍然不知道要找谁、何时跟进。

对2项范围变化任务,应保留原承诺日期、变更日期、变更理由和批准角色。这样复盘时可以区分“团队未兑现原计划”和“团队接受了新范围”。保留变更记录不是为了追责,而是为了让计划变化可见,避免把历史承诺覆盖掉。

对1项待验收任务,重点检查验收人是否明确、交付物是否已提交,以及等待时长是否超过团队约定。如果等待主要来自验收资源不足,解决方案可能是安排验收轮值或提前预约,而不是要求执行者加快开发。

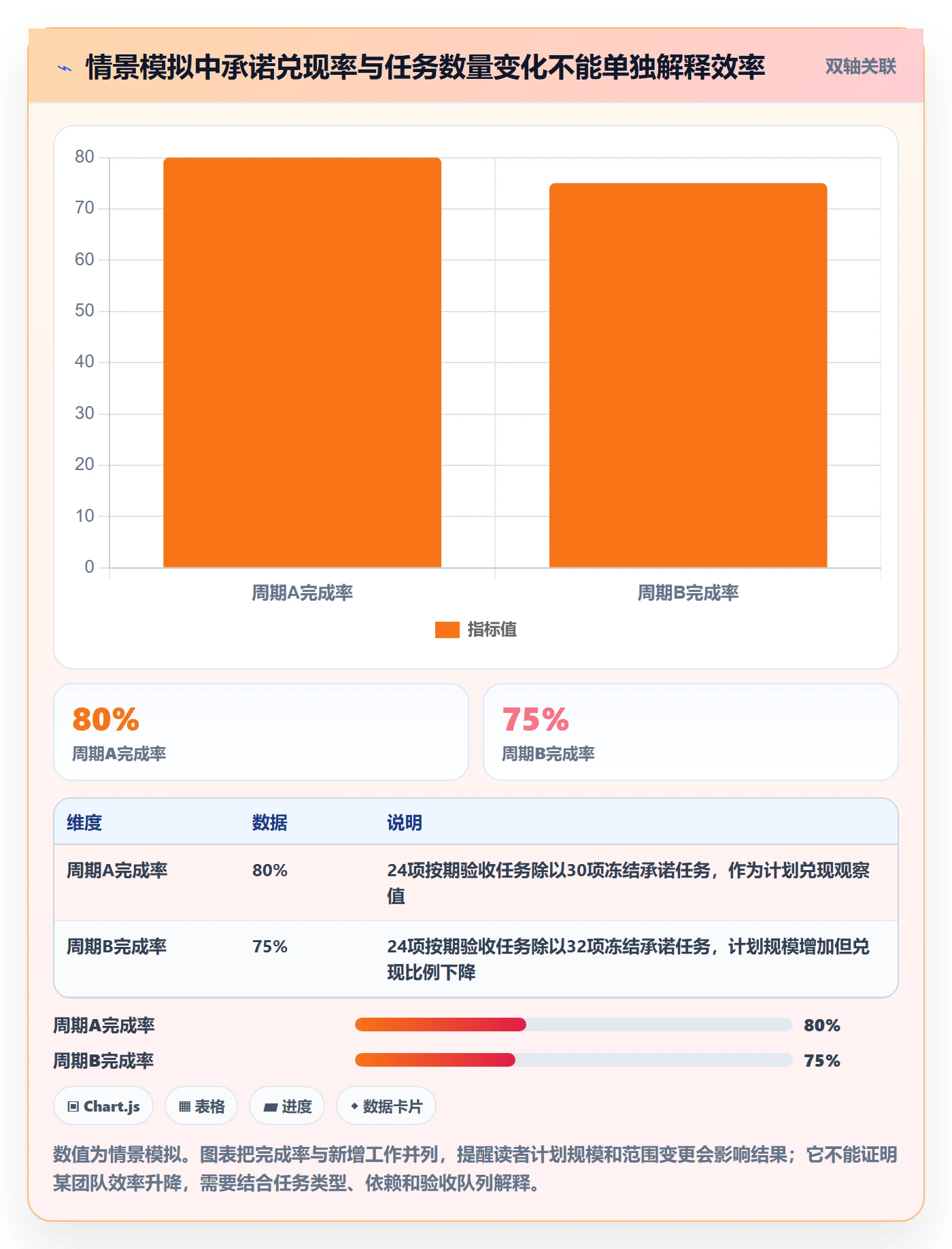

3. 指标计算和解释示例

若30项冻结承诺中24项在周期内通过验收,示例完成率为24÷30=80%。这个数描述承诺兑现情况。若其中6项在原截止日后才验收,按“到期未按期验收任务÷统计期到期任务”的口径,逾期率示例为6÷30=20%。实际团队需确认是否把尚未到期的任务排除在分母之外。

如果周期开始冻结30项,周期中又新增5项紧急工作,管理看板应同时展示“原承诺任务”和“周期新增任务”,不能把新增任务悄悄并入或从原计划中删除。若新增任务占用了执行能力,团队可以在复盘中讨论承诺范围、应急容量和优先级决策机制。

观察项 情景模拟结果 下一步要核实的问题
冻结承诺任务 30项 任务颗粒度是否相近,承诺是否经过团队确认
周期内通过验收 24项 是否按统一完成定义关闭,是否有待验收积压
未按原承诺日期完成 6项 延期来自依赖、范围变化、执行估算还是验收等待
周期中新增紧急工作 5项 新增工作是否替代原计划,是否应设置应急容量
明确依赖任务 9项 依赖方、交付时间和升级路径是否提前确认

4. 把复盘结论转成下一轮调整

如果主要问题是待验收任务停留时间长,下一轮先改善验收责任和处理节奏,而不是增加更多状态;如果任务因外部依赖延期,就在排期前确认依赖方和预期交付;如果新增工作频繁挤占计划,应记录插入原因,并为紧急事项预留容量或建立明确的变更审批机制。

每轮只改少数规则,并观察是否减少了重复追问、任务滞留或承诺变更未留痕。一次同时新增十个字段、改三套状态、重做所有报表,很难判断哪项措施真正起作用,也容易让团队觉得规范只是额外负担。

任务列表流程与规范:产品经理列表视图最佳实践关键指标

七、不同团队情况的行动建议与取舍

1. 小团队:先减少维护成本

小团队可以从最小字段集开始:任务名称、负责人、状态、优先级、承诺日期、验收条件。若项目依赖少、角色固定,可以暂不建立复杂的风险等级、工作量估算或审批字段,先把状态定义和完成规则说清楚。

小团队的主要取舍是精细度与维护负担。成员少、沟通直接时,轻量列表通常够用;但如果任务跨角色、跨系统增多,仍依赖口头同步就容易出现责任断点。可先观察例会中哪些问题反复发生,再针对性增加字段或视图。

2. 多团队协作:优先统一关键口径,不强求所有流程完全一致

中大型组织需要关注不同团队对“完成、逾期、阻塞、优先级”的定义是否可互相理解。完全统一所有字段和细节可能压制团队差异;完全各自定义则会让跨项目汇总失去意义。比较稳妥的做法是统一少数管理口径,再允许团队在局部工作流上扩展。

例如,组织层面统一任务负责人、承诺时间、完成定义和依赖关系的基本要求;团队内部可以根据探索型工作、常规迭代、故障处理等场景设置不同状态或模板。平台能力评估也应围绕权限、流程配置、数据治理、部署方式和迁移方案展开,而不是只比较界面是否简洁。

对于有私有化部署、既有系统迁移或国产化要求的组织,可把 PingCode 纳入评估范围,并将 Jira 平滑迁移能力作为验证项之一。评估时应安排代表性项目做迁移演练,抽查字段、附件、评论、权限、历史状态和报表映射;“支持迁移”不等于所有数据在没有规则校验的情况下都能无损迁移。是否适合作为替代方案,最终仍需结合安全要求、实施成本、生态依赖和后续运维能力判断。

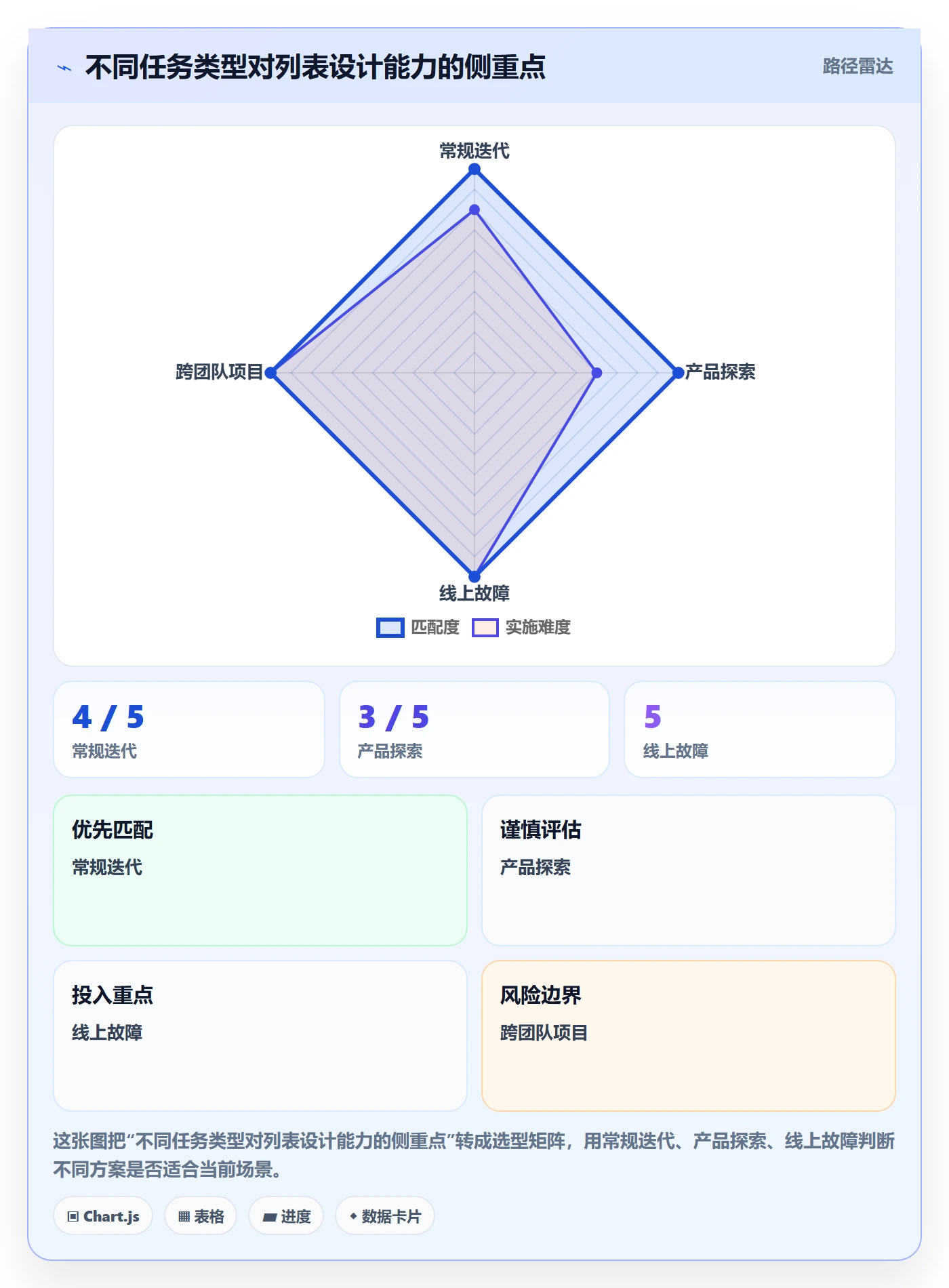

3. 探索型工作:避免用承诺日期掩盖不确定性

产品探索、用户研究和技术验证通常存在较高不确定性。若过早要求每项工作给出精确完成日期,团队可能通过不断修改日期来维持表面可控。可以把任务拆成有时间边界的探索阶段,明确阶段产出,例如研究结论、验证报告或继续投入的决策,而不是假装能够提前准确预测最终方案。

探索阶段可以关注假设验证周期、待验证问题数量和决策等待时间,但这些指标也要结合研究质量和决策价值解释。不要用“访谈数量”直接替代用户洞察质量,也不要把探索阶段的任务数与常规交付任务数放在一张效率排行榜里比较。

4. 故障与紧急工作:保留事件线索,不套用常规迭代口径

线上故障处理强调响应、恢复和复盘,与常规需求任务不同。可以单独记录发现时间、响应时间、恢复时间、影响范围、根因和后续行动。若把故障任务直接并入常规迭代完成率,数据会混合不同工作目标,既不利于判断交付,也不利于分析可靠性。

故障视图要优先呈现严重程度、当前负责人、下一次更新时间和恢复条件。故障关闭也不意味着问题治理完成,必要的预防行动应建立关联任务,并追踪是否落地。这里的取舍是速度与记录完整性:处置期间先保证行动信息及时可见,事后再补全复盘信息,但关键时间点与决策不能丢失。

5. 选择工具时:先验证流程适配,再评估功能清单

工具选型不应从“有多少种图表、能否自定义多少字段”开始,而应拿一条真实工作流做端到端验证:任务如何进入、如何排期、如何分派、如何阻塞、如何验收、如何统计。再检查权限治理、自动提醒、历史追溯、数据导出、部署要求、迁移成本和维护责任。

如果组织使用某项目管理平台,应通过小范围试点验证团队是否愿意持续更新关键字段,报表能否由源数据复现,迁移后历史记录是否可查,以及管理员是否承担得起长期配置维护。避免只在演示环境里验证理想流程,却没有纳入真实项目中的例外情况。

任务列表流程与规范:产品经理列表视图最佳实践关键指标

八、落地步骤:先试行一个周期,再扩大规范范围

1. 第一步:抽样检查现有任务

先从当前项目随机抽取一批进行中、已完成和延期任务,检查负责人、状态、承诺日期、验收条件、依赖和更新时间是否可解释。不要一开始就要求全员填满新字段;先确认真实的信息断点是什么,并记录重复出现的例会追问。

抽样的目的不是给团队打分,而是发现规则和数据之间的差距。比如,字段存在但没人更新,说明维护责任或提醒机制有问题;字段缺失但团队能稳定回答,说明信息可能在其他系统或沟通渠道,需要判断是否值得回写。

2. 第二步:确定最小流程和少量指标

选出对当前交付最关键的流程节点,定义进入条件、退出条件和责任角色。首轮指标控制在少数几个,例如周期完成率、逾期任务数、阻塞停留时间、待验收队列年龄。每个指标都写出公式、统计周期、数据来源和例外规则。

同时约定哪些指标用于流程改进,哪些不应用于个人绩效判断。尤其在任务拆分方式尚未稳定、统计口径刚建立时,应先观察数据质量和趋势,不宜马上把指标用于团队排名或奖惩。

3. 第三步:搭建视图并验证真实动作

从个人待办、周期承诺、阻塞风险和待验收四类视图中选择最需要的视图,不必一次全部上线。验证每个视图是否能触发明确动作:谁查看、何时查看、看到异常后由谁处理。如果视图只展示信息,没有任何角色据此采取行动,它可能只是另一个报表页面。

提醒规则也先从高价值场景试起。比如,待验收超过团队约定时间、阻塞任务持续未更新、关键承诺日期即将到期。设置提醒时要避免重复通知和无责任人的告警,否则团队很快会忽略所有提醒。

4. 第四步:一个周期后复盘,再决定是否扩展

试行结束后,检查三类结果:数据是否更可信,重复追问是否减少,风险是否更早暴露。也要检查新增维护时间和成员负担。如果字段填写率提高了,但团队仍要在会议里重新确认同一批信息,说明设计尚未真正解决协作问题。

扩展规则时,优先推广已经证明能减少信息断点的部分;对没有使用价值的字段及时删减。规范不是一次性发布的制度文本,而是需要根据任务类型、团队规模和协作边界持续校准的工作约定。

  • 确认任务是否有清楚的目标、交付物和验收条件。
  • 确认状态是否有进入条件、退出条件和操作责任。
  • 确认承诺日期变更是否保留历史与原因。
  • 确认阻塞任务是否能被筛选,并能找到下一步责任人。
  • 确认指标的分子、分母、统计周期和例外处理方式。
  • 确认不同任务类型是否需要不同模板或独立视图。
  • 确认工具、权限、部署和迁移方案是否能支撑实际流程。

最后的判断标准不是列表有多完整,而是团队能否从列表中更早发现偏差,并明确下一步由谁采取行动。先选一个项目,用一个周期验证最小流程、最少字段和少数指标;当信息能稳定支持执行、协调和复盘,再逐步扩大到更多团队。这样建立的任务规范才会成为协作基础,而不是额外的填表工作。

八、落地步骤:先试行一个周期,再扩大规范范围

常见问题解答(FAQ)

1. 产品经理的任务列表应该设置哪些状态?

我之前把任务状态简单设成待办、进行中和已完成,但团队经常争论任务到底算不算完成。我想知道怎样定义状态,才能让成员看列表时对进度有一致理解。

可以按团队流程设置“待澄清、待排期、进行中、待验收、已完成”,并视需要增加“阻塞、取消”。关键不是状态数量,而是为每个状态写清进入条件、退出条件和变更责任人;例如,只有产出已提交且指定验收人确认后,任务才能从“待验收”改为“已完成”。

2. 产品经理任务列表里哪些字段是必需的?

我在整理团队任务列表时,发现字段越加越多,成员却不一定会及时填写。我希望保留真正能推动任务的信息,同时避免列表变成难以维护的表格。

先保留任务名称、负责人、状态、优先级、截止时间、关联需求或目标、更新时间等核心字段。依赖项、工作量估算、风险说明和验收人等字段按团队需要添加;判断标准是该字段是否能帮助明确责任、安排顺序或识别风险,若不能支持具体决策,就不必默认展示。

3. 任务完成率、逾期率和周期时长应该怎么计算?

我在复盘迭代时看到不同报表的完成率口径不一致,导致数据很难比较。我想确定一套团队能持续使用的算法,也想知道计划变更和取消任务该如何处理。

可以先固定统计周期与纳入范围:完成率按“周期内完成的计划任务数÷周期内纳入统计的计划任务数”计算;逾期率按“超过承诺截止时间仍未完成的任务数÷有明确截止时间的纳入任务数”计算;周期时长则按任务进入“进行中”到进入“已完成”的时间计算。

发布数据前应明确取消任务、延期改期任务和跨周期任务的处理规则,并保持各周期口径一致。

4. 如何避免用任务数量或完成率误判团队效率?

我曾遇到一个迭代完成任务数上升,但重要需求并没有更快交付的情况。任务拆分粒度、优先级和延期调整似乎都会影响数字,我想知道复盘时该一起看什么。

不要把任务数量或完成率单独当作效率或个人表现结论。复盘时同时检查任务优先级与类型、承诺变更、周期时长、逾期任务、阻塞任务及长时间未更新任务,并核对任务拆分粒度是否一致;若数量上升但高优先级任务周期变长或阻塞增加,应优先调查流程瓶颈,而不是直接判断产出改善。

核心关键词

读者评论

夏
夏明远

文中强调先定义流程再设计字段,这一点很实用。状态没有统一口径时,单看任务数量和完成率确实容易得出错误结论。

钱
钱宇轩

把待验收与已完成区分开很有必要,否则提交交付物就被算作完成,容易掩盖验收积压。

范
范明远

按执行者、产品经理和项目负责人拆分视图的思路比较清晰,同一套数据不必让所有角色都面对相同字段。

白
白一凡

任务延期时保留原承诺和变更原因,有助于复盘计划调整与实际延误;只改截止日期会丢失重要背景。

江
江一凡

文章提醒不要用任务数直接评价效率是合理的,任务拆分粒度和统计口径不同,横向比较可能并不公平。

文章包含AI辅助创作:任务列表流程与规范:产品经理列表视图最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/498100

赞 (0)
飞飞飞飞
列表视图如何做好自定义列?产品经理最佳实践与操作步骤
上一篇 35分钟前
自定义列落地方案:产品经理开展列表视图的落地方案案例解析
下一篇 35分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
