自定义列实操方法:PMO提升列表视图效率的落地方案方法与模板
项目列表最容易出现的低效,不是缺少字段,而是列很多、判断仍然慢:PMO要筛出本周需要升级的项目,打开列表后却还得逐个点进去查风险、负责人和下一步动作。我的判断是,自定义列不是“把更多信息摆出来”,而是把管理问题转成一个可观察、可筛选、有人维护的视图。本文从字段设计、角色视图、试点验证到治理复盘,给出一套可以按组织实际情况调整的落地方法和模板。
一、先给结论:列表视图的效率,取决于能否更快触发正确行动
1. 先定义决策,再决定显示什么
配置自定义列之前,先写出这个视图要帮助使用者完成什么判断。例如,PMO组合视图要回答“哪些项目需要关注”;风险跟进视图要回答“谁应该在什么时间采取什么动作”。如果这两个问题没有明确答案,字段选择通常会滑向“能放的都放上去”。
我建议用一条简单的设计链路约束字段:管理问题 → 判断依据 → 字段 → 使用动作 → 维护责任。例如,“哪些项目可能错过关键节点”是管理问题;“计划日期临近或已经逾期”是判断依据;“关键里程碑日期、当前状态、责任人”是候选字段;“本周联系项目负责人确认恢复计划”是使用动作;项目经理则负责按约定节奏更新数据。
有字段但没有动作,列表只是信息展示;有动作但字段没有明确口径,列表就会变成争论信息是否准确的地方。真正有用的视图必须同时连接判断与执行。
2. 用“必要字段”而不是“最大字段数”衡量完成度
字段越多,单屏可读性通常越差,人工维护的成本也越高。每一列都应至少承担一种职责:帮助识别项目、判断状态、发现风险、筛选对象或指定下一步动作。若某列不支持这些职责,或者只在少数临时场景中使用,就不一定应该留在常用视图中。
我更愿意把列表视图看成管理者的“工作台”,而不是项目档案的目录。档案可以完整,工作台则要克制。项目背景、会议纪要和详细说明可以保留在记录详情中;列表优先展示足以判断“看谁、看什么、何时处理”的信息。
3. 用可验证结果,而不是主观评价判断是否有效
“看起来清楚了”不是验收标准。试点前后可以观察:定位待处理项目需要多久、会议中需要多少次追问状态、关键字段缺失比例是多少、逾期事项是否更容易被提前发现。没有这些观察,就很难区分视图是真的改善了工作,还是只是换了一种排版。
下文中的示例组织、工时和比例均为情景模拟数据,用于演示验证方法,不代表行业基准或任何产品的实测效果。实际项目应按自身项目规模、会议节奏和字段定义记录。

二、为什么列表很长,PMO仍然需要逐个打开项目
1. 项目列表的矛盾:记录需要完整,决策需要精简
项目数据往往由不同角色、不同流程产生:项目经理更新进度,交付团队记录问题,职能部门维护资源,PMO汇总组合状态。字段持续增加,可能是为了覆盖新流程,也可能是因为旧字段没有被清理。久而久之,列表承载了越来越多信息,却未必更方便判断。
在一个用于讨论方法的模拟场景中,某组织管理60个并行项目。组合评审时,PMO需要先找出状态异常、节点临近、更新时间过久或风险待升级的项目。若列表只展示项目名称、负责人和宽泛的状态标签,使用者还得逐个打开详情;若所有字段都放在同一张表里,屏幕又容易横向滚动,关键信息反而被挤到右侧。
这类问题不宜简单归因于工具不好用。常见原因包括字段含义不一致、状态更新不及时、视图面向错误对象,以及列表没有区分日常执行和组合管理。换一种工具,若仍沿用同一套字段堆叠习惯,低效往往会随流程一起迁移。
2. 不同角色查看项目,不应被迫使用同一张“万能表”
项目经理关注的是近期任务、依赖和阻塞;PMO关注组合层面的偏差、风险和状态更新;管理者通常希望快速看到阶段、关键节点及需要决策的事项。这些视角共享部分项目信息,但要完成的工作不同。
因此,我通常先设计“角色视图”,再考虑是否需要一个基础总览。基础总览负责识别项目,角色视图负责推动具体工作。把不同角色的全部需求硬塞进一个视图,容易造成谁都能看、谁都不愿意用的结果。
角色化不意味着重复创建无数份数据。更稳妥的做法是尽可能复用同一套字段定义和数据来源,只改变各视图显示的列、筛选条件和排序逻辑。具体平台是否支持视图共享、权限控制、字段筛选或自定义排序,需要在配置前按当前产品版本确认。
3. 先检查信息质量,再讨论增加字段
如果“风险等级”长期留空,或者“最新进展”由不同团队按不同规则填写,再漂亮的视图也只能放大数据问题。设计前应盘点字段的定义、来源、维护人、更新时间和空值情况。若一个字段没有稳定来源,先讨论如何产生和更新数据,比直接把它加到列表里更重要。
可以把一轮盘点限定在当前管理场景,不需要一开始做全组织的数据治理。先回答三件事:关键字段是否有统一含义、是否有人负责更新、是否能在规定时间内取得。任何一项答案是否定的,都应在试点方案里注明补救措施。

三、常见误区:为什么“列更多”不等于“看得更快”
1. 把列数当成信息完整度
新增字段确实可能补齐信息,但也会增加横向滚动、视觉搜索和维护负担。列表宽到必须左右拖动时,负责人、状态和风险可能分散在屏幕两端;使用者需要不断记住当前行,再寻找另一列,容易增加阅读成本。
判断是否保留一列,可以问:“删除它之后,哪一项管理判断会受影响?”如果答不出来,这一列可能不属于当前视图。它可以继续存在于项目详情或专项视图中,但不一定适合放在所有人每天打开的主列表。
2. 把字段名称当成统一口径
“进度”可能指任务完成比例、阶段完成度、负责人主观判断,也可能是计划与实际的偏差。名字一样,不代表数据含义一样。若没有定义,PMO看到的数值很难跨项目比较,更不能直接作为升级或绩效依据。
字段定义应至少说明:记录对象是什么、取值规则是什么、由谁维护、何时更新、异常如何处理。例如,风险等级可以采用组织现有的风险评估规则;若组织还没有统一规则,就应将其标注为试点字段,并先通过小范围评审形成口径,而不是假设所有团队都理解一致。
3. 把“状态正常”当作“项目没有风险”
状态字段通常是一个浓缩结果,但它可能滞后于实际情况。项目仍显示“进行中”,并不一定意味着关键交付按计划推进;某项依赖可能已经阻塞,风险却没有同步反映。因此,状态最好与关键日期、风险等级或更新时间搭配,而不是单独承担全部判断。
但也不宜为每一种可能的异常都建一个新字段。应优先识别真正会改变决策的异常,例如关键里程碑延期、需要跨部门协调、风险需要升级等。没有明确处理机制的“预警列”,可能只会不断产生颜色和提醒。
4. 先做满配模板,再要求团队使用
一次性设计一个覆盖所有项目类型、所有角色、所有会议的模板,常常会让启动成本远高于收益。不同项目阶段和交付模式对信息的需求并不完全相同。更实际的办法是选一个稳定的管理场景试点,先验证最小字段集合,再决定是否扩展。
试点不是降低标准,而是避免把未经验证的设计变成组织负担。字段一旦被纳入固定周报、流程或汇报习惯,删除它可能比从未建立更困难。因此,设计阶段应明确哪些字段是必需项,哪些只是待验证的候选项。

四、专业判断逻辑:把管理任务转成可维护的字段组合
1. 用“问题,判断,字段,动作”设计字段
我建议为每个视图先写一张问题卡,不要直接打开配置页面。问题卡至少包含目标角色、使用场景、需要做出的判断,以及判断后要采取的动作。这样可以防止字段选择被已有系统选项牵着走。
| 管理问题 | 判断依据 | 候选字段 | 查看后的动作 |
|---|---|---|---|
| 哪些项目需要升级关注 | 风险等级较高,或关键节点已经偏离计划 | 项目状态、风险等级、关键里程碑日期、偏差说明 | 确认是否需要协调资源或提交评审 |
| 哪些项目需要催更 | 核心状态超过约定周期未更新 | 最后更新时间、项目负责人、当前状态 | 联系负责人补充最新情况 |
| 哪些任务需要明确责任人 | 待办事项存在,但责任人或完成时间缺失 | 下一步动作、责任人、计划完成日期 | 在例会或项目沟通中确认承接人和时点 |
候选字段不是要求所有组织照单全收。若某个管理问题通过现有流程已经能稳定解决,就没有必要为“看起来完整”再重复展示一组信息。相反,若字段无法支撑动作,应继续追问:管理问题是否定义得太模糊,还是信息还没有可靠的数据来源。
2. 按字段职责分层,先放识别信息再放行动信息
对多数项目列表而言,列的顺序会影响扫描路径。一个可作为起点的排列是:先识别项目,再判断当前状态,随后查看风险和关键日期,最后确认责任人和下一步动作。使用者可以从“这是哪个项目”自然过渡到“现在有什么问题”以及“谁要处理”。
- 识别字段:项目名称、项目编号、项目类型或所属组合。用于确认当前记录。
- 判断字段:阶段、状态、风险等级、关键里程碑。用于理解项目当前情况。
- 行动字段:责任人、下一步动作、计划完成日期、更新时间。用于推动跟进。
- 辅助字段:依赖关系、偏差说明、业务单元等。只有在目标场景确实需要时再加入。
实际排序应通过使用场景验证,而不是把一套顺序当作固定标准。管理层可能希望先看到风险和节点,项目经理可能更需要责任人与下一步动作。若平台支持多个视图,优先用不同视图满足不同阅读顺序;若只支持一个共享视图,则需要在易读性和覆盖面之间做取舍。

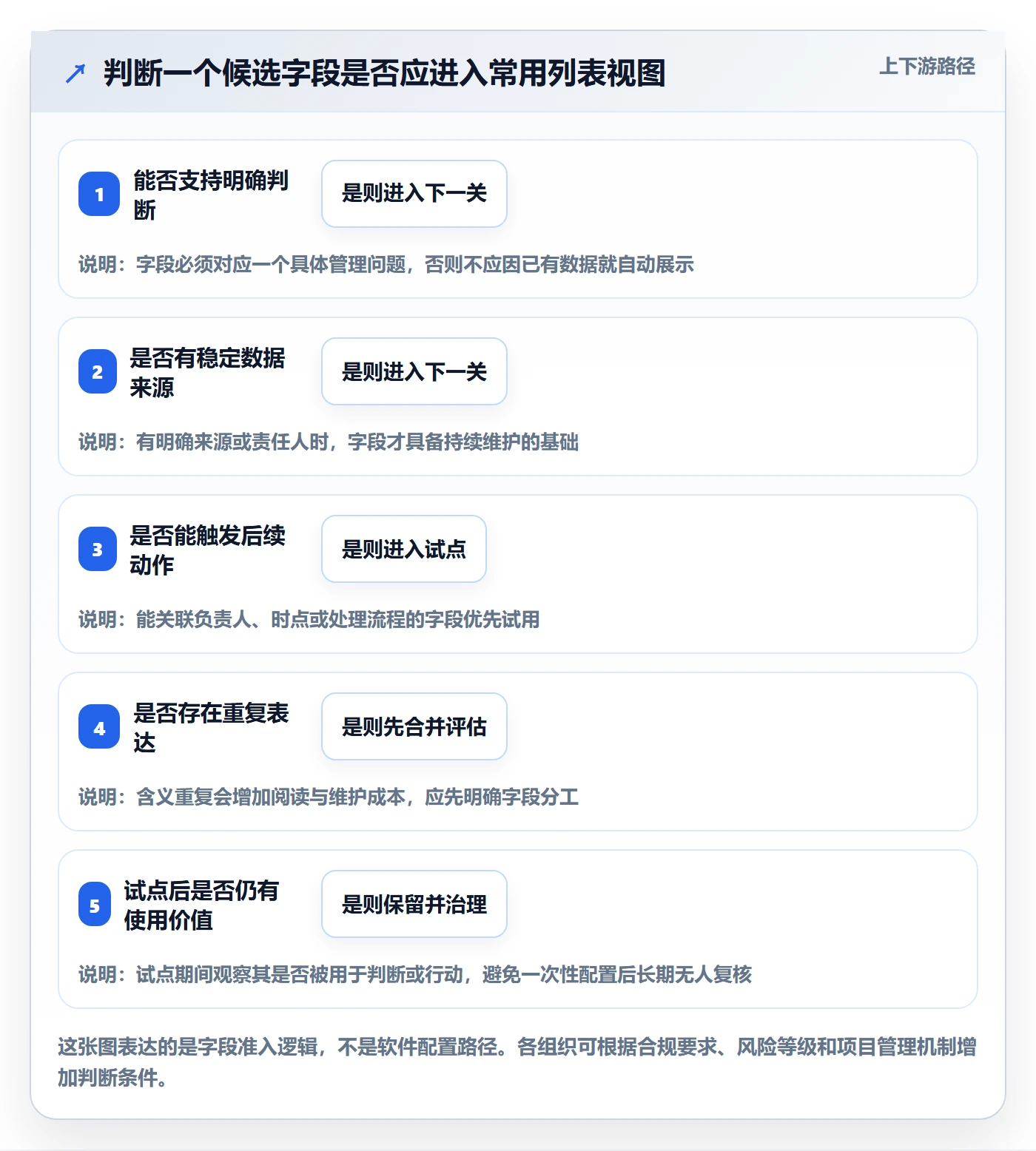

3. 给字段设定进入、保留和退出规则
我会把列的生命周期分成三步:候选、试用、稳定。候选字段只进入设计表;试用字段进入限定范围的视图,在约定周期内观察使用情况;稳定字段则有定义、来源、责任人和复核频率。这个过程能减少“加进去之后没人敢删”的字段固化。
字段退出也要有依据。可以观察一段时间内的查看频率、空值比例、讨论中是否引用、是否触发后续动作。若一个字段长期无人使用,或者其信息已被其他字段覆盖,应评估删除、合并或转入详情页。但不能只看点击次数:风险字段可能使用频率不高,却在关键时刻非常重要。

五、落地实操:从字段盘点到视图验收的七步流程
1. 选定一个高频、边界清楚的场景
先选择一个定期发生、参与角色相对固定的场景,例如周度项目组合巡检、风险升级评审或里程碑复盘。不要同时把所有项目管理场景都装进首轮试点。试点边界越清楚,越容易判断视图到底改善了什么。
2. 收集最近一个管理周期的真实问题
可以回看最近几次会议记录、状态汇总或项目跟进记录,整理反复出现的追问:哪些项目没有及时更新、哪类风险需要二次确认、哪些节点经常到临近时才发现偏差。只记录实际发生过的问题,不要先列出所有理论上可能需要的信息。
3. 盘点字段定义、来源和维护责任
为每个候选字段记录含义、来源、维护人、更新频率、取值规则和空值处理方式。如果字段来自不同流程,最好确认是否可以复用,还是需要明确各自的数据边界。字段名称相近时,应重点检查实际定义,而非只看标签。
4. 形成第一版字段与顺序
先放身份识别、核心状态、风险或关键日期、行动责任等高价值信息,再按角色调整顺序。对于次要背景信息,先保留在项目详情中。第一版不追求完美,重点是让目标使用者能在视图内完成预定判断。
5. 配置筛选、排序与分组
列回答“看什么”,筛选回答“看哪些记录”,排序回答“先看谁”。例如,周度风险巡检可以优先筛出状态异常或风险待确认的项目,再按关键日期或更新时间排序。筛选条件应与组织的状态口径一致,避免不同团队对同一个条件作出不同解释。
不同项目管理平台对自定义列、视图共享、筛选器、排序、权限和公式字段的支持并不完全相同。实施时应以当前产品版本和组织配置为准,不要把某个平台的按钮位置或能力范围写成通用规则。
6. 用代表性记录做验收
验收不要只挑信息完整、进展顺利的项目。建议至少覆盖状态正常、风险较高、关键节点临近、信息缺失和跨团队依赖等记录。检查使用者能否发现异常、是否能定位责任人、是否能判断下一步动作,以及空值是否会造成误解。
7. 试用后复盘并决定扩展
试点期间记录视图使用频率、二次查找次数、关键字段缺失情况和会议追问次数。复盘时不要只问“大家喜欢不喜欢”,还要问使用者是否因此减少了重复查找、是否更早发现了需要处理的事项,以及维护负担是否可接受。
| 阶段 | 主要产出 | 关键检查 |
|---|---|---|
| 场景确认 | 角色、场景和管理问题清单 | 问题是否高频且边界明确 |
| 字段盘点 | 字段定义表和数据来源说明 | 是否有责任人、更新时间与统一口径 |
| 视图试配 | 字段顺序、筛选和排序方案 | 代表性记录是否支持目标判断 |
| 试点复盘 | 使用反馈和前后观察记录 | 是否减少二次查找,数据维护是否可持续 |

六、三类PMO列表视图模板:从组合总览到行动跟进
1. 项目组合总览视图
组合总览的目标不是复刻每个项目的完整状态,而是帮助PMO识别需要进一步查看的项目。适合用在项目组合巡检、周度管理会议或跨项目资源观察。候选字段包括项目名称、负责人、所属业务单元、阶段、状态、风险等级、关键日期和最后更新时间。
该视图的关键取舍是:它可以保留项目分类、状态和风险等组合管理信息,但不宜展示大量任务级细节。如果需要看某个项目的具体阻塞原因,PMO应通过风险说明或行动字段定位,再进入项目详情,而不是把所有任务描述都平铺在总览中。
| 字段 | 用途 | 维护建议 |
|---|---|---|
| 项目名称 | 识别记录 | 尽量采用组织内稳定、唯一的项目名称 |
| 项目负责人 | 定位主要责任人 | 明确负责人变更时由谁更新 |
| 阶段与状态 | 判断项目所处阶段和当前运行情况 | 将阶段定义与状态定义分开,避免混用 |
| 风险等级 | 发现需要关注的项目 | 使用组织认可的评估规则,并明确复核节奏 |
| 关键日期 | 识别临近或偏离计划的节点 | 明确日期对应的里程碑,不只填一个泛化日期 |
| 最后更新时间 | 判断信息是否仍可用于决策 | 统一更新规则,避免将记录创建时间误作进展更新时间 |
2. 风险与问题跟进视图
风险跟进视图的中心不是项目状态,而是待处理事项。候选字段可以包括项目名称、风险或问题描述、等级、责任人、计划处理日期、当前措施、升级状态和下一步动作。若工具支持按风险等级或处理日期筛选,可优先展示超期未处理或需要升级的记录。
这里最常见的落地漏洞是只有“风险等级”,没有责任人和处理日期。等级只能说明问题有多严重,不能说明下一步由谁在何时处理。若组织无法稳定维护行动字段,先减少视图范围,集中管理少数高优先级风险,比创建一个没人更新的完整风险清单更可靠。
3. 里程碑与交付视图
里程碑视图适合跟踪阶段门、关键交付或跨团队依赖。候选字段包括项目名称、里程碑名称、计划日期、当前状态、责任人、依赖事项和偏差说明。应避免把所有普通任务都混入其中,否则重要节点容易被大量低优先级任务淹没。
如果项目类型差异较大,可以先按项目类别或交付流程拆分视图,或者设置只在特定流程中使用的字段。能否采用条件字段、不同模板或独立视图,取决于具体平台的能力;若平台限制较多,就要在统一结构与场景精细度之间做权衡。
4. 可复制使用的配置模板
以下模板可以直接复制到表格或团队协作空间中,再由PMO与项目负责人共同补充。模板中的字段不是行业强制标准,应按照组织已有流程、数据来源和平台能力删改。
| 视图名称 | 使用角色 | 使用场景 | 展示字段 | 筛选条件 | 排序规则 | 复核频率 |
|---|---|---|---|---|---|---|
| 项目组合总览 | PMO | 周度组合巡检 | 项目名称、负责人、阶段、状态、风险等级、关键日期、更新时间 | 纳入当前管理周期的项目 | 风险优先,其次按关键日期 | 按组合评审周期复核 |
| 风险与问题跟进 | PMO、项目经理 | 风险评审或问题升级 | 项目名称、风险描述、等级、责任人、处理日期、下一步动作 | 未关闭或待升级事项 | 先按紧急程度,再按处理日期 | 按风险管理节奏复核 |
| 里程碑与交付 | 项目经理、交付负责人 | 阶段复盘或交付检查 | 项目名称、里程碑、计划日期、状态、责任人、依赖、偏差说明 | 当前阶段或指定周期内的关键节点 | 按计划日期升序 | 按交付管理周期复核 |

七、用小范围试点验证效果:数据要能解释,不能只用来宣传
1. 建立有前后对照的观察方法
假设一个PMO团队有60个项目,每周进行一次组合巡检。试点前先记录一个完整周期的基线:从打开视图到定位待跟进项目的时间、会上重复询问基础状态的次数、关键字段缺失率,以及需要进入详情页补查的次数。随后保持相同的项目范围、会议节奏和记录口径,再运行新版视图。
模拟示例中,试点前后项目数量保持在60个,目标是比较“定位待跟进项目的耗时”是否变化,而不是把所有会议效率都归因于自定义列。若试点期间同时调整了状态定义、会议机制或人员配置,就需要注明这些因素,不能把变化全部算到视图设计上。
2. 记录结果,也记录实施成本
只看使用速度可能造成误判。一个视图如果定位更快,但每周多出数小时人工维护,未必值得推广。建议同时记录配置工时、字段补齐工时、后续维护耗时,以及使用者是否需要绕过视图回到其他表格补充信息。
下面数据为情景模拟:假设一个60项目的试点,在调整字段与更新规则后,定位待跟进项目所需时间由每周95分钟降至52分钟;会议中追问项目状态的次数由每次约18次降至10次。它只展示怎样记录与解释前后变化,不代表任一组织或产品的实际结果。
| 观察项目 | 试点前模拟值 | 试点后模拟值 | 解释边界 |
|---|---|---|---|
| 定位待跟进项目耗时 | 95分钟/周 | 52分钟/周 | 需保持项目范围与巡检任务大致一致 |
| 会议状态追问次数 | 18次/场 | 10次/场 | 还可能受会前更新纪律和会议主持方式影响 |
| 关键字段缺失率 | 22% | 13% | 需要说明哪些字段计入关键字段,避免口径变更造成假改善 |
| 每周视图维护耗时 | 未单独记录 | 34分钟/周 | 试点后必须记录维护成本,判断净收益而非只看查找速度 |
3. 用“净收益”而不是单一百分比评估
可以把试点价值拆成两类:一类是节省的查找、追问和整理时间;另一类是新增的数据维护、字段治理与培训时间。由于不同团队对工时的计量方式不同,建议先记录原始分钟数或次数,再由组织自行换算。不要在缺少清晰口径时直接发布“效率提升某个百分比”。
也要关注非时间类结果,例如风险是否更早进入评审、逾期事项是否有明确责任人、项目状态是否更可信。对PMO而言,少花几分钟不是唯一目标;更重要的是减少错过异常和反复确认信息的概率。

八、工具与组织条件不同,落地方式也要不同
1. 项目数量少、流程简单:先用轻量视图验证
如果团队项目数量有限、参与角色较少,先用现有表格或项目管理工具创建一张组合视图即可。重点放在字段定义、更新时间和负责人,而不是先投入复杂自动化。简单方案的优势是调整快,缺点是权限、数据关联、规模化维护能力可能有限。
当信息开始重复录入、项目分类明显增多,或者多个团队对同一字段的口径差异扩大时,再评估是否需要更系统的项目管理平台。升级前应把已经验证有效的字段与规则带过去,而不是把旧表格里的全部列照搬进新系统。
2. 项目多、团队多:优先解决口径与治理,再扩展视图
对于中大型企业或100人以上的组织,视图只是项目治理的一部分。需要进一步确认字段是否跨团队通用、组织是否要求权限隔离、数据是否需要与现有工作流衔接,以及私有化部署、历史数据迁移和审计要求是否属于硬性条件。任何一项要求都可能改变方案选择和实施顺序。
若组织在评估PingCode,可以把它作为候选项目管理平台之一,重点核验其当前版本对自定义字段、列表视图、权限、流程配置及组织级推广的具体支持,并结合企业自身采购与安全评估流程确认适配性。PingCode面向中大型企业及100人以上组织,支持私有化部署,并提供Jira平滑迁移相关能力;这些能力是否满足特定组织的部署、数据范围和迁移要求,仍应通过产品文档、演示和实际迁移评估核实,不能仅凭功能描述直接推定适配。
在国产替代评估中,“替代不二选择”不应被当作未经验证的结论。更稳妥的判断方式是逐项对照:现有流程能否承接、历史数据如何迁移、字段和工作流如何映射、权限是否满足要求、用户培训成本多大,以及迁移失败时能否回退。任何平台都需要经由组织自身的试点与技术评审。
3. 对不同条件做出明确取舍
| 组织条件 | 优先方案 | 主要收益 | 需要接受的限制 |
|---|---|---|---|
| 项目少、角色简单 | 先用现有工具建立单一试点视图 | 投入小、反馈快、容易调整 | 跨团队治理和复杂权限可能不足 |
| 项目多、字段口径不统一 | 先做字段字典和责任划分,再配置角色视图 | 降低信息歧义,便于组合管理 | 启动阶段需要业务负责人投入时间对齐规则 |
| 有私有化、迁移或安全要求 | 开展平台能力核验与小范围迁移验证 | 可在决策前验证部署、数据和流程适配性 | 需要额外评估实施周期、迁移风险和回退方案 |
| 团队更新纪律薄弱 | 先明确字段责任与更新节奏,再扩展视图 | 避免将过期信息包装成实时管理能力 | 需要管理者持续推动维护,而非仅靠工具配置 |

九、模板、验收清单与下一步行动
1. 字段设计表
字段设计表的作用,是把“想展示什么”转成“谁负责提供什么信息”。建议至少保留字段定义、管理用途、数据来源、维护责任人、更新频率和是否必填等信息。字段口径一旦改变,也要同步更新这张表。
| 字段名称 | 字段定义 | 管理用途 | 数据来源 | 维护责任人 | 更新频率 | 是否必填 |
|---|---|---|---|---|---|---|
| 示例:关键里程碑日期 | 当前阶段约定的主要交付节点日期 | 识别临近或偏离计划的项目 | 项目计划 | 项目经理 | 计划变更时更新,并按约定周期复核 | 按项目阶段决定 |
2. 视图配置表
一张视图配置表可以避免同名视图用途不同、筛选规则无人知晓的问题。对共享视图,还应明确适用团队、访问范围和变更审批方式,避免有人为了个人习惯修改规则后影响其他使用者。
| 视图名称 | 使用角色 | 使用场景 | 展示字段 | 筛选条件 | 排序规则 | 复核频率 |
|---|---|---|---|---|---|---|
| 填写清晰的视图名称 | 填写主要使用者 | 填写具体会议或工作任务 | 只列出完成判断所需字段 | 写明纳入和排除规则 | 说明优先级和排序依据 | 按实际管理周期复核 |
3. 视图验收检查表
- 使用者能否仅凭列表识别项目、负责人和当前状态?
- 是否能发现本视图目标场景中的风险、逾期或待办事项?
- 关键字段是否有清晰定义、稳定来源和明确维护责任人?
- 字段是否存在重复表达、长期为空或长期无人使用的情况?
- 筛选、排序和分组规则是否能被目标角色理解并复现?
- 平台的视图共享、权限、字段类型和迁移能力是否已经按当前版本核实?
- 试点是否记录了查找时间、追问次数、字段缺失和维护成本?
4. 下一步怎么做
如果你正准备改造PMO项目列表,先不要从“要加哪些列”开始。选一个下周就会发生的管理场景,收集最近一次会议中反复查找的信息,把问题、判断依据、字段、动作和责任人写在同一张表上。随后挑一组代表性项目试配,运行一个完整管理周期,再依据记录决定保留、调整或删除哪些列。
自定义列真正的价值,不是让列表看起来更完整,而是让需要处理的项目更容易被发现,让该负责的人更清楚下一步做什么。先用少量字段验证判断链路,再逐步扩展到更多角色和项目类型,通常比一次性建立一张“万能列表”更容易落地,也更容易长期维护。
常见问题解答(FAQ)
1. PMO应该如何判断列表视图里该展示哪些自定义列?
我给项目列表加过不少字段,但列越来越多后,反而要横向滚动才能找到重点。我想知道哪些字段值得保留,哪些只是看起来有用。
先从视图要支持的管理问题反推字段,例如要识别风险,就考虑风险等级、责任人和下一步动作;要跟踪节点,就考虑关键里程碑和计划日期。每个字段都应有明确用途、稳定的数据来源和维护责任人;无法支持筛选、判断或行动,或长期为空、重复记录信息的字段,应优先移除。
2. PMO、项目经理和管理层需要使用同一套列表视图吗?
我在项目组合评审、日常跟进和管理汇报中都要看项目数据,但每次关注的内容并不一样。如果所有人共用一张列表,常常会出现信息太多或关键事项不显眼的情况。
不建议默认共用一张万能视图。可按任务分别设置项目组合总览、项目执行跟进和管理汇报视图:PMO侧重状态、风险和关键日期,项目经理侧重责任人、阻塞项和下一步动作,管理者侧重阶段、重大偏差和待决策事项;再根据工具的权限与共享能力决定是否统一发布。
3. 自定义列和列表视图应该按什么步骤落地?
我准备在团队里调整项目列表,但担心只配置好字段后,大家仍然不知道怎么使用,或者数据很快变得不完整。我希望有一套从设计到试运行的顺序。
先盘点现有字段、定义、数据来源和维护人,再确定视图的使用角色与场景;随后选择必要列,配置筛选、排序或分组,并用真实项目记录检查结果。先在一个项目组合或固定会议场景试运行,记录缺失字段、重复信息和使用者反馈,再调整配置;具体按钮路径和功能需按所用平台核实。
4. 如何判断自定义列是否真正提升了列表视图效率?
我曾经把新增字段当成优化成果,但上线后不确定团队是否因此更快发现风险或减少重复询问。我想用可以核对的标准判断视图是否有效。
上线前后使用相同场景和统计口径进行对比,例如记录定位待跟进项目所需时间、关键风险或逾期事项的发现情况、状态更新时间及字段缺失率。可观察这些指标在试运行前后的变化,并询问使用者哪些列实际支持了判断;没有明确样本、时间范围和计算方法时,不要宣称具体效率提升比例。
核心关键词
文章包含AI辅助创作:自定义列实操方法:PMO提升列表视图效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/497061
