任务列表怎么做?项目经理效率提升:列表视图从0到1

任务列表怎么做?项目经理效率提升:列表视图从0到1

项目群里每天都有新待办,周会上每个人也都能报出进度,但项目经理仍然说不清:哪件事会卡住交付、谁需要先给出结果、哪些任务其实已经逾期。遇到这种情况,通常不是任务记录得不够多,而是任务没有被写成可执行、可追踪、可验收的工作单元。任务列表从0到1,重点不是先挑工具或堆字段,而是把目标转成责任明确、结果可判断、状态可更新的一组任务,再用列表视图呈现当前最需要处理的信息。

一、先讲结论:任务列表不是待办仓库,而是项目的执行界面

1. 一张能推进项目的列表,必须回答五个问题

我判断一张任务列表是否有用,不先看它有多少列,而是看团队能不能从中快速回答五个问题:要交付什么、谁负责、何时需要、怎样算完成、当前卡在哪里。缺少其中一项,列表可能仍能记录事情,却很难承担协作和跟进的作用。

因此,任务列表的最小可用结构通常包括:任务名称、主要负责人、截止时间、状态和交付物或验收标准。项目复杂时,再补充优先级、所属阶段、依赖关系、相关链接和更新时间。先让基本信息真实、清楚、有人维护,再决定要不要增加字段。

2. 列表视图解决的是“看见和筛选”,不是替团队做决定

列表视图的价值,在于把分散的信息整理成可浏览、可排序、可筛选的记录。例如,按负责人查看个人待办,按截止时间找临近任务,按状态检查阻塞项。它让项目经理更容易发现需要讨论的地方,但不会自动判断哪个任务最重要,也不会替代资源协调、风险决策和跨团队沟通。

我的核心判断是:列表的质量取决于任务定义和维护机制,视图只是把这些信息放大给团队看。如果任务本身含糊,视图越丰富,展示出来的含糊任务也越多;如果负责人和完成标准明确,一个简单列表也能起到很好的推进作用。

3. 先设定最小闭环,再逐步增加管理能力

从0开始搭建时,我建议先走完一个最小闭环:收集任务、拆分任务、明确责任、约定结果、更新状态、检查偏差。不要在第一天就设计十几种状态、复杂审批和多层级分类。每增加一个字段或流程,都应回答一个实际问题:它能否帮助团队更快做决定,或者减少重复确认?

下面这张图是一个用于规划的情景模拟,不代表行业统计。它展示字段逐步补齐时,任务记录对协作的支撑如何变化;分值仅用于团队自评,可以按实际情况替换。

任务列表怎么做?项目经理效率提升:列表视图从0到1

二、为什么待办很多,项目还是容易失控

1. 信息散落在不同地方,项目经理不得不反复拼图

在常见协作场景里,需求可能在会议纪要中,负责人在群聊里,截止日期写在邮件里,最新状态则留在某个人的口头回复中。每条信息单独看都存在,但它们没有形成同一条任务记录。项目经理每次追进度,都要重新拼出任务背景、责任和当前状态。

这种成本不一定表现为一个很大的故障,更常见的是反复确认:上周说的交付日期是否变了?设计稿发给谁了?测试依赖的版本准备好了吗?列表的第一项工作不是“让大家多填表”,而是减少同一件事在多个渠道重复解释。

2. 任务标题写成动作,团队却不知道最终要交什么

“跟进页面”“处理问题”“完善方案”看起来像任务,但缺少完成边界。跟进到什么程度算完成?问题由谁确认关闭?方案需要提交文档,还是只需要开会讨论?标题只有动作时,负责人可能已经做了很多工作,项目经理却无法判断结果是否符合预期。

我通常会把任务名称和交付物连起来写。比如把“跟进页面设计”改成“提交首页关键页面设计稿,供产品和研发评审”。任务本身仍是设计工作,但交付物和下一步接收方变得明确,进展也更容易核对。

3. “大家一起负责”经常导致没人负责推动

多人参与不等于多人共同承担同一个责任。设计、产品、研发和测试可以分别提供输入,但每项任务最好明确一位主要负责人,负责推动任务从开始走到交付。其他参与人可以记录为协作者、评审人或依赖方,不必把所有人都写成同一层级的负责人。

当任务逾期时,项目经理要能判断下一步找谁确认。主要负责人不是对所有外部因素都承担责任,而是承担更新状态、暴露阻塞和协调下一步的责任。这样既避免责任模糊,也不把跨团队问题简单归咎于某个人。

4. 列表更新滞后,造成“看上去正常”的错觉

如果任务状态在会议后才偶尔补录,列表会逐渐变成历史记录。项目经理可能看到任务仍显示“进行中”,但实际工作已经完成;也可能看到任务还没逾期,却不知道关键依赖已晚了两天。列表不是天然可信的,可信度来自约定好的更新时机和对变化的同步。

下表总结了任务列表失去推进作用时常见的信号。排查时先找信息链路缺口,不要第一时间把问题归结为团队执行力不足。

表现 可能的根因 先检查什么
每次开会都重新确认任务背景 任务与讨论记录、交付物链接分离 任务记录是否能链接到需求或决策依据
任务总显示进行中 状态含义不清,或没有更新约定 状态是否代表可观察的工作阶段
到期后才发现依赖未完成 任务依赖仅存在于口头沟通 前置任务和阻塞项是否被显性记录
列表字段越来越多,没人愿意维护 管理需求没有转化为实际决策用途 每个字段是否被某个检查动作使用
二、为什么待办很多,项目还是容易失控

三、常见误区:任务列表为什么越做越重

1. 误区一:把任务拆得越细,管理就越精确

任务拆得过大,确实很难检查进展;但拆得过细,会让团队把大量时间花在维护记录上。一个任务如果只是某人几分钟内完成、没有独立交付结果,也不影响排期和协作,未必需要单独成为列表行。

我更倾向于按管理目的决定颗粒度:如果需要单独分配、排期、交接、验收或暴露风险,就值得成为一条任务;如果只是一个执行者内部的连续步骤,可以留在任务说明或个人工作清单里。不同项目不必采用完全相同的拆分尺度。

2. 误区二:字段越全,列表越专业

字段数量并不能直接说明管理成熟度。优先级、工时、阶段、版本、风险等级、工单类型、审批人、复盘结论都可能有用,但如果团队从不根据这些字段筛选或决策,它们就只是额外录入成本。

新增字段前,可以先问三个问题:谁负责填写?什么时候填写?填写后会触发什么检查或行动?如果答案不明确,先不要加。尤其在小团队或短周期项目里,字段最少但准确的列表,往往比字段齐全却持续过期的列表更可靠。

3. 误区三:用优先级代替排期和资源判断

把所有任务都标为“高优先级”,实际上没有提供排序信息。优先级应服务于具体决策,例如在资源不足时先做哪项,或者哪些任务必须先完成才能进入下一阶段。它不能代替截止时间、依赖关系和投入评估。

实际使用时,优先级可以先保持简单,例如高、中、低,并给团队一个共同定义:高优先级代表影响关键交付或存在明确时限;中优先级代表重要但有调整空间;低优先级代表当前不影响主要路径。遇到争议时,记录判断依据,而不是只争论标签。

4. 误区四:把“已完成”当成“已经验收”

负责人完成自己的操作,不一定意味着项目已经得到所需结果。例如开发工作提交了,但尚未通过测试;设计稿已发出,但还没有获得评审确认。若团队把“执行完成”和“结果验收”混为一谈,任务就容易在列表上提前关闭。

可以根据项目特点区分“进行中”“待评审”“已完成”等状态。状态数量不需要很多,但每个状态都要有清楚定义。对交付风险较高的任务,完成条件可以明确写成“通过谁的检查”或“满足哪项标准”,避免依赖个人对“做完”的理解。

5. 误区五:把列表当作绩效排名工具

按负责人筛选,可以帮助项目经理看到任务分布和协作瓶颈,但任务数量不等于工作量,任务时长也不等于产出价值。复杂任务可能只占一行,细碎任务则可能拆成多行。用行数直接比较成员表现,会诱导团队把工作拆得更碎,反而损害协作。

列表更适合做项目执行管理:确认责任是否明确、任务是否阻塞、资源是否需要调整。若要评估工作负荷,需要结合任务难度、预计投入、角色分工和优先级,并与相关成员核实,而不是单看列表计数。

三、常见误区:任务列表为什么越做越重

四、从0到1搭建任务列表:先定任务,再定字段

1. 第一步:用可观察的交付结果描述任务

先把“要做什么”改写成“做完后会留下什么”。例如“准备上线”不是一条足够清晰的任务;它可以拆成完成发布检查清单、确认上线窗口、提交审核材料、验证关键流程等。拆分后,每一项都应该有能被接收或检查的结果。

任务标题不必长到像一段说明书,但要让没参加讨论的人大致明白它的目的。更完整的背景、验收条件、文件链接和注意事项可以放在任务详情中。标题负责快速识别,详情负责减少交接时的信息缺失。

2. 第二步:明确主要负责人和验收角色

主要负责人负责推动任务和更新状态;验收角色负责确认交付是否满足要求。小项目里,这两个角色可能由同一个人承担。跨团队项目里,执行者、需求确认人和最终验收人可能不同,应在任务记录中分清楚。

若某项任务还没有负责人,先不要用模糊的团队名称填空。把它标记为“待分配”或明确写入待决事项,并安排一个确认节点。没有责任人的任务不是已经进入执行,只是被登记了下来。

3. 第三步:只设置能够支持下一步动作的字段

对于刚起步的任务列表,我通常建议先用五个核心字段:任务、负责人、截止时间、状态、交付物或验收标准。若任务之间存在明显先后关系,再增加依赖项;若项目有多个工作流,再增加阶段或模块;若排序需要统一协调,再增加优先级。

字段 先回答的问题 什么时候考虑增加
任务名称 具体需要完成什么 每个项目都需要
主要负责人 谁推动并更新这项任务 每项执行任务都需要明确
截止时间 最晚何时需要完成或交付 有排期、承诺或上下游依赖时
状态 当前处于哪个可观察阶段 任务需要跨人协作或跟踪时
验收标准 什么结果才算完成 交付结果容易产生歧义时
依赖项 开始或完成前需要什么输入 任务存在明确前置条件时

4. 第四步:给状态命名,避免同义状态并存

状态不需要越多越好。一个常见的轻量配置是“未开始、进行中、待验收、已完成、已阻塞”。并非所有团队都需要五种状态:工作流简单时可以合并;需要区分执行和验收时,再把“待验收”单独列出。

状态还要配套定义。比如“已阻塞”意味着任务因某项外部输入、决策或资源问题无法继续,并且需要写出阻塞原因与下一步负责人。否则,状态只会变成颜色标签,不能帮助项目经理采取行动。

5. 第五步:给每项任务补齐最少的上下文

项目经理不必把所有讨论都搬进任务记录,但应让任务可以独立理解。通常至少要提供背景链接、相关文件或决定来源中的一种,并写清楚关键验收点。尤其是跨团队交接,脱离口头上下文后仍能判断下一步,是列表质量的重要检验。

以下是可直接照着整理的任务示例。示例是为了演示字段写法,不代表真实企业项目,也不代表某个团队的实际交付数据。

任务 主要负责人 交付物或验收标准 截止时间 状态 依赖项
确认新功能首发范围 产品负责人 形成已确认的功能范围记录,并标出不纳入首发的事项 第2个工作日 进行中 无
提交关键页面设计稿 设计负责人 页面稿覆盖约定的关键流程,并完成产品评审 第5个工作日 未开始 功能范围确认
完成接口联调清单 研发负责人 列出接口状态、异常路径和联调负责人 第7个工作日 未开始 接口方案确认
验证首发关键流程 测试负责人 关键流程通过验证,阻塞问题有责任人和处理计划 第10个工作日 未开始 可测试版本
四、从0到1搭建任务列表:先定任务,再定字段

五、把项目目标拆成任务:用交付链代替脑暴清单

1. 先定义项目要形成的结果

拆任务之前,先把项目目标写成可以核对的结果,而不是宽泛愿望。例如“提升体验”很难直接安排工作;“让用户能够完成指定操作,并通过团队约定的验收检查”更接近可执行目标。目标不一定要有复杂的量化指标,但必须足以说明项目结束时会发生什么变化。

目标明确后,再列出主要交付成果。成果可以是经过评审的方案、可用版本、已验证流程、上线材料或培训记录。项目阶段应由交付成果和工作路径决定,不必机械套用一套固定阶段名称。

2. 从成果倒推前置工作和交接点

每个成果都可以用一组问题向前倒推:谁需要提供输入?要经过哪些评审?是否依赖系统、人员或外部审批?成果完成后由谁接收?这些问题能把“我们要上线一个功能”逐渐拆成有先后关系的工作项。

拆解时尤其要记录交接点。某项任务的真正风险,可能不是执行时间长,而是上游交付不完整,导致下游无法开始。把依赖项写进列表,比在例会上反复口头提醒更容易建立共同预期。

3. 用“任务过大、过小、刚好”做一次颗粒度检查

过大的任务往往跨越多个角色或多个验收节点,状态会长时间停留在“进行中”。过小的任务则无法独立安排或验收,可能只增加维护负担。比较合适的任务,通常能明确由谁推动、产生什么结果,并在项目需要的节奏内检查进度。

这里不建议对所有任务规定统一时长阈值。两个项目的风险、交付方式和团队协作都可能不同。与其规定“每项任务最多几天”,不如检查任务是否有可识别的中间结果、是否会影响关键路径,以及是否需要独立协调。

4. 识别阻塞项和关键路径上的工作

依赖关系不等于所有任务都需要画复杂网络图。起步时,能标明“必须先完成什么”“谁提供输入”“当前是否阻塞”通常就有价值。遇到跨部门或多阶段项目,再考虑更完整的依赖管理。

项目经理还应区别“重要任务”和“关键路径任务”。重要任务可能影响最终质量,但关键路径任务的延误会直接推迟后续安排。列表里可以用依赖项、阶段或优先级帮助发现关键任务,但标签需要建立在项目计划和团队判断之上。

下图使用情景模拟展示一项交付链如何逐步推进。工作日仅用于说明流程关系,实际排期需要结合团队日历、审批周期和资源约束重新估算。

任务列表怎么做?项目经理效率提升:列表视图从0到1

六、列表视图怎么设置:让不同角色看到下一步

1. 先从“全部任务”视图开始,确认基础数据可用

初始视图只需要显示任务、负责人、截止时间、状态和验收信息。先用它检查列表是否存在空负责人、没有截止安排、状态长期不更新或标题含糊的记录。基础视图的目标不是一次展示所有细节,而是让团队能快速发现数据缺口。

如果大家在第一周都无法稳定维护基础字段,不宜急着增加多个专用视图。先找出录入摩擦:字段名是否难懂?更新时机是否不清楚?信息是否要在多个地方重复填写?解决这些问题通常比新增功能更重要。

2. 按状态查看,用于会议前发现阻塞和验收任务

按状态筛选,适合在项目例会或每日同步前使用。项目经理可以优先查看已阻塞、待验收和临近截止的任务,而不是从头到尾逐项念列表。会议的重点也就从“报一遍做了什么”转为“哪些决定或协作能让任务继续推进”。

状态视图要避免只展示“进行中”。如果所有未完成的任务都挤在一个状态里,项目经理看不到任务究竟在等待输入、执行工作还是等候验收。只有在区分状态确实能引出不同动作时,才值得拆分。

3. 按负责人查看,用于协商工作分布,不用于简单排名

负责人视图能帮助项目经理发现某个角色是否承担过多关键工作、某些任务是否没有明确接手人,以及不同团队之间是否存在交接堵点。但它不能直接用任务数量评判成员负荷,更不适合做个人绩效排行榜。

同一个人手上有六项任务,可能比另一个人手上的两项任务更轻;反过来也一样。查看负责人视图时,应结合任务复杂度、预计投入、优先级和依赖关系,必要时与负责人一起重新排定顺序。

4. 按截止时间排序,用于发现临近风险而不是机械催办

截止时间排序可以快速找到已到期和即将到期的任务,但“日期最近”不等于“当前最重要”。项目经理还需要看任务是否处在关键路径、是否有可替代方案、延期会影响谁,以及延期原因是否能够通过资源或决策解决。

对于尚未开始但已接近截止的任务,先确认是否是日期设置不合理、任务未拆分,还是上游依赖没有交付。盲目提醒负责人“抓紧完成”,可能掩盖真正需要处理的项目风险。

5. 按阶段或模块分组,让复杂项目保持可浏览

当项目包含多个产品模块、地区、工作流或交付阶段时,按阶段分组能减少浏览成本。反之,如果任务总量不多,分组可能只是增加跳转和筛选步骤。是否需要分组,取决于团队能否从分组后更快找到任务、识别依赖或组织会议。

同一张列表可以保留几个真正有用的视图,例如“全部任务”“本周到期”“阻塞与待验收”“按负责人”。视图数量不必追求丰富,最好为每个视图说明用途和使用者,避免创建后无人使用。

任务列表怎么做?项目经理效率提升:列表视图从0到1

七、用一个示例走完整流程:发布一项新功能

1. 先把目标和边界说清楚

假设团队要发布一项新功能。项目经理首先要确认首发范围、用户场景、交付时间和验收方式。若这些内容没有定清楚,列表里出现“设计、开发、测试、上线”也无法保证团队对交付结果理解一致。

可以先把项目目标写成一段简短说明,再标出明确不包含的事项。范围边界有助于减少执行过程中反复加入新需求,也便于判断变更是否需要调整排期和资源。

2. 把交付链转成可以分配的任务

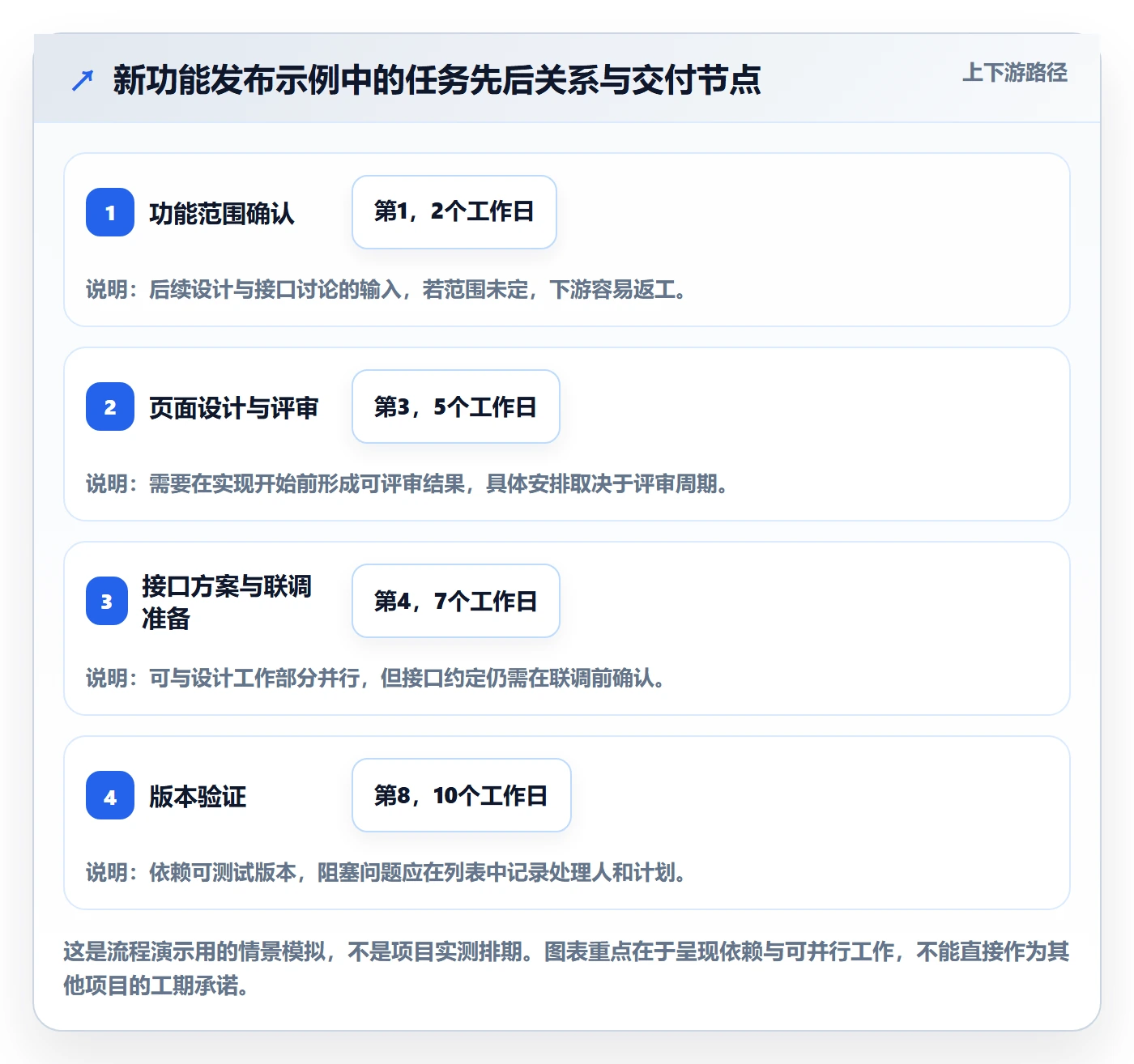

确认范围后,先列出主要成果,再按负责人和交接关系拆成任务。例如产品负责人确认范围,设计负责人提供评审稿,研发负责人完成实现与联调准备,测试负责人验证关键路径,发布负责人检查上线条件。每条任务都需要有实际交付结果,而不是只写角色名称或阶段名称。

拆分时可以同步记录依赖关系。设计任务可能依赖范围确认;测试任务依赖可测试版本;发布检查依赖测试结论和上线材料。这样即使任务暂时没有开始,项目经理也能知道它在等待什么,而不只是看到一个“未开始”的状态。

3. 用列表视图处理周会中的四类问题

周会前先看“临近截止”视图,确认哪些任务需要重新评估日期;再看“阻塞与待验收”视图,收集需要协助的问题;随后按负责人检查工作分布;最后把需要决策的事项单独列出。会议不必逐行读完整张表,而应围绕风险、依赖、选择和责任变更展开。

若任务没有问题且状态准确,就不必让负责人重复口头汇报。若任务发生变化,会议结论应回写到任务记录:更新负责人、日期、验收条件或依赖关系。只有回写之后,后续查看列表的人才能获得新的共同事实。

4. 把结果反馈用于改进下一轮拆解

项目结束后,不只复盘是否按期完成,也检查列表设计是否帮助团队及时暴露风险。例如哪些任务经常因为交付标准不清而返工?哪些依赖一直靠口头提醒?哪些字段没有人使用?复盘的重点是调整管理机制,不是为了证明列表本身有多完整。

如果一个字段在连续多个周期里都没有影响决策,可以考虑删除或改成选填;如果某类风险总在临近交付时才被发现,则可以增加相应的前置检查项。任务列表应随项目需要演进,而不是一次设计后永远不变。

七、用一个示例走完整流程:发布一项新功能

八、不同团队的行动建议与工具取舍

1. 小团队、短周期项目:先用轻量列表,控制维护成本

团队人数少、协作链路短、任务量有限时,通常不需要复杂的权限和工作流。先用共享表格或简单协作工具记录任务、负责人、截止时间、状态和交付物。每周选固定时点更新一次,遇到关键变化及时调整即可。

这类团队最重要的不是建立精细报表,而是保证每个人都知道任务在哪里、谁负责、下一步是什么。若列表维护比项目执行本身还费力,应优先删字段、合并状态,而不是再加自动化。

2. 多团队、多人协作项目:优先解决统一口径和依赖管理

当任务横跨多个团队,项目经理需要先约定任务字段含义、状态定义、负责人规则和更新时间。各团队可以保留自己的工作方式,但共享视图中的核心信息必须能互相理解,否则汇总表只会把不同口径拼在一起。

跨团队项目通常更需要显性记录依赖、阻塞原因和决策责任。不要把复杂流程全部塞进任务状态里;状态用来表示任务所处阶段,风险和决策可以在相应字段或说明中记录。这样便于把执行进度与待协调事项分开处理。

3. 100人以上或中大型组织:评估治理能力,而不只看列表功能

当项目数量、参与角色和管理要求显著增加,工具选择就不只是“能不能建表”。还需要评估权限和项目空间管理、统一字段和模板、跨项目视图、变更记录、提醒机制、报表、数据迁移、部署要求和持续运维能力。工具能否支持组织治理,要结合实际使用场景验证,不能只凭产品介绍下结论。

例如,PingCode面向中大型企业和100人以上组织的项目协作场景。若团队正评估这类平台,可以把私有化部署、与Jira的迁移路径以及国产化环境适配列为考察项,并要求供应方针对当前版本、数据范围、权限映射、附件迁移、历史记录和回滚方案进行书面确认及试迁移。这些能力是否符合组织要求,应以最新官方资料、合同约定和实际验证结果为准。

从列表视图角度,演示时不要只看能否新增任务。更值得核实的是:能否按负责人、状态和时间筛选;跨项目数据是否能按权限查看;字段变更是否影响既有项目;团队是否可以导入和导出数据;迁移后历史记录和附件能否核对。工具评估应从业务流程和数据治理出发,而不是先被功能数量吸引。

4. 仍在使用表格的团队:先判断瓶颈是不是工具造成的

表格并非天然落后。如果当前只有少量项目、权限简单、负责人愿意维护,表格可能足够好用。迁移到专用平台前,先记录表格真正遇到的问题:是否多人覆盖冲突?是否无法关联依赖?是否需要跨项目汇总?是否需要更细的权限或审计?问题说清楚,才能判断新工具是否值得引入。

如果主要问题是字段无人维护,换工具不会自动解决;如果问题是多人协作时数据难以保持一致,或项目间缺少统一视图,平台能力才可能带来实际价值。采购前最好用一个真实项目做试点,让实际使用者完成任务创建、更新、筛选、验收和数据导出,再决定是否推广。

下表是选型时可用的情景推演,不是对不同团队的实测统计。评分用于讨论相对关注点,建议以团队自己的试点结果替换。

场景 首要关注点 可能的合适起点 主要取舍
小团队、单项目 录入简单、维护负担低 共享表格或轻量任务工具 跨项目汇总和权限控制能力可能有限
多个团队协作 责任口径、依赖关系、共享视图 支持协作和筛选的项目管理平台 需要投入时间约定字段和更新机制
中大型组织 权限、治理、迁移、部署与运维 进行正式试点并验证平台能力 实施、培训和数据治理成本更高

任务列表怎么做?项目经理效率提升:列表视图从0到1

九、让列表持续有用:维护节奏、风险识别与效果观察

1. 约定更新时机,让信息在需要时保持新鲜

更新频率没有适用于所有团队的统一答案。短周期、高协作频率的工作可能需要每天检查关键任务;节奏较慢的项目可以在例会前更新。关键是让每个人知道:什么时候更新状态,遇到什么变化要及时更新,以及谁负责确认依赖和风险。

建议把更新时间与工作流程绑定,而不是额外制造一次填报。比如任务完成评审后立即更新状态,例会前更新本周承诺,截止日期变化时同步说明原因。这样列表记录更接近实际,不容易变成会后补作业。

2. 对逾期和阻塞任务,先查原因,再决定动作

逾期并不总是执行不力。可能是需求范围变化、上游输入延迟、审批时间被低估、负责人资源冲突,或任务本身没有拆清。项目经理要先识别原因属于哪一类,再决定是调整优先级、协调资源、重新排期、减少范围,还是升级决策。

阻塞任务可以要求记录三个内容:阻塞原因、需要谁提供什么、下一次检查时间。没有下一步安排的“已阻塞”,只是把问题贴了标签;写明责任和复查节点后,团队才知道如何让它恢复推进。

3. 观察列表的使用质量,不要只看任务完成数量

评估列表是否有效,可以观察一些过程指标:关键字段缺失率、状态更新及时率、逾期任务中已说明原因的比例、阻塞任务从发现到明确处理人的时间、验收退回的常见原因。这些指标的意义是帮助发现流程问题,不是作为脱离场景的绩效排名。

如果团队希望比较前后变化,先明确统计口径。例如“状态更新及时率”可以定义为约定检查时点前已更新的任务数,占应更新任务数的比例。观察一段时间后,再判断变化是否来自字段设计、提醒机制或项目复杂度变化,不要只依据一次波动下结论。

下面的数值是用于说明如何定义观察指标的示意基准,不是实测结果。团队可以先采集自己的基线,再设定合理目标。

任务列表怎么做?项目经理效率提升:列表视图从0到1

4. 定期删减无效字段和失效视图

项目阶段变化后,原来有用的字段和视图可能不再重要。比如早期需要重点跟踪需求确认,后期则更关注测试阻塞和发布准备。定期检查哪些字段没人填写、哪些视图没人打开,可以减少噪声,让列表回到当前协作需要。

删字段前先确认是否有历史数据或管理要求依赖它;确认后再调整,并告知相关成员。好的任务列表不是固定不变的模板,而是一套有边界、可理解、能随项目演进的工作约定。

十、下一步怎么做:用一个真实项目完成第一次试运行

1. 选一个范围可控、正在推进的项目

不要一开始就把整个部门的项目都迁进新列表。挑一个任务数量适中、负责人明确、近期有交付节点的项目,先用它验证字段、状态和更新节奏。试点的目的是发现规则是否好用,不是证明某个模板已经完美。

2. 用五个问题检查每一条任务

  • 任务名称能否让未参加讨论的人理解要做什么?
  • 是否有一位主要负责人推动并更新状态?
  • 是否写明截止时间,或说明为什么暂时无法确定?
  • 完成标准是否可以被负责人以外的人核对?
  • 如果任务受阻,列表里是否能看出原因和下一步?

3. 一周后只复盘三个问题

第一,团队能否从列表快速找到当前最需要处理的事情?第二,是否仍要反复通过聊天补充列表里缺少的信息?第三,哪些字段或视图没有帮助任何实际决策?答案可以直接指导下一轮调整。

任务列表做得好,不是把所有工作都记录进去,而是让关键任务的责任、结果、时间和风险变得可见。项目经理可以先从一个实际项目开始,建立最小字段集,明确状态和更新时机,再按真实协作问题逐步增加依赖、视图或工具能力。先让列表可执行,再谈自动化和规模化,才是从0到1更稳妥的顺序。

常见问题解答(FAQ)

1. 任务列表应该包含哪些字段?

我刚开始接手项目,想先把任务记录清楚,但不确定字段是不是越多越好。团队用表格协作时,哪些信息缺了会影响推进?

先设置任务名称、负责人、截止时间、状态和交付物或验收标准这五项,确保每条任务有人负责、结果可判断、进度可更新。项目存在明显先后关系时,再增加依赖项;需要按业务模块追踪时,再增加阶段或模块字段。字段是否必要,可以看它是否帮助分配、推进或检查任务;如果长期无人填写或不影响决策,就可以删减。

2. 怎么把项目目标拆成可执行的任务?

我经常遇到任务标题写着“完成上线”或“跟进设计”,看起来有安排,实际却不知道下一步该做什么。项目刚启动时,我应该从哪里开始拆?

先把项目目标拆成阶段或关键成果,再从每项成果倒推所需工作:需要谁提供什么输入、经过哪些评审、最终交付给谁。把宽泛事项改写成可检查的交付结果,例如将“跟进设计”改为“提交可评审的页面设计稿”,并补上负责人、截止时间和验收标准。若任务无法判断是否完成,或需要多人分头推进,通常就应继续拆分。

3. 任务列表视图怎么设置才方便跟进?

我把任务都放进一张表后,还是很难快速看出哪些事情快到期、谁手上的任务较多。项目经理日常应该怎样筛选和排序?

先建立按状态查看的视图,区分未开始、进行中和已完成;再按负责人筛选,检查任务分布;最后按截止时间排序,优先查看逾期和临近任务。若项目任务较多,可按阶段或模块分组。不要只凭截止日期判断优先级,还要结合任务的重要性和依赖关系;按负责人查看任务也只是发现分布情况,不能单独作为工作量结论。

4. 任务列表多久更新一次,怎样避免变成没人维护的表?

我担心列表刚建好时大家都会填写,过一段时间却出现状态过期、负责人变更没记录的情况。团队该怎么约定更新节奏?

先约定明确的更新节点,例如项目例会前,或任务负责人完成关键工作后,并指定谁负责检查列表是否完整。负责人、截止时间、交付标准或依赖发生变化时,应同步更新对应任务;已完成任务也要按约定补充交付结果。

可以定期检查未分配负责人、缺少截止时间、状态长期未更新和验收标准不清的任务,这些情况通常意味着列表需要整理或团队需要协调。

核心关键词

读者评论

欧
欧阳可欣

文中把任务列表定位为执行界面,而不是待办仓库,这个区分很实用。负责人、截止时间和验收标准明确后,周会确实更容易聚焦在阻塞项上。

杨
杨宁

赞同不要一开始堆很多字段。字段如果没有对应的填写人和后续动作,只会增加维护成本;先用最小结构跑通流程更稳妥。

李
李安

主要负责人和验收角色分开说明得比较清楚,尤其适合跨团队任务。执行完成不等于交付已验收,这类状态定义能减少提前关闭任务的情况。

徐
徐浩然

文章提醒不要按任务行数评价成员,这点客观。不同任务的复杂度和投入差异很大,列表适合查进度与依赖,不能单独代表工作量。

文章包含AI辅助创作:任务列表怎么做?项目经理效率提升:列表视图从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/495912

赞 (0)
飞飞飞飞
分组管理指南:项目经理如何做好列表视图,效率提升全流程
上一篇 2小时前
列表视图排序全流程:项目经理效率提升与一文讲清
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
