项目日历看起来排得满满当当,关键交付却仍然延期,问题往往不在“时间不够”,而在负责人看见了日程,却没看见计划与执行之间的偏差。日视图真正的价值,不是把每个空档都填满,而是让任务、交付、依赖和临时变化在同一时间轴上可见,再用少量口径一致的数据判断:今天的安排是否支持项目按期前进。
一、先给结论:日视图不是排满一天,而是看清执行偏差
1. 用日视图回答三个管理问题
我建议把日视图当成一个短周期的项目执行观察面板,而不是个人待办清单。负责人每天至少要能从中回答三个问题:今天要交付什么、哪些事项可能卡住交付、计划发生变化后影响了什么。
这三个问题分别对应结果、依赖和变化。只显示“上午开会、下午写方案”,通常只能看见活动;如果同时标出方案的验收标准、等待的决策人和受影响的里程碑,日视图才开始帮助项目管理。
2. 先把“效率”拆成可观察的现象
“日历效率”不是一个天然明确的指标。日历里任务越多,不代表产出越高;会议越少,也不必然代表协作更好。对项目负责人来说,更实用的观察对象包括:计划内工作完成了多少、关键交付是否按期、临时工作占用了多少时间、等待依赖造成了多长阻塞。
我的判断是:先用日视图找出工作流中的摩擦,再用数据确认摩擦是否反复发生。不要先追求一个漂亮的综合效率分数。综合分数容易掩盖原因,也容易把不同复杂度的任务混为一谈。
3. 日视图的边界要先说清
日视图能帮助团队安排短周期工作、暴露冲突、记录变化,但它不能替代项目里程碑、风险管理、资源规划和跨团队决策。一个任务在日历上有时间块,不代表它所需的输入已经齐备,也不代表估算一定准确。
因此,日视图应与项目计划和任务状态联动,而不是独立成为另一套需要重复维护的台账。如果团队要在三个系统里分别更新同一个任务,最终往往不是数据更完整,而是维护负担更重、口径更混乱。

二、为什么日历很满,项目仍可能失控
1. 一天里同时存在交付、会议、等待和突发事项
以一个跨职能交付小组为例,项目负责人一天可能要参加评审、确认需求、追踪测试问题、等待业务方补数据,还要处理临时插入的线上故障。传统日历通常很清楚地显示会议,却未必告诉负责人:会议之后要形成什么决定,等待的输入会影响哪项交付,临时故障挤掉了哪段原计划工作。
这就是日视图常见的盲区:它有时间信息,却缺少项目上下文。一个标注为“评审”的日程,只有补上预期产出、参与决策人和会后责任事项,才更容易转化为可追踪的执行结果。
2. 时间安排与任务状态不是一回事
同一项任务可能经历“已计划、进行中、等待确认、被阻塞、已完成”等状态。仅把任务拖到某个时间段,并不能说明它现在处于哪一步。若负责人只看日历,很容易误以为“安排过”就是“推进过”。
我会把时间轴和状态字段分开处理:时间轴回答何时做,状态回答做到哪一步,依赖字段回答为什么暂时不能继续。三者各自承担不同的信息职责,不能靠颜色或单一标签替代。
3. 组织规模越大,重复维护的成本越值得重视
小团队可以通过口头同步快速修正日程;团队扩大、项目并行增加后,同一个任务可能涉及多个负责人、评审节点和上下游依赖。此时,日视图的价值不只在个人安排,还在于让项目负责人看出资源冲突与等待关系。
如果团队使用项目管理平台,可以将日历安排与任务、责任人、优先级和里程碑关联,尽量避免人工抄写造成的信息延迟。比如,面向中大型企业及 100 人以上组织的 PingCode,可作为项目与日程协同的工具选项之一,并支持私有化部署和 Jira 迁移。是否适用仍需结合权限模型、迁移范围、集成方式和运维要求评估,不应只凭功能列表做决定。

三、五个常见误区:日历填满不等于项目推进
1. 把日历填充率当作效率
日历填充率高,只能说明被安排的时间多,不能说明这些时间产生了有效交付。若一名负责人每天连续开会,填充率可能接近满格,但真正需要深度处理的方案、风险和依赖问题可能一直没有时间推进。
更好的做法是把固定会议、交付任务、等待事项和缓冲时间分开记录。填充率可以作为容量观察的辅助信号,但不宜作为绩效指标,也不适合用来横向评价不同岗位。
2. 只看完成任务数量,不看任务大小与价值
一天完成十个小确认,不一定比完成一个关键交付更有价值。按任务件数计算完成率,还会受到任务拆分方式影响:同一项工作拆成五个子任务,表面上就比不拆分的任务“贡献”更多。
如果任务大小差异明显,应把关键交付单独列出,或按团队能稳定执行的估算单位统计。不要一边改变任务颗粒度,一边把前后完成率当作可直接比较的数据。
3. 把“未完成”直接归因于执行力
计划未完成可能源于任务估时偏差、优先级变化、依赖方延迟、资源冲突,也可能是任务本身描述不清。把所有未完成都归咎于个人执行力,既不能找出真实原因,也会让成员倾向于隐藏风险。
日终复盘要记录“未完成的原因”和“下一步动作”,而不是只打一个红色标记。若问题来自外部确认,就应标注等待对象、所需输入和预计反馈时间;若是估时持续偏差,则需要调整排期方法。
4. 把所有突发工作都视为低效
临时工作并不总是可以避免。生产故障、客户升级、合规要求或管理层决策都可能需要即时处理。值得追踪的不是“有没有插单”,而是插单的类型、频次和影响范围,以及它是否反复挤占同一类关键工作。
若临时事项长期占据大量容量,正确动作可能是重新配置值守资源、设立处理窗口或调整项目承诺,而不是要求每个人“再提高效率”。
5. 指标越多,管理就越精确
记录启动时间、切换次数、每段任务时长、会议数量、延期原因等数据,看起来很全面,但每增加一个字段,都需要有人持续填写、校验和解释。没人根据数据做决策的字段,只会成为维护成本。
我通常先问一个问题:这项数据变化后,负责人会采取什么不同动作?如果没有明确答案,就先不采集。对多数项目团队来说,少数定义清晰且能触发行动的指标,比一张堆满数字的仪表盘更有用。

四、专业判断逻辑:建立可复盘、不过度计量的指标体系
1. 先定统计对象,再定计算口径
在计算完成率之前,先定义“计划任务”是什么。建议以晨间计划锁定时的任务清单为基准,新增的临时事项单独记录,不要在一天结束时把临时加进来的任务混入原计划分母,否则不同日期之间无法比较。
一个可用的基础口径是:计划任务完成率=当日完成的计划任务数÷当日计划任务总数。若计划任务总数为零,该项应标记为不适用,而不是自动记为 0% 或 100%。还要留意任务颗粒度:如果任务大小差异明显,完成率只能作为执行信号,不能代表工作价值。
2. 用关键交付按期情况补足任务数量的盲点
项目负责人更关心的,往往不是做完多少条任务,而是关键结果是否按约定时间完成。可以记录“按计划完成的关键交付数÷当期计划完成的关键交付数”,并对交付质量设定最低验收条件。
这项指标要避免只统计“提交了”或“发出了”。例如,方案已发出但尚未完成必要评审,不能简单视为交付完成。团队应明确每类交付的完成定义,让数据与业务结果保持一致。
3. 把计划外工作与依赖阻塞分开看
计划外工作时长适合观察容量被什么事项占用,但它不应自动被贴上负面标签。依赖阻塞则要记录阻塞开始和解除的时间,并标记阻塞类型,例如等待业务确认、等待环境准备、等待外部供应商输入。
如果两个团队都报告“进度慢”,但一个团队主要被临时故障打断,另一个团队主要在等待审批,下一步管理动作显然不同。把原因分类,才能将日视图里的信息转化为可执行的协调动作。

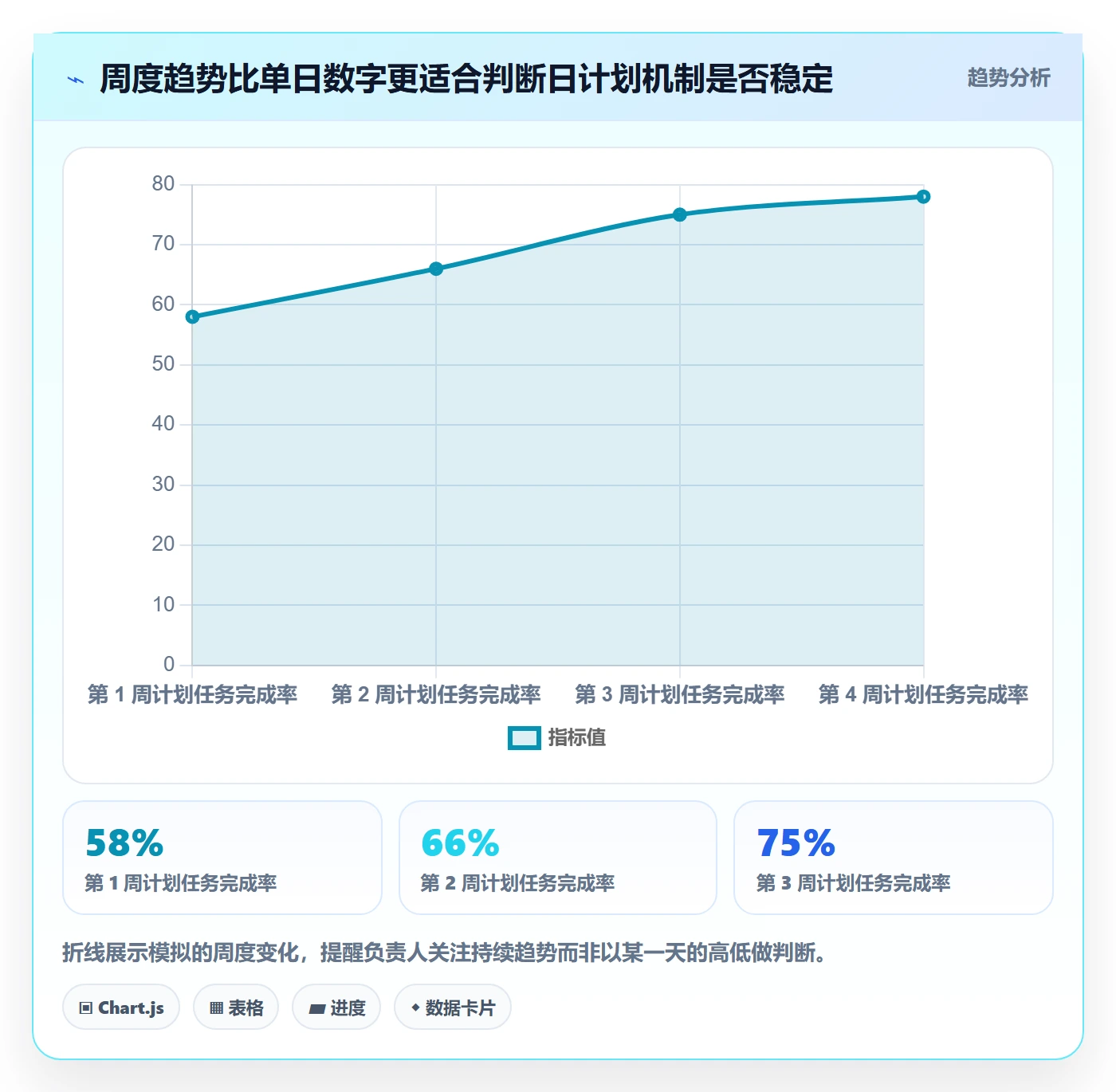

4. 用趋势而不是单日波动做判断
单日完成率低,可能只是任务难度高或发生了一次突发事件。将数据按周观察,能减少偶然波动带来的误判。对于团队规模较小的项目,也不必追求复杂统计模型,可以先用连续几周的中位数或均值观察趋势,并保留异常原因。
以下指标适合用来发现问题,不适合作为脱离背景的个人排名:计划任务完成率、关键交付按期率、计划外工作时长、依赖等待时长、日历会议占用时间。需要特别说明的是,本文没有可验证的外部行业基准;文中涉及的案例数值均为情景模拟,不应被当成行业平均值。
| 观察指标 | 建议口径 | 能帮助回答什么 | 主要误读风险 |
|---|---|---|---|
| 计划任务完成率 | 按计划完成任务数 ÷ 锁定时计划任务数 | 当天承诺是否与实际容量匹配 | 任务颗粒度不同,件数不可直接比较 |
| 关键交付按期率 | 按期完成的关键交付数 ÷ 当期计划关键交付数 | 短周期工作是否支持项目节点 | 未定义验收标准时,“完成”口径会漂移 |
| 计划外工作时长 | 记录锁定计划后新增工作的实际耗时 | 团队容量受到哪些临时事项影响 | 临时工作不等于浪费或低效 |
| 依赖等待时长 | 从进入等待状态至恢复推进的时间 | 跨团队协作中的主要阻塞在哪里 | 需区分可控等待与外部约束 |
| 会议占用时间 | 按实际参与时长统计,并区分会议类型 | 固定协作时间是否挤压交付时间 | 不能仅凭时长判断会议是否无效 |

五、案例推演:用四周数据看见“忙”背后的原因
1. 先说明案例边界,避免把模拟数据当成实测结论
下面是一个便于演示方法的情景模拟:某跨职能项目组有 8 名成员,连续观察 4 周。前两周没有统一锁定每日计划,也没有记录依赖等待;后两周开始在日视图中标注关键交付、依赖责任人和缓冲时间,并在每日结束时复盘计划偏差。
下列数字仅用于展示如何读数和制定行动,不代表任何企业的真实项目数据,也不能据此推导某种方法必然带来相同幅度的提升。真实团队应使用自己的原始记录,并先检查任务口径是否前后一致。
2. 观察结果:完成率改善之外,关键交付与等待也要一起看
在这组模拟数据中,计划任务完成率从 62% 上升到 78%,关键交付按期率从 71% 上升到 86%。但我不会只凭这两个数字就下结论说“日视图提高了效率”,还要看是否同时发生了任务难度变化、范围缩减或人员投入增加。
同一情景里,计划外工作时长由每人每周 7.5 小时降到 5.8 小时,依赖等待时长由每人每周 9.4 小时降到 6.7 小时。它们提示团队的干扰和等待可能减少,但要确认原因,仍需回看变更记录和阻塞类型。

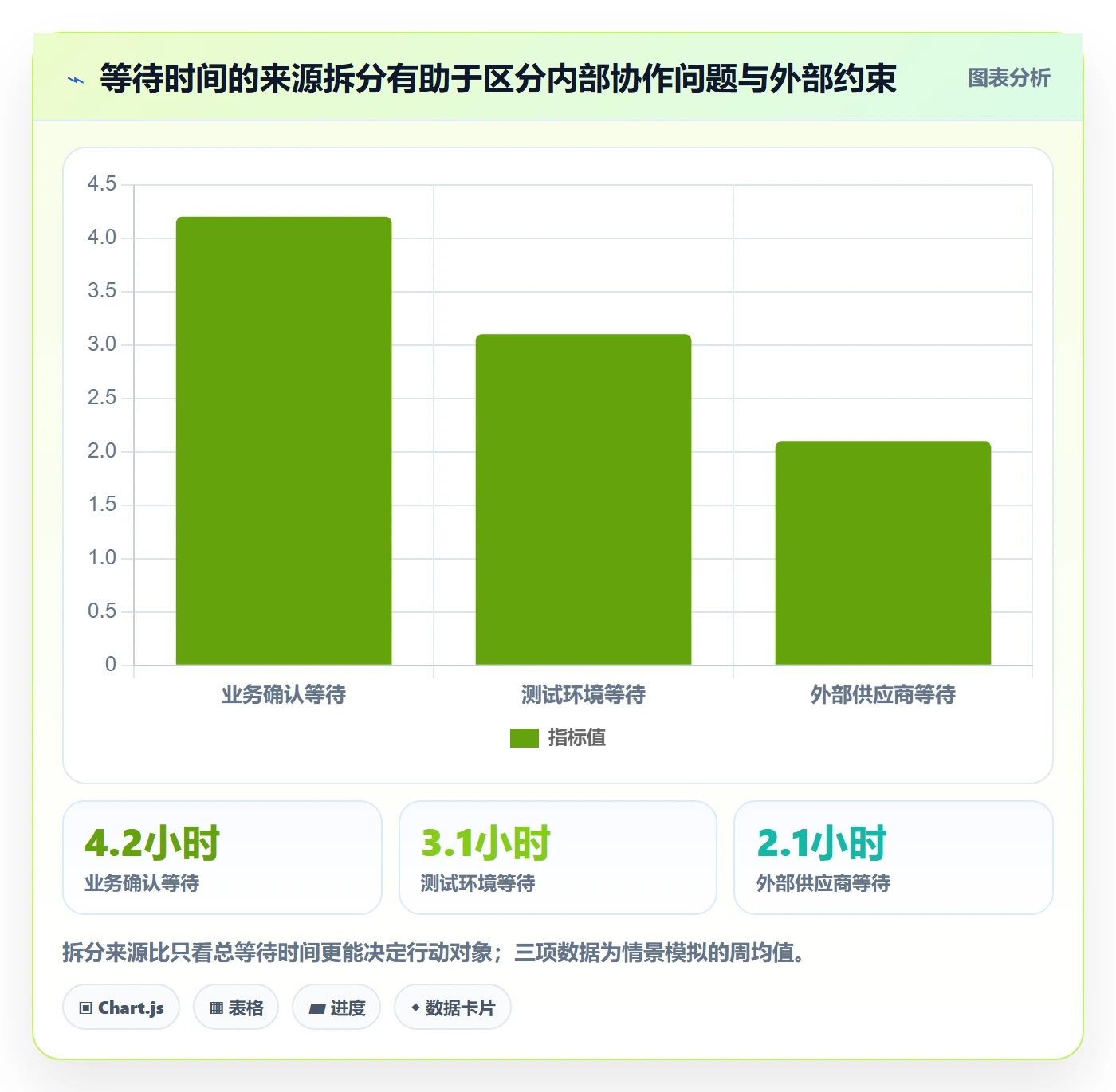

3. 分析过程:先找等待的来源,而不是马上加压
假设团队复盘后发现,等待时间主要集中在两类事项:业务确认迟迟没有责任人,以及测试环境准备没有明确的完成时点。负责人下一步可以分别设置确认责任人、约定反馈时间,以及把环境准备设为交付前置条件。
这里的关键不是把所有等待都压缩到零,而是区分可以通过协作约定改善的等待,与受外部政策、供应商或不可控事件影响的等待。只有前者适合直接设定内部改进目标;后者更适合纳入风险缓冲和升级机制。

4. 反向检查:改善也可能是口径或范围变化造成的
如果调整后计划任务完成率上升,但关键交付按期率没有变化,可能说明团队只是把任务拆得更小,或者完成了许多非关键工作。反过来,若关键交付按期率提升但计划任务完成率下降,也可能是团队主动减少了低优先级任务,把容量让给重要节点。
因此,复盘时至少并排看三层信息:日常执行、项目结果和计划变更。若没有这些上下文,单个百分比很容易被误读。遇到数据跳变时,应先核查任务范围、人员变动和统计口径,再决定是否调整流程。

六、可直接使用的日视图模板与执行节奏
1. 每日计划表:字段少一点,信息要能推动行动
我建议从以下字段开始,而不是一开始就设计复杂仪表盘。表格需要同时说明计划做什么、完成标准是什么、依赖谁,以及实际发生了什么。若某个字段连续几周都没有被用于复盘,可以考虑删除或合并。
| 日期 / 时间段 | 事项或任务 | 预期产出与完成标准 | 优先级 | 依赖 / 责任人 | 计划状态 | 实际状态 / 变更说明 |
|---|---|---|---|---|---|---|
| 周二 09:00-10:30 | 整理方案评审意见 | 输出问题清单,标明决策项与待确认项 | 高 | 业务负责人确认范围 | 计划中 | 演示数据:等待范围确认,下午重新安排 |
| 周二 13:00-14:00 | 测试阻塞项同步 | 每项阻塞都有责任人和下一步动作 | 高 | 测试、开发负责人 | 计划中 | 演示数据:环境问题转为风险事项跟踪 |
| 周二 15:00-16:00 | 预留机动时间 | 处理突发事项或补足关键任务 | 中 | 项目负责人 | 缓冲 | 演示数据:未使用时可用于提前处理次日任务 |
表中示例数据仅用于展示填写方式。每个团队可以按工作类型调整字段,但应保留“预期产出”和“依赖”这两类信息。缺少预期产出,任务难以判断是否真正完成;缺少依赖,日历容易把外部等待伪装成个人时间安排问题。

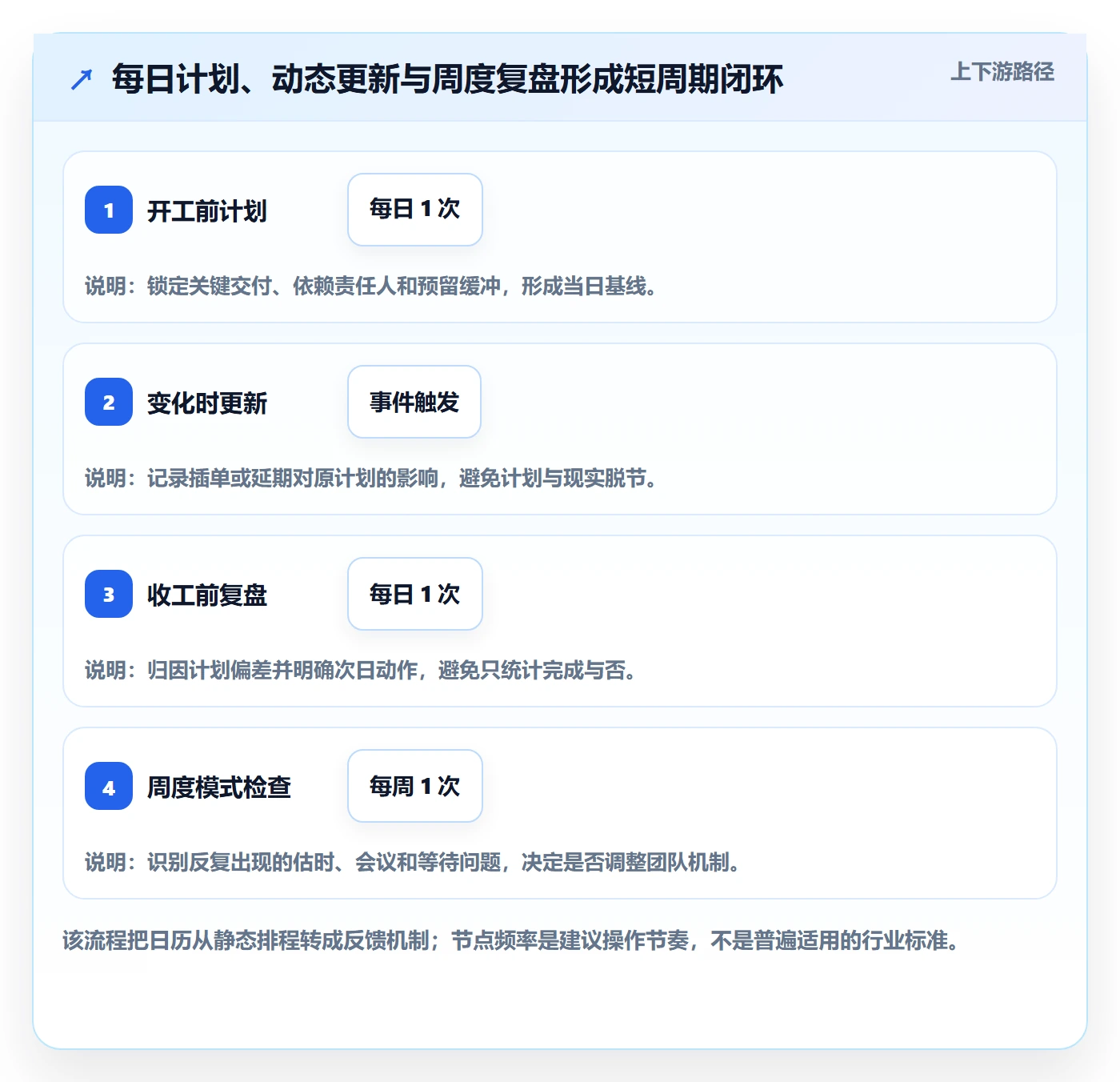

2. 每天三次触碰日视图,不需要全天维护
- 开工前,锁定当天承诺。先看项目节点、截止日期和依赖状态,再选出当天最重要的交付。将“跟进测试”这类过程描述改成可验证结果,例如“确认阻塞项、责任人和下一步处理时间”。
- 发生变化时,记录影响。临时会议或插单出现后,标出被挤掉的原计划任务,并决定延期、拆分、转交还是取消。不要只在日历里增加新事项,却让旧承诺继续看起来有效。
- 收工前,复盘偏差。记录已完成、未完成、计划外工作和依赖阻塞。复盘目标是调整明天的安排,不是追求每项任务都给出一个看似精确的原因代码。
3. 每周回看一次重复模式
每日数据容易被临时事件影响,周复盘则适合观察反复出现的安排问题。项目负责人可以检查:固定会议是否持续挤占同一时段,某类任务是否经常低估时长,某个依赖方是否多次晚于约定反馈,临时工作是否集中在少数成员身上。
周复盘不是把日历记录搬进汇报表,而是选出一两个可行动的问题。例如,若等待业务确认连续数周出现,可以约定每周固定的决策窗口;若会议挤占交付时间,可以调整参会范围或改为异步评审。

七、不同团队的行动建议与取舍
1. 项目规模小、协作链短:优先保持轻量
如果团队人数少、成员职责清楚、外部依赖不多,先用共享日历或简易表格记录当天关键交付、依赖和变更即可。不要为了“数据化”额外建立复杂的状态流转,也不必逐分钟追踪实际工时。
这类团队的首要取舍是:接受统计精度有限,换取低维护成本。若每周只需要解决一两个冲突,先确保冲突可见,比建立一套完整的数据仓库更实用。
2. 多项目并行、会议密集:优先观察容量冲突
当负责人同时参与多个项目,日历视图应按项目或责任范围区分关键交付、固定会议和机动时间。重点观察不是某个人“有多忙”,而是关键角色是否在多个项目的同一时段被重复占用,以及高优先级事项是否持续被会议挤压。
这种情况下,适合增加每周会议占用、关键角色冲突次数和计划外工作时长等观察项。取舍是需要更严格的共享规则和责任人维护,否则多项目视图会迅速变成信息噪声。
3. 依赖多、跨团队交付:优先把等待变成可管理事项
如果项目经常等待评审、数据、环境或外部确认,日视图中要明确写出等待对象、所需输入、责任人和下一次检查时间。等待期间可以安排其他工作,但不能让关键依赖从视图中消失。
此类团队应优先投入精力管理前置条件,而非继续细化个人时间块。需要接受的取舍是:日历不会消除外部不确定性,只能让不确定性更早暴露,并帮助负责人决定何时提醒、升级或调整承诺。
4. 受突发事件影响较大:先区分响应容量与项目容量
运维、客户支持、线上保障等团队,计划外事项本来就是工作的一部分。若把全部容量都排给项目任务,计划完成率必然反复失真。可以将值守、事件响应和计划交付分别记录,并用实际数据估算每周保留多少响应容量。
取舍在于,预留的响应容量看起来可能像“空闲时间”,但它是应对波动的能力。只有当团队能区分计划工作与响应工作,日历数据才适合用于承诺项目交付。
5. 企业规模较大或合规要求较高:优先考虑治理与数据边界
大型组织要把日视图推广到多个团队时,除了界面和提醒,还要评估权限、审计、数据驻留、项目间可见性、系统集成和历史数据迁移。私有化部署可能有助于满足特定治理要求,但也会带来部署、升级和运维责任,必须一并核算。
若涉及从现有工具迁移,应先挑选一个代表性项目做字段映射和小范围验证,检查任务、责任人、历史状态、附件与权限能否按预期迁移。不要只验证“数据导入成功”,还要验证日常使用路径是否真的减少重复录入。
| 团队情境 | 优先观察 | 建议先做 | 主要取舍 |
|---|---|---|---|
| 小团队、低依赖 | 关键交付与当天偏差 | 轻量共享模板,减少字段 | 精度有限,但维护成本低 |
| 多项目并行 | 关键角色冲突与会议占用 | 统一优先级标记和项目分类 | 可见性更强,维护规则也更多 |
| 跨团队依赖多 | 等待时长、责任人与下一步 | 建立依赖事项和升级路径 | 需要跨团队配合,不能只靠个人更新 |
| 突发事项频繁 | 计划外工作和响应容量 | 区分值守与项目交付时间 | 预留容量会减少表面排期量 |
| 大型组织或高合规场景 | 权限、审计、集成与迁移风险 | 先试点,再验证治理和运维要求 | 治理能力增强,但实施成本更高 |

八、把日视图落地:先试一周,再决定要不要扩大
1. 试点只选一个真实痛点
不要把“提高效率”作为试点目标,因为它无法告诉团队怎样算成功。先选一个可以观察的具体问题,例如关键交付经常被会议挤压、等待业务确认时间长,或每天新增工作导致计划反复失效。
试点开始前,记录当前口径和基线;一周后再检查数据是否足以解释问题。若数据无法回答“下一步要改什么”,应调整记录方式,而不是急着增加更多字段。
2. 用四个步骤验证方法是否值得保留
- 挑选一个项目或一个稳定团队,避免同时改变多个流程。
- 明确关键交付、任务完成定义和数据记录责任人。
- 连续记录计划、变更、等待和实际结果,保留简短原因说明。
- 一周后根据证据决定保留、删减或调整字段,并明确下一轮只验证哪项改动。
3. 判断是否扩大推广,看维护成本是否换来决策价值
一个日视图模板是否值得推广,不取决于字段看起来是否完整,而取决于负责人是否更早发现冲突、团队是否减少重复沟通、关键交付是否更容易保持可见。如果记录负担增加,却没有触发任何排期、资源或依赖调整,就应删减字段或重新设计流程。
我会把最终判断归结为一个问题:这张视图有没有让团队比以前更早发现“原计划已经不成立”?如果答案是肯定的,它就不只是日历;如果答案是否定的,再精美的颜色和统计图也只是另一种展示。
4. 下一步行动:从明天的三项记录开始
明天先做一件小事:为当天最重要的三项工作补上可验证的预期产出,并为每项依赖写清责任人或下一步。收工时只复盘完成情况、计划外工作和主要阻塞,不急着做复杂评分。
连续记录一周后,再决定是否需要增加完成率、等待时长或会议占用等数据。日视图的专业价值,不在于把每天安排得更密,而在于让负责人更早看见交付风险、计划偏差和协作摩擦,并据此做出更稳妥的取舍。

常见问题解答(FAQ)
1. 项目负责人的日视图应该放哪些内容?
我以前会把当天所有待办都塞进日历,但经常排得很满,关键交付反而不突出。项目任务、会议和依赖事项混在一起时,我也不确定该优先记录哪些信息。
先写清当天最重要的交付及其完成标准,再安排具体任务和固定会议,并标出等待他人输入的依赖事项、负责人和下一步动作。可以预留机动时间处理突发工作;日视图重点呈现会影响当天执行和交付的内容,不必复制完整项目计划。
2. 用哪些数据判断日视图安排是否有效?
我想用数据复盘每日安排,但单看完成了多少任务,似乎无法说明项目是否推进。尤其当任务大小差异很大时,完成件数容易让我得出错误结论。
可持续记录计划任务完成率、关键交付是否按期完成、计划外工作和依赖阻塞。计划任务完成率可按“当日完成的计划任务数÷当日计划任务总数”计算,但要尽量统一任务颗粒度,并结合关键交付质量判断;这些指标适合发现趋势,不宜单独用于评价个人效率。
3. 日历排得很满却经常完不成,应该怎么调整?
我有时会把每天的可用时间都安排上,遇到临时需求或任务估时不准,后面的计划就会连着延误。发生这种情况时,我不确定该继续压缩时间,还是重新安排优先级。
不要把所有空档排满,先确认当天必须完成的交付,再为临时事项和任务切换留出缓冲。出现变化时,更新受影响的任务、预计时间和后续动作;日终复盘未完成原因,区分估时偏差、依赖阻塞、优先级变化和新增工作,再据此调整下一天的计划。
4. 项目负责人可以直接套用什么日视图复盘模板?
我希望有一份不复杂、团队每天都能坚持填写的模板,而不是为了记录数据增加很多维护工作。特别是跨团队任务,我需要知道哪些字段能帮助判断进度和阻塞。
可使用这些字段:日期、时间段、任务或事项、预期产出、优先级、依赖及责任人、计划状态、实际状态、阻塞或变更说明。每天收工前再记录已完成事项、未完成原因、计划外工作和明日优先事项;先试用一周,只保留真正能帮助调整排期或推动依赖的字段。
核心关键词
文章包含AI辅助创作:日视图实操方法:项目负责人提升日历视图效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/495203
读者评论
把日历效率等同于填充率确实容易误判,关键交付和依赖状态比单纯排满时间更有参考价值。
计划任务完成率需要固定统计口径,尤其要把锁定后的临时事项单独记录,否则不同日期的数据不容易比较。
文中的四周数据明确标注为情景模拟,这点很重要;实际应用时还应检查任务难度和人员投入是否发生变化。
依赖等待按业务确认、环境准备等来源拆分后,才能对应到责任人和具体改进动作,而不只是看到一个总时长。
指标字段越多,维护成本越高。先确认数据会触发什么管理动作,再决定是否采集,比较符合团队实际。
