任务日历流程与规范:跨部门团队日历视图入门指南关键指标
跨部门项目延期,往往不是因为没人做事,而是因为没人及时看见“谁的任务正在等待谁”。任务日历如果只显示日期和任务名称,看起来整齐,却未必能揭示前置依赖、责任人变更和审批等待。我的核心判断是:一套有效的任务日历,首先要让团队对责任、时间、状态和变更使用同一套语言,其次才是选择日视图、周视图或月视图。
一、先讲核心结论:日历管理的是协作关系,不只是日期
1. 任务日历的价值在于提前暴露风险
会议日历回答“什么时候开会”,任务日历则要回答“什么交付物由谁负责、何时需要完成、受什么前置条件影响”。如果某项任务只写了“准备发布材料,周五截止”,却没有负责人、审核人和交付标准,团队看到的只是一个日期,无法判断它能不能按期完成。
因此,我建议把任务日历看成跨部门协作的时间与依赖视图,而不是完整的任务数据库。它负责让关键节点、期限冲突和任务变化容易被发现;任务背景、讨论记录、文件版本等详细信息,可以留在团队已有的项目管理系统或文档空间中,并通过链接关联。
2. 先统一四项信息,再讨论工具和视图
跨部门日历最小可用的管理基础,是每项关键任务都能明确四件事:最终负责人是谁、需要交付什么、最迟何时完成、完成前还依赖谁。若这四项信息缺失,再多的颜色、提醒和筛选条件也只是把不完整的数据展示得更漂亮。
启动时不必把所有任务都纳入日历。优先放入跨部门里程碑、外部承诺日期、审批节点、交接节点和可能造成后续排期变化的任务。团队可以先运行一个项目周期,再根据实际使用情况决定是否增加日常工作事项。

二、背景和真实场景:为什么“日历上有任务”仍然会延期
1. 一个常见的跨部门发布场景
以新功能发布为例,产品团队确认需求,研发团队完成开发,测试团队进行验收,市场团队准备公告和培训材料,运营团队安排上线后的监测。每个团队都能完成自己的工作,但只要测试结果晚一天确认,市场素材就可能需要修改,发布计划也可能因此改变。
如果各团队分别在个人日历、群消息和各自的表格里维护日期,项目负责人通常只能看到局部安排。真正的风险不是“某条任务没有日期”,而是日期之间的依赖没有被表达出来:市场任务看似按计划推进,实际却在等待最终功能范围;测试任务即使完成,也可能还需要产品确认验收结果。
2. 日历条目至少要包含可执行的信息
我通常建议先检查一个日历项能否被不熟悉项目的人快速读懂。读者应当能分辨它属于哪个项目、谁负责推进、需要产出什么、什么时候到期、目前处于什么状态,以及遇到阻塞时该找谁。若这些问题只能通过翻聊天记录回答,日历就没有承担好协作入口的作用。
信息完整也不等于字段越多越好。每增加一个字段,就增加一次录入、维护和解释成本。判断字段是否应该保留,可以问一个实际问题:如果没有这个字段,团队是否更容易误判责任、时间、依赖或风险?如果答案是否定的,通常不应把它设为强制填写项。
| 信息类别 | 建议记录内容 | 它解决的问题 | 维护提醒 |
|---|---|---|---|
| 任务识别 | 任务名称、项目或业务线 | 帮助成员判断任务属于哪个目标 | 名称写清动作和交付对象,避免只写“跟进”“处理” |
| 责任关系 | 最终负责人、协作部门或参与人 | 减少多人参与却无人推进的情况 | 协作人可以有多个,最终负责人应当清晰 |
| 时间安排 | 开始日期、截止日期或计划窗口 | 发现近期工作冲突和关键期限 | 不确定日期应标记为待确认,而不是伪装成承诺 |
| 执行状态 | 待确认、未开始、进行中、阻塞、已完成 | 让成员区分计划、执行和异常状态 | 状态数量保持精简,并明确进入条件 |
| 协作上下文 | 前置依赖、交付链接、更新时间 | 减少等待和重复询问 | 详细背景放在适当空间,日历保留必要摘要和入口 |

三、常见误区:看起来规范,实际上让风险更难发现
1. 把任务日历做成会议日历的副本
会议日历的核心对象是时间段和参会人,任务日历的核心对象是交付、责任和状态。把任务只标成“周三完成”,却不记录负责人和验收条件,团队无法判断任务是否真的具备执行条件。反过来,把每一次讨论都当作任务排入日历,也会淹没真正重要的交付节点。
一个实用的筛选标准是:这项工作是否有明确的交付或截止约束?它是否会影响其他团队的排期?如果两项都不是,可能只需进入个人任务清单或工作看板,不必占用共享日历的注意力。
2. 让多人共同负责,却不设最终负责人
“产品、研发、测试共同负责”听起来协作充分,执行中却容易形成责任空白。参与者可以很多,但每项任务最好只有一个最终推进人,负责确认信息是否完整、风险是否升级、变更是否通知。这里的“唯一负责人”不代表其他人不承担工作,而是为了让团队知道谁负责把事情推进到完成或明确升级。
3. 用颜色代替状态定义
颜色可以辅助识别,但不能成为唯一规则。不同成员可能使用不同设备或视图,颜色也可能因团队习惯而产生歧义。比如,红色究竟表示高优先级、已逾期,还是被阻塞?如果没有文字状态和明确定义,颜色会让信息看上去醒目,却不能帮助成员采取一致行动。
4. 把延期后的新日期当成原计划日期
如果每次延期都直接覆盖原截止日期,按期完成率可能变得好看,却失去复盘意义。至少要区分原计划截止日期、当前承诺日期和实际完成日期。团队并不需要把每一次调整都视为失误,但应能看见计划发生过变化,以及变化的原因。
5. 把日历填满当成管理成熟
日历项越多,不代表协作越透明。大量细碎事项会增加维护负担,还会使重要节点难以从普通任务中脱颖而出。管理者应关注的是高风险任务是否可见、关键信息是否及时更新,而不是日历中的任务数量是否持续增加。

四、专业判断逻辑:先设计流程,再选择视图和指标
1. 用任务流转状态定义团队的共同语言
状态不是为了让看板更丰富,而是为了让成员知道下一步该做什么。一个小型团队可以采用“待确认、未开始、进行中、阻塞、已完成”五类状态;是否增加“待审批”或“待验收”,取决于这些环节是否需要独立追踪。状态过多会增加理解成本,状态过少又会把等待、执行和完成混在一起。
每种状态都要有进入条件和退出条件。例如,“阻塞”应表示任务因明确的外部依赖或决策等待而无法继续,不应被用来表示普通进度较慢;“已完成”则应满足交付标准或验收要求,而不仅是负责人认为工作做完了。
| 状态 | 进入条件 | 团队需要做的事 | 退出条件 |
|---|---|---|---|
| 待确认 | 负责人、交付物、日期或依赖信息仍不完整 | 指定信息补充责任人和确认期限 | 关键排期信息获得确认 |
| 未开始 | 任务具备基本执行条件,但尚未启动 | 检查负责人是否有资源,前置任务是否按计划完成 | 责任人开始实际执行 |
| 进行中 | 负责人已开始处理,暂无明确阻塞 | 按团队约定更新进度和风险 | 完成交付、被阻塞或发现计划需调整 |
| 阻塞 | 任务因依赖、审批、资源或决策等待而无法推进 | 记录阻塞原因、影响范围和需要采取的动作 | 阻塞解除,或任务被取消、重新规划 |
| 已完成 | 交付物符合约定的验收条件 | 记录完成时间及必要的后续事项 | 通常不再返回执行状态;返工应建立明确处理记录 |
2. 选视图要看决策问题,而不是追求界面丰富
周视图适合安排近期任务和发现短期冲突;月视图适合检查里程碑分布、发布窗口与资源集中期;按项目筛选可以观察一条交付链上的依赖;按部门或负责人筛选适合讨论负载和待办。不同视图服务于不同问题,不必要求每位成员始终使用同一种视图。
跨部门会议前,我建议先确认会议要做什么决策。如果是确认未来两周的交付安排,就重点查看近期到期项、阻塞项和变更项;如果是复盘某个项目的阶段节点,则更适合查看项目时间线和原计划与实际日期的差异。视图的价值在于减少决策前的信息整理,而不是展示更多字段。
3. 通过使用场景决定字段,不要照搬模板
有外部交付承诺的团队,可能需要“客户承诺日期”与“内部计划日期”两个字段;审批链路复杂的团队,可能需要单独标识审批人和审批期限;以内容发布为主的团队,则可能更关心稿件、审核、设计和发布之间的衔接。字段应该从真实决策需求中长出来,而不是先抄一张通用表格,再要求所有团队适配。
如果团队目前连负责人和截止日期都不能稳定维护,先不要增加工时估算、复杂优先级和多层风险标签。先让关键数据可靠,再逐步扩展。少量可持续更新的信息,比完整但无人维护的字段集更有管理价值。
4. 先明确统计口径,避免指标互相误解
指标必须说明统计范围、统计周期和分母。例如,按期完成率可以定义为“统计周期内按原定截止日期完成的到期任务数,除以该周期内应到期任务数”。如果延期后重设日期,是否仍按原始计划判断,必须在团队内提前约定,否则不同部门算出来的结果不可比较。
我更愿意把任务日历指标用于发现流程摩擦,而不是直接给个人排位。按期率偏低,可能是估时不准,也可能是上游输入频繁变化;阻塞时间偏长,可能是责任人不清,也可能是审批资源不足。指标提示“值得调查什么”,并不自动回答“谁做错了”。

五、案例与数据观察:用一个模拟项目验证日历是否可执行
1. 案例边界:这是流程演示,不是行业基准
以下以一个为期四周的跨部门功能发布项目作示例,涉及产品、研发、测试、市场和运营五类协作角色。为避免把示意数字误当成真实企业数据,案例中的任务量、完成率和耗时均为情景模拟,只用于演示如何记录和解释指标,不代表行业平均水平,也不能直接作为团队绩效目标。
假设项目包含需求确认、开发、测试、素材制作、发布准备和上线监测等关键任务。团队在开始时将依赖关系写入任务日历,并明确每个任务的最终负责人;日期变化时保留原始计划,同时更新当前承诺日期和变更原因。

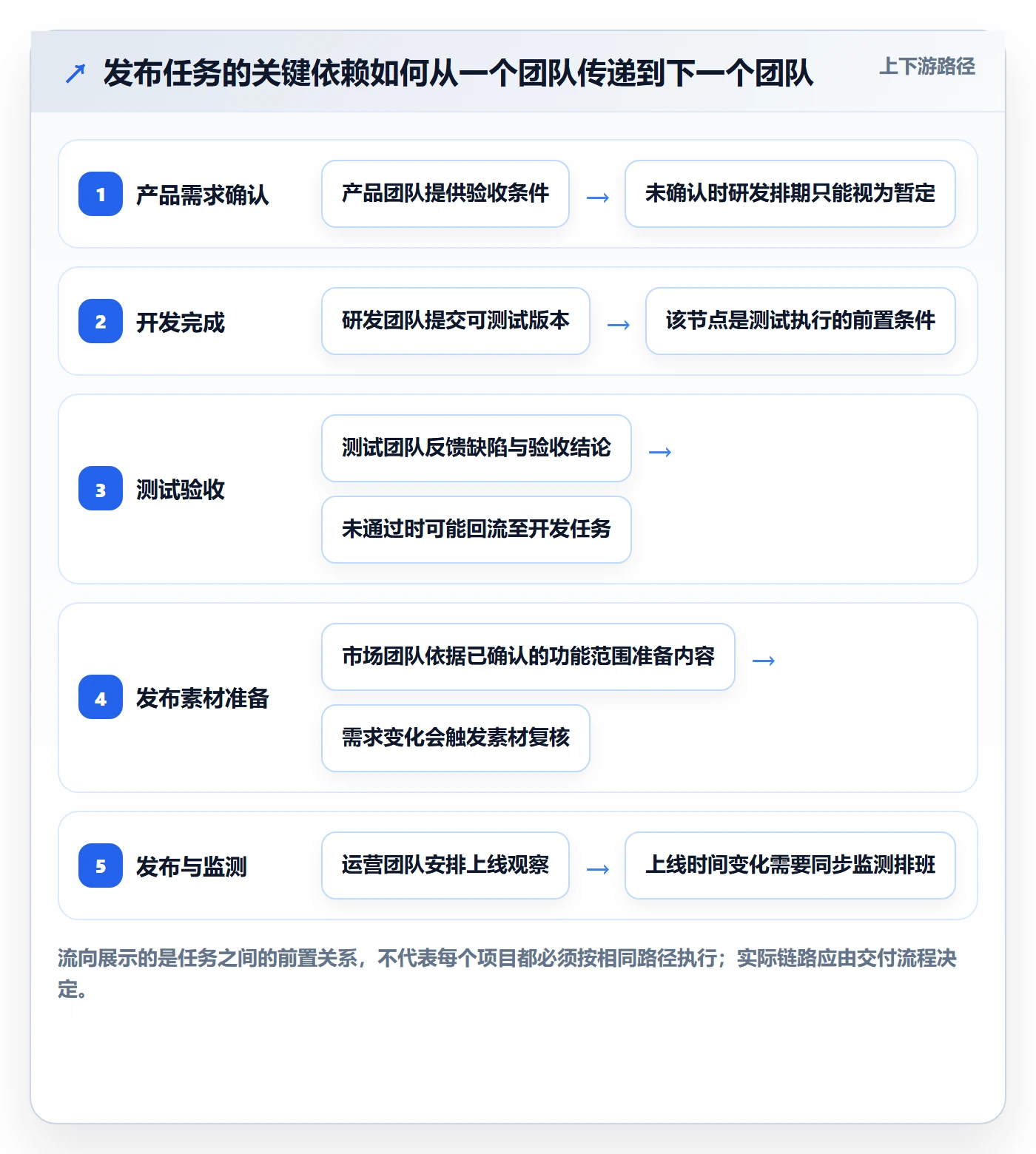

2. 排期时先确认依赖,再估算日期
项目启动后,产品负责人提交需求边界和验收条件。研发任务只有在范围确认后才从“待确认”转为“未开始”;测试日期则依赖可测试版本的交付时间。市场团队可以提前准备通用素材,但涉及功能细节的内容需要等范围确认,避免后期因需求改变而返工。
这里的关键不是把每项任务都排得非常精确,而是区分“已经确认的承诺”和“仍待确认的计划”。如果团队把不确定日期当成确定日期,日历看起来完整,管理者却可能据此做出错误决策。对不确定项标注原因和确认期限,通常比填一个看似精确的日期更诚实、更有用。
3. 执行中同时观察按期结果和变更原因
假设四周内有20项纳入日历的关键任务,其中16项按原计划完成,2项延期,1项因需求变化重新安排,1项被取消。团队可以先按既定口径计算按期完成率,但要明确取消项是否排除,以及“重新安排”是否仍计入原计划未按期完成。
若把所有延期简单归为负责人执行不力,就忽略了任务之间的依赖和决策输入。更有用的做法是把延期原因分类,例如需求变化、上游交付晚、审批等待、资源冲突或估算偏差。原因分类不用一开始就追求细致,能够帮助团队判断下一轮应优先改流程还是改计划即可。
| 观察项 | 模拟结果 | 解释方式 |
|---|---|---|
| 纳入日历的关键任务 | 20项 | 仅包含跨部门节点与关键交付,不含全部个人琐事 |
| 按原计划完成 | 16项 | 若采用原定截止日期作判断,按期完成率为16÷20,即80% |
| 延期完成或仍未完成 | 2项 | 需要进一步区分上游依赖、资源冲突和估算偏差 |
| 因需求变化重新安排 | 1项 | 应保留变更记录,不能只用新日期覆盖旧计划 |
| 取消任务 | 1项 | 是否纳入分母应按事先约定执行,并在报告中说明 |
4. 复盘记录要能推动下一次排期改变
模拟项目复盘时,如果发现延期主要来自测试等待产品确认,改进动作就不应只是要求测试团队“加快速度”,而应检查确认人、响应期限和升级路径。如果延期主要源于范围频繁变化,则可以在排期前增加范围冻结或变更评估环节。日历的意义不是把问题记下来,而是让问题有机会改变下一轮协作方式。
团队还可以比较“计划变更率”和“阻塞处理时长”,但这两个指标不宜孤立解读。变更率上升可能是需求质量下降,也可能是团队开始更诚实地记录变化;阻塞时长下降可能意味着升级机制更有效,也可能只是成员不再标记阻塞。数值必须和记录行为、项目背景一起看。

六、关键指标怎么选:少而清楚,比多而难维护更重要
1. 按期完成率:衡量计划兑现,不等于员工效率
建议公式为:按期完成率=按原定截止日期完成的任务数÷统计周期内应到期任务数。团队需约定延期后是否仍按原日期判定,以及被取消、合并、暂停或范围大幅改变的任务如何处理。若采用不同规则,月报之间就不能直接对比。
这个指标适合观察计划承诺是否稳定,不适合单独评价个人。高复杂度任务和短周期任务混在一起时,单一百分比可能掩盖结构差异。必要时可按任务类型或依赖复杂度分组观察,但前提是样本数量足以支持判断。
2. 逾期任务率:关注当前风险存量
逾期任务率可以定义为某一统计时点已到期但未完成的任务数,占该时点应完成或已到期任务数的比例。它和按期完成率不同:按期完成率通常回看一个周期的交付表现,逾期率则更像当前积压风险的快照。
使用逾期率时,最好同时展示任务数量。两个团队的逾期率都是10%,一个可能只有1项逾期,另一个可能有20项;若缺少样本数,管理者很难判断风险规模。跨部门任务还应标明逾期是否影响下游节点,避免把所有逾期都当成同等严重。
3. 计划变更率:看计划稳定性,也看变化是否被管理
可以统计截止日期或负责人发生变化的任务占比,并按原因分类。变更率偏高时,先检查需求是否稳定、依赖是否明确、计划是否过早承诺,而不是直接得出团队执行差的结论。对探索性项目而言,必要变更可能是正常学习的一部分;对固定窗口的发布项目而言,关键节点反复变动则可能需要升级处理。
4. 阻塞处理时长:识别协作链条中的等待
可记录任务从进入阻塞状态到解除阻塞或完成处理所经过的时间。统计前要定义何时算“进入阻塞”,以及短暂等待是否需要单独记录。该指标可以帮助团队识别审批响应、依赖交付或资源调度中的瓶颈,但不能简单归因于被等待的一方,因为阻塞可能由信息不完整或决策权限不清引起。
5. 信息完整率:验证日历是否值得信任
信息完整率可以按团队规定的必要字段计算,例如关键任务中负责人、截止日期、状态和依赖信息齐全的比例。它衡量的是日历数据是否可用,不是成员工作绩效。若完整率低,团队应先减少非必要字段、明确维护责任,再考虑引入自动提醒或更复杂的报表。
| 指标 | 建议口径 | 适合回答的问题 | 常见误用 |
|---|---|---|---|
| 按期完成率 | 按原定期限完成数÷应到期任务数 | 计划承诺是否大体兑现 | 不交代分母和延期处理规则,直接跨团队排名 |
| 逾期任务率 | 统计时点逾期未完成数÷应到期任务数 | 当前积压风险有多大 | 只看比例,不看任务数量和下游影响 |
| 计划变更率 | 截止日期或负责人变更任务数÷纳入统计的任务数 | 计划稳定性和变更管理情况如何 | 把所有变更都当作执行失误 |
| 阻塞处理时长 | 解除阻塞时间减去进入阻塞时间 | 协作等待在哪些环节积累 | 不统一阻塞定义,导致记录不可比 |
| 信息完整率 | 必要字段齐全的关键任务数÷关键任务总数 | 日历信息是否足以支持协作 | 无限增加字段,追求形式上的完整 |

七、不同团队情况的行动建议与取舍
1. 刚开始使用共享日历的团队:先建立最小规则
如果团队此前主要依赖群聊和个人清单,不建议第一天就引入复杂指标和多层分类。先选一个跨部门项目,要求关键任务具备负责人、交付物、截止日期、状态和必要依赖。运行一段时间后,检查成员是否能依靠日历回答“本周有什么关键节点、哪些任务受阻、谁需要采取行动”。
这类团队的优先目标不是做部门比较,而是让同一任务不再同时存在多个互相矛盾的日期。可以从每周一次的短时排期检查开始,发现信息过期、日期未确认或依赖遗漏时,当场指定补充责任人。
2. 多项目并行的团队:优先解决资源和优先级冲突
当同一批关键人员同时参与多个项目时,单个项目的日历都可能看起来合理,组合起来却会产生冲突。此时应按负责人、部门或项目筛选任务,检查重要节点是否集中在同一时间窗口,并区分必须按期交付的承诺与可以调整的内部计划。
团队需要在“详细到每个人的每项工作”和“只展示高层里程碑”之间取舍。前者利于短期协调,但维护成本更高;后者负担较轻,却可能漏掉局部资源挤兑。较稳妥的做法是共享日历保留关键交付和依赖节点,个人细项留在日常工作管理空间。
3. 需求变化频繁的团队:保留历史,不要假装计划从未变化
对于探索性、实验性或需求仍在演进的工作,变化本身未必是异常。团队可以同时管理当前承诺日期和原始计划日期,保留变更原因,并对外明确哪些日期是确定承诺、哪些只是当前估算。这样既不因合理变化惩罚团队,也不会让管理者失去观察计划稳定性的依据。
这类团队更适合重点看变更原因、重新排期次数和关键依赖变化,而不是把按期率设成唯一目标。过度强调按期率,可能诱使团队把日期设得宽松,或者不愿意记录真实变化。
4. 高合规或高保密场景:先解决权限和留痕边界
涉及敏感信息的项目,任务标题和备注也可能暴露客户、产品或经营信息。日历共享范围应按实际协作需要设置,公开视图只保留必要的任务标识和日期,详细材料放在权限合适的空间。若工具支持变更日志、角色权限或私有化部署等能力,也应按组织的安全要求核实其实际配置与适用边界。
这里的取舍是透明度与最小权限之间的平衡。让所有成员看到全部细节并不一定有助于协作;真正需要共享的是足以完成交接、识别风险和采取行动的信息。

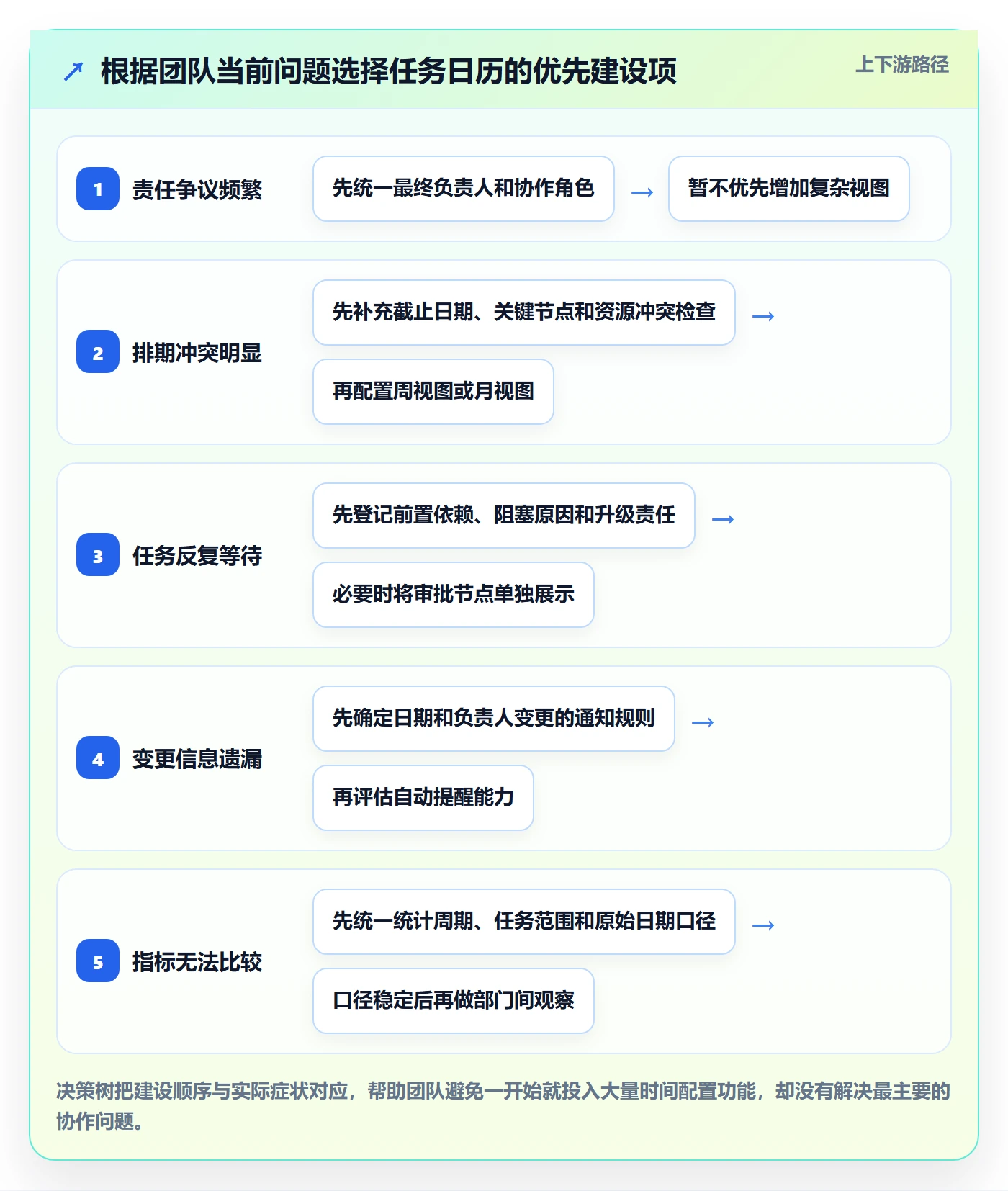

5. 选择实施顺序:先解决协作风险,再追求自动化
如果日期变更经常无人知晓,先确定通知对象和变更规则,再评估自动提醒是否能减少遗漏。如果负责人经常空缺,先解决任务进入日历前的责任确认。如果数据字段长期不完整,先降低填写门槛并明确谁来维护。自动化可以放大既有规则的效果,却不能替团队决定规则本身。

八、落地检查清单:用小范围试运行检验规则
1. 上线前确认任务和状态规则
- 明确哪些任务需要进入共享日历,哪些留在个人待办或工作看板。
- 为每项关键任务指定最终负责人,并区分协作人、审批人和验收人。
- 约定任务名称、截止日期、状态、依赖和交付链接的填写规则。
- 定义“待确认”“阻塞”“已完成”等状态的进入和退出条件。
- 确定日期或负责人变化时,谁更新记录、谁需要收到通知。
2. 试运行期间检查日历是否减少了追问
试运行的重点不是追求图表好看,而是观察成员能否少问几次“这件事谁负责”“现在卡在哪里”“日期改了吗”。如果日历上线后,团队仍需要反复翻聊天记录才能确认最新计划,说明信息入口、维护责任或变更机制仍有问题。
可以每周抽查少量关键任务,检查负责人、当前日期、状态和依赖是否准确;也可以记录因信息遗漏造成的等待次数。抽查样本不必假装代表所有任务,但足以帮助团队发现填写规则是否难以执行。
3. 复盘后删掉无效字段和无效提醒
运行一段时间后,询问成员哪些字段帮助他们做出判断,哪些字段只是为了填表;哪些提醒促成了行动,哪些提醒只被忽略。删除长期无人维护、又不影响决策的字段,调整过于频繁的提醒,通常比继续增加复杂度更能提高日历的可信度。
如果团队无法解释某个指标的分子、分母和统计周期,就暂时不要把它用于正式比较。如果一个提醒没有明确接收人和下一步动作,也不应只因为工具支持就开启。规范是否有效,最终取决于它能否让协作更明确,而不是制度写得多细。

九、结语:把日历做成可协作的承诺,而不是装饰性的时间表
任务日历真正解决的,不是“任务有没有出现在某个日期格子里”,而是团队能否在合适的时间发现依赖、确认责任、处理变化并调整后续安排。对跨部门团队来说,最值得先建立的不是复杂报表,而是一套轻量且一致的规则:谁负责推进、什么算完成、日期变化如何记录、阻塞由谁处理。
下一步可以从一个跨部门项目开始,选出少量关键任务,统一负责人、截止日期、状态和依赖字段,并约定一次简短的周期检查。试运行后再用按期完成率、逾期任务率、变更原因和阻塞处理时长找出流程摩擦。当日历能够让团队更早看见风险,并知道谁该采取什么行动,它才真正从排期表变成了协作机制。
常见问题解答(FAQ)
1. 跨部门任务日历和会议日历有什么区别?
我以前把项目任务也直接放进会议日历,后来发现只能看到日期,却不知道谁负责、任务依赖什么。团队需要协作时,我想确认任务日历应该额外记录哪些信息。
会议日历主要安排会议时间、参与者和议题;任务日历还要呈现交付内容、唯一负责人、截止时间、状态和依赖关系。创建任务时,至少写清负责人、截止日期、完成条件和当前状态;如果只需通知一次会议,不必把它当作任务追踪。
2. 跨部门任务日历应该设置哪些必填字段?
我在不同部门一起推进项目时,经常遇到任务名称含糊、负责人不明确,或者日期改了却没人知道的情况。我想统一填写要求,又担心字段太多让大家不愿维护。
先设置任务名称、项目、唯一负责人、协作部门、开始或截止日期、状态和完成条件;有前置依赖或风险时再补充对应字段。每项任务由一个人承担最终推进责任,参与者可以有多人;日期或负责人变更时,记录变更原因并通知受影响人员。
3. 如何衡量任务日历是否有效?
我想知道团队开始使用任务日历后,协作是否真的改善,而不只是多了一项录入工作。尤其是准时率和逾期率,不同部门的统计方式似乎很容易不一致。
可先跟踪按期完成率、逾期任务率、计划变更率和阻塞处理时长,并为每项指标固定统计周期和口径。例如,按期完成率可定义为统计周期内按原定截止时间完成的任务数除以同期到期任务数;同时明确延期后是否仍按原截止时间计算、取消任务是否排除。指标应优先用于发现流程问题,不宜脱离任务复杂度和依赖情况直接排名。
4. 跨部门团队应该怎样安排日历视图和任务变更?
我需要同时看个人近期工作、项目里程碑和各部门的排期冲突,单一视图常常顾此失彼。项目日期临时变化时,我也不确定该怎么更新,才能避免有人继续按旧计划执行。
近期执行可用周视图,阶段节点和资源冲突可用月视图,并按项目、部门或负责人筛选;具体视图能力取决于所用工具。发生日期、负责人或依赖变化时,更新任务记录、说明原因、标记受影响事项并通知相关人员;定期检查逾期和待确认任务,避免旧计划继续流转。
核心关键词
文章包含AI辅助创作:任务日历流程与规范:跨部门团队日历视图入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/493922
读者评论
把日历定位为协作与依赖视图,而不是任务数据库,这个区分很实用,能避免重复维护项目背景。
文中强调每项任务只有一个最终负责人,同时允许多人协作,确实有助于减少责任不清。
保留原计划日期、当前承诺日期和实际完成日期,能让延期复盘更可信,避免只看调整后的日期。
按期完成率需要先统一统计范围和分母,否则部门间比较容易失真;指标更适合用来查流程问题,而非直接评价个人。
先纳入里程碑、审批和交接等关键事项,再逐步扩展日历范围,比较符合控制维护成本的实际需要。
