项目日历最常见的失败,不是少了一列日期,而是日期变了以后,产品、设计、研发和市场仍各自按旧计划行动。我的判断是:日历视图只有同时回答“什么时候发生、谁负责、依赖谁、变更通知谁”四个问题,才算项目日历;否则它只是一张更好看的待办清单。下面从跨部门协作的真实工作场景出发,拆解项目日历的搭建步骤、维护规则和不同团队的取舍方式。
一、先说结论:项目日历不是排期表,而是团队共同遵守的时间接口
1. 日历要呈现关键时间,不必收纳全部任务
项目日历的核心职责,是让团队快速看见未来的重要节点,以及这些节点之间的协作关系。里程碑、评审、交付、上线窗口、外部依赖和不可移动的截止日期,通常值得进入日历。每个人的零散待办、尚未确认的想法、没有明确时间要求的工作,则不一定需要放进去。
把所有任务都塞进日历,初期会让团队感觉“信息很全”,但很快就会出现日期块拥挤、重点不突出、更新成本上升的问题。真正有用的项目日历,首先帮助成员识别关键时点,其次才是提供完整任务背景。
2. 日历视图要与任务清单、甘特图分工
日历擅长回答“某天有什么事”;任务清单擅长回答“还要做什么、谁来做”;甘特图或其他计划视图则更适合呈现任务持续时间、依赖关系和整体排期。它们不是互相替代的工具,而是项目计划的不同观察角度。
如果团队需要查看某个交付是否依赖前序任务,单看日历上的日期格子通常不够。此时应回到任务及依赖信息中核对,再把关键日期同步到日历。日历可以成为项目计划的入口,但不能替代项目计划本身。
3. 一条可执行的判断标准
新增日历事项前,我建议先问三个问题:这件事是否影响其他团队?是否有明确时间要求?如果日期变化,是否需要通知或调整其他安排?至少有一项答案为“是”,再考虑将它放入项目日历;如果三项都是否,通常更适合留在个人任务或团队待办中。
| 信息类型 | 适合放入项目日历 | 通常更适合放在其他位置 |
|---|---|---|
| 里程碑与交付 | 版本冻结、评审、上线、对外提交等有明确时间影响的节点 | 交付物内部的细分任务,可留在任务清单 |
| 跨部门依赖 | 一个团队交付后,另一个团队才能开始的交接点 | 不影响其他成员的个人工作安排 |
| 会议与评审 | 需要相关角色共同准备或决策的评审、验收、发布会议 | 没有决策目标、无需协作准备的个人提醒 |
| 风险与缓冲 | 经团队确认、会影响对外承诺的风险检查点或缓冲节点 | 没有负责人和处理动作的泛化风险备注 |

二、为什么团队有了排期,还是会错过节点
1. 日期存在多个版本,成员却不知道哪个才算数
一个常见场景是:项目负责人用表格维护总排期,设计团队有自己的评审安排,研发在任务系统中跟踪开发日期,市场则通过邮件记录发布窗口。每份信息单独看都可能合理,但只要更新时间不同,就会形成多个“看起来都正确”的版本。
这时问题不在于团队没有日历,而在于缺少明确的唯一维护入口。成员不知道应该去哪里确认最新日期,也不知道谁有权修改日期。结果往往是临近交付才发现某个团队仍按旧时间准备。
2. 项目事项有日期,却没有责任人与依赖关系
“测试开始”这条日历事项,如果没有负责人、前置条件和输入说明,测试团队无法判断当天是否一定能拿到可测版本。单纯把事项放到某个日期,并不会自动让前序团队按时交付,也不会自动通知相关人员检查准备条件。
因此,项目日历需要把日期与协作关系连接起来。特别是交接节点,至少要说明交付方、接收方、交付内容和验收方式。没有这些信息,日历只是提醒“时间到了”,却不能帮助团队判断“事情是否真的可以开始”。
3. 日历越做越满,重要节点反而被淹没
团队最初常把所有任务都放入日历,以为信息越完整越好。随着项目推进,日历被细碎待办、临时会议和已过期事项填满。成员打开后看见很多日期块,却很难快速辨认哪些节点需要决策、哪些事项会影响其他团队。
我会把“打开日历后能否在短时间内识别下一个关键风险点”作为质量检查,而不是只数事项是否录入。项目日历不是内容越多越专业;能让团队看见需要协调的少数重要时间,才更有价值。
4. 团队把“创建事项”误当成“完成协作”
创建一条事项只完成了信息登记,未必完成了协作闭环。日期变更以后,谁更新、谁确认、谁通知受影响团队,如果没有事先约定,事项即使在系统里修改了,也可能没有真正传递给需要行动的人。
日历的可靠性来自维护机制,不来自颜色、图标或模板本身。越是跨部门、跨时区或参与人数多的项目,越需要把更新责任和变更通知写清楚。
| 失效表现 | 表面原因 | 应检查的根因 |
|---|---|---|
| 成员看到不同日期 | 有人没有及时刷新或同步 | 是否存在多个维护入口、是否定义权威版本 |
| 交付日到了但无法启动 | 前序工作未完成 | 日历是否标明依赖条件、接收人和验收标准 |
| 重要节点被忽略 | 提醒太多或通知太频繁 | 事项是否过度录入、优先级是否清楚 |
| 日期被修改但团队不知情 | 通知没有送达 | 变更责任、受影响范围和确认机制是否明确 |

三、搭建项目前先统一四类规则
1. 统一日期口径:截止日不等于工作完成时间
“截止日期”究竟表示当天开始前完成、当天结束前完成,还是当天安排评审,各团队可能有不同理解。跨部门项目应在启动阶段把常用日期口径说清楚,包括日期是否含当天、时间是否精确到小时、全天事件如何表示、遇到非工作日如何处理。
工作日、节假日和不同地区的日历规则,可能会影响计划计算与提醒时点。具体软件是否自动跳过非工作日、能否为不同团队设置工作日历,需要按所用产品的版本与配置核对,不能仅凭工具名称推断。
2. 统一事项分类:类别少而明确
分类的作用不是装饰日历,而是帮助成员快速看懂事项的性质。对多数跨部门项目而言,里程碑、交付、评审、会议、风险检查等少量类别通常已经够用。类别过多会增加录入和培训成本,还可能让相似事项被分到不同标签下。
每个分类都应有可执行的定义。例如,“交付”代表某团队要向另一团队提交可检查的成果;“里程碑”代表项目状态发生重要变化;“评审”代表需要准备材料并形成决策。定义模糊时,与其继续增加颜色,不如先合并分类。
3. 统一责任字段:团队名称不能替代具体责任
“研发负责”通常还不够。至少要明确一位当前责任人或责任角色,并写出接收方、状态和依赖事项。日历事项越关键,越需要避免“大家都知道但没人确认”的模糊状态。
我建议先从最小字段集开始:事项名称、开始日期、截止日期、负责人、所属团队、状态、依赖方、说明或链接。若团队经常遇到时间变更,再增加原定日期、变更原因和更新时间;不要一开始就设计几十个字段。

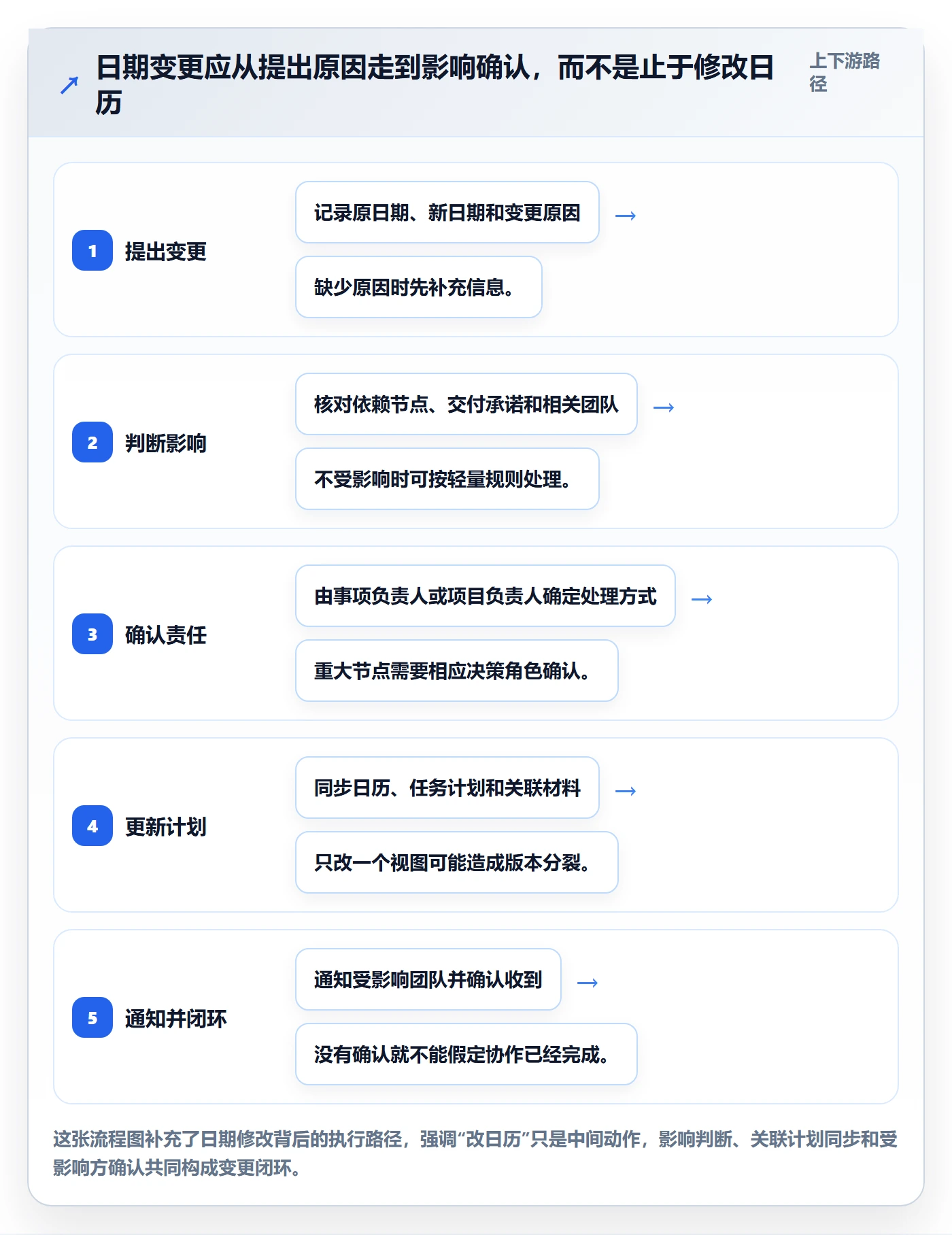

4. 统一变更规则:改日期必须说明影响
日期变更不只是把一个数字替换掉。一个节点延后一周,可能导致评审、测试、内容准备和发布窗口一起调整。项目日历应要求发起变更的人说明原因、影响范围和下一步动作,并由受影响方确认是否需要同步调整自己的安排。
小范围日期修正可以由事项负责人直接维护;影响里程碑、对外承诺或多个团队的重大变更,则通常需要项目负责人或相关决策人确认。权限边界应与风险匹配,而不是让所有人都能随意改,也不是把所有小变动都交给一个人审批。

四、从空白日历到可协作项目日历的六个步骤
1. 先确定项目边界与时间范围
先明确日历服务于哪个项目、哪些团队需要查看,以及计划覆盖多久。范围太宽,多个项目事项混在一起;范围太窄,则看不见团队之间的资源冲突和关键依赖。时间范围可以先覆盖近期关键节点,再根据项目周期逐步扩展。
启动时不必追求一次性排出全部远期细节。距离较远的计划不确定性更高,过早填满日期会制造虚假的精确感。先确定必须承诺的里程碑,再逐步细化近期工作,是更稳妥的做法。
2. 从结果倒推里程碑,而不是从会议表倒推项目
先写清项目希望达到的结果,再识别实现结果所需的主要交付物和评审节点。不要先把固定周会、例会和所有会议搬进项目日历,再把它们误当成项目进展。
例如,产品发布项目可以先确定上线窗口、发布审批、测试验收、候选版本和设计定稿等节点,再判断每个节点的前置条件。这样形成的是有因果关系的排期,而不是一串彼此无关的日期。
3. 把跨部门依赖单独列出来
关键依赖通常发生在团队交接处:产品提供已确认需求,设计交付可审阅稿件,研发提供可测版本,测试完成验收,市场完成发布材料。把这些交接点列出来,明确交付方和接收方,能帮助团队发现日历上的“日期空隙”是否合理。
每项依赖最好能回答:前置输入是什么、谁负责交付、谁负责接收、如何判断完成。如果这些问题没有答案,日期再精确也可能只是计划上的假设。
4. 设置字段与分类,再录入关键事项
字段和分类应服务于团队决策。先录入关键里程碑、交付、评审和不可移动窗口,再逐步添加确有协作价值的事项。设置完成后,抽查不同团队是否能独立判断事项的负责人、状态和下一步动作。
日历事项标题也要写得具体。“设计”信息量太低;“移动端首轮交互稿提交”更容易被识别。标题不必写成长段说明,但应能体现交付对象或动作,细节放入描述或关联任务中。
5. 检查冲突、拥挤与可执行性
录入后不要只检查日期有没有填满,还要检查同一负责人是否在同一时段承担多个关键任务、评审前是否留有准备时间、依赖方能否按约定提供输入,以及项目关键节点是否集中到同一周。
日历上看起来没有冲突,不代表资源上没有冲突。一个团队可能同时承接多个项目,因此项目负责人还需要结合团队实际工作量和优先级判断。日历呈现时间,资源安排通常仍需要其他视图或沟通机制支持。
6. 共享、试运行,再修正规则
先邀请真正需要查看或维护日历的人参与试运行,而不是把日历建好后直接宣布“以后都看这里”。试运行时观察成员是否理解分类、是否知道如何报告变更、是否能找到事项详情和最新状态。
试运行后集中处理规则歧义,例如负责人字段到底填个人还是角色、暂定日期如何显示、跨团队变更由谁通知。规则通过实际使用检验后,再推广到更多项目或团队。
- 明确项目范围、参与团队和日历覆盖周期。
- 从项目目标倒推里程碑与关键交付。
- 列出跨部门依赖,确认交付方和接收方。
- 确定最小字段集与少量事项分类。
- 录入关键节点,检查资源冲突和计划可执行性。
- 共享并试运行,依据反馈修正规则与权限。

五、一个跨部门发布项目的示例:用依赖关系校验日期
1. 示例背景与使用边界
下面用一个虚构的产品发布项目演示日历如何组织。示例中的日期和事项仅用于说明结构,不代表行业标准排期,也不应被当作真实企业案例。实际周期要根据项目规模、审查要求、团队容量和风险重新估算。
假设项目涉及产品、设计、研发、测试和市场团队。目标是在计划窗口内完成一轮功能发布。项目负责人先确定上线窗口,再倒推必须完成的交付和决策节点,而不是先把每个成员的日常待办都放进日历。
2. 示例日历事项与责任关系

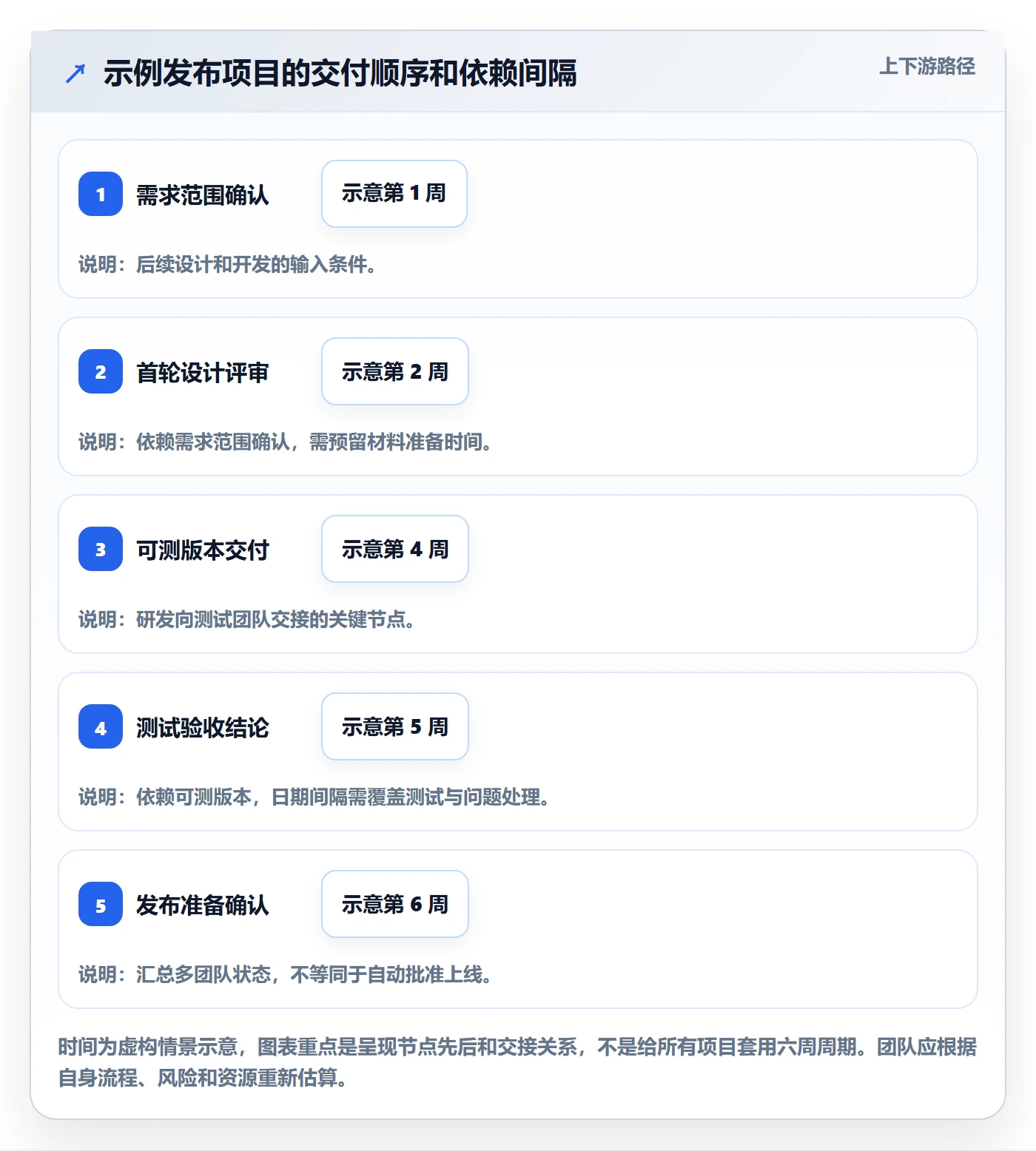

| 示例事项 | 主要责任 | 日历信息 | 需要核对的依赖 |
|---|---|---|---|
| 需求范围确认 | 产品负责人 | 示例第 1 周,标记为项目里程碑 | 明确范围、验收条件及未决问题 |
| 首轮设计评审 | 设计负责人、产品负责人 | 示例第 2 周,标记为评审节点 | 需求范围已确认,评审材料提前准备 |
| 可测版本交付 | 研发负责人 | 示例第 4 周,标记为跨团队交付 | 范围冻结,交付内容和可测条件明确 |
| 测试验收结论 | 测试负责人 | 示例第 5 周,标记为验收节点 | 可测版本已交付,缺陷处理路径明确 |
| 发布准备确认 | 产品、研发、测试、市场 | 示例第 6 周,标记为跨部门检查 | 关键风险、发布材料和回退安排已检查 |
3. 从日历中识别风险,而不是只看是否按时
如果“可测版本交付”和“测试验收结论”之间没有留出处理缺陷的空间,即使每个日期都填得完整,计划也可能不具备可执行性。日历检查的重点之一,是验证节点之间是否留有合理的准备、反馈和修复时间,而不是让所有日期紧密相接。
再看设计评审:如果评审参与者需要提前阅读材料,日历上的评审日期并不是唯一重要日期,还需要明确材料提交时间。把评审会议记上,却不记录前置准备,会让团队误以为只要出席会议就完成了协作。
4. 用简化的任务数据检查排期
团队可以用表格或工具中的关联任务检查主要依赖。下面是伪代码形式的校验思路,不依赖特定软件:如果前置交付晚于后置任务的开始日期,就提示项目负责人复核排期。
for task in project_tasks: if task.predecessor is not None: predecessor = find_task(task.predecessor) if predecessor.finish_date > task.start_date: warn( task.owner, "前置任务完成时间晚于当前任务开始时间,请检查依赖与排期" )
这类检查只能发现日期逻辑上的明显冲突,不能替团队判断估算是否合理、资源是否充足或验收标准是否清楚。它适合做第一道提醒,不应被当成项目计划自动正确的证明。

六、项目日历的维护机制:建立变更闭环
1. 设定固定检查节奏
项目日历建成后,需要有固定的回看节奏。节奏不必复杂:项目负责人定期检查未来一段时间的关键节点、未确认日期和跨部门依赖;参与团队则更新自己负责的交付状态。
项目周期短、变化快时,检查可以更频繁;稳定、周期长的项目则可以减少例行核对次数,但重大里程碑前应进行专项确认。固定节奏的价值不是多开会,而是让问题在节点到来前暴露。
2. 区分暂定、已确认和已完成
暂定日期不是无效信息,但必须让团队一眼看出它尚未承诺。可用状态、标签或标题约定表达“待确认”,并写出确认责任人和预计确认时间。否则,成员容易把暂定安排当成最终排期,进而提前投入或错过调整窗口。
已完成事项也不宜长期堆在活动视图中。可以按团队习惯归档、筛选或切换查看范围,但应保留必要历史记录,便于复盘变更原因和项目决策。
3. 变更记录要包含最少的关键上下文
对于影响团队协作的日期调整,建议保留原日期、新日期、变更原因、提出人、确认人和受影响事项。记录不必写成长篇说明,但应足以回答“为什么变、谁确认、接下来谁需要调整”。
如果团队使用的工具支持评论、历史记录、提醒或权限控制,可以根据实际版本和配置启用。不要假定不同工具的通知范围、权限继承和历史记录行为一致;上线前应通过小范围试用验证。
4. 用少量指标观察日历是否可信
与其追求复杂的项目管理仪表盘,不如先观察几项能指导行动的指标:关键事项的负责人完整率、日期变更后受影响方的确认情况、临近节点的未关闭依赖数量,以及重复或过期事项的比例。
这些指标不是行业通用基准,也不能单独代表项目成功。它们更适合帮助团队判断维护机制是否有效。例如,负责人完整率很高但变更通知经常遗漏,说明问题不在字段录入,而在变更闭环。
| 观察项 | 建议计算口径 | 异常时优先检查 |
|---|---|---|
| 关键事项责任完整率 | 有明确责任人的关键事项数 ÷ 关键事项总数 | 责任字段是否必填、团队是否只填写部门名 |
| 变更确认完成率 | 已通知并确认的关键日期变更数 ÷ 关键日期变更总数 | 受影响方清单、通知责任和确认方式 |
| 临近节点未关闭依赖数 | 指定检查窗口内仍未完成的前置依赖数量 | 依赖交付是否清楚、风险是否提前暴露 |
| 过期事项占比 | 已过期且未归档事项数 ÷ 当前展示事项总数 | 归档规则、状态维护和视图筛选设置 |

七、不同组织与不同项目阶段的行动建议
1. 小团队、短周期项目:先减少维护负担
参与人数少、沟通链路短时,最重要的是让每个关键节点有负责人、日期和下一步动作。分类可以少,字段可以简化,变更通过团队已有的工作渠道同步即可,但要明确谁负责更新日历。
不要为短周期项目设计复杂审批流程。若每次移动一个普通任务都需要层层确认,团队可能绕过日历维护,转而私下沟通。对小团队而言,轻量规则比看起来完整的流程更容易长期执行。
2. 多部门、百人以上组织:优先解决权限、口径和可追溯性
组织规模扩大后,问题往往从“有没有日历”转向“不同团队能否在同一套规则下协作”。这类团队通常需要考虑多项目视图、角色权限、变更历史、团队日历口径和跨项目依赖,避免关键安排只存在于某个人的表格或日程中。
选型时应先梳理组织需求,再核对工具实际能力。以 PingCode 为例,若评估对象是中大型组织或 100 人以上团队,可以重点验证其项目计划、团队协作、权限、部署方式和迁移能力是否符合企业要求。产品是否支持私有化部署,以及从 Jira 平滑迁移的具体范围、数据类型和实施条件,应以供应商当前产品说明及实际演示为准;“国产替代”也应通过功能、数据、安全、集成和运维评估来判断,不能只凭宣传语决定。
我会要求团队在采购或迁移前,用真实项目做验证:抽取一个包含多部门、任务依赖、日期变更和权限边界的项目,检查核心数据能否迁移、历史记录是否保留、成员能否理解新流程,以及管理员是否能维护。工具适配的关键不是功能清单更长,而是组织能否稳定执行同一套协作规则。
3. 项目仍在探索期:表达不确定性,不要过早制造精确日期
需求、方案或外部审批尚未明确时,远期日期只能作为计划假设。此时可以把关键窗口标为暂定,明确下一次确认点和负责角色。随着输入逐渐确定,再把计划从区间收敛为具体日期。
如果团队把高不确定事项写成精确到某天的承诺,日历看上去更整齐,却可能削弱可信度。探索期项目应把“何时确认”与“计划何时完成”同时呈现,避免把预测误认为承诺。
4. 项目接近上线:从排期管理转向风险检查
临近上线时,日历应突出不可逆或高影响节点,例如发布审批、数据准备、对外沟通和回退方案检查。此时不宜再大量增加普通任务,而应确认关键前提是否满足、未决风险是否有人处理、变更是否影响既定发布窗口。
对外承诺、监管审查或客户验收节点,通常需要更严格的确认流程。项目日历可以展示日期和责任,但最终决策仍应由组织约定的负责人作出。

八、选工具与定规则时的取舍
1. 轻量日历还是完整项目管理平台
只有少量协作者、依赖简单、项目变化不频繁时,团队现有日历或共享表格可能足以支持。此时增加复杂平台的迁移和维护成本,未必能带来相应收益。
当团队需要跨项目查看、管理复杂依赖、设置权限、追溯变更或支持较大规模协作时,单纯日历的能力可能不足。可以考虑在项目管理平台中维护任务和依赖,再用日历视图呈现关键时间。选择前应验证数据结构、使用门槛、集成方式和管理员成本。
2. 集中编辑还是开放更新
集中编辑有利于控制口径、减少误改,但容易形成单点瓶颈,负责人忙碌时更新会延迟。开放更新让事项负责人更接近实际信息源,但如果没有字段规则和变更责任,也可能造成分类混乱。
较稳妥的做法通常是分层授权:事项负责人维护自己负责的工作,项目负责人维护里程碑和跨团队规则;重大日期变更需要相应角色确认。具体权限设计应依据项目风险与组织流程,而不是追求绝对集中或绝对开放。
3. 颜色标签还是文字状态
颜色便于快速扫描,但不应成为唯一信息载体。不同人可能有不同色觉体验,颜色在打印、深色界面或截图中也可能难以区分。重要状态最好同时用清晰文字表达,例如“暂定”“已确认”“有风险”。
控制颜色数量比持续增加颜色更重要。若成员必须记住十几种颜色含义,分类体系大概率已经超过了实际需要。
4. 详细排期还是滚动计划
固定窗口、合规节点或客户承诺需要明确日期;远期探索任务则适合保留区间和确认点。两种方式可以在同一个项目中并存,关键是明确哪些是承诺、哪些是预测。
把所有远期工作都排到具体日期,容易产生计划维护负担;完全不写日期,又会让依赖方失去准备时间。团队需要根据不确定性、影响范围和承诺成本,决定计划精度。

九、发布前检查清单与下一步
1. 发布前逐项检查
- 项目目标、日历范围和参与团队是否明确?
- 关键里程碑是否从项目结果倒推,而不是只从会议安排整理?
- 每个关键事项是否有具体负责人、日期、状态和必要说明?
- 跨部门依赖是否标明交付方、接收方和完成条件?
- 暂定日期与已确认日期是否可以清楚区分?
- 日期变更由谁发起、谁确认、谁通知受影响方是否明确?
- 日历是否存在重复、过期或与其他计划不一致的事项?
- 权限、通知、工作日和时区规则是否经过实际验证?
2. 下一步先做一个小范围试点
不要从全公司统一日历开始。挑一个有明确里程碑、涉及两个以上团队、周期又足够短的项目,先按本文的最小字段集搭建试行版本。试点期间记录日期变更、依赖遗漏和成员理解偏差,再据此调整分类、字段和权限。
如果试点团队能说清楚“去哪里看最新时间、谁负责更新、日期变化后该通知谁”,说明日历已经开始成为协作接口。若大家仍依赖私聊确认,就先解决信息入口和变更责任,不必急着增加更多图表或模板。
3. 最后的专业判断
项目日历的质量,不取决于它填了多少日期,而取决于团队面对变化时是否还能依据同一份信息采取一致行动。它既要足够精简,让关键节点看得见;也要足够完整,让负责人、依赖和变更后果查得到。
我的建议是从三个动作开始:先筛出真正影响协作的事项,再明确日期与责任口径,最后用一个短周期试运行变更闭环。当团队能及时发现冲突、主动确认依赖、并在日期变动后同步调整,日历视图才真正从“展示安排”变成“管理协作”。
常见问题解答(FAQ)
1. 项目日历应该放哪些事项?
我刚开始负责跨部门项目,不确定是不是所有任务都要放进日历。我担心事项太多会看不清重点,太少又会漏掉关键节点。
优先纳入会影响团队协作或项目决策的事项,例如里程碑、关键交付、评审会议、上线窗口和跨团队交接节点。日常细碎待办可留在任务清单中;判断标准是:相关团队是否需要据此安排工作或采取行动。
2. 跨部门项目日历需要设置哪些字段?
我在整理项目日历时,发现各部门对日期和状态的写法不一样,后续很难确认谁负责、事项是否已经确定。我想知道最少要保留哪些信息,才能让大家看懂并持续维护。
先统一事项名称、开始或截止日期、负责人、所属团队、状态和依赖关系;必要时增加说明或相关文档链接。日期格式和“暂定”“已确认”等状态含义应事先约定,字段以能明确责任、时间和协作关系为准,不必为了完整而添加难以维护的信息。
3. 项目日历中的日期变更应该由谁更新和通知?
我遇到过一个节点延期后,项目日历、部门排期和会议通知没有同步更新的情况。我想知道怎么安排更新责任,才能减少团队继续按旧日期执行的风险。
指定一个日历维护责任人或唯一更新入口,并约定事项负责人发现变化后及时提交更新。变更记录应包含原日期、新日期、调整原因和受影响事项;维护人更新后通知相关团队,并确认关键依赖方已知悉。
4. 项目日历能代替任务清单或甘特图吗?
我希望用一种视图集中管理项目进度,但任务清单、日历和甘特图看起来都能展示任务信息。我担心重复维护会增加工作量,也不确定该用哪一种查看依赖和节点。
不能完全代替。项目日历适合查看事项在时间上的分布和关键节点,任务清单适合管理具体待办与负责人,甘特图更便于呈现任务周期和先后依赖;可指定一个主要维护入口,再按需要使用其他视图展示同一批任务,避免各处分别手动修改。
核心关键词
文章包含AI辅助创作:日历视图如何做好项目日历?跨部门团队入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/493913
读者评论
把项目日历和任务清单、甘特图的职责区分开很实用,避免把所有待办都堆进日期视图,反而看不出关键节点。
日期变更不只是改一个日期,还要检查依赖、同步关联计划并确认受影响团队收到通知,这个闭环容易被忽略。
最小字段集的建议比较务实。先明确负责人、状态和依赖方,再根据实际问题增加字段,比一开始设计复杂模板更容易维护。
跨部门交接点需要同时写清交付方、接收方和验收标准。只有日期没有这些信息,到了节点也未必能顺利启动下一步。
文中提醒远期计划不要填得过于精确,也指出工作日和节假日设置要按工具配置核实,能减少计划看起来确定、实际却有偏差的情况。
