日视图流程与规范:实施团队日历视图数据分析关键指标

实施团队的日历排得满满当当,为什么客户交付仍然延期?因为日视图展示的是“计划如何分布”,不是“工作是否有效完成”。要让日历视图真正支持管理,团队必须先统一任务、时间和状态的记录规则,再用计划兑现、延期结转、阻塞时长、任务周期与容量负荷等指标判断问题。否则,颜色再丰富、统计图再完整,也只是在放大不一致的数据。

一、先讲结论:日视图不是排班表,而是团队的每日协作机制

1. 日视图首先要回答三个问题

我设计实施团队日视图时,会先确认它要支持哪类决定,而不是先挑图表或配置颜色。对团队成员,它要说明今天先做什么、做到什么程度、遇到问题找谁;对负责人,它要揭示任务是否冲突、依赖是否就绪、承诺是否需要调整;对管理者,它要呈现交付风险和资源约束。

这三个层次对应三个不同的使用目的:执行、协调和决策。若一张日历同时承担考勤、绩效排名、项目进度、资源核算和个人提醒,字段会不断增加,维护负担也会随之上升。结果通常不是信息更全面,而是成员不再认真更新。

2. 先定决策,再定指标

如果团队想解决“当天工作到哪里了”,就需要任务状态和更新时间;如果想解决“为什么持续延期”,就需要原定截止时间、变更记录与阻塞原因;如果想解决“是否排得过满”,就需要可用容量、预计投入以及非项目工作。没有对应管理动作的指标,不应该仅因容易统计就放进日视图。

我的判断标准很简单:看见某个异常后,负责人能否在一个工作日内采取明确动作?如果“延期率偏高”只会触发一场责备会议,它不是有效管理指标;如果它能进一步定位到需求变更、外部等待或估算偏差,并触发重新排序、升级协调或调整承诺,它才有价值。

3. 不把忙碌程度当成产出

日历上的任务块多、工时长、颜色密集,都不能直接证明一个人贡献更高。实施工作包含客户沟通、现场等待、环境验证、文档整理和跨团队协调;这些工作的难度、外部依赖和可拆分程度差异很大。单纯比较任务数量或日程填充率,容易奖励“把任务拆得更碎”,反而惩罚处理复杂问题的人。

因此,日视图适合发现执行风险和协作瓶颈,不适合作为单一绩效评价工具。团队若要评估交付结果,还应结合范围、质量、客户验收和任务复杂度等信息,而不是把日历上的忙碌程度当成完整答案。

一、先讲结论:日视图不是排班表,而是团队的每日协作机制

二、背景与真实场景:日历看起来正常,交付却可能已经失速

1. 实施工作天然带有外部依赖

实施任务往往不完全由执行人控制。环境权限可能尚未开通,客户联系人可能没有确认数据,接口团队可能还未提供字段说明,测试窗口也可能临时变化。若日历只记“配置系统,周二完成”,它能呈现承诺,却解释不了为什么任务无法推进。

这也是实施团队与纯个人待办清单的关键区别:一项工作能否按时完成,往往取决于多个参与方的先后协作。只追踪负责人和截止时间,会把系统性等待误读为个人执行问题;只追踪状态,又无法知道阻塞从何时开始、需要谁解决。

2. 常见现场:计划在早上,变更在下午

设想一个由 12 名成员组成的实施小组,上午确认了 28 项当天计划。下午客户临时要求优先处理一项上线问题,接口联调因此被推迟;另一项权限申请则一直没有响应。若团队只在下班前更新状态,日历上可能只留下“未完成”,无法还原当天发生的决策,也无法判断这究竟是排期不合理、突发需求还是外部依赖。

这类情况不应靠更频繁地催成员更新来解决。更有效的做法是记录变更事件:什么任务被插入、谁提出、影响了哪些原有安排、原承诺是否同步调整。日视图因此不只是任务清单,还成为团队还原计划偏差的依据。

3. 数据源不稳时,精细分析只是精确地算错

如果计划时间由负责人维护、实际完成时间由成员随意回填、阻塞状态又没有统一定义,同一个“延期率”可能因团队成员理解不同而产生不同结果。报表的小数位越多,不代表结果越可信。先让数据含义一致,再追求统计精度。

下面的流程图数据是情景模拟,用来说明记录环节如何逐步影响可分析任务比例,不代表行业平均水平或真实企业调研结果。团队可用自己的抽样数据替换这些数值。

日视图流程与规范:实施团队日历视图数据分析关键指标

三、拆解常见误区:别让日视图变成漂亮但无用的仪表盘

1. 误区一:日程排得越满,团队效率越高

计划填充率只能说明排入日历的时间占可用时间的比例,不能说明这些时间最终产生了多少有效交付。排得过满还会让团队失去处理临时问题的缓冲,一旦客户插单或环境故障出现,后续任务就会连锁后移。

容量规划要区分“可承诺时间”和“理论工作时间”。例如成员一天在岗 8 小时,但还要参加团队例会、客户沟通和支持轮值,可用于计划任务的时间就不应按 8 小时计算。缓冲比例也不应照抄某个所谓行业标准,而应从团队历史插单和等待情况中估算。

2. 误区二:任务完成数可以横向比较个人表现

将任务完成数用于个人排名,常常会产生反向激励:成员倾向于拆分简单任务、回避复杂任务,或者把尚未真正验收的工作提前标为完成。实施任务还可能有长短差别,一项环境迁移工作和一项资料确认工作即使都计为“一项”,投入与风险也并不等价。

如果确实需要比较团队吞吐量,应先限定任务类型、时间范围和完成定义,再观察团队整体变化。个人层面的分析更适合用来识别负荷和阻塞,而不是脱离上下文做名次。

3. 误区三:延期就等于执行不到位

延期是结果,不是原因。任务可能因为前置条件未完成而等待,也可能因为需求范围变化、估算过于乐观、临时事故或优先级被调整而晚于原计划。将所有延期归到执行人头上,会使成员倾向于隐藏风险,日视图反而失去预警功能。

我建议至少把延期原因分为几类:估算偏差、需求变更、外部依赖、资源冲突、突发故障和任务定义不清。分类不必一开始就很复杂,但必须能帮助团队决定下一步由谁处理。

4. 误区四:完成率公式不需要定义例外

“按时完成任务数 ÷ 到期任务数”看起来直观,但取消任务、合并任务、截止时间修改和跨日任务应该如何处理?若团队没有约定,成员就可能通过改截止日期改善数字,负责人也可能将取消项随意排除,最后各自算出的完成率都“正确”。

正式使用指标前,必须写明分子、分母、时间范围、排除项和数据来源。若截止时间曾被修改,最好同时保留原始承诺与最新承诺;否则,计划频繁改期会把历史偏差从统计中抹掉。

5. 误区五:日视图可以替代项目计划和交付质量管理

日视图擅长呈现当天或短周期内的任务分布、责任人、状态和冲突。它并不天然适合解释项目范围、关键路径、客户验收标准或长期资源预算。团队如果试图用日历覆盖所有管理问题,常会陷入字段膨胀和视图复杂化。

较稳妥的边界是:日视图承担日常执行与协调,项目计划承担阶段目标和依赖关系,质量记录承担缺陷、验收和返工信息。三类数据可以关联,但不必全部挤在一个日历界面中。

三、拆解常见误区:别让日视图变成漂亮但无用的仪表盘

四、专业判断逻辑:先定数据口径,再决定看什么

1. 明确一条任务记录的最小字段集

日视图要进行可靠分析,最小字段集通常包括任务名称、负责人、项目或客户、计划开始时间、计划结束时间、当前状态、优先级、实际完成时间以及更新时间。实施团队还应视需要增加依赖项、阻塞原因、预计投入和变更来源。

字段不是越多越好。每增加一个必填字段,都会增加录入成本。我的做法是先问:这个字段是否支撑某项明确决策?如果阻塞原因用于每周识别协作瓶颈,就值得保留;如果某字段长期无人查看,也不会触发行动,就应考虑移除或改为选填。

2. 统一状态定义和时间边界

状态必须用团队能观察到的行为定义,而不能只靠主观感受。例如,“进行中”表示负责人已经开始执行并有可核对的进展;“受阻”表示由于某项前置条件未满足,当前无法继续;“已完成”表示交付物达到事先约定的完成条件,而不是仅仅停止操作。

时间口径也要明确。跨午夜任务是按自然日拆分还是保留完整时间段?暂停后恢复的任务,周期时间是否包含等待?日历上的全天事项是否计入容量?这些决定会影响不同指标,团队应在开始统计前定下来,不要在看到结果后再改规则。

3. 保留原计划和变更历史

如果系统只保存最新截止时间,计划变更就会覆盖原始承诺。这样既无法计算初始计划兑现情况,也无法了解团队是否频繁重排。建议保留原计划时间、当前计划时间、变更时间、变更原因和提出方,至少能回答“什么时候改了、为什么改、影响了什么”。

这并不意味着每次小调整都要填写长篇说明。对日常操作,可以使用少量原因类别并允许补充简短备注;对重大交付节点,则应保存更完整的变更记录。目标是让管理者看得懂变化,而不是让成员多做无意义文书工作。

4. 将指标分成计划、流动、阻塞和容量四类

一组不超过十项的核心指标,通常比几十项无人解释的报表更有用。建议按计划兑现、任务流动、阻塞等待和资源容量四类组织,且每类至少能关联到具体行动。团队可以先选四到六项,连续观察几个统计周期后再增减。

指标类别 可选指标 主要回答的问题 必须注意的口径
计划 计划兑现率、按时完成率 承诺的工作是否按期交付? 区分原始承诺与改期后的截止时间。
流动 任务周期、延期结转率 工作从开始到完成是否顺畅?积压是否累积? 明确周期起点、终点及暂停是否计入。
阻塞 受阻任务占比、阻塞时长 工作主要卡在何处,等待是否持续变长? 记录阻塞开始、解除时间及原因类别。
容量 计划负荷率、临时插单占比 计划是否超过可用能力,变化从哪里来? 区分项目任务、支持工作、会议和休假。

5. 让指标定义能被成员复述

指标说明不应只存在于管理者的报表配置里。团队成员至少要能说清楚:什么任务会进入统计、任务何时算完成、延期怎么算、阻塞由谁登记、临时插单如何处理。如果指标无法被一线成员复述,通常意味着口径尚未真正统一。

下图为一组示意基准,重点不是要求团队达到某个数值,而是说明同一指标应同时展示承诺口径与改期口径。两种算法回答的问题不同,不能混为一个“完成率”。

日视图流程与规范:实施团队日历视图数据分析关键指标

五、日视图的日常流程:把计划、执行、变更和复盘连起来

1. 前一工作日:排定次日可执行计划

排明日计划时,负责人不应只把任务放进日历,还要检查任务是否具备开始条件。实施任务至少要确认负责人、预计时间窗、交付结果和依赖项;如果关键权限、数据或客户确认尚未到位,应标注为条件待满足,而不是假设工作一定能启动。

一项任务若预计跨越多个工作日,通常不宜作为一个巨大的日历块长期占位。可以按可验收的阶段拆分,例如环境准备、配置验证、客户确认和问题收尾。拆分的目的不是增加计数,而是让团队在一天内看见可判断的进展。

2. 每日开始:确认可用容量和风险

开始工作前,成员更新当天不可用时间、客户会议、支持轮值和已有阻塞;负责人检查任务冲突、跨项目重复安排和依赖未就绪的事项。若某人被安排的预计投入已经超过可承诺时间,应先调整优先级或协商范围,而不是默认靠加班补足。

每日确认不必演变为冗长会议。只要能快速明确当天的最高优先级、需要协调的依赖和可能影响交付的变更,团队就有了共同计划。对于运作成熟的团队,这一步可以通过异步更新完成。

3. 日间执行:记录变化,而不只是改日历

出现插单、等待或任务转移时,记录最小必要信息:变更时间、原因、影响的任务和新的处理安排。若任务因外部依赖受阻,还应标明当前等待对象与下一次跟进时间。这样,负责人可以区分“暂时等待但有明确计划”与“没有人继续推进”。

日间状态不需要每隔几分钟刷新。更新频率应与团队的协作节奏匹配:依赖紧密、当天需要决策的任务,可以在发生状态变化时更新;低风险、跨日工作则可在每日开始或结束时维护。过度更新会占用执行时间,过少更新则会让预警失效。

4. 当日结束:回填结果并为未完成事项定下一步

收尾时,把当天任务标为完成、进行中、受阻或延期,并为未完成任务注明原因和下一步安排。不能只把任务拖到明天而不留下原截止时间,否则结转会在日历上消失,团队也无法分析计划为什么持续漂移。

复盘重点不是追问“为什么没做完”,而是核对原计划是否合理、工作是否具备启动条件、变化是否及时同步、下一步是否有明确负责人。若每天都发现相似原因,问题通常已经从单个任务上升到流程设计。

5. 每周复盘:从异常样本找系统性问题

日常视图解决当天的协调,周度复盘则判断问题是否重复发生。负责人可以抽查延期任务、长时间受阻任务和频繁改期任务,确认原因分类是否准确,并比较不同项目类型、任务阶段或依赖方的差异。

复盘时不要仅看平均数。少数特别长的等待可能拉高平均阻塞时长,却被多数短任务掩盖;建议同时查看中位数、分位数或最长等待样本。对小团队而言,直接检查具体任务记录,常比过早建立复杂统计模型更有效。

五、日视图的日常流程:把计划、执行、变更和复盘连起来

六、关键指标与案例:从一组任务记录走到实际行动

1. 先选少量指标,避免把报表当成绩单

实施团队的日视图可以从以下指标开始。公式不是行业统一标准,团队应根据自己的任务定义和工作节奏调整,并在发布口径时注明统计范围。

指标 建议计算方式 适用判断 容易误读的地方
计划兑现率 按计划完成的任务数 ÷ 统计周期内计划到期的任务数 观察原定工作是否按承诺完成。 需说明取消、改期和范围变化是否纳入。
按时完成率 截止时间前完成的到期任务数 ÷ 纳入统计的到期任务数 观察交付时间的稳定性。 必须区分原始截止时间和当前截止时间。
延期结转率 周期结束后仍未完成并结转的任务数 ÷ 周期内到期任务数 识别计划积压和跨期漂移。 优先级调整和合理的需求变更应单独解释。
受阻任务占比 统计周期内出现受阻状态的任务数 ÷ 活跃任务数 观察外部依赖或内部协作的阻塞范围。 仅看任务数无法反映阻塞持续时间。
阻塞时长 阻塞解除时间减去阻塞开始时间 定位等待成本和需要升级的依赖。 应区分工作时间与自然时间,并明确暂停规则。
任务周期 完成时间减去开始时间 观察不同任务类别的流动情况。 不同复杂度任务不宜直接横向比较。
计划负荷率 计划投入工时 ÷ 可用于项目工作的工时 发现排期是否接近或超过实际容量。 可用工时需扣除会议、轮值、休假等占用。
临时插单占比 周期内临时新增任务数 ÷ 周期内任务总数 观察计划稳定性及需求入口变化。 插单数量少不代表影响小,还要看投入与优先级。

2. 示例数据:平均完成率正常,不等于交付风险低

以下为情景模拟:某实施小组一天有 24 项到期任务,其中 18 项按原计划完成,3 项因客户临时需求调整了顺序,2 项等待外部权限,1 项因估算不足延期。若只看“18 项完成”,团队容易得出整体还算正常的结论。

但把原因拆开后,管理动作就不同了:客户插单需要检查需求优先级和变更审批;权限等待需要推动外部责任方并设定升级时间;估算偏差则要回看任务拆分与历史工作量。三个未完成原因不能用一条“执行不力”统一处理。

本例的原始计划兑现率为 18 ÷ 24,即 75%。如果排除经确认的需求变更任务,剩余 21 项中按原计划完成 18 项,则可观察到的比例为 85.7%。这两个比例各有用途:前者说明承诺结果,后者帮助识别执行与依赖表现;不能为了展示更好结果,事后任意缩小分母。

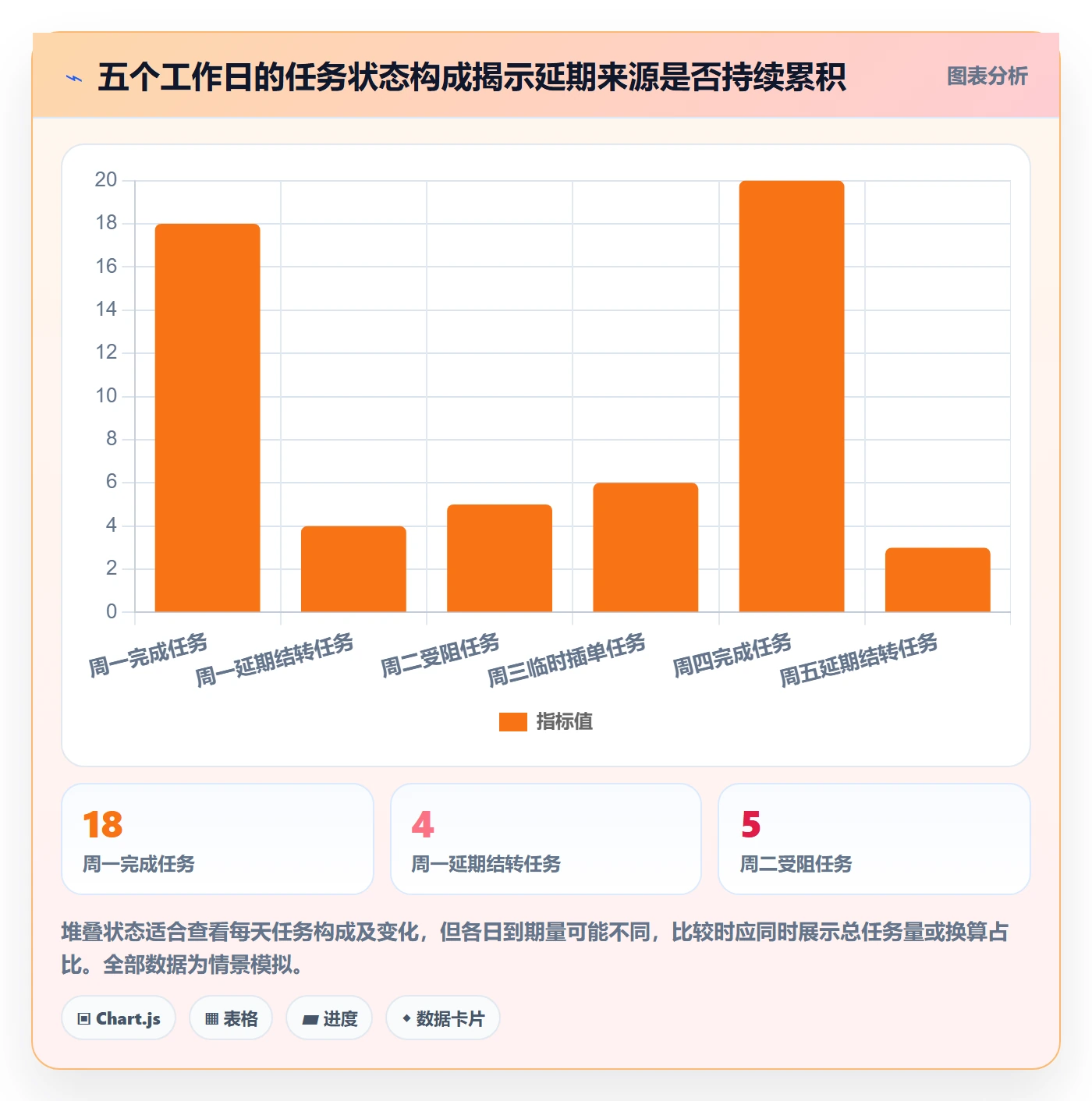

下图展示示意团队五个工作日的任务状态。它的用途是帮助观察异常是否集中在某一天或某类状态,而不是作为真实行业基线。

日视图流程与规范:实施团队日历视图数据分析关键指标

3. 阻塞原因要与阻塞时长一起看

受阻任务占比可以告诉负责人问题覆盖面有多大,阻塞时长则能说明等待成本。假设一周内有 8 项任务出现阻塞,其中 5 项只等待数小时,另外 3 项分别等待两天以上,单看“8 项受阻”无法判断是否需要升级,也无法区分零散的小延迟与持续的协作瓶颈。

阻塞原因分类应服务于行动,而不只是做饼图。若权限等待占比高,可以建立提前申请清单;若客户反馈等待偏长,可以明确响应窗口和升级联系人;若内部技术依赖反复出现,则应在计划阶段提前确认接口准备度。

4. 任务周期应分类型观察

将所有任务的周期混在一起,容易被少数长周期复杂工作带偏。更有用的方式是按任务类型或阶段拆分,例如环境准备、数据迁移、配置验证、客户培训和问题收尾,再观察每类工作的中位周期与长尾任务。

若某类任务周期逐渐变长,不要立刻把原因归结为人员效率下降。要进一步核对任务范围是否扩大、等待时间是否增加、返工是否增多,以及样本构成是否发生改变。周期指标的价值在于提出可验证的问题,不是自动给出原因。

5. 容量分析要把“可用时间”算清楚

假设成员某日名义工作时间为 8 小时,团队会议和客户沟通占用 1.5 小时,支持轮值预留 1 小时,实际可用于计划任务的时间约为 5.5 小时。如果排进日历的任务预计需要 6.5 小时,团队一开始就已经超出容量;事后发生延期并不意外。

可用容量应按团队实际工作构成计算,且不同角色不必使用相同参数。负责客户沟通的实施顾问、负责批量配置的工程人员和承担支持轮值的成员,能用于计划任务的时间结构可能明显不同。用统一的八小时假设,反而会制造虚假的可比性。

日视图流程与规范:实施团队日历视图数据分析关键指标

七、不同情况下怎么行动:让指标触发协作,而不是触发责备

1. 延期升高:先拆原因,再确定责任动作

如果按原始截止时间计算的延期率升高,先抽样检查延期任务,而不是马上要求所有人提高完成速度。若原因集中在估算偏差,应调整任务拆分和估算方法;若集中在客户需求变更,应建立变更确认与影响评估;若集中在依赖等待,应明确责任方、跟进时间和升级路径。

团队还要看延期是否集中在少数任务类型或项目阶段。若只有数据迁移任务频繁延期,解决办法可能是增加前置数据核验,而不是全团队统一增加缓冲;若多个项目都在客户权限环节受阻,则可能需要调整项目启动清单。

2. 计划负荷过高:先减承诺,不要默认加班

当计划负荷连续高于可用容量,负责人应先做排序:哪些任务必须当天完成,哪些可以移到后续日期,哪些需求需要重新确认范围。必要时,明确告知相关方新的交付时间,并记录调整原因。只把任务继续塞进日历,会让报表暂时好看,却把风险转移给一线成员。

若团队长期在高负荷下运行,还应检查非项目工作是否被遗漏。支持请求、临时会议、客户答疑和返工若没有计入容量,计划负荷看似合理,实际工作却早已超限。记录这些工作不一定要拆成很多细碎任务,但需要在容量估算中有稳定位置。

3. 阻塞时间变长:把等待变成有负责人的事项

阻塞任务不能停留在“等待中”。每个阻塞项都应有原因类别、当前等待对象、首次记录时间和下一次跟进时间。超过团队约定的响应窗口后,由明确角色发起升级。这样才能避免任务长期挂在日历里,却没有任何人继续推动。

如果等待来自外部客户,升级动作可能是约定反馈时间或提供替代方案;如果来自内部团队,则要确定交付边界、优先级和责任人。管理者要关注的是阻塞是否被及时发现和处理,而不是惩罚提出阻塞的人。

4. 临时插单多:判断是必要响应还是入口失控

临时工作并非都应该拒绝。生产故障、上线风险或客户业务中断,可能必须打断原计划;但若大量普通需求都以“紧急”名义插入,团队就需要检查需求入口、优先级定义和审批方式。

可将插单分为紧急故障、承诺范围内的临时补充、范围变更和常规新需求,并记录各类投入占比。若某类插单长期占用大量时间,可能要调整项目排期、支持轮值或需求评审机制,而不是要求执行人员继续挤压原定任务。

5. 数据更新率低:先降低维护摩擦

当日视图更新率偏低,不一定是成员不配合。字段太多、更新时间点不清楚、移动场景难操作、状态选项难以区分,都会降低数据维护意愿。先观察成员在哪一步放弃更新,再决定要删字段、合并状态还是调整更新时机。

在实施团队中,成员可能连续在客户现场工作,无法随时录入。可以把更新要求设为“发生关键变化时记录,日终完成必要回填”,而不是要求全天候实时填写。数据新鲜度应服务于协调节奏,不应变成持续监控。

6. 不同异常对应不同动作

观察到的异常 优先核查 建议行动 不建议的做法
原始计划兑现率下降 估算、范围变化、前置条件是否就绪 按原因类别调整计划和启动检查。 只要求成员增加每日任务数。
任务结转连续增加 是否存在长期未拆分任务或频繁改期 拆出可验收阶段,明确新承诺和原因。 反复把任务拖到下一天但不保留历史。
阻塞时长拉长 等待对象、升级机制和响应窗口 设置跟进人、下一动作和升级时间。 把受阻任务直接算作执行人未完成。
负荷率长期接近或超过容量 计划工时是否包含会议、支持和沟通 重排优先级,重新协商范围与交付时间。 默认通过加班消化所有超额承诺。
临时插单占比持续升高 需求入口、紧急标准和审批规则 分级处理并复核插单对原计划的影响。 把所有变化视为执行团队失控。
七、不同情况下怎么行动:让指标触发协作,而不是触发责备

八、不同情况下的取舍与落地检查

1. 小团队与大团队,追踪深度不应相同

小团队可以用较少字段和短周期沟通,负责人往往直接知道任务背景,不必一开始就构建复杂指标体系。优先保证负责人、时间、状态和未完成原因准确,等重复问题出现后再增加阻塞类别或容量统计。

跨项目、跨角色的大型实施组织则需要更稳定的字段字典、状态规范和变更历史,否则不同项目之间的数据无法解释。但规范越完整,维护成本也越高。设计时应先界定哪些信息用于项目级协调、哪些信息用于组织级分析,避免把所有团队都绑在不必要的录入要求上。

2. 实时更新与日终更新,按决策时效选择

若任务变更会影响当天上线、客户现场安排或多个团队的前置工作,状态变化应尽早记录,让协作方及时调整。若任务风险低、当天内无需其他人据此决策,日终回填可能已经足够。更新频率越高,信息越及时,但一线维护成本也越高。

可以先设定关键事件实时更新、普通进展在约定时点更新的混合规则。关键事件包括任务受阻、交付时间变更、紧急插单和完成验收;普通进展则不必每次操作都产生状态通知。

3. 细粒度拆分与维护成本之间要平衡

把工作拆得更细,通常更容易识别进展与阻塞,但也会增加录入、分派和维护成本。任务太粗,日视图只显示一个长期进行中的大块;任务太细,成员则要维护大量没有独立决策价值的小事项。

一个实用判断是:这项任务是否有独立负责人、可识别的完成条件,或需要单独协调依赖?若都没有,未必需要作为单独统计单位。团队可以先针对容易延期的工作拆分,稳定后再检查粒度是否过细。

4. 指标数量与解释能力之间要平衡

初期建议只选能对应当前痛点的四到六项指标。例如延期突出,就关注原始计划兑现、结转和变更原因;跨团队等待突出,就关注阻塞占比、等待时长和升级响应;资源冲突突出,就关注计划负荷、可用容量和临时工作。

如果一个指标连续几个复盘周期都没有引出任何讨论或行动,应检查它是否重复、不可解释,或根本不适合团队当前阶段。报表不需要为了显得专业而越做越长,减少无效指标本身也是治理能力。

5. 上线前后使用同一张检查清单

  • 每项任务是否有明确负责人、计划时间和可判断的完成条件?
  • 状态定义是否一致,成员是否知道何时标记为受阻或完成?
  • 原始截止时间与改期记录是否能够追溯?
  • 跨天任务、暂停任务、取消任务和临时插单是否有统一处理方式?
  • 每项指标是否写明公式、统计周期、分母、排除项和数据来源?
  • 每个关键异常是否对应负责人、下一步动作与处理时限?
  • 日常更新成本是否与团队工作节奏相匹配?

上线后,先用一至两周做口径校准,不急于据此排名或考核。抽查记录是否完整、指标是否能被成员复述、异常是否触发实际行动。若结果看起来意外,先检查样本、定义和数据缺失,再讨论团队表现。

八、不同情况下的取舍与落地检查

九、把日视图做成可改进的闭环,而不是日报橱窗

1. 先用小范围试行验证规则

在扩大使用范围前,可以选择一个项目组或一种常见交付类型试行。观察字段是否够用、状态是否容易理解、更新是否影响一线工作,并记录团队反复询问的问题。若成员总是把“等待客户确认”误标为“进行中”,说明状态规则需要调整,而不是要求大家更认真填表。

试行期间要保留对照信息,例如计划任务、变更记录、完成结果和阻塞原因。重点不是证明新流程一定提升效率,而是验证这些记录能否更早发现冲突、减少重复追问,或让跨团队协调更有依据。

2. 用异常样本检查指标是否可信

每个统计周期抽查少量任务,特别是延期、改期和长时间受阻的任务。逐项核对日历记录是否与实际过程一致,分母是否包含了应纳入任务,完成时间是否可靠。如果一项指标只有汇总数字、无法追溯到具体记录,就很难用于改进决策。

当团队规模较小、样本量不足时,比例可能因一两项任务发生明显波动。此时应同时展示任务数和比例,并说明统计周期,避免把短期波动解读为趋势。数据点少并不可耻,把不稳定结果说成确定结论才是风险。

3. 每次复盘只推动有限的改进动作

复盘可以发现很多问题,但不宜一次增加十几条流程要求。优先挑选影响范围大、团队有能力改变、且能够在下一周期验证的事项。例如提前检查客户权限、建立插单审批规则,或把长周期迁移任务拆成阶段交付。

下一周期再看相应指标和任务样本是否发生变化。若等待时长下降但任务总量也减少,结论就不能简单归因于流程优化;要把工作量、任务构成和人员可用性一起考虑。指标不是因果证明,改进效果需要结合上下游变化来判断。

4. 日视图真正的价值在于减少意外,而非制造控制感

一套成熟的日视图不会让每项工作都按最初计划一成不变。它的价值是让变更更早可见、让依赖有人跟进、让超载及时暴露,并让团队知道哪些承诺需要重新协商。计划发生变化并不自动代表失败,隐瞒变化、无法解释变化、没有下一步安排才是治理问题。

因此,实施团队建立日视图的顺序应当是:先统一记录对象和状态,再明确时间与变更口径,然后选择少量可行动指标,最后建立日常更新和周期复盘。下一步可以先抽取最近一周的任务记录,核对负责人、计划时间、完成时间和延期原因是否齐全;如果连这四项都无法稳定解释,就先修复数据流程,不要急着做复杂分析。

常见问题解答(FAQ)

1. 实施团队的日视图应该按什么流程维护?

我负责实施项目时,经常发现日历上的安排和实际进展对不上。我想知道日视图应该在一天中的哪些节点更新,才能既不增加太多记录负担,又能及时发现问题。

可采用“前一工作日排计划、每日开始时确认、执行中记录变更、当日结束时回填”的流程。排计划时填写负责人、任务时间、优先级和依赖;开始时核对人员可用时间及冲突;发生插单或阻塞时及时记录原因和影响;结束时更新状态,并为未完成任务注明原因、后续安排和新的计划日期。

2. 分析日视图时,哪些指标最值得优先关注?

我希望用日历数据判断实施工作是否顺畅,但看到太多指标时,团队容易花时间填表,却不知道该采取什么行动。我想先找到一组能暴露延期、等待和排期问题的指标。

建议先看计划兑现率、按时完成率、延期或结转率、阻塞时长和计划负荷。每项指标都要明确统计周期、任务范围、分子分母和例外处理;例如,计划兑现率可按“周期内按计划完成的任务数÷周期内计划到期的任务数”计算,并提前约定取消或改期任务是否纳入分母。

3. 日视图里的未完成任务和临时插单应该怎么统计?

我经常遇到任务当天没做完,或者客户临时提出新需求的情况。如果只看最终完成数量,我很难判断是排期不合理、外部依赖导致等待,还是团队执行出了问题。

未完成任务应保留原计划日期、当前状态、结转日期和未完成原因;临时插单则记录提出时间、来源、优先级及对原计划的影响。分析时分别统计延期或结转率、插单占比和阻塞原因,不要把合理的优先级调整与执行失控合并判断,也不要覆盖原计划数据,否则无法识别计划变更带来的影响。

4. 能不能用日历排满程度或任务完成数量评价个人效率?

我在团队复盘中看到有人用每天排了多少任务、完成了多少任务来比较成员表现,但不同实施任务的复杂度和外部依赖差异很大。我担心这些数字看起来直观,却不能真实反映工作贡献。

不建议单独用日历排满程度或任务数量评价个人效率,因为任务粒度、难度、等待依赖和临时支持工作都会影响结果。日视图更适合发现容量冲突和协调风险:可将计划工时与扣除会议、支持任务后的可用工时对照,并结合任务类型、阻塞时长和交付结果分析;比较时应先统一任务分类和统计口径。

核心关键词

读者评论

侯
侯雅楠

文中把原始截止时间和最新截止时间分开统计很实用,能避免频繁改期后只看到较高的完成率;实际落地时还需要明确哪些变更要留痕。

马
马书瑶

不建议用日历填充率或任务数量直接评价个人,这些数据容易忽略外部等待和任务复杂度。按阻塞原因分类,更有助于找到协作问题。

江
江若宁

每日排计划前检查依赖和可用容量,比事后催更新更能预防延期。不过字段不宜过多,最好只保留能支持具体处理动作的信息。

文章包含AI辅助创作:日视图流程与规范:实施团队日历视图数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/491084
