项目日历流程与规范:研发团队日历视图制度设计关键指标

项目日历流程与规范:研发团队日历视图制度设计关键指标

不少研发团队的日历并不空:评审、联调、测试、发布窗口都已排上,临近节点时却仍有人不知道依赖何时交付、计划变更后该通知谁。问题通常不在日历条目太少,而在于团队没有定义哪些信息必须进入日历、谁负责维护,以及如何判断一次变更是否真正同步到受影响的人。项目日历制度的目标,不是把日程填满,而是让关键时间承诺可见、可追踪、可纠偏。

一、先给结论:项目日历应当是协作控制面,不是第二份任务清单

1. 日历管理的是“时间承诺”,不是所有工作

我建议先把项目日历定义为一份共享的时间视图:它呈现有明确日期或时间窗口、会影响多人协作、需要提前准备或需要跨团队确认的事项。它不负责承载需求细节、任务拆解和完整项目计划,而是帮助团队回答几个具体问题:什么时候需要交付?谁负责?哪些团队会受影响?计划变动后发生了什么?

因此,需求描述应保留在需求文档或任务系统中,日历条目只保留足够判断时间和影响的信息,再链接到对应任务或文档。这样既能让日历保持可读,也能避免同一条信息在多个地方重复维护后逐渐不一致。

2. 制度是否有效,先看信息质量,再看交付结果

只看里程碑按期率容易误判。一个项目可能按期完成,但关键日期一直靠群聊临时确认;也可能因为外部依赖变化而延期,但团队提前暴露风险并及时调整。前者不一定说明日历制度有效,后者也不该自动被判定为制度失败。

我会把评估拆成两层:第一层看日历信息是否完整、更新是否及时、变更是否留痕;第二层看里程碑偏差、排期冲突和风险暴露是否改善。第一层判断制度有没有被执行,第二层判断它有没有帮助协作。若只追求“按期率”,团队可能选择少记录、晚暴露问题;若先建立可信的信息链,才有条件讨论交付结果。

3. 先建立最小规则,再根据团队复杂度增加治理

小团队通常不需要复杂审批流。事件类型、负责人、日期、关联项目和状态等基础信息,再加上明确的变更通知规则,往往已能解决大部分协作问题。跨多个研发团队、产品线或发布窗口的组织,则需要进一步区分项目视图、团队视图和组织级视图,并明确哪些变更必须升级确认。

制度的好坏不取决于字段数量,而取决于每个字段是否有人维护、是否用于真实决策。没有明确用途的字段,通常只会增加填表负担。

项目日历流程与规范:研发团队日历视图制度设计关键指标

二、为什么需要制度:日历混乱往往从一次小变更开始

1. 依赖交付时间不清,风险会在不同团队之间传递

设想一个常见的研发场景:前端团队计划在周三开始联调,后端接口原定周二提供;周一接口范围调整,消息发在项目群里,但日历中的联调日期没有变。前端按原计划准备,测试团队也安排了环境,直到周三才发现依赖未就绪。

这不是单纯的“有人忘记改日历”。它反映出流程缺少变更责任、通知对象和确认动作。日历条目若只有事件名与时间,即使填写得很整齐,也无法告诉团队这次调整会影响哪些工作。

2. 个人日程、项目节点、团队例会和资源窗口不是一种信息

团队常把所有时间相关事项塞进一个视图,结果会议、交付节点、值班安排和发布窗口互相淹没。更可行的做法是按用途区分信息,再决定是否汇总展示。

信息类型 主要回答的问题 日历中的推荐呈现 不宜混入的内容
项目里程碑 交付或验收节点何时发生 目标日期、负责人、状态、关联任务 完整需求说明与任务分解
团队例会 哪些人需要在何时参加 固定周期、参与范围、会议链接 与项目无关的个人私人安排
发布与变更窗口 何时允许发布、变更或停机 时间窗口、审批状态、影响对象 未确认的口头设想
资源或人员安排 关键资源何时可用 资源占用、值班覆盖、冲突提示 不必要的个人敏感信息

这里的分类不是为了增加日历数量,而是为了让不同角色看到与自己有关的时间信息。项目负责人需要关注里程碑与依赖,团队负责人需要关注资源冲突,执行成员则需要快速确认自己要参加的活动和准备事项。

3. 日历是计划视图,不是实时事实数据库

日历呈现的是团队当前认可的计划和时间安排。它可能因为需求变化、技术风险或外部依赖而调整,因此不能被当作永久不变的承诺记录。发生变更时,应同步更新条目、说明原因、记录影响范围,并保留必要的历史信息。

如果日历工具无法保存完整变更历史,可在关联任务或决策记录中留下依据,再从日历链接过去。制度重点是让团队能追溯“何时、为何、由谁调整”,不要求所有背景都堆在日历文本里。

4. 视图层级要服从协作边界

项目日历适合呈现单个项目的里程碑、评审和依赖节点;团队日历适合显示例会、值班与团队资源安排;组织级视图适合观察跨项目的发布窗口、冻结期和重大冲突。将这三种视图混为一张表,常导致信息过载;完全割裂,又会让跨团队依赖不可见。

我通常建议采用“分层维护、按需汇总”:原始事件由最了解它的项目或团队维护,组织视图只汇总约定好的关键事项。这样既减少重复录入,也避免组织层级替代一线团队维护细节。

二、为什么需要制度:日历混乱往往从一次小变更开始

三、四个常见误区:看起来更忙,不等于日历更有效

1. 误区一:事件越多,管理越透明

把每个任务、每次沟通和每个人的所有安排都写入日历,会造成严重的信号干扰。成员需要在大量事件中筛选真正影响交付的节点,维护者也会花更多时间更新低价值条目。

判断是否应该进日历,可以用三个问题筛选:它是否有明确时间边界?是否影响他人协作或需要他人准备?是否需要团队提前看见才能采取行动?如果三个问题都是否定的,它更适合留在任务列表或个人工作计划中。

2. 误区二:发出邀请,就算完成同步

邀请只解决了“有人收到通知”,不等于对方理解变更,也不等于依赖方确认了新计划。对关键里程碑、发布窗口和跨团队交付,制度应规定通知之后的确认方式,例如更新关联任务状态、由依赖团队回复确认,或在例会上复核。

不同事项需要不同确认强度。普通例会变动可以依赖日历通知;影响版本发布或多个团队排期的变更,应保留明确的确认记录。把所有事件都设计成审批流程同样不合理,确认机制应与风险等级匹配。

3. 误区三:把计划变更率当成个人绩效指标

计划调整可能源自范围变化、风险发现、上游依赖或团队主动纠偏。若按变更次数简单排名,团队可能不愿提前暴露问题,甚至把真实调整留在私下沟通中。这会让日历表面稳定,实际风险却更晚出现。

变更指标的正确用途,是帮助识别计划质量、依赖管理和决策流程的薄弱点。分析时应区分主动调整、外部依赖变更、估算偏差和突发事件,并结合影响程度判断,而不是把每一次日期变化都归咎于某个负责人。

4. 误区四:用颜色代替状态定义

红色可能表示延期、风险、重要或审批未通过。如果不同项目对颜色的解释不一致,汇总视图就会失去意义。颜色只能辅助识别,不能承担唯一的信息表达职责。

建议同时使用文字状态,例如“暂定、已确认、存在风险、已变更、已取消”,并明确每种状态的含义和转换条件。需要颜色时,让颜色与文字一一对应,而不是让成员凭经验猜测。

5. 误区五:把工具上线当成制度落地

公共日历、共享视图和自动提醒能帮助展示信息,却不能自行决定谁对日期负责、变更如何审批、冲突由谁协调。工具上线后如果缺少规则,原有的群聊协作只是多了一个需要维护的地方。

以 PingCode 这类项目管理平台为例,组织在评估时可以把项目视图、任务关联、权限治理、部署方式和历史系统迁移要求纳入验证范围。对于中大型企业或 100 人以上团队,还应重点检查跨项目汇总、角色权限、审计要求和维护成本;私有化部署、Jira 平滑迁移等能力应以当前产品方案和实际验证结果为准,不宜只凭功能清单作结论。选平台的关键不是功能看起来多,而是能否让已经定义好的日历规则持续执行。

三、四个常见误区:看起来更忙,不等于日历更有效

四、专业判断逻辑:从事件准入到变更闭环

1. 第一步:定义什么必须进入日历

先确定“关键节点”的范围,不必追求一次写全。常见必纳入事项包括:对外承诺的交付节点、跨团队依赖、评审或验收、测试与发布窗口、会影响多人资源安排的活动。

将个人待办、没有确定日期的想法和详细任务拆解排除在外。若事项当前只有大致周期,可以作为暂定事件进入日历,但要清楚标识状态、确认截止时间和责任人,避免暂定日期被误解为已承诺日期。

2. 第二步:确定视图、维护角色和数据权限

每条日历信息至少要有一个明确维护人。事件发起人负责提供事实与变更依据,项目或团队维护人负责检查格式和同步情况,受影响团队负责确认依赖。组织级负责人通常负责规则与升级协调,不应替一线成员长期代填事件。

权限设计要平衡共享与隐私:涉及团队协作的项目节点需要对相关人员可见;个人敏感安排应遵循最小披露原则;少数关键字段可以限制编辑,避免多人同时改动导致责任不清。具体权限功能取决于所用平台,实施前应按当前产品文档核实。

3. 第三步:统一必填字段和命名方式

建议基础字段保持精简,但能支持识别、协作与追溯。团队规模较大时,可以将字段分成“展示字段”和“治理字段”:前者保证成员快速理解事件,后者支撑变更复盘和管理检查。

字段类别 建议字段 使用目的
基础识别 事件名称、事件类型、项目或迭代 让成员迅速判断事件性质和归属
时间与责任 开始和结束时间、负责人、当前状态 明确何时发生、谁跟进、计划是否确认
协作关系 依赖团队、通知对象、关联任务或文档 帮助受影响方找到依据并确认行动
变更治理 原计划时间、调整时间、变更原因、确认记录 支持追溯变化和复盘风险,不重复写背景文档

命名应优先保证搜索和扫描效率,例如“项目简称|迭代|关键节点|状态”。若工具支持分类或标签,就不要把过多分类信息塞进标题;若不支持分类,则需用稳定、可检索的命名规则弥补。

4. 第四步:建立计划、执行、变更、复盘四段流程

  1. 计划阶段:项目负责人和事件负责人确认关键节点、时间范围、依赖关系及初始状态。未确认日期应标为暂定,并设定重新确认时间。
  2. 执行阶段:负责人在约定节奏内检查事项状态;项目或团队维护人检查必填字段、关联信息和跨团队冲突。
  3. 变更阶段:由掌握变化信息的人发起更新,记录原计划、调整原因、影响对象和确认状态;不能只修改日期而不说明影响。
  4. 复盘阶段:周期结束后对照计划和实际结果,重点分析可预防的延误、依赖未确认、通知遗漏与流程重复,而不是简单追责。

变更时限不应一刀切。团队可以按事件风险设定响应等级,例如一般会议调整在当天更新;影响联调或测试的关键节点在确认变化后尽快同步;涉及发布窗口或外部承诺的事项,则需要先完成影响评估和必要确认再更新为已确认状态。具体时限应由团队按协作节奏约定,而非照搬通用数字。

5. 第五步:让变更通知形成闭环

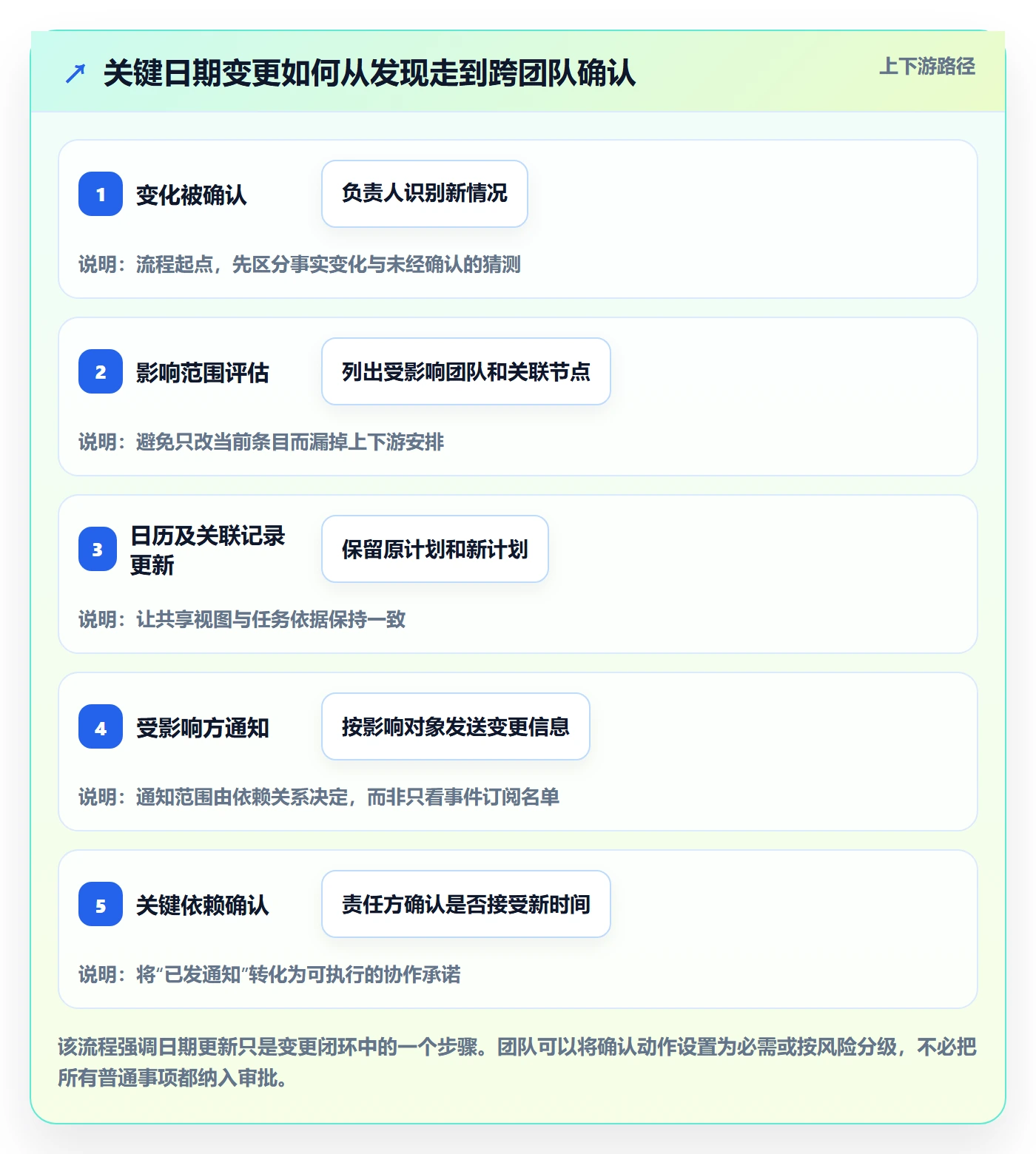

有效闭环至少包含四件事:日历条目更新、变更原因可追溯、受影响对象收到信息、关键依赖得到确认。若其中任何一步缺失,系统里“日期已改”都不能证明协作已经完成。

特别需要注意的是,通知对象应按影响关系确定,而不是只通知日历订阅者。一个接口交付日期变化,可能影响前端、测试、产品验收和发布安排;日历维护规则最好要求负责人检查关联任务或依赖清单,避免通知范围仅覆盖当前会议参与者。

项目日历流程与规范:研发团队日历视图制度设计关键指标

五、用指标看制度效果:定义口径比堆指标更重要

1. 日历覆盖率:关键节点是否进入共享视图

计算口径:已登记的关键节点数 ÷ 应登记的关键节点总数 × 100%。统计前必须定义哪些节点属于“应登记”,例如纳入范围的里程碑、联调、验收和发布窗口。否则团队可以通过扩大或缩小分母制造看似变化的结果。

覆盖率适合检查制度是否有明显漏项,不适合单独衡量项目管理质量。覆盖率很高但事件字段不完整,仍可能无法支持协作;因此应与信息完整率一起观察。

2. 信息完整率:条目是否具备使用价值

计算口径:满足必填字段要求的有效事件数 ÷ 纳入统计的有效事件数 × 100%。基础字段可包括名称、时间、负责人、状态和项目归属;针对关键节点,再要求提供依赖方与关联任务。

完整率要避免“所有字段一律必填”。普通会议不一定需要变更原因字段,发布窗口则可能需要审批状态和影响范围。可按事件类型设置字段规则,减少无意义录入。

3. 更新及时率:确认变化后是否按约定同步

计算口径:在约定时限内完成更新的有效变更数 ÷ 应更新的有效变更总数 × 100%。统计规则应明确“起算时间”,例如以负责人确认变化的时间为起点,而不是以团队后来发现信息过期的时间为起点。

若更新及时率偏低,应先找出流程断点:是负责人不知道自己负责维护,还是变更信息只存在于聊天记录,或更新工具操作成本太高?指标的价值在于定位机制问题,而非把责任简单归给事件负责人。

4. 里程碑按期完成率:要同时记录计划版本和实际结果

计算口径:在约定统计规则下按期完成的里程碑数 ÷ 到期里程碑总数 × 100%。为避免通过不断改日期美化结果,建议保留原始基线、批准后的当前计划与实际完成时间,并明确如何处理范围变更、外部依赖和经批准的计划调整。

如果只拿最新日期与实际日期比较,计划每次延期后都可能显示“按期完成”,历史计划质量便无从判断。保留基线不是为了惩罚调整,而是为了回答更有用的问题:团队在哪类节点上估算不足?哪些依赖经常晚于承诺?哪些风险发现得太晚?

5. 变更留痕率与冲突处理:关注管理质量,不只关注数量

变更留痕率可定义为具备变更原因、影响范围和必要确认信息的关键变更数 ÷ 关键变更总数。它帮助团队判断变更是否可追溯,但不能说明变更本身合理与否。

冲突处理率可以观察被识别的关键时间冲突中,在影响发生前得到协调的比例。不要追求“零冲突”作为绝对目标:跨项目团队在资源紧张时可能不可避免地出现冲突,更重要的是提前发现、明确优先级并记录取舍。

6. 指标要配护栏,防止把系统用歪

指标一旦和个人排名或奖金直接绑定,团队行为就可能从“准确记录”转向“优化数字”。例如为了提高按期率,不登记高风险节点;为了提升更新及时率,先改日期再补原因;为了降低冲突数,不再共享资源安排。

因此,日历指标宜用于团队级流程诊断,并与案例复核结合。按期率下降时,进一步看变更留痕率、风险提前暴露时间和依赖确认情况;覆盖率上升时,也要抽样检查信息是否真实可用。指标是发现问题的探照灯,不应变成要求团队隐藏问题的计分板。

指标 主要回答的问题 容易被误用的方式 推荐的配套检查
日历覆盖率 关键事项是否被登记 把所有普通待办也纳入分母 抽查关键节点定义与漏项
信息完整率 条目能否支持协作 为了字段齐全强迫填写无关信息 按事件类型检查字段必要性
更新及时率 变化是否按规则同步 先改时间、后补依据以追求时效 抽查变更时间线和确认记录
按期完成率 节点交付与计划的差距 反复改期后只比较最新计划 同时保留基线、当前计划和实际时间
冲突处理率 冲突是否在造成影响前解决 把目标设成绝不出现冲突 复核冲突风险、决策与影响范围

项目日历流程与规范:研发团队日历视图制度设计关键指标

六、示例推演:一个多团队迭代怎样把日历从“看见”变成“能行动”

1. 场景设定:先说明哪些数字只是演示

下面以一个约 120 人、包含产品、研发、测试和平台支持团队的组织为例。数字是用于解释制度设计的情景模拟,不代表任何真实企业的经营数据或行业平均水平。选择这一规模,是因为多个团队共享依赖、发布窗口和环境资源时,单靠个人日程通常难以看清整体冲突。

团队当前的做法是:项目经理在周会上口头汇报里程碑,关键日期分别存在任务系统、个人日历和群聊中。项目数量增加后,测试窗口与发布窗口经常需要临时协调。团队决定先选择一个跨团队依赖较多的迭代试运行,不要求所有个人工作都进入共享日历。

2. 先把 18 个关键节点和责任人定下来

项目组筛出 18 个节点:需求冻结、接口评审、开发提测、跨团队联调、测试完成、验收和发布窗口等。每个节点指定一名事件负责人,项目负责人负责检查视图完整性,依赖团队负责人负责确认关键交付条件。

初始条目统一包含事件类型、开始或截止时间、负责人、状态、依赖方和关联任务。尚未确认的日期标记为暂定,并要求在下一次项目检查前确认。这样做的价值不是增加一轮审批,而是让“看起来已经排上”与“双方已经接受该日期”有所区别。

3. 把一次延期按闭环处理,而不是只改日期

情景中,接口联调原定周三开始,后端团队周一确认接口范围需要调整。事件负责人先更新变更状态,记录原计划和新计划,再识别前端、测试及环境支持团队为受影响对象。项目负责人判断延期是否影响测试窗口,并与相关团队确认是否需要调整验收日期。

日历条目最后链接到关联任务,保留调整原因和确认信息。项目组没有把这次延期作为个人失误直接处理,而是复盘接口范围为何在临近联调时才确认,以及需求冻结和接口评审是否缺少前置条件。日历由此提供了发现流程问题的线索,而不是仅仅留下一个新的日期。

4. 试运行期间看过程数据,也做人工抽样

团队按周检查覆盖率、信息完整率和变更留痕率,并抽样核对日历条目与任务记录是否一致。这里的百分比仅用于展示一种试运行方式,实际团队应使用自己的数据,并在正式比较前保持统计口径不变。

观察项 启动时情景值 试运行结束情景值 需要进一步验证的问题
关键节点覆盖率 68% 88% 未登记的节点是否集中在某类项目或某个团队
必填字段完整率 61% 84% 缺字段是否源于责任不清或字段设计过多
关键变更留痕率 42% 79% 缺少记录的是普通调整还是影响发布的高风险变更
按期完成率 76% 75% 偏差是否来自需求变化、外部依赖或估算问题

试运行结果不能只看几个百分比。项目负责人还需抽查条目是否真实、受影响团队是否确认、延期原因是否能在关联任务中找到依据。如果数字变好但相关团队仍频繁在群聊里询问“最新日期是什么”,说明日历视图还没有成为可信的信息入口。

5. 用结果决定下一轮改什么

如果覆盖率低,优先修订关键节点定义和项目启动检查清单;如果完整率低,先减少非必要字段并明确维护责任;如果留痕率低,检查变更流程是否太复杂、通知工具是否难用;如果过程指标改善而按期率没有变化,则应调查依赖、估算和范围控制,而不是继续增加日历字段。

这一推演的关键判断是:日历制度不能直接消除延期,但可以让延期更早暴露、影响更清楚、协商更可追溯。对研发团队而言,这通常比追求某个漂亮的按期率更有实际价值。

项目日历流程与规范:研发团队日历视图制度设计关键指标

七、不同团队怎么做:规模、风险和工具条件决定治理强度

1. 小团队:优先轻量和低维护成本

团队规模较小、依赖关系简单时,可以先用一个共享视图管理里程碑、评审、测试和发布节点。指定项目负责人维护规则,具体事件由负责人更新,不必设置多层审批。每周检查一次是否有关键节点遗漏、日期变更是否通知到相关成员,通常比设计复杂仪表盘更有价值。

此阶段不建议把所有任务同步到日历。任务清单负责跟踪执行,日历负责展示时间关系。若同一信息需要手动维护两次,应优先考虑链接或自动汇总能力;没有自动化条件时,就明确以哪处记录为准。

2. 多团队项目:优先依赖关系和变更确认

当一个节点涉及多个团队时,事件必须说明交付方、接收方、依赖条件和确认状态。项目负责人要检查的不只是日期,还包括前置条件是否明确、下游安排是否受影响。对这类团队,变更闭环比增加更多事件分类更重要。

如果团队存在多个项目共享测试环境或发布窗口,应单独维护资源视图或组织级汇总视图。冲突发生时,按业务优先级、风险等级和可替代时间协商,并记录决策结果,避免各项目各自维护一份互相矛盾的安排。

3. 强合规或私有部署要求:优先验证权限、审计和迁移

在对数据部署位置、权限边界和操作审计有明确要求的组织中,日历工具选型不能只看展示效果。需要验证谁能查看和编辑不同层级的事件、关键字段能否追溯、历史数据如何迁移、故障时如何恢复,以及组织内部的身份与权限体系能否配合。

如果正在从 Jira 等既有系统迁移,先做字段、项目层级和历史关系的映射测试,再决定是否一次性切换。以 PingCode 为例,用户可将私有化部署与 Jira 平滑迁移列入供应商验证清单,并通过真实项目样本核对映射效果、权限策略与迁移边界。功能是否适用于当前版本、部署方案和合同范围,应以官方当前说明及实际测试为准。国产化需求也应与安全、运维、成本和团队适配情况一起评估,不宜用“唯一选择”替代技术验证。

4. 计划不稳定的团队:管理时间区间和置信状态

探索性研发、需求频繁变化或外部依赖不确定的团队,不适合把所有日期都写成确定承诺。可以用暂定状态、时间区间和确认节点表达不确定性,例如标明“预计在本周内完成”,并指定下一次确认时间。

关键是让不确定性可见,而不是用精确日期制造虚假的确定感。等条件满足后,再把事件从暂定转为已确认,并同步通知受影响方。对这类团队,评价重点应放在风险是否提前暴露、假设是否得到验证,不应只看日期偏差。

5. 工具选择:先验证制度适配,再比较功能清单

工具评估可以用一个最小场景完成:创建项目节点、关联任务、调整日期、记录原因、通知依赖团队、查看不同权限下的视图,并检查历史记录是否可追溯。不要只让供应商演示理想化流程,应拿团队现有的一条真实依赖链做端到端验证。

取舍维度 轻量共享日历 项目管理平台内的日历视图 适用判断
启动成本 通常较低,规则需人工约定 需配置项目、角色和字段 流程简单、试点优先时可从轻量方案开始
任务关联 可能依靠链接和手动维护 可评估任务与项目数据的关联能力 需要减少重复维护时应做真实流程验证
跨项目治理 依赖人工汇总和视图约定 可重点测试权限、汇总和筛选能力 多项目、多团队组织要关注信息边界
迁移与部署 历史数据可能需要额外整理 应验证现有系统迁移和部署要求 有合规或替换需求时,先做样本迁移测试

没有一种工具适合所有组织。团队依赖少、数据治理要求低时,轻量方式可能更经济;跨多个团队、需要审计和统一权限时,项目管理平台内的日历视图可能更合适。取舍应围绕维护成本、数据一致性和协作风险,而不是单看功能数量。

七、不同团队怎么做:规模、风险和工具条件决定治理强度

八、四周试运行与落地清单:先证明有用,再扩大范围

1. 第一周:选项目并划定范围

选一个跨团队依赖明显、但范围可控的项目或迭代。项目负责人列出必须进入日历的节点,确认视图层级、事件维护人和受影响对象。先不要把整个组织的所有会议都迁入,避免试运行被无关信息淹没。

2. 第二周:统一字段并补齐基线

公布事件类型、命名规则、必填字段和状态定义。对已经排定的关键节点进行一次基线检查,记录原始计划日期和当前确认状态。若日期尚未确定,标注暂定与下一次确认时间,不要用空白或模糊备注代替状态。

3. 第三周:验证变更闭环和跨团队确认

至少演练一次关键节点变更:谁发现变化、谁更新条目、如何记录原因、通知哪些团队、由谁确认依赖。演练的目的不是制造审批,而是找出实际操作中需要重复沟通、无人接手或工具不支持的步骤。

4. 第四周:复盘指标、抽样质量并决定扩展

计算覆盖率、完整率、更新及时率和变更留痕率,抽查一部分条目与任务记录是否一致。再访谈项目负责人和执行成员:他们是否更容易发现依赖?是否减少了重复询问?维护工作量是否可以接受?数据与使用反馈都通过后,再决定扩大到更多项目。

5. 可直接采用的制度检查清单

  • 是否定义了项目日历、团队日历和组织级视图的边界?
  • 是否明确哪些事项必须进入日历、哪些内容应留在任务或文档中?
  • 每条关键事件是否有负责人、时间、状态和关联依据?
  • 暂定日期是否标明确认期限与责任人?
  • 关键变更是否记录原计划、调整原因、影响对象和确认状态?
  • 是否有机制检查跨团队依赖、测试资源和发布窗口冲突?
  • 指标是否有稳定口径,且没有被直接用作个人惩罚排名?
  • 工具是否通过真实流程验证权限、迁移、历史追踪和维护成本?

最终应当留下的不是一份厚重的制度文件,而是一组成员能够执行的最小规则:什么要登记、谁来维护、变化怎么同步、哪些指标用于复盘。规则太少,信息仍会散落;规则太多,团队会绕开制度。试运行的价值,就是找出这个组织当前需要的平衡点。

项目日历流程与规范:研发团队日历视图制度设计关键指标

九、总结:不要追求日历看起来完整,要让关键变化无处隐身

1. 先让团队对“可信日期”达成一致

项目日历真正的价值,不是把所有安排放在一起,而是让团队知道哪些日期是已确认的、哪些仍有不确定性、变化会影响谁。只要这一点没有说清,再多视图、提醒和颜色也只是更漂亮的混乱。

2. 下一步从一个项目的三个检查动作开始

你可以先选一个正在推进的项目,完成三件事:列出必须进入日历的关键节点;给每个节点指定维护人与受影响方;选定覆盖率、完整率和变更留痕率作为首轮过程指标。运行一个周期后,抽查日历与实际协作记录是否一致,再决定需要补字段、改流程还是调整工具。

项目日历制度的成熟,不表现为事件越来越多,而表现为关键节点有人负责、变化有人解释、受影响方能够及时行动。先让日历成为可信的协作入口,再讨论自动化和规模化,通常是研发团队成本更低、也更容易坚持的路径。

常见问题解答(FAQ)

1. 研发团队的项目日历应该记录哪些事项?

我在团队日历里既看到迭代评审,也看到零散待办和个人安排,常常分不清哪些信息真正需要共享。项目启动时,我想先划清范围,避免日历变成另一份任务清单。

优先记录有明确时间、需要协作或需要提前准备的事项,例如项目里程碑、评审、联调、测试、发布窗口和跨团队依赖。没有明确时间边界的待办、详细需求内容和个人敏感信息不宜直接放入;日历事件应链接到任务或文档,避免重复维护。

2. 项目日历由谁维护,多久更新一次?

我遇到过项目负责人以为开发会更新,开发又以为项目经理会维护,最后日历信息过期的情况。团队还需要知道,日期或负责人变化后,应该由谁在什么时间内修改。

为每个事件指定一名责任人,通常由事件发起人维护具体信息,项目负责人制定规则并检查关键节点。团队应约定更新时限,例如变更确认后一个工作日内更新;同时规定日期、负责人、依赖状态变化时必须触发更新,并在固定的项目检查会上核对关键事件。

3. 如何判断项目日历制度是否有效?

我不想用日历里有多少条事件来证明团队管理得好,因为这可能只会鼓励大家增加记录。更实际的问题是,关键节点有没有登记、变更有没有及时同步,这些应该怎样衡量?

可从覆盖率、信息完整率、更新及时率和变更留痕率开始衡量。覆盖率可按“已登记关键节点数÷应登记关键节点总数”计算,更新及时率可按“在约定时限内更新的变更事件数÷应更新的变更事件数”计算;统计前要定义关键节点、有效事件和时限,并用指标检查流程,不用于简单排名个人。

4. 项目日期发生变更时,日历应该如何处理?

我参与的项目经常因为依赖方延迟或范围调整而改期,如果只覆盖原日期,其他团队可能仍按旧计划准备。我们也担心留下变更记录会变成追责工具,不知道怎样设计才有助于协作。

变更确认后,应更新日历并记录原计划时间、调整后时间、变更原因、影响范围和确认人,同时通知受影响团队并链接相关任务或决策记录。复盘时区分外部依赖、范围变化和估算偏差等原因,将记录用于发现风险和改进流程,而不是把合理调整直接视为个人失误。

核心关键词

读者评论

孔
孔依诺

把日历定位为时间承诺视图,而不是任务清单,这个边界很实用;否则事件太多,真正影响协作的节点反而难找。

叶
叶舟

文章提到通知不等于确认,尤其适用于跨团队依赖变更。若能把受影响团队的确认记录与日历条目关联,后续追溯会更清楚。

曹
曹若溪

按信息完整度和变更闭环评估日历制度,比单看里程碑按期率更客观,也能减少团队为了指标而少报风险的情况。

曹
曹景行

分层维护、按需汇总的做法比较适合多团队协作。不过字段和审批规则仍应根据团队规模调整,避免制度增加不必要的维护负担。

文章包含AI辅助创作:项目日历流程与规范:研发团队日历视图制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/489973

赞 (0)
飞飞飞飞
日历视图月视图教程:研发团队制度设计,避坑指南
上一篇 1小时前
日历视图如何做好计划安排?研发团队制度设计与操作步骤
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
