日历视图如何做好截止日期?项目经理入门指南与操作步骤
日历上有截止日期,不代表项目就有了可靠的计划:一个任务即使标了周五交付,如果负责人不清楚交付标准、前置工作还没完成,或者同一个人当天已经排满,那个日期也只是一个愿望。要用日历视图管好截止日期,关键不是把任务塞进格子,而是让每个日期都能回答四个问题:谁负责、交付什么、依赖什么、何时检查。
一、先给结论:日期要能执行,也要能被重新判断
1. 日历是时间风险的观察面,不是项目计划的全部
我建议把日历视图看作项目计划的“时间窗口”:它让团队看到任务、节点和期限落在哪一天,便于识别同日拥堵、临近到期和跨团队冲突。但日历本身通常不能完整解释任务为什么这样排、谁在等待谁,以及延期后哪些事项会受影响。
因此,日历要和任务详情、负责人、状态、依赖关系及交付标准配合使用。规模较小、依赖简单的工作,日历加任务清单往往够用;多个团队并行、审批链较长或关键路径复杂时,还需要依赖关系视图、看板或甘特图辅助判断。
2. 一条可执行的截止日期记录,至少要有六项信息
- 任务名称:用具体动作和产出描述,例如“提交移动端验收清单”,而不是“跟进验收”。
- 负责人:明确对交付结果负责的人;协作者可以另列,不要用多人共同负责掩盖责任边界。
- 交付标准:说明什么状态算完成,例如文件已提交、指定人员已确认,或检查项全部通过。
- 开始日期与截止日期:对于需要连续投入或容易被误解的任务,两者都要写;短小任务也至少要有明确期限。
- 前置依赖:记录任务需要等待的输入、审批或上游成果。
- 检查安排:标明何时确认进度、遇到阻塞时向谁升级,以及日期变化后如何通知相关人员。
如果只能先补一项信息,我会先补负责人和完成标准,再补提醒。提醒能让人看到期限,却不能代替决策、资源或明确的交付定义。
3. 判断日期是否“做好”,看的是计划质量而非颜色是否醒目
一个日期设得好,不是因为它被标成红色或加了提醒,而是因为它有依据、能被负责人承诺、依赖条件可见,并且变化时能带动相关安排一起更新。判断时可以追问:如果负责人明天请假,团队能否知道任务交付什么?如果上游晚两天,下游日期要不要重算?如果任务提前完成,是否需要影响其他节点?

二、为什么日历上的日期会失真:一个常见项目场景
1. “任务都排了日期”,但没人检查同一负责人是否被重复占用
设想一个小型活动上线项目:设计稿周三到期,页面配置周四完成,测试周五结束。表面上每项工作都有日期,团队也认为安排得很紧凑。后来才发现,设计负责人周三还要参加另一个项目的评审;页面配置必须等业务方确认文案,而文案确认没有负责人;测试人员只在周五下午有空。
问题并不是团队不会使用日历,而是日期建立在未确认的前提上。日历显示“什么时候”,却不会自动证明“能不能在那时完成”。项目经理需要检查日期背后的资源和条件,把隐藏的等待时间、审批时间和协作冲突暴露出来。
2. 截止日期和开始日期混在一起,容易造成错误承诺
有些团队只记录一个日期,却没有说明它代表“开始处理”还是“必须交付”。例如,“周四完成测试”如果被执行者理解为周四开始测试,项目负责人理解为周四验收结束,两个人都可能认为自己按计划行事,结果仍然错过真正的上线窗口。
建议把字段口径写清楚。截止日期通常表示最晚完成或交付的时间点;开始日期表示预计启动工作;里程碑则是阶段性结果或重要事件。不同团队和软件可能采用不同字段名称,使用前应先统一解释,不能只凭字段标签猜含义。
3. 依赖关系往往比任务数量更能解释延期风险
十个互不依赖的小任务,不一定比三个串行审批任务更难管理。若每个下游工作都要等待前一项结果,链条中的一次延迟就可能挤压后续可用时间。相反,如果事项可以并行推进,项目经理就有机会通过调整分工降低影响。
因此,查看日历时,不只数某一天有多少条任务,还要找出哪些任务处于串行链条、哪些负责人被多个关键任务共同占用,以及哪些日期依赖外部回复。把这些条件标注在任务详情或备注里,日历才有足够上下文支撑判断。
4. 先确认工作容量,再谈“提前几天提醒”
团队常把提醒设置得越来越早,试图弥补排期不准的问题。但如果负责人没有可用时间,提前提醒只会让风险更早出现,不会自动增加容量。更好的顺序是先核对人员可用时间和任务工作量,再设置提醒用于检查进展或触发协作。

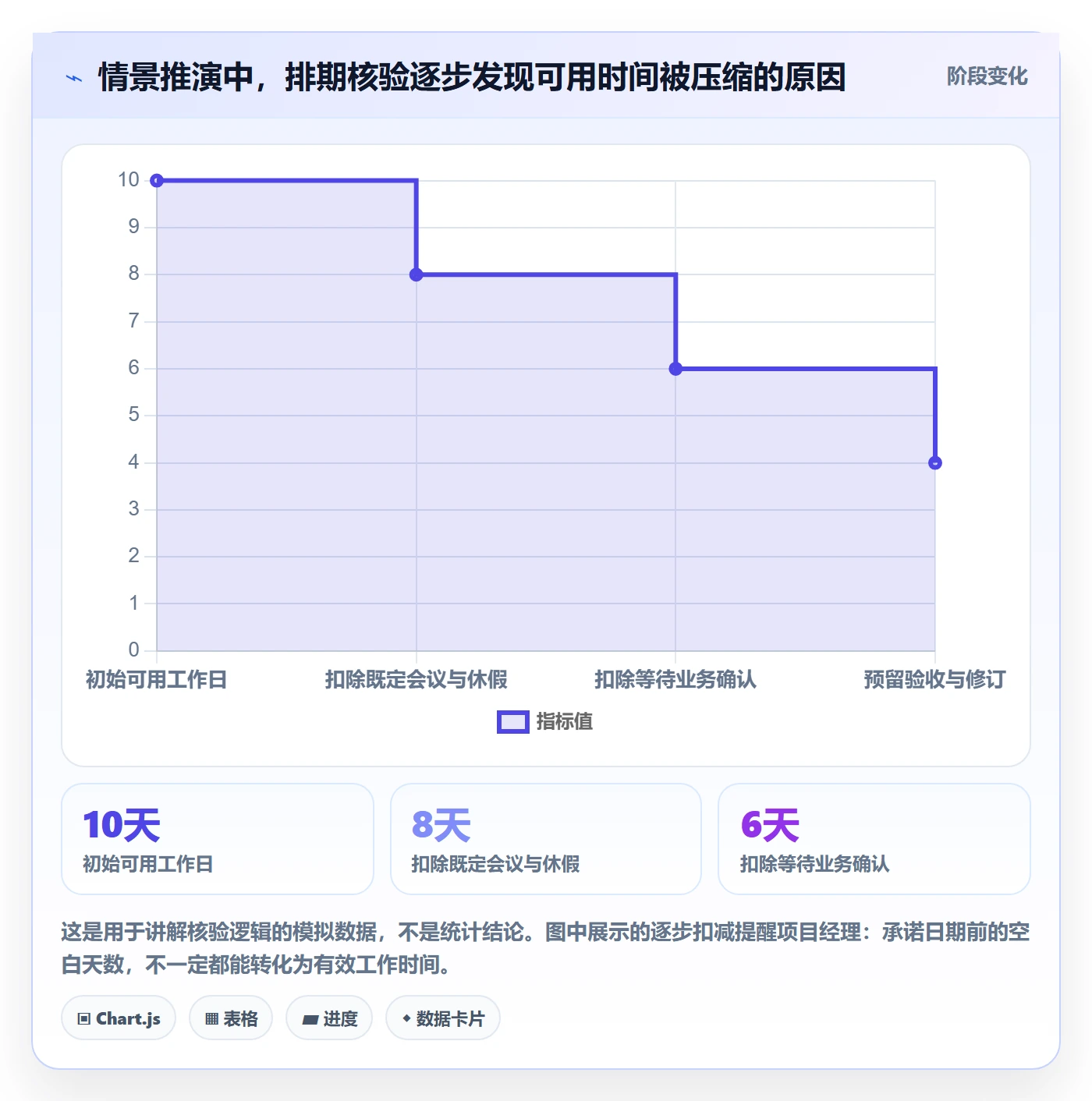

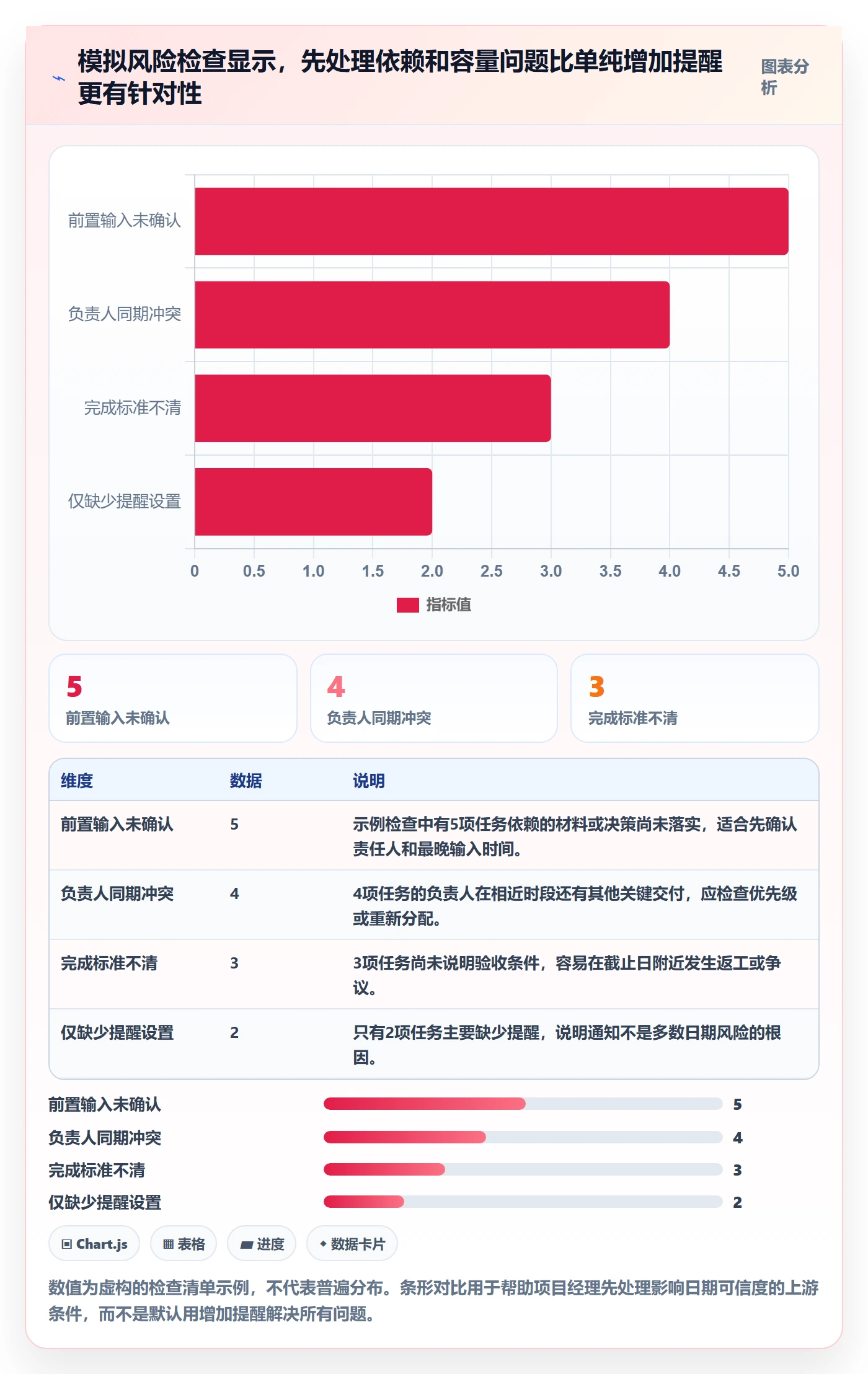

下面的数据是一个虚构项目的情景推演,用来展示排期核验中常见的筛查过程,不代表普遍发生率。它强调的是:计划在日历上显得整齐之前,仍要通过可用工时、依赖条件和审批窗口的检查。

三、常见误区:看上去有管理,实际上没有降低风险
1. 把“日期填满”当成“计划完整”
日历里每个任务都有日期,容易营造出项目受控的感觉。但如果任务名称是“沟通”“继续推进”“处理问题”,团队依旧无法判断交付结果。项目经理应先把任务改写成可验证的产出,再讨论日期,而不是用更多日期掩盖任务定义不清。
一个简单的改写办法是采用“动词+对象+完成条件”。例如,将“跟进法务”改成“法务确认活动条款并在项目空间留下审批结论”。后者能让执行者知道要做什么,也能让项目经理判断是否完成。
2. 把所有任务都设置成同一个项目截止日
将任务期限统一设在项目最终交付日,短期内看似省事,实际会让团队失去过程控制。中间环节没有独立期限,项目经理只能在最终节点附近才发现遗漏,无法及时判断问题发生在哪一步。
更合理的做法是区分任务交付期限、内部检查节点和项目里程碑。内部节点应服务于下游工作,而不是为了让日历看起来更细。也不要把每个微小动作都单独放入团队日历,否则真正重要的期限会被大量琐碎事项淹没。
3. 认为提醒越多,逾期就越少
提醒的作用是触发行动,不是替代管理。负责人收到提醒后,如果缺少输入、权限或决策,任务仍然无法完成。对每个任务设置多次提醒,还可能让团队逐渐忽略通知,反而降低重要提醒的注意力。
设置提醒前,先定义收到提醒后要做什么:更新状态、提交初稿、确认依赖、提出风险,还是通知项目负责人。提醒应关联明确动作,并与团队实际工作节奏相匹配。
4. 只调整延期任务,不检查受影响的下游节点
如果页面审核晚了两天,项目经理只把审核任务的截止日往后挪,却不检查上线检查、发布审批和对外通知日期,日历就会出现相互矛盾的计划。延期不是单条记录的变化,而是对相关任务承诺的重新评估。
每次改期至少要检查直接依赖、同一负责人后续工作、外部预约、对外承诺和最终里程碑。若工具不支持自动联动,就通过依赖清单或项目例会人工核对,并把变更原因和影响范围记录下来。
5. 把固定缓冲天数当成适用于所有项目的规则
“每个任务统一预留两天”听起来简单,却可能对短任务过宽、对高不确定性任务又过窄。缓冲应取决于任务复杂度、输入可靠性、返工可能性、资源可用性和外部审批,而不是机械套用一个比例。
更实用的做法是把不确定性显式标注。对于依赖外部交付的任务,说明最晚收到输入的日期;对审批工作,确认审批人和工作日窗口;对技术验证,先安排小规模验证或检查点。这样能看见风险来源,而不是只在日历末尾塞一段没有解释的空档。

四、专业判断逻辑:如何判断一个截止日期是否可信
1. 先定义承诺对象:交付物和完成标准是否一致
同一个“完成设计”可能表示视觉稿初版、内部评审通过,也可能表示开发可直接使用的最终稿。项目经理应将期限绑定到明确的交付状态,并区分“提交”“评审”“批准”和“发布”。如果交付标准不同,日历上的日期就不能当作同一个承诺来比较。
当任务涉及多方验收时,可以拆成“提交材料”和“验收结论”两个节点。这样既能分清执行者负责的部分,也能避免把等待验收的时间误算成制作时间。
2. 再核实工作量:日期之间是否有真实可用容量
工作量评估不必一开始就精确到小时,但至少要确认任务大致需要多少连续投入、负责人同期承担多少其他工作,以及是否有会议、值班、休假或不可用时段。日历上的两个工作日,不等于两整天都能用于该任务。
如果团队无法可靠估算工作量,可以先用区间表达,例如“约半天到一天”,并设置一个中间检查点。任务越陌生、越容易返工,越不适合只用一个看似精确的日期来包装不确定性。
3. 然后画出依赖:哪些条件会使日期失效
每项任务都可以检查三类依赖:前置成果、决策审批和资源条件。前置成果回答“先完成什么”,决策审批回答“谁必须确认”,资源条件回答“是否有人或系统可用”。对外部供应商、客户反馈或跨部门输入,尤其要记录最晚需要收到的时间。
如果前置事项没有明确负责人和交付期限,下游日期就不应被视为稳定承诺。项目经理可以把日期标记为“待确认”,而不是将不确定性隐藏在正式计划中。
4. 最后评估日期变化的影响范围
一条日期的可信度,也取决于项目能否发现它变化后的影响。若延期只影响单项内部工作,调整成本可能较低;若它牵动发布窗口、合同节点、外部活动或多个团队的排期,就需要更严格的变更确认。
可以按影响范围来决定审批级别:普通任务由负责人和项目经理确认;关键路径任务需要同时检查关联任务;影响外部承诺或固定窗口的变更,应同步通知相关决策人。这样既不会把每个小改动都升级处理,也不会让重要日期悄悄滑动。
| 检查维度 | 可以接受的信号 | 需要重新评估的信号 | 项目经理的动作 |
|---|---|---|---|
| 交付定义 | 产出和验收条件明确 | 任务名称只有“跟进”“推进”等泛化词 | 补充交付物和完成标准 |
| 负责人容量 | 负责人确认有可用时间 | 同日存在多个关键交付或长期占用 | 调整顺序、拆分任务或重新分配 |
| 依赖条件 | 输入、审批人和所需时间已确认 | 等待对象或最晚输入时间未知 | 设定依赖节点并标记日期风险 |
| 变更影响 | 下游任务和协作者可被及时更新 | 日期变化只修改单项记录 | 检查关联工作、里程碑与外部承诺 |
5. 用“承诺、预测、待确认”区分日期的确定性
很多团队只允许日期处于“已排定”或“未排定”两种状态,结果把预测日期误当成承诺。可以采用更清楚的口径:承诺日期表示负责人和依赖条件已确认;预测日期表示依据当前信息估计,但仍有风险;待确认日期表示关键输入或资源尚未落实。
这不是要增加繁琐流程,而是避免管理者用同一种颜色或字段表达不同确定性。团队看到日期时,也能知道需要立即执行、持续观察,还是先补齐条件。

五、操作步骤:从任务拆分到日历复核
1. 明确项目目标,并拆成可交付任务
先写清最终结果,再向下拆解为团队能执行和验收的工作。拆分的尺度以“一个负责人能够理解、推进并交付”为参考,而不是追求任务数量越多越好。若任务需要多类专业工作或多个审批环节,通常值得拆成几个有顺序的节点。
检查每项任务是否能用一句话回答“完成后会留下什么”。如果答案是“完成沟通”或“持续推进”,继续澄清沟通的对象、要确认的事项和最终记录。
2. 给每项任务指定负责人和验收方式
为任务指定一个主负责人,协作者可以另行列出。主负责人不一定亲自完成所有工作,但应负责推动交付、暴露阻塞并更新状态。验收方式应尽量具体,例如“页面在测试环境可访问,指定检查项无阻断问题”,而不是“看起来没问题”。
当任务包含多个互不相同的交付结果时,不要让一个负责人字段承担所有责任。拆分任务,或在任务说明中写清每位协作者的输入和最晚提交时间。
3. 标注开始、截止和关键依赖
对需要多天投入、等待输入或与其他任务串行的事项,记录开始时间、截止时间和依赖关系。若工具没有独立的依赖字段,可以用任务链接、备注或统一格式记录,例如“开始条件:需求确认通过;最晚输入:周二中午”。但要确保团队知道到哪里查。
避免把周末、节假日或不可用时段误当成工作容量。跨时区团队还要统一时区口径,尤其是涉及客户交付、发布窗口或外部审批的日期。
4. 检查负责人容量和日期冲突
将任务放入日历后,按负责人或团队检查同一时段的工作量。看到集中拥堵时,不要立即把任务平均挪开;先识别哪些工作能并行、哪些任务必须串行、哪些日期不可移动,再调整优先级或资源分配。
若日历视图只能显示任务截止点,不显示任务持续时间,就需要打开任务详情或切换到其他视图核对工作区间。只看截止日期,容易漏掉同一个人正在多个项目中同时“最晚交付”的冲突。
5. 设置检查点,而不是只设置到期通知
对周期较长或风险较高的任务,可在最终期限前安排一个进度检查点。检查点的目标不是重复询问“做得怎么样”,而是确认交付物是否成形、依赖是否到位、风险是否变化,以及是否需要资源或决策支持。
提醒时间应贴合任务节奏。短任务可以在交付前检查;长任务可以在关键阶段设状态更新;外部审批则要根据对方响应窗口提前确认。不要把固定的提前天数当作所有任务都适用的规则。
6. 建立延期处理规则,并同步更新关联事项
项目启动时就约定:负责人发现日期可能失守时,何时报告、提供哪些信息、由谁判断影响。至少要求说明当前完成情况、阻塞原因、预计恢复时间、受影响的下游任务和需要的支持。
日期变更后,更新的不只是任务字段,还包括关联任务、里程碑、协作者和对外承诺。若不能立即确定新日期,标记为待确认并设置下一次复核时间,不要用一个未经验证的新日期制造虚假确定性。
7. 按固定节奏复核近期待办和远期风险
可以根据项目节奏安排日常或每周复核,但会议频率不应脱离任务变化速度。复核时先看临近到期和已逾期事项,再看未来一段时间的负责人冲突、依赖未确认和关键节点。对已经完成的任务,检查是否还有未交接、未验收或未通知的收尾动作。
会议结束后,把决策落实到任务记录中。若讨论只停留在口头更新,过几天团队仍会面对多个版本的日期信息。
- 确认项目目标、任务产出和验收口径。
- 指定负责人,并记录必要的协作者。
- 识别前置输入、审批和资源依赖。
- 根据容量安排开始日期、截止日期和检查点。
- 检查同一负责人及下游任务的时间冲突。
- 设置与任务动作相关的提醒和状态更新。
- 发生变化时,复核影响范围并同步相关人员。

六、案例推演:一次活动上线,怎样把日期排成可跟踪计划
1. 先声明场景边界,再使用示例日期
以下以一次小型线上活动为例,演示如何从需求确认排到上线检查。场景、负责人和工期均为虚构示例,只用于说明依赖和日期管理方法。真实项目要按内容复杂度、团队工作容量、审核时长和发布窗口重新估算,不能直接照抄这些天数。
假设团队计划在某个周五上线,项目经理倒推需求、素材、页面配置、审核和发布检查。倒推时不能简单把所有期限挤在上线前一两天,而要为验收、修订和关键决策保留可见节点。
2. 将任务、责任和依赖写进同一张表

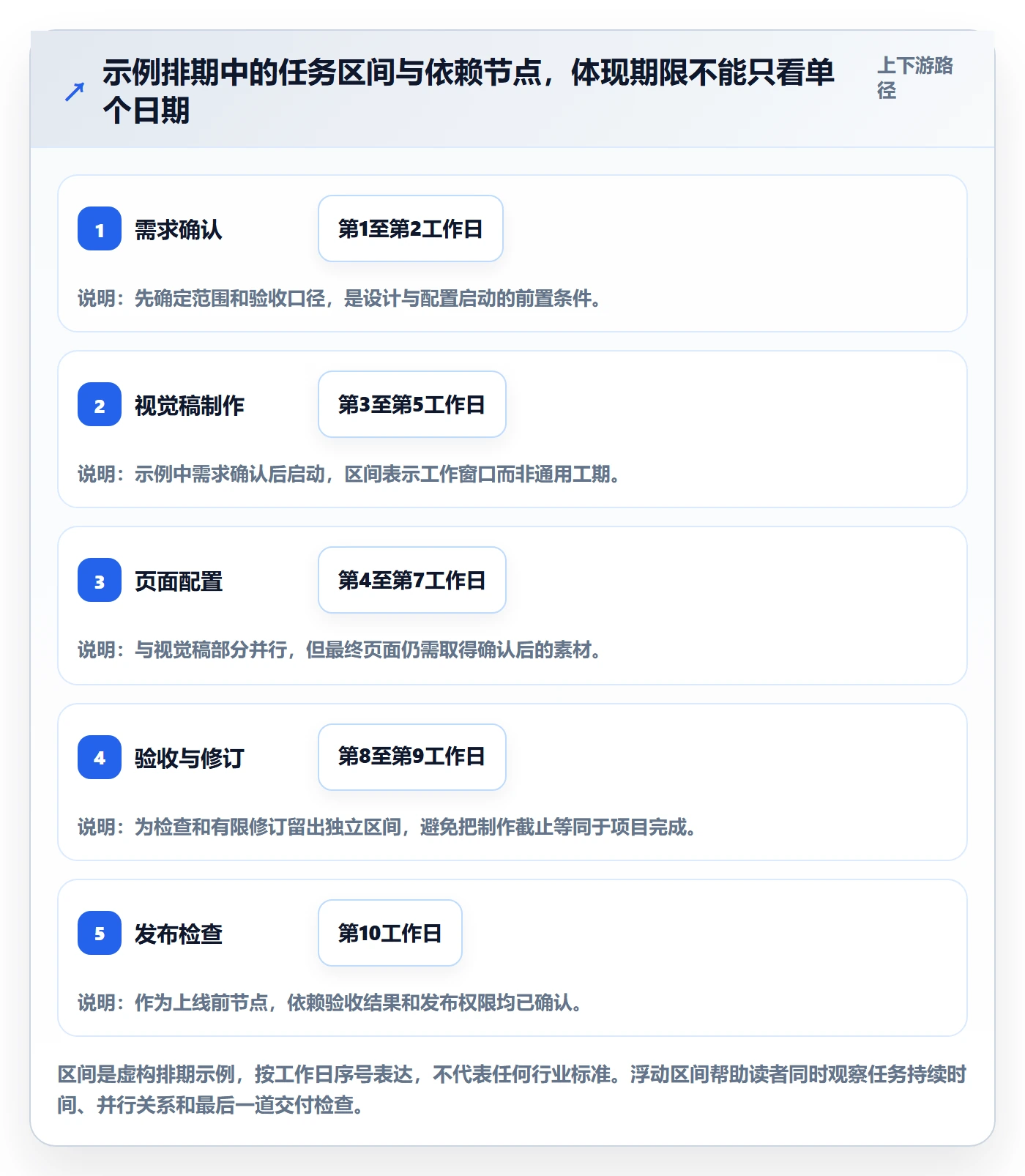

| 任务 | 主负责人 | 前置条件 | 示例节点 | 完成判断 |
|---|---|---|---|---|
| 确认活动需求 | 项目负责人 | 无 | 第1工作日 | 目标用户、范围、审批人和验收口径已记录 |
| 完成视觉稿 | 设计负责人 | 需求确认,文案初稿到位 | 第5工作日 | 页面关键状态已覆盖,评审意见有结论 |
| 配置活动页面 | 开发或运营负责人 | 视觉稿确认,素材齐备 | 第7工作日 | 测试环境可访问,核心配置完成 |
| 完成业务验收 | 业务负责人 | 页面配置完成,检查账号可用 | 第9工作日 | 关键检查项通过,阻断问题已关闭或有处理决定 |
| 执行发布前检查 | 项目负责人 | 业务验收完成,发布权限确认 | 第10工作日 | 链接、文案、权限和回滚联系人均已核对 |
这张表的重点不是第几天,而是依赖与完成判断。比如设计稿不能仅凭“文件已上传”就视为完成,还要确认评审意见是否有结论;页面配置也不能等同于上线可用,仍需经过业务验收和发布前检查。
3. 在日历中标出三类不同性质的日期
第一类是任务截止日期,由负责人交付具体成果;第二类是检查节点,用于提前发现风险;第三类是项目里程碑,用于确认阶段结果或外部承诺。将三类日期区分开,能避免每一个任务都被标成同等重要。
例如,视觉稿完成是任务交付,业务验收是阶段检查,正式上线是项目里程碑。即使它们发生在相邻日期,也应使用清楚的名称和不同的责任人,便于团队快速理解其意义。
4. 用风险而不是乐观情绪决定缓冲位置
如果活动文案由外部团队提供,风险可能集中在输入确认;如果页面配置相对稳定,但审批人经常集中在周末前处理事项,风险可能在验收窗口。缓冲应放在可能发生等待或返工的位置,而非平均分散到每个任务中。
例如,可以要求文案在设计启动前确认,并给业务验收预留独立窗口。如果前置材料迟到,项目经理先判断能否并行制作不依赖素材的部分;若不能,就重新评估上线承诺,而不是要求所有后续负责人“加快一点”。
5. 用少量过程指标观察排期是否越来越可靠

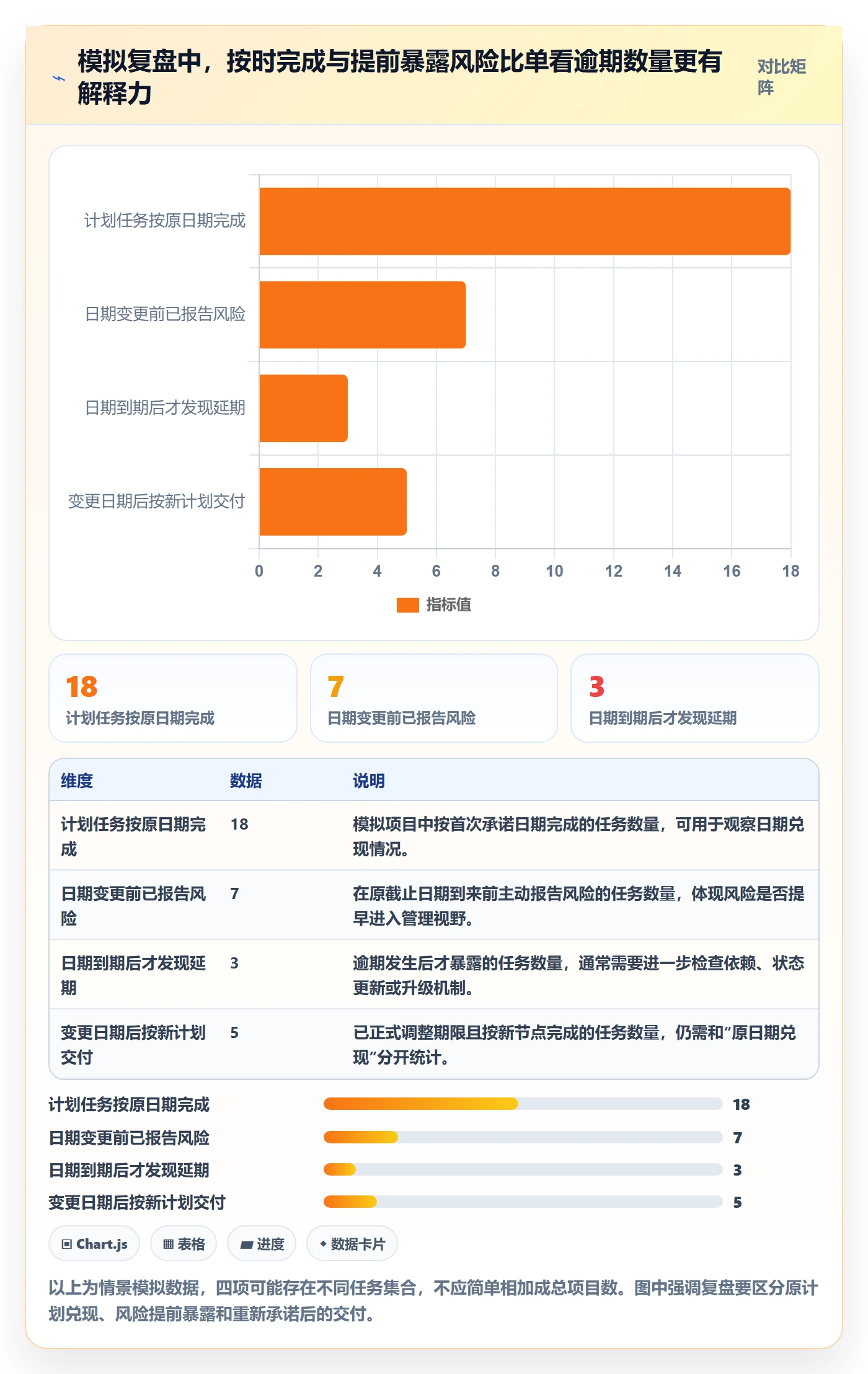

对初学者而言,不需要一开始就建立复杂的项目绩效仪表盘。先记录三类信息就足够:任务按原日期完成的比例、日期变更提前暴露的情况、延期主要来自哪类原因。连续观察几个项目后,再决定是否细分外部依赖、估算偏差或审批等待。
下面的指标是情景模拟,目的是说明如何把复盘从“大家觉得排期不准”变成可讨论的问题。它不是行业对标,也不能据此推断所有团队的典型表现。

6. 复盘时寻找可改变的原因,而不是只给延期贴标签
“负责人执行不力”通常不是足够的复盘结论。进一步追问:任务开始前是否具备输入?工作量估算是否漏了评审?负责人是否同时承担冲突任务?日期变更有没有及时通知?这些问题能帮助团队修改流程、拆分任务或调整资源,而不是只要求下次“注意时间”。
复盘要记录事实和改进动作,例如“外部文案确认没有明确最晚日期,后续项目在排设计前设定素材冻结节点”。比起单纯写“加强沟通”,这种动作更容易落实,也更容易在下一次排期中验证。
七、不同项目情境下的行动建议与取舍
1. 小团队、依赖少:先追求可见,不必过度建模
如果项目由少数人完成、任务之间较少等待,先使用日历加任务清单即可。重点放在负责人、截止日期、完成标准和每周复核上。每个小动作都单独建任务、设置多层提醒,可能增加维护成本,反而让团队不愿更新。
当任务逐渐增加或同一人跨项目工作时,再增加负责人容量检查、依赖标记和里程碑视图。工具复杂度应跟着协调成本增长,而不是一开始就追求所有功能都配置齐全。
2. 多团队协作、审批较多:把等待时间作为计划的一部分
涉及法务、财务、客户、供应商或多个业务团队时,不能只排执行人的工作时间。应明确每个输入的提供方、最晚交付时间、审批窗口和逾期时的升级对象。等待不是计划之外的意外,而是项目日程中的一部分。
这类项目更需要依赖关系和变更记录。日历仍然负责显示节点,但任务详情应能追溯决策、审批结果和日期调整原因。如果所有变更只靠聊天沟通,项目经理很难判断哪个日期是当前有效版本。
3. 发布窗口固定、日期不可移动:倒推计划并提高前置验证
若活动、合同、发布或外部会议的时间无法轻易调整,先锁定不可移动节点,再向前倒推准备、验收和决策日期。项目经理应尽早确认关键依赖,避免把风险留到最终窗口附近才处理。
固定节点不等于所有任务都必须硬压在它前面。需要判断哪些范围可以缩减、哪些交付可以分阶段,以及出现风险时由谁作出取舍。若只要求每个人加速,而不改变范围、资源或顺序,计划本质上没有得到调整。
4. 探索性工作、不确定性高:用检查点替代过度精确的远期日期
研发验证、方案探索或需求尚未稳定的项目,远期截止日期可能只是粗略预测。可以先排短周期工作和决策检查点,在获得新信息后滚动调整后续任务。重要的是说明当前日期的确定性,避免把估算包装成团队已经承诺的结果。
对于未知较多的任务,设置一个验证节点通常比直接承诺完整交付日更有价值。团队先交付原型、测试结果或风险评估,再据此更新后续日期,使计划随着证据变化而变得具体。
5. 团队规模较大:需要统一口径,也要避免一刀切
当多个团队共用项目日历时,应统一截止日期、里程碑、状态和风险标记的定义,避免不同部门对同一字段有不同解释。还要明确谁有权修改关键节点、变更后如何通知,以及哪些事项需要升级确认。
统一规则不等于所有团队使用同一套提醒频率或任务粒度。支持、研发、运营和内容交付的工作节奏不同,项目管理机制应统一必要口径,同时保留符合工作特点的执行方式。
6. 选择工具时:比较协作复杂度与维护成本
选择日历和项目管理工具时,我会先看它能否让团队容易回答几个问题:任务负责人是谁、当前日期是否确定、依赖在哪里、改期会影响谁、信息能否被相关人员及时看到。再评估日历与任务详情、状态、通知及其他视图之间是否衔接。
对小团队,操作足够简单、成员愿意持续更新,可能比复杂功能更重要;对多团队或中大型组织,权限、审计、部署要求、数据迁移和跨项目视图则可能成为必要条件。不要只比较功能清单,也要计算持续维护计划所需的管理成本。
7. 三种常见做法的取舍
| 做法 | 适用场景 | 主要优势 | 需要承担的代价 |
|---|---|---|---|
| 只维护截止日期 | 任务短、依赖少、团队规模小 | 建立快,更新负担低 | 无法充分呈现工作持续时间和前置风险 |
| 同时维护开始日、截止日和依赖 | 存在并行工作、资源冲突或上下游协作 | 更容易识别冲突和延期影响 | 需要团队持续维护任务状态与依赖信息 |
| 日历配合看板或甘特图 | 项目周期较长、任务链复杂、跨团队协同 | 可以分别观察时间、状态和任务关系 | 要避免多处重复录入,并明确各视图的主数据来源 |
8. 什么时候应该拆任务,什么时候应该保留为一个事项
任务有不同负责人、不同验收标准、不同依赖,或中间阶段本身需要决策时,通常应该拆分。这样能让责任和风险更早显现。相反,如果任务只是一个人短时间内完成的连续动作,拆成许多微任务可能会让维护成本超过管理收益。
判断标准不是任务要拆到多细,而是拆分后是否能改善协作、验收或风险判断。如果拆分没有改变责任、顺序或决策方式,就未必值得增加任务记录。

八、落地检查清单:先从未来两周开始修正
1. 逐条检查未来两周的截止日期
- 任务名称是否说明具体产出,而不是只有“跟进”或“推进”?
- 是否有明确主负责人和可理解的完成标准?
- 日期表达的是开始、交付、验收还是里程碑?团队是否理解一致?
- 前置输入、审批人和最晚需要时间是否已经明确?
- 负责人同期是否承担其他关键交付或不可用安排?
- 是否设有适合任务风险的检查点,而不只是到期提醒?
- 日期变更后,相关下游任务和协作者是否会同步更新?
2. 找出最需要先处理的三类任务
第一类是日期临近,但负责人或完成标准仍不明确的任务。第二类是依赖未确认,却已经影响多个下游节点的任务。第三类是同一负责人在短期内承担多个重要交付的任务。项目经理先处理这三类事项,往往比逐条美化日历标签更能降低风险。
处理时不必马上改日期。先确认事实:工作是否开始、输入是否到位、容量是否真实、验收是否有窗口。只有信息明确后,团队才能决定是维持承诺、调整资源、缩小范围,还是重新约定期限。
3. 建立一条简单的改期记录规则
每次重要日期变化,至少记录原日期、新日期、变化原因、影响对象和确认人。这样既能避免成员继续使用旧期限,也能在项目结束后识别常见的计划偏差来源。对于日常小改动,可以简化流程,但对外部承诺和关键里程碑要保留清晰记录。
改期记录不是为了追责,而是为了让预测越来越有依据。若某类任务反复因相同的输入延迟而改期,改进点可能在前置流程;若主要问题来自容量冲突,调整资源安排可能比增加提醒更有效。

4. 下一步:选一个项目试运行,不要先重做全部流程
找一个正在进行、依赖关系不太复杂的项目,检查未来两周的任务。为每项任务补全负责人、交付标准和前置条件,标出需要复核的风险日期,再观察一次实际交付和一次日期变更。试运行结束后,根据团队真正用得上的信息调整模板,而不是一次性建立大量没人维护的字段。
日历视图管理截止日期的独特价值,不在于把每一天排得满满当当,而在于及时暴露计划的薄弱条件:承诺是否有依据、依赖是否有人负责、容量是否真实、变化是否传递到下游。先让日期可信,再让日期可见;先管理条件,再管理提醒。这比追求漂亮的日历,更能帮助项目经理把期限变成团队真正理解并能执行的承诺。
常见问题解答(FAQ)
1. 日历视图中的任务截止日期应该如何设定?
我刚开始负责项目时,常常先把大家给出的日期填进日历,后来才发现有些任务根本来不及完成。我想知道,设定截止日期前应该先确认哪些信息?
先明确任务交付物、负责人和完成标准,再确认工作量、负责人已有安排及前置依赖,最后确定交付期限。不要只凭期望上线日倒推任务日期;若任务依赖审批、外部交付或其他团队输入,应把这些节点纳入排期,并确认相关负责人认可日期。
2. 只有截止日期、没有开始日期,可以吗?
我在日历里给任务标了到期日,但团队成员不知道什么时候该开始处理。我担心如果每项任务都设置开始日期,日历又会变得很拥挤。
短小、工作量明确且无需提前协调的任务,可以只标截止日期;需要持续数天、依赖他人或存在较高延期风险的任务,建议同时安排开始时间或阶段节点。判断标准是团队能否据此看出何时启动、是否来得及完成,而不是机械地给每项任务填满日期字段。
3. 任务截止日期临近时,应该怎样设置提醒和跟进?
我以前给任务设置过提醒,但有时提醒发出后没人更新进度,最后还是到期才发现交付受阻。我想知道提醒应该怎样配合日常跟进?
提醒应触发一次明确的检查,例如确认任务状态、剩余工作和阻塞项,而不是替代负责人跟进。可根据任务风险和团队协作节奏设置到期前检查点;对依赖外部输入或后果较大的任务,安排更早的状态核对。具体提前多久没有通用标准,应结合任务周期和处理问题所需时间确定。
4. 日历视图能否单独用于管理项目进度?
我用日历查看每周任务时,能看到哪些事情临近到期,却不太清楚任务之间的先后关系和整体完成情况。遇到这种情况,我应该继续依赖日历,还是配合其他视图?
日历适合检查日期分布、临近期限和时间冲突,但不一定能清晰呈现复杂依赖、任务状态或整体进度。若项目包含多项前置任务,可用列表查看任务与负责人,用看板跟踪状态,或用甘特图检查时间顺序;再以日历核对重要日期,并在计划变更后同步更新关联任务。
核心关键词
文章包含AI辅助创作:日历视图如何做好截止日期?项目经理入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/487213
读者评论
文中把负责人、交付标准和依赖条件放在日期之前核对,这个顺序很实用。只填截止日确实容易让尚未确认的事项看起来像已承诺。
开始日期、截止日期和里程碑的区别讲得清楚。团队若先统一字段含义,能减少“周四完成”究竟指开工还是交付的误会。
提醒不能替代资源安排这一点很重要。负责人时间被会议或等待输入占用时,提前收到通知并不会让任务自动变得可执行。
延期后检查下游节点和外部承诺,比单独修改一条日期更稳妥。实际操作中,记录改期原因也有助于团队判断是否需要同步调整计划。
