项目月视图里排满了任务,不代表项目真的可控:如果负责人、前置条件和日期变更没有同步,日历只是把风险画得更整齐。对项目经理来说,月视图的价值不是“把所有事放进格子”,而是尽早看见交付节奏、资源拥堵和依赖断点,并据此采取行动。
日历视图月视图全流程:项目经理入门指南与一文讲清
一、先讲核心结论:月视图是项目的节奏检查器,不是任务仓库
1. 先确定它要回答什么问题
我建议项目经理先把月视图的用途说清楚,再决定放哪些任务。它最适合回答的是:本月有哪些关键节点、任务集中在哪些时段、哪些交付依赖尚未满足、团队是否正在同时承受过多工作。它不擅长回答每个任务的详细执行步骤,也不能单凭颜色判断项目是否健康。
如果团队打开月视图后,仍然说不清“哪项工作最可能影响交付、谁负责处理、下一步是什么”,问题通常不是视图不够漂亮,而是任务信息不完整,或者视图承担了不适合它的职责。
2. 把月视图放在合适的工具组合里
一个实用的组合通常包括三层:月视图负责观察整体节奏;任务列表或看板负责追踪执行状态;甘特图或依赖关系视图负责识别前后置关系。团队不一定要同时使用三种界面,但项目经理需要知道不同视图分别补足什么信息。
| 视图 | 适合回答的问题 | 不宜单独承担的工作 |
|---|---|---|
| 月视图 | 节点分布、阶段节奏、日期冲突、跨月衔接 | 细颗粒度步骤、复杂依赖推演、实时工作量核算 |
| 任务列表或看板 | 谁在做、做到哪一步、下一步是什么 | 整月交付节奏和跨阶段日期分布 |
| 甘特图或依赖关系视图 | 任务先后关系、关键路径、计划变化影响 | 日常沟通安排和个人每日待办 |
最重要的判断:月视图要呈现的是“值得被团队共同关注的时间信息”,而不是数据库里的全部任务。把所有琐碎事项都铺进日历,往往会让真正需要关注的里程碑失去显著性。

二、背景和真实场景:为什么日历看起来完整,项目却仍会延期
1. 日期只表示计划,不自动证明可执行
假设一个团队要在月末发布新版本。月历上已经写入需求确认、开发完成、测试结束和正式发布,看上去逻辑完整。但如果测试依赖的环境尚未准备,发布审批人没有确认窗口,开发任务又由同一位关键工程师承担,那么这些日期只是愿望的排列,还不是经过验证的计划。
这也是月视图容易造成的错觉:格子里有日期,就像计划已经落实;颜色很多,就像项目已经被管理。实际上,日历只呈现输入的信息,不会自动检查资源是否够用、前置工作是否完成,也不会替团队确认日期是不是承诺。
2. 月视图最有价值的地方,是发现“集中发生”的风险
单看一项任务,周五交付可能完全合理;但如果同一周还叠加验收、培训、上线审批和另一项目的紧急支持,风险就来自这些事情的集中,而不是某个任务单独看起来很难。月视图适合把这种时间上的拥挤显出来,再引导项目经理去查负责人负荷、依赖关系和优先级。
我通常把日历上的密集区域当作“复核信号”,而不是结论。格子挤在一起不等于一定延期;日历上空白也不等于团队有足够产能。要做判断,还得核对任务复杂度、团队可用时间、外部等待和工作日历。
3. 日历中的关键不是日期数量,而是日期背后的责任关系
一条关键任务至少要让团队看懂:交付物是什么、谁对结果负责、何时开始或完成、当前状态如何、它依赖什么。如果只填一个截止日期,日历确实会更简洁,但发生变更时,项目经理很难判断影响范围,也难以知道该通知谁。
建议区分“负责人”和“参与者”。负责人对任务结果负责,参与者可能提供协作、评审或支持。个别项目管理工具会提供类似“指派给我”或“抄送给我”的不同呈现方式,但术语、权限和提醒机制并不相同,选型时应查看当前版本的产品说明,不要把某个工具的字段当作行业标准。
4. 观察月视图时,要同时看本月和下月
月底不是项目天然的边界。若本月最后几天堆满验收和交付,却没有把下一阶段的准备、审批或资源预约提早安排,下个月开头很可能出现断档。月视图需要能看到前后月份的衔接,至少要让项目经理提前识别“本月完成后,下月第一周是否具备开工条件”。

三、常见误区:哪些做法会让月视图变成“看起来很忙”
1. 只填截止日期,不说明交付物和负责人
这种做法在任务少时不容易暴露问题,随着项目协作人数增加,就会出现“日期到了,但没人知道谁要交什么”的情况。修正方法不是给每条任务写长篇说明,而是至少明确任务名称、责任人、交付物和当前状态;关键任务再补充验收口径或依赖关系。
2. 把所有待办都放进月历
日历里出现几十条低优先级提醒,容易把里程碑埋掉。普通执行事项可以保留在任务列表中,只把对阶段、交付、跨团队协作或硬性日期有影响的任务放在主要月视图。是否展示某条任务,应该由它对项目节奏的影响决定,而不是由“系统里有这条记录”决定。
3. 用颜色代替状态定义
颜色可以帮助快速识别分类,但如果团队没有统一含义,红色可能代表延期、风险、紧急,也可能只是某个部门的标签。更稳妥的做法是先定义状态文字,再让颜色作为辅助提示。颜色不能代替负责人、更新时间和处置动作。
4. 把计划日期误当成承诺日期
计划日期是用于组织工作和协商资源的当前安排;承诺日期则意味着相关责任人已确认交付条件。两者有时相同,有时并不相同。项目经理应标明哪些日期已对外确认、哪些仍待依赖条件或审批确认,否则团队容易把未经验证的排期当作既定承诺。
5. 任务延期后只挪日期,不记录原因和影响
单纯把任务拖到下一天,会让日历显得及时更新,却丢失了管理信息。延期来自估算偏差、需求变化、依赖未完成、资源冲突,还是外部审批等待,处理方式并不相同。更改日期时,应同步记录原因、影响对象和需要的决策;否则同一类问题会一再出现。
6. 以为系统提醒就等于项目控制
通知可以把变化传递给相关人员,但通知本身不能让负责人接受新计划,也不能替代影响评估。对关键里程碑变更,项目经理仍应确认依赖任务、外部承诺和资源安排是否需要调整。自动化适合减少漏通知,不适合代替判断。
7. 只看团队排期,不看外部等待时间
审批、客户反馈、供应商交付和环境准备,往往不完全受项目团队控制。如果日历只列内部执行任务,团队会高估可控时间。对于这类外部等待,建议把“提交日期、预期反馈日期、逾期后的升级动作”作为可跟踪节点,而不是只留下一个最终截止日。

四、专业判断逻辑:从任务整理到月度复盘的完整流程
1. 先确定视图范围和使用者
搭建前先回答三个问题:这张日历覆盖一个项目、一个团队还是一个人的工作?谁负责维护?谁需要据此做决定?项目级月视图通常突出里程碑和跨团队交付;个人视图关注本人承担的任务;团队视图则要避免把无关事项混在一起。
如果管理者需要跨项目看冲突,建议保留统一的项目、负责人和日期规则,但不一定把所有项目细节塞在同一个页面。视图范围太窄,会漏掉资源冲突;范围太宽,则会造成信息噪声。需要在“能看见关联”和“能读懂重点”之间取平衡。
2. 整理任务,再进入日历
不要从空白日历开始随手填日期。先梳理项目阶段、交付物、关键任务和里程碑,再确认任务之间是否存在前后依赖。任务名称应尽量描述可验收的结果,例如“完成支付流程验收”,比“支付工作”更容易让协作方理解。
一条适合进入项目月视图的任务,建议至少具备以下信息:
- 明确的任务名称或交付物。
- 一位对结果负责的负责人;必要时另列参与者。
- 已确认的计划开始日期或截止日期,避免把待确认日期伪装成确定安排。
- 当前状态,如未开始、进行中、待评审、已完成或受阻。
- 与其他任务的关键依赖;简单任务可以不额外增加复杂字段。
- 变更时需要通知的协作对象或决策人。
3. 先放里程碑和硬性日期,再倒推支撑任务
我更倾向于先排发布日、合同节点、验收日期、外部审批截止等硬约束,再倒推准备、开发、测试和评审任务。这样做的重点不是“把每一天填满”,而是找出哪些支撑工作必须在关键日期前完成,以及哪项前置条件最容易影响最终交付。
对于可调整任务,可以在阶段内留出协商空间。对于已经对外确认的日期,则需要明确承诺状态和变更流程。项目经理不应把所有任务都设成同等刚性的截止日期,否则团队会失去调整缓冲的空间,也更难识别真正不可移动的节点。
4. 核查拥堵、负责人冲突和依赖断点
完成初次排期后,至少检查三类问题:一是关键任务是否挤在同一周;二是同一负责人是否承担多个同时交付的工作;三是前置任务尚未完成,后续任务却已经排成确定日期。月视图适合发现可疑位置,发现之后再去任务详情、团队产能信息或依赖视图里验证。
如果项目没有可信的工时估算,不要从“某周有十项任务”直接推导出团队一定超载。任务数量不是工作量:一项复杂集成可能比十项短小文案工作耗时更长。初期可以先用负责人冲突、交付物难度和历史延期情况做定性复核,再逐步积累更可靠的估算数据。
5. 设定更新规则,而不是靠项目经理逐条追问
每个项目都需要一个最小更新约定:谁更新任务状态、何时更新、日期变更需要通知哪些人、关键里程碑变更由谁确认。更新频率应匹配项目节奏。变化密集的上线项目,可能需要在重要节点发生时即时更新;节奏稳定的项目,则可在固定周会前统一核对。
更新规则越简单,越容易执行。可以要求负责人只维护状态、日期、阻塞原因和下一步动作,不必强迫每个人填写一大批没人会使用的字段。字段的价值应由决策需要证明,而不是由“系统允许添加”证明。
6. 在复盘中比较计划与实际,而不只是追究延期
月度复盘应关注计划日期与实际完成日期的差异、反复出现的等待环节、任务估算偏差和变更频率。一次延期不一定代表规划失败,连续几次同类型任务都在评审环节延迟,才说明流程或资源配置可能存在系统性问题。
复盘结果要回到下一轮计划:估算是否需要调整、审批是否应提前、关键负责人是否要分散负荷、外部等待是否要预留缓冲。否则复盘只是解释过去,不会改善后续排期。

五、具体案例:用产品发布项目演示一次月度排期
1. 先说明案例边界
下面以一个假设的产品版本发布为例,团队包括产品、研发、测试和运营。所有日期、任务数量和耗时都是情景模拟,用来演示排期方法,不是对某个真实团队的绩效统计,也不代表行业平均水平。
2. 先把交付节点拆成能核对的任务
项目组设定月底为目标发布日。项目经理先把验收通过、上线审批和正式发布列为关键节点,再向前安排测试完成、候选版本冻结、开发交付和需求确认。每个节点都指定责任人,并标记哪些日期已确认、哪些日期仍取决于前置工作。
| 阶段 | 示意安排 | 月视图中的关注点 | 触发调整的信号 |
|---|---|---|---|
| 需求确认 | 月初第1周 | 范围、验收口径、外部依赖是否确认 | 关键需求尚未决策,开发排期却已锁定 |
| 开发与联调 | 第1至第2周 | 关键负责人是否并行承担多个交付 | 联调环境未准备或跨团队接口人未确认 |
| 测试与修复 | 第3周 | 测试窗口、缺陷修复和回归是否留有余量 | 测试开始日依赖的版本仍未冻结 |
| 验收与上线 | 第4周 | 审批人、发布窗口和回退准备是否明确 | 上线日期确定,但审批和回退方案未落实 |
3. 用冲突检查代替“感觉安排得差不多”
在这个示例里,测试和验收任务集中在第三、第四周。项目经理不应只看日期是否连续,而要确认测试负责人是否同时承担其他项目、缺陷修复是否有明确响应责任、审批人是否已经预留时间。如果这些条件未确认,月视图上的“测试完成”只是计划标签,不是可靠承诺。
一种可执行的处理方式是把任务状态分成“已确认”“待依赖”“有风险”三类,再检查每个风险项是否有负责人和下一步动作。例如,环境尚未准备时,不只是把测试日期涂成红色,而要明确环境负责人、预计就绪时间,以及逾期后是否需要缩减测试范围或调整发布日。
4. 记录模拟数据,帮助团队讨论而非制造精确感

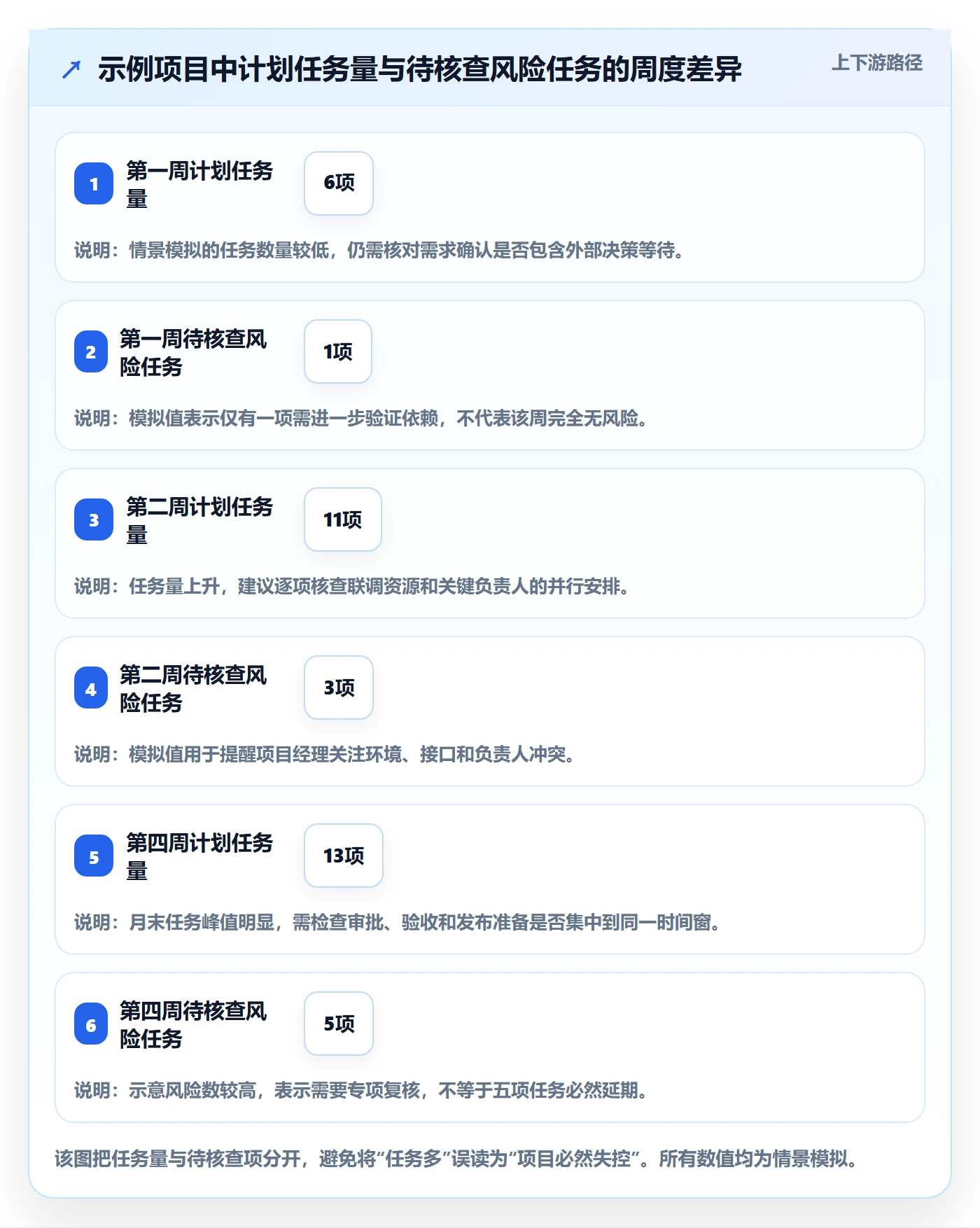

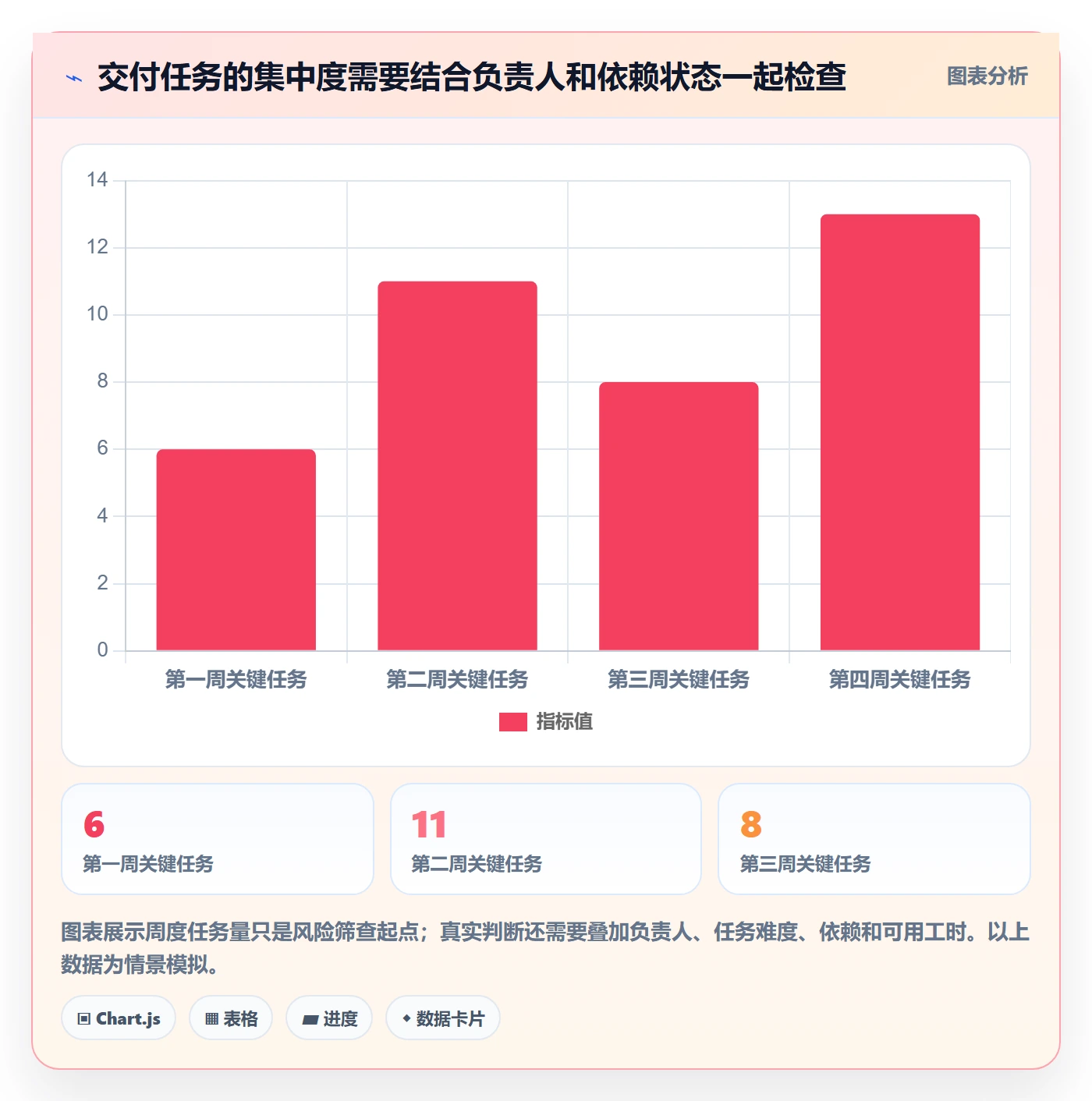

假设项目组把月内关键任务按计划分布为6项、11项、8项和13项。这个数字只能说明第四周任务更集中,不能单独证明团队超负荷。下一步应拆出负责人与工作量:如果13项中有8项都由同一位验收负责人完成,风险明显;若任务分散、部分只是短时审批,数量本身的意义就有限。
这类数据的正确用途是触发复核,不是生成漂亮的绩效结论。项目经理可以逐周记录任务总数、关键节点数、未确认日期数和阻塞任务数,连续观察几轮后,再判断哪类指标与真实延期更相关。没有稳定口径时,不要用单月样本宣称管理效率提高了多少。

5. 把计划变化变成可追踪的决策
如果第三周测试开始前,版本仍未冻结,项目经理至少要确认三件事:谁负责完成冻结、哪些测试可以并行准备、发布目标是否仍可守住。若最终需要调整发布日,应把影响范围同步给产品、运营和相关决策者,而不是只在日历上移动一个日期。
案例里真正重要的不是月底有没有如期发布,而是团队能否提前识别条件不足,并在信息尚可调整时做决定。月视图产生价值的时点,通常早于延期发生:它让风险变得可见,便于团队把讨论从“怎么又晚了”转到“现在需要谁做什么”。
六、工具与团队规模:什么时候考虑更强的项目管理能力
1. 小团队先追求口径一致,不必先追求复杂系统
项目少、协作关系简单时,团队可以先用轻量工具或共享表格,但要统一任务名称、负责人、状态、日期和变更规则。若每个人对“完成”“阻塞”“待确认”的理解都不同,换更复杂的平台也不会自动消除歧义。
轻量方式的优势是上手快、调整成本低;短板是权限、关联关系、通知和跨项目汇总可能依赖人工。团队应根据实际的协调成本判断何时升级,而不是因为工具功能列表更长就认为管理一定更成熟。
2. 多项目、多部门协作时,关注数据关联和治理成本
当一个人同时参与多个项目,团队需要看到跨项目日期冲突;当项目涉及多部门,角色权限、状态口径、需求与交付之间的关联会更重要。此时应评估系统能否支持统一字段、跨项目视图、变更追踪和权限管理,并确认这些能力在当前版本和采购范围内适用。
如果组织有数据部署、合规或迁移要求,还要把部署方式、数据访问控制、审计要求、既有流程迁移和用户培训成本纳入选型。仅看月视图界面是否直观,容易低估正式上线后的治理工作。
3. 关于 PingCode:把产品能力放进场景验证,而非直接视作结论
在中大型企业或百人以上组织的项目管理场景中,可以将 PingCode 纳入候选评估。按题设提供的产品信息,它面向中大型企业及百人以上组织,并支持私有化部署和 Jira 平滑迁移;但这些能力是否满足某家企业的版本、权限、数据和迁移要求,仍应以当前产品文档、合同范围和实际验证为准。
“国产替代不二选择”属于绝对化判断,我不会把它当成普遍结论。选型时应核对需求覆盖、历史数据迁移完整性、权限模型、部署和运维成本、用户培训工作量,以及关键团队是否愿意采用。迁移工具能减少重复录入,不等于流程、字段定义和历史数据质量会自动变好。
验证月视图相关能力时,可准备一组真实但脱敏的任务样本:包含里程碑、跨团队依赖、不同负责人、日期变更和延期记录。让项目经理、任务负责人和管理者分别完成同一组操作,再观察信息能否被正确呈现、变更是否可追踪、跨项目冲突是否易于发现。一次有代表性的试点,通常比只看演示环境中的标准流程更能暴露适配问题。
4. 做工具比较时,把成本拆成“购买”和“持续维护”
软件评估不应只比较许可证或采购费用。组织还要考虑实施配置、数据治理、迁移验证、培训、权限维护和日常运营。某工具的月视图功能看起来完整,如果每次项目变更都必须靠管理员手工维护多个副本,长期总成本未必低。
建议选择两到三个典型项目做试点:一个流程较简单,一个跨部门协作较多,另一个包含较复杂依赖。试点期间记录任务创建耗时、日期变更后通知是否到达、关键风险发现所需时间,以及负责人是否能独立维护信息。样本有限时,结果应作为决策参考,不应包装成普遍效率提升数据。

七、不同情况下的行动建议与取舍
1. 项目刚启动:先建立最小可用月视图
先录入里程碑、主要交付、负责人和关键日期,不要一开始就配置大量字段。项目经理要确认每个关键日期的来源:合同约定、管理决策、团队估算,还是暂定假设。来源不同,日期的确定程度也不同。
取舍是:先让排期能被团队共同使用,再逐步增加依赖、风险或工作量信息。字段加得太快,会提高维护门槛;字段过少,则容易无法判断排期依据。每增加一个字段,都应回答“它将帮助谁做出什么决策”。
2. 任务很多、视图拥挤:分层展示,不要一味缩小字号
可以把月视图分为关键节点层、团队交付层和个人执行层。关键节点层只放里程碑和硬性日期;团队交付层显示主要任务及负责人;细颗粒度步骤留在任务详情或看板中。通过筛选项目、团队或负责人改善可读性,通常比把所有事项压缩到一个页面有效。
取舍是:分层会增加切换视图的动作,但能避免重要信息被大量低优先级任务淹没。如果管理者必须在单一页面快速掌握全貌,可以保留汇总视图,同时提供通往任务细节的入口。
3. 日期经常变化:管理变更原因,而不是追求日历永远整齐
变化频繁的项目,应重点保留原计划、当前计划、变更原因和受影响对象。若工具不便记录完整历史,至少建立明确的变更说明和通知规则。项目经理还要识别哪些变化是正常调整,哪些意味着范围、资源或外部承诺已经发生变化。
取舍是:完整记录会增加少量维护工作,却能减少后续追问和责任不清。对于低风险、短周期的小任务,不必要求过重的审批;对于发布、验收、合同交付等关键节点,则应保留足够的决策记录。
4. 多项目共享同一批人员:从单项目月历升级到资源冲突核查
单项目看起来合理,不代表团队整体可执行。多个项目共享关键负责人时,应使用跨项目视图或定期集中核查,尤其关注同一时段的评审、发布、验收和外部会议安排。若没有可靠工时数据,先识别关键角色重叠和硬性日期冲突,再逐步建立更细的容量管理口径。
取舍是:跨项目汇总能提升管理者的可见性,也可能带来更多信息噪声。应按角色和决策权限控制展示范围,避免所有人都被无关项目细节淹没。
5. 组织规模扩大:把规则和治理能力纳入选择
百人以上组织通常会面对更多项目、更多角色和更复杂的数据治理要求。除了月视图本身,还要评估权限、字段规范、跨团队协作、部署要求、审计能力、历史迁移和持续运维。项目管理工具的价值,不只是显示日期,还在于能否让组织对关键任务形成较一致、可追踪的工作方式。
取舍是:统一平台有助于减少信息分散,但流程标准化可能降低部分团队的灵活度。较稳妥的做法是统一关键字段、状态和里程碑口径,同时允许不同项目按风险等级保留必要差异,而不是把所有项目强行套进同一张模板。
| 情境 | 优先行动 | 主要取舍 |
|---|---|---|
| 单项目、团队较小 | 建立最小字段集,固定更新节奏 | 简单易维护,但跨项目信息有限 |
| 任务较多、日历拥挤 | 按里程碑、团队和个人分层展示 | 可读性提高,使用者需要理解视图范围 |
| 变更频繁或外部依赖多 | 记录变更原因、影响和责任人 | 追踪更可靠,但关键任务维护成本略增 |
| 多项目共享资源 | 增加跨项目冲突检查和角色级汇总 | 能看见整体冲突,也需防止信息过载 |
| 组织规模较大或有合规要求 | 试点验证权限、部署、迁移和治理 | 前期评估投入较高,长期管理边界更清晰 |

八、可直接执行的月视图检查清单
1. 每周检查:看本周是否仍然可执行
- 本周的关键里程碑是否有明确负责人和验收结果?
- 是否有任务日期已到,但状态和实际进展没有更新?
- 是否存在前置任务未完成、后续任务却仍按原计划推进的情况?
- 同一位关键负责人是否同时承担多个重要交付?
- 受阻任务是否写明阻塞原因、需要谁处理和下一步时间?
2. 每月检查:看下个月是否具备启动条件
- 下月的关键节点是否已经确认,而非仅仅填入日期?
- 外部审批、客户反馈、供应商交付是否纳入计划?
- 月底任务集中是否需要拆分、调整或提前准备?
- 本月重复发生的延期原因是否形成具体改进动作?
- 任务字段和状态是否仍然有用,是否有长期无人维护的信息?
3. 读者下一步可以这样开始
如果你现在要为项目建立月视图,先选一个正在推进的项目,不要急着迁移所有历史任务。用一小时整理里程碑、主要交付、负责人、日期来源和关键依赖,再邀请实际执行者一起检查最拥挤的两周。检查结束后,为每个风险项写下负责人和下一步动作。
接下来连续观察几次更新:日历是否帮助团队更早发现冲突,日期变化是否能通知到真正受影响的人,复盘是否能改变下一轮排期。若这些问题仍然无法回答,再考虑调整流程、视图设计或工具,而不是先把更多信息塞进日历。
月视图不是项目计划的答案,而是暴露计划假设的窗口。真正有效的月视图,不以格子填得多满为标准,而以团队能否及时发现不确定性、明确责任并做出调整为标准。下一步,从一张只包含关键节点和负责人、但每项信息都经过确认的月历开始。

常见问题解答(FAQ)
1. 项目管理中的月视图适合解决什么问题?
我刚开始负责项目时,习惯用任务清单跟进每件事,但很难一眼看出整个月的节奏。遇到多个截止日期集中在同一周时,我也不确定月视图能不能帮我发现问题。
月视图适合查看整月的任务分布、关键里程碑和日期冲突,帮助项目经理进行月度统筹。它不适合替代任务清单或甘特图:任务细节和执行状态用清单或看板跟进,任务先后依赖则用甘特图或依赖关系视图核查。
2. 创建项目月视图前,任务需要准备哪些信息?
我曾经把任务名称和截止日期直接填进日历,后来发现很难判断任务由谁负责、是否已经延期。现在我想知道,开始排期前至少要整理哪些信息,才能让月视图真正可用。
先梳理项目阶段、任务和里程碑,再为关键任务补齐负责人、计划开始与结束日期、状态、优先级及所属阶段等信息。明确哪些日期是合同节点、发布日等硬性期限,哪些可以调整;这些是建议字段,可按项目复杂度和工具能力取舍。
3. 项目经理应该多久更新一次月视图?
我的项目计划经常因审批、资源或需求变化而调整,日历上的日期很快就和实际情况不一致。若每次变化都立刻更新,维护成本可能很高;如果更新太晚,团队又容易按旧计划执行。
先指定视图维护责任人,并按项目节奏设定固定检查频率,例如每周例会前核对一次;关键里程碑、依赖条件或截止日期发生变化时,则及时更新并通知相关人员。检查时不仅改日期,还要记录状态和变更原因,避免计划看似最新、实际信息却不完整。
4. 月视图能不能单独用于管理整个项目?
我希望用一张月历同时掌握所有任务、负责人和进度,但任务变多后,日历格子很快就显得拥挤。遇到需要判断任务依赖或个人当天工作量时,我也不确定只看月视图是否够用。
通常不建议只靠月视图管理整个项目。月视图用于观察阶段节奏和关键日期;任务列表或看板更适合跟进负责人和执行状态,甘特图或依赖关系视图更适合检查前后顺序。若月历过于拥挤,可筛选项目、团队或关键任务,并把详细执行信息留在对应视图中。
核心关键词
文章包含AI辅助创作:日历视图月视图全流程:项目经理入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/487188
