待处理实操方法:项目负责人提升看板效率的流程优化方法与模板

项目看板里有 80 张卡片,不代表项目透明;如果其中 20 张没有明确负责人、12 张状态一周没更新、另有 8 张卡在“待确认”,负责人仍然得靠私聊追问。提升看板效率,关键不是再加颜色、字段或软件功能,而是把任务进入、开始、阻塞、验收和关闭的规则设计清楚。下面我会从流程诊断、状态设计、更新责任、阻塞升级和复盘指标几个环节,给出一套可调整的做法与模板;文中涉及数字的项目演示均为情景模拟,不代表行业基准或真实客户统计。

待处理实操方法:项目负责人提升看板效率的流程优化方法与模板

一、核心结论:看板效率取决于任务流转,而不是卡片数量

1. 先把看板看成一套运行规则

看板不是项目进度的装饰性展示,也不是把会议纪要换成卡片。它的实际作用,是让团队成员在不逐个询问的情况下,知道当前有哪些工作、谁在推进、下一步是什么、哪里需要协助,以及怎样才算完成。

因此,我判断一个看板是否有效,通常先看四件事:任务有没有清晰入口,状态有没有共同定义,每张执行中的任务有没有唯一负责人,阻塞是否能触发明确动作。如果这四项没有建立,再漂亮的可视化也只能展示混乱,不能减少混乱。

最重要的判断是:看板效率不等于卡片移动速度,而是团队能否更早发现等待、减少不必要的并行工作,并让任务以可验收的结果结束。如果卡片从“进行中”快速移动到“已完成”,但交付物不清楚、验收后频繁退回,表面流转快,实际周期可能更长。

2. 用最小规则启动,不要一开始就把流程做复杂

对多数项目团队来说,第一版流程可以只规定任务入口、状态含义、负责人、验收条件、阻塞处理和更新时点。字段和状态的数量应当由实际问题决定:只有当团队反复遇到某种信息缺失,才考虑增加对应字段;只有当两个阶段确实需要不同的处理动作,才考虑拆分状态。

这也意味着,优化不是一次性改造。先用一周观察哪些卡片停留、为什么停留,再调整一两条规则,比一次性上线复杂流程更容易执行,也更容易判断改动是否有效。

待处理实操方法:项目负责人提升看板效率的流程优化方法与模板

二、背景和真实场景:为什么看板已经上线,项目仍然要靠追问

1. 常见的失效现场不是没有信息,而是信息不能指导行动

跨部门项目尤其容易出现这样的情况:产品把需求写成“优化登录体验”,开发把它拆成若干任务,测试另建了一张缺陷表,负责人则在周会上更新一份汇报。信息看起来很多,却分散在不同位置。项目负责人想知道“登录改版什么时候能验收”,仍需分别找人确认依赖、开发状态和测试结果。

另一类现场是看板列得很完整,例如“需求池、评估中、待排期、开发中、联调中、待测试、测试中、待验收、已完成”,但大家对每列的理解并不一致。有人提交代码就移到“待验收”,有人要等测试通过才移;有人把等待评审的工作留在“进行中”。结果是列名越多,真实状态越模糊。

还有一种问题更隐蔽:任务卡片持续更新,但更新的只是状态,没有“下一步动作”。负责人看到任务停在“进行中”,仍然不知道是正在编码、等待接口、缺少决策,还是负责人忘了维护。状态描述当前在哪里,下一步动作说明怎样离开当前位置;只有前者的看板,通常不足以支持管理决策。

2. 看板承载的工作越跨职能,规则越需要明确

个人待办事项可以依赖一个人的记忆和判断;跨团队项目则不行。需求提出者、执行者、依赖方和验收人可能属于不同部门,彼此对“完成”“优先”“尽快”的理解也不同。负责人不能假设所有参与者会自动补齐上下文,必须让关键条件显式出现在卡片和流程中。

这并不意味着每件事都必须填满十几个字段。更可行的做法,是把“团队必须知道的信息”和“特定场景才需要的信息”分开。比如任务名称、负责人、交付物、状态和下一步是执行所需的基础信息;预算、风险等级、外部供应商等字段,则按项目类型启用。

3. 用一个模拟项目看清“等待”是怎样形成的

下面以一个 6 周的跨部门功能上线项目作为情景模拟:项目组有 12 人,任务涉及需求确认、开发、测试、法务审查和上线准备。初始看板上共有 46 张卡片,团队每周开一次进度会,但会议仍要逐张询问状态。

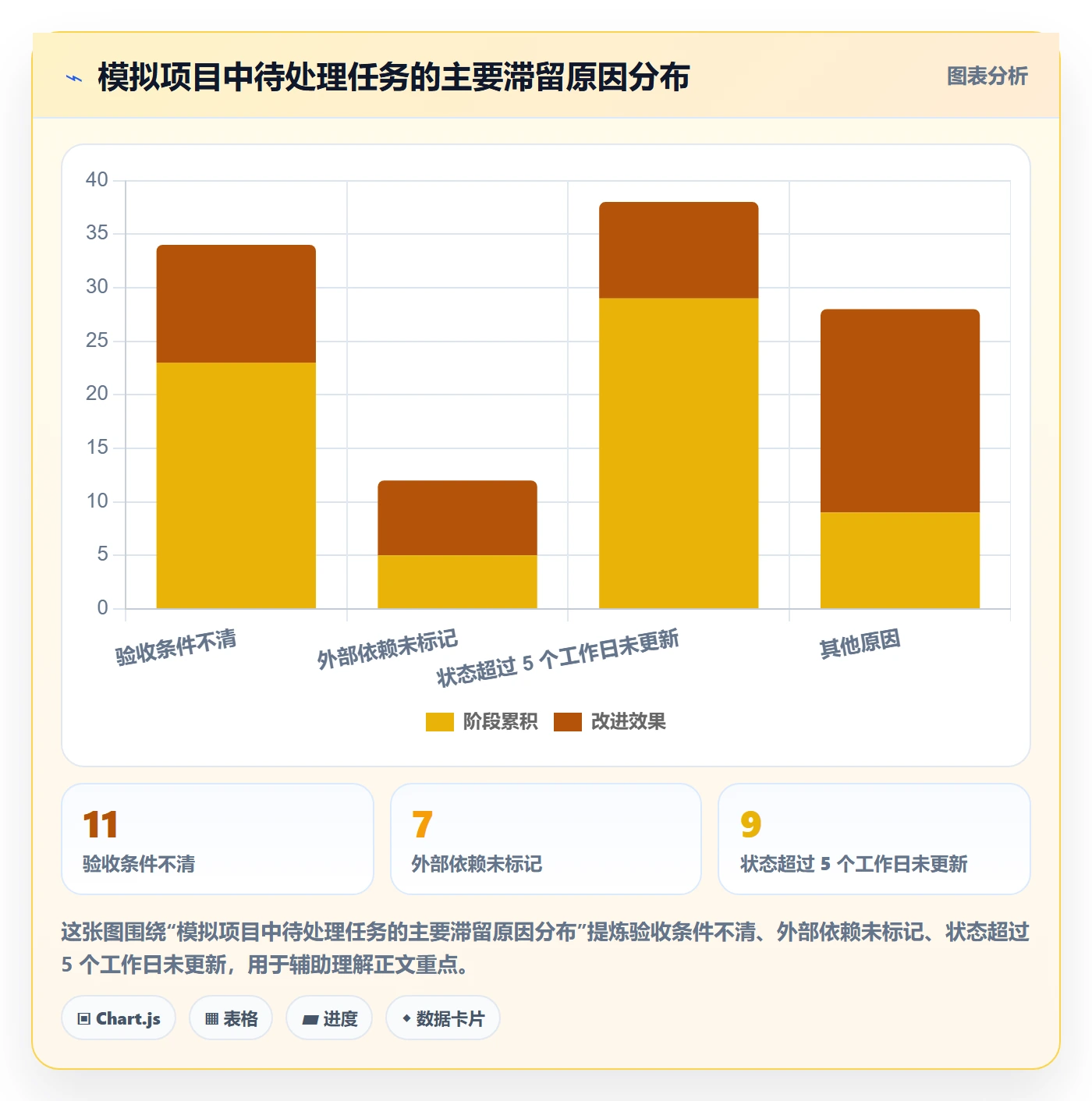

诊断后发现,问题不在于任务总数,而在于 11 张卡片没有明确验收条件,7 张卡片存在外部依赖但没有写明依赖方,另有 9 张卡片超过 5 个工作日没有更新。以上数字是为了演示诊断方法而设定的模拟数据,不是行业统计。它们说明:优化应先定位信息断点和等待来源,而不是先换工具或要求所有人“多更新”。

待处理实操方法:项目负责人提升看板效率的流程优化方法与模板

三、常见误区:看板越复杂,不一定越有效

1. 误区一:增加状态列,就能提高进度透明度

状态列只有在代表不同的处理规则时才有价值。如果“待开发”和“开发准备中”没有不同的进入条件、责任人或离开条件,拆成两列只是增加维护动作。成员需要花更多时间判断该放哪一列,负责人得到的却不是更多有效信息。

判断是否需要拆分状态,可以问三个问题:这个阶段是否有不同负责人?是否需要不同的输入或审批?是否会触发不同的下一步动作?如果三个问题都答不上来,先不要新增一列。对于等待确认的任务,也要区分是正常排队还是已经阻塞;两者需要的管理动作并不一样。

2. 误区二:任务卡写得越细,管理就越到位

字段过少会导致信息缺失,字段过多则会造成“为了填表而填表”。一个小型内容交付任务,可能只需要负责人、交付物、截止时间和验收标准;一个涉及多个部门、外部供应商和合规审查的交付,才可能需要依赖项、风险说明和审批节点。

我建议把字段分成三层:所有任务必填、特定类型任务必填、需要时补充。必填字段应帮助团队决定是否能开始或能否验收,而不是为了汇总而存在。若某个字段连续数周无人使用,也没有影响决策,就应考虑移除或改为按需填写。

3. 误区三:每天开会逐张过卡,等于看板管理到位

逐卡点名容易把看板会变成口头汇报会。成员轮流复述卡片上已有的信息,会议时间增加,却不一定带来更快的决策。负责人真正需要关注的,通常是异常项:逾期、长时间未更新、阻塞、验收退回、关键依赖未确认。

更轻量的做法是会前检查异常清单,会中集中处理需要决策或跨团队协调的问题。正常推进的任务保持异步更新;只有当风险影响交付、需要重新排优先级或涉及资源冲突时,才占用会议时间讨论。

4. 误区四:所有问题都归结为成员不主动更新

看板过时当然可能是维护责任不清,但也可能是更新成本太高:成员需要在多个系统重复录入,状态名含义不清,或者任务卡没有下一步动作字段,更新时只能写“继续跟进”。如果流程本身增加负担,反复提醒并不能解决根因。

看到状态过期时,先问“为什么更新没有自然发生”,再问“谁没有更新”。可以检查信息是否分散、字段是否重复、更新时机是否约定、是否有清晰的责任人。只有流程简单到能被日常工作顺手维护,数据才有机会保持可信。

待处理实操方法:项目负责人提升看板效率的流程优化方法与模板

四、专业判断逻辑:先识别瓶颈,再决定改流程还是改工具

1. 从看板上的可观察信号开始诊断

优化前先选取一个稳定观察窗口,例如最近两周或一个完整迭代周期。不要先用“大家觉得效率低”作为唯一依据,而要记录几类可以复核的现象:任务长期停留在哪个状态、状态多久未更新、逾期集中在哪类任务、验收退回是否反复发生、阻塞是否由同一类依赖造成。

这些观察不必一开始就做成复杂报表。可以先从样本中抽取 20 至 30 张近期任务卡,检查负责人、交付物、验收条件、依赖项和更新时间是否齐备。样本数量只是便于团队启动检查的建议,不是统计学意义上的行业标准;任务规模较小的项目,也可以直接检查全部任务。

2. 区分流动效率、信息可信度和交付质量

看板优化至少有三个不同目标。流动效率关注任务是否持续推进、等待是否过长;信息可信度关注卡片状态是否反映实际情况;交付质量关注任务是否按验收标准一次完成。单独看“完成卡片数”会遗漏另外两类问题。

例如,一周关闭的卡片数量变多,但返工卡片也明显增加,可能说明任务拆分变小了,却没有提升有效交付。反过来,完成数暂时下降,也可能是团队正在补齐验收条件、清理旧任务或控制同时开工量。指标必须结合流程变化解释,不能把单一数字直接当作绩效结论。

3. 把等待时间和实际执行时间分开看

一项任务从创建到完成的总时长,不等于负责人真正投入的工作时长。任务可能实际只需要两天执行,却在等待需求确认、审批、接口或测试资源的过程中停留十天。若团队只问“做得快不快”,容易把系统性等待归咎于执行者。

因此,阻塞卡片至少要记录阻塞原因、需要谁协助、影响范围和下一次检查时间。遇到长周期任务时,可用阶段记录或简短时间戳区分“正在处理”和“等待反馈”。不需要精确到每分钟,但要足以回答:瓶颈在哪个节点,负责人能否主动推进,还是必须由项目负责人协调。

4. 用决策树选择改动,而不是从工具功能倒推流程

  • 如果任务经常缺少负责人或完成标准,先改准入规则和卡片模板。
  • 如果状态含义不一致,先统一状态定义及进入、离开条件。
  • 如果任务集中在少数列长期等待,检查依赖、审批和资源分配。
  • 如果信息在多个渠道重复维护,评估是否需要整合工作入口或自动化同步。
  • 如果团队无法从看板看出异常,先定义逾期、过期和阻塞的识别方式,再考虑增加报表。
  • 如果不同业务线的规则差异大,不要强行套用同一套字段;先统一必要的共同字段,再保留合理的局部流程。

工具应该承载已经想清楚的协作规则,而不是代替团队决定规则。如果项目规模大、流程跨部门、权限或部署要求严格,工具的集成、管理边界和迁移成本需要一并评估;如果问题只是字段定义不清,换工具通常不会自动解决。

待处理实操方法:项目负责人提升看板效率的流程优化方法与模板

五、五步优化流程:让任务进入、流转、阻塞和关闭都有依据

1. 第一步:统一任务入口,区分想法和已承诺工作

如果任何人都能把一句想法直接放进“进行中”,看板会混合机会、需求、承诺和实际执行。建议设置一个轻量入口,让新事项先进入“待评估”或需求收集区。进入正式执行前,至少确认目标、交付物、优先级依据和负责评估的人。

入口不一定是复杂的审批。小团队可以使用固定表单或指定看板列;大型团队可能需要按业务线、项目阶段或权限划分入口。关键是让团队能区分“有人提出了”与“项目已经承诺交付”,避免看板工作量被未经评估的事项不断挤高。

2. 第二步:拆任务到能明确责任和验收的粒度

一张卡片过大时,负责人可能连续数周都只能写“推进中”;过小时,成员又会花太多时间管理卡片。实用标准不是规定每张任务必须几小时完成,而是确认这项工作能否由一个明确负责人推进,是否有可交付结果,是否可以在合理周期内判断完成或阻塞。

例如,“完成新用户流程”可能包含需求确认、界面设计、开发、埋点校验和测试验收,适合拆成有依赖关系的任务;“确认首页按钮文案”则可能已经足够具体。拆分的目的不是增加卡片,而是让工作进展和风险能够被看见。

3. 第三步:定义状态及进入、离开条件

状态 进入条件 离开条件 负责人关注点
待评估 事项已提交,但范围、优先级或资源尚未确认 评估结论明确,决定进入执行、延期或暂不处理 避免未承诺事项混入执行队列
待处理 任务目标和必要信息齐备,尚未开始 负责人具备启动条件并开始工作 查看优先级、前置依赖和资源安排
进行中 负责人已开始执行,且当前没有必须等待的外部条件 产出提交评审、验收,或因明确原因转入阻塞 关注同时进行的工作量和下一步动作
阻塞 任务因依赖、决策、资源或信息缺失无法继续 阻塞条件解除,并明确恢复到哪个执行阶段 确认求助对象、影响范围和下次检查时间
待评审或验收 执行产出已提交,等待指定角色检查 验收通过,或退回并说明差异及后续动作 查看等待时长和验收标准是否清楚
已完成 约定交付物满足验收条件 通常不再移动;若发现问题,创建后续任务或按团队规则重新打开 确认关闭的是结果,不只是工作动作

“阻塞”可以作为单独状态,也可以用标记附着在原状态上。前者更醒目,适合需要集中处理阻塞的团队;后者能保留任务阻塞前的工作阶段,适合流程简单、阻塞数量较少的团队。无论选哪种方式,都要规定解除阻塞后如何恢复,避免任务回到看板后无人接手。

4. 第四步:控制同时进行的工作,降低切换和排队

当团队同时启动的任务太多,每个人都显得很忙,但完成速度未必提高。大量并行会增加上下文切换,也会让测试、评审或审批环节形成排队。负责人可以先观察“进行中”卡片是否持续增加、完成卡片是否停滞,再试行限制同时进行的任务量。

不要直接套用一个固定的团队上限。可以从当前任务数开始,按角色或流程列设置软性上限:例如,当“待验收”已超过团队约定阈值时,优先清理验收而不是继续开新任务。阈值应通过一个或两个周期的观察调整,并结合任务类型、人员能力和紧急工作比例判断。

5. 第五步:规定更新节奏和阻塞升级方式

状态更新应由最接近工作事实的人负责。负责人可以维护项目级规则和异常视图,但不应代替所有成员逐张改状态。团队可以约定在关键事件后更新,例如开始执行、提交评审、发现阻塞、依赖变化、验收通过;对高风险项目,也可加一个固定的每日检查时点。

阻塞信息要能推动下一步,而不只是解释“为什么没做”。一条有效的阻塞记录至少包括:卡在哪里、影响什么、需要谁做什么、希望何时得到回应、下次检查时间。超过约定等待时间仍无响应时,才触发升级;升级对象通常应是能协调资源或作出决定的人,而不是笼统地抄送更多人。

对于使用项目管理平台的中大型团队,还需要检查权限、项目空间、跨团队依赖和历史数据治理。比如,某些项目要求数据留在企业自有环境中,或已有旧系统中的项目、任务和用户关系需要迁移,工具评估就不能只看卡片界面。PingCode面向中大型企业及 100 人以上组织,提供私有化部署和 Jira 平滑迁移等能力;若团队正在评估这类平台,仍应以实际迁移演练、权限验证、集成测试和运维评估确认适配度,不能仅凭功能描述认定任何组织都适用。

待处理实操方法:项目负责人提升看板效率的流程优化方法与模板

六、可复制模板:任务卡、看板规则和会议检查清单

1. 任务卡片模板

下面的字段可以直接复制到团队的任务管理工具中。先保留基础字段,再按任务类型增加特定字段。字段的目标是帮助下一位协作者继续推进,而不是让卡片看起来完整。

字段 填写示例或要求 必填建议
任务名称 用“动作+对象”描述,例如“确认结算页税费展示规则” 必填
目标与交付物 说明要解决的问题,以及最终提交的文档、功能、结论或可验证结果 必填
负责人 一名直接负责推进的人;协作成员另列 必填
协作人或验收人 写明需要参与的人,以及负责确认结果的人 按任务类型填写
优先级 使用团队已定义的等级,并说明等级对应的处理规则 必填或由规则自动带入
计划时间 目标完成日期;关键任务可补充开始时间 必填
依赖项 前置任务、外部反馈或审批节点,并标明依赖方 存在依赖时必填
当前状态 与看板列定义保持一致 必填
下一步动作 具体动作、执行人和必要的时间点 进行中或阻塞时必填
阻塞说明 阻塞原因、影响、求助对象、下一次检查时间 进入阻塞时必填
验收条件 写明满足什么条件可以关闭任务 有交付物的任务必填
最近更新时间 记录最后一次确认实际状态的时间 建议保留

2. 看板规则模板

  • 任务进入:信息不全的事项留在待评估区;进入正式执行前,必须确认负责人、交付物和优先级。
  • 任务开始:负责人确认前置条件可用后,将任务移入进行中;若尚在等依赖,不把等待伪装成执行。
  • 状态更新:负责人在关键事件发生时更新;项目负责人定期检查异常项,不代替成员维护所有卡片。
  • 阻塞升级:阻塞卡必须写明原因、求助对象和下次检查时间;超过约定等待时间仍未解决,再升级到具备协调权的人。
  • 任务关闭:交付物符合验收条件才标记完成;验收未通过时,应记录差异、后续动作和责任人。
  • 规则变更:每次复盘优先调整一到两项规则,记录生效时间和观察指标,避免同时改动太多而无法判断效果。

3. 项目负责人每日和每周检查清单

每次同步前检查异常:有没有无负责人的执行任务?有没有超过约定时间未更新的卡片?阻塞项是否有明确求助对象和下次检查时间?待验收任务是否有人负责确认?已完成任务是否满足验收条件?

每周复盘流程:哪些任务在同一状态停留最久?等待来自需求、资源、审批还是跨团队依赖?是否出现大量开工但少有完成?验收退回是否集中在某类标准不清的工作?本周要试行的规则是什么,由谁在何时检查结果?

这两份清单的重点不是把管理工作加到每天,而是让负责人从“逐人问进度”转向“集中处理异常”。如果团队规模较小,可以每周集中检查一次;如果项目风险高或交付窗口紧,可提高检查频率,但仍要避免把所有任务变成实时汇报对象。

待处理实操方法:项目负责人提升看板效率的流程优化方法与模板

七、不同场景的行动建议、取舍与复盘方法

1. 小团队:先减少维护负担,再增加管理细节

如果团队人数少、沟通距离短、任务依赖简单,没必要复制大型项目的审批层级。可以从四至五个状态开始,保留负责人、交付物、截止时间和验收条件;只有出现阻塞时,再补充阻塞原因和升级对象。小团队的首要目标是减少口头重复,而不是建立复杂的数据治理体系。

取舍上,小团队可以接受部分信息通过短会补充,但不能把关键交付标准只留在某个人的记忆里。若成员经常需要等待同一位负责人确认,可以把确认条件写入卡片,或设置一个固定决策时点。

2. 跨部门项目:优先解决依赖和验收边界

跨部门项目最常见的成本不是任务本身,而是等待另一团队提供输入、审批或资源。此时应优先让依赖关系可见,明确依赖方、请求时间、期望回复时间和影响范围。对关键链路上的任务,负责人还应确认依赖变化是否会影响后续里程碑。

取舍上,不必把所有依赖都升级成复杂审批流程。低风险、可并行的依赖可以通过卡片关联和定期检查管理;涉及上线、合规或关键业务结果的依赖,则应设置更明确的确认责任和升级路径。

3. 任务量大或组织规模较大:统一最低标准,允许合理差异

任务量较大时,负责人可能需要按团队、项目或业务阶段查看状态。此时可以统一最小公共字段,例如负责人、交付物、优先级和完成标准,同时允许不同团队根据工作方式增加本地字段。统一的是跨团队协作所需的信息,不一定是所有团队的每一个状态名称。

如果团队需要私有化部署、集中权限管理、跨项目视图、旧系统数据迁移或与研发流程集成,平台选型需要加入架构、迁移质量、权限模型、审计要求和运维能力的验证。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,私有化部署和 Jira 平滑迁移可以纳入评估条件;但应先用代表性项目做迁移验证,并确认字段映射、历史记录、用户权限、依赖关系和报表口径是否符合本组织需要。

“国产替代不二选择”这类绝对化判断并不能代替适配评估,最终选择应以安全、流程、成本和迁移结果为依据。

4. 交付压力高:优先暴露风险,不要靠压缩状态制造乐观

当上线日期临近,团队往往倾向于把阻塞任务继续留在“进行中”,看起来项目仍在推进。这样做会掩盖需要管理层协调的问题。更好的方式是如实标记阻塞,判断影响是否可通过调整范围、资源或顺序缓解,并明确由谁作出取舍。

取舍时至少比较三件事:继续等待能否保留完整范围,压缩范围是否仍满足最低交付标准,延后交付的风险是否低于带着未解决问题上线。看板的价值不是让风险消失,而是让风险更早进入决策视野。

5. 用少量指标验证改动是否值得保留

建议团队先选三至五项指标,建立自己的基线,再比较优化前后的变化。可选指标包括:逾期任务比例、状态过期率、阻塞任务平均等待时间、任务完成周期、验收退回比例,以及负责人每周用于追问和整理状态的时间。

各项指标的口径要写清楚。例如,“状态过期”可以定义为超过团队约定的工作日仍未确认;“完成周期”要说明从任务开始还是从创建时间计算;“验收退回”要区分需求变更和未达到原有标准。没有统一口径时,数字看起来精确,也可能无法比较。

以下是一个用于说明复盘方法的模拟数据:试运行四周后,团队发现状态过期率下降、阻塞等待时间有所缩短,但验收退回比例没有变化。合理结论不是“看板改造全面成功”,而是更新机制改善了信息时效,验收标准仍需单独处理。数据应按相似项目和相同统计口径比较,不应把情景模拟结果当作普遍效果承诺。

待处理实操方法:项目负责人提升看板效率的流程优化方法与模板

6. 一周试运行的建议安排

  1. 第 1 天:抽查近期任务,记录缺少负责人、验收标准、依赖和更新时间的情况。
  2. 第 2 天:与实际使用看板的成员统一状态含义,删除没有独立动作的重复状态。
  3. 第 3 天:选一个项目试用任务卡模板,先保留必要字段,不要求全组织同步改动。
  4. 第 4 至 5 天:观察阻塞和长时间未更新的任务,检查信息是否足以支持下一步处理。
  5. 第 6 天:集中处理异常项,确认哪些问题来自规则,哪些只是单次情况。
  6. 第 7 天:复盘维护成本和异常识别效果,只保留确实降低重复追问或等待的规则。

如果一周内任务数量太少,不必为了凑数据得出结论,可以延长到一个完整迭代或项目阶段。重点是使用一致口径观察同一类任务,而不是在样本不足时把短期波动解释为确定趋势。

八、结尾:让看板成为决策入口,而不是汇报终点

项目负责人提升看板效率,不是让每张卡片都更漂亮,也不是要求团队把所有工作细节都写进系统。真正有效的看板,能让团队快速判断哪些工作可以开始、哪些正在等待、哪些需要协调,以及什么结果可以关闭。

我建议下一步先做一件小事:抽查最近一批任务,找出最常见的三种停滞原因;然后只改一条准入规则、一条状态定义或一条阻塞升级规则,运行一个周期再复盘。先让少量规则稳定运行,再扩展到更多项目,比一次性设计一套“完美流程”更可靠。

看板的价值不在于它记录了多少工作,而在于团队能否根据它更早行动。能够暴露等待、指出责任、推动决策并以验收结果关闭任务的看板,才真正从“任务展示板”变成项目管理的运行机制。

八、结尾:让看板成为决策入口,而不是汇报终点

常见问题解答(FAQ)

1. 项目看板应该设置哪些状态列?

我之前给团队搭过看板,大家却把“进行中”和“待处理”理解得不一样,卡片经常停在原地。我想知道状态列怎么设置,才能让负责人一眼看出任务到了哪一步。

先按实际工作阶段设置少量状态,例如“待处理、进行中、待评审/验收、已完成”,并为每列写清进入和离开条件。遇到依赖或决策问题时可标记“阻塞”,同时记录原因、需要谁协助及下一步检查时间;如果两列含义重复,就合并,避免状态过多增加维护负担。

2. 任务卡片必须包含哪些信息,才能减少反复追问?

我负责的项目跨了几个团队,开会时常发现卡片只有一句任务名称,没有人知道交付物是什么、谁来验收。我希望有一份够用但不复杂的字段清单。

每张卡片至少填写任务名称、交付物、唯一负责人、当前状态、目标完成时间和验收条件;涉及协作或外部依赖时,再补充协作人、依赖项和下一步动作。可以先用这组必填字段试运行,只有当复盘发现某类信息反复缺失时,再增加对应字段。

3. 看板上任务越积越多,项目负责人该怎么处理?

我发现团队不断把新任务放进“进行中”,但完成的卡片不多,负责人也很难判断谁已经超负荷。我不确定是该增加人手,还是先调整看板流程。

先统计每位成员同时负责的进行中任务数,并检查任务是否有明确交付物、负责人和前置条件;如果大量任务长期停滞,先暂停接入非紧急新任务,优先完成或解除现有阻塞。可试行团队自己的进行中任务上限,按周观察逾期数、阻塞时长和完成情况,再逐步调整,不必套用统一数值。

4. 怎么判断看板流程优化后是否真的有效?

我担心团队只是把卡片状态更新得更勤,看起来更整齐,实际交付却没有改善。想找几个容易持续记录的指标,判断流程调整有没有帮助。

先选定一段基线周期,再用相同口径比较优化后的逾期任务比例、阻塞任务时长、状态过期率和相似任务的完成周期。指标要结合任务类型解释,例如周期变长可能是任务复杂度不同;同时检查返工或退回情况,确认速度变化没有以降低交付质量为代价。

核心关键词

读者评论

叶
叶欣然

把任务入口、负责人和验收条件先统一,比一开始增加很多状态列更容易落地。文中建议先观察一周再调整,能避免流程设计过重。

崔
崔嘉禾

区分正常排队和实际阻塞很实用。记录求助对象和下次检查时间,能让等待事项有明确的跟进动作。

段
段思源

文章明确说明示例数字是情景模拟,这点比较严谨。实际团队采用相关指标时,还是要结合任务类型和项目周期判断。

李
李卓

会前筛查逾期、阻塞和长时间未更新的卡片,比逐张汇报更聚焦;但异常规则也需要定期检查,避免误报增加维护负担。

文章包含AI辅助创作:待处理实操方法:项目负责人提升看板效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/486474

赞 (0)
飞飞飞飞
看板看板教程:项目负责人流程优化,避坑指南
上一篇 6小时前
泳道管理方法大全:项目负责人看板流程优化落地清单
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
