自定义状态流程与规范:跨部门团队看板制度设计关键指标
跨部门看板最常见的失灵,不是缺少“进行中”或“待验收”这样的状态,而是同一个状态在不同部门眼里代表不同事情:业务认为需求已经交出,研发认为信息还没齐,项目负责人却以为任务正在推进。设计自定义状态流程,关键不是把列设得更细,而是让每个状态都能回答三个问题:工作到了哪一步、当前由谁推动、满足什么条件才能离开。
一、先讲结论:状态是协作规则,不是看板装饰
1. 每个状态都要能被判定
我判断一套看板流程是否可用,通常先看成员能否对同一张任务卡作出一致判断。如果两个人都能有理由把任务放进不同状态,问题就不在成员“不够规范”,而在状态定义缺少可验证的边界。
因此,状态至少要写清楚进入条件、退出条件和当前推进责任人。比如“待评估”不能只表示“还没开始”,还应说明需求材料是否齐备、由谁安排评估、评估完成后转到哪里。没有这些条件,状态名称只是标签,不是流程制度。
2. 状态、责任和异常要分开设计
一个容易被忽略的设计原则是:流程状态表达正常工作路径,责任字段表达谁在推动,异常标记表达偏离计划的情况。把三者都塞进状态列表,常常会出现“等待产品”“等待审批”“阻塞中”“高优先级处理中”等状态越加越多的情况。
我的建议是先用最少状态描述主要流转,再用负责人、等待对象、阻塞原因、优先级等字段补充信息。只有当某种情况需要触发不同动作、不同审批或不同统计口径时,才值得单独成为流程状态。
3. 指标的任务是解释流程,不是给人贴标签
周期时间、等待时长、在制品数量、返工次数等指标,适合用来发现流程瓶颈。它们不能单独说明某个员工是否努力,也不能在任务复杂度、依赖关系和工作量口径不同的情况下,直接用于部门排名。
制度设计的核心顺序应当是:先定义工作流,再约定责任和交接,最后确定指标口径。先看工具里有哪些字段再拼流程,往往会把软件配置误当成管理设计。

二、背景和真实场景:为什么跨部门任务容易“卡在状态里”
1. 一张任务卡要经过多个责任边界
以一项常见的产品需求为例,它可能从业务提出开始,经过需求澄清、产品评估、设计、开发、测试和验收。每个阶段都有专业判断,但任务的整体交付又不能简单拆成互不相关的部门待办。
如果业务提交后就把任务标成“进行中”,业务会以为团队已经接手;如果产品认为信息不足而停在原地,研发看到的却可能是一个没有负责人、没有验收标准的待办。不同部门对“开始”的定义不一致,进度数字就失去了共同语言。
2. 部门边界上的等待,通常比执行过程更难被看见
任务在某个部门内部执行时,通常能找到经办人和下一步动作;任务交给其他部门后,常出现“我已经发过去了”的状态。若看板没有记录接收人、交接材料和等待原因,发出方认为自己完成了,接收方却可能不知道任务已经到达。
因此,跨部门看板必须把交接设计成一个可确认的动作,而不是一次单向状态修改。交接至少要有明确接收方、必需信息和接收确认;如果信息不齐,也要能够退回并记录原因。
3. 看板数据会暴露规则问题,也会掩盖规则问题
如果所有任务都长期显示“进行中”,团队可能误以为只是大家忘记更新状态。但更深层的原因也许是“进行中”同时包含需求分析、设计、开发和等待审批,无法指出任务真正停在哪个环节。
相反,状态拆得过细也不一定更透明。如果每个部门都拥有一套私有状态,管理者看到的可能只是状态数量增加,无法判断端到端的交付是否变快。关键不在状态多少,而在状态能否对应到真实动作和明确责任。

三、常见误区:看板越复杂,不代表管理越成熟
1. 直接套用“待办,进行中,完成”
三列看板适合流程简单、团队规模小、协作角色相对固定的工作。但跨部门流程往往至少涉及需求输入、评估、执行和验收。若把这些环节全部压进“进行中”,团队就无法分辨任务是在等决策、做设计,还是已经进入验证。
解决办法不是立即把状态扩充到十几种,而是找出真正需要被单独管理的阶段。一个阶段值得单独成为状态,通常是因为它的完成条件不同、推进责任不同,或者它会产生需要单独分析的等待和风险。
2. 把“等待”“阻塞”当作普通流程阶段
等待和阻塞描述的是任务遇到的异常或依赖,并不总是正常流程中的固定阶段。若把所有等待类型都做成状态,状态列表会随着例外持续膨胀;而且任务一旦进入“等待”,团队还可能不知道它等待谁、为什么等待、何时复查。
更清晰的做法是保留当前业务阶段,同时标记阻塞状态、等待对象、原因和开始时间。例如,任务仍处于“开发中”,但阻塞标签表明它正在等待外部接口确认。这样既不丢失流程位置,也能分析异常。
3. 用“共同负责”代替明确的推进责任
跨部门任务需要多人参与,但“大家一起负责”通常无法回答下一步由谁发起。专业审核人、信息提供者和流程推进人可以是不同角色;制度应把这些职责分别写明,而不是把所有责任压在一个模糊的“负责人”字段上。
我更倾向于每个阶段指定一名推进责任人,同时保留协作人或审核人字段。推进责任人不必亲自完成所有工作,但要负责让任务进入下一步、确认交接结果,并在超期时发起协调。
4. 只看完成量,不看等待和返工
完成数量能说明一段时间内交付了多少项工作,却无法区分任务是否因反复澄清、审批等待或验收退回而变慢。若团队只追逐完成数,还可能倾向于拆小任务、优先关闭容易完成的工作,而不是解决关键瓶颈。
指标应组合使用。例如,周期时间用于观察端到端流转,等待时间用于定位依赖,返工或退回次数用于审视输入和验收质量。在解释任何单一指标前,都要先检查任务类型和统计口径是否一致。
5. 把指标目标当成跨团队统一标准
不同团队的任务颗粒度、工作性质和外部依赖差异很大。一个团队的平均周期可能以小时计,另一个团队可能要跨越多个审批环节。没有统一任务定义就横向比较数字,容易把流程差异误读为效率差异。
更稳妥的方式是先建立团队自己的历史基线,再观察同类任务在调整前后的变化。指标用于提出问题,而不是预先替管理者给出结论。

四、专业判断逻辑:从工作对象一路设计到指标口径
1. 先划定看板管理的范围
第一步不是列状态,而是定义看板管理什么工作。要说清任务从何时进入流程、何时算交付、哪些事项不纳入统计,以及不同类型的任务是否需要走不同路径。
例如,常规需求、线上故障和紧急合规事项可能拥有不同的优先级和审批机制。若把它们混在同一条平均周期里,数字会同时受到常规工作和紧急插单影响,难以用于判断流程变化。
2. 用状态定义表代替状态名称清单
每个状态至少应记录名称、进入条件、退出条件、推进责任人、必需信息和超期处理方式。真正能减少争议的不是“需求评审中”这几个字,而是团队知道什么时候可以进入评审、评审结束后必须留下什么结论。
| 状态 | 进入条件 | 退出条件 | 推进责任 | 必需信息 |
|---|---|---|---|---|
| 待澄清 | 需求已登记,但范围或验收条件不完整 | 关键问题得到确认,形成可评估描述 | 需求提出方协调补充,流程负责人跟进 | 背景、目标、期望结果、相关约束 |
| 待评估 | 需求信息齐备,进入可行性和工作量评估 | 评估结论、依赖和优先级已记录 | 评估负责人 | 验收条件、依赖项、风险、优先级依据 |
| 执行中 | 任务已排入执行,资源与责任人明确 | 交付物完成并提交验证 | 当前执行责任人 | 负责人、计划节点、关联任务 |
| 待验收 | 交付物已提交,具备验证条件 | 通过验收,或带明确原因退回 | 验收责任人 | 验收标准、测试结果、待确认事项 |
| 已完成 | 交付物通过约定的验收条件 | 流程结束 | 流程负责人检查信息完整性 | 交付结论、完成日期、必要记录 |
3. 判断是否新增一个状态
我建议用四个问题做状态准入检查:这个阶段是否有独立的完成条件?是否有不同的推进责任人?是否需要触发不同的操作或审批?是否值得单独统计其停留时间?如果四个问题都是否定的,它很可能更适合做字段或标签,而不是新状态。
新增状态也要考虑日常维护成本。每多一个状态,成员就多一次判断和更新的机会。如果新状态只是把“执行中”换成更细的名字,却没有带来新的决策信息,管理成本可能高于可见性收益。
4. 把交接设计成“发起,接收,确认”
交接制度要说明谁发起、谁接收、何时确认,以及信息不完整时如何退回。仅由发送方把状态改成“已提交”,并不能证明对方收到、理解并接受了任务。
交接信息可以按工作类型配置,常见字段包括任务背景、交付要求、验收标准、优先级、截止时间、依赖事项和已有决策。字段不是越多越好,只保留接收方开始工作或做判断所必需的信息。
5. 先规定指标公式,再看仪表盘
周期时间可定义为从约定起点到完成点的经过时间。起点可以是“正式进入执行”,也可以是“需求首次提交”;两种口径回答的问题不同,不能混用。
等待时间是任务处于明确等待状态或等待标记期间的时长。要决定是否排除夜间、周末和法定假日,并记录等待对象或原因,否则等待数据只能说明“慢”,不能解释“为什么慢”。
在制品数量是某个时点或统计区间内尚未完成的任务数。比较前要统一任务颗粒度;一个大项目和一个小修复都算“一项”,未必能代表相近的工作量。
返工或退回次数用于观察交付被要求修改的情况,但要事先定义什么算返工。需求范围变更、发现缺陷、验收标准不清,背后的管理原因并不相同,建议同时保留原因分类。
| 指标 | 推荐口径 | 能回答的问题 | 主要误用风险 |
|---|---|---|---|
| 周期时间 | 按约定起点到完成点计算,注明日历时间或工作时间 | 同类任务从进入到交付用了多久 | 起止点不同却直接比较 |
| 状态停留时间 | 记录任务在各状态中的进入与离开时间 | 哪一阶段更常形成积压 | 状态定义含糊导致时间归属失真 |
| 等待时长 | 从等待标记开始到解除,记录等待原因 | 外部依赖、审批或信息缺失占了多少时间 | 把等待归咎于某个个人 |
| 在制品数量 | 固定时间点或固定周期统计未完成任务 | 并行工作是否过多,是否存在长期积压 | 不考虑任务大小就横向排名 |
| 返工率 | 返工任务数除以同期完成任务数,并定义返工范围 | 需求、执行或验收环节是否需要改进 | 把正常迭代或范围变更都算作质量问题 |
6. 用“趋势和分布”替代单一平均值
平均周期容易被少数超长任务拉高,也可能遮住大多数任务的实际体验。团队可以同时观察中位数、分位数和各状态停留分布;如果没有成熟数据分析能力,至少按任务类型、优先级和流程阶段分组。
当平均周期上升时,不要立刻要求成员加快处理。先拆解周期由执行、等待、返工还是排队构成,再决定调整资源、澄清输入、缩短决策链,还是限制并行任务。

五、具体案例和数据观察:用模拟流程检查制度是否有效
1. 一个跨部门需求流程的示意案例
下面是用于说明方法的情景模拟,不代表任何企业的真实业绩。假设某中大型团队每月处理约一百项跨部门需求,涉及业务、产品、设计、研发、测试和验收。旧看板只有“待办、进行中、已完成”三种状态,任务进入“进行中”后,团队很难知道它是在等澄清、等评审还是等待验收。
试点调整时,团队没有把每个部门的工作都拆成独立状态,而是将主流程改为“待澄清、待评估、已排期、执行中、待验收、已完成”。同时增加当前推进责任人、等待原因、阻塞标记和验收结论字段。退回不另建一个长期状态,而是回到需要重新处理的环节,并保留退回原因。
如果团队使用项目管理平台配置这套制度,平台选择应服从流程要求,而不是反过来。以 PingCode 为例,它面向中大型企业及 100 人以上组织,可用于项目与研发协作管理;如涉及私有化部署、从 Jira 迁移或国产化替代评估,应在选型和试点阶段核对部署边界、字段映射、权限模型、历史数据迁移范围及验收方式。所谓“平滑迁移”不能只看任务能否导入,还应验证关联关系、工作流、附件、权限和报表口径。
2. 先对比流程构成,不急着承诺效率提升
在这个模拟案例中,假设试点前后的同类任务口径保持一致。表中数据是用于演示分析方法的情景模拟值,不是行业基准。值得观察的不是某个数字是否漂亮,而是等待时间、执行时间和返工情况是否能被区分。
| 观察项 | 调整前示意值 | 调整后示意值 | 解读方式 |
|---|---|---|---|
| 端到端周期中位数 | 18个工作日 | 15个工作日 | 同类任务整体流转有所缩短,但需检查样本量与范围是否一致 |
| 等待时间占周期比例 | 42% | 31% | 等待开始被单独识别,仍需按审批、信息和资源依赖拆分 |
| 验收退回任务占比 | 22% | 16% | 可能与验收标准前置有关,不能仅凭比例下降判断因果 |
| 状态不明任务占比 | 27% | 9% | 更多任务可以定位到具体阶段,体现的是可见性改善 |
即使模拟数据显示周期变短,也不能直接说“增加状态让效率提升”。变化可能来自需求输入变完整、等待对象更明确、团队工作量下降或同期任务变简单。更严谨的判断要保留任务类型、优先级和工作量分层,并观察变化是否连续出现。

3. 看任务年龄分布,找到被平均值藏起来的积压

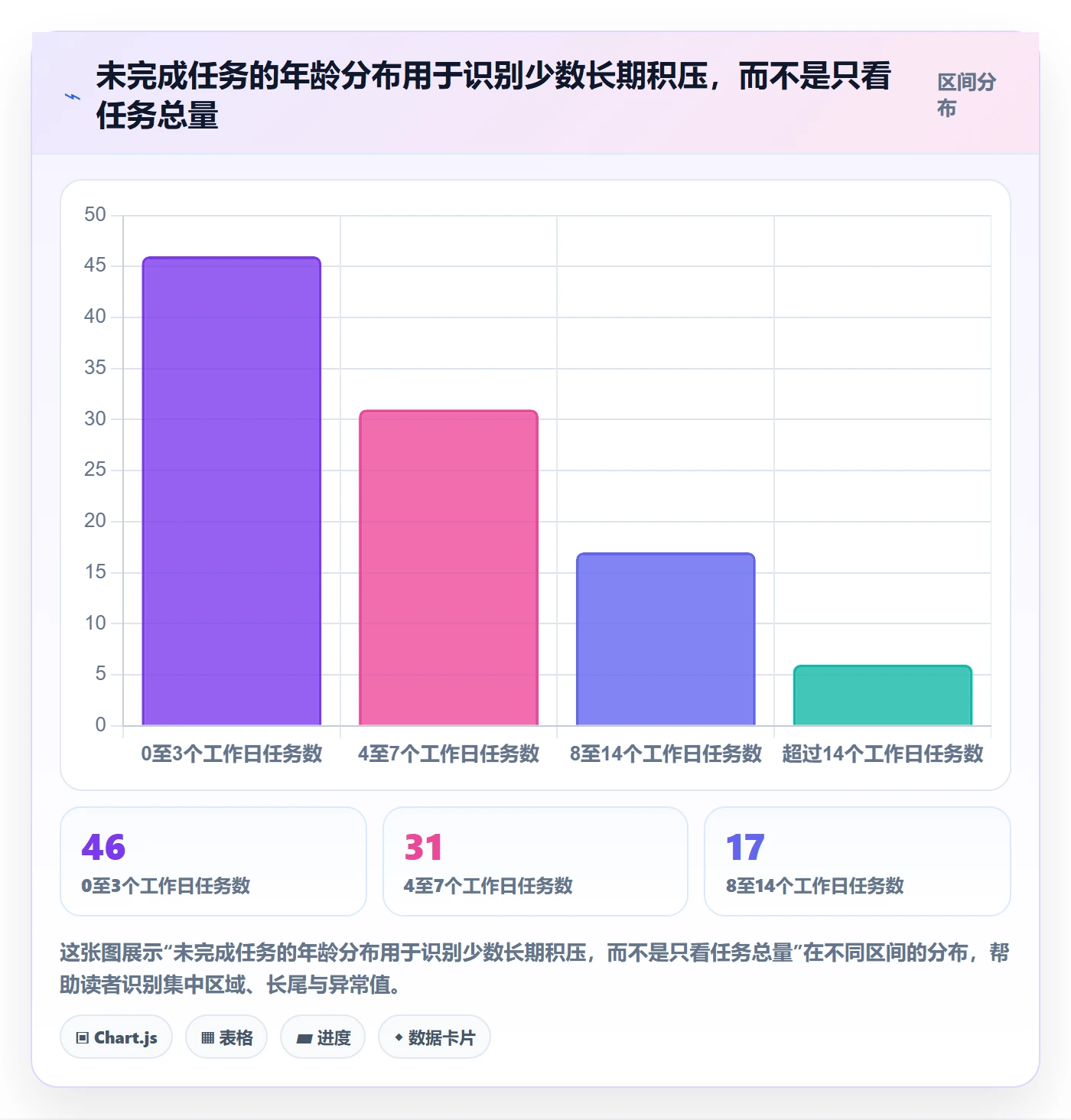

团队还可以查看未完成任务的“年龄”,即任务从进入当前阶段至今经过的时间。若大多数任务在两三天内流转,但少数任务停留数周,平均值不一定能帮助负责人发现具体卡点。把超龄任务按阶段和原因分组,往往比单独看总任务数更有行动价值。
下表同样是示意数据。团队可以先用自己的历史分布确定观察区间,不必照搬这里的时间边界。重点是让超龄判断与工作类型相匹配,并为每个异常任务指定下一步处理动作。

4. 用退回原因区分需求质量与交付质量
退回次数增加,不必然说明执行质量变差。退回可能来自验收标准不清、输入材料不足、范围发生变化,也可能来自交付结果不符合要求。将原因分类后,团队才能判断应该改善需求澄清、接口协作、测试覆盖,还是验收流程。
分类不宜过细到成员难以选择。试点初期可从三到五类开始,例如“输入信息缺失、范围变更、交付缺陷、验收标准歧义、外部依赖变化”。如果一个分类长期无人使用或无法引发行动,就应考虑合并或删除。

5. 试点看板时,记录制度成本和数据质量
状态改造不是零成本。成员需要学习规则、补充字段,流程负责人需要维护定义,管理者也要花时间处理异常。如果团队只统计周期缩短,不统计更新负担和信息缺失,就可能用更繁琐的填表换来表面上的可视化。
建议试点同时记录状态更新延迟、必填信息完整率和每周维护耗时。若某个字段长期缺失,先检查它是否必要、定义是否清楚、录入时点是否合理,再决定是否加强管理要求。

六、不同情况下的行动建议:先选对试点,再决定改多大
1. 看板刚建立、流程尚未稳定
先从一条高频、边界相对清楚的工作流开始,不要一次覆盖所有部门和任务类型。为每个状态写出进入条件、退出条件和推进责任人,再用实际任务验证团队能否稳定判断。
首轮指标控制在少数几项,例如周期时间、状态停留时间和阻塞原因。初期不必追求复杂仪表盘,重点是让数据定义一致,并确认成员知道在什么时点更新状态。
2. 看板已经运行,但任务经常停滞
不要先增加更多状态。先筛选超龄任务,查看它们集中在哪个阶段、等待什么输入、由谁发起下一步。若停滞主要源于跨部门等待,优先补充等待对象、阻塞原因、开始时间和复查责任。
如果任务经常在两个状态之间反复移动,则要检查入口条件是否过宽,或退出条件是否含糊。反复退回通常比状态数量更能提示规则缺口。
3. 团队规模扩大、部门协作链条变长
当参与部门和权限角色增加时,状态定义、字段权限和审计记录的重要性会上升。需要明确谁能改流程配置、谁可以变更优先级、状态变更是否需要保留原因,以及跨部门负责人如何查看端到端任务。
对于中大型企业或 100 人以上组织,项目管理平台的角色权限、流程配置、报表口径和部署方式都应纳入评估。若考虑 PingCode 等平台或从既有系统迁移,应先做小范围验证:挑选代表性项目,检查流程映射、数据完整性、权限继承和用户操作路径,再决定全量切换。
4. 对数据追踪和部署边界有较高要求
若组织需要私有化部署,应在技术评估中明确部署责任、升级策略、备份恢复、访问控制和数据边界。私有化并不自动解决流程混乱,组织仍需先确定状态、角色和指标口径。
若从 Jira 平滑迁移是评估目标,应把“平滑”拆成可验收项目,而不是只验证任务是否导入。至少检查项目结构、字段映射、工作流状态、用户权限、附件和历史记录、自动化规则及报表口径,并安排试迁移和业务方验收。
5. 指标可能被用于绩效考核或跨部门排名
先暂停发布简单排行榜,检查不同团队的任务定义、复杂度、优先级和外部依赖是否可比。不能统一口径时,应在团队内观察趋势,或只比较同一类型、同一流程边界的任务。
如果管理层确实要把指标纳入考核,必须说明指标的用途、调整机制和例外处理,并结合质量、难度与协作贡献。单独用任务完成数或周期时间评价个人,容易诱发拆任务、挑简单事项和回避协作等行为。

七、不同情况下的取舍:透明度、灵活性与维护成本
1. 状态更少还是更细
少状态的优势是容易理解、维护成本低,适合流程简单或试点早期;代价是可能把不同工作阶段压在同一列里。细状态可以提高阶段可见性,但会增加更新负担,也更容易让团队把注意力放在移动卡片上。
判断标准不是组织规模本身,而是新增状态能否带来新的动作、责任或决策。如果它不能改变谁来做什么,也不能帮助识别瓶颈,就优先用字段、标签或评论记录。
2. 全组织统一还是部门自定义
完全统一的好处是管理者更容易看端到端流程,适合跨部门协作高度稳定、交付类型相近的场景。风险是统一状态可能压平部门间真实差异,让状态定义变成形式要求。
完全自定义则能满足局部工作方式,但会造成汇总困难。更可行的折中是统一少量共同阶段或关键里程碑,允许团队保留局部状态,同时制定映射规则,说明局部状态如何对应到跨部门视图。
3. 强制必填还是允许灵活补充
必填字段能改善信息完整性,适合影响交付决策、验收或风险控制的关键内容;但字段太多会增加录入阻力,成员也可能用无意义内容应付校验。
我的建议是按阶段设置必填,而不是提交任务时要求填满所有字段。例如,需求进入评估前必须具备目标和验收条件;进入执行前再补充计划和依赖;进入验收前补交验证结果。信息在需要使用的时点收集,通常比一次性堆满表单更有效。
4. 实时更新还是定时更新
实时更新适合需要快速响应、任务交接频繁或风险影响大的场景,但它要求成员及时维护,也需要工具操作足够顺畅。定时更新容易执行,却可能让看板在更新间隔内失真。
可以按状态风险设定更新要求:关键交接和阻塞发生时及时更新;普通执行状态在固定工作节奏内检查;长期不变的任务则通过超龄提醒触发复核。制度要规定可执行的节奏,而不是笼统要求“及时”。
5. 统一目标值还是建立团队基线
统一目标值易于沟通,却可能不适用于不同任务类型;团队基线更贴近实际,但需要积累数据和定期复核。流程尚不稳定时,优先建立基线,不要过早承诺“周期必须缩短到某个固定天数”。
当样本量足够、任务口径稳定后,可以设定改进目标,但目标应服务于具体问题,例如减少某一类等待或降低重复退回,而不是机械压缩所有任务的平均周期。

八、把制度落地:用四周验证规则,而不是一次定稿
1. 第一周:选工作流并确认边界
选一个任务量稳定、跨部门协作明确的流程,写清楚纳入范围、起止点、关键角色和例外类型。找实际经办人一起检查定义,不要只由管理者在会议室里设计状态名称。
2. 第二周:用真实任务校验状态和交接
挑选正在流转的任务,逐张检查当前状态是否可判定、当前推进责任人是否明确、交接信息是否足够。若团队成员对同一任务判断不一致,先改规则,不要立即把分歧归因于执行不规范。
3. 第三周:观察停留、等待和更新负担
记录任务在哪些阶段停留较久、等待原因是否可分类、状态更新是否及时,以及成员每周花多少时间维护看板。若字段经常为空,检查定义和录入时点;若状态频繁跳转,检查流转规则。
4. 第四周:复盘并保留变更记录
复盘时只讨论几个问题:哪些状态无法判断?哪类交接最常缺信息?哪个等待原因最常见?哪些字段没有帮助?根据证据调整规则,并记录版本、调整原因和生效时间,避免成员不知道规则何时变化。
在流程稳定后,再扩展到更多团队或接入更复杂的分析。制度不是一次性文件,而是一组可以被观察、检验和调整的工作约定。

九、结尾:设计看板制度,是减少协作中的猜测
1. 下一步从一条流程和三个问题开始
跨部门看板制度不应从“我们要多少个状态”开始,而应从“工作从哪里进入、谁推动下一步、什么条件算完成”开始。之后再决定哪些环节需要单独显示、哪些情况用异常标记处理,以及哪些指标值得长期追踪。
如果现在的看板经常出现任务久拖、状态含义不一或交接后无人跟进,下一步可以先选一条高频流程,写出状态定义表,再用两周真实任务验证。先统一口径,再看周期和等待数据;先解决可见性,再讨论目标值。
一套好的看板制度,不是让每个人多填几项信息,而是让团队少问“现在到底卡在哪里”。状态负责说明阶段,责任负责推动下一步,指标负责发现系统问题。三者边界清晰,工具才真正成为跨部门协作的共同语言。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:自定义状态流程与规范:跨部门团队看板制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/485611
读者评论
把状态定义为进入条件、退出条件和推进责任人,比单纯增加看板列更能减少跨部门对进度的误解。
等待和阻塞保留在异常标记里比较合理,还应记录等待对象与原因,否则很难知道问题卡在哪个依赖环节。
文章对指标口径的提醒很实用,尤其是周期起止点和任务颗粒度不一致时,横向比较确实容易得出误导性结论。
交接需要接收确认和必需材料清单,这能避免发送方认为已完成、接收方却尚未接手的情况。
案例数据明确是模拟值,也没有把前后变化直接说成制度带来的效果;实际试点还需要保持任务范围和样本口径一致。
