管理层看见看板上有 126 项工作,不等于知道交付是否健康:其中可能有 40 项已经数周没有推进,另有 18 项卡在跨部门依赖上,而各团队对“已完成”的定义还不一样。Kanban 管理的难点从来不只是把任务放上墙,而是让流程、指标和决策规则彼此对得上。管理层看板应该帮助组织回答三个问题:工作在哪里停住了、为什么停住、谁有权限推动下一步。
一、核心结论:管理层看板应当帮助组织采取行动
1. 看板不是任务汇总屏,而是流程决策界面
我判断一张管理层看板是否有用,不先数它展示了多少张卡片,而是看它能不能让管理者在短时间内定位异常,并知道接下来谁要做什么。若看板只汇总任务名称、负责人和完成百分比,它能帮助查进度,却未必能解释延期来自需求拥堵、审批等待、资源冲突,还是上游交付不完整。
所以,管理层看板需要把工作从进入流程到完成交付的路径表达清楚。卡片状态、流程规则、跨团队依赖和指标口径共同构成看板的管理含义。少了其中任何一项,数据都可能“看起来完整”,但不足以支持可靠决策。
2. 先统一流程,再讨论指标
当两个部门对“进行中”的理解不同,直接比较在制品数量没有意义;当一个团队把需求确认算作周期起点,另一个团队从开发开始计算,周期时间也无法横向对比。管理层通常不需要更多数字,而需要先确认数字所描述的是不是同一类工作、同一段流程和同一个时间窗口。
我建议把顺序定为:先说明工作范围,再画出真实流程,然后写清状态规则,最后确定指标与评审机制。这个顺序看起来比“先搭仪表盘”慢,却能减少后续返工和围绕口径的争论。
3. 指标必须连着管理动作
每个上到管理层看板的指标,都应该能对应一个问题和一类行动。例如,在制品持续上涨时,先判断进入速度是否超过完成速度;老化工作增加时,检查等待的环节和阻塞责任;吞吐量下降时,则需要确认工作类型、需求优先级和人员可用性是否发生变化。
如果某个指标变化后,没有人知道该问什么、该找谁、可以采取什么措施,它就更像装饰,而不是管理指标。
- 发现异常:看板显示哪个环节或哪类工作偏离正常状态。
- 确认原因:管理者与团队核实事实,不用单一数字直接归因。
- 采取行动:协调依赖、调整优先级、移除障碍或重新评估承诺。
- 检查结果:在约定时间后观察流程是否改善,并记录仍未解决的风险。

二、背景与真实场景:任务可见,为什么跨部门交付仍会失控
1. 一项交付通常经过多条团队边界
以一项常见的业务功能交付为例,工作可能依次经过需求确认、方案评审、开发、测试、业务验收和发布准备。每个团队都可以拥有自己的任务看板,但只要一个团队的“完成”意味着交给下游、另一个团队的“开始”意味着完成接收检查,管理层就可能看到双方都标记了进度,却没人能说清工作究竟停在了哪一段。
这类问题不是简单增加一个状态列就能解决的。看板需要表达交接条件:什么信息齐全才允许进入下一步;出现缺陷或需求变更时,卡片如何回退;谁负责标记阻塞;阻塞超过约定时长后由谁协调。规则不清时,团队会用自己的习惯填补空白,管理层看到的便是多套互不兼容的流程语言。
2. 管理层看板和团队看板不应承担完全相同的职责
团队日常看板适合呈现具体工作、负责人、待办事项和细节讨论。管理层看板则更适合展示流程健康度、重要交付、重大依赖、超期风险和需要决策的事项。把全部卡片原样搬到管理层页面,会让关键信号被任务细节淹没;只保留红黄绿状态,又会让管理者失去判断异常原因所需的上下文。
更实用的做法是建立逐层展开的视图:管理层先看到异常工作流及其影响,再沿着关联关系进入团队看板,查看具体卡片和处理记录。这样既能保留汇总视角,也不必要求所有人维护两套重复数据。
3. 管理者看到的“延期”,可能有多种上游原因
延期是结果,不是原因。它可能由需求频繁变更、审批排队、关键人员被多项工作同时占用、验收条件不明确或供应方交付不完整造成。若看板只显示计划日期和完成百分比,管理层容易把所有问题都理解为执行速度不足,进而通过催促或增加并行任务应对;这种做法有时会进一步增加在制品,让流程更拥挤。
因此,我会把管理层看板设计成“异常入口”,而不是“责任排名表”。数字负责指出应该调查的地方,流程记录、团队讨论和具体证据负责解释原因。看板不替代判断,价值在于让判断从更可靠的事实开始。
4. 规模越大,口径和权限问题越不能靠口头约定
在小团队里,大家可能通过日常交流理解“阻塞”“完成”或“优先级”;组织规模扩大后,跨地域、跨职能和多条交付线并行,口头默契很难稳定传递。此时看板至少要明确状态定义、字段责任、数据更新时间、变更权限和升级路径。否则,管理层看到的是一份汇总结果,却不清楚数据由谁维护、何时更新、哪些状态仍需要人工确认。
这也是为什么管理层看板不能只按页面功能验收。还要检验数据责任是否明确、流程变更能否追溯,以及管理会议能否基于同一份信息作出决定。

三、常见误区:看起来标准的看板,也可能带来错误管理
1. 把任务列得越细,误认为流程越透明
增加状态列有时能呈现真实的交接节点,但也可能把一个稳定流程切成许多没人认真维护的微状态。列越多,卡片迁移和字段更新的成本越高;如果团队无法解释每一列代表的准入条件和退出条件,这些列只会制造新的口径分歧。
判断是否需要新增状态时,我通常会追问:新增这一列后,谁会据此采取不同的行动?如果答案只是“看起来更详细”,就不值得增加。若它对应一个明确的等待点、审批责任或质量检查,并且能帮助发现积压,才有设置价值。
2. 把“忙碌”当作“交付能力强”
团队同时处理的工作很多,说明在制品可能较高,却不能据此断定交付更多。工作频繁切换会增加上下文恢复成本;多个任务都处于“进行中”,也可能让关键工作迟迟无法完成。管理层如果只奖励开工数量,团队就可能倾向于尽早把工作标记为开始,而不是优先完成已承诺的事项。
Kanban 的重点不是让每个人始终有卡片在手,而是改善工作在流程中的流动。对于在制品限制,也没有适用于所有组织的固定数值。应先观察当前负载和等待情况,再与团队讨论能够暴露拥堵、同时又不妨碍正常工作的限制。
3. 把单一指标变成团队排名
吞吐量可以说明在特定时间窗口内完成了多少工作,却不自动说明工作价值、复杂度或质量。若不同团队处理的工作类型差异很大,直接比较完成数量容易把环境差异误当作能力差异。为了追求更短周期而拆分卡片,也可能改变统计单位,却没有改善真实交付。
我更倾向于把指标用于理解流程变化,而不是给团队排座次。需要比较时,先控制工作类型、范围、统计窗口和完成口径;无法做到这些,就应把数字用于本团队的趋势观察,而非跨团队考核。
4. 把红色状态等同于原因已经查明
红色可以表示超过约定期限、存在高影响阻塞或需要管理层决策,但它不应该替代原因说明。若所有红色事项都被要求“尽快恢复绿色”,团队可能通过改状态、拆卡片或调整日期让页面变好看,实际风险却没有减少。
更稳健的规则是把“状态”和“原因”分开记录。状态表示当前风险等级;原因说明等待或偏离发生在哪里;行动项则标明负责人和复查时间。管理会议讨论的是这些信息之间的关系,而不是颜色本身。
5. 认为工具上线就等于流程落地
工具可以降低记录、汇总和追踪的成本,却不会自动统一团队对完成条件的理解,也不会自动解决优先级冲突。上线初期尤其容易出现“字段很多、数据很少”的情况:流程负责人要求填字段,团队却不知道字段影响什么决策,最终只能靠会前补录维持表面完整。
因此,工具验收要同时看数据结构、权限、迁移、报表和使用机制。先挑一条跨团队流程试运行,再根据真实使用中的歧义调整规则,通常比一开始就全组织铺开更容易发现设计缺陷。

四、专业判断逻辑:先定义流程,再选择指标
1. 先确定管理看板的服务对象和决策范围
开始画管理层看板前,先写清楚谁会使用它、希望解决什么问题、哪些决策属于这个层级。业务负责人可能关心重大交付和资源冲突;部门负责人可能需要看团队之间的依赖;执行团队需要卡片级任务和日常协作信息。若这些需求全部塞进同一页面,最终往往是谁都能看,却没有一个角色用得顺。
我建议把每项信息对应到一个决策问题。例如,“关键交付是否面临跨部门阻塞”对应协调资源,“某类工作在等待中持续增加”对应检查准入或交接规则,“计划内工作变化频繁”对应重新评估优先级和承诺。无法对应决策问题的信息,可以暂时不放进管理层视图。
2. 用真实工作流定义列,不照搬模板
看板列应代表工作实际经历的状态,而不是组织架构或个人姓名。典型路径可能包括待开始、进行中、评审、等待外部输入、验收和完成,但不同场景不必采用相同命名。关键是每一列都说明工作进入条件、退出条件和状态责任人。
对于等待外部输入的工作,最好不要让它继续留在普通“进行中”状态里。明确标出等待对象、提出日期和下一次检查时间,管理层才有机会区分团队自身处理中的工作与依赖外部决策的工作。反过来,如果所有等待都被塞进一个笼统的“阻塞”列,原因也会失去辨识度。
3. 把指标定义写到看板旁边
常用流动指标包括在制品、吞吐量、周期时间和交付时间,但每个组织都需要把统计口径写清楚。吞吐量要说明统计周期和“完成”的判定;周期时间要说明从哪个状态开始计时、在哪个状态结束;交付时间则需要明确观察的是从需求提出到交付,还是从承诺开始到交付。
在制品通常指某一时点处于流程中的工作数量,但是否包含暂停项、被取消项或等待外部输入的事项,也要提前约定。口径不是文档里的小字,而是管理层判断是否可靠的前提。定义一旦调整,还应注明生效时间,避免把新旧口径的数据直接拼接成趋势。
| 指标 | 它回答的问题 | 需要补充的口径 | 不宜单独推出的结论 |
|---|---|---|---|
| 在制品数量 | 当前有多少工作尚未完成? | 纳入哪些流程状态,是否包含暂停项 | 不能单独说明团队效率高低 |
| 吞吐量 | 一段时间内完成了多少工作? | 统计周期、工作类型、完成定义 | 不能直接代表价值或质量 |
| 周期时间 | 工作进入约定流程后,经过多久完成? | 起点、终点、暂停时间是否计入 | 不能脱离工作类型比较 |
| 交付时间 | 从需求提出或承诺开始,到交付用了多久? | 起点、终点、外部等待的处理方式 | 不能和不同定义的周期时间混用 |
| 老化在制品 | 哪些未完成工作停留时间较长? | 起算点、提醒阈值、排除规则 | 不能仅凭年龄判定责任方 |
4. 同时观察数量、时间和稳定性
单看吞吐量,容易忽略未完成工作正在堆积;单看周期时间,容易忽略工作类型和需求规模变化;只看在制品,也不能解释已完成工作是否按预期交付。管理层更适合把数量、时间和流动变化放在一起看,再结合重大依赖和质量信息判断风险。
例如,吞吐量暂时下降,可能是团队在处理少量复杂工作,也可能是流程出现拥堵;若同时观察到在制品增加、老化工作变多,并且积压集中在同一阶段,就更值得调查该阶段的容量、准入条件和交接规则。指标组合提高的是诊断质量,而不是自动给出根因。
5. 设定可执行的升级规则
升级规则应说明什么情况需要管理层介入、谁负责提出、何时复查,以及哪些决定可以在当前层级完成。升级阈值可以按工作类型、承诺日期或业务影响设定,不宜把一个固定天数机械套用到所有事项。
例如,一项常规工作等待时间超过团队平时范围,可能只需团队负责人检查;一项关键交付因跨部门审批停滞,且影响已确认的发布窗口,则可能需要部门级协调。重要的是在风险出现时及时暴露,而不是等到交付日期之后再补写说明。

五、具体案例与数据观察:一条跨部门交付流程如何暴露瓶颈
1. 先声明场景:以下数字是情景模拟,不是实测案例
为说明看板如何支持判断,以下设置一个由需求、设计、开发、测试和业务验收共同参与的交付流程。数据是用于推演的示意值,不代表行业基准,也不代表任何企业的实际绩效。模拟观察窗口为连续八周,工作类型和统计口径假设保持一致。
假设团队在前四周平均每周完成 9 项工作,在制品由 24 项上升至 36 项;同期,测试与验收阶段的等待事项增加,超过团队自定检查阈值的未完成工作由 5 项增加到 11 项。管理层此时最值得问的不是“为什么完成数量不够”,而是新增工作从哪里进入、积压集中在哪里、是否存在重复等待或交接缺口。
2. 同时看完成量和未完成量,避免只盯一个方向
假设后四周没有增加总资源,但管理层与团队把重点放在两项协同行动上:对进入测试的工作统一准入条件,并为等待业务验收的事项指定确认责任人和复查时间。模拟结果中,周完成量从 9 项升到 11 项,在制品从 36 项降到 30 项,老化事项从 11 项降到 7 项。
这个变化不能单独证明两项行动造成了全部改善,因为实际工作还可能受到需求复杂度、假期、人员变动和外部依赖影响。但它足以说明管理层可以通过组合指标检查流程是否出现预期变化,并进一步核对工作类型和记录细节。若完成量上升而在制品也继续增加,就需要重新检查进入速度和完成速度之间的关系。

3. 检查积压位置,比平均值更容易找到调查方向

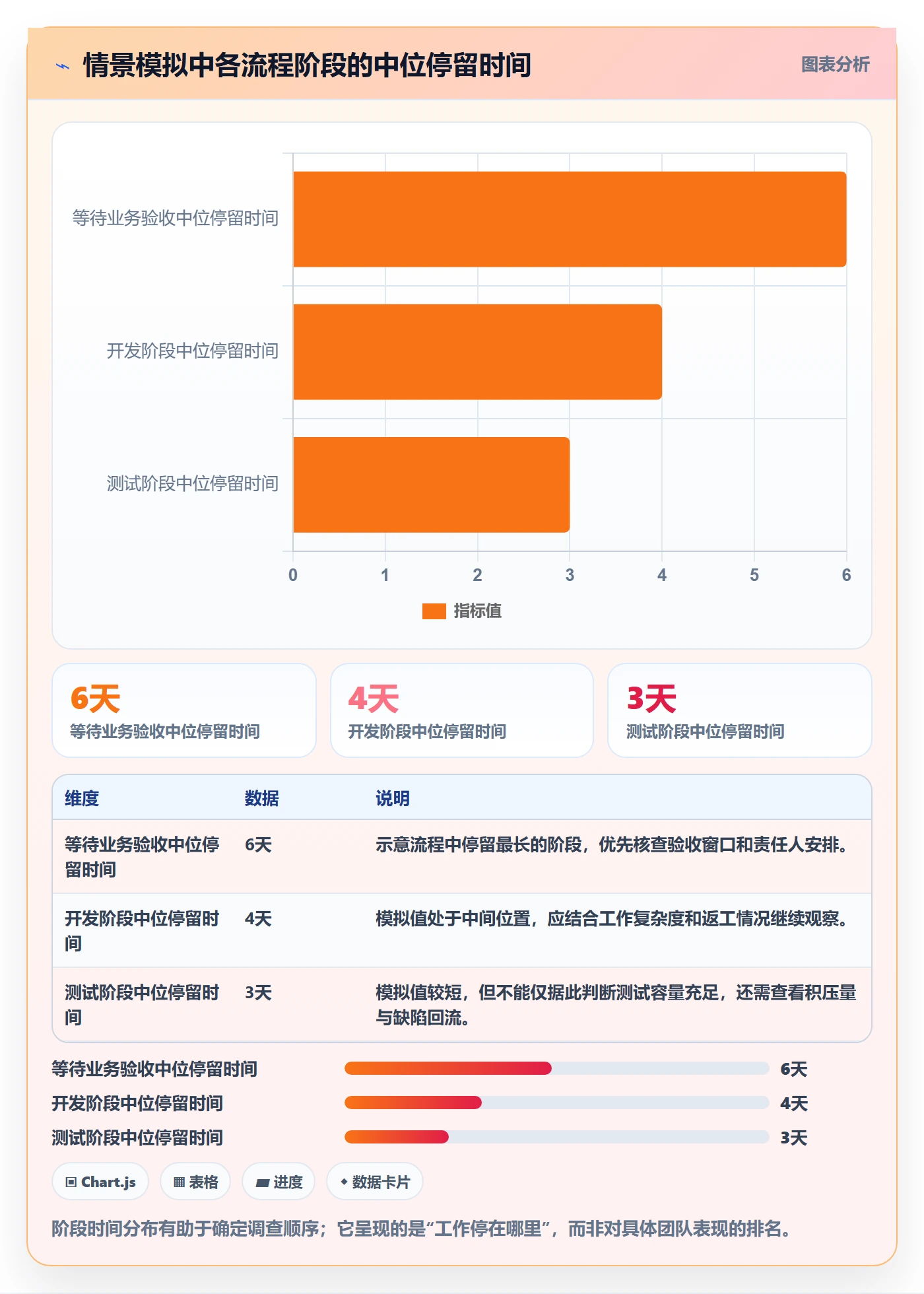

如果只汇报“平均周期时间从 14 天变为 13 天”,管理层仍不知道变化发生在流程的哪一段。假设上述模拟流程中,等待业务验收的中位停留时间为 6 天,开发阶段为 4 天,测试阶段为 3 天。此时应先核对等待业务验收是否有固定评审窗口、验收材料是否齐备、负责确认的人是否明确,而不是直接要求所有团队整体加速。
这里的数值同样是情景模拟。它展示的是一种诊断顺序:先观察停留时间的分布,再回到具体卡片核对等待原因,最后讨论适合的流程调整。中位数能减少极端长尾对平均值的影响,但无论采用哪种统计方式,都应同时说明样本范围和统计口径。

4. 用老化情况发现“平均值看不到的风险”
平均周期时间容易掩盖少数长期未完成事项。假设一周完成了 10 项短周期工作,但另有 4 项关键工作已在流程中停留 20 天以上,平均值可能仍然显得平稳,管理层却可能错过关键交付的风险。老化在制品适合用来筛选需要核实的卡片,尤其是那些接近承诺日期、等待外部输入或多次退回的事项。
老化也不能被误用成“停留越久,团队越有问题”。某些复杂事项本来就比常规工作时间更长;某些工作暂停是经过批准的。应把老化时间与工作类别、当前状态、阻塞原因和业务影响一起看,并明确哪些暂停时间计入观察。

5. 把会议从逐卡汇报改成异常决策
在上述模拟场景中,管理会议不必逐张念完所有卡片,而可以围绕三个问题展开:哪些工作超过团队约定的检查阈值;哪些依赖需要其他部门或管理者协调;哪些状态变化说明既有规则可能不再适用。会议记录至少保留问题、决定、责任人和复查日期,否则下一次会议仍要从头确认事情有没有人处理。
若一项工作被标为阻塞,团队可以先补充等待对象和所需决策;若跨部门责任不清,管理者应指定协调人;若同类阻塞反复出现,则需要讨论流程规则,而不仅仅是处理单张卡片。这样看板会议才从状态检查变成流程治理。
六、不同情况下的行动建议:从小范围试点到规模化治理
1. 刚开始使用看板:先画出一条端到端流程
如果团队目前主要依赖口头同步或零散表格,先选一条交付范围清晰、跨团队依赖可观察的流程作为试点。不要同时把所有部门、所有工作类型和所有指标都搬进来。先记录工作从哪里进入、经过哪些状态、谁负责交接、什么条件算完成。
- 选定一个有明确业务结果的流程,写明纳入和排除范围。
- 与参与团队一起还原当前实际做法,而非先套用理想流程图。
- 定义每个状态的进入条件、退出条件和责任角色。
- 先观察工作流动,再决定是否需要增加限制或调整状态。
- 试运行一段约定时间,记录规则歧义和数据缺失,不急于做绩效评价。
试点的目标不是立刻证明效率提高,而是检验组织能否使用同一套语言描述工作。若团队连“进入流程”“阻塞”和“完成”的含义都无法达成一致,继续叠加仪表盘只会让分歧更难被发现。
2. 已有团队看板,但跨部门依赖经常丢失
这类组织通常不缺任务信息,缺的是连接关系。建议保留团队看板作为日常协作空间,再建立跨团队视图呈现关键交接、依赖对象、预期时间和风险状态。关键字段要有明确维护责任,依赖状态变化时也要能追溯是谁更新、何时更新。
不必把每个团队的全部工作都复制到管理层看板。可以优先呈现重要交付及其关键依赖,并允许管理者沿关联关系进入原始工作记录。若汇总内容必须人工重复录入,随着项目增加,数据延迟和不一致通常也会增加。
3. 管理层已有多个仪表盘,却仍然看不出瓶颈
先暂停增加图表,检查当前看板能否回答三个基本问题:数据对应什么工作范围;时间口径是什么;发现异常后谁负责处理。若每次会议都要先花时间解释指标定义,说明需要先治理口径,而非更换可视化方式。
接下来抽取一段历史数据,验证状态变更、完成定义和日期记录是否完整。发现规则不一致时,先标注不可比的区间,不要为了形成漂亮趋势而强行拼接。数据质量不足时,明确“当前无法判断”比给出看似精确的结论更负责任。
4. 组织规模较大,需要统一治理又保留团队差异
中大型组织通常需要兼顾统一指标口径和不同业务流程的实际差异。可以在组织层面统一核心概念,例如工作类型、完成条件、周期口径和依赖记录要求;团队则保留适合自身工作的流程细节。治理不是要求每支团队使用完全一样的状态列,而是确保汇总时知道哪些数据可比、哪些数据只能在本团队内部解释。
平台能力也需要与治理方案一起评估。对于 100 人以上、跨多个团队的组织,除了看板展示,还要核对权限管理、审计记录、数据隔离、部署方式、流程配置、报表口径和系统集成能力。若工具不能支持组织实际的权限边界与数据要求,即使界面易用,也可能难以承担管理层级的协同管理。
以 PingCode 为例,可将其纳入中大型企业项目管理平台的评估范围。根据其提供的产品能力说明,它面向中大型企业及 100 人以上组织场景,支持私有化部署,并支持 Jira 平滑迁移;因此,对于有数据部署要求或正在评估国产化替代的组织,可以进一步安排技术验证和迁移评估。但“支持迁移”不等于所有字段、流程、权限和历史数据都能无差异转换,仍需用代表性项目进行验证。
5. 迁移或替换平台时,先验证关键路径,不只看演示
平台迁移的主要风险往往不在看板页面,而在历史数据、工作项关系、权限映射、通知机制、报表口径和团队使用习惯。评估时,建议选取一条真实流程和一组有代表性的历史数据,执行小范围迁移演练,并记录映射规则、缺失项、人工处理成本和业务影响。
- 流程验证:状态流转、审批和阻塞处理能否覆盖当前关键规则。
- 数据验证:工作项、关联关系、附件、历史记录和字段是否按预期保留。
- 权限验证:不同团队、外部协作方和管理角色能否获得恰当访问范围。
- 运行验证:部署、备份、升级、性能和故障恢复是否满足组织要求。
- 使用验证:团队能否在真实工作中完成更新,是否需要大量重复录入。
只有在这些问题得到验证后,才适合评估全面推广计划。对正在考虑国产替代的组织,产品能力、部署要求、迁移成本和后续运维都应放在同一张决策表里,不应只根据单项功能或宣传承诺作判断。

七、不同情况下的取舍:统一到什么程度,自动化到什么程度
1. 统一指标口径,还是允许团队自行定义
组织需要跨团队汇总时,核心指标的定义必须足够统一,否则管理层无法判断差异来自流程表现还是统计方式。另一方面,不同团队的工作性质可能差异很大,强行用同一组细分状态或目标值要求所有团队照做,也会把真实流程压成不合适的模板。
| 管理选择 | 适用条件 | 主要收益 | 需要承担的代价 |
|---|---|---|---|
| 统一核心指标定义 | 管理层需要跨团队汇总和识别重大风险 | 提升数据可解释性,减少口径争议 | 需要治理指标变更,并保留不同工作类型的说明 |
| 团队保留部分流程状态 | 团队工作方式、质量检查或外部依赖差异明显 | 流程表达更贴近真实工作 | 汇总时需说明状态映射和可比范围 |
| 全组织采用完全相同的流程列 | 工作类型相近且交接规则基本一致 | 培训和汇总相对简单 | 若流程差异较大,可能导致额外状态和绕行做法 |
| 各团队完全自主定义 | 团队高度独立且几乎不需要横向比较 | 本地适配灵活 | 组织级汇总和依赖协调成本较高 |
较稳妥的折中通常是“统一解释方式,允许流程有差异”:组织规定关键指标的统计原则、工作类型和完成口径,团队根据实际工作设置状态列,并提供映射说明。这样既能减少汇总时的歧义,也不必假装所有团队都在处理相同工作。
2. 加严格的在制品限制,还是先观察再调整
当积压已经明显、团队能够稳定记录状态,而且管理者愿意配合处理资源冲突时,可以尝试设置在制品限制。限制值应通过历史负载和团队讨论形成,并在试运行期间观察对等待、切换和完成情况的影响。若流程入口还不稳定、工作项大小差异极大,先补齐基本数据往往更合适。
设置限制的目的不是禁止团队接收所有紧急工作,而是迫使组织在新工作进入时看见取舍。确有紧急事项时,应有清晰的例外规则和记录方式。例外频繁发生,就需要检查优先级机制是否失效,而不是持续把例外当成正常流程。
3. 管理层看全部细节,还是只看关键异常
越靠近执行层,越需要卡片细节;越靠近组织级决策,越需要风险、依赖和资源冲突摘要。管理层视图如果只显示汇总状态,可能缺乏判断依据;若直接铺开全部卡片,则会让页面变成难以阅读的任务清单。
我更推荐分层呈现:第一层显示交付健康度和异常信号,第二层展示受影响的流程阶段、工作类别和依赖对象,第三层再查看具体卡片和讨论记录。这样管理者先判断是否需要介入,再按需要展开,而不是在大量信息里寻找少数关键事项。
4. 自动化提醒,还是保留人工复核
自动化适合处理明确、稳定、可重复的规则,例如状态变化通知、超过检查阈值的提醒或汇总报表生成。它不适合替代对工作复杂度、业务影响和异常原因的判断。提醒太多会导致用户忽略通知,阈值过于僵硬则会把合理的长周期工作频繁标红。
落地时可以先观察提醒命中后真正需要处理的比例。若大量提醒不需要行动,应调整规则或分层;若重要异常没有被提醒发现,则应检查字段是否可靠、规则是否覆盖了实际流程。自动化质量取决于规则和数据质量,而不是提醒数量。

八、落地检查清单与下一步:从可解释的一条流程开始
1. 上线前检查流程是否可解释
- 每个状态是否有清楚的进入条件和退出条件?
- 工作从哪里进入、以什么条件算完成,是否有一致定义?
- 阻塞、暂停、退回和取消如何记录,谁负责更新?
- 跨团队交接是否说明所需信息、接收责任和等待状态?
- 是否存在为了让看板好看而修改状态、日期或工作范围的风险?
2. 上线前检查指标是否有明确用途
- 指标的统计对象、时间窗口和计算口径是否写清楚?
- 工作类型差异是否会影响横向比较?
- 指标发生异常后,团队和管理层分别可以采取什么行动?
- 是否把趋势观察误用为个人排名或简单绩效评价?
- 是否明确数据缺失时的处理方式,而不是制造虚假精确度?
3. 上线前检查会议与责任机制
- 谁负责维护看板数据,更新频率是什么?
- 什么情况需要升级,谁有权协调资源或调整优先级?
- 会议是否围绕异常、依赖和决策展开,而不是逐卡朗读?
- 每项行动是否有责任人、完成时间和复查安排?
- 重复出现的阻塞是否会触发流程复盘,而非一再临时处理?
4. 下一步怎么做
如果现在准备搭建管理层 Kanban 看板,我建议先选一条跨团队交付流程,画出真实状态和交接规则,再挑选少量能够触发行动的指标。试运行期间,重点记录口径争议、数据维护成本、重复阻塞和管理会议实际作出的决定。等这些基础稳定后,再扩展到更多流程和团队。
本文的核心判断是:看板的成熟度不取决于页面有多满,而取决于组织能否用一致的流程语言发现问题,并通过明确责任把问题推进到解决。下一步先别急着增加图表或设定统一目标值,找一条真实流程,确认工作如何进入、在哪里等待、谁能移除障碍,再让指标服务于这些具体决策。

常见问题解答(FAQ)
1. 管理层 Kanban 看板应该包含哪些流程列?
我在跨部门项目里经常看到各团队使用不同的状态名称,汇总到管理层看板后很难判断工作卡在哪里。我想知道流程列应该统一到什么程度,才既方便协同又不失真。
先统一跨团队协作所需的关键阶段,并明确每一列的进入条件和完成条件;团队内部确有不同工作方式时,可保留细分状态,但要映射到共同阶段。流程列应反映真实工作流,至少能识别工作尚未开始、正在处理、等待协作和已完成等状态,避免为了看起来完整而增加没人维护的列。
2. 管理层看板优先看哪些 Kanban 指标?
我担心看板上的数字很多,却不能帮助管理者判断该采取什么行动。在资源协调或交付评审时,我应该优先关注哪些指标,才能发现流程问题而不是只看到任务总量?
优先组合查看在制品数量、吞吐量、周期时间或交付时间,以及在制品老化情况。先统一统计周期、工作项范围和起止点,再结合趋势与流程位置判断异常;例如某阶段积压增加且工作项持续变老,应进一步核查依赖、容量或优先级,而不是仅凭单项指标评价团队。
3. Kanban 的在制品限制应该怎么设定?
我所在的团队经常同时启动很多工作,结果每项都推进缓慢,但我不确定在制品限制该设成多少。我也担心限制过低会让成员等待,反而影响交付。
不要直接套用固定数字。先观察各阶段的实际容量、积压和工作项等待情况,设定一个可试行的限制,并明确限制适用于个人、团队还是流程阶段;达到上限时优先协助完成或清理已有工作,而不是继续拉入新工作。定期比较限制调整前后的积压、老化和交付表现,再决定是否修订。
4. 管理层如何用 Kanban 看板推动跨团队协同?
我参加过一些看板会议,大家逐项汇报任务状态,却很少当场解决依赖和阻塞问题。我想知道怎样安排看板评审,才能让管理层的参与真正推动协同。
会前更新看板和阻塞信息,会议重点讨论异常、跨团队依赖、资源冲突及需要管理层决策的事项,不必逐张卡片朗读。对每项行动明确责任人、完成期限和升级路径,并在后续评审中检查结果;同时区分团队日常协作看板与管理层汇总视图,避免管理层看板变成任务监控清单。
核心关键词
文章包含AI辅助创作:Kanban流程与规范:管理层看板协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/483517
读者评论
先统一“完成”和周期起点,再比较不同团队的数据,这个顺序很关键;否则看板上的横向对比容易失真。
把延期标红并不等于找到原因。文章强调记录阻塞环节、协调人和复查时间,这比单纯催进度更便于追踪问题是否解决。
在制品、吞吐量和周期时间需要结合工作类型与统计口径来看。用吞吐量直接给团队排名,确实可能忽略工作复杂度和流程差异。
