看板如何做好已完成?管理层数据分析与操作步骤
一张看板显示本月已完成 180 项工作,管理者仍可能不知道团队是否按期交付:其中有多少按时完成,有多少逾期后才关闭,又有多少完成后被重新打开?“已完成”不是一个颜色或状态标签,而是一组需要明确统计范围、时间口径和质量边界的数据。我的核心判断是:先把“完成”定义清楚,再展示数量、时效、质量和异常原因;否则图表越精致,管理者越容易把错误结论当成事实。
一、先讲结论:管理看板要让“完成”可核算、可解释、可行动
1. 不要只显示一个已完成数量
单独展示“已完成 180 项”,只能说明某个筛选范围内有 180 条记录符合某种状态条件。它没有回答这些任务属于哪个周期、原计划何时完成、是否按期交付、完成后有没有返工,也没有告诉管理者下周应该做什么。
因此,我会把管理层的“已完成”看板拆成四个层次:完成规模、计划兑现、交付稳定性、异常原因。这四层不是要求每个页面都塞满指标,而是提醒设计者不能用一个总数替代一整段管理判断。
2. 管理指标至少要能回答三个问题
- 发生了什么:统计期内完成了多少工作,按期、延期和重开的情况分别如何?
- 为什么发生:变化来自工作量、任务结构、资源投入、依赖阻塞,还是计划频繁变更?
- 接下来做什么:管理者应当调整优先级、清理阻塞、重新确认范围,还是复盘验收标准?
如果一张看板只能回答第一个问题,它更像日报;如果还能定位变化原因,并引出对应动作,才更接近管理工具。看板的价值不在于把工作变成数字,而在于让数字指向可验证的问题。
3. 把当前状态与本期完成事件分开
“现在处于已完成状态”和“本月完成了多少项”是两种不同统计。前者是某个时点的状态快照,适合看当前队列;后者是一个时间段内发生的状态变更事件,通常需要可靠的完成时间或状态历史记录。
如果系统只保存任务当前状态,没有状态变更历史,就不能仅凭当前的“已完成”标签准确还原三个月前每周的完成量。把两者混用,可能造成历史趋势错误,尤其是任务后来被重开、撤销或迁移的情况下。

二、为什么“已完成”经常让管理层看不懂
1. 同一个状态背后,可能有不同业务含义
在不同团队里,“已完成”可能表示开发已提交、测试已通过、客户已验收、款项已到账,甚至只是负责人手动关闭了任务。它们对应的业务终点并不相同。若产品、研发、交付和运营共用一个状态名称,却没有说明完成条件,汇总数字看似统一,实际比较的是不同事件。
我会先追问一句:任务进入“已完成”时,谁确认了什么事实?如果回答不清楚,先不要讨论仪表盘颜色和图表类型,而要回到工作流本身,定义关闭条件、验收责任人和必要凭证。
2. 当前状态快照无法替代历史记录
假设周一有 40 项任务显示已完成,周五其中 5 项被重开。若系统只保存最新状态,周报可能只看到 35 项已完成,却无法准确说明本周到底完成过 40 项,还是 35 项。对交付复盘而言,完成事件、重开事件和当前状态应是可以分别检查的记录。
这也是为什么我不建议用一张静态导出的任务表,直接推算复杂的周度完成趋势。至少要确认数据源是否保留状态变更时间、操作人、变更前后状态和重开原因。没有这些字段,某些分析只能降级为“当前状态统计”,并在看板上明确标注。
3. 统计边界会改变结论
任务在月底前完成还是月底后完成,是否计入本月?跨月延期任务归属创建月、计划截止月还是实际完成月?取消任务是否进入分母?重开后再次关闭,是一次完成还是一次返工?这些问题没有天然唯一答案,但不说明规则,就一定会产生口径争议。
尤其是管理层横向比较团队时,统计规则不一致会被误认为执行差异。一个团队把子任务计入完成数,另一个团队只统计父任务;一个团队把取消项排除,另一个团队把取消项算作未完成。此时完成率的差别首先是口径差别,不应直接解释为绩效差别。
4. 总量变动不等于效率变动
完成数量上升,可能是任务变简单、人员增加、一次性集中关闭旧任务,也可能是真正的交付能力提高。数量下降,也可能是团队承接了更复杂的任务,或者本期处在需求澄清、设计验证等前置阶段。单看数量,无法区分这些解释。
管理者看到总量变化时,我建议同时查看任务类型、优先级、团队规模、计划变更和依赖阻塞等背景。数据呈现的是变化,不会自动替人解释变化;若把一个数量直接翻译为“效率变好”或“团队变差”,就是把待验证的假设当成结论。

三、搭建之前先避开五个常见误区
1. 误区:把状态标签当成完成事实
某条记录被标记为“已完成”,不一定意味着用户需求已交付,也不一定意味着验收通过。任务可能因为重复创建、范围取消、流程迁移或批量清理而关闭。若关闭原因没有区分,已完成总数里就混入了性质不同的事项。
改进办法:为任务完成设定可检查的条件,例如交付物已提交、验收人已确认、必要测试已通过;对取消、重复、合并等非交付关闭原因单独记录。规则不一定复杂,但要让两个不同的人面对同一条任务时能作出相同判断。
2. 误区:只报完成率,却不说分母
“完成率 90%”本身信息不足。它可能是已完成任务数除以全部创建任务数,也可能是按期完成数除以本期到期任务数,还可能是当前已关闭任务数除以计划总数。分子、分母和统计周期任何一项变化,结果就可能完全不同。
改进办法:把公式写在指标说明或口径文档里,并在看板中标明统计范围。例如,“按期完成率 = 统计期内按原计划截止时间完成的到期任务数 ÷ 统计期内到期任务数”。如果组织采用别的口径,也可以,但必须说清楚。
3. 误区:用当前状态推断过去的完成趋势
如果任务系统没有保存状态历史,只保留最新状态,那么“当前已完成”不能可靠地说明它在哪一天完成;当前未完成也不代表它过去从未完成过。用一份现状快照做历史周报,会把数据能力的限制隐藏起来。
改进办法:先检查数据是否有状态变更记录和完成时间。如果没有,短期内只展示当前存量或从现在开始建立事件记录;不要把缺失的历史数据用推测补齐,再包装成精确趋势。
4. 误区:把不同复杂度的工作简单排名
一个团队完成 100 个小任务,另一个团队完成 20 个跨部门项目,数字并不构成公平比较。任务拆分粒度、工作类型、依赖关系、验收周期和人员配置不同,都会影响完成量。把完成数量直接做成团队排行榜,可能诱发拆小任务、抢容易任务或提前关闭等行为。
改进办法:跨团队对比前先做同类分组,并将趋势用于发现需要追问的信号,而不是直接用于个人问责。对于工作内容差异很大的团队,适合看自身趋势、承诺兑现情况和阻塞变化,不一定适合做名次比较。
5. 误区:用颜色制造确定感
红、黄、绿能帮助人快速扫描,但颜色只是编码,不是管理规则。若红色没有明确阈值、黄色情况没有解释,管理者可能把视觉提示当作经过验证的风险结论。不同业务节奏也不适合共用一套阈值。
改进办法:为每种颜色写出触发条件、责任人和后续动作。例如,逾期超过约定时间且未填写原因时提示红色;阈值需要团队依据服务承诺、业务节奏或历史波动确认,而不是机械照搬别人的设定。

四、用一套清晰的专业逻辑定义“已完成”
1. 先确定统计对象和完成事件
统计对象可以是任务、需求、工单、项目里程碑或交付件。每种对象的计数单位不同,不能将父任务和子任务不加区分地相加。确定对象后,再定义完成事件:是状态变更、验收通过、交付上线,还是其他业务结果。
我通常会要求团队先写一张简单的口径表,而不是先写一堆公式。口径表至少包含字段名称、业务定义、统计范围、维护责任人和例外处理规则。它的作用是让业务负责人、数据分析人员和系统管理员对同一指标说的是同一件事。
| 口径项 | 建议写清的内容 | 未定义时的风险 |
|---|---|---|
| 统计对象 | 任务、父任务、子任务、里程碑或交付件 | 重复计数,团队之间无法比较 |
| 完成条件 | 状态关闭、验收通过、上线或客户确认 | 同一状态承载多种业务含义 |
| 时间字段 | 完成时间、计划截止时间、统计时区 | 跨期归属不一致,趋势失真 |
| 例外规则 | 取消、重复、重开、拆分、合并如何处理 | 分子分母变化且难以解释 |
| 数据责任人 | 谁维护字段、谁批准口径变更 | 看板持续漂移,错误无人处理 |
2. 分开看“本期完成”和“本期应完成”
本期完成数量通常按实际完成日期统计,适合回答“这段时间发生了多少完成事件”;本期应完成数量则要按计划截止时间或承诺日期确定,适合回答“原本应交付的工作兑现了多少”。两者不能随意替换。
例如,某项任务 3 月计划完成、4 月实际关闭。按完成日期,它属于 4 月完成量;按计划兑现分析,它属于 3 月应交付但未按期完成的任务。管理看板可以同时展示这两个视角,但应该给它们不同名称和解释。
3. 把主指标和诊断指标分层
管理层首页不需要出现二十个指标。主视图建议聚焦少数决策指标,例如本期完成量、按期完成率、逾期未完成存量和重开率;诊断视图再提供团队、项目、优先级、原因和工作类型等下钻信息。
指标之间还应有明确分工。完成量描述产出规模;按期完成率描述承诺兑现;逾期存量描述当前风险;重开率提示验收或质量问题。它们不能随意合并成一个综合分数,否则管理者看见分数下降时,仍不知道应该处理哪一类问题。
4. 使用适合业务的计算公式
下面是一组可供团队讨论的示例公式。它们不是所有行业的统一标准,重点是把分子、分母和观察范围写明,并在上线前用真实明细验证。
- 本期完成量:统计期内首次满足完成条件的对象数量。
- 按期完成率:本期到期且不晚于计划截止时间完成的对象数 ÷ 本期到期对象总数。
- 逾期未完成存量:统计时点已超过计划截止时间、当前仍未完成且未按规则排除的对象数。
- 重开率:统计期内至少发生一次重开的已关闭对象数 ÷ 统计期内关闭对象数。
- 完成周期:实际完成时间减去约定的起始时间;起始时间应按业务需要选择创建、排期或开始处理时间。
特别要注意,完成周期并不必然等同于团队效率。等待审批、外部依赖和用户反馈可能占据大量时间。若要解释周期变化,最好把工作时间、等待时间或主要阻塞阶段拆开;否则一个周期数字容易把多种原因压成一个模糊结论。
5. 让历史规则保持可追溯
指标口径变更时,不要悄悄重算历史数据并继续使用旧图表名称。应记录变更日期、变更原因、影响范围和新旧口径差异;如果历史数据无法按新口径重算,就在趋势上标注断点,避免读者误以为前后数据完全可比。
数据治理并不一定要从复杂平台开始。对不少团队来说,先把字段定义、规则版本、责任人和更新时间记录下来,就能减少大量会议里的“这个数字怎么来的”争论。

五、用一个情景模拟案例看懂指标之间的关系
1. 案例设定:180 项完成,不代表 180 项都按期

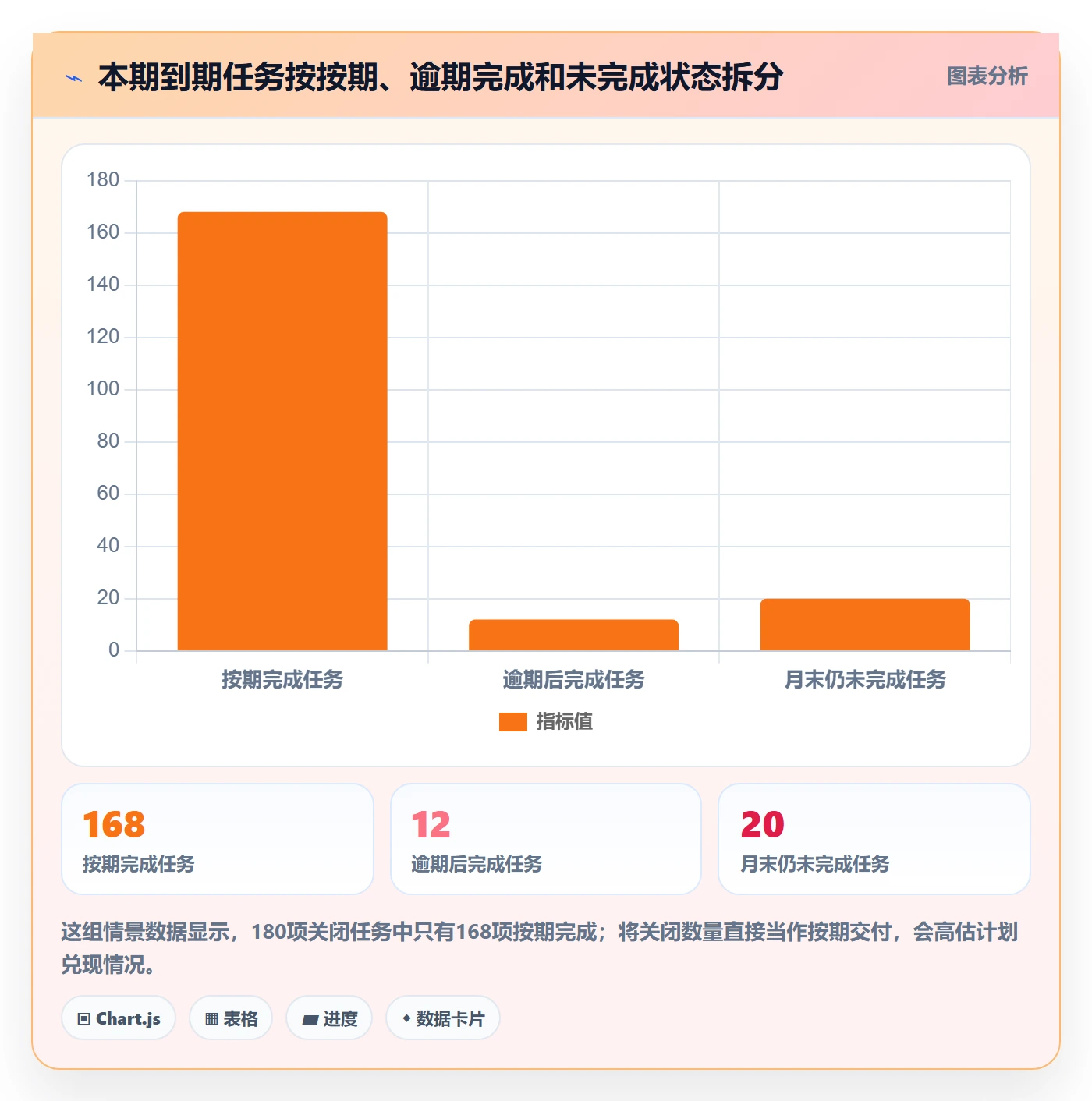

下面采用一个情景模拟,只用于演示计算方法,不代表行业基准或真实企业统计。某交付团队在一个月内有 200 项任务到期:168 项按原计划日期完成,12 项逾期后完成,20 项截至月末仍未完成;另有 18 项已关闭任务在观察期内被重新打开。
在这个例子里,统计期内关闭的任务共 180 项,按期完成率为 168 ÷ 200 = 84%;到期任务最终完成率为 180 ÷ 200 = 90%;逾期未完成存量为 20 项;重开率按“至少重开一次的已关闭任务数 ÷ 关闭任务数”计算,为 18 ÷ 180 = 10%。四个数回答的是四个不同问题,不能互相代替。

2. 一张总数卡片会掩盖什么
如果首页只显示“本月已完成 180 项”,管理者很可能把它理解为“计划中的 200 项大部分按时完成”。实际上,12 项是逾期后关闭,20 项仍未完成,按期完成率为 84%。这个例子不是说 84% 好或不好,而是说明单一完成数无法支持对计划兑现的判断。
我会把完成量和按期完成率并排展示,再让逾期未完成存量可下钻到具体项目和原因。这样管理者首先能辨认“完成规模”和“承诺兑现”不是同一回事,然后才能决定要检查排期、资源还是依赖。
3. 周度波动要和输入工作量一起看

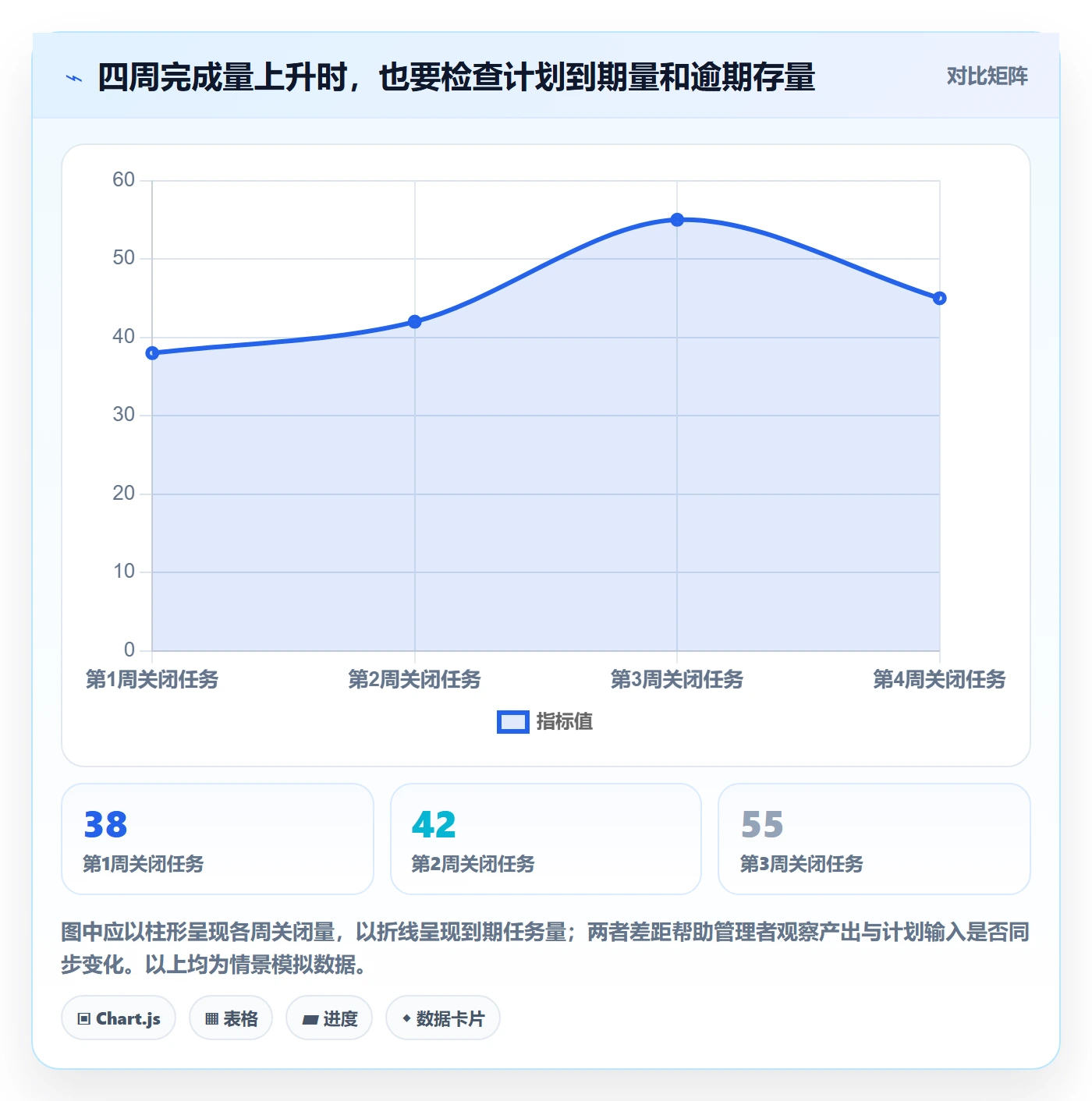

情景模拟中,团队四周分别关闭 38、42、55、45 项任务。第三周完成量明显较高,但如果同期到期任务也增加,单看关闭量就不能说明交付能力突然提升。看趋势时至少要同时观察到期量、完成量和未完成存量,必要时再按任务类别拆分。

4. 重开不能只计数,还要查原因
假设 18 项重开任务中,7 项因验收标准理解不一致,6 项因缺陷或质量问题,3 项因外部依赖未真正完成,2 项因状态误操作。这个拆分是情景模拟,不是普遍分布,但它说明“重开”有多种原因:有些指向质量,有些指向流程,有些只是数据维护问题。
如果把重开率直接当作个人质量分,可能会惩罚正确暴露问题的人,反而鼓励团队少记录重开。更好的做法是先统一重开定义,再看原因结构、重复出现的环节和责任边界,最后决定是否调整验收规则或测试流程。

5. 数据观察来源和可解释边界
本节数字是为说明公式而构造的情景数据,不是调查结果、行业均值或任何产品的实际运行数据。真实看板应从任务明细、状态变更记录和计划字段中计算,并抽取记录逐条复核。若只有当前状态而没有历史变更时间,就不能声称准确还原了历史完成趋势。
管理层也不必要求每个指标都达到统计研究的复杂程度,但至少需要知道数据来自哪里、经过什么筛选、在哪个时间点更新、有哪些缺失。把数据边界说清楚,往往比增加一张图更能建立信任。
六、从数据源到上线:一步一步搭建“已完成”看板
1. 先写清看板要支持的管理动作
不要以“我们想做一张管理驾驶舱”作为需求终点。先把要支持的动作写成具体问题,例如:本周到期交付是否兑现?哪些任务已经逾期且没有责任人?完成后重开的情况是否集中在某个验收环节?如果说不清要采取什么动作,就先不要新增图表。
不同管理场景关注点不同。项目负责人通常需要定位具体任务和依赖;部门负责人关注团队趋势、承诺兑现和风险集中点;高层可能只需要关键里程碑和影响业务目标的异常。层级越高,汇总越多,但仍要保留合理的下钻入口。
2. 盘点数据字段,先查缺口再画页面
最基本的字段通常包括唯一任务 ID、任务类型、当前状态、创建时间、计划截止时间、实际完成时间、负责人、团队或项目标识。若要分析历史状态变化,还需要变更时间、变更前后状态、变更人,以及重开或取消原因等字段。
盘点时要重点检查四类问题:字段是否为空、同一个字段是否存在多种写法、时间是否统一时区、任务拆分和合并是否保留关联记录。很多“看板公式错误”其实不是计算器出了问题,而是源数据在进入计算前就不完整或含义不一致。
3. 固定指标口径并确认例外规则
把每个指标的分子、分母、统计周期、归属日期和排除条件写下来。取消任务、重复任务、拆分任务、跨期任务和重新打开任务,至少要讨论清楚怎么处理。规则可以因业务不同而不同,但不能在不同团队间隐形变化。
建议由业务负责人确认“这项任务何时算交付”,由数据或运营负责人确认“如何计算和验证”,由系统管理员确认“字段能否稳定记录”。指标口径不是数据团队单方面制定的公式,它需要业务含义和数据实现同时成立。
4. 清洗数据并保留数据质量检查
常见处理包括去重、统一日期格式、校验计划截止日期、识别状态缺失、检查不合理的完成时间,以及确认同一任务是否被父子层级重复统计。若数据清洗规则会排除记录,应保留排除数量和原因,避免总数看起来干净,却无法解释为什么少了几十条。
上线初期可设一个轻量的数据质量区:显示关键字段缺失数、重复任务数、状态异常数和最近更新时间。它不是装饰性指标,而是提醒使用者当前数据的可靠程度。数据质量异常时,应先修数据或降低结论强度,而不是继续对着错误图表做管理判断。
5. 先做最小可用页面,再逐步增加下钻
我建议初版只回答核心问题:本期完成量如何、按期完成情况如何、当前逾期存量在哪里、重开是否异常。页面顶部放统计周期、更新时间和核心结果;中间放趋势与结构;底部提供明细和异常原因。图表数量应由决策问题决定,不必为了看起来完整而铺满整屏。
当管理者从摘要发现异常,应该能进入对应明细,查看任务、负责人、计划日期和原因记录。下钻的目的不是追踪每个人的一举一动,而是验证汇总指标背后的业务事实。权限设计也要同步考虑,避免把敏感客户、个人信息或不必要的工作细节暴露给无关人员。
6. 用明细抽样验证公式和图表
上线前应选取一批不同类型的任务,人工核对它们是否被计入分子、分母和对应周期。样本至少覆盖按期完成、逾期完成、未完成、取消、重开和跨期任务。若看板总数与人工核对结果不一致,先找出差异来自数据筛选、时间边界还是业务规则,不要用“系统算法就是这样”结束讨论。
验证不只看总数是否相同,还要看分类是否合理。总体数字可能恰好相同,但部分记录被多算、部分记录被漏算,错误会在分组图中暴露出来。将口径文档、查询规则、样本核验结果和负责人一并留存,后续变更才有可追溯依据。
7. 设置更新频率、责任人和变更机制
管理者需要知道数据何时更新,以及延迟是否会影响决策。实时更新并非总是必要:日常任务管理可能需要高频刷新,月度经营复盘则更需要稳定、可复核的结账口径。更新频率应匹配决策节奏,而不是一味追求“实时”。
至少指定一位业务口径负责人和一位数据维护负责人,并约定异常上报方式、字段调整流程和口径变更记录。看板发布后并不会自动保持正确,组织流程一变,旧公式就可能逐渐失效。数据维护责任不清,通常比图表选错更容易让看板变成摆设。

8. 工具选择要看数据治理和组织适配
如果组织使用项目管理平台来承载任务和状态,评估重点不应止于能否拖动卡片或生成图表,还要看字段配置、历史变更记录、权限、数据导出或接口、跨项目汇总、审计要求和迁移成本。对于中大型企业及 100 人以上组织,工作流差异、角色权限和历史数据连续性往往比单个页面的视觉效果更影响长期使用。
例如,团队在评估 PingCode 这类面向中大型组织的项目管理平台时,可以把当前流程、历史字段、状态变更记录和权限模型列成迁移清单,先用一条代表性业务流程验证看板口径。平台支持私有化部署或 Jira 平滑迁移等能力是否满足当前要求,应以产品方最新的正式资料、实施方案和实际验证为准;这些能力可以纳入选型核查,但不能替代数据规则设计。
如果涉及从既有系统迁移,不要只比任务总数。还应抽查状态映射、附件与关联关系、历史变更、用户权限、时间字段和报表结果。所谓平滑迁移,真正要验证的是关键业务记录和管理口径是否能延续;迁移后若只剩下“当前状态”,历史趋势就可能无法继续比较。
七、管理者看到异常后,应该如何采取行动
1. 完成量下降:先检查输入和任务结构
先看统计期内的到期量、任务类型和人员变化,再确认是否有等待审批、跨部门依赖或需求变更。若本期任务数量减少,完成量下降可能只是工作输入变化;若任务复杂度明显上升,也不能拿原有简单任务时期的绝对数量直接比较。
可采取的动作包括:确认工作范围是否变化,检查阻塞任务是否集中在同一依赖环节,辨别团队是否把工作拆分方式改变。只有在工作输入和任务结构大致可比的前提下,才适合继续讨论执行能力变化。
2. 按期完成率下降:区分计划质量和执行延迟
按期率下滑不一定表示团队执行变差。计划过于乐观、需求中途变更、外部依赖延迟、审批等待时间增加,都可能让按期率下降。需要同时看原计划日期是否被修改、延期原因是否留痕、延迟集中在哪个流程阶段。
若很多任务在开始后频繁修改截止日期,不应只看最终完成日期,而应保留原始承诺日期和变更记录。否则通过不断改期,团队可以在报表上“按期完成”,但实际承诺兑现情况已经被掩盖。
3. 逾期存量上升:从积压分布找瓶颈
先按逾期时长、任务类型、依赖环节和负责人查看积压分布。若逾期项集中在等待外部反馈,可以改进依赖确认和升级机制;若集中在某个审批节点,可能要检查流程设计;若多数任务没有负责人,则应先修复责任分配,而不是催促团队“加快速度”。
管理层还要区分新增逾期和长期积压。新近逾期可能需要快速协调,长期积压则可能是范围已经失效、优先级被替代或任务无人确认。对后者,清理、重新承诺或取消,有时比继续把它们留在看板上更诚实。
4. 重开率上升:先看验收与工作流
重开率上升时,按原因拆分是第一步。若集中在验收标准不一致,应改善需求和验收样例;若集中在质量缺陷,应检查测试覆盖、评审或发布流程;若集中在外部依赖,应重新定义“完成”是否必须等到依赖确认。
不要把重开率孤立成惩罚性指标。它适合作为流程诊断信号,不适合不加解释地用于个人排序。若团队担心记录重开会影响评价,数据质量会进一步恶化,管理层最终看到的反而是一个被美化的低风险数字。
5. 总量正常但关键事项未交付:加入优先级和里程碑视角
大量低优先级任务完成,不代表关键业务目标已经兑现。对于依赖里程碑、客户交付或监管日期的团队,应把关键事项单独标识,查看关键任务完成状态及其依赖关系。数量指标负责描述规模,关键事项视图负责提醒管理者哪些少数任务可能影响整体结果。
不要为了突出重点而把所有任务都标成高优先级。优先级必须有清晰定义和责任人,且定期复核;否则看板失去区分能力,重要事项再次淹没在大量普通任务里。

八、不同组织和数据条件下的取舍建议
1. 小团队:先要口径透明,不必一开始追求复杂分析
如果团队规模较小、任务类型接近,先统一完成条件、计划日期和取消规则,使用少量核心指标即可。可以从本期完成量、按期完成率和逾期存量开始,再根据复盘需要补充重开原因。小团队的主要风险往往不是图表不够,而是字段维护不稳定。
取舍上,应优先选择容易核对、维护负担低的方案。不要为了看起来成熟而增加大量分类字段,却没有人负责填写;字段缺失率一旦偏高,细分图表只会制造不可靠的精确感。
2. 中大型组织:优先统一定义和权限边界
当多个部门、项目或业务线共用看板时,优先解决状态定义、统计对象、时间边界和权限规则。可以允许业务流程存在差异,但汇总层必须明确哪些指标可以横向比较,哪些只能看各自趋势。跨团队比较前要检查任务粒度、工作类型和计划规则是否相近。
若组织有私有化部署、审计或数据驻留要求,应在工具评估阶段核对正式能力和交付边界,同时验证迁移后的状态历史是否完整。此类要求涉及组织安全与技术架构,不能仅凭营销描述做结论,应结合实际环境完成验证和审批。
3. 数据没有历史状态:诚实降级,不要伪造趋势
如果系统目前只有当前状态,没有状态变更记录,可以先做当前未完成存量、当前已完成数量等快照分析,并标注数据采集起始时间。从今天开始记录状态变化,积累一段时间后再做周期趋势。这样短期少了一张历史图,却避免把无法验证的推算当成事实。
对历史缺失数据,也可以尝试从操作日志、导出文件或其他系统恢复,但需要明确记录恢复范围和可信度。无法确认的部分应标注为未知,而不是用平均值补成一个看似完整的曲线。
4. 管理节奏不同:实时与稳定口径择其所需
需要每日协调的交付团队,可能需要较高频更新,及时发现逾期和阻塞;月度经营复盘则更重视结账口径稳定、数据可复核。更新越频繁,越要处理状态误操作、字段延迟和数据同步问题;更新较慢,则要说明数据时间点和适用范围。
我的建议是按决策频率选择刷新节奏,而非默认实时。若管理者每周才复盘一次,分钟级刷新未必带来价值;若风险需要当天处理,次月才更新就太迟。关键不是刷新速度本身,而是数据及时性是否满足对应动作。
5. 指标用于绩效还是诊断:两种用途要分开讨论
作为诊断工具,完成量、按期率和重开率可以帮助团队提出问题、验证原因并改进流程。作为绩效依据,它们会改变人的行为,必须考虑任务复杂度、外部依赖、工作分配和记录习惯等因素。相同指标用于不同目的,风险完全不同。
如果组织决定将指标用于绩效,应先验证数据质量与可比性,明确申诉和例外机制,并避免只凭单一数量作判断。若这些条件尚未满足,先把看板用于流程改进更稳妥。会影响行为的指标,必须比一般观察指标更严格地治理。

九、上线前检查清单:确认看板不会把问题藏起来
1. 定义检查
- “已完成”是否对应明确的业务完成条件?
- 统计对象是父任务、子任务、里程碑还是其他单位?
- 完成量、按期完成率和重开率是否分别写明分子、分母与时间范围?
- 取消、重复、跨期、重开和拆分任务是否有一致处理规则?
2. 数据检查
- 关键日期、负责人、团队和状态字段是否完整?
- 系统是否保留状态变更时间,能否验证历史趋势?
- 是否检查重复记录、异常日期、空值和父子任务重复计数?
- 看板是否显示更新时间、统计周期和数据责任人?
3. 使用检查
- 管理者看到指标异常后,是否知道下一步该查什么?
- 汇总数据能否下钻到相关任务、计划日期和异常原因?
- 团队间比较是否满足任务类型和口径可比的前提?
- 指标是否被用于诊断,还是未经验证就用于绩效排名?
可以把这份清单用在正式发布前,也可以在每次口径调整、系统迁移或流程变更后重新检查。若其中关键问题没有答案,先补定义和数据治理,再增加图表会更有效。
十、结语:完成状态不是结论,而是管理追问的起点
1. 先把数字变成能核对的事实
做好“已完成”看板,不是把状态颜色统一、把数字放大,也不是把所有团队塞进同一个排行榜。真正的起点是定义统计对象、完成条件、周期归属和例外规则;接着把完成规模、计划兑现、当前风险和质量信号分开呈现,并让每项数据都能追溯到明细。
2. 下一步从一个小范围试运行开始
如果你正在搭建看板,可以先选一个项目或一类任务,写出一页口径表,抽取明细核对完成量和按期率,再让管理者实际用它复盘一次。把复盘中出现的疑问记录下来:哪些字段缺失,哪些规则有歧义,哪些指标没有引出有效动作。
我的最终判断是:一张好看板不保证管理更好;一张口径清楚、可复核、能定位原因并促成行动的看板,才有机会让“已完成”从静态标签变成可靠的管理信息。
常见问题解答(FAQ)
1. 看板中的“已完成”应该如何定义?
我在做管理看板时发现,不同团队对“完成”的理解并不一样,有的任务一改状态就算完成,有的还要经过验收。统计周期内完成了多少,也和当前有多少任务处于完成状态不是一回事。
先约定完成条件,例如任务通过验收后才计为完成,并区分“当前已完成状态”和“统计期内完成事件”。同时明确取消、重开、子任务和跨期任务的处理规则,以及按哪个日期归属统计;如果需要分析历史完成情况,应保留状态变更记录和完成时间。
2. 管理看板的完成率应该怎么算?
我看到有些报表都写着完成率,但分母不一样,横向对比时很难判断谁的结果更好。尤其是计划任务、到期任务和临时新增任务混在一起时,一个百分比可能会掩盖实际情况。
先明确分母并在看板上标注口径。例如,按期完成率可定义为“在计划截止时间前完成的到期任务数÷统计期内应到期任务数”;周期交付完成率也可按“统计期内完成数÷统计期计划数”计算。选择哪种公式取决于管理问题,新增、取消和延期任务也要按预先约定的规则处理。
3. 管理层的已完成看板应该展示哪些指标?
我不希望管理者只看到一个累计完成数,却仍然不知道进度有没有变好、任务是否延期或返工。实际汇报时,往往还需要快速找到异常对应的项目和任务。
可以先展示统计周期、完成数量趋势、按期完成率、逾期积压和重开情况,再按团队、项目或任务类型查看结构。页面应能从汇总指标下钻到任务明细及延期或重开原因,并标明数据更新时间;不要为了丰富页面堆放与决策无关的图表。
4. 完成数据出现异常时,管理者应该如何分析?
我遇到过完成量下降就被直接理解为团队效率变差的情况,但那段时间任务类型和人员安排也发生了变化。只看结果数字,很难判断问题出在计划、流程还是数据本身。
先核实统计范围、数据更新时间和状态记录,再结合任务数量、复杂度、人员变化、计划调整及依赖环节排查原因。完成量下降时检查工作规模与流程阻塞,按期率下降时查看延期原因,重开增加时复核验收标准;跨团队比较时应考虑团队规模和任务差异,不能仅凭单一指标下结论。
核心关键词
文章包含AI辅助创作:看板如何做好已完成?管理层数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/483432
读者评论
把当前已完成状态和统计期内完成事件分开很关键;没有状态变更历史时,历史趋势确实不宜当作精确数据。
案例里180项关闭、168项按期,能直观看出完成量不等于计划兑现率,指标并排展示比单报总数更有用。
跨团队比较前先统一父子任务、取消项和重开任务的口径,这一点容易被忽略,否则排名可能反映的是统计规则差异。
看板除了展示逾期和重开,还应标明原因及责任人;否则数据虽然能发现异常,却未必能支持后续处理。
