实施团队的看板常常不是“搭不出来”,而是上线后卡片不更新、任务堵在交接处,项目经理仍要在群里逐个追问。问题通常不在颜色和列名,而在团队有没有说清:一张卡片何时可以进入下一阶段、谁负责推动、遇到等待又该怎么办。本文用一个明确标注为情景模拟的实施项目,拆解从工作流、卡片字段到试运行复盘的落地方法,并说明哪些数据可以观察、哪些效果不能预先承诺。
一、先讲结论:看板的核心不是展示任务,而是约定工作如何流动
1. 先把“卡片落地”理解成一套运行规则
我判断一套实施看板是否真正落地,不先看它有几列、用了什么颜色,而看团队能不能用它回答四个问题:工作现在到哪一步、下一步由谁负责、什么条件满足后才能移动、卡住时如何处理。四个问题都能在卡片或团队约定中找到答案,看板才开始具备协作价值。
如果卡片只有“配置客户系统”这样的任务名称,列里也只是“待办、进行中、完成”,团队仍需依靠口头解释补足关键上下文。此时看板记录的是任务存在,不是任务如何交付。卡片落地的第一原则应是:让接手者不用再追问最基本的信息,让负责人能从板面识别下一步。
2. 先选一条端到端流程,不急着全组织推广
实施团队的工作往往横跨售前交接、需求澄清、环境准备、配置、验证、培训和验收。若一开始试图把所有项目类型、所有角色和所有例外都放进一块看板,规则很快会变得难以理解。更稳妥的做法是先选一个边界清晰的项目类型,沿着真实交付过程试跑,再判断哪些规则值得复制。
试点范围可以是一支小组正在执行的一个项目,也可以是同类项目中的一条交付链。范围不必按固定人数划定,重点是参与者能直接讨论交接规则,项目过程也有足够的任务供观察。看板是对现有流程的显影,不是用来掩盖流程还没谈清楚的工具。
3. 用交付结果判断是否落地,而不是看板是否填满
卡片数量增加不代表工作更透明;状态更新得勤,也不代表任务推进得更快。试点阶段更值得观察的是:任务是否有明确负责人,等待是否被标记,交接是否遗漏,团队能否说出当前最主要的拥堵点。只有这些信息能帮助做出实际决策,看板才有继续投入的理由。

二、看板为什么容易失效:实施项目的难点常藏在交接和等待里
1. 实施工作不是一串可以独立完成的待办
实施项目的一项任务,常常要等另一项工作或外部条件完成后才能启动。配置可能依赖客户确认的字段,联调可能依赖测试环境和账号权限,验收可能依赖业务人员提供样例数据。若看板只记录“谁在做什么”,却不记录“还依赖什么”,板面看起来有进度,实际却无法判断工作为什么停住。
尤其要区分“正在处理”和“正在等待”。负责人可能已经完成当前能做的工作,但任务因客户资料、内部审批或环境权限而无法继续。如果仍把它放在“进行中”,团队会误以为有人在持续推进;如果把它简单移到“待办”,等待原因又会消失。设计流程时,应为等待建立可辨认的状态或阻塞标记,并规定由谁定期跟进。
2. 一块看板里可能混入两种不同的工作
实施团队往往同时处理项目交付和零散支持请求。前者有相对明确的阶段、依赖和验收边界,后者可能是短时咨询、故障排查或临时变更。如果两类工作共用相同的优先级和流转规则,临时事项就可能不断插队;若完全分开管理,团队又可能看不到共同的人力负荷。
我的判断是,先识别工作类型,再决定是否共用看板。若两类工作的交付路径和责任规则不同,可以在同一平台中使用不同泳道或工作类别;如果连完成定义都不同,通常不宜硬塞进同一条流程。看板不必把所有事项放在一处,关键是团队能看到影响容量和交付承诺的工作。
3. 客户侧依赖需要进入协作视野,但不能变成监控标签
把“等客户提供资料”写在卡片上,目的是让团队理解任务为何暂时不能推进,而不是给客户贴上“延误责任人”的标签。卡片应记录具体待办、请求时间、跟进责任人和下一次检查点;敏感信息则按组织的数据管理要求处理,不应为了看板透明而无边界地展示。
如果团队频繁遇到同一种外部依赖,复盘重点不应只是“谁催得不够勤”,还要检查需求是否过晚提出、交接清单是否缺项、客户是否收到清晰的交付说明。把等待可视化的价值,在于调整工作设计,而不是把责任简单转移给某个角色。

三、常见误区:看起来更完整的看板,未必更容易执行
1. 先套模板,再要求团队适应模板
现成模板可以作为讨论起点,却不应被当作真实流程的替代品。不同实施团队可能在需求确认之后直接配置,也可能必须先完成数据盘点、权限审批或接口评审。照搬一组通用列名,会让卡片在某个阶段停留很久,却无法说明它为什么停在那里。
修正方法不是拒绝模板,而是拿一张近期完成的项目任务做回放:它从哪里进入团队,经过了哪些真实交接,何时具备验收条件,过程中发生过哪些等待。回放结束后,再把实际步骤抽象成状态列。列名应来自真实交接点,而不是来自工具默认值。
2. 卡片字段越多越专业
字段增加会带来维护成本。若成员每次移动卡片都要填写十几项信息,可能出现字段空缺、复制旧内容,甚至把真实工作转移到群聊和表格里。字段是否有用,应该看它能否帮助做出一个明确决定:分派、排序、交接、验收或处理阻塞。
试点时先保留少量核心字段,例如任务描述、责任人、所属项目、交付物或完成条件、优先级、依赖及阻塞原因。随后观察哪些信息经常需要追问,再决定是否新增字段。若某字段只是“以后可能有用”,却没有对应的使用场景,暂时不必强制采集。
3. 把“进行中”当作一个足够清楚的状态
“进行中”可能同时包含正在配置、待客户确认、等待权限、内部评审和返工。一个状态塞进过多不同含义,团队就无法通过板面判断任务下一步是什么。状态设计不需要无限细分,但必须足以暴露会改变责任或行动的关键差异。
如果等待只持续几分钟,单独设列可能增加维护负担;如果等待常常跨天、跨角色,且需要专门跟进,就值得明确标记。拆不拆状态,应看它是否改变团队的处理动作,而不是看状态名称是否足够细致。
4. 设了在制品限制,却没有安排例外处理
在制品限制(WIP)用于提醒团队不要在过多工作之间来回切换,并促使成员先完成或疏通现有任务。但若只设上限,不说明紧急故障、客户升级或管理层插单如何处理,团队可能绕开规则,或者把所有急件都标成例外。
因此,试点规则至少要说清三件事:何种情况可例外、由谁批准、例外发生后如何记录对原有承诺的影响。上限不是惩罚成员的指标,也不应脱离团队容量机械设定。开始时宁可小步试调,也不要把某个数字包装成适用于所有组织的标准答案。
5. 将看板数据直接当作个人绩效排名
卡片数量和完成速度受任务大小、依赖程度、返工情况及分派方式影响。若直接按个人完成卡片数排名,团队可能倾向拆小任务、回避困难工作,甚至把协作问题隐藏起来。看板首先服务于工作流改进;若要用于绩效决策,必须另行定义口径,并考虑工作复杂度和上下文。
| 误区 | 表面现象 | 更可靠的修正方式 |
|---|---|---|
| 照搬模板 | 列名标准,但卡片长期停滞 | 回放真实项目,按交接点重画流程 |
| 字段堆叠 | 信息很多,更新意愿下降 | 只保留支持分派、交接和验收的字段 |
| 状态过粗 | 大量任务都在“进行中” | 区分会改变后续行动的等待和处理状态 |
| 数据用于排名 | 卡片拆分方式被绩效目标影响 | 先用于流程诊断,避免单指标评价个人 |

四、专业判断逻辑:从工作流、卡片、规则三个层面逐层设计
1. 先建工作流:状态必须代表工作阶段,而非人员名称
建议从实际工作交接反推状态,而不是先写一组漂亮的列名。一个用于演示的实施流程可以包括“待澄清、待启动、实施中、待验证、待验收、已完成”,另以阻塞标记说明等待原因。这个流程只是起始假设,团队要根据实际责任交接调整。
尤其不要把“顾问处理”“客户处理”“研发处理”直接当作主流程状态。角色可能会改变,但任务所处的交付阶段未必改变。可以通过责任人、泳道或协作角色表示谁在做,通过列表示工作到了哪一步,减少状态与角色混为一谈。
2. 再定义进入与完成条件:让移动卡片有可核验的意义
每一列至少需要一个进入条件和一个离开条件。例如,“待验证”不应只表示实施人员觉得差不多了,而应说明配置结果已经具备检查条件,必要的测试数据和验证人已明确。“已完成”则应对应团队约定的交付物或验收结果,不宜只以卡片被拖动作为完成证据。
条件不必写成冗长流程文件。可以直接放进列说明、卡片模板或团队工作约定。重点是不同成员面对同一张卡片时,能对“现在能不能移到下一步”作出大体一致的判断。
3. 设计卡片字段:字段要服务于一个明确动作
实施卡片需要把任务说明到可接手、可检查的程度。标题写“客户主数据字段映射确认”,比“字段处理”更能说明工作的对象;描述补充范围和前置条件;交付物写明映射表、配置记录或验证结果;依赖项说明资料、权限或其他任务是否尚未就绪。
| 字段 | 建议回答的问题 | 不宜出现的写法 |
|---|---|---|
| 任务标题 | 具体要处理什么对象或事项? | “跟进一下”“系统工作” |
| 责任人 | 当前由谁推动下一步? | 只写部门,不写具体责任 |
| 完成条件 | 交付物或可验证结果是什么? | “做好配置”“尽快完成” |
| 依赖与阻塞 | 当前还缺什么,谁负责跟进? | 只写“等待中”,没有原因和后续动作 |
| 优先级 | 它为何比其他任务更早处理? | 所有事项都标为最高优先级 |
4. 最后定运行规则:谁更新、何时更新、异常如何升级
团队至少需要约定:卡片由谁维护,状态变化后多久更新,交接时要补充什么信息,阻塞任务多久检查一次,紧急事项由谁批准插入。规则应尽量贴近团队现有协作节奏,而不是额外制造一套形式复杂的会议制度。
可以安排短时的看板同步,围绕“哪些工作接近完成、哪些任务被阻塞、当前是否超出容量”讨论,而不是逐张朗读所有卡片。若团队成员分布较广,也可以通过异步更新配合固定时间检查,但需要明确哪些情况必须实时通知。
5. 逐步设定在制品限制,不以数字代替容量判断
在制品上限应结合团队可用人力、任务规模差异和依赖状况进行试调。对任务大小差异很大的团队,可以先限制某个阶段同时处于处理中的事项数量,也可以分别观察不同工作类型,而不是直接用“每人最多几张卡片”一刀切。
如果某列经常超限,先查清是上游投放太快、下游容量不足、任务拆分不当,还是外部依赖长期未解决。若只是不断提高上限,可能会让更多工作同时开始,却没有增加完成能力。限制的目的不是减少可见工作,而是帮助团队聚焦完成并暴露系统瓶颈。

五、情景案例:一个实施项目如何从任务清单变成可运行看板
1. 案例边界:以下是方法演示,不是客户实绩
以下用一个虚构的中型企业系统实施项目说明方法。项目组包含项目负责人、实施顾问、技术支持和客户侧业务联系人,交付范围包括需求确认、环境准备、基础配置、数据验证和用户验收。案例中的工时、数量和周期均为情景模拟,目的是演示如何观察数据,不代表行业基准或任何真实客户结果。
试点前,团队通过回看一项已完成工作的资料与交接记录,发现任务名称常写得很短,依赖信息散落在沟通记录里;环境准备与配置工作之间有明显交接;验收准备也需要客户侧人员提供样例数据。此时不急着判断团队“效率低”,而是先把工作从接收到完成的路径画出来。
2. 用一条卡片展示如何定义可交接任务
卡片标题:确认客户主数据字段映射及校验样例。
责任人:实施顾问负责组织确认;客户业务联系人提供字段解释和样例;项目负责人跟进逾期依赖。
完成条件:字段映射表已确认,必填字段和异常处理方式有记录,至少一组样例数据可供验证。以上条件是这个模拟项目的约定,不应直接复制为其他项目的标准。
阻塞处理:如果样例数据未提供,卡片标记“等待客户资料”,记录提出请求的日期和下一次检查时间;若资料已提供但无法使用,则由实施顾问记录具体缺项,重新确认补充责任人。
这张卡片的价值不在于字段多,而在于后续人员能知道自己该检查什么。若只有“确认字段”四个字,责任交接后仍要重新询问范围、交付物和验收标准。卡片描述越接近真实工作,团队越有机会减少反复补充上下文的成本。
3. 用状态区分处理、等待和验收
模拟看板的主流程为“待澄清、待启动、实施中、待验证、待验收、已完成”。若任务因为资料或权限不能继续,不另造一列承载所有原因,而是在任务上加阻塞类型和下一步负责人。团队也可以选择设置独立等待列,但要确保它能促成明确的跟进动作,而不是成为卡片的长期停放区。
例如,客户主数据映射卡片进入“待启动”时,意味着范围和责任人已明确;进入“实施中”前,必须确认依赖资料已经可用;进入“待验证”时,需要附上配置记录或测试结果;进入“已完成”时,验收条件已经满足。每次移动都对应具体事实,才有助于减少“看起来快完成了”的模糊判断。
4. 用情景数据观察瓶颈,而不是宣称看板带来固定提升

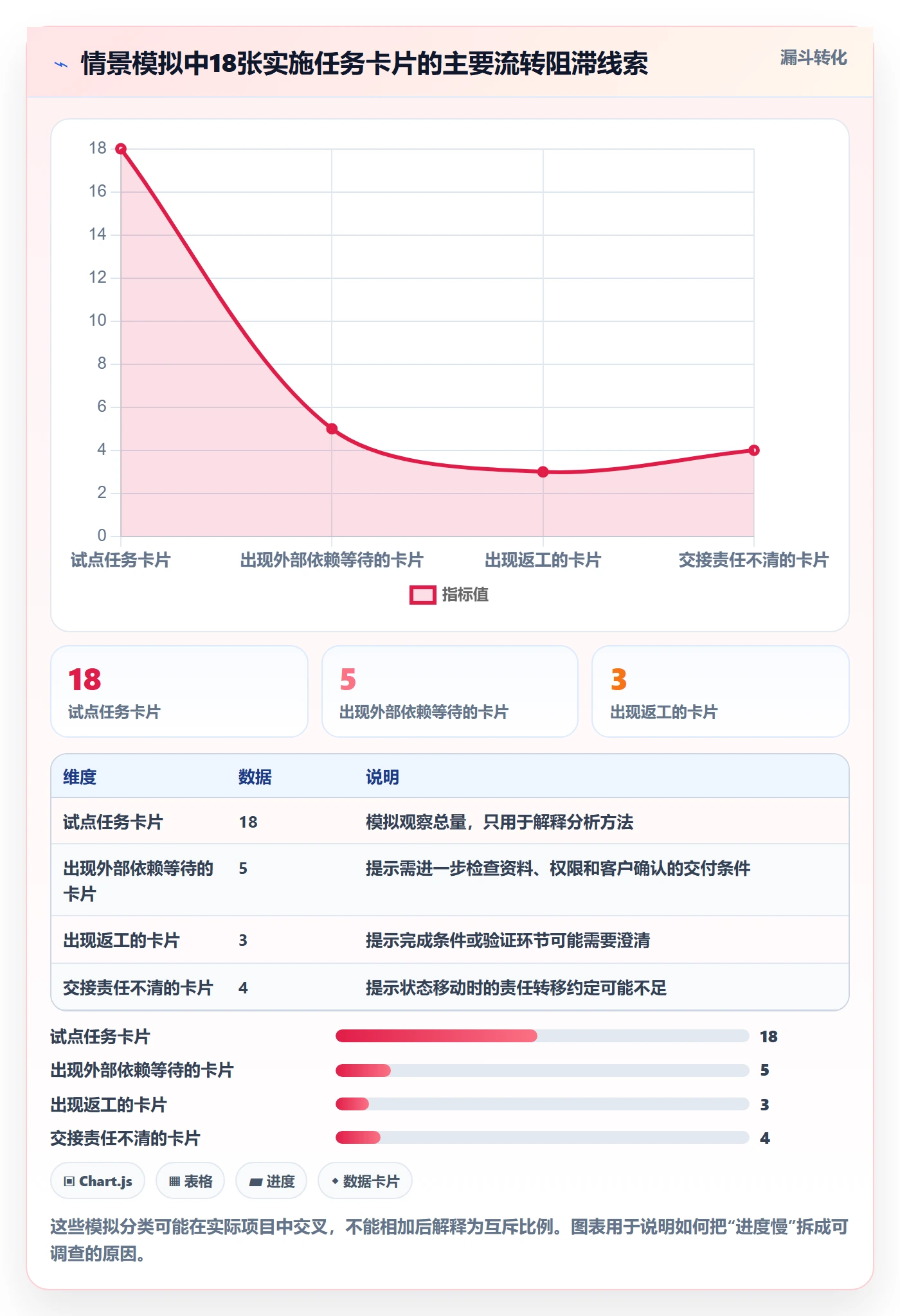

假设试点观察两周,共记录18张任务卡片。示意数据中,5张曾因客户资料或权限等待,3张在交付过程中发生返工,另有4张在团队内部交接时缺少明确的下一步责任人。上述数字只是为演示复盘方法而设定的情景数据,不能作为实际项目绩效或行业比例引用。
在这个情景里,团队可以把“交接责任不明确”作为优先改进项:新卡片进入实施阶段前必须有明确责任人;遇到外部等待时记录下一次检查时间。对于返工,则先检查完成条件是否太模糊,而不是立即增加审批层级。看板提供的是诊断线索,不能单凭一组数字证明某条规则必然有效。
假设复盘后又观察两个周期,等待任务中仍有部分卡片长期不动,团队就应进一步判断:是客户请求没有明确期限、跟进责任不清,还是项目排期本身没有预留确认时间。若问题来自上游承诺方式,仅靠改变卡片颜色并不能解决。

5. 观察周期时间时,先统一计时口径
周期时间通常用于观察一项工作从团队承诺开始处理到完成所经历的时间,但团队需要先说清起点和终点。例如,有的团队从进入“实施中”开始计时,有的团队从正式接受任务开始计时。若口径不同,数字就不适合直接比较。
同样要区分日历时间与实际处理时间。卡片可能在等待客户反馈期间经过多个工作日,但负责人实际处理时间有限。把两者分开观察,能帮助团队判断改进方向:若处理时间较长,可能需要优化工作方法或拆分任务;若等待时间较长,可能需要提前准备依赖或明确跟进机制。
小样本数据尤其不能过度解读。十几张卡片可以帮助发现值得追问的模式,但不能代表所有项目,也不能由一两个顺利案例推导出稳定改善。建议记录数据来源、观察时间段、任务类别和例外情况,让后续复盘知道数字是如何产生的。

六、分阶段行动建议:按团队成熟度决定先做什么
1. 还没有统一流程:先做工作回放,不要先采购或配置复杂功能
如果成员对项目从接收到交付的步骤说法不一致,先找一项近期完成的工作,分别询问相关角色经历了哪些交接、哪些条件缺失时会停住、什么结果算完成。把差异摆出来讨论,比直接选一套工具模板更有价值。
第一轮只需要形成一张简明流程草图、少量核心卡片字段和几个清楚的完成条件。若团队还无法决定某个状态是否必要,可以先记录为待验证假设,在试点中观察,而不是争论出一套看似完美、却未经运行的流程。
2. 已有看板但卡片不更新:优先降低维护成本并明确触发时机
卡片不更新不一定是成员抗拒透明,也可能是更新规则不清、字段太多,或工具中的操作与真实工作脱节。可以先检查:是否要求重复录入已有信息;任务负责人是否知道状态变化后需要更新;卡片是否能快速找到;团队是否把更新看成有用的协作动作。
可将更新触发点设在工作交接、进入等待、完成验证和出现阻塞等关键时刻,而不是要求成员为了“保持看起来最新”不断手动改状态。若临时事项经常在群聊中出现,再讨论怎样将其纳入可追踪工作,而不是只要求大家事后补卡片。
3. 任务总是堆在某一阶段:先查流入与流出,不要马上加人或加列
积压意味着进入该阶段的工作量超过了当前阶段的完成能力,也可能意味着任务拆分方式不合理,或完成条件迟迟无法满足。复盘时比较一段时间内进入与离开该阶段的数量,检查卡片停留时间和阻塞原因,再判断是上游投放过快、下游容量不足还是外部依赖造成。
如果团队不断把任务从前一列搬到拥堵列,限制上游启动量可能比继续增加在制品更有效;如果工作实际已完成却卡在验收,解决方向可能是提前约定客户侧验证安排。不同原因对应不同动作,单纯增加列名只会把拥堵分得更细。
4. 多项目、多角色协作:用共同底线加项目差异,而非一套规则管到底
规模较大的组织可以统一少量底线,例如卡片必须有责任人、交付条件和阻塞信息;各交付类型再保留必要的阶段差异。统一底线便于跨项目阅读,差异化流程则避免把特殊场景硬塞进一条路线。
当团队使用项目管理平台时,还要检查权限、字段配置、报表口径、通知策略、数据保留和部署要求。比如,包含客户环境或业务数据的组织,应在选型前由技术、安全和交付负责人共同确认数据管理约束,而不是到上线后才发现配置方式不符合要求。
5. 评估工具时,以真实工作流验证而非功能清单比拼
对于中大型团队,尤其是100人以上、存在多项目并行和跨角色协作的组织,工具评估应选一条真实交付流程做验证。测试内容包括卡片能否表达依赖和验收条件、不同角色是否能快速更新、跨项目是否能看见资源冲突、权限是否满足组织要求,以及报表能否按统一口径解释数据。
例如,若评估PingCode,应把它作为候选的项目管理平台,围绕目标组织的流程、权限和部署条件进行验证。其私有化部署能力、从Jira迁移的适配范围等信息,应以当前版本文档、迁移方案、实际试迁移结果及合同约定为准;“平滑迁移”不应被理解为所有字段、附件、历史记录和自动化规则都能无损转换。国产替代也不是只换产品名称,而要验证数据迁移、使用习惯、集成关系和长期运维成本。
可要求供应方使用脱敏样例完成关键流程演示,并挑选少量项目进行迁移验证。观察自定义字段映射、权限对应、历史数据保留、报表差异和用户培训成本。若团队当前流程尚未统一,优先解决流程口径,避免把流程混乱误认为工具能力不足。

七、数据复盘与方案取舍:看什么、如何解释、何时调整
1. 先选能推动行动的观察指标
试点阶段可观察周期时间、在制品数量、阻塞时长、返工次数和交接遗漏。周期时间帮助了解交付从开始到完成的历时;在制品数量反映同时开展的任务规模;阻塞时长让等待从模糊感受变成可以复盘的记录;返工和交接遗漏则帮助团队检查完成定义与责任约定。
指标不是越多越好。建议每次复盘围绕一个当前问题选择少数指标,并说明统计范围。例如,只观察某类项目的任务卡片,排除临时故障请求;把工作日还是自然日写清;对于跨项目任务说明如何归属。没有稳定口径的数据,不适合拿来证明改善。
2. 比较前后变化时,避免把相关性写成因果关系
看板上线后周期时间缩短,可能与任务拆分、客户配合、项目复杂度或人员投入变化有关。若没有控制这些条件,就不能仅凭前后两组数字断言“看板使效率提升了某个比例”。更严谨的表述是:在某个观察范围内,某项指标出现变化,同时团队记录了哪些流程调整;还需要继续观察,判断变化是否稳定。
如果团队要形成正式的效果报告,应保存统计口径、样本范围、异常项目和调整记录。对外发布数据时还应获得必要授权,隐去客户和敏感信息。没有真实数据时,可以像本文案例一样明确标注情景模拟,不能把演示数字包装成客户成果。
3. 复盘遵循“发现信号,核对原因,小步调整”
每轮复盘不必重做整块看板。先找最影响交付的一个现象,例如某阶段积压、等待原因缺失或卡片交接后无人负责;再抽取具体卡片核对是否为流程问题、容量问题或记录问题;最后只改一项规则,观察下一轮是否更容易处理。
如果卡片经常缺完成条件,可以优化模板或进入条件;如果任务停留时间长但主动处理时长不高,可以调查外部依赖;如果所有状态都按时更新却没有交付改善,可能要检查优先级、资源配置或项目承诺。数据负责提出问题,团队讨论和现场核对负责解释原因。
| 观察信号 | 优先核查的问题 | 可能的行动 |
|---|---|---|
| 某列任务持续增加 | 流入是否高于流出,完成条件是否模糊 | 检查上游启动量和该阶段处理能力 |
| 阻塞卡片长期未更新 | 是否有下一次检查时间和跟进责任人 | 补充阻塞规则并明确升级路径 |
| 返工反复发生 | 需求边界和验收条件是否前置确认 | 改善澄清与验证约定,避免盲目增加审批 |
| 成员绕开看板沟通 | 是否重复录入、更新成本过高或信息不可见 | 减少字段负担,调整通知与使用流程 |
4. 根据团队约束做取舍,而不是追求“最完整看板”
小团队可以先用轻量状态和简单卡片模板,重点验证流程是否清楚;多项目团队可能需要跨项目视图、工作类型区分和统一报表口径;受数据和部署约束的组织,应将安全、权限、部署和迁移验证纳入试点前置条件。方案复杂度应与组织协作复杂度相匹配。
如果团队当前最急迫的问题是客户依赖频繁导致任务停摆,优先把依赖和跟进责任记录清楚,未必需要立即建立复杂的自动化;如果问题是跨项目资源冲突,仅靠单项目看板又可能看不到整体负荷。选择的关键不是功能是否丰富,而是目标问题能否被看见、被解释、被处理。

八、上线前检查表与最终行动:用一周试运行验证关键假设
1. 上线前确认五件事
- 试点范围是否明确:团队知道哪些项目和工作类型纳入看板,哪些暂不纳入。
- 状态是否来自真实交接:每一列都能解释工作处于什么阶段,而非只标记角色或部门。
- 卡片是否可接手:责任人、交付条件和关键依赖足以支持下一步行动。
- 阻塞是否有处理方式:等待原因、跟进责任人和下一次检查时点有约定。
- 数据口径是否清楚:指标有范围、有起止点、有异常处理方式,不用来制造未经验证的效果承诺。
2. 试运行期间只验证少数关键假设
第一周不必追求所有卡片都完美。重点观察成员能否顺利创建卡片、责任能否在交接时转移、阻塞是否能被识别,以及列的定义是否引发反复争议。记录真实发生的摩擦,再判断是培训问题、字段问题还是流程问题。
第二周可选一个明确问题做小范围调整,例如简化重复字段、为等待状态补充跟进责任、或重新定义“待验证”的进入条件。试运行不是证明方案正确的仪式,而是快速找出不适配之处的机制。调整后仍需观察结果,不能因为一次会议达成共识就认定问题已解决。
3. 何时继续推广,何时暂缓
如果一线成员能够稳定更新关键状态,团队能在看板上找到主要阻塞,复盘也能导出具体行动,可以考虑推广到相似工作流。推广时保留统一的基本约定,同时允许经过论证的项目差异,不要要求所有工作都长成同一种卡片。
如果成员持续绕开看板、状态含义仍有多种解释,或数据采集带来的负担明显超过决策价值,应先暂缓扩面。先解决规则和使用成本,再讨论功能扩展。推广范围扩大得快,并不等于落地质量高。
4. 最后给团队的一条判断标准
实施团队的看板不是把任务搬到屏幕上,而是把工作交接、等待、责任和验收条件变成团队共同看得见的约定。卡片写得再漂亮,如果没人知道下一步由谁推动,仍然只是记录;看板列得再完整,如果团队不能据此改变行动,也只是展示。
下一步可以选一个正在执行的项目,回放一项从接收到验收的任务,写出它真实经过的阶段、每次交接的责任人和完成证据。然后只做一块最小可运行的看板,试行一周,记录等待、返工和交接遗漏。先验证工作流,再扩展字段和工具;先用数据提出问题,再用现场事实解释原因。这比一开始追求“完整方案”,更接近卡片真正落地。

常见问题解答(FAQ)
1. 实施团队搭建看板时,应该先设置哪些流程列?
我第一次给实施项目搭看板时,很容易先照搬“待办、进行中、已完成”这样的通用列名。可实际项目还涉及客户资料、环境准备和验收,我不确定这些环节该不该单独体现。
先从任务实际交接顺序梳理流程,而不是从模板列名开始。可以访谈项目成员,列出工作从接收到验收的真实阶段,再把确实需要团队交接或判断的环节设为列;等待客户资料、内部审批等情况可用阻塞标记呈现,不一定都要新增流程列。每列还应写明进入条件和完成条件。
2. 实施项目看板上的卡片需要包含哪些信息?
我发现团队卡片常常只写“完成配置”或“准备验收”,接手的人仍要到群聊里追问细节。尤其项目并行、人员临时交接时,我不确定哪些字段是必须的,哪些只会增加填写负担。
先保留能帮助团队推进和验收的字段:任务名称、责任人、所属项目、优先级、交付物或完成标准、截止时间,以及依赖项或阻塞原因。用“配置完成并通过指定检查”替代含糊的“完成配置”,并依据试运行中反复出现的信息缺口增减字段;如果某字段不影响决策、交接或验收,就不必强制填写。
3. 实施团队应该如何设置看板的在制品限制?
我所在的团队经常同时推进多个客户项目,任务看起来都在进行中,但不少工作实际卡在等待确认或资源排期上。我想知道在制品限制该怎么定,又担心直接套用固定数字会影响团队安排。
在制品限制应按团队实际容量和工作类型试定,不存在适用于所有实施团队的固定数值。可以先统计每个阶段同时进行的任务数量及其等待原因,再从当前水平设置一个可讨论的上限;超过上限时,团队优先协助推进已有任务或处理阻塞,而不是继续开新卡。试运行后结合积压、等待和交付情况调整上限,并记录调整依据。
4. 怎么判断实施团队的看板是否真正落地?
我担心看板上线后,大家只是例行更新状态,实际协作问题并没有减少。遇到项目复盘时,我也不知道该看哪些数据,才能分辨流程是否更清楚、卡点是否更容易被发现。
先观察卡片是否能准确反映工作状态、责任人和交付标准,阻塞是否有记录并得到跟进,任务交接是否减少反复确认。需要量化时,可按统一口径追踪周期时间(从工作开始到完成)、在制品数量、阻塞时长和返工情况,并与团队自身的历史记录比较;这些指标用于发现流程问题,不应单独作为个人绩效结论。
核心关键词
文章包含AI辅助创作:卡片落地方案:实施团队开展看板的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/482141
读者评论
文章把“正在处理”和“等待”分开讨论很实用,尤其是要求写清依赖、跟进人和检查时间,能避免卡片停在“进行中”却没人知道原因。
字段不宜越多越好这个判断比较客观。先用真实项目试跑,再根据反复出现的追问补充字段,比一开始照搬模板更容易维持更新。
看板数据不宜直接用于个人排名,文中也说明了任务难度和外部依赖会影响完成速度。先用试点观察交接和拥堵,再决定是否推广,步骤更稳妥。
