研发看板里的“待处理”越满,未必代表团队手上工作越多;更常见的情况是,需求入口、优先级判断和责任分配混在了一列。一个事项可能只是信息不完整,也可能已经排好优先级、等待开发,还可能因为外部依赖而受阻。若把它们都算作普通待办,团队看到的只是一个不断变大的数字,却很难知道下一步该做什么。
我判断待处理管理是否有效,不先看团队用了多少列,而先看三个问题:事项进入队列的条件是否清楚,谁负责推动它离开队列,等待时间是否能被正确解释。下文会从状态定义、数据口径和处理步骤展开,并用一组明确标注为情景模拟的数据,演示如何从“待办堆积”定位到可执行的改进动作。
一、核心结论:待处理不是收纳箱,而是一个需要治理的队列
1. 先定义事项处于什么状态
在很多研发团队中,“待处理”同时承担了需求池、排期队列、未认领任务和阻塞事项四种用途。这些对象的下一步动作不同:需求池需要补充信息和评估,排期队列需要确认容量与顺序,未认领事项需要明确负责人,阻塞事项则需要移除障碍。把它们混成一个状态,状态名称虽然简单,管理成本却会转移到反复沟通和人工猜测上。
我建议至少区分三个概念:待分拣表示尚未确认是否具备进入研发流程的条件;待处理表示已完成基本判断,但尚未开始执行;受阻表示事项已经进入执行或明确的处理流程,却因依赖、决策或资源问题无法继续。团队可以使用单独状态,也可以用标签或阻塞标记表达,关键是统计口径一致。
2. 管理目标不是把待处理数量压到最低
待处理队列不是越短越好。若团队没有足够的已评估工作,开发人员可能因等待而断档;若队列里积压大量没有时效、没有决策依据的事项,团队又会花时间维护一个不会执行的清单。合理目标是让队列足以支持后续工作安排,同时保持事项信息可用、优先级可解释、等待时长可观察。
因此,我不会只问“现在有多少待办”,还会追问:这批事项分别是什么类型?从进入待处理到现在等了多久?队列最近是在流入还是流出?哪些事项有明确的下一步?这些问题能把一个静态数量转化成流程诊断。
3. 先形成管理闭环,再讨论工具功能
可执行的待处理管理至少需要四个环节:统一入口和准入条件、分拣和优先级判断、明确责任与下一步、定期检查队列数据并处理异常。工具可以帮助记录状态、负责人、时间和变更历史,但不能替团队决定什么工作更重要,也不能自动消除依赖不清或责任空缺。
我的判断是:先把规则写清,再让工具承载规则;不要指望多建一列或增加几个字段,就自然获得流程秩序。

二、真实场景:为什么“待处理”会越积越多
1. 多种工作从不同入口进入同一个队列
一个中大型研发组织里,事项可能来自产品规划、线上缺陷、客户反馈、技术债、合规要求、运维支持和临时插单。它们的紧急程度、信息完整度和处理方式并不相同。如果都直接进入“待处理”,团队很快会遇到两类混淆:一类是低质量事项占据视线,另一类是真正有时限的工作被埋在普通需求中。
这不一定是团队“不够自律”。如果入口没有指定提交信息、分拣角色和处理节奏,队列增长就是流程设计的自然结果。对多产品、多项目或跨部门团队来说,新增的协作方越多,越需要把“提交事项”与“承诺处理事项”分开。
2. “大家都看得到”不等于“有人负责”
看板公开后,团队成员都能看到一张卡片,但如果没有人负责确认信息、推动决策或安排下一步,卡片依然可能长期停留。尤其是需要产品、研发、测试、运维共同判断的事项,若责任边界没有写明,每个人都可能认为应该由其他人先行动。
我会把责任拆成两种:事项责任人负责推动卡片获得下一步动作;决策责任人负责在需要取舍时给出优先级或范围判断。两种角色可以由同一人承担,但不能默认它们会自动出现。
3. 优先级经常被“谁催得急”替代
来自客户、管理层或业务部门的催促,可能反映真实风险,也可能只是沟通频率更高。若团队没有可解释的排序依据,最响亮的请求就容易不断插队,原先已承诺的工作被打断,待处理队列看似一直在更新,实际却失去稳定性。
这时要区分“紧急”与“重要”:紧急通常涉及明确时限、线上影响或合规风险;重要则涉及长期业务价值、用户影响或技术风险。两者可能重叠,也可能冲突。优先级应由约定的判断因素支持,而不是由提交者的表达强度决定。
4. 堆积可能来自入口过量,也可能来自出口受阻
队列增长并不自动意味着团队处理能力下降。它可能是进入事项变多、需求集中释放,也可能是事项无法完成分拣、等待决策、等待环境或持续被插单。只看总量无法区分这些原因,因此不要急着要求团队“清理待办”,应先检查流入、流出和停留时间。

三、常见误区:看板上的数字容易让人得出错误结论
1. 把所有未完成事项都算成待处理
未开始、正在开发、等待测试、等待发布、已阻塞的事项,处于不同阶段,所需管理动作也不同。如果把它们统统放进待处理,队列数量既不再代表“等待开工”,也无法帮助团队判断执行中的工作是否受限。
建议为每种状态写一句可判定的定义。例如,“待处理”可以定义为:已完成基本信息核验与优先级判断,尚未进入执行阶段;“受阻”则定义为:已有明确责任人和处理计划,但当前无法推进,并记录阻塞原因。定义不需要复杂,但要能让不同成员对同一事项作出相同判断。
2. 只看数量,不看时间和组成
两个团队都显示有30件待处理事项,背后的情况可能完全不同:一个团队的事项大多在本周刚进入队列,且优先级已确认;另一个团队的事项可能有一半停留数周,且没人能说明下一步。单看总量,既看不出队列健康程度,也不足以作为团队绩效判断。
我通常把数量与等待时间、事项类型、当前责任人和流入流出一起看。若数据还不成熟,先把口径统一并观察趋势,比立刻设置一个看似精确的目标更有价值。
3. 把创建时间误当成排队时间
一张卡片的创建时间,可能早于它进入待处理状态很久;也可能卡片刚创建就具备条件。若用创建时间计算“等待多久”,可能把需求讨论期、信息补充期和正式排队期混在一起。
建议记录状态变更时间,并明确看的是哪段时间。待处理等待时长可以从进入待处理状态开始计算;从创建到完成的时间则是另一种周期指标。两者回答的问题不同,不应放在同一口径下比较。
4. 给待处理队列硬设上限,却不处理入口和例外
队列上限可以帮助团队暴露入口过量,但如果没有分拣机制、例外规则和拒绝或延期方式,大家可能通过新建其他列表、私聊派活或隐藏卡片绕过上限。表面上队列变短了,真实工作却变得不可见。
在制品限制通常更直接地用于控制已经开始但尚未完成的工作。待处理区是否设上限,要结合事项进入方式、承诺模式和团队容量单独设计。若限制适用范围不清,数字会变成压力指标,而不是改善流程的信号。
5. 把平均等待时间当作唯一判断标准
少数长期未处理事项会显著拉高平均值;大量刚进入队列的事项又可能让平均值看起来很低。因此,我会结合中位数、分布和长尾事项一起看。若团队关心的是超过承诺时限的工作,超期比例比单独看均值更容易对应行动。
任何阈值都应由团队依据事项类型和服务承诺设定。没有可靠依据时,不应宣称某个等待天数是行业通用标准,也不要拿不同业务、不同队列的平均值直接比较。

四、专业判断:怎样建立可解释的数据口径
1. 先写清楚每个指标回答什么问题
指标不是为了让仪表盘看起来完整,而是为了支持某个决策。待处理存量回答“当前有多少事项在等”;等待时长回答“队列中的事项停留了多久”;流入与流出回答“队列是在扩大还是缩小”;超期比例回答“有多少事项超过团队约定的等待范围”。
| 指标 | 建议口径 | 主要用途 | 容易出现的误读 |
|---|---|---|---|
| 待处理存量 | 某个统计时点处于待处理状态的有效事项数 | 观察队列规模及变化 | 把已取消、重复、无效事项计入存量 |
| 待处理等待时长 | 进入待处理状态至统计时点或离开该状态的时间 | 识别长期滞留事项 | 用创建时间替代状态进入时间 |
| 待处理超期率 | 超过团队约定等待阈值的有效事项数,占符合统计条件事项数的比例 | 找出需要人工复核的队列部分 | 不区分事项类型,套用统一阈值 |
| 队列净变化 | 统计周期内进入待处理的数量减去离开待处理的数量 | 判断队列趋势及变化方向 | 忽略取消、转交、合并等离开原因 |
2. 把“离开待处理”拆成真实去向
事项离开待处理,不一定代表工作已经完成。它可能开始执行、被取消、与其他事项合并、转入另一个团队,或被标记为不再处理。若只记录“离开队列”总数,团队可能把清理卡片误读成处理能力提升。
我建议至少区分开工、取消或关闭、合并、转交等去向。这样才能知道队列缩小是因为工作真正流动,还是因为事项被移出统计范围。特别是复盘队列变化时,取消原因和转交原因往往比单纯的离开数量更有解释力。
3. 用分布找问题,而不是只用一个均值概括
等待时间可以按分位数或区间观察,例如短期、中期和长尾事项分别有多少。具体区间应结合团队自己的流程,不必复制其他组织的阈值。若长尾集中在某一类事项,下一步就检查该类事项的入口质量、决策等待或依赖关系。
分布数据尤其适合回答“问题是否只发生在少数卡片上”。如果大多数事项流动正常,只有一小部分长期停滞,全面调整流程可能过度;如果多个类型同时变慢,则更值得检查容量、决策节奏和跨团队依赖。
4. 数据比较必须保持同口径
按周比较前,至少确认状态定义、统计范围和事项类型没有中途变化。比如团队刚把“待分拣”从待处理里拆出来,待处理存量下降可能只是分类口径改变,并不意味着真实积压消失。发生流程调整时,应标注切换时间,避免把口径变化当成改善结果。
跨团队比较更要谨慎。不同团队的事项粒度、需求复杂度、服务模式和协作边界可能不同。更稳妥的做法通常是先比较同一团队的历史趋势,再结合背景解释变化,而不是根据一个数字给团队排名。

五、案例与数据观察:从“30件待办”找到真正的卡点
1. 先声明数据边界,再讨论结论
下面是一组情景模拟数据,目的是演示分析方法,不代表真实客户、真实团队或行业平均水平。假设某研发团队在周初检查30件待处理事项,记录事项类型、进入状态的时间、负责人、优先级确认状态和离开原因。
| 事项类别 | 数量 | 当前主要状态 | 建议核查问题 |
|---|---|---|---|
| 需求与功能改进 | 12件 | 部分等待优先级确认 | 业务价值和验收条件是否已经明确 |
| 缺陷与线上问题 | 6件 | 影响范围判断不一致 | 是否记录受影响用户、版本和严重程度 |
| 技术债与工程改进 | 5件 | 缺少明确触发时机 | 是否说明风险、维护成本或关联计划 |
| 跨团队依赖事项 | 4件 | 等待外部确认或资源 | 是否有依赖方、跟进人和下一次检查时间 |
| 临时支持与其他 | 3件 | 来源和优先级未统一 | 是否需要单独入口或服务约定 |

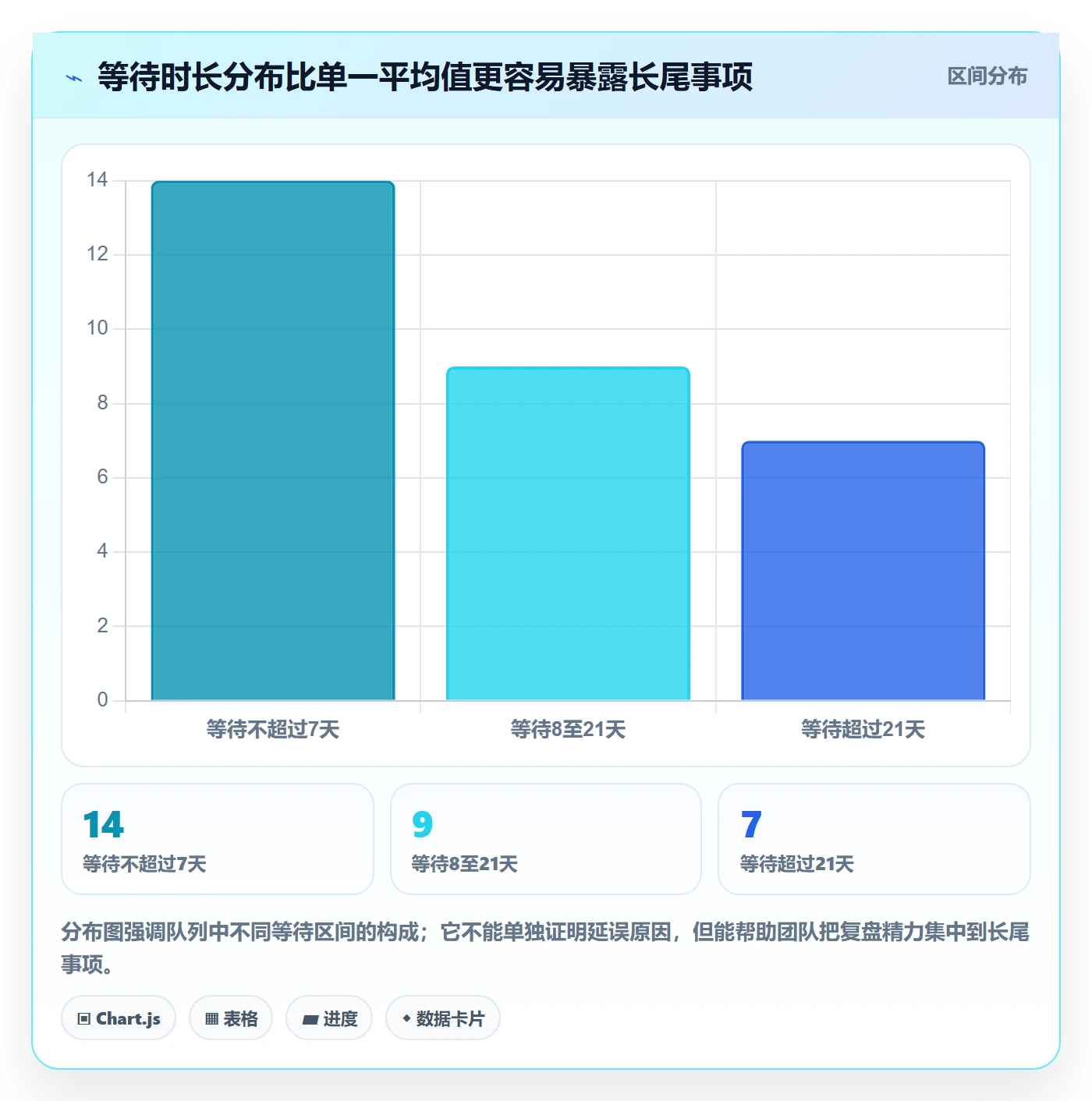

2. 用等待时间区分“新队列”与“长尾滞留”
假设这30件事项中,14件进入待处理不超过7天,9件停留8至21天,7件超过21天。这个分布并不能直接说明团队做得好或不好,但它给出了排查方向:先看超过21天的7件,逐项确认是否仍有价值、谁能决定下一步、是否存在外部依赖。
如果长尾事项主要是需求价值未确认,改善点可能在分拣和决策节奏;如果主要是依赖外部团队,可能需要明确协作责任和反馈时限;如果事项已经没有价值,则应按规则关闭并记录原因,而不是继续占据队列。重点是让每类长尾对应一个可执行动作。

3. 结合流入与流出判断队列为什么变化
再假设团队连续四周分别有12、15、14、10件事项进入待处理;同期有8、10、12、13件离开,其中离开的事项还需要拆成开始执行、取消和转交。若只看总存量,可能会把第四周的下降归因于“处理变快”;但如果其中多件只是被转交或关闭,结论就需要重新解释。
因此,我会要求复盘时把变化写成因果假设,而不是一句“待办少了”。例如:“本周存量下降,主要来自已完成优先级确认的事项进入执行;取消数量没有异常增加。”这样的描述可以进一步核实,也能为下一轮规则调整提供依据。
4. 数据要导向动作,而不是只导向报告
针对上述模拟场景,团队可以先给7件长尾事项逐项指定处理动作:补充信息、重新评估、约定决策时间、明确依赖方或关闭。之后再观察下一周期这些事项是否按计划离开待处理,以及新进入事项是否仍缺少相同信息。
如果相同问题连续出现,就调整机制,而不是每周重复人工催办。例如需求反复缺验收条件,可以在入口增加轻量检查;优先级长期等业务确认,可以安排固定决策窗口;依赖事项缺少跟进人,则在状态迁移规则中要求填写责任人和下次检查日期。

六、操作步骤:把待处理治理变成团队日常流程
1. 盘点现有状态和事项来源
先列出当前看板里的状态、标签和常见入口。对每种事项记录它从哪里来、由谁提交、谁确认信息、什么条件下进入待处理、什么情况算离开。盘点的目的不是马上重做流程,而是找到同一个状态被不同人用来表达不同含义的地方。
我会优先抽查一批近期事项,检查卡片上的状态是否与实际情况一致。若成员对同一张卡片的状态解释不同,说明规则需要先澄清;若事项来源多但分类无从辨认,说明入口信息还不够支撑后续分析。
2. 规定进入待处理的最低信息标准
准入字段要服务于决策,不要为了“完整”而要求填满大量与判断无关的信息。研发团队常见的最低信息包括事项标题、问题或目标、影响范围、验收条件或完成定义、紧急程度依据、相关依赖。不同类别可以有不同字段,例如缺陷需要复现步骤与受影响版本,功能需求需要目标用户与预期结果。
入口标准也不意味着信息不全就一律拒绝。可以设置“待补充”或退回提交方的方式,并明确由谁跟进补齐。这样既避免低质量事项直接挤进承诺队列,也不会让信息不足的工作悄悄消失。
3. 设定分拣角色和判断节奏
分拣责任可由产品负责人、项目负责人、值班角色或轮值小组承担,具体安排取决于团队的工作模式。关键是明确谁核验信息、谁判断优先级、谁处理争议,以及事项长期无人确认时如何升级。
分拣可以采用固定节奏,也可以按服务模式滚动处理。计划性产品团队常用定期集中评估;线上支持较多的团队可能需要更频繁的快速分拣。不要因为某个团队每天开会就照搬每日分拣,应该根据新事项流入速度、紧急程度和决策成本选择节奏。
4. 用可解释的因素排序,并单独处理例外
优先级判断可以综合用户影响、业务价值、风险、时间约束、依赖关系和实施成本。团队不一定要把这些因素算成复杂分数,但至少要能说明为什么某项排在前面,以及插单会影响什么既有承诺。
紧急通道应有边界。对于线上故障、明确的合规期限等事项,可以设计快速升级方式;同时记录触发原因、决策人和被挤占的工作。若所有请求都能标记为紧急,紧急通道就会失去区分作用。
5. 给每件有效事项一个“下一步”
待处理事项不一定马上分配开发人员,但应当知道下一步是什么。下一步可能是补充需求、技术评估、等待业务决策、确认依赖、排入计划或由某人认领。没有下一步的卡片,本质上不是有序排队,而是没有人持续推动的记录。
对于等待外部决定的事项,可以记录决策责任人和下次检查时间;对于暂时不做的事项,可以标注复查条件;对于已失效事项,则按约定关闭。这样看板不只是显示状态,也能提示下一次需要谁采取什么动作。
6. 定期检查队列数据并落实复盘动作
定期检查不等于逐张汇报。可以先看存量、长尾、超期和流入流出,再对异常事项做简短核查。复盘记录应包含观察到的事实、原因假设、决定采取的动作、责任人和下一次验证时间。
如果调整了准入规则或分拣节奏,至少观察几个稳定周期,再判断变化是否持续。短期波动可能来自发布节奏、假期、集中需求或事项批量导入,不宜立刻归因于流程改动。
- 第1步:统一“待分拣、待处理、受阻”的定义。
- 第2步:确定事项进入条件、必要字段和类别。
- 第3步:指定分拣责任人、决策责任人和升级方式。
- 第4步:记录进入与离开状态的时间及离开原因。
- 第5步:按固定周期查看存量、等待分布、长尾和流入流出。
- 第6步:把异常转成有负责人、有截止或复查时间的动作。

七、不同团队与不同工具场景下的取舍
1. 小团队:优先追求轻量和一致
人数较少、协作链路短的团队,不一定需要把每类事项都拆成独立看板。可以先保留少量状态,通过类别、责任人和阻塞标记区分对象。只要成员能一致理解状态,并能找到下一步,轻量流程通常比复杂字段更容易维护。
小团队的风险是把流程简化成口头约定。关键规则最好写在看板说明或团队文档中,尤其是紧急插单、暂缓事项和关闭条件。否则成员变化后,历史惯例很容易被误解。
2. 多团队或大型组织:优先追求口径与权限可治理
跨团队协作较多、项目数量较大时,待处理事项常涉及多个部门、不同工作流和不同数据权限。此时需要把团队级状态与组织级汇总口径区分开:团队可以保留适合自己的执行方式,但统计定义、关键字段和跨团队交接信息应尽量统一。
如果组织使用项目管理平台或研发协作工具,应重点核验状态变更历史、权限控制、字段配置、报表筛选、数据导出和跨项目汇总是否满足实际需要。对于中大型企业及百人以上组织,工具评估还应考虑权限治理、部署与运维、安全审查、历史数据迁移和规模扩展,不能只看单个看板是否易用。
3. 使用专业平台时:验证流程能力,不把产品描述当结论
以 PingCode 为例,它可以作为研发团队评估项目管理与研发协作平台时的候选之一。其公开产品信息面向中大型企业及百人以上组织,并提及私有化部署和 Jira 平滑迁移能力。对于有国产化要求、部署边界要求或历史数据迁移需求的团队,这些能力值得进入评估清单;但是否适合,仍应以当前版本能力、合同范围、迁移方案和实际验证结果为准。
我不建议把任何一款平台直接称为某类团队的“不二选择”。迁移项目最容易被低估的部分,往往不是卡片能否导入,而是字段映射、状态转换、附件与评论保留、权限重建、历史报表口径和用户培训。供应商声明的迁移能力应通过样本数据试迁移和验收清单核实,而不是仅凭宣传语作决定。
| 评估维度 | 验证问题 | 建议验收方式 |
|---|---|---|
| 状态与流程配置 | 能否区分待分拣、待处理、执行中和受阻,并保留状态历史? | 用真实流程搭建试点看板,抽查状态变更记录。 |
| 数据分析 | 能否按时间、类型、负责人和离开原因筛选? | 用一组脱敏历史数据复算存量、等待时长和流入流出。 |
| 权限与部署 | 部署模式、权限颗粒度和审计要求是否符合组织政策? | 由安全、运维和业务团队共同完成架构与权限评审。 |
| 迁移与切换 | 字段、状态、附件、评论、用户和历史记录如何迁移? | 先试迁移典型项目,核对数量、抽样内容和报表差异。 |
| 运维与总成本 | 培训、管理员投入、升级、集成和长期维护成本如何? | 按试点周期记录实施人天、问题单和后续维护工作量。 |
4. 迁移场景:先保留可追溯性,再优化流程
如果团队正在从旧工具迁移,不宜在同一次切换中既重构流程,又重命名状态,还改变指标口径。这样即使迁移后数据变化,也很难判断是工具、流程还是定义变化造成的。更稳妥的做法是先映射旧状态并保留历史,再分阶段调整流程。
试点应覆盖不同类型项目,而不只挑最简单的看板。至少检查事项数量、状态映射、负责人、附件、评论、权限和报表结果。对无法一一映射的历史状态,应记录转换规则和已知差异,避免迁移后把不确定的数据当成完整历史。
5. 需要做出的几种取舍
- 状态更细,还是维护成本更低:如果成员经常无法判断状态,适度拆分有帮助;如果每次更新都要在多个相似状态间纠结,合并状态可能更好。
- 字段更全,还是提交更容易:关键字段缺失会增加返工,但字段过多会降低填写质量。只保留能支持分拣、决策和交接的字段。
- 统一标准,还是允许团队差异:跨团队汇总需要共同口径,具体执行方式可以有差异。统一应覆盖统计定义和关键交接,不必强制每个团队使用完全相同的流程。
- 限制队列规模,还是保障事项可见:若入口过量,先改善分拣与容量管理;不要通过隐藏卡片或随意关闭事项,让数据表面变好。
- 自动化提醒,还是人工判断:规则稳定、字段可靠时,提醒和自动化可以减少遗漏;优先级争议、业务取舍和依赖协调仍需要责任人判断。

八、落地检查与下一步:让队列变得可解释、可行动
1. 用一周完成第一轮基线建立
第一周不必追求流程大改。先确认状态定义,抽查当前事项,统一有效事项范围,补记进入待处理的时间,并标注类别、负责人、下一步和离开原因。随后建立一份基线:当前存量、等待时间分布、长尾数量、流入流出和主要滞留原因。
若历史时间戳不完整,就明确标注数据起始时间,不要用估算值伪装成精确统计。基线的价值在于说明以后如何比较,而不是证明团队过去表现好坏。
2. 下一周只优先解决一个主要瓶颈
如果基线显示信息不足事项很多,先优化入口模板和补充责任;如果长尾集中在优先级待确认,先安排决策机制;如果事项经常等待外部依赖,先明确依赖责任人和复查时间;如果队列持续流入大于流出,则检查容量和承诺方式。
一次同时改变多个机制,会让结果难以解释。每轮选择一个主要问题,写明预期变化和验证方式,例如“减少进入待处理但缺少验收条件的事项”,并在约定周期后检查,而不是只凭体感判断成功与否。
3. 每次复盘都留下责任、动作和验证时间
复盘记录不需要写成长报告,但要能回答三件事:观察到了什么事实,团队决定采取什么动作,何时由谁检查结果。没有后续验证的“改进建议”,很容易变成下次会议重复讨论的内容。
同时,避免把待处理数据直接用作个人绩效排名。事项难度、外部依赖、团队职责和工作类型不同,单一等待时长或完成数量都可能产生错误激励。数据更适合帮助团队识别流程约束,而不是简单归责。
4. 最终检查清单
- 待分拣、待处理和受阻是否有团队共同理解的定义?
- 事项进入待处理前是否具备足够的信息?
- 分拣人、决策人和事项责任人是否明确?
- 进入与离开状态的时间及离开原因是否可以追溯?
- 存量、等待时长、超期比例和流入流出是否有稳定口径?
- 长尾事项是否有明确的下一步、责任人和复查时间?
- 流程或工具发生变化时,是否标记了口径变化与迁移差异?
看板待处理区最值得优化的,不是视觉上卡片更少,而是每张留下来的卡片都能回答:为什么在这里、谁负责推动、接下来做什么、什么时候重新检查。先用一周建立口径和基线,再选择最明显的一个滞留原因做小范围调整;当数据能引出具体动作,待处理才从“堆积清单”变成团队可以管理的工作队列。

常见问题解答(FAQ)
1. 看板中的“待处理”应该如何定义?
我刚开始整理研发看板时,发现大家把未开始、信息不全和被依赖卡住的事项都放进了待处理列。我担心这些状态混在一起,会让团队看不清真正的排队情况。
先区分三类事项:尚未开工的工作、等待补充信息或分拣的事项、已经开始但因依赖或决策受阻的事项。分别设置状态、标签或阻塞标记,并写明进入和离开条件;统计待处理队列时,只纳入定义一致的事项。
2. 待处理事项进入看板前需要具备哪些信息?
我们团队经常收到描述不清的需求,放进看板后又要来回追问,排期也因此延误。我想知道怎样设置准入要求,既避免信息不足,也不让填写字段变成负担。
至少要求事项有清晰标题、问题或目标、影响范围,以及可用于初步判断的验收条件;涉及依赖或截止时间时,也应补充相关信息。由指定的分拣负责人检查完整性,缺少关键信息的事项先标记为待补充,不直接当作可排期工作;字段按团队决策需要设置,不必越多越好。
3. 分析研发看板的待处理队列,应该关注哪些数据?
我看到待处理事项数量持续增加,但单看总数很难判断是需求流入变多,还是团队处理变慢。有些事项刚进入队列,有些已经停留很久,我不确定该怎么比较。
至少同时看统计时点的待处理存量、进入待处理状态后的等待时长、超过团队约定阈值的事项比例,以及同一周期内的流入和流出。明确统计范围和时间口径,并按事项类型、来源或等待原因拆分;用团队自身的历史趋势判断变化,不把单一数量或未经验证的天数当作通用标准。
4. 发现待处理事项堆积后,研发团队应该按什么步骤处理?
我们的待办列表越积越长,定期清理后却很快又恢复原样。我想找到一套能区分无效事项、优先工作和长期等待原因的处理流程。
先检查重复、已失效和信息不足的事项,分别合并、关闭或退回补充;再确认剩余事项的价值、时效性和依赖,按团队已约定的规则调整优先级。为需要推进的事项明确负责人和下一步动作,设置固定分拣节奏,并在后续周期比较存量、等待时长及流入流出,判断调整是否有效。
核心关键词
文章包含AI辅助创作:看板如何做好待处理?研发团队数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/481634
读者评论
把待分拣、待处理和受阻分开很实用,三种状态对应的下一步动作确实不同。
文章提醒不要只看待办总数,这点重要;存量增长还要结合流入、流出和事项去向判断。
用进入待处理状态的时间计算等待时长,比直接看卡片创建时间更能反映排队情况。
情景模拟数据把积压原因拆成几类,能看出信息不全、优先级待定和资源受阻需要不同处理方式。
责任人和决策责任人分开定义很有参考价值,避免卡片虽然公开可见,却一直没人推动。
