研发团队做 Kanban,最容易犯的错误不是看板列设计得不够漂亮,而是把任务搬上墙之后,就以为流程已经透明。真正有用的看板,能让团队回答三个问题:工作卡在哪里、为什么卡住、下一步准备怎样验证改进。本文从研发工作流、卡片规则、在制品限制和数据分析讲起,并用一组明确标注为“情景模拟”的团队数据,演示如何从零搭建一套能用于协作和决策的看板。
一、先说结论:看板不是任务墙,而是观察和改进工作流的方法
1. 看板要呈现的是工作如何流动
如果一个看板只有“待办、进行中、已完成”三列,它通常只能回答任务现在在哪,却很难解释任务为什么迟迟没有完成。研发工作往往经历需求澄清、开发、评审、测试、发布等环节;等待、返工、外部依赖和临时插单,可能比实际编码更影响交付。
因此,我建议把 Kanban 看成一套团队工作管理机制,而不只是一个可视化界面。它至少包含四件事:让工作可见、明确工作规则、限制同时进行的工作,并通过反馈持续调整流程。看板的价值不在列数,而在团队能否据此采取行动。
2. 从“看见任务”走向“解释流动”
看板上有任务,不代表数据已经可用。卡片如果没有统一的开始和完成定义,周期时间就无法比较;卡片如果从不记录阻塞原因,团队只能看到等待,却无法判断等待来自评审、测试环境还是外部依赖。
我的判断是:先把工作规则说清楚,再讨论数据仪表盘。一套字段齐全但定义含糊的看板,可能比一块简单但规则明确的看板更容易误导决策。
3. 先选一个范围,不必一次改造整个研发组织
团队可以先选一类工作,例如线上缺陷、常规功能需求,或从需求确认到上线的一条交付链路。范围越清楚,越容易发现不同工作类型的差异,也越容易知道看板上的数据究竟代表什么。
如果一个组织有多个研发团队、不同产品线和共享测试资源,起步时更要避免把所有团队放进同一张看板。先让一个边界明确的团队建立可重复的做法,再讨论跨团队依赖和组合视图,通常比一开始设计全公司的统一模板更稳妥。

二、看板为什么会失灵:常见误区往往藏在规则里
1. 照搬模板,列名像流程,实际却对不上工作
“需求、开发、测试、完成”看起来直观,但如果团队还要经过代码评审、产品验收、灰度发布,或者需求需要外部团队确认,那么被省略的交接可能恰好是主要等待点。反过来,把每个细小操作都拆成一列,也会让卡片移动变成维护负担。
我通常先请团队描述最近完成的一项工作:它从哪里进入,经过哪些人和系统,在哪些地方等待,什么条件满足后才算完成。再把重复出现、对协作或分析有意义的阶段画出来。列应该描述真实工作状态,而不是组织架构或汇报层级。
2. 卡片移动了,完成定义却没有同步
“开发完成”可能意味着代码已经提交,也可能意味着评审通过、自动化测试通过,甚至已经部署到生产环境。如果不同成员对同一列的理解不同,卡片位置就不能可靠地表示进度。
每个关键状态都需要进入条件和离开条件。规则不必写成厚厚的流程手册,但应让团队成员能回答:什么情况下可以把卡片移入这一列?离开前必须满足什么?遇到例外时,谁来决定如何处理?
3. 同时开工太多,却把“忙碌”误认为“交付”
一个人同时开发多个需求、等待多个评审、协助多个缺陷,看上去很忙,但每项工作都可能因为频繁切换而更晚完成。只看“进行中任务数”也不够:如果团队没有明确哪些工作计入在制品,数字就难以解释。
WIP(在制品)限制的目的不是让团队少做事,更不是把一个固定数字强加给所有团队。它是一个协作信号:当某列达到约定上限时,团队优先考虑帮助已有工作向前流动,而不是继续启动新任务。
4. 指标堆得多,却没有对应的管理问题
周期时间、吞吐量、在制品数量、工作项年龄、累积流图都可能有用,但并不是每个团队一开始都要全部统计。如果管理者不知道要用数据回答什么问题,只是不断增加图表,团队就会把时间花在填字段和解释口径上。
也要避免用团队流动数据直接给个人排名。吞吐量会受工作大小、依赖、插单、缺陷比例和统计口径影响。把团队系统指标直接归因于某个人,既容易忽略上下文,也会诱导成员拆小任务或回避复杂工作。
5. 看一个周期就下结论
单周数据可能受假期、版本冻结、故障处理、人员变动等因素影响。某一周吞吐量下降,不必然意味着团队效率变差;某一周周期时间缩短,也不等于流程改进已经稳定生效。
数据的用途是提出问题和验证假设,而不是替团队宣布结论。每次查看异常时,都要同时检查工作类型、时间窗口、未完成任务和外部条件。

三、从0搭建研发看板:先画流程,再定义卡片
1. 选一个清晰的工作流边界
先明确这张看板管理什么、不管理什么。例如,一张团队看板可以只跟踪“经过需求评审后进入开发的功能和缺陷”,不把尚未承诺的想法、技术支持请求和个人学习任务混在一起。
边界不是为了把复杂工作藏起来,而是为了让同类工作可以解释。若缺陷修复与大型功能的交付节奏明显不同,可以先用卡片类型或泳道区分;当两类工作规则和数据差异很大时,再考虑拆成不同工作流。
2. 从真实路径提炼状态列
下面是一条研发团队可能使用的示例流程:待澄清、就绪、开发中、代码评审、测试中、待发布、已完成。它不是标准答案,团队要根据真实交接点删减或调整。
尤其需要区分“还没准备好做”和“已经承诺要做但还没开始”。前者可能留在待澄清或候选队列,后者才适合进入就绪状态。若两者混在一起,团队会把所有待处理想法都误看成短期承诺。
3. 让卡片字段服务于协作与分析
起步时,一张卡片通常只需包含工作项名称、类型、当前状态、优先级、负责人或协作人、进入当前状态的时间,以及必要的依赖或阻塞信息。字段的选择取决于团队要做什么判断,而不是工具里能添加多少字段。
如果要分析周期时间,就必须能识别工作开始和完成的时间;如果要分析阻塞,就必须至少记录阻塞是否存在、何时开始、阻塞原因或后续动作。不要要求成员填写暂时不会用于决策的数据。
4. 给每一列写清进入和离开规则
规则可以采用简短的“进入条件,离开条件”形式。例如,“代码评审”列的进入条件是代码已经提交并可供评审;离开条件是评审意见处理完成且满足团队约定。具体要求应与团队的工程实践一致,不能为了让看板整齐而制造形式步骤。
完成的定义也必须明确。对一支团队来说,完成可能指已上线;对另一支团队来说,交付对象是内部服务或发布包,生产部署并不由该团队负责。关键不是统一所有团队,而是保证同一张看板上的统计口径前后一致。
5. 用最小字段运行,再根据问题补充
我更愿意先用一张信息简洁的看板跑起来,观察团队在哪些地方仍然无法协作或分析。若总是无法区分等待代码评审和等待测试,就补充相应状态;若根本没有人用某个字段做判断,就评估是否保留。
这种做法的核心是让流程设计可验证。看板不是一次性画出来的成品,而是团队对工作方式的可视化假设。实际使用会暴露假设中的遗漏,再以小步方式修正。

四、让看板开始运转:WIP、阻塞和插单都要有处理规则
1. WIP 限制从观察开始,而不是先找一个“标准数字”
团队可以先观察一到两周的实际在制品数量,按状态记录哪些工作正在推进、哪些处于等待。随后选一个最拥堵的状态作为试点,讨论当前同时处理的工作是否过多,以及团队有没有能力协助已开始的工作向前。
限制值可以先作为试行规则,而非长期承诺。若评审列经常超限,团队需要讨论评审容量、代码批次大小和交接安排;若测试列超限,要检查环境、测试资源、需求验收条件等因素。单纯把数字调高,只会让拥堵更不显眼。
2. 超限时要有团队动作
WIP 上限若只显示一个红色数字,却没有后续动作,就容易变成装饰。可以约定超限时先不启动新工作,由团队成员共同排查最老的卡片、清除阻塞或协助评审。某些情况下,紧急故障需要例外处理,但例外的批准方式和记录方式要事先说清楚。
限制在制品,不等于限制协作。实际操作中,团队仍然可以结对排查、协助测试、一起处理依赖;需要避免的是每个人都开新任务,却没人把接近完成的工作收尾。
3. 阻塞要能被看见、解释和升级
“阻塞”不是一个足够具体的原因。卡片可以记录阻塞开始时间、等待对象、当前影响和下一步动作。原因不宜设计成几十个必选分类,否则成员会花更多时间挑选分类,而不是解决问题。
对跨团队依赖,关键是明确谁来协调、何时升级、等待期间团队能否做其他工作。若阻塞信息只写“等对方”,看板虽然展示了问题,却没有提供推动问题解决的线索。
4. 插单需要可解释的入口
研发团队通常会遇到线上故障、监管要求或关键客户问题。把所有插单都当作违规,和允许任何人随时插入同样不现实。建议团队定义少数紧急类别,并明确谁有权确认优先级、插入后哪些工作暂停,以及如何记录被挤出的工作。
这样做的目的不是让看板“保持好看”,而是避免团队在统计时把插单影响误认为常规工作效率变化。插单次数、来源和处理时间可作为复盘材料,但必须结合实际工作内容解释。

五、研发看板看哪些数据:先统一口径,再读变化
1. 在制品数量:此刻有多少工作还没完成
在制品数量(WIP)是某个时点或某段时间内已开始但尚未完成的工作项数量。团队可以按全流程观察,也可以分状态观察。按状态看,往往更容易找到队列正在变厚的位置。
不同团队的工作项大小可能差异很大,因此单看数量有局限。一个大型技术改造和一个小型文案修复都可能各算一项。若任务规模差异明显,可以先分类型观察,而不要急着把所有工作换算成一个看似精确的综合分数。
2. 工作项年龄:哪些已经开始的工作迟迟没有结束
工作项年龄通常指一项工作从开始进入流程到当前时点经过的时间。它对发现“已经开工、但长时间没有进展”的任务有帮助。团队可以先看最老的几项,确认是依赖、范围过大、优先级改变,还是卡片长期没有更新。
“多长算久”没有对所有团队都适用的统一答案。可以依据团队自己的历史完成数据、工作类型和交付承诺设定关注线。超过关注线应触发检查,而不是自动判定某个人或某类工作出了问题。
3. 周期时间:从开始到完成用了多久
本文把周期时间定义为“工作项进入团队约定的开始状态,到进入约定的完成状态之间的经过时间”。如果团队把“开发中”定义为开始、“已发布”定义为完成,就按这个口径统计;若采用其他起止点,也应明确写出来并保持一致。
不要只看平均值。少量特别长的工作会拉高平均数,而大多数工作可能集中在更短区间。可以同时观察中位数、分布和趋势,并按工作类型拆分。对于决策而言,回答“多数工作通常要多久”以及“长尾工作为何变长”,往往比得到一个漂亮的单一数字更有用。
4. 吞吐量:一定时间内完成了多少工作项
吞吐量是固定时间窗口内完成的工作项数量,例如每周或每月完成多少项。它适合观察团队完成工作的节奏,但前提是统计窗口、完成定义和工作项范围保持一致。
吞吐量不是个人生产力分数,也不能不加区分地横向比较不同团队。团队甲每周完成二十个小缺陷,团队乙每月交付一个大型基础设施改造,这两个数字并不能直接说明谁更有效率。
5. 累积流图:看状态队列怎样随时间变化
累积流图按时间展示各状态中的工作项数量。某个状态区域持续变宽,可能意味着进入该状态的速度高于离开速度;若已完成区域稳定增长,且中间队列没有长期膨胀,工作流可能较为平衡。
图形能提示哪里值得调查,却不能单独证明原因。队列变厚可能与人员容量、需求波动、质量门槛、外部依赖或统计规则变化有关。看图之后,要回到具体卡片、团队协作和业务上下文中核实。

6. 先写好指标口径卡
我建议团队为每个指标保留一张简短的口径卡,至少写清定义、起止状态、统计范围、时间窗口、排除规则和负责人。例如,周期时间是否包含等待评审的时间,取消的卡片是否计入吞吐量,跨月未完成的工作如何处理。
统一口径不是为了让每个团队的数据完全一样,而是为了让同一团队能比较自己在不同时间的变化。跨团队比较之前,还要确认工作类型、团队职责和完成定义是否可比。

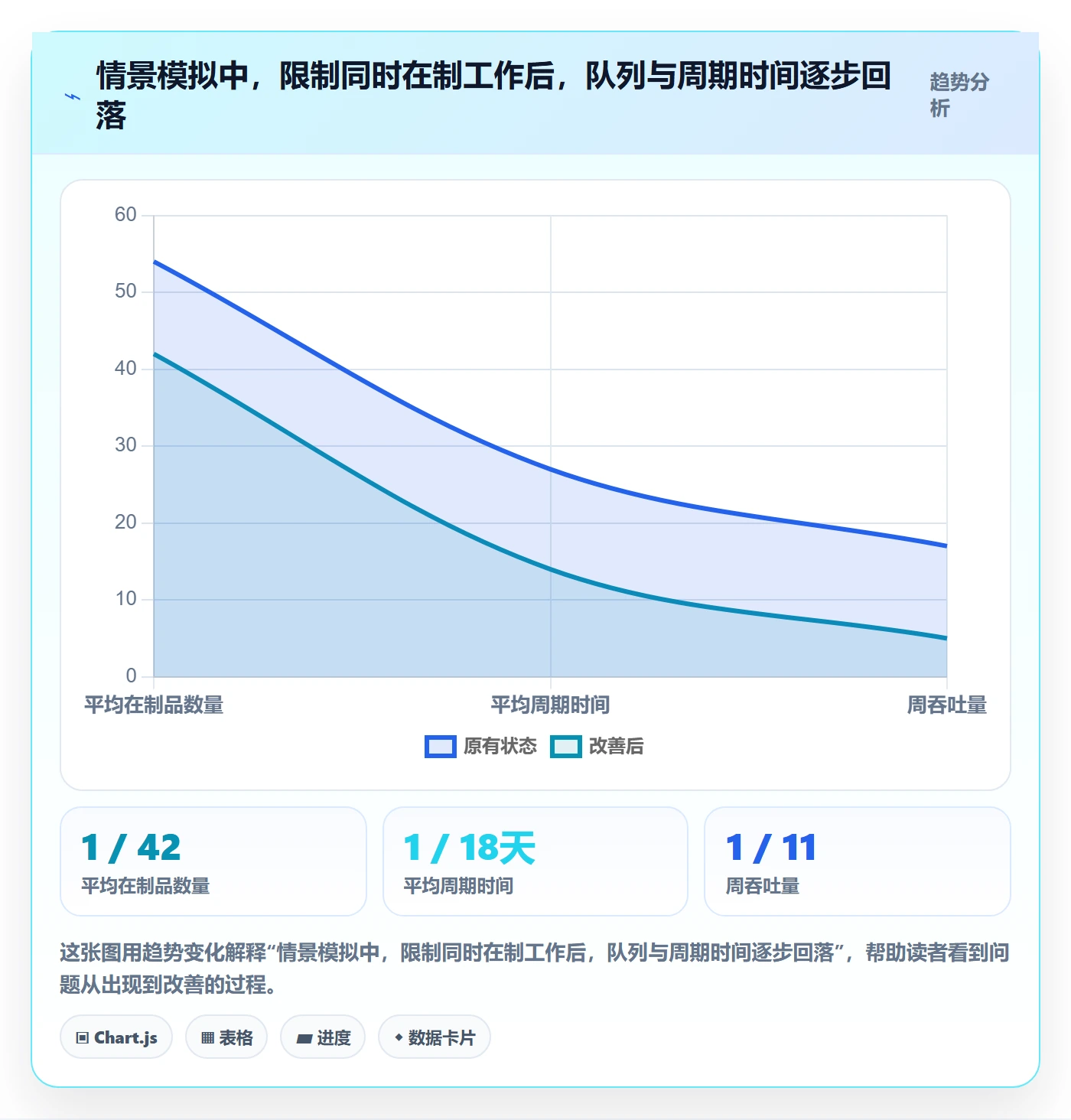

六、用一组示例数据演示:从异常信号到改进假设
1. 先说明案例边界,避免把模拟数据写成实绩
下面使用一个“12人研发团队、同一产品、每月统计”的情景模拟案例。数据用于演示分析步骤,不对应真实企业,也不代表行业基准。团队每周接收功能需求与缺陷,流程包含就绪、开发、评审、测试和完成。
连续四周的看板记录显示:开发中的卡片数量没有明显下降,代码评审队列逐渐增厚;部分工作项在开发结束后等待评审,随后又因验收条件不清退回修改。此时,团队不能直接宣布“评审人员不够”,因为队列现象并不足以证明根因。
2. 对比不同状态的数据,定位要调查的位置
团队按周抽取状态快照,模拟得到以下数据。这里的重点不是数字大小,而是某一状态的队列连续增长,同时其他状态没有出现相同变化。这使“评审交接”成为优先调查对象。
| 统计周 | 开发中卡片 | 待评审卡片 | 测试中卡片 | 当周完成 |
|---|---|---|---|---|
| 第1周 | 14项 | 5项 | 7项 | 10项 |
| 第2周 | 15项 | 8项 | 7项 | 9项 |
| 第3周 | 14项 | 11项 | 8项 | 9项 |
| 第4周 | 13项 | 12项 | 8项 | 10项 |
评审队列从5项增加到12项,值得调查;但开发中卡片略有下降、测试中卡片相对平稳,说明不应把整个交付流程笼统归因于“团队整体效率低”。下一步应查看每张待评审卡片的等待时间、变更规模、评审人分布和退回原因。

3. 用卡片级信息拆解“等待评审”的成因
团队抽查了待评审卡片,并在情景模拟中把等待原因归为三类:评审安排冲突、变更范围过大、验收条件不清。三类原因对应的动作不同:安排冲突需要调整协作时段,变更范围过大可能要拆分提交,验收条件不清则需要在开发前澄清。
| 模拟等待原因 | 卡片数 | 优先核查方式 |
|---|---|---|
| 评审时间冲突 | 5项 | 检查评审请求与评审者可用时间是否匹配 |
| 提交范围较大 | 4项 | 检查是否能够拆成更小、可独立验证的变更 |
| 验收条件不清 | 3项 | 回看需求澄清和开发前的验收约定 |
这类原因分类只是模拟示例,真实团队可以从卡片记录中归纳,而不必预先假设所有问题。若大量任务没有留下等待原因,先改善信息记录和团队复盘,可能比立即改流程更重要。
4. 设计一个可以被证伪的小实验
团队提出的假设是:如果固定评审协作时段,并鼓励将超大变更拆小,待评审等待时间会下降,而返工率不会明显上升。实验持续三周,不同时调整测试资源、需求入口和发布频率,以减少多个变化叠加后难以判断效果的问题。
观察指标包括待评审工作项年龄、评审队列数量、评审后退回比例和团队完成量。实验前先定义“明显变化”的判断方式,并检查工作类型和插单情况。若等待时间下降但退回比例显著上升,团队就不能简单宣布改进成功。

5. 实验结束后,既看指标,也听取协作反馈
实验结束时,团队应该核对原始卡片,而不只看图表汇总。检查开始时间是否一致、跨期项目是否处理正确、紧急插单是否改变样本结构;再向开发者和评审者确认新规则是否实际执行,是否造成其他环节排队。
如果等待时间下降、退回比例稳定、团队负担可接受,可以继续观察更长时间;如果只有一项指标变好,其他指标变差,则要调整假设。数据分析的成果不是证明最初的想法正确,而是让团队更快发现什么有效、什么无效。
七、不同团队、不同规模,起步方式也应不同
1. 小团队:优先保证规则轻、更新容易
人数较少、沟通距离近的团队,可以从简单看板和少量字段起步,重点确认状态含义、开始与完成口径、阻塞如何暴露。若团队每天都要花很多时间更新卡片,说明字段或流程可能设计过重。
小团队也需要明确插单和优先级规则。成员少不代表依赖少;一个关键人员请假,就可能改变评审或发布节奏。把关键依赖留在看板上,比增加复杂报表更可能直接改善协作。
2. 多团队组织:先统一最小公共语言,再允许局部差异
中大型组织往往存在多个产品团队、共享平台团队、测试或安全审批环节。可以先统一工作项标识、基本的开始与完成定义、跨团队依赖表达方式,再允许各团队保留适合自身业务的细分状态。
强行要求所有团队使用完全相同的列名,可能让局部流程失真;完全不统一,又会让跨团队依赖和组合视图难以理解。较稳妥的做法是区分“组织层共同语义”和“团队层流程细节”。
3. 工具选型:先核对工作管理边界,再看功能清单
简单协作场景可以用轻量工具或现有系统先验证流程;当团队增加到多个产品线、工作流和角色,且需要权限、跨团队协作、历史数据分析或组织级视图时,再评估更完整的研发管理平台。
选工具时,我会检查它能否支持团队的实际流程、字段和权限规则,能否保留状态变更历史,数据是否便于导出和分析,迁移过程是否有验证方案,以及部署方式是否满足企业的安全和合规要求。界面好看不是充分条件,数据能否持续、可信地形成,才影响后续分析质量。
4. 中大型企业的工具落地示例
以 PingCode 为例,它主要服务中大型企业及100人以上组织。对这类团队而言,评估重点不应只是能否拖动卡片,而应包括多团队工作流管理、组织权限、指标口径维护和历史数据使用方式。
如果企业要求系统在自有环境部署,应把私有化部署能力纳入技术与安全评估;如果既有流程和历史数据沉淀在 Jira 中,则可以把 Jira 平滑迁移作为候选路径之一,重点核验项目结构、字段映射、附件、历史记录、权限和报表口径是否完整承接。国产替代不只是换界面,关键是业务规则、数据资产和团队习惯能否稳定迁移。
具体功能、部署条件和迁移方案应以供应方当前公开资料及企业实际验证为准。正式切换前,建议选一个代表性项目进行试迁移,核对关键记录并让一线用户参与验收,而不是只凭演示环境判断全量切换风险。
5. 先低成本验证,还是直接建设组织级平台
若团队只有一条流程、少量协作角色,且没有跨团队统计需求,可以先用现有工具跑通规则。若组织需要统一权限、多个工作流、系统集成、私有化部署、迁移历史数据或审计能力,就应把平台选型与流程治理一起规划。
决定因素不是“团队规模越大,工具越复杂”,而是工作流和治理要求是否复杂。一个人数不多但受严格审计约束的团队,也可能需要更强的权限和留痕能力;一个规模较大但工作相对独立的团队,未必需要复杂的组织级报表。

八、按问题制定行动建议:看见什么,就先处理什么
1. 看板卡片总是缺信息
先不要增加更多必填字段。抽查最近完成的卡片,判断缺失的信息是否影响协作、复盘或统计;只保留能支持明确决策的字段,并尽可能使用系统自动记录状态变更时间。
如果团队不理解字段用途,就在规则说明中写出“记录它是为了回答什么问题”。字段没人维护,往往不是成员不配合,也可能是流程设计没有给它提供实际价值。
2. 某个状态连续几周堆积
先查看队列中的具体工作项,按等待时间排序,再逐项确认交接条件、容量和依赖。若队列集中在评审,可能要检查评审安排和提交规模;若集中在测试,则要确认测试环境、测试范围和准入规则。
不要第一时间增加该环节的WIP上限。上限调高有时只会允许更多任务堆进去,却没有增加实际处理能力。先确认是入口过快、处理能力不足,还是离开条件含糊。
3. 周期时间变长,但吞吐量没变
这种组合可能意味着在制品增加、长尾工作变多,或完成工作与新进入工作同时变化。查看周期时间分布、工作项年龄和累积流图,找出拖长周期的具体类别与阶段。
若团队接收了更多复杂工作,周期时间变长可能是工作结构变化,而不一定是流程退化。需要分类型看趋势,再判断是否有共同的等待点。
4. 吞吐量波动很大
先检查统计口径是否一致,再看插单、假期、发布冻结和工作项大小。若团队把一个大需求拆成多个小卡片,吞吐量会上升,但实际交付的业务价值不一定同步上升。
吞吐量适合做系统观察,不适合单独成为目标。团队一旦被要求只追逐完成项数量,可能会倾向于拆分简单任务、延后复杂任务,反而降低整体交付质量。
5. 组织需要跨团队汇总
先确认汇总视图的决策对象是谁、准备做什么判断。如果管理层只需要识别跨团队依赖和交付风险,就不必强求所有团队共享同一套细粒度状态;若需要比较流动趋势,则必须先统一核心口径并注明不可比的范围。
汇总图表应保留团队上下文。把不同职责、工作类型和统计窗口的数据放在一张排行榜上,往往会制造虚假的精确感,而不是提升管理质量。

九、实施取舍:流程透明度、统计精度和维护成本要平衡
1. 状态更细,定位更清楚,但维护成本也会增加
细分状态能够帮助发现交接等待,例如把开发与评审、评审与测试分开;代价是卡片移动和流程解释会更复杂。若团队经常不知道卡片该放在哪一列,说明状态模型可能过细,或规则定义不清。
取舍建议是:只有当拆分后的状态能支持不同的管理动作或分析问题时,才值得增加一列。若多个状态最后都由同一群人、以同一规则处理,可以考虑合并。
2. 数据采集越细,分析可能越丰富,但信任风险也会上升
自动记录时间戳比人工回填更稳定,但自动数据仍依赖正确的工作流设置。人工记录阻塞原因有助于解释上下文,却会带来填写负担和分类偏差。
因此,不要把“能采集”当成“值得采集”。先列出计划支持的决策,再决定需要哪些字段、记录粒度和保留周期。数据越详细,也越要关注隐私、权限和使用边界。
3. 组织统一,便于汇总;团队自治,贴近实际
统一的最小口径有利于跨团队理解;团队保留局部差异,能减少流程被硬套的风险。真正需要统一的,通常是关键定义、数据解释和依赖表达,而不是每一个列名、会议形式和卡片字段。
对于组织级分析,可以要求团队说明差异,而不必提前消灭差异。把“可比范围”写清楚,通常比做出一张看似统一但实际无法解释的汇总报表更诚实。
4. 看板工具的能力,不能替代团队决策
工具可以帮助记录工作、展示状态、汇总趋势和管理权限,但不能代替团队判断一个等待是否合理、一个需求是否值得优先、一次流程调整是否有副作用。自动化能减少重复维护,却不能把不清楚的规则自动变清楚。
选择平台时,应把功能验证放进真实工作流:用真实的卡片类型、审批规则、权限角色和迁移样本试跑。能完成演示场景,不代表能承接组织的全部例外情况。
十、从第一天到持续改进:一份可执行的起步清单
1. 第一步:选定团队和工作范围
明确看板管理的工作类型、起点、完成点和参与角色。写下暂时不纳入范围的工作,避免试运行期间不断扩大边界。
2. 第二步:画出现有流程并确认真实交接
选几项近期完成的工作,复盘它们经历的状态和等待点。优先标出实际发生的交接,不要先按理想流程设计,再要求团队适应。
3. 第三步:设置最小状态、卡片字段和完成规则
让每个状态都有进入和离开条件,统一开始与完成的口径。先记录能够支持协作和核心分析的数据,暂时不需要的字段不要提前强制收集。
4. 第四步:观察队列,试行一个WIP限制
选择一个持续拥堵的状态,先记录当前情况,再与团队讨论试行上限和超限动作。观察期间优先帮助在制工作完成,不用一次调整所有状态的限制值。
5. 第五步:建立轻量复盘,围绕一个问题行动
每次复盘先选一个清晰问题,例如“评审等待为什么变长”或“哪些工作项长期没有进展”。查看具体卡片和数据后提出一个小假设,约定要观察的指标和时间窗口。
6. 第六步:先验证,再扩展自动化和组织级视图
当口径稳定、数据可信、团队愿意持续使用之后,再考虑自动化报表、跨团队视图和更细的指标分析。若基础规则仍在频繁变化,提前建设复杂仪表盘只会让维护和解释成本增加。

做 Kanban,最有价值的起点不是挑一套看板模板,而是找出团队最近一项工作在哪里等待、等待了多久、谁能推动它继续流动。把这个问题变成清晰的状态规则,再用少量可信数据检查改动是否有效,团队就从“任务可见”走到了“流程可改进”。
下一步可以先做一件事:选一个团队,挑出最近完成的十项工作,标出它们的实际状态、开始时间、完成时间和主要等待原因。若这些信息都难以还原,先完善看板规则;若队列和等待已经清楚,再选一个最值得调查的瓶颈,设计一次小规模、可复盘的改进实验。
常见问题解答(FAQ)
1. 研发团队从零开始搭建 Kanban 看板,第一步应该做什么?
我想把团队现在分散在文档、聊天记录和任务表里的工作放到一张看板上,但不确定应该先选工具还是先设计流程。尤其是不同项目的研发步骤不完全一样,照搬模板可能会让大家更难使用。
先选定一个团队和一类工作,例如缺陷修复或功能需求,梳理工作从进入到交付的真实步骤,再据此设置状态列。可以从“待处理、待开发、开发中、代码评审、测试中、待发布、完成”这样的示例开始,但要明确每列的进入和离开条件,并根据实际流程删减或调整。先用简版看板运行,再补充确实有助于协作和分析的字段。
2. 研发 Kanban 的 WIP 限制应该怎么设?
我发现团队里很多任务同时处于开发或评审状态,大家看起来都很忙,但完成的工作并不多。想尝试限制在制品,又担心数字设得太低会让成员无事可做,或者阻碍紧急任务。
不要直接套用固定上限。先观察各状态当前的在制品数量、排队情况和团队容量,选择一个状态试行限制,并约定超限时优先协助完成已有工作、处理阻塞,而不是继续启动新任务。运行一段时间后,结合队列变化、工作项年龄和团队反馈调整上限;紧急任务则应有明确的例外规则和优先级决策人。
3. 研发看板的数据分析应该看哪些指标,周期时间怎么计算?
我已经能在看板上看到任务状态,但不清楚哪些数据能帮助团队判断交付是否顺畅。不同工具对周期时间的定义可能不一样,我担心拿到的数字无法解释,甚至和其他团队比较后得出错误结论。
起步时可关注在制品数量、工作项年龄、周期时间和吞吐量,并在团队内固定统计口径。周期时间可定义为工作项进入“开发中”到进入“完成”的时间,计算时明确是否包含非工作日、统计哪些类型的工作项及采用何种时间窗口;吞吐量则统计固定周期内完成的工作项数量。
不同团队的范围和工作项大小未必一致,不宜只凭单一数字横向排名。
4. 看板上某个状态持续堆积,应该如何判断并改进?
我看到评审或测试列里的任务越来越多,第一反应是这个环节人手不足,但也可能是入口条件、交接方式或外部依赖造成的。希望知道怎么从数据发现问题,而不是只凭感觉调整人员或流程。
先确认堆积是否持续出现,并检查该状态的在制品数量、工作项年龄、阻塞原因和流入流出变化。再逐项核对任务是否缺少必要信息、等待特定人员或依赖、工作范围过大,或进入条件不清晰;根据证据提出一个小范围改进假设,例如完善评审入口条件,并约定观察周期复查队列和周期时间。
看板数据用于定位流程问题,不应直接据此给个人排名或断定单一原因。
核心关键词
文章包含AI辅助创作:Kanban怎么做?研发团队数据分析:看板从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/481598
读者评论
文章把看板从任务展示延伸到工作流分析,尤其强调先统一开始、完成定义,这对后续比较周期时间很关键。
用真实路径决定状态列,比直接套用“待办、进行中、已完成”更有参考价值;不过列数仍需控制,避免维护成本过高。
WIP 限制不应只是设数字,超限后优先协助收尾的做法更能体现它的实际作用。
文中的模拟数据标注清楚,也提醒读者漏斗变化不能直接说明原因;分析时还要核对跨期、取消和分类变化。
不建议用团队吞吐量给个人排名这一点很实用。工作项大小和插单不同,单看数量确实容易造成误判。
