研发团队的看板做得好不好,不看列是不是齐全,也不看卡片是不是排得整齐,而要看团队能不能及时发现工作卡在哪里,并据此改变下一步行动。许多团队上线看板后,依然有需求排队、评审等待、测试拥堵和状态滞后的问题;这通常不是看板功能不够,而是工作流、流转规则与改进机制没有一起设计。
一、先给结论:看板不是任务墙,而是团队的流程诊断器
1. 好看板要同时回答三个问题
第一,工作现在处于哪个真实状态?第二,工作为什么没有继续流动?第三,团队准备采取什么行动?如果看板只能回答“谁在做什么”,却看不出等待、阻塞和交接,它更像一张共享任务清单,而不是流程管理工具。
我判断看板是否有效,通常先看三个信号:卡片状态是否与实际工作一致;团队能否识别最明显的等待点;发现问题后是否有人负责推动处理。看板视觉上简洁是加分项,但不能代替这三个基本功能。
2. 列要表达工作状态,不要只是复刻岗位
“开发中”“测试中”可能是有用的状态,但“产品经理”“前端”“后端”“测试人员”通常是角色或分工,不一定是流程状态。把每个岗位各设一列,容易让卡片看起来不断移动,却无法看清工作是在等待决策、等待评审,还是已经进入验证。
设计列时,我会追问:一项工作从进入团队到交付,实际经过了哪些不同状态?每次从一列移到下一列,是否代表工作发生了可观察的变化?如果答案是否定的,就要考虑合并列、改名,或把角色信息放到负责人、标签和泳道中。
3. 看板的目标是改善流动,不是让所有人一直忙
研发团队经常把“每个人手上都有任务”误认为流程顺畅。实际上,很多任务同时处于进行中,可能意味着切换成本、评审队列和测试排队都在增加。团队表面上很忙,真正完成并可交付的工作却未必变多。
优先改善工作从开始到完成的流动,而不是尽可能提高每个人的忙碌程度。这并不意味着减少工作,也不意味着所有场景都应该追求更低的在制品数量,而是先判断当前瓶颈,再决定要不要限制并行工作。

二、先还原真实场景:研发任务为什么会在看板上“卡住”
1. 任务卡住,未必卡在正在执行的环节
一个需求显示“开发中”,不代表开发人员正在编码。它可能正在等待接口确认、产品补充验收条件、架构评审,或外部团队提供依赖。若状态定义过于宽泛,这些等待会被埋在一个大列里,直到交付延期才浮出水面。
例如,任务从开发提交到代码评审,往往存在一个容易被忽视的队列:开发已完成,评审尚未开始。把这两种情况都写成“开发中”,就会让团队误判瓶颈所在。状态是否值得单独设列,取决于它是否持续产生等待,以及团队是否能采取相应动作。
2. 用最近完成的工作反推流程,不要先抄模板
我更愿意从最近两到四周已经完成的需求、缺陷和技术任务开始回看,而不是开会先讨论理想流程。逐项记录任务经历过的步骤、等待位置、返工原因和交接对象,再找出重复出现的状态。这样得到的第一版看板,通常比从通用模板里选十几列更贴近团队现实。
梳理时要特别区分“工作发生了什么”和“谁负责”。状态记录流程变化;负责人记录当前推动者;泳道或标签记录工作类型、优先级或团队归属。把这些信息都塞进列名,会让看板越来越难读,也让调整流程变得困难。

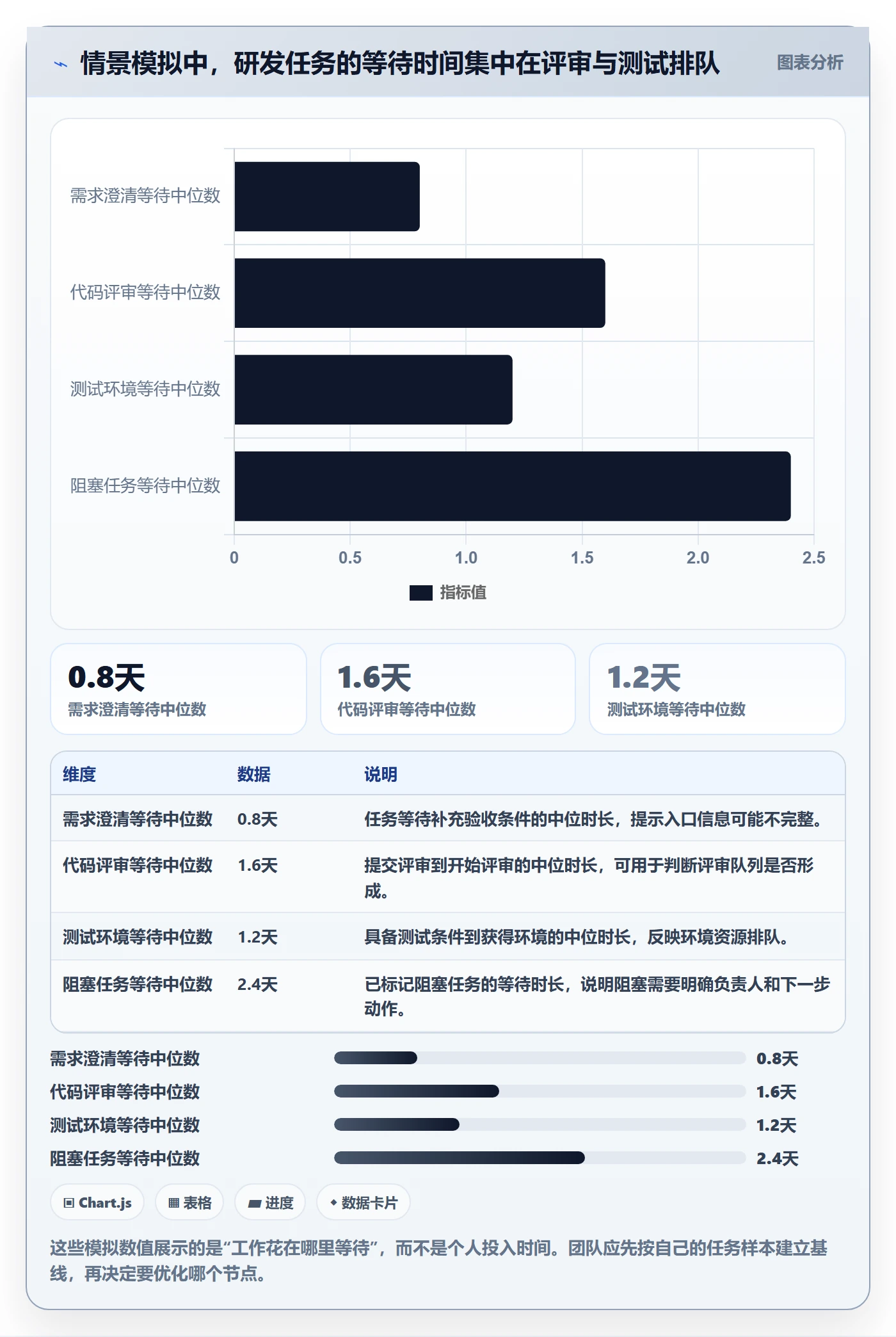

3. 用等待时间定位优先检查的流程节点
下面是一组情景模拟数据,用来展示如何读看板,不代表行业平均值或任何真实组织的统计结果。假设团队抽查了最近 30 张已完成的工作卡片,发现不少时间耗在评审和测试排队。此时,直接要求开发“再快一点”,并没有针对主要等待环节。

4. 看板上状态滞后,本身就是流程风险
如果团队成员只在周会前集中更新状态,管理者看到的就不是实时工作流,而是一次延迟汇报。任务可能已经完成评审,却仍停在开发中;也可能已经阻塞两天,卡片上没有任何说明。此时再精细的列设置也无法形成可靠判断。
因此,第一版流程设计就要明确更新责任和更新时机。规则不一定复杂,但要让团队知道:工作状态发生变化时由谁更新;遇到阻塞时记录什么;任务完成的标准由谁确认。规则清楚,状态数据才有讨论价值。
三、常见误区:看板越复杂,未必越能管好流程
1. 照搬固定模板,把理想流程当成实际流程
不同团队的交付路径并不相同。有的团队需要安全评审和多环境验证,有的团队主要受需求决策和跨团队依赖影响。统一模板看起来整齐,却可能隐藏真正的等待状态,或者把本来简单的流程切得过细。
修正方式:先分析真实完成的工作,再从少量必要状态开始试行。新增一列之前,先确认它能不能帮助团队识别一个独立的等待点或触发一个明确动作。
2. 把每个岗位都设置成一列
“产品、开发、测试、运维”可以描述参与角色,但不一定意味着每张卡片都要依次穿过这些列。角色列会鼓励团队按职责交接,却不一定能表现工作真正完成了什么,也容易让卡片在多人协作时找不到准确位置。
修正方式:用列表达工作状态,用负责人字段表达当前推动者。若确有多条不同工作流,可以用泳道区分;但泳道应帮助团队看出工作类型或优先级差异,而不是把所有组织架构原样搬到看板上。
3. 把 WIP 限额变成绩效红线
在制品限制(WIP)是帮助团队讨论并行工作和拥堵的工具,不是个人必须遵守的产量指标。若限额被用于考核,成员可能拆分卡片、延迟登记工作或把任务转移到看板之外,数字看起来合规,流程问题却更加不可见。
修正方式:把限额先作为团队级实验规则,明确统计范围、例外情形和超限后的处理动作。超限时,优先讨论是否应该协助完成已有工作,而不是把超限归咎于某个成员。
4. 只看完成数量,不看等待和返工
每周完成了多少张卡片,并不能单独说明交付流程变好了。若工作被拆得更碎、未完成任务被延后登记,吞吐量可能看起来增加;若返工变多、周期变长,用户仍可能更晚拿到可用成果。
修正方式:至少把交付数量和周期时间放在一起看,并补充阻塞、返工或等待情况。指标的作用是提出问题,而不是自动给出原因。
5. 卡片字段越多,信息越完整的想法不成立
负责人、优先级、验收条件、阻塞原因、发布版本等信息可能有用,但每增加一个必填字段,就会增加维护成本。若字段既不帮助协作,也不支持决策,团队很快会用默认值填满它,表面完整、实际失真。
修正方式:只保留会改变执行、交接或判断的信息。对低频使用的字段,可以先做非必填;等确认团队确实需要它,再把它纳入工作规则。

四、专业判断逻辑:怎么决定列、规则和指标
1. 先明确看板管理的工作对象
看板可以追踪需求、缺陷、技术债、发布任务,也可以服务于其中一类工作。团队若把不同性质的事项全部混在一起,就需要先约定它们是否共享同一套流转规则。紧急缺陷可能走快速处理通道,但这不等于所有工作都应该随时插队。
我会先问四个问题:什么工作会进入这张板;工作从哪里进入;什么条件代表工作已经完成;临时插单由谁判断。工作边界越清晰,后续看板上的状态和指标越容易解释。
2. 一列只有在能触发判断时才值得保留
新增状态不是为了让流程看起来更专业,而是为了让团队区分不同的工作条件。比如,“待评审”和“评审中”若由不同的人推动、等待风险也不同,分开可能有价值;若团队无法及时更新,且拆分后没有对应动作,合并反而更可靠。
可用以下判断逐列检查:这一状态是否会持续出现;是否存在独立的进入与退出条件;是否有人能够采取行动;拆开之后是否更容易看见队列。若四个问题都难以回答,这一列可能只是在增加操作成本。
3. 完成定义要落在可验证条件上
“开发完成”可能意味着代码写完、评审通过、测试通过,或已经部署到用户环境。团队不必把所有这些阶段都塞进同一张板,但必须明确当前列的完成定义,以及什么情况下才可以进入下一列。
对于研发任务,完成条件可以包括代码已合并、必要评审已完成、关键测试通过、验收结果已记录等。具体条件应与团队交付方式匹配,避免把检查项变成没有风险判断的形式主义。
4. 指标先定义口径,再看趋势
周期时间通常指工作从约定的起点到完成的历时,但团队必须明确起点和终点;吞吐量要说明统计的是完成的需求、缺陷还是卡片;在制品数量也要说明哪些状态计入。口径不一致,跨团队比较就容易得出错误结论。
更重要的是,团队应关注一段时间内的趋势,而不是用单周数字做判断。任务大小、工作类型、节假日、发布节奏和临时事故都会影响结果。单一指标适合触发追问,不适合直接解释绩效。

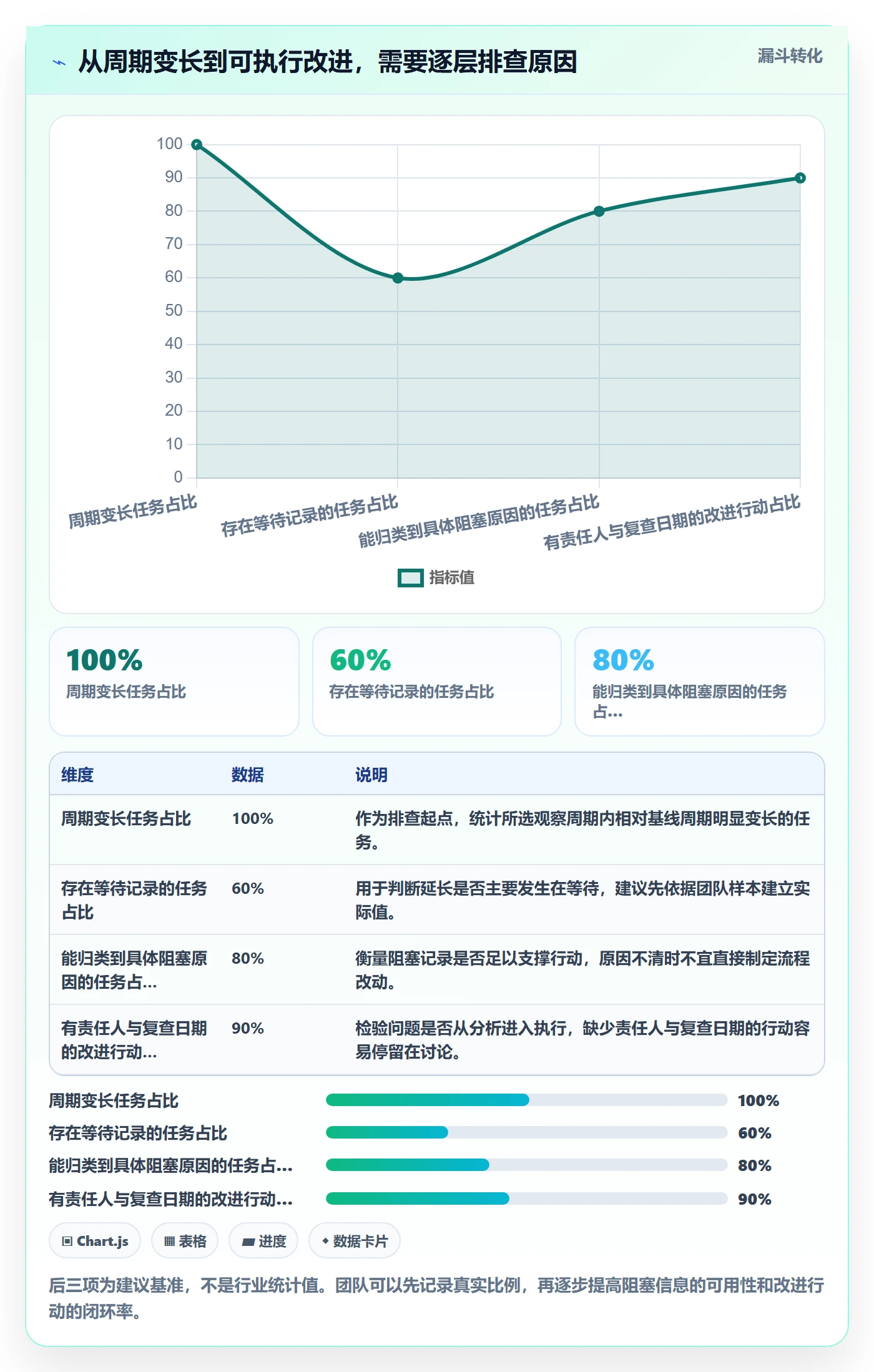

5. 用诊断链条决定先改哪里
当周期变长时,不要立即同时修改列、限额、会议和优先级规则。先查明变化来自工作入口、等待、处理、返工还是依赖,再挑一个最可能影响流程的环节试验。每次变更多一点,团队就更难知道到底是什么带来了改善或退步。
下面这张图是一个诊断路径示意,不表示所有团队都必须按相同顺序检查。它的重点是从可观察的现象进入原因判断,再把改进动作落到责任和复查时间上。

五、案例与数据观察:从“卡片很多”到“知道先处理哪里”
1. 一个跨职能研发团队的情景模拟
设想一个有 36 名研发成员的组织,分为多个产品小组,需求、缺陷和技术任务共同进入交付流程。第一版看板只有“待办、开发、测试、完成”四列,代码评审和环境等待都被放进“开发”或“测试”。管理者看到工作数量不少,却无法区分哪些任务正在推进、哪些只是排队。
团队抽取连续八周的数据进行情景模拟:把已有记录与卡片更新历史对照,重新标记评审等待、测试环境等待和明确阻塞。这个过程不是为了得出一个行业结论,而是展示团队如何用样本发现可能的流程问题。样本定义、任务类型和起止时间必须在真实项目中单独核实。
2. 先拆开状态,才能知道卡片为什么没动
团队将“开发中”拆成“实现中”和“待评审”,将“测试中”拆成“待测试”和“验证中”。拆分后没有增加更多会议,而是要求卡片进入“待评审”时附上评审链接,进入“待测试”时记录测试条件是否满足。这样,团队可以区分工作尚未完成和工作已完成但正在排队。

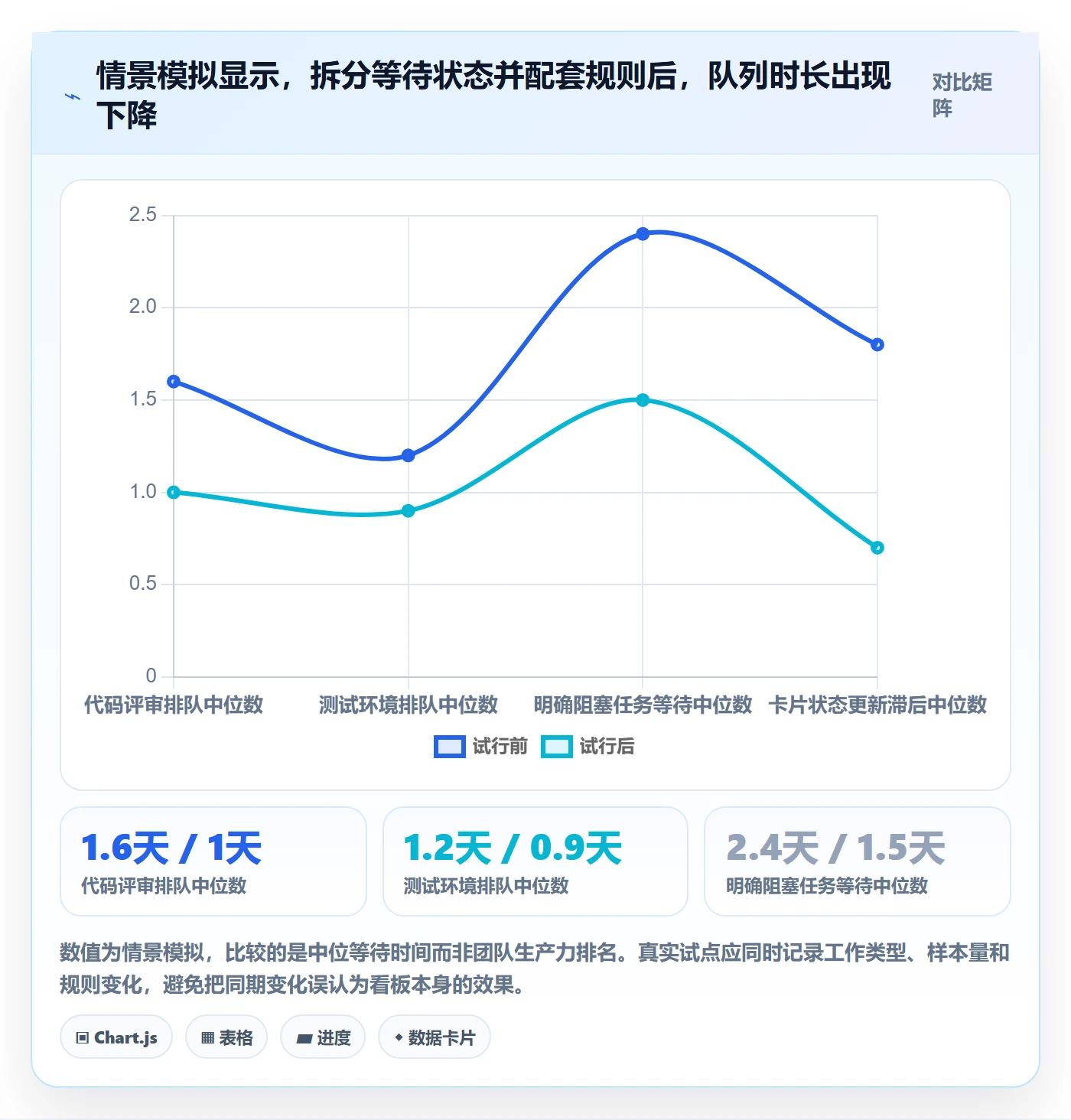

下面数据为情景模拟,展示一种可能的前后变化。它不能证明单独拆列就会产生同样效果,因为实际变化还取决于评审安排、测试资源、任务大小和更新纪律。

3. WIP 试验的重点是团队如何响应超限

同一团队随后尝试对“实现中”设团队级在制品限制。试点前先观察现有任务分布,再逐步减少新工作启动,而不是强制把所有人手上的事项立刻停掉。超限时,团队优先查看是否有人可以协助评审、补充测试或解除依赖。
限额不应只记录一个数字,还要记录超限后的行为。如果任务经常超限,但团队仍持续接入新工作,限额只是看板上的装饰;如果成员为了不超限而把工作移出系统,规则反而损害了数据可信度。

4. 产品工具适配要服从流程需要
当团队规模扩大、跨部门依赖增多,或需要把研发工作流与需求、测试、发布等环节关联起来时,工具承载能力会影响看板的可维护性。此时需要评估权限、流程配置、审计、数据迁移、部署方式和跨团队视图,而不是只比较卡片界面是否好看。
例如,PingCode面向中大型企业及 100 人以上组织提供服务,并支持私有化部署与 Jira 平滑迁移。对于有本地部署、迁移连续性或国产化替代评估需求的组织,可以将它纳入候选方案;但“支持迁移”不等于迁移零成本,也不代表它适合所有团队,更不应把任何单一产品称为唯一选择。
5. 工具评估要用试点任务验证,而不是只看演示
我建议选一条边界清楚的实际工作流,抽取不同类型任务做小范围验证。评估内容包括状态规则是否能配置、历史数据如何迁移、权限是否符合要求、日常更新需要多少操作,以及报表的统计口径能否被团队解释。
对有迁移需求的团队,还要核对字段映射、附件和评论的处理方式、用户权限、历史状态、链接关系及迁移后的抽样校验。采购演示中看到“可以迁移”只是起点,真正要确认的是关键业务信息是否完整、旧流程是否有机会简化,以及切换期间如何保持团队工作不断档。

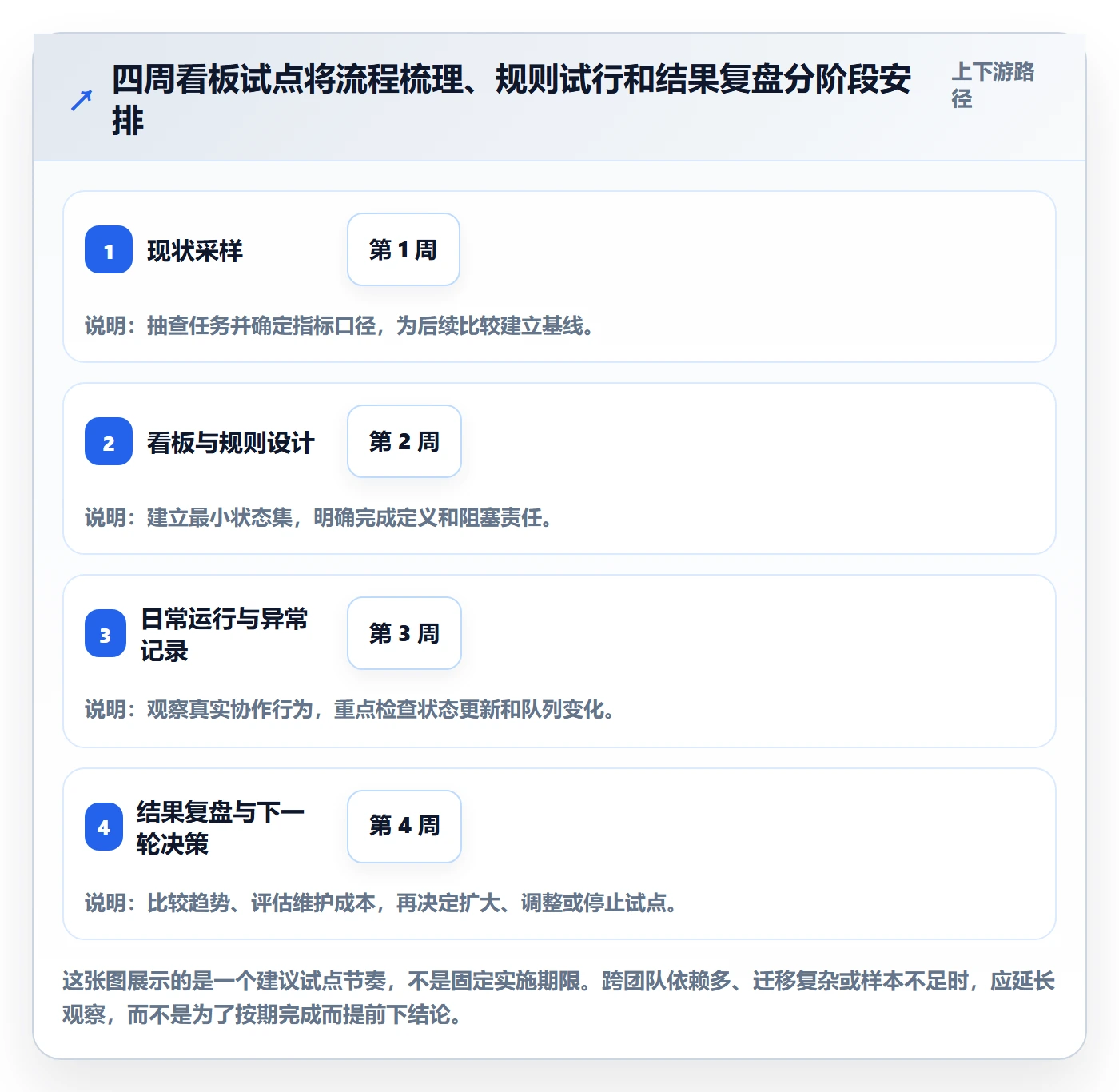

六、具体操作步骤:用四周建立可持续的看板试点
1. 第一周:选定范围,采集现状
不要一开始把所有团队、所有类型的工作都纳入试点。选一个边界清楚的产品小组或交付流程,明确追踪对象、数据起止点和试点负责人。抽查近期完成的工作,记录常见状态、等待节点、返工原因和阻塞情形。
- 确定看板覆盖的工作类型,以及哪些工作暂时不纳入。
- 回看近期已完成的任务,观察实际交接和等待,而不是只问理想流程。
- 建立基础数据口径,例如周期时间从何时开始、何时结束。
- 列出最常见的三类等待,避免一开始试图解决所有问题。
第一周的目标不是做出最完整的看板,而是形成一份可核对的现状说明。若团队连“任务何时算开始”都没有共识,暂时不要用周期数据比较前后变化。
2. 第二周:设计最小可用看板和流转规则
根据实际流程设置必要状态,并为关键状态写清进入条件、退出条件和推动责任。任务卡片只保留协作所需的信息,常见内容包括负责人、优先级、验收条件、阻塞原因和关联信息;字段是否必填,应由试点场景决定。
- 先确认列表达的是工作状态,而不是岗位名单。
- 为“开始”“评审完成”“测试通过”“交付完成”等关键节点写出可验证条件。
- 明确阻塞如何标记、谁负责协调、多久没有进展需要升级。
- 约定状态变化后由谁更新,避免把更新责任留给“大家”。
状态不要追求多。第一版可以先让卡片准确表达主要工作阶段,等待信息不足时再考虑拆分。对团队来说,少量真实、及时的状态,通常比大量没人维护的状态更有用。
3. 第三周:运行日常协作,关注卡片而非逐人汇报
日常检查可以围绕工作从完成方向回看:哪些任务快要完成,哪些任务停滞,哪些阻塞需要帮助。讨论的对象是工作流和下一步动作,不是要求每个成员逐条汇报自己忙了什么。
- 优先检查长期停滞、临近交付和存在跨团队依赖的卡片。
- 阻塞卡片记录原因、当前协调人和下一步行动。
- 尽量先帮助完成已有工作,再决定是否启动更多新工作。
- 发现规则不适用时记录例外,不要在讨论中临时改口径却不留痕。
如果团队有稳定的日常协作机制,可以把看板检查嵌入现有会议,不必为了“看板落地”增加一套重复会议。频率应按工作节奏决定;关键是问题出现后能及时被看见并有人跟进。
4. 第四周:检查变化,决定保留、调整或撤销
试点结束时,不只问“大家觉得好不好用”,还要抽查看板状态是否真实、任务是否更容易定位等待、更新成本是否可以接受。把开始试点前和试点期间的口径保持一致,再讨论指标变化是否值得继续观察。
- 检查状态更新滞后、阻塞时长和主要等待位置是否发生变化。
- 检查卡片字段和日常维护是否给团队带来不必要负担。
- 记录哪些变化由规则调整带来,哪些可能来自人员、工作量或外部条件变化。
- 明确下一轮只调整一到两个重点,安排复查日期和责任人。
下面的时间线是建议基准,不是所有组织都必须遵循的固定项目计划。若迁移、权限或合规要求复杂,应把工具与治理评估提前;若流程很简单,也可以压缩试点周期。

5. 形成团队能重复使用的看板操作约定
试点结果值得保留的部分,应沉淀成简明操作约定。约定不必写成厚重流程手册,但至少应包括工作如何进入、状态如何流转、什么情况需要标阻塞、谁负责更新,以及何时复查规则。
操作约定也要允许变化。产品发布节奏、团队结构和外部依赖发生变化后,原有看板可能不再反映真实流程。每次调整都记录原因和日期,后续才有机会判断是流程改善,还是规则频繁变动导致数据失去可比性。
七、不同团队的行动建议与取舍
1. 小团队:先选轻量流程,避免把管理成本做大
小团队往往成员兼任多个角色,流程跨度短,状态变化也快。此时优先选择少量列、简单规则和容易维护的字段。若一项工作从开发到验证之间没有明显队列,专门拆出多个列未必有价值。
小团队要取舍的是可见度和更新负担。先保证工作边界清楚、阻塞看得见、完成条件一致,再考虑增加指标和自动化。若看板维护本身占用大量时间,应先删减没有决策价值的字段。
2. 中大型组织:先统一关键口径,再保留团队差异
多个团队共用交付流程时,统一所有列名未必是最好的治理方式。更值得统一的是关键口径,例如什么算进入交付、什么算完成、阻塞如何记录、跨团队依赖如何识别。各团队可以保留适合自己的中间状态,但指标定义要可解释。
组织层面还需考虑权限、审计、数据治理、跨项目视图和系统迁移。选用工具时,先梳理不可妥协的要求,再用真实工作流做验证。统一平台可以改善信息连接,但不能自动消除团队之间的流程差异。
3. 需求变化频繁:设置明确的入口与插单规则
需求频繁变化的团队,容易让看板变成不断增加的待办池。此时要明确新工作由谁评估、哪些条件允许插单、被插入的工作会影响什么,以及原计划如何调整。若所有工作都被标成最高优先级,优先级字段就失去作用。
这种场景的取舍重点是响应速度与承诺稳定性。完全拒绝临时需求可能不现实;但无条件接入也会让在制品持续膨胀。团队需要公开说明插单带来的影响,而不是假装新工作没有挤占其他工作的时间。
4. 评审或测试拥堵:先修瓶颈,不急着扩充流程
如果代码评审经常排队,可以先明确评审责任、约定提交条件,或安排团队成员定期清理评审队列。如果测试环境等待突出,则要查环境预约、部署频率和测试依赖。新增“待评审”或“待测试”列的价值,在于让队列可见并触发协作,而不是列数本身。
取舍上,要避免把局部速度优化成新的系统瓶颈。例如加快开发而不增加评审能力,可能只是让更多任务堆到评审队列;提高测试任务接入量而不解决环境冲突,也可能扩大拥堵。
5. 需要迁移或私有化:把迁移风险纳入流程设计
如果组织需要从现有系统迁移,或有私有化部署要求,应在试点初期同时评估系统能力和业务连续性。除了确认目标工具支持哪些流程,还要核对历史数据、附件、权限、审计要求、集成依赖和切换窗口。迁移范围越大,越需要先小范围验证。
选择上要在控制权、运维成本、迁移风险和团队易用性之间权衡。私有化部署可能更符合特定治理要求,但也需要组织承担相应运维与升级安排;平滑迁移能力可以降低切换障碍,却不能替代数据核验、用户培训和旧流程清理。

八、最终判断:看板价值来自反馈闭环,而不是看板本身
1. 用这五步检查看板是否真正发挥作用
一张研发看板是否值得继续使用,可以从五个问题判断:工作边界是否清楚;状态是否准确反映实际;等待和阻塞是否容易定位;团队是否有人采取行动;试验结果是否定期复盘。若其中任何一步缺失,看板都可能逐渐变成过时的数据展示。
- 从真实完成的工作中梳理流程,不从模板推导团队实际。
- 建立最小可用状态集,写清进入条件、退出条件和责任人。
- 约定阻塞、插单、状态更新和完成定义,减少口头解释。
- 观察周期、在制品、等待和返工等信号,先确认统计口径。
- 每轮只针对少数瓶颈调整,再决定扩大、保留或撤销改动。
2. 下一步从一张看板的一个瓶颈开始
如果团队已经有看板,下一步不一定是重做全部流程。先随机抽查十到二十张近期完成或停滞的卡片,核对状态是否真实、等待发生在哪里、阻塞有没有责任人。这个小样本不能代表所有团队,却足以帮助发现最值得进一步验证的问题。
我的核心判断是:看板不是把工作放到墙上,而是把流程中的等待变成团队可以讨论和处理的对象。先让工作流真实可见,再用少量规则推动协作,最后依据数据和现场反馈持续调整。这样做出来的看板,未必列最多、图表最丰富,却更有机会帮助研发团队稳定交付。

常见问题解答(FAQ)
1. 研发团队的看板应该设置哪些列?
我第一次给团队搭看板时,很容易想把需求、开发、测试、发布等环节全部拆成列,但列越多,维护起来越复杂。遇到团队流程和模板不一样时,我也不确定该照搬模板还是重新设计。
先梳理近期真实任务从进入团队到交付的步骤,再把列设置为能反映工作状态的阶段。每列都要明确任务进入和离开的条件;如果某个阶段没有独立的等待、交接或管理意义,可以合并。试运行一段时间后,观察任务是否经常停在某列、团队是否能准确更新状态,再调整列名和结构。
2. 看板上的在制品限制应该怎么设置?
我发现团队同时开了很多任务,大家看起来都很忙,但一些工作迟迟没有完成。想设置在制品限制,又担心限额设得太低会影响紧急任务,设得太高则起不到作用。
先统计一个代表性周期内各流程阶段同时进行的任务数量和等待情况,选择一个容易出现堆积的阶段试行限制,不必套用固定数值。超限时,团队应优先协助推进已有任务,而不是继续开新任务;同时约定紧急事项如何例外处理。复盘时观察任务等待时间、阻塞情况和交付节奏,再调整限制,且不要把限额当作个人绩效指标。
3. 看板上的任务长期不动或被阻塞,团队应该怎么处理?
我们有时会发现任务卡在代码评审、测试环境或外部依赖环节,虽然看板上能看到它停住了,却没人知道接下来由谁推动。也有任务已经恢复进展,但状态没有及时更新,导致看板和实际工作不一致。
为阻塞任务记录阻塞原因、发现时间、当前跟进人和下一步行动,并在团队日常检查时优先讨论长期停滞项。解除阻塞后及时更新状态;若同类阻塞反复出现,就在复盘中追查流程、资源或协作规则上的原因,而不只催促具体执行者。
4. 如何判断研发看板是否真正改善了流程?
看板上线后,任务状态变得更直观,但我不确定这是否代表交付真的改善了。尤其团队任务大小不同、插单频繁时,单看完成数量容易得出误导性的结论。
同时观察周期时间、交付吞吐量、在制品数量和阻塞时长,并先统一口径:例如周期时间按任务开始实际处理到完成计算,吞吐量按固定周期内完成的任务数统计。对比同一团队、相近工作类型和相邻周期的趋势,结合插单、返工等背景解释变化;这些指标用于发现流程问题,不宜单独用于个人排名。
核心关键词
文章包含AI辅助创作:看板如何做好看板?研发团队流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/481231
