很多团队上线 Kanban 后,任务卡片变得整齐了,交付却没有更快:需求仍不断插入,设计和测试环节照样排队,产品经理每天花时间追问“做到哪一步”。这通常不是看板工具选错了,而是团队只展示了任务状态,没有设计工作流、流转规则和反馈机制。看板落地的关键,不是把工作贴出来,而是让工作如何流动、在哪里等待、由谁协同,都能被团队看见并据此调整。
Kanban落地方案:产品经理开展看板的最佳实践案例解析
一、先给结论:看板不是任务墙,而是工作流管理机制
1. 先看流动,再看工具
我判断一个团队是否真正开始使用 Kanban,不会先看它选了什么软件,也不会先数看板上有多少列。我会先问三个问题:团队能否说清一项工作从提出到交付会经过哪些环节?每个环节的进入、完成条件是否明确?工作堆积时,团队是否知道下一步该协助谁、解决什么阻塞?
如果这三个问题没有答案,漂亮的看板大概率只是电子任务列表。它可以让状态更容易查看,却不一定能改善交付。相反,一块简单的白板只要能体现真实流程、工作规则和阻塞信息,也可能比功能丰富但无人维护的系统更有用。
2. 落地的核心是四件事
在产品团队里,我会把 Kanban 落地拆成四个互相依赖的部分:可视化真实工作流、明确工作规则、限制在制品、建立反馈和改进节奏。少了其中任何一项,看板都可能退化成“卡片搬家”。
- 可视化工作流:展示工作从需求进入到交付完成的实际路径,而不是照搬组织架构或岗位名称。
- 明确工作规则:说清楚卡片何时可以进入某一列、何时算完成、阻塞如何处理。
- 管理在制品:控制同时开始但尚未完成的工作量,让过载和等待变得可见。
- 建立反馈机制:通过协作、补充工作和复盘,持续检验规则是否有效。
我的判断是:工具让流程可见,规则让流程可执行,反馈才让流程逐渐变好。只做第一步,团队看到的可能只是更多颜色的卡片;把四部分连起来,才有机会识别等待、减少无效切换并改善交付预测。

二、为什么看板常常“上线了”,交付还是堵
1. 产品工作不是一条整齐的直线
产品经理推动看板时,面对的往往不是一组边界清晰、顺序固定的任务。一个需求可能需要补充用户反馈,设计稿可能等待业务确认,开发中可能发现技术约束,测试阶段也可能暴露需求理解偏差。与此同时,线上问题、管理层临时事项和重要客户反馈还会改变原有优先级。
如果团队只把任务从“待办”拖到“进行中”,这些等待与变化就不会自动消失。它们只会藏在聊天记录、个人记忆和会议纪要里。看板要做的不是假装工作稳定,而是帮助团队看清工作实际如何变化,并把变化对交付的影响显露出来。
2. 常见现场:卡片很多,真正完成的工作不多
下面用一个情景模拟说明问题,不代表某家企业的真实案例:一个产品小组由产品、设计、研发和测试成员共同交付,需求入口分散在评审会、即时沟通和缺陷反馈中。看板上“进行中”有很多卡片,但任务长时间不动,成员每天都在不同事项之间切换。
团队原先认为瓶颈是研发人手不足。但把卡片按等待原因回看后,发现不少工作并非持续开发,而是在等需求补充、设计确认、测试环境或外部接口。此时继续加开发任务,可能只会增加排队,并不能解决前置条件不充分和跨角色等待。
3. 先记录事实,不急着下结论
我会建议团队先观察两到四周,记录工作从进入到完成的时间、各阶段的在制品数量、阻塞原因和临时插入情况。观察的目的不是给个人排名,而是把“感觉很忙”拆成可讨论的问题:工作是不是集中堵在某个环节?等待是否反复发生?哪些任务经常被中途打断?
样本较少时,不宜把某一周的数据当作稳定规律;不同类型工作混在一起时,也不宜简单比较周期时间。先把工作项范围和起止口径说清楚,再看变化,团队才不容易被一个漂亮但误导性的数字带偏。

三、产品经理最容易踩的五个误区
1. 把看板等同于任务列表
任务列表回答的是“有哪些工作”,看板还要回答“工作如何流动”。如果一张卡片只有标题、负责人和截止日期,却没有明确状态、阻塞信息和完成条件,团队仍然无法判断它为什么停留,也难以知道怎样协助推进。
卡片不必塞满字段。我的经验判断是,字段应服务于协作决策,而不是为了让管理者获得更多填报信息。对多数产品团队而言,优先确保工作项描述、当前状态、优先级依据、阻塞原因和完成标准足够清楚,通常比添加一长串必填字段更有价值。
2. 按岗位分列,误把组织结构当作工作流
“产品待办、设计处理中、研发处理中、测试处理中”看起来很直观,但它容易把看板变成岗位交接记录。任务进入某个岗位列,并不代表它已经满足该阶段的开始条件,也不代表离开这一列时完成了约定结果。
列应该表示工作状态或阶段,而不是某个人的名字。团队可以保留负责人信息,但要把重点放在工作如何从一个状态流到下一个状态。例如,设计阶段的退出条件可以包括关键交互已评审、验收边界已明确;测试阶段的完成条件则需要说明缺陷处理和验收结果。
3. 列越多,状态就越清楚
把每种情况都拆成一列,可能带来表面精细、实际难维护的结果。团队需要花更多时间判断卡片该放哪一列,跨列统计也更难解释。反过来,列太少又可能把等待、执行和完成混为一谈,无法看出问题。
我通常建议先用能够呈现主要交接和瓶颈的最简流程起步,再观察是否有必要拆分。若一个阶段里的工作经常发生明显不同的等待或处理方式,拆分可能有诊断价值;如果拆分只是为了让状态名称更详细,却不会触发不同的协作动作,就不值得增加复杂度。
4. 把在制品限制当成个人绩效指标
WIP(在制品)限制的目的,是帮助团队管理同时进行的未完成工作,而不是限制某个成员“最多只能做几件事”。团队工作会受任务大小、角色分工和突发情况影响,单纯按人头分配固定数量,容易让限制变成新的考核压力。
当某列达到限制时,合理的反应不是继续悄悄开新工作,也不是责备最后进入该列的人,而是先讨论如何让现有工作向完成移动:有人能否协助处理阻塞?能否减少批量交接?是否需要补充需求信息?是否有工作可以暂停或重新排序?
5. 用“卡片移动速度”替代交付效果
卡片频繁移动,不代表客户更早获得价值;完成数量增加,也不一定说明团队做对了最重要的事情。产品经理需要把流动观察和价值判断连接起来,至少确认工作项的定义、优先级、验收结果和客户影响。
同样,周期时间缩短也不能自动证明看板带来了改善。需求复杂度、团队人员变化、假期、线上事故和工作范围调整都可能影响结果。若不记录这些背景,单看前后两个数字,很容易把同时发生误当作因果关系。

四、产品经理的专业判断逻辑:从工作流到指标
1. 先明确看板要解决的具体问题
在画列之前,我会要求团队把目标说成可以观察的问题,而不是抽象口号。“提高效率”不够具体;“减少进入测试后因验收条件不清而退回的工作项”更能指导设计。不同的问题需要不同的流程信息和指标,不能为了看起来专业,把所有统计项都放上去。
| 团队当前现象 | 优先观察的信息 | 不宜直接采取的动作 |
|---|---|---|
| 多个工作项长期停在同一阶段 | 停留时间、等待原因、进入条件是否满足 | 仅增加该岗位人手或要求加快处理 |
| 需求频繁插入并打断原计划 | 插入来源、紧急判定、被打断工作的数量 | 把所有新需求都标成最高优先级 |
| 任务持续开始但完成有限 | 在制品数量、工作切换、工作项大小 | 继续增加“进行中”任务以展示繁忙 |
| 测试或发布阶段反复退回 | 验收条件、缺陷类别、返工原因 | 只用增加测试时间来解释所有退回 |
2. 按决策需要设计工作流
一列是否应该存在,关键不在于它听起来是否专业,而在于团队是否需要针对其中的工作采取不同动作。如果“等待业务确认”与“等待测试环境”需要不同负责人和解决路径,把它们隐藏在同一个“阻塞”状态里,可能会降低可操作性;如果分成两列后没人据此采取不同动作,拆分就只是增加维护成本。
对跨职能产品团队,我一般从需求提出、待澄清、准备就绪、设计、开发、验证、待发布、完成等阶段开始讨论,但不会把这组名称当模板照抄。具体是否需要“待澄清”或“待发布”,取决于团队是否能定义进入条件、退出条件,以及该状态是否帮助团队做出实际决策。
3. 把“准备就绪”和“完成”写成团队语言
准备就绪不是表格勾选齐全,而是团队可以安全地开始工作。一个产品需求可能需要明确目标用户、问题描述、范围边界、关键验收条件和依赖;但探索性工作不一定能在启动前回答所有问题。规则应避免让文档完整度替代必要判断。
完成也不应只表示“开发人员已经提交代码”。团队需要根据交付类型约定完成标准,例如验收通过、必要说明更新、上线条件满足,或明确标注为尚未发布的状态。标准不必在所有工作类型之间完全相同,但必须让相关成员理解一致。
4. 指标优先服务于诊断,而不是承诺
在 Kanban 实践中,团队常会观察在制品、周期时间和交付吞吐量。它们分别帮助讨论当前未完成工作、工作从约定起点到完成经历的时间,以及一段时间内完成的工作项数量。指标的用途是提出更好的问题,不是自动给出改进方案。
统计周期、工作项范围、起止点必须先约定。比如“周期时间”从需求获批、进入开发,还是进入团队承诺的工作流开始?不同口径会产生不同结果。若不同类型的工作差异很大,团队还应分组观察,避免用少数复杂项目拉高整体中位数。

五、案例拆解:从“任务堆积”到可讨论的交付流
1. 案例边界与初始假设
下面是一组情景模拟数据,用于展示如何做落地判断,不是客户案例,也不代表行业基准。假设某产品小组有 12 名跨职能成员,需求来源包括路线图项目、日常优化和线上问题。团队每周记录一次工作状态,先用一个产品域试行 Kanban,避免一开始覆盖所有项目。

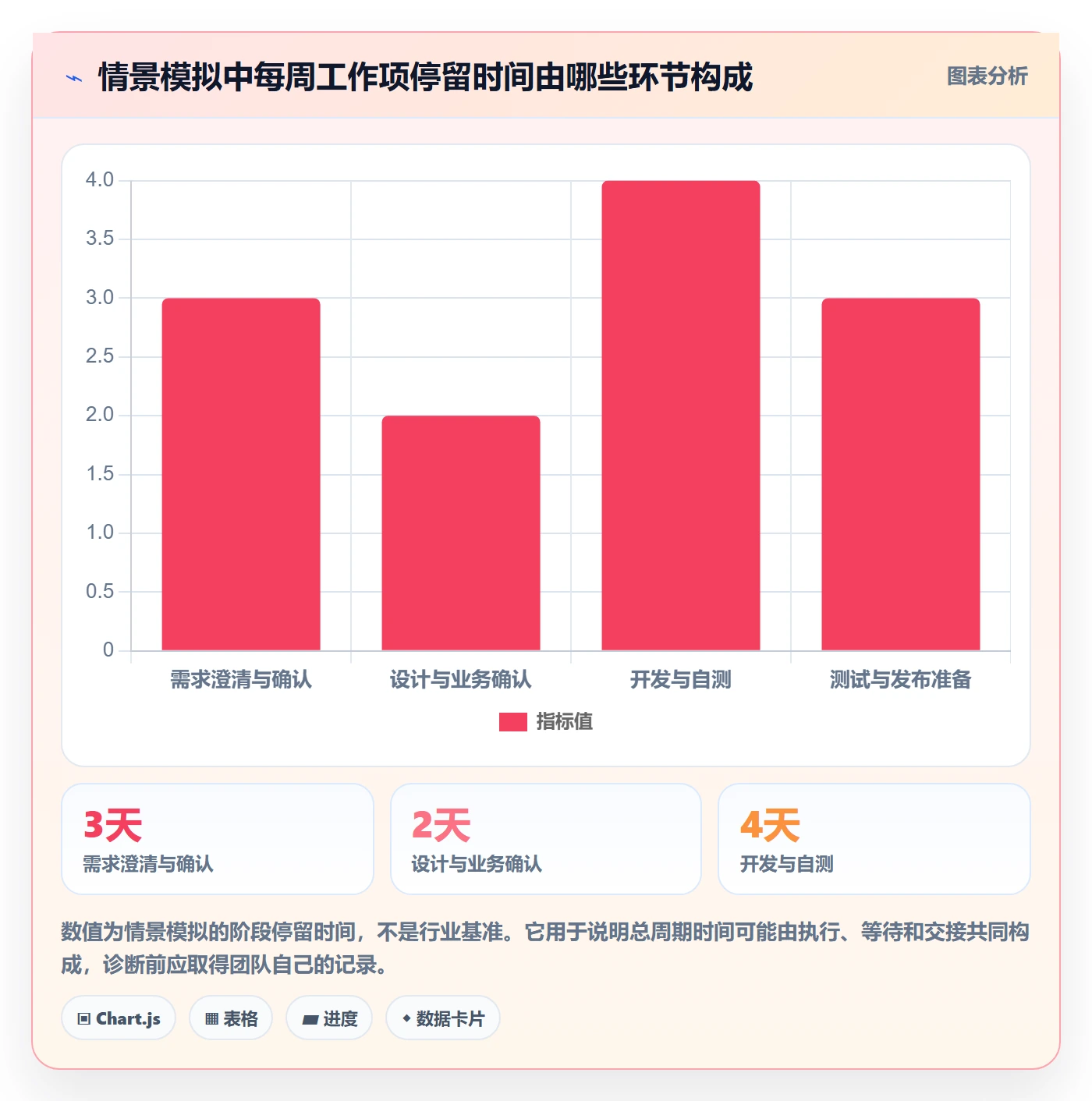

模拟基线设为:看板上平均有 42 个未完成工作项,工作项从团队承诺开始到完成的周期时间中位数为 12 天,每周完成约 16 个工作项。团队还发现,需求补充、业务确认和测试准备经常造成等待。这里的数字只是案例假设,用来演示比较方法;实际团队必须从自己的记录中取数。
2. 第一阶段:梳理真实流转,暂不急着设限制
团队先回看近期完成和未完成的工作项,追踪卡片实际经过的环节,而不是先开会投票决定列名。梳理后发现,原先笼统的“进行中”包含设计、开发、测试准备等不同状态,阻塞原因也没有单独记录。
团队随后明确了进入规则:只有目标、范围边界和关键验收条件达到约定程度,工作才进入准备就绪;跨部门依赖尚未确认的事项继续留在澄清阶段。对于探索性任务,团队另行注明假设和预期学习结果,不强求在启动前伪装成确定需求。
3. 第二阶段:识别队列,再试行 WIP 限制
团队观察到开发后待验证工作逐步堆积,于是把重点放在“开发完成但尚未验证”的队列,而不是立刻限制所有列。限制值没有照搬所谓行业标准,而是由团队根据当前未完成量、验证能力和历史等待情况设定初始值,再在复盘时判断是否合适。
达到限制后,团队约定先处理存量:开发成员协助补充测试信息,产品经理确认验收边界,测试成员尽早暴露环境准备问题。若线上事故确实需要插队,团队必须说明它替代或推迟了什么工作,避免“紧急”成为绕开优先级讨论的通道。

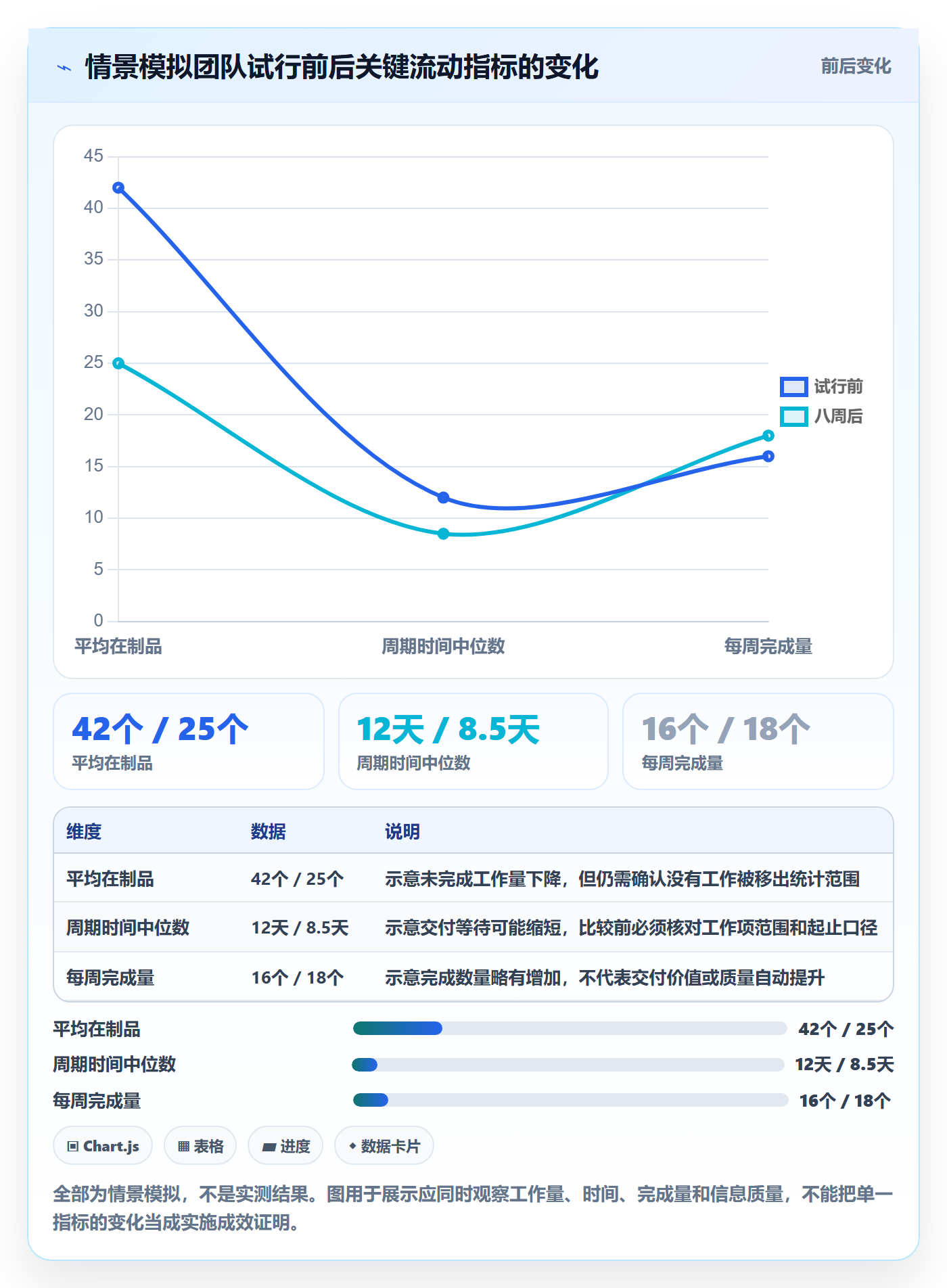

4. 第三阶段:用八周观察变化,不把变化直接归因于工具
情景模拟中,团队试行八周后记录到:平均在制品从 42 个降至 25 个,周期时间中位数从 12 天降至 8.5 天,每周完成量从 16 个增至 18 个。即使出现这些变化,也只能说观察期内指标发生变化,不能仅凭前后对比断言是看板导致。
还需要检查同期需求规模、工作项大小、人员休假、线上事故和统计范围是否相似。如果新周期里的任务普遍更小,吞吐量上升可能只是拆分口径变化;如果团队减少了低优先级工作,周期时间变化也可能与工作组合改变有关。
| 观察维度 | 试行前情景值 | 八周后情景值 | 复盘时要追问 |
|---|---|---|---|
| 平均在制品 | 42 个 | 25 个 | 未完成量下降是否伴随有效完成,还是仅仅把工作移出看板? |
| 周期时间中位数 | 12 天 | 8.5 天 | 起止点、工作项类型和复杂度是否保持可比? |
| 每周完成量 | 16 个 | 18 个 | 工作项拆分方式或统计口径是否发生变化? |
| 阻塞记录完整度 | 较多卡片未注明原因 | 多数阻塞有原因和跟进人 | 信息更透明后,阻塞是否真的得到处理? |

5. 案例真正值得借鉴的不是“提升百分比”
这个模拟案例最有价值的地方,不是某个百分比,而是改进路径:先统一工作项和统计口径,再让等待原因可见;随后只在明确瓶颈处试行限制;最后检查变化是否伴随工作范围或外部条件变化。这样的过程比直接宣布“上线看板后效率提高”更可信,也更容易复用。
团队还应把负面结果视为信息。如果 WIP 限制导致工作项长期无法进入某列,可能说明团队能力、工作分配或限制设得不合适;如果周期时间变短但返工增加,说明团队可能在速度和质量之间做了不理想的交换。看板不是证明方案正确的工具,而是让假设更早接受检验的工具。
6. 大型组织的工具判断:先看治理边界,再看功能清单
对于 100 人以上、跨多个团队协作的组织,工具需要支撑的不只是单个小组的拖拽体验,还包括权限治理、跨团队依赖、数据口径、部署与迁移等要求。若组织有数据边界或内网要求,可以把私有化部署纳入评估;若现有团队已有 Jira 工作流和历史项目数据,则应验证迁移过程中的字段、关联关系、权限、附件和历史记录能否按需要平滑承接。
例如,PingCode 面向中大型企业及 100 人以上组织提供项目管理能力,并支持私有化部署及 Jira 迁移。对于考虑国产替代的团队,它可以进入候选评估名单,但“适不适合”仍取决于组织的流程复杂度、部署要求、集成环境、迁移范围和服务保障。不要只凭功能页或“替代”标签做决定,应该用一条真实工作流和一批脱敏历史数据做验证。
产品经理参与选型时,建议要求供应方演示实际场景:跨团队依赖如何显示?权限是否能区分项目和成员?历史数据如何映射?自定义字段如何迁移?看板数据是否能按一致口径导出?演示中无法确认的项目,应记录为待验证项,而不是默认“支持”。具体功能、部署方式和迁移边界也应以当前产品方案及合同约定为准。
六、不同情况下怎么开始:把落地拆成可执行步骤
1. 小团队或单一产品线:先做最小可用看板
团队规模较小、协作链条短时,不必先追求复杂的度量和自动化。选择一个需求类型或一个产品域,整理真实状态,约定卡片最低信息要求,并确定谁负责更新阻塞信息。先让团队每周能回答“什么在等、为什么等、下一步由谁协助”,再逐渐增加必要规则。
- 选定一个工作范围,说明哪些工作进入试点、哪些暂时不纳入。
- 回看近期工作项,列出实际经过的阶段和常见等待。
- 定义每列进入和完成的条件,避免只用状态名称代替规则。
- 记录在制品和周期时间的口径,至少保持试点前后一致。
- 安排固定复盘,选择一个可观察的问题做小步调整。
2. 需求频繁变化的团队:先治理入口,不要先封锁变化
变化多并不意味着不能使用看板。关键是让变化有明确入口和代价。产品经理可以把需求来源、紧急理由、决策人和被替代的工作记录下来,区分真正需要立即响应的线上风险,与只是“希望尽快”的新需求。
如果临时事项确实必须插入,团队应共同决定它会挤占哪项工作、影响哪个交付预期。这样做不是为了拒绝变化,而是让优先级调整有透明的后果,避免团队表面上什么都答应,实际把所有工作拖慢。
3. 跨职能或跨团队协作:重点观察交接和依赖
当产品、设计、研发、测试、运营或外部供应方共同参与交付时,瓶颈往往出现在交接边界。团队应明确依赖方、所需输入、交付物和跟进人,而不仅仅是把卡片移到“等待”列。
跨团队看板还需要明确哪些信息可以共享、谁能查看或修改、指标按团队还是按端到端工作流统计。若每个团队都用不同的“完成”定义,汇总出来的吞吐量和周期时间可能无法比较。此时先统一关键口径,通常比强行统一所有流程更现实。
4. 高合规或私有化要求:先做技术与治理验证
对有数据驻留、访问控制、审计或内网部署要求的组织,工具评估不能只看交互设计。要提前验证部署架构、身份认证、权限模型、审计记录、备份恢复、升级方式和与现有系统的集成路径。技术验证应与业务试点并行,但两者的验收条件要分别明确。
若计划从既有平台迁移,还应先选取有代表性的项目做迁移演练,包括复杂字段、历史任务、附件、评论、成员权限和关联关系。迁移成功不只是“卡片能导入”,还要确认后续团队可以继续使用历史信息、报告口径没有失真,并且切换期间的责任边界清楚。

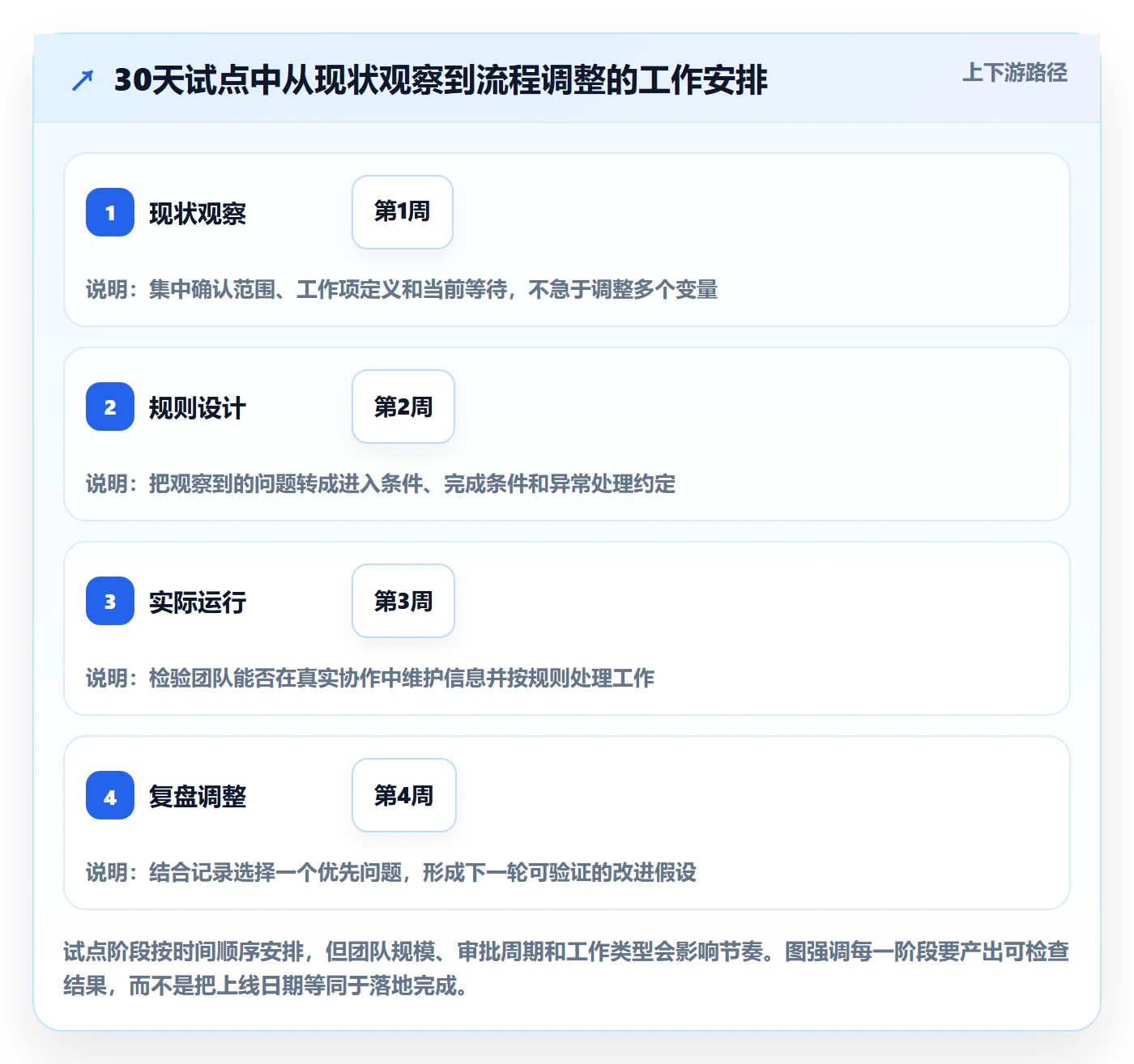

5. 30天试点安排:用短周期验证假设
| 阶段 | 建议工作 | 可交付结果 |
|---|---|---|
| 第1周:理解现状 | 选试点范围,收集近期工作项、等待和插入情况 | 当前流程草图、主要问题假设、统计口径 |
| 第2周:设计规则 | 明确列、进入条件、完成条件、阻塞和紧急事项规则 | 最小可用看板、团队约定 |
| 第3周:实际运行 | 使用看板管理新进入的工作,记录阻塞和在制品 | 真实流动记录、规则执行中的疑问 |
| 第4周:复盘调整 | 分析等待、工作切换和插入,挑选一个问题验证 | 下一轮改进假设和观察计划 |
30天不是承诺完成数字化转型,而是足以检验团队能否稳定维护基本信息、规则是否可执行、数据是否能帮助识别问题。若试点期间遇到重大组织调整或异常事件,应说明它们对观察结果的影响,而不是为了按期交差硬给出成效结论。

七、不同情况下的取舍:没有一套规则适合所有团队
1. 流程简单还是细分状态
流程简单的团队可以用较少列快速启动,降低维护负担;若工作在某个阶段停留时间差异大,且需要不同协作动作,则可以考虑细分。取舍标准不是“看起来细不细”,而是新增状态能否帮助团队做出更明确的决定。
| 选择 | 优势 | 代价或风险 | 更适合的情况 |
|---|---|---|---|
| 较少状态 | 易理解、易维护、上手快 | 等待原因可能被隐藏在宽泛状态里 | 流程较短、团队刚开始建立共同语言 |
| 较细状态 | 更容易定位交接和队列 | 维护成本上升,成员可能争论卡片归属 | 阶段之间的处理规则和负责人明显不同 |
2. 设置限制还是先观察
当团队已经确认在制品过多、任务频繁切换,且成员能协助处理存量时,可以试行限制;如果工作流程尚未梳理、数据极少、突发任务占比很高,先观察一段时间可能更稳妥。限制过早可能压住真实问题,甚至诱发团队把工作拆得不自然或转移到看板之外。
WIP 限制应当是可讨论、可调整的团队约定。每次调整后都要记录原因与观察周期,不要今天根据一次拥堵下调、下周因为着急又取消。稳定观察并不等于僵化执行;它是为了区分结构性问题与短期波动。
3. 追求可比指标还是保留工作差异
多团队组织常希望统一报表,但不同产品域、工作类型和交付路径可能差异明显。完全统一口径有助于汇总,却可能掩盖复杂项目和探索性工作的特点;每个团队都自行定义,又会让横向比较失去意义。
较稳妥的办法是分层:统一少数基础定义,例如工作项进入统计的时间点、完成状态的含义和统计周期;允许团队保留符合自身流程的局部状态与附加指标。用于高层汇总的数据要说明边界,不要把不同工作类型的数值直接排成效率榜。
4. 自建看板还是采用项目管理平台
轻量团队用电子表格或简单看板快速验证流程,成本低、调整快;但当项目、权限、跨团队依赖、审计和报表需求增加后,手工同步可能带来信息重复、历史不可追溯和统计口径不一致。是否升级工具,应由实际治理成本和协作复杂度推动,而不是由“别人都在用”推动。
评估平台时,建议用真实场景做试用:拿一项跨角色需求走完流程,检查看板规则是否可配置、阻塞如何追踪、报表如何解释、权限是否满足要求、数据是否能导出。中大型组织还要把部署、迁移、集成、培训和持续管理的成本一并考虑,而不是只比较许可证价格。

八、上线后的复盘:看板需要持续改进,而不是一次验收
1. 复盘围绕工作流问题,不逐张点名
如果团队会议变成每个人轮流汇报卡片,成员很快会把看板当成监督工具。更有效的讨论方式是先从已完成工作和最接近完成的工作入手,再检查阻塞、等待和超出团队约定的在制品,最后讨论需要谁协助、规则哪里不清楚。
复盘时可以追问:哪些工作等待时间最长?哪些阻塞重复出现?哪些工作被中途打断?最近一次流程调整有没有产生预期变化?这些问题面向系统和协作,而不是寻找一个人来解释所有延误。
2. 一次只改少量关键规则
如果团队同时更改列结构、WIP 限制、优先级规则、会议节奏和统计口径,即使结果变化,也很难知道是哪项调整产生影响。更好的做法是明确一个改进假设,例如“补充准备就绪条件可能减少开发开始后的需求退回”,然后观察退回原因和发生频率是否变化。
如果数据不足,可以先做定性记录,但要标明观察范围和限制。小样本不适合包装成精确结论;它依然可以帮助团队决定下一步应该检查什么,只是不能被夸大为普遍规律。
3. 设定停止、调整或扩大试点的条件
试点不是必须扩大。如果团队无法维护卡片、工作规则与实际过程明显脱节,或工具成本已经超过协作收益,应先暂停扩展并修复基础问题。反过来,若团队能稳定使用规则、能够指出流程问题并提出可验证改进,再考虑扩大到相邻团队。
扩大前还要检查指标定义是否可以迁移、跨团队依赖是否清楚、权限治理是否可控,以及原有管理机制是否会与看板冲突。复制的是“识别问题并改进”的方法,不是机械复制某个团队的列名和限制值。

九、结语:先让问题看得见,再决定要不要加速
产品经理开展 Kanban,真正的价值不在于让每张卡片都拥有一个状态,而在于让团队能共同理解工作如何流动、为什么等待、改变规则后发生了什么。看板搭好只是开始,流程和规则是否贴合真实工作,才决定它能不能进入日常协作。
我建议下一步先选一个边界清楚的产品域,回看最近一批已完成和未完成的工作项,画出实际流程,记录最常见的三类等待,并与团队共同确定一项可以观察的改进假设。不要先承诺效率提升比例,也不要先争论哪款工具最好。先让工作和阻塞变得可信、可见、可讨论,再用团队自己的数据决定该限制什么、调整什么,以及是否需要更强的管理平台。
常见问题解答(FAQ)
1. 产品经理开展 Kanban,第一步应该做什么?
我之前试过先找工具、搭列,再让团队把任务搬进去,结果看板有了,原来的协作问题却没解决。我想知道更稳妥的起步方式是什么。
先选一个范围明确的团队或工作流试行,并访谈产品、设计、研发、测试等协作角色,梳理工作从提出到交付的真实路径。上线前记录当前痛点和基准数据,例如在制品数量、周期时间及阻塞原因;先约定要改善的问题,再决定看板列和工具。
2. 产品团队的 Kanban 看板应该如何设计状态列?
我所在的团队有需求、设计、开发、测试等多个环节,但不同任务的流转方式并不完全一样。我担心直接照搬模板会让状态列看起来完整,实际却不能反映工作卡在哪里。
按真实工作流设置列,而不是按组织岗位或汇报层级机械拆分。每列都写清进入条件和完成条件,并明确阻塞任务如何标记、由谁协调;试运行后观察任务是否频繁跳列、长期停留或出现含义不清的状态,再精简或调整列。
3. Kanban 的在制品限制应该怎么设?
我经常看到团队同时开很多任务,但完成的工作不多;如果设置限制,又担心大家把它理解成个人工作量考核。我想知道怎样设限才有助于发现瓶颈,而不是增加压力。
先观察各阶段当前在制品数量和等待情况,再由团队为最容易堆积的阶段共同设定一个可调整的初始上限,不必套用通用固定数值。达到上限时,优先协助完成已有工作、排查阻塞或重新评估优先级,而不是继续无条件开新任务;之后结合等待时间和流转情况定期调整限制。
4. 怎样判断 Kanban 落地后是否真正改善了交付?
看板上线后,卡片状态变得更清楚,但我不确定这是否代表交付效率真的提高了。我想用数据复盘,又担心团队任务大小不同,单看完成数量会得出错误结论。
至少统一并持续观察在制品、周期时间和交付吞吐量的口径:明确统计哪些工作项、周期时间从何时起算、按什么周期统计完成量。比较试行前后的趋势,同时记录需求波动、任务类型和人员变化;状态更透明可以作为过程变化,但不能单凭某一项指标就断言看板导致效率提升。
核心关键词
文章包含AI辅助创作:Kanban落地方案:产品经理开展看板的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/480994
读者评论
文中把看板定位为工作流管理,而不只是任务墙,这个区分很实用。尤其是明确进入和完成条件,能减少团队对“进行中”的不同理解。
先观察两到四周再判断瓶颈,比直接认定是人手不足更稳妥。不过记录数据时确实要统一起止口径,否则周期时间很难比较。
WIP限制不该变成个人绩效指标,这点值得注意。团队达到限制后先协助完成存量,比继续开工或追责更符合看板的改进目的。
