已完成流程与规范:产品经理看板落地方案关键指标
产品团队的看板上,任务都标了负责人,状态也从“待办”一路更新到“已完成”,但版本依然延期,需求评审仍在排队,团队还说不清时间究竟耗在哪里。这类现象通常不是看板字段不够多,而是流程定义、指标口径和复盘动作没有连起来。看板落地的验收标准,不是卡片是否填满,而是团队能否用一致的数据识别问题、做出行动,并在之后验证变化。
一、核心结论:看板要从“状态展示”走到“流程改进”
1. 看板落地不是配置字段,而是建立共同约定
我评估一套产品看板是否真正落地,通常先看三个问题:团队成员是否对每个状态有相同理解;任务是否能按照约定条件流转;出现阻塞或延期时,团队是否能从看板找到下一步处理人和动作。如果其中任何一项只能靠某位项目经理口头解释,看板就还没有成为团队流程的一部分。
因此,落地方案应按“目标,流程,口径,指标,行动”串起来。先确定看板要解决什么问题,再定义工作如何流转,接着约定数据怎么算,最后明确谁在什么时间做什么决定。先把指标名称贴到看板上,再要求团队填数,往往只会得到一套更繁琐的任务清单。
2. 指标不是越多越好,而是要能触发管理动作
一个指标只有在团队知道“看到什么变化后,要检查什么、由谁处理”时,才具有管理价值。例如,周期变长本身不能说明团队变慢了;需要继续拆解等待、执行、评审和返工的时间,确认延长发生在哪个环节。否则,团队只是多了一张图,没有多一份判断依据。
建议第一阶段只选三至五个能直接对应当前痛点的指标,并为每个指标写明定义、数据来源、统计范围、复盘频率和责任人。等口径稳定、团队能够据此采取行动,再考虑扩充指标。
| 落地环节 | 需要回答的问题 | 可交付的规范 |
|---|---|---|
| 目标 | 看板想改善什么具体问题? | 一个清晰的业务或协作目标 |
| 流程 | 工作从哪里进入,什么条件下才算完成? | 状态定义、准入条件、退出条件与交接责任 |
| 数据 | 指标从哪里来,哪些事项计入? | 指标字典与数据维护规则 |
| 行动 | 出现异常后谁来做什么? | 复盘节奏、改进负责人和回看时间 |

二、背景与真实场景:为什么“任务都在板上”仍然会失控

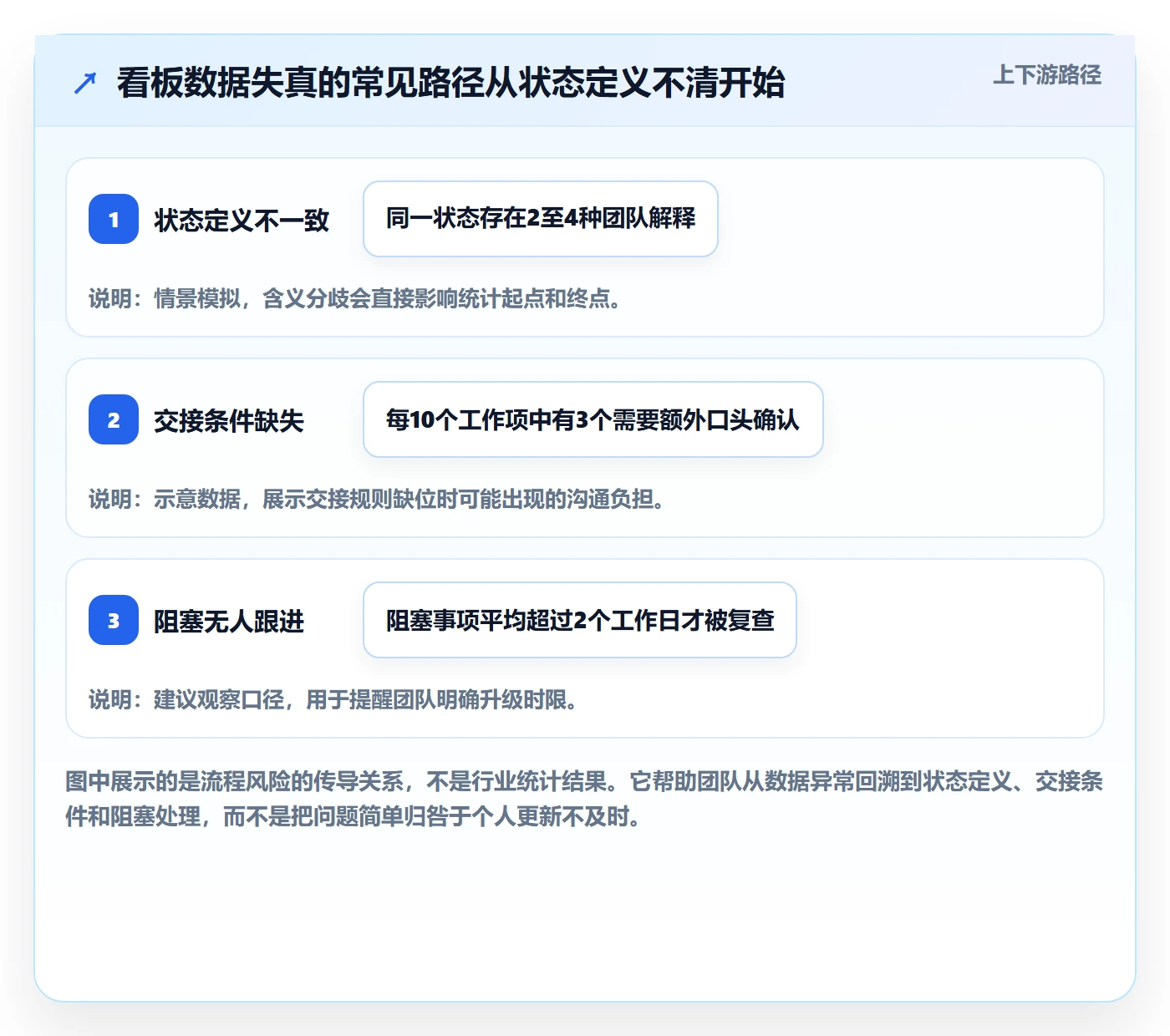

1. 同一个状态,团队成员可能理解成不同事情
在跨产品、设计、研发、测试协作的团队里,“进行中”很容易成为含义模糊的状态:有人认为需求评审通过就算进行中,有人认为开发开始才算;“已完成”也可能分别指开发完成、测试通过、发布上线或验收确认。状态名称看似一致,实际统计的却是不同工作阶段。
当定义不一致时,周期、延期率和吞吐量都会受到影响。更麻烦的是,团队成员会根据自己的理解更新状态,导致看板上的信息看起来完整,真实流程却无法复原。这也是为什么我通常先检查状态的准入和退出条件,而不是先讨论要不要新增更多列。
2. 任务停滞往往发生在交接与等待,而不是执行中
某项工作看起来仍处于“处理中”,并不意味着有人正在处理。它可能在等需求澄清、设计确认、技术评审、测试环境,也可能只是缺少一个明确的下一步负责人。只看状态总量,团队很难区分“正在做”和“没人推动”。
看板需要让等待变得可见:阻塞原因如何标记、谁负责清除阻塞、超过多长时间需要升级,都要有约定。若团队只要求大家每天更新卡片,却没有处理停滞事项的机制,更新频率上升并不一定带来交付改善。
3. 不同团队的工作形态决定了看板不能照抄模板
产品探索、版本交付、线上缺陷处理和合规审批,工作项的粒度与结束条件通常不同。探索性任务可能以假设验证结束,缺陷处理需要修复并验证,版本功能则可能要经过评审、开发、测试和发布。把它们塞进完全相同的流程,常会让某些任务长期停在不合适的状态。
一套适用的看板不需要追求“所有工作一模一样”,而要确保相似工作有可比较的规则,不同工作有清楚的分类。对跨团队协作而言,统一边界通常比统一全部细节更重要。

三、常见误区:看板为什么容易变成填报工具
1. 先堆指标,再追问指标要解决什么问题
周期、吞吐量、在制品、阻塞时长、延期率、返工比例都可能有用,但并非每个团队都需要一开始全部跟踪。指标越多,维护成本越高,也越容易出现“每周都报、没人行动”的情况。
我更倾向于用一个问题筛选指标:如果这个数发生变化,团队是否知道该查哪里、该找谁、接下来要做什么?如果答案是否定的,先不要把它放进常规看板。它可以作为临时诊断项,等团队明确用途后再决定是否长期保留。
2. 把任务数量、更新次数当作产出或效率
不同任务的工作量、风险和不确定性差异很大,单纯比较完结数量,容易鼓励拆分小任务、压低任务粒度,或把复杂事项留在看板之外。更新次数也只能说明数据记录行为,不能直接证明交付质量或业务价值。
看板指标首先用于理解工作流和发现系统瓶颈,不宜直接用于个人排名。若要用于绩效管理,必须另行说明适用范围、任务差异、质量约束和团队协作贡献,否则指标很容易被误用,也会改变成员的行为方式。
3. 把“已完成”当成天然清楚的事实
“已完成”至少要回答:工作是否按验收条件完成、测试或评审是否通过、是否已经交付到目标环境、是否还存在未处理的依赖项。若不同类型工作有不同完成定义,可以在共同原则下设置分类规则,避免用一个宽泛状态掩盖交付边界。
4. 看到指标变化就认定是看板带来的改善
上线看板后,吞吐量上升或延期减少,不一定完全由看板造成。团队可能同时调整了需求范围、人员配置、发布节奏或任务拆分方式。若不记录这些背景变量,就不能把前后差异直接归因于工具或流程改动。
更稳妥的做法是记录观察窗口、样本范围和同期变化,并把结论写成“观察到变化,值得继续验证”,而不是立刻宣称某项改动带来了确定效果。

四、专业判断逻辑:从管理问题推导流程与指标
1. 先把管理问题写成可检查的假设
“提高效率”“改善协作”太宽泛,不能直接指导看板设计。可以把它改写为一条可检查的假设,例如:“当前版本延期可能与需求进入开发前的澄清不充分有关;如果明确准入条件,预计能减少开发开始后的反复确认。”这不是提前认定原因,而是给后续观察设定方向。
假设里最好包含问题、可能原因、准备验证的变化和观察方式。这样团队可以在复盘时讨论证据,而不是围绕“感觉最近更顺了”争论。
2. 用最少状态描述真实流转
状态的作用是让下一步工作和责任清楚,不是把每个动作都变成一列。若一个状态无法改变责任归属、工作条件或管理决策,通常不值得单独设置。状态过粗会遮住等待,状态过细则会让成员花时间维护流程而非推进工作。
在状态设计时,我会检查每一列是否有明确的入口条件、出口条件、当前责任人,以及卡住时的处理方式。如果某一列只有名字,没有对应规则,就应先补规则,再决定是否保留。
3. 先定义口径,再看趋势
每个指标都要有可复算的定义。以交付周期为例,团队必须约定起点是进入“准备就绪”还是进入“开发中”,终点是测试通过还是完成发布。两种定义都可以成立,但算出的周期含义不同,不能混在同一条趋势线上比较。
吞吐量也需要明确统计周期、工作项类型和完成标准;延期率则要说明基准日期来自承诺日期、计划版本还是其他记录。定义统一之后,团队才能判断数据变动是流程变化,还是统计规则变了。
4. 用“指标,问题,动作”检验指标价值
| 指标 | 适合回答的问题 | 异常后的首个检查动作 | 不能单独证明什么 |
|---|---|---|---|
| 交付周期 | 工作从约定起点到完成通常经历多久? | 拆分执行时间与等待时间,检查长尾事项 | 不能单独证明某个人效率低 |
| 吞吐量 | 一个固定周期内完成多少符合定义的工作项? | 核对任务类型、拆分粒度与完成口径 | 不能单独代表业务价值或质量 |
| 在制品数量 | 同时推进的工作是否超过团队承载能力? | 检查并行工作、优先级切换和等待队列 | 不能单独判断任务一定过多 |
| 阻塞时长 | 工作在哪些依赖或交接环节等待? | 按原因分类,确认责任人和升级路径 | 不能单独说明阻塞由哪个角色造成 |
| 返工比例 | 完成后的工作有多少需要重新处理? | 核对返工定义、来源和发生阶段 | 不能单独区分需求变化与交付缺陷 |
5. 用团队趋势,不用未经校准的横向排名
不同团队的任务粒度、交付类型、依赖关系和发布节奏不同,直接比较周期或吞吐量,容易把工作结构差异误读为表现差异。优先观察同一团队在相同口径下的趋势,再结合工作类型和外部变化解释原因。
如果必须跨团队比较,应先统一统计边界,并把任务类型、团队规模、依赖复杂度等背景纳入解释。比较的目的应是发现可交流的做法或需要支持的瓶颈,而不是制造脱离上下文的名次。

五、具体案例与数据观察:用一组模拟数据演示如何复盘
1. 场景设定:一个跨角色产品团队反复出现延期
以下案例为情景模拟,不代表真实企业或行业基准。假设某产品团队有约二十名成员,产品、设计、研发和测试共同维护一个工作看板。团队连续几个迭代发现,计划中的功能经常延后,成员最初把原因归结为“开发排期太紧”。
复盘时,团队没有先增加任务状态,而是抽查工作项的时间记录,发现不少需求在进入开发后仍反复补充验收条件。看板上的“进行中”状态混合了需求澄清、设计确认和开发执行,导致团队无法区分真正的编码时间与前置等待时间。
2. 先修流程,再看数据是否出现一致变化
团队随后做了三项调整:第一,为“准备就绪”定义最小准入条件,包括目标用户、验收标准和关键依赖;第二,将阻塞事项按需求澄清、评审等待、外部依赖和技术问题分类;第三,每周复盘超过约定时间仍未推进的事项,由对应责任人说明下一步处理动作。
为了避免把变化过度归因于某一项调整,团队同时记录了范围变化、人员变动和发布节奏。下面的数字是为了展示分析方式而设置的模拟观察值,团队实际应用时应替换为自己的数据,并明确样本区间。
| 观察项 | 调整前四周 | 调整后四周 | 读数时要注意什么 |
|---|---|---|---|
| 工作项中位交付周期 | 12个工作日 | 9个工作日 | 确认起止状态、工作类型和样本数量一致 |
| 开发开始后的需求补充次数 | 每10项约6次 | 每10项约3次 | 要区分必要的新信息与原验收条件缺失 |
| 阻塞事项平均等待时长 | 3.5个工作日 | 2.2个工作日 | 按阻塞原因拆分,不能只看总平均值 |
| 承诺工作按期完成比例 | 约62% | 约74% | 需核对承诺日期是否在周期中途被修改 |
3. 数据改善不等于问题已经解决
从模拟数据看,周期、需求补充、阻塞等待和按期完成比例都有改善,但这只能支持“值得继续观察”的判断,不能证明变化完全由准入规范带来。若同期任务变简单、团队减少了紧急插单,或者发布时间发生变化,结果也可能随之改变。
因此,复盘还要追问两个问题:改进是否在不同类型的工作项中都出现,变化是否持续超过一个观察周期。如果只看整体均值,少量简单任务可能掩盖复杂任务仍然滞后的情况。中位数、分布区间和具体长尾案例,往往比单个平均数更能说明问题。

4. 指标口径示例:建立团队自己的数据字典
团队可以从一张轻量指标字典开始,不必先建设复杂的数据系统。最重要的是让不同成员能用相同规则复算同一个数值,并知道这项数据适用于什么决策。
| 字段 | 示例内容 |
|---|---|
| 指标名称 | 工作项交付周期 |
| 团队定义 | 从进入“准备就绪”到满足团队“已完成”条件的工作日数 |
| 统计范围 | 纳入已完成的产品功能项;缺陷和探索任务单独统计 |
| 特殊规则 | 取消项不计入;暂停时间是否计入需由团队明确并保持一致 |
| 数据来源 | 看板状态变更记录与工作项类型字段 |
| 复盘责任人 | 流程负责人汇总,团队共同解释异常原因 |
| 适用决策 | 识别周期趋势和长时间停滞项,不作为个人绩效排名 |
5. 看平均值之外,也要检查长尾与样本构成
若大部分事项在数天内完成,但少数事项等待数周,平均值可能被长尾拉高,也可能因为样本构成变化而看起来突然改善。建议至少同时查看中位数、较长周期事项数量和阻塞原因分布。具体展示方式可以按团队的数据能力选择,不需要为了复杂图表而收集无法维护的数据。

六、不同情况下的行动建议:按团队成熟度分阶段落地
1. 刚开始使用看板:先统一最小流程
如果团队目前主要靠会议和消息推进事项,先不要急着做复杂指标。选择一种主要工作类型,梳理从进入到完成的真实路径,为每个状态写一句准入条件和一句退出条件,再明确负责人如何交接。
启动阶段可以只记录工作项类型、当前状态、责任人、阻塞原因和关键日期。先确保数据可信、成员愿意维护,再考虑周期或质量指标。最小可用规则比完整但无人执行的流程手册更有价值。
2. 已有看板但延期频繁:优先追踪等待与范围变化
如果团队已经在用看板,却持续延期,不要立刻把任务拆得更细或给成员设更紧的期限。先检查工作项在不同状态停留多久、哪些依赖反复出现、承诺范围是否在周期中途发生变化。
如果等待主要集中在评审,就明确评审的准入材料、排期责任和超时处理;如果集中在需求澄清,就补充进入开发前的必要信息;如果集中在外部依赖,就建立依赖负责人和升级机制。指标的作用是指向需要验证的环节,不是自动给出答案。
3. 任务不断增加、在制品过多:限制并行并检查优先级机制
当团队同时启动大量事项,完成速度却没有同步增长,可能是并行工作过多、频繁切换或优先级不断被打断。此时可以先观察在制品数量、未完成事项的年龄和新任务插入频率,再由团队试行明确的并行上限。
并行上限不是越低越好,也不是用来禁止必要的紧急处理。团队应事先定义哪些情况允许插队、谁有权调整顺序,以及插入新事项时哪些工作需要延后。没有例外规则的限制容易被绕开,有清晰规则的限制才可能帮助团队减少隐性切换成本。
4. 工作类型差异明显:拆分统计,不强求一套口径覆盖全部事项
如果同一看板同时管理探索任务、版本功能、缺陷和运营请求,建议先按工作类型分组。不同类型可以共享部分状态,也可以在完成定义、周期起点和质量标准上保留差异。
例如,探索任务的完成可能意味着形成经过验证的结论,而不是上线功能;缺陷项的完成通常需要修复和验证;功能项则可能要满足发布条件。先统一共同边界,再细分特殊流程,比强行让所有工作套同一指标更可靠。
5. 数据可信度不足:先治理维护机制,不急着做趋势预测
若状态长期不更新、完成日期靠人工补录、工作项类型缺失,团队看到的趋势很可能反映记录习惯,而不是实际流程。先抽查一小批工作项,比较记录与实际事件是否一致,再找出最常见的数据缺口。
治理动作应尽量放进日常流程,例如状态切换时要求填写必要字段,阻塞时选择原因分类,完成时校验验收条件。不要把数据清理全部留给某位负责人月底补做;人工补录越多,越难解释数据与现场的偏差。

七、不同情况下的取舍:一致性、细节与维护成本如何平衡
1. 状态设计:少而清楚,还是细而可观测
状态较少,成员更新负担低,适合流程相对稳定、团队规模较小或刚刚开始规范协作的场景;代价是等待环节可能被压在一个大状态里。状态较细,便于识别交接和队列,但维护成本会上升,也更容易发生“为了更新状态而更新状态”。
判断标准不是状态数量,而是新增状态能否带来新的责任边界或管理动作。如果只是把“处理中”拆成多个名字,却没人据此改变协作方式,增加状态没有多少收益。
2. 统一流程:统一共同规则,保留合理差异
跨团队统一流程有助于减少交接误解,也便于汇总组织层面的风险;但如果为了汇总方便,强迫不同工作类型使用相同完成定义,数据可能变得整齐却失真。更稳妥的做法是统一字段含义、关键交接和基础数据规则,同时允许特定工作类型保留额外状态或验收条件。
3. 数据精度:精细追踪与低维护成本之间要做选择
精确记录每一次等待开始与结束,有助于做深入诊断,但需要团队持续维护事件数据。若组织尚无稳定的数据记录能力,可以先用状态变更时间和定期抽样获得粗粒度观察,再判断是否值得增加更细的记录要求。
记录精度应该服务于决策价值。若精细数据不会改变团队行动,就没有必要要求所有成员承担额外填报负担。反过来,若某个高风险环节长期无法定位,适度增加记录粒度可能是合理投资。
4. 团队监控:流程诊断优先,个人评价慎用
看板数据更适合先用于分析工作系统:队列在哪里形成、依赖为何反复、规则是否可执行、范围是否频繁变化。直接按完成数或周期给个人排序,会忽略任务难度、协作投入和工作类型差异,且可能诱导成员选择更容易被统计的工作。
如果组织确有绩效评估需求,应把看板数据作为多种证据之一,结合角色责任、质量、业务结果和协作贡献,并让统计口径及使用范围透明。不能因为数据可见,就把它当成天然公平的评价标准。
5. 复盘频率:固定节奏与异常触发并用
每周或每个迭代固定复盘,适合团队建立稳定的观察习惯;但如果团队只在例会上看图,紧急阻塞可能等不到下次会议。可以把常规趋势放在固定节奏中讨论,同时对超过团队设定时限的阻塞项设置即时提醒或升级机制。
复盘不必把每个指标都解释一遍。优先讨论显著偏离预期的变化、影响范围较大的阻塞,以及上次改进动作是否有效。会议结束时至少留下责任人、下一步行动和回看时间,否则数据分析很容易停留在解释层面。

八、落地检查清单与下一步行动
1. 上线前检查流程是否说得清楚
- 看板目标是否对应一个具体的协作或交付问题?
- 工作项类型是否能区分主要工作形态?
- 每个状态是否有进入条件、退出条件和责任边界?
- “已完成”是否有可验证的定义,而不是依赖个人理解?
- 阻塞、插单、取消和跨周期事项是否有基本处理规则?
2. 上线后检查数据是否可解释
- 核心指标是否写明统计范围、公式、数据来源与复盘频率?
- 团队成员能否使用同一口径复算数据?
- 数据异常后,是否有明确的核对步骤,而不是直接归责?
- 改进动作是否记录负责人、完成时间和回看安排?
- 趋势变化是否结合任务构成、范围变更和人员情况解释?
3. 用四周试运行,而不是一次性追求完美
对大多数团队而言,可以先用四周做一个轻量试运行:第一周确认状态与数据字段;第二周抽查记录质量,修订不清楚的口径;第三周开始复盘一至两个核心指标;第四周检查流程调整是否带来值得继续观察的变化。这个周期只是执行建议,团队也可以按迭代节奏调整。
试运行期间,不要为了图表完整而追求大量数据,也不要把短期波动包装成确定结论。更有用的交付物是:一份团队认可的流程定义、一份可以复算的指标字典、一组经过核对的基线数据,以及一条带有责任人和回看时间的改进记录。
4. 下一步怎么做
如果你正在从零搭建看板,先选一个最常发生、影响也最明显的流程问题,写出可验证的假设;如果看板已经运行但效果不清楚,先抽查十到二十个近期工作项,核对状态变化、等待原因和完成定义;如果数据已经不少却没人使用,就从最近一次复盘开始,检查是否存在“指标异常,具体行动”之间的断点。
真正有效的看板,不是把所有工作都显示出来,而是让团队更早看见等待、更准确解释变化,并把解释转化为下一步行动。先把流程边界和数据口径做实,再逐步增加指标;先改善团队工作系统,再谨慎讨论个人评价。能够持续完成这两步,看板才从一张任务墙变成了可验证、可调整的协作机制。

常见问题解答(FAQ)
1. 产品经理看板落地前,应该先确定哪些流程规范?
我在搭建看板时,常常会纠结该先选工具还是先设计状态。尤其产品、设计、研发和测试都参与时,同一个状态可能被不同角色理解成不同意思。
先梳理工作项从提出到完成的真实路径,再为每个状态写清进入条件、完成条件、负责人和交接要求。例如,“待开发”应明确需求是否已评审、验收条件是否齐备。优先定义团队当前最容易产生歧义或等待的环节,不必一开始就设计过多状态。
2. 产品团队看板应该关注哪些关键指标,口径怎么定?
我不想把看板做成一排没人解释的数字,但又需要判断交付是否稳定、问题卡在哪里。团队讨论周期、吞吐量或延期情况时,也经常发现每个人采用的统计口径不一样。
可从交付周期、吞吐量、在制品、阻塞时长和返工等维度选择指标,并为每项指标记录定义、统计范围、数据来源、更新频率和负责人。比如交付周期要明确起止状态,吞吐量要明确统计周期、工作项类型及“完成”的定义;先保持口径一致,再观察团队自身趋势,不把它们当作通用行业基准。
3. 如何用看板指标发现流程瓶颈,而不是只看任务数量?
我遇到过看板上任务很多,却说不清究竟是需求评审慢、开发资源不足,还是测试环节积压。单看未完成任务总数,往往不足以支持下一步决策。
按流程阶段观察在制品数量、等待时间和阻塞时长,并为阻塞记录原因与发生时间。若某一阶段积压持续增加,就核查该环节的准入条件、交接等待和资源安排;不要仅凭某个时点的任务数量下结论,应结合一段时间的趋势和具体工作项复核。
4. 看板上线后,怎样判断它是否真正改善了团队流程?
我担心团队只是按要求更新状态,看板看起来很完整,实际延期和返工却没有变化。复盘时,我也不确定该看使用情况,还是直接比较交付结果。
先设定看板要解决的具体问题和观察周期,再同时检查数据是否及时、完整,以及交付周期、阻塞或返工等相关趋势。发现变化后,结合工作项确认原因,记录流程调整、负责人和回看时间;看板活跃度只能说明使用情况,不能单独证明流程改善,也不宜直接作为个人绩效排名依据。
核心关键词
文章包含AI辅助创作:已完成流程与规范:产品经理看板落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/480884
读者评论
文章把看板落地拆成目标、流程、口径、指标和行动,逻辑比较清楚。尤其是先统一状态的准入与退出条件,能减少数据看起来完整、实际含义却不一致的问题。
文中的模拟数据明确标注为情景演示,这点很重要。周期缩短不能直接归因于看板调整,还要核对任务类型、范围和人员变化,避免把相关性当成因果。
指标不宜直接用于个人排名的提醒很实际。吞吐量和更新次数容易受任务拆分影响,团队更适合先用一致口径观察趋势,再结合阻塞原因安排改进。
