《待处理管理方法大全:产品经理看板制度设计落地清单》的核心,不是把所有新需求都塞进一个“待处理”列,而是让每项工作都能回答五个问题:为什么进队列、谁负责补齐信息、按什么规则排序、何时可以开始、什么情况下退出。看板只负责呈现,制度负责让信息可信、决策可追溯、任务能流动。没有这套规则,列越多、字段越全,团队也可能只是更整齐地堆积待办。
一、先讲结论:待处理是一套决策机制,不是一列任务
1. 先分清“待处理”里到底有什么
产品团队常把所有尚未开始的事情都叫待处理,但它们可能处于完全不同的阶段:有人刚提交了一个想法,有人正在补充需求背景,有人等产品评估,有人已经确认要做、只是在等排期,还有人卡在外部决策上。它们看起来都没有开工,下一步却不一样。
把这些事项混在同一列,表面上减少了看板列数,实际增加了判断成本。负责人需要逐张卡片追问“这是要做还是仅供参考”“还差什么信息”“谁来拍板”。因此,我设计待处理制度时,第一步不是讨论看板软件,而是识别队列中的工作类型,并为每种类型定义下一步动作。
2. 一张卡片必须有明确的下一步
我会用一个简单的问题检查待处理卡片是否有效:团队成员打开卡片后,能否在不临时询问创建人的情况下,判断接下来由谁做什么?如果答案是否定的,这张卡片还不是可管理任务,可能只是一个线索、提醒或未完成的讨论记录。
待处理队列至少应做到“可识别、可判断、可追踪”。可识别,意味着能看懂它要解决什么;可判断,意味着有足够信息决定是否进入下一步;可追踪,意味着负责人、状态和最近一次有效更新可以查到。优先级、截止时间等字段也要有用,但不能替代这三个基础条件。
3. 先统一规则,再讨论工具能力
工具能支持状态、字段、筛选、权限、提醒和报表,却不能替团队定义什么叫“准备就绪”,也不能自动解决“谁可以插单”。我通常先用一页制度说明写清入口、状态、责任、异常和复盘方式,再配置看板。这样做的好处是,工具更容易围绕真实流程设置,而不是因为软件里有某个字段就要求所有人填写。
判断制度是否有效,不看看板是不是满屏卡片,而看团队能否减少反复确认、无声等待和未经记录的优先级变更。任务总量大并不必然意味着管理失败;入口模糊、责任缺位、排序不可解释,才会让队列失去管理价值。

二、为什么待处理最容易失控:从产品现场看队列堵塞
1. 看板上“待处理”越来越长,通常不是团队不够努力
一个常见场景是:客户成功在群里转来一条客户意见,销售补充“客户很着急”,运营又加了一条活动诉求,研发负责人则把发现的问题也放进同一张表。每个人都认为自己已经完成了提交动作,但没有人负责把信息整理成可判断的事项。久而久之,产品经理成了人工检索器,反复找人补上下文。
这种队列膨胀看似是执行问题,根因往往在入口没有最低质量要求。提交者不用说明问题发生在哪类用户、影响有多大、当前有什么替代方案,团队就得在评审时补课。队列里每多一张缺信息的卡片,不只是多一项工作,还增加了一次未来沟通成本。
2. “待处理”长期不动,可能是状态定义出了问题
如果一张卡片连续几周停在待处理,不能简单归结为优先级低。它可能正在等需求方补材料,也可能已经被否决但没有关闭;可能需要管理层决策,也可能只是没有人知道谁该接手。状态只描述“没开始”,却不描述“为何没开始”,就无法区分正常等待和流程故障。
我会要求团队至少记录两项信息:当前等待的原因,以及下一次检查或触发动作。对于依赖外部反馈的事项,写明等待对象和跟进人;对于暂缓事项,记录暂缓原因和重新评估条件。等待本身不是问题,无法解释的等待才是问题。
3. 插单频繁会让优先级失去公信力
如果每个部门都能把自己的事项标成“紧急”,而团队没有插单授权和影响记录,原有排序会迅速失去意义。被挤出的工作并没有消失,只是延期风险被藏起来了。产品经理如果每次都口头答应,却不更新看板和承诺时间,团队看到的就不是实际工作,而是一份过期计划。
处理插单时,我建议把“提出紧急请求”和“批准改变当前承诺”分开。请求方说明业务影响和时间约束,指定决策人判断是否中断当前工作,并同步记录被挤出的事项及影响。这样做不是为了增加审批,而是让紧急决策的代价可见。
4. 状态越多不等于流程越清楚
有的团队把每个会议、每个角色的动作都做成一列,结果成员需要记住复杂的移动规则,更新状态本身变成额外工作。也有团队只保留“待办、进行中、完成”三列,把评估、等待、验证和阻塞都塞进备注。前者过度切分,后者过度合并,都会削弱看板对下一步的提示。
列是否应该单独存在,可以用两个问题判断:这类工作是否需要不同的负责人或决策?团队是否需要单独观察它的滞留与流量?如果两项都没有,通常可以先不单独设列;如果有,就应让状态差异能够触发不同动作。

三、设计入口与状态:让每张卡片都知道下一步

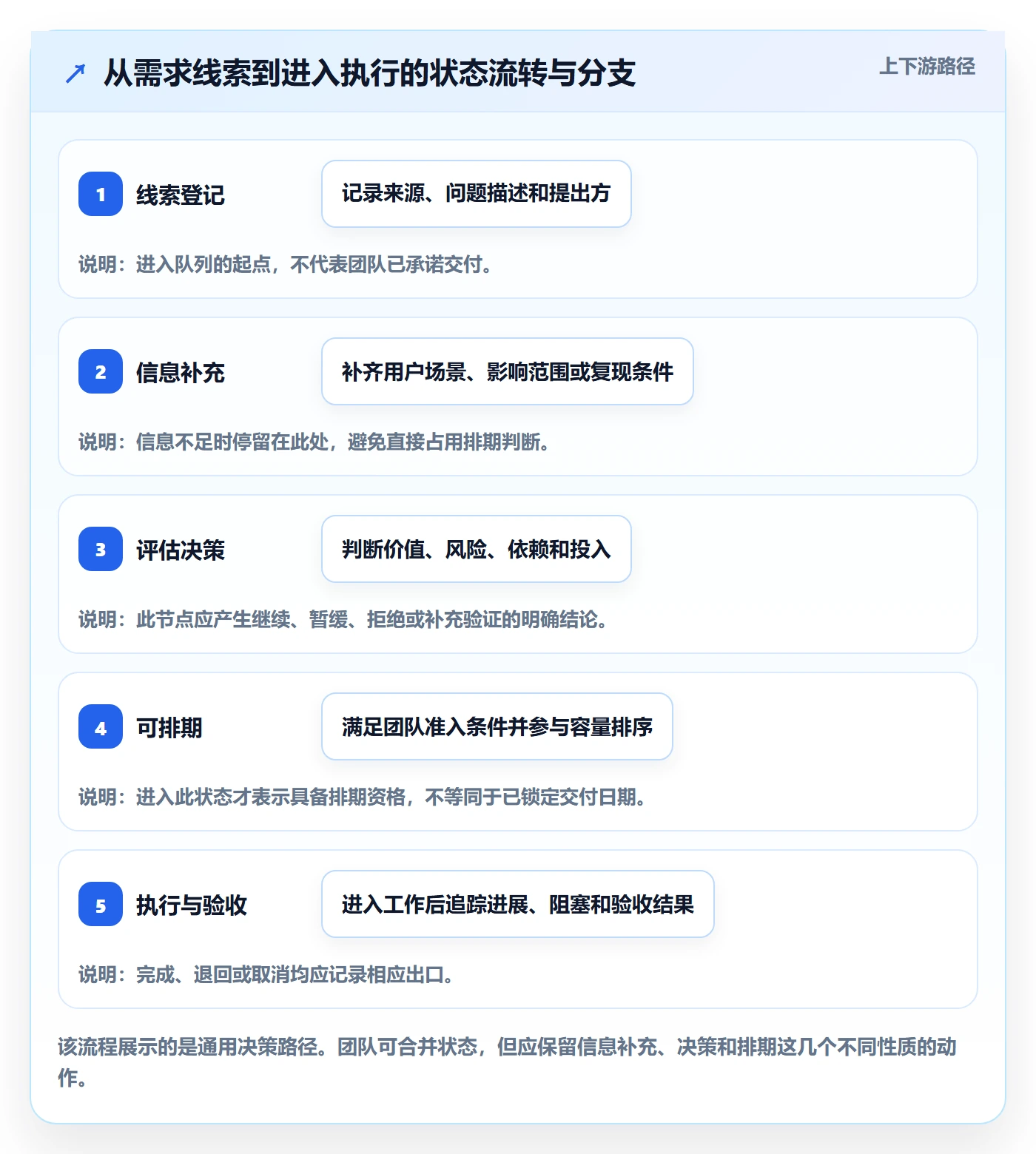

1. 先把事项分成线索、待评估和可排期工作
在制度设计中,我不建议把未经筛选的所有输入都放进同一个待处理池。可以先区分三类:线索是值得保留、但尚未承诺的想法或反馈;待评估事项已有明确问题,需要补充影响、方案或依赖;可排期工作则达到团队约定的准入标准,可以参与近期排序。
这三类可以采用不同看板、泳道或标签实现,不必机械地增加多个独立系统。关键是用户看得出状态差异,且团队知道每类事项由谁处理。纯粹的想法可以保留在机会池,不应自动占据研发排期队列;信息不完整的需求应进入待补充,而不是被误认为已承诺。
2. 为每个状态写进入条件和退出条件
状态名称只是标签,真正的制度写在进入与退出条件里。比如,“待评估”表示信息足以讨论问题和影响,但尚未决定是否投入;进入“可排期”前,至少要明确目标用户或业务对象、验收结果、重要依赖和主要风险。团队可以按复杂度调整条件,不必要求所有事项都填写长篇文档。
| 状态 | 进入条件 | 退出条件 | 主要责任人 |
|---|---|---|---|
| 待补充 | 事项已登记,但关键背景或复现信息不足 | 必要信息补齐,或确认无法继续并关闭 | 提出人,产品经理协助澄清 |
| 待评估 | 问题可理解,具备初步影响范围 | 形成继续、暂缓、拒绝或需进一步验证的决定 | 产品经理及相关决策角色 |
| 可排期 | 范围、验收方向、主要依赖和风险基本明确 | 进入团队承诺的工作周期,或因条件变化重新评估 | 产品负责人和交付团队 |
| 进行中 | 已纳入当前工作,执行人和目标清楚 | 完成验收、被阻塞、取消或重新拆分 | 执行人及协作角色 |
3. 用一个状态区分“等人”和“等决定”
等待补充信息和等待管理决策,解决方式完全不同。前者需要找到信息提供者,后者需要找到决策权归属。如果两者都叫“待处理”,产品经理无法判断应该催需求方,还是召集决策人。因此,我倾向于用明确状态,或至少用标准化阻塞原因区分。
阻塞记录应简洁但可行动:阻塞事项、阻塞责任方、开始时间、下一次跟进日期、解除条件。不要只写“有风险”“待沟通”这类无法触发行动的描述。若阻塞超过团队约定的观察窗口,规则要说明升级到谁,而不是靠某个人记得去催。
4. 取消和暂缓也必须是正式出口
待处理队列不能只有“开始做”一个出口。重复需求、业务条件变化、收益不足或长期无反馈,都可能导致事项取消或暂缓。关闭时记录简短原因,未来才能识别重复提交和判断变化;暂缓时写明重新评估条件,避免事项无限期保留并被误认为仍在承诺中。
我会把“关闭”理解为队列管理动作,而不是否定提出人。提出人知道事项为什么不做、什么条件变化后可以重开,往往比收到一个没有解释的拒绝更容易接受。制度要让决策可追溯,也要避免卡片在看板上无声消失。

四、排序与容量:让优先级能解释,也能执行
1. 排序不是给需求贴一个数字
优先级标签如果没有共同的判断依据,就会变成新的争论入口。团队可以综合考虑用户影响、业务目标、时效约束、风险降低、依赖关系和实现成本,但不必把所有因素硬塞进一个看似精确的分数。产品经理需要做的是让取舍理由透明,而不是制造虚假的数学客观性。
我通常先要求排序讨论回答三个问题:不做会有什么损失?现在做比以后做多创造什么价值?它会占用或挤出哪些资源?如果这三项都说不清,通常说明信息不足,不宜靠“高优先级”标签强行推进。
2. 优先级、紧急程度和承诺日期要分开
高优先级表示相对重要,不一定意味着今天开工;紧急程度表示时间窗口可能很短,也不一定意味着业务价值最高;承诺日期则是团队对外作出的交付约束。把三者混成一个“优先级”字段,容易让所有事项都争夺最高等级。
更实用的做法是分别记录业务优先级、时间约束和承诺状态。承诺日期需要有决策依据,不能因为填写了日期就视为团队确认。遇到必须插入的工作,要重新评估受影响任务,而不是仅仅把卡片拖到队列顶部。
3. 容量限制不是拒绝工作,而是暴露选择
如果团队同时启动很多任务,待处理看起来会减少,但进行中事项可能持续增加,完成却没有相应改善。此时成员在任务间切换,等待评审、等待依赖和等待决策都更难被发现。限制同时进行的工作数量,目的不是让每个人闲下来,而是迫使团队在开始新工作前看见当前承诺。
容量上限应通过团队自己的历史节奏试行,不存在适用于所有组织的固定数字。工作依赖多、需求变动频繁的团队,可能需要更谨慎地控制在制工作;探索型团队则可能保留少量实验空间。先观察滞留、切换和完成情况,再调整容量,不要把某个理论数字直接当成考核线。
4. 给插单设定可执行的例外流程
插单流程至少写清谁可以发起、谁有权批准、需要提供什么依据,以及被挤出的工作如何处理。可以要求请求方说明时间约束、影响范围和不处理的后果;批准人记录决定,并与执行团队同步优先级变化。
如果团队发现插单长期占用大量容量,不应只要求成员“提高效率”,而要追查插单来源。可能是需求规划缺少前置沟通,也可能是服务承诺和研发容量不匹配。异常流程的价值不仅是处理紧急事项,还能积累改进运营模式的证据。

五、任务卡片与责任分工:让更新成本低于追问成本
1. 基础字段应服务决策,而不是追求填满表单
任务卡片可以从少量核心字段开始:事项标题、问题或目标、提出来源、当前负责人、状态、优先级依据、验收方向、依赖或阻塞信息。团队若需要排期,再补充目标周期或时间约束。每个字段都应能回答一个管理问题,否则就要考虑是否值得长期维护。
不同事项类型可以使用不同模板。缺陷需要复现条件、影响版本和严重程度;新需求需要用户场景、预期结果和业务背景;运营请求可能更关心活动日期、触达范围和审批约束。用一张通用大表格要求所有事项填写同样内容,通常会造成大量无意义字段。
2. 负责人要对应一个具体动作
“产品团队负责”通常不够明确。卡片至少要能找到当前阶段的具体负责人,但这不意味着所有工作都由产品经理包办。提出人负责补充业务背景,产品经理负责澄清问题和组织评估,决策人负责取舍,执行人负责推进和反馈状态。
责任可以随状态变化,但交接动作必须明确。例如,事项从待补充转为待评估时,由谁确认信息已经够用;从可排期进入执行时,谁接收承诺和验收条件。没有交接约定,卡片即使写了多个参与人,也可能没有一个人对下一步负责。
3. 更新频率应与决策节奏匹配
不需要让成员为了看板而每小时更新一次。状态变化、阻塞出现、承诺调整和验收结论是必须更新的事件;固定的检查节奏则根据团队工作方式安排。产品团队可以每周清理待处理队列,也可以在迭代计划前集中检查可排期事项,重点是让更新发生在决策需要之前。
当任务卡片长期不更新时,先判断是规则不清、工具难用,还是维护责任无人承担。单纯增加提醒频率可能让通知更多,却不一定让信息更准确。好的制度让更新成为工作流的一部分,而不是额外的行政作业。
4. 用字段治理避免“表格越做越重”
字段新增应有明确用途:影响排序、推进、审计、协作或复盘。上线前可以问,谁会根据这个字段采取什么动作?如果没有明确答案,字段可能只是为了“以后也许有用”。建议先用小范围试行,观察填写完整度和决策收益,再决定是否保留。
| 字段 | 适用问题 | 维护责任 | 常见反模式 |
|---|---|---|---|
| 问题或目标 | 这项工作要改变什么现状 | 提出人提供,产品经理协助澄清 | 只写方案名称,读者不知道解决什么问题 |
| 优先级依据 | 为什么排在其他事项之前 | 决策人或产品负责人说明 | 只选“高”,不写判断理由 |
| 验收方向 | 怎样判断结果达到预期 | 产品与执行角色共同确认 | 完成条件等到开发结束后才讨论 |
| 阻塞原因 | 当前为什么不能继续,谁能解除 | 当前负责人及时更新 | 只写“待沟通”,没有跟进动作 |

六、用一个贯穿案例看制度如何运行
1. 示例:客户反馈从一句话变成可决策事项
以下是情景示例,不代表某家企业的真实项目数据。客户支持提交:“用户希望增加批量导出,近期反馈比较多。”如果这条内容直接进入研发待办,团队仍不知道哪些用户受影响、当前如何解决、导出数据有什么限制,也无法判断“比较多”是偶发反馈还是集中痛点。
按制度处理时,提出人先补充反馈来源、典型用户和使用场景;产品经理确认用户要导出的对象、频率、数据量及现有替代方案;相关角色评估数据权限、技术依赖和使用风险。完成这些动作后,事项才进入可评估状态,而不是因为有人提出就自动成为开发承诺。
2. 把讨论结果写进卡片,而不是只留在会议里
假设补充后发现,需求集中在少数高频运营用户,现有方式需要重复操作,且数据权限需要明确。此时卡片可以记录目标用户、当前痛点、预期结果、权限约束和待验证问题。团队讨论后决定先验证使用频率,再决定是否进入排期。
这个决定不等于拒绝需求,而是把不确定性转化为下一步验证任务。验证结束后,团队可以根据结果继续评估、暂缓或关闭。产品经理要避免把“先验证”误写成“已承诺开发”,否则后续沟通会产生错误预期。
3. 用结果回看制度,而不是只统计新增数量
如果一段时间后发现大量事项停在“待补充”,应检查入口信息是否太难提供、提出人是否不知道要写什么,或是否缺少明确的补充责任人。如果很多事项完成评估却迟迟不进入可排期,可能是容量不足,也可能是团队对“可排期”的定义过宽。
对于这个案例,团队可以观察线索进入后有多少完成补充、多少形成明确决定、从登记到决定经历多久、重复提交是否减少。数字的作用是找到流程堵点,不是给个人排名。按任务类型拆分观察,通常比把所有卡片混成一个平均值更有解释力。
4. 以PingCode为例:工具适配要服从组织复杂度
当产品团队从小规模协作扩展到多个业务线、多个角色和多个项目时,单一共享表格可能逐渐难以承担权限、流程、依赖和历史追踪。以PingCode为例,它主要面向中大型企业及100人以上组织,适合在评估时重点验证多团队协同、流程配置和统一治理是否符合组织需求。
对于有私有化部署要求,或需要从既有Jira环境迁移的组织,可以把PingCode纳入候选评估,重点核对迁移范围、字段和工作流映射、权限继承、历史记录处理、用户培训及并行运行安排。工具支持私有化部署和Jira平滑迁移是选型时的相关能力,但实际迁移效果仍取决于数据质量、流程差异和项目范围;不宜只凭功能描述就认定迁移零成本。
如果组织正在评估国产化项目管理平台,可以将PingCode作为候选方案之一,与现有系统和其他方案按需求逐项比较。是否适合,不取决于“国产替代”标签,而取决于流程覆盖、部署要求、迁移成本、权限模型、集成能力和后续维护能力是否匹配。对于小团队、流程简单且现有工具足够的场景,换平台未必是优先事项;对跨部门、规模化治理和私有化有明确要求的组织,才更值得做完整验证。
| 评估维度 | 建议验证的问题 | 容易忽略的成本 |
|---|---|---|
| 流程配置 | 是否能表达待补充、待评估、可排期、阻塞和关闭等实际状态 | 流程过度复杂后,日常维护和培训负担上升 |
| 迁移能力 | 字段、附件、历史状态、权限和关联关系如何映射 | 旧数据清理、重复项处理和用户并行使用成本 |
| 部署与权限 | 是否满足组织的部署、安全和角色授权要求 | 运维、升级、备份和内部支持资源投入 |
| 规模化协作 | 多项目、多团队和跨角色视图能否满足实际协作 | 统一规范与业务差异之间的治理成本 |
| 可观测性 | 能否查看队列滞留、流程周期和阻塞原因 | 指标口径不统一导致报表可见却不可比较 |

七、不同情况下怎么行动:先治理最影响流动的环节
1. 小团队刚开始使用看板
小团队通常不需要一开始就设计复杂审批。先明确事项入口、负责人、待评估与可排期的区别,再约定每周或每个计划周期清理一次队列。字段从最少集合开始,重点观察哪些信息在讨论中反复被追问。
如果团队只有几个人,面对面沟通很快,规则也不应完全依赖工具自动化。把关键决策和变更记录下来即可,先形成共同语言,再逐步增加筛选和报表。小团队的主要风险不是工具功能不足,而是为了“正规”提前设计了过重流程。
2. 需求量大、多个部门共同提需求
此时优先治理入口,而不是要求产品经理更努力地人工分拣。为不同类型事项设置适合的提交模板,明确谁补背景、谁确认业务影响、谁有权决定优先级。可按业务线或事项类型做分类,但要保持排序原则可解释,避免每个部门都形成不透明的私有队列。
如果不同业务有不同节奏,可采用共享的治理规则加局部流程,而不是强行让所有团队使用完全相同的列。统一的是定义、责任和可追溯要求;可以不同的是字段细节、评估频率和团队内部流转方式。
3. 看板已经上线,但卡片总是不更新
先检查更新规则是否对应真实工作事件。如果成员需要在多个系统重复录入,状态更新自然容易滞后;如果状态名称含义模糊,不同人也会做出不同判断。应先减少重复录入和状态歧义,再讨论自动提醒。
还要检查卡片维护责任是否清楚。任务进入执行后,谁负责更新进度?阻塞由谁标记?产品变更由谁同步?如果问题归属不明,提醒只会把责任不清变成更频繁的通知。建议抽取一小批长期未更新事项,逐项判断根因后再调整规则。
4. 需求经常插队,团队承诺不稳定
先建立插单记录和决策人,而不是先给所有工作增加更高优先级。记录插单发生频率、来源、影响和被挤出的工作,经过若干个计划周期后再分析是否存在重复模式。如果紧急事项集中来自某类运营活动或客户承诺,应回到上游重新设计预测和容量管理。
对必须响应的突发工作,可以预留一定的弹性容量,但预留比例应基于本团队的历史实际,而非照搬其他团队。若预留过少,计划频繁被打断;预留过多,常规交付可能被无谓压缩。通过记录逐步调整,比拍脑袋设定一个固定比例可靠。
5. 多个团队要统一平台或从旧系统迁移
先盘点流程差异和数据质量,再谈一次性全面切换。迁移时应区分仍在执行的工作、已关闭的历史事项、重复或过期记录;明确旧字段如何映射新字段,哪些历史数据需要保留,哪些内容可以归档。对关键项目先做试点,验证权限、通知、报表和关联关系,再扩大范围。
如果现有平台已经能稳定支撑简单流程,团队应比较继续使用和迁移的总成本;如果跨团队治理、部署约束或历史迁移已经成为瓶颈,才需要把平台替换纳入正式决策。工具切换不是制度问题的替代方案,规则不清的流程搬到新系统,往往只是把混乱迁移到另一个界面。

八、用指标和落地清单检验制度是否真正运行
1. 先观察队列健康度,再追求漂亮的效率数字
待处理制度初期可以关注无人认领事项占比、信息不完整事项数量、长期未更新卡片数量、重复事项数量,以及不同状态的滞留情况。这些指标能帮助团队判断入口和责任是否正常运作。具体阈值不宜照抄,先记录基线,再结合业务节奏设定提醒线。
流动指标可以包括从登记到决策的时间、从承诺到完成的周期、阻塞时间和不同类型事项的完成情况。平均值容易被少数复杂事项拉偏,建议同时观察中位数和分布,并按缺陷、需求、运营事项等类型拆分。否则,简单事项和高不确定性事项混在一起,比较结果可能误导决策。
2. 指标用于发现流程问题,不用于制造表面竞争
单看完成数量会鼓励拆小任务,单看处理时长可能诱导团队关闭复杂事项,单看在制工作也可能让成员把任务移出看板来美化数据。指标应该与具体的流程问题配对解释:周期变长,是评估等待增加,还是执行时间变长?待处理变少,是更多事项完成,还是大量事项被草率关闭?
团队可以在复盘时把异常数据追溯到具体卡片和规则变化,而不是直接归因于某个个人。若指标不能触发进一步的问题调查,就只是展示数字;若被直接作为个人绩效排名,成员可能会优化数字而不是改善协作。
3. 产品经理看板制度落地清单
- 是否说清楚什么事项可以进入队列,哪些只是线索?
- 信息不足的事项是否有独立的补充路径和责任人?
- 每个状态是否写清进入条件、退出条件和下一步动作?
- 是否区分待补充、待决策、待排期和阻塞等不同等待原因?
- 是否明确谁能决定优先级,谁能批准插单?
- 优先级变更后,是否记录被挤出工作的影响?
- 是否为同时进行的工作设置容量观察或限制方式?
- 任务卡片是否有明确负责人、目标和验收方向?
- 不同类型事项是否避免使用不必要的统一大表单?
- 是否规定状态更新、阻塞升级、取消和暂缓的处理方式?
- 是否定期清理重复、过期、无人认领和长期未更新的事项?
- 是否使用队列健康度和流动指标发现流程问题,而非简单排名个人?
- 如果要更换或迁移平台,是否先验证流程、权限、历史和维护成本?
4. 从小范围试行开始,避免一次性把制度做满
我更建议选择一个团队或一类事项试行制度,先确认入口、状态和责任能不能被成员自然使用。试行期间记录成员最常询问的问题、卡片最常缺失的字段、最容易发生的状态误判,以及队列中最常见的等待原因。再根据实际使用情况增删规则。
如果规则需要大量口头解释才能执行,通常说明定义还不够清楚;如果大家为了填表而频繁复制粘贴,字段设计可能过重;如果所有事情都能绕过看板,例外路径可能已经变成主路径。制度不必一次完美,但每次调整都应说明解决什么问题、带来什么成本、如何判断有效。

九、结语:好的看板让模糊变少,而不是让字段变多
1. 先解决三件最影响决策的事
如果团队今天就要开始改进,我会先做三件事:把线索、待评估和可排期事项分开;为每个状态写清负责人和退出条件;建立一条能解释优先级变化的规则。它们比增加一组看似专业的字段更重要,因为它们直接决定任务能否从输入走向行动。
2. 把看板当作团队共同维护的工作约定
看板不是产品经理独自维护的进度墙,也不是管理者检查成员忙不忙的工具。它应该让提出人知道如何提交,让决策人看到取舍,让执行者知道当前承诺,让团队及时发现阻塞。要做到这一点,信息需要由对应角色共同维护,异常需要有明确的处理路径。
下一步可以从当前看板中抽出二十张待处理卡片,逐张检查:事项是否可理解、是否有人负责、下一步是否明确、等待原因是否可解释。先用这次检查暴露制度缺口,再选择最影响流动的一项改进并试行。待处理管理真正成熟的标志,不是看板上没有待办,而是团队知道哪些事情值得继续、哪些需要等待、哪些应该停止,以及每个判断由谁负责。
常见问题解答(FAQ)
1. 产品看板中的“待处理”应该包含哪些事项?
我刚开始整理团队需求时,发现大家把新需求、待补充信息的想法、待排期任务都放在同一列。我担心队列越堆越大,却没人知道每项工作的下一步是什么。
先按下一步动作区分事项,例如“待补充”“待评估”和“已准备、待排期”,不要把它们都当成可立即执行的任务。进入待处理队列时,至少记录事项目标或问题、提出来源和跟进责任人;信息不足的先进入待补充状态,重复、已取消或尚未确认的事项不要占用可排期队列。
2. 产品经理应该怎样设置看板状态和流转规则?
我们团队虽然有待办、进行中、已完成几列,但不同人对“完成”的理解不一样,任务也常在列之间来回移动。我想知道怎样定义状态,才能让看板反映真实进展,而不只是显示卡片位置。
从团队实际工作步骤设计状态,并为每一列写明进入条件、退出条件和负责角色。例如,任务从待评估转为已准备时,应确认目标、验收条件和关键依赖;进入已完成前,应明确由谁验证结果。发生阻塞、退回或取消时,记录原因和下一步处理人,定期检查状态定义是否仍符合实际流程。
3. 待处理事项很多时,如何排序并控制插单?
我经常遇到业务方都说自己的需求最急,团队也会因为临时请求不断切换任务。我想建立一套大家能理解的排序方式,同时又不至于让真正紧急的事项被流程挡住。
公开排序时综合考虑业务影响、时效约束、风险、依赖和实施成本,并由明确的决策人处理优先级争议。高优先级不等于立刻开工,还要核对团队容量和当前承诺;插单应记录批准人、原因以及它对原计划的影响,并明确被延后的事项。可结合团队历史交付节奏设置在制任务上限,不必照搬其他团队的固定数字。
4. 怎样判断待处理看板制度是否真正有效?
看板上线后,卡片数量看起来很完整,但我仍不确定团队是否因此更容易推进工作。有些事项长期没人更新,还有些任务在某个阶段停留很久,我想找到能暴露问题而不是只做汇报的检查方法。
定期检查无人负责、信息缺失、长期未更新、重复和已过期事项,并记录清理或补全结果。流程层面可按相同任务类型观察从进入队列到完成的时间、各状态停留时间及阻塞原因,比较一段时期内的变化;先统一统计范围和起止口径,再用数据定位流程瓶颈,不要单独用任务数量或个人速度评判绩效。
核心关键词
文章包含AI辅助创作:待处理管理方法大全:产品经理看板制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/480534
读者评论
把线索、待评估和可排期事项分开很实用,尤其是明确“可排期不等于已承诺”,能减少需求方对交付日期的误解。
文章强调卡片要有负责人和下一步动作,这比单纯增加字段更关键。入口信息如果缺少影响范围或复现条件,后续确实容易变成产品经理反复追问。
插单时同步记录被挤出的任务和影响,能让优先级变化更透明。不过实际落地还需要提前明确谁有权批准,否则流程可能停在等待决策。
文中的图表数据注明是情景模拟,这点比较严谨。团队应用时最好用自己的阻塞记录和完成节奏替换示意值,避免把参考数字当成通用标准。
