看板里多加一个状态,通常只需要几分钟;让十几个人对这个状态形成一致理解,却可能需要几周。自定义状态真正影响效率的,不是列名是否漂亮,而是每张卡片进入、离开某个状态时,团队是否知道谁该做什么、何时算完成、遇到阻塞该如何处理。我的核心判断是:状态不是任务的装饰性标签,而是团队协作规则在看板上的可视化表达。
一、先给结论:状态设计的目标不是“列得完整”,而是“让下一步可执行”
1. 一张状态卡至少要回答四个问题
团队成员看到一张任务卡时,至少要能回答:它现在处于什么阶段?为什么进入这个阶段?下一步由谁处理?满足什么条件后可以离开?如果状态名称只能回答第一个问题,看板通常只能展示现状,不能有效推动工作。
例如,“待测试”并不自动说明测试是否已经准备好、由谁接单、缺少环境或测试数据时如何处理。把状态改成“待测试”只是改变了卡片的位置;写明进入条件、责任人、退出条件与阻塞处理,才算定义了一条可执行的规则。
2. 状态应表达流程,不应承包所有信息
状态适合回答“工作走到哪一步”,不适合同时回答“这是什么任务”“谁负责”“优先级多高”“有没有风险”等问题。后几类信息通常应由任务类型、负责人、优先级、标签或单独的风险字段表达,具体采用什么字段,要看团队流程和工具能力。
一个实用的判断是:如果某个差异不会改变任务的流转路径,就先不要把它做成状态。“高优先级”和“处理中”是不同维度;将它们混成一个状态,容易出现“高优先级开发中”“普通优先级开发中”等难以维护的组合。
3. 最小可行流程通常比一次性设计完整流程更可靠
我建议先设计能够覆盖主要工作路径的最小状态集,再通过试运行识别确实需要的分支。这里的“最小”不是越少越好,而是每个状态都能解释不同的工作位置,且团队能据此采取不同动作。
下图中的数据是情景模拟,不代表行业基准或实测结果。它展示了状态颗粒度增加后,设计与维护成本可能如何变化。它不能证明状态越少越有效,只提醒团队:新增状态需要有明确的管理收益。

二、为什么看板状态会越改越多:从真实工作场景看问题
1. 任务停滞时,团队往往先增加一个状态
一个常见场景是任务卡在“进行中”,但没人说得清它是在等待设计确认、等待外部数据,还是开发人员正在处理。为了把差异显示出来,团队新增“待确认”“待数据”“待排期”等状态。短期看,卡片似乎更具体;过一段时间,大家又会追问这些状态谁负责、什么时候要处理,于是状态继续膨胀。
问题不一定是状态不够,而可能是原状态包办了多个流程阶段,或者等待原因没有单独记录。新增状态可以解决部分可见性问题,但如果它没有对应负责人、处理动作和退出条件,往往只是把“进行中”的模糊,换成另一组更细的模糊。
2. 跨职能交接会暴露定义不一致
产品、设计、研发、测试和运营对“完成”的理解可能不同。产品认为需求说明已经写完,研发认为技术方案尚未确认,测试认为验收标准还缺一项。于是同一张卡片在不同角色眼里处于不同阶段。
这类争议通常不是命名问题,而是交接协议没有被定义。状态要帮助团队描述工作流转位置;更重要的是明确交接时需要交付什么材料、由谁确认、缺项时退回哪里。对跨职能协作来说,退出条件往往比状态名称更有价值。
3. 状态过细会把实际流程变成填表工作
如果每发生一个小动作都要修改状态,团队可能不得不频繁更新卡片。成员为了追求“看板看起来准确”,花时间维护字段,却没有因此更快完成任务。反过来,如果状态太粗,管理者看不出等待、返工和交接问题。
所以判断状态颗粒度,不能只看状态数量。更值得问的是:状态变化是否反映了工作阶段的真实变化?状态更新是否能触发下一步行动?记录成本是否与管理收益相称?
4. 自定义流程必须允许团队存在真实差异
一个做新功能的团队,可能需要需求澄清、设计、开发、测试和发布等阶段;一个处理线上问题的团队,可能更关心分级、响应、修复和复盘。两条工作流的目标不同,照搬同一套状态未必能提高效率。
若组织有多个团队,更合适的做法通常不是要求所有团队使用完全相同的细分状态,而是统一少数管理口径,例如“工作未开始、工作处理中、等待、已完成”等上层分类;团队再在自己的业务流程内定义具体状态,并做好映射。

三、先拆误区:哪些看起来合理的做法会让看板失灵
1. 误区:状态越细,管理越透明
细化只有在它揭示了不同的责任、风险或决策时才有意义。若“开发中”和“开发进行中”没有不同的进入条件与管理动作,两者只是同义词,团队必须多做一次选择,却没有获得新的信息。
我会用一个删减测试:暂时隐藏某个状态,团队是否会因此无法判断任务由谁处理、应采取什么动作,或无法识别一种重要风险?如果答案是否定的,这个状态可能不值得单独保留。
2. 误区:状态名称本身就是制度
“待评审”不是完整规则。“谁发起评审、材料达到什么标准、评审由谁安排、结论不通过时任务回到哪里”才构成实际制度。没有这些定义,状态名称只是一种提示,不足以减少沟通和等待。
尤其要警惕“待处理”“处理中”“已完成”这类范围很大的状态。它们可以作为跨团队的汇总状态,却不一定足以管理团队内部的工作交接。是否需要更细的阶段,应由业务决策需要决定,而不是由命名习惯决定。
3. 误区:状态、任务类型和优先级可以混在一起
将“缺陷”“需求”“紧急”都设计成状态,会让流程变得难以解释。缺陷和需求通常描述任务是什么;紧急通常描述处理顺序或响应要求;“待分析”才可能描述工作处在哪个阶段。混用后,同一任务可能同时符合多个状态,却无法知道应该选择哪一个。
| 信息维度 | 要回答的问题 | 示例 | 不宜替代的内容 |
|---|---|---|---|
| 流程状态 | 工作走到哪一步? | 待评审、开发中、待验收 | 任务类别、优先级 |
| 任务类型 | 这是什么工作? | 新功能、缺陷修复、内容制作 | 当前所处阶段 |
| 优先级 | 处理顺序或响应要求是什么? | 高、中、低 | 流程位置 |
| 阻塞信息 | 为什么无法继续? | 等待外部确认、环境不可用 | 任务本身的正常阶段 |
4. 误区:所有团队都应该使用同一套状态
统一标准有助于组织汇总,但如果标准把业务差异抹平,团队可能在看板之外维护真正有用的信息。更稳妥的方式是先明确哪些口径必须统一,再允许团队在必要范围内扩展,并约定扩展状态如何映射到组织级报告。
例如,组织可以要求各团队区分“处理中”“等待中”“已完成”,但不必要求所有团队使用完全相同的内部阶段。关键是映射关系稳定、数据口径清楚,而且状态变更不会破坏跨团队协作。
5. 误区:上线即完成,之后不需要维护
工作方式会变化,状态规则也会过时。新产品阶段、外部依赖变化、团队分工调整,都可能让原有状态不再适用。如果状态库没有负责人和变更机制,重复、过期、无人使用的状态会逐渐累积。
因此,自定义状态应有明确的流程负责人。负责人不一定是产品经理本人,但必须有人能够协调争议、审核新增需求、维护状态说明,并在变更时安排沟通。

四、专业判断逻辑:从工作流而不是工具配置开始
1. 先界定流程边界和使用对象
设计之前先回答三个问题:这套状态适用于哪类工作?由哪些角色共同使用?流程从什么时点开始,到什么条件算结束?如果一套流程同时覆盖需求研发、线上故障和日常运营,却没有分支规则,状态往往会变得笼统或过多。
边界可以先小一些,例如“面向一个产品团队的功能需求,从进入排期到验收完成”。这不代表永远只服务一个团队,而是先在可观察的范围内检验规则,确认有价值后再扩展。
2. 还原真实流程,区分阶段、事件和结果
邀请实际参与任务的人,按最近几周真实发生过的工作,列出任务经过的阶段、等待点、返工点和交接点。不要只问“理想流程是什么”,还要问“任务最常在哪一步停下来”“什么情况会被退回”“谁通常要补充信息”。
同时区分三类信息:阶段是持续一段时间的工作位置;事件是某个时间点发生的动作;结果是动作完成后得到的结论。例如,“评审中”可能是阶段,“评审未通过”可能是事件或结果。若把所有事件都变成长期状态,看板容易出现大量只停留几分钟、没有管理价值的列。
3. 判断是否需要独立状态的四个问题
- 是否有不同的下一步动作?若两种情况由同一角色以同一方式处理,通常没有必要拆成两个状态。
- 是否存在不同的责任归属?若一个状态对应等待评审、另一个对应研发执行,分开表达可能帮助交接。
- 是否需要单独观察风险或等待?如果等待时间会影响计划,单独识别等待状态或阻塞信息可能有价值。
- 是否能被稳定地识别?如果成员很难判断任务属于哪个状态,定义或状态边界需要重新设计。
这四个问题不是机械评分表,而是防止“因为工具允许添加,所以就添加”的过滤器。每个新增状态都应能解释它带来的可见性或决策收益。
4. 为每个状态补齐规则,而不是只写释义
我建议至少为每个状态定义:进入条件、退出条件、责任角色、下一步动作、阻塞处理和所需信息。规则不必写成长篇制度,但要能回答具体情境下“谁做什么”。
例如,“待评审”的进入条件可以是需求材料达到约定标准并已提交;退出条件可以是形成通过、需补充或不予推进的结论;评审负责人负责安排;信息不足时退回并记录缺项。这样状态既能指导操作,也能支持复盘。
5. 用等待与在制品情况检查流程,而不是盲目加列
当任务常常停滞时,先区分它是在被主动处理,还是等待某个输入。两者的管理动作不同:主动处理中要关注工作量和完成路径;等待中要关注依赖方、跟进时间和升级条件。可以使用单独的阻塞标记、等待原因字段或专门状态,具体选哪种取决于团队是否需要独立统计和管理。
若团队同时开始的任务越来越多、已开始工作却迟迟无法交付,可以讨论在制品限制,也就是限制某个阶段同时进行的工作数量。它不是所有团队都必须采用的制度,也不能只靠工具里的数字解决问题。限额应由团队试运行,并观察是否减少任务切换、等待或积压。

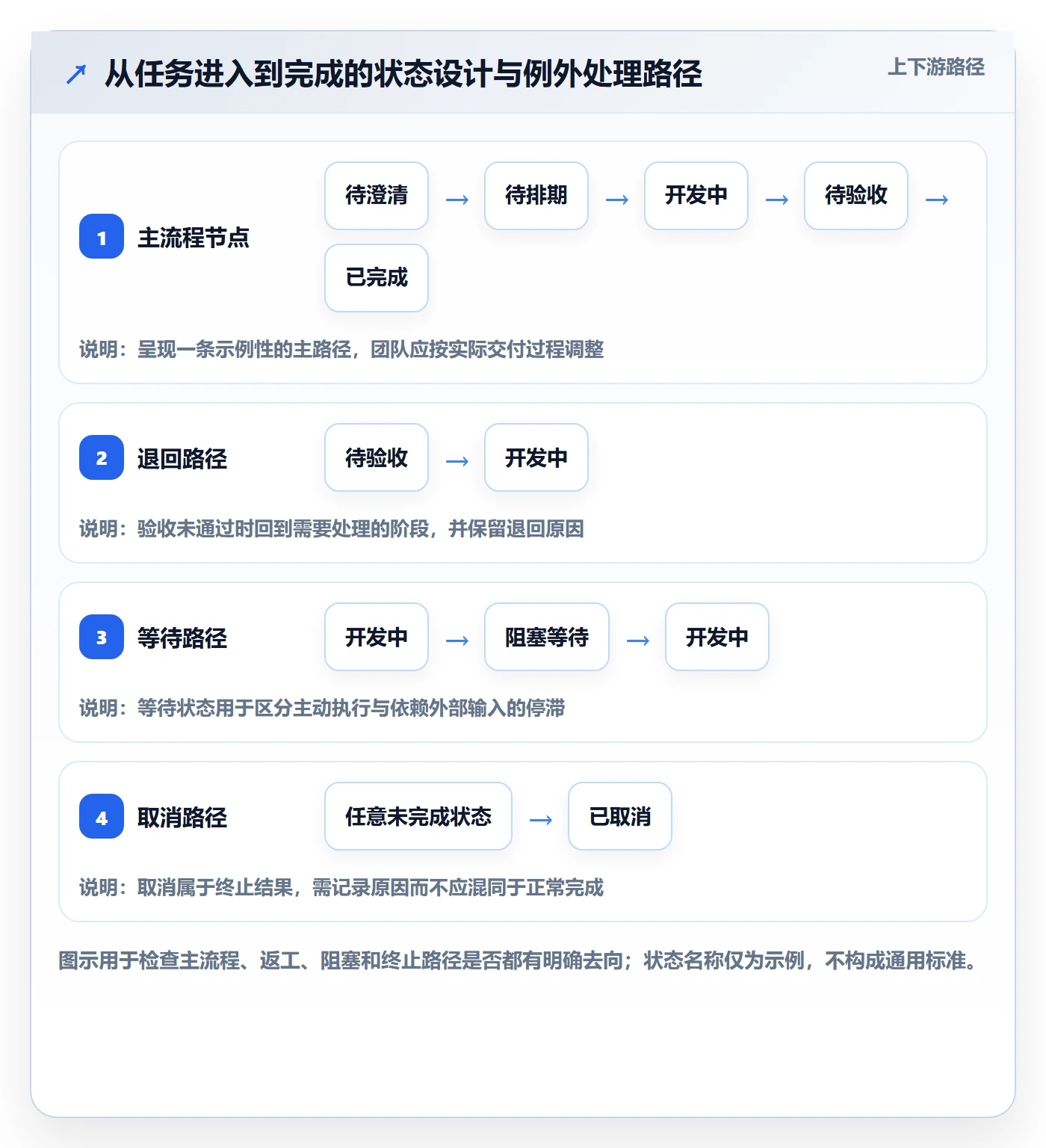

五、具体案例:把“开发中”拆解成可管理的协作规则
1. 案例边界与数据口径
下面用一个产品团队的情景案例说明设计过程。假设团队有产品、设计、研发和测试等角色,任务从需求确认进入交付,团队发现“开发中”列里混有主动开发、等待设计答复、环境未就绪等不同情况。为避免把模拟结果误当成真实客户案例,以下所有数字均明确标注为情景模拟,仅用于演示如何观察问题,不代表实际测量或行业平均。
该团队没有马上拆出十几个状态,而是先抽查最近一批已完成任务,按“最后一次有效动作”“卡片责任人”“停滞原因”重新归类。假设抽查30张任务卡,其中11张无法从看板判断下一步由谁处理,8张在等待外部输入时仍留在“开发中”,5张因验收条件不清发生过一次以上退回。这个抽查的价值不在于30张能代表行业,而在于它让团队看到模糊发生在哪些交接点。

2. 先处理信息缺口,再决定是否增加状态
团队逐张检查后发现,等待设计确认的任务由产品或设计角色推进,等待环境准备的任务则由研发或平台支持角色推进;两者下一步动作不同,且等待时间值得观察。因此,团队决定增加“阻塞等待”这一状态,同时要求填写等待原因、责任方和下次跟进日期。
对于“下一步责任不明”的任务,团队没有为每一种不明原因新增状态,而是先补全负责人字段和任务说明规范。对于验收退回,则明确验收清单和退回原因;只有当任务回到实际执行阶段时,才重新流转至相应状态。这样既增加了必要的等待可见性,也避免把所有问题都变成状态列。
3. 一轮试运行如何判断是否有效
团队先在一个小范围工作流中试运行两周,并对试运行前后使用相同口径的数据进行比较。重点不是追求漂亮的提升百分比,而是检查是否更容易识别任务由谁推进、等待原因是否可见、反复退回是否减少。若数据口径或任务范围变化,就不能把前后差异直接归因于状态改动。
下表中的数字同样是情景模拟,用于展示一份试运行复盘可能如何呈现。实际团队应记录样本范围、观察周期、排除规则和数据来源;若没有可靠记录,应报告“尚未测量”,而不是补造效果数字。
| 观察项 | 试运行前示意值 | 试运行后示意值 | 解释边界 |
|---|---|---|---|
| 无法确认下一步责任人的任务占比 | 37%,情景模拟 | 17%,情景模拟 | 要确认抽样方法和任务类型一致,才能判断差异是否可信 |
| 等待原因有记录的任务占比 | 40%,情景模拟 | 83%,情景模拟 | 记录完整度提升不等于等待时间必然缩短 |
| 验收后再次退回的任务数 | 5张,情景模拟 | 3张,情景模拟 | 样本量小,需结合任务复杂度和更长周期观察 |
| 状态规则维护耗时 | 每月2小时,情景模拟 | 每月3小时,情景模拟 | 新规则带来维护成本,应与可见性收益一起评估 |
4. 如何解释数据,而不把相关性写成因果
假设试运行后“等待原因有记录”的比例提高,合理结论是信息记录更完整,不应直接得出“交付效率提升”。要证明等待时间下降,还需要看等待时长的计算口径、任务复杂度、外部依赖变化,以及同期是否发生了人员或流程调整。
建议把指标分为两类。第一类是规则执行指标,例如状态定义清晰度、责任人填写完整率、等待原因记录率;第二类是流程结果指标,例如任务从开始到完成的周期、等待时长、返工次数。前者可以较快反映规则是否被采用,后者更接近业务结果,但更容易受到其他因素影响。

六、可直接复制的模板:把状态名称变成团队规则
1. 状态定义表
以下模板可复制到团队文档中。建议先选出一条真实工作流进行填写,再邀请每个交接角色核对。表里的示例名称只是解释模板如何使用,不意味着团队必须采用相同状态。
| 状态名称 | 状态含义 | 进入条件 | 退出条件 | 责任角色 | 下一步动作 | 例外处理 |
|---|---|---|---|---|---|---|
| 待评审 | 材料已提交,等待评审安排 | 必要背景、范围和验收条件已补齐 | 形成通过、补充或不推进的结论 | 评审负责人 | 安排评审并通知相关角色 | 材料缺项时退回,记录具体缺失内容 |
| 开发中 | 研发正在执行已确认的工作 | 任务已排期,依赖和验收要求已明确 | 工作提交测试或达到约定完成标准 | 研发负责人 | 更新进展,交付可验证结果 | 外部依赖阻塞时记录原因、责任方和跟进日期 |
| 待验收 | 交付物已准备好,等待验收 | 验收材料、环境和测试入口齐备 | 验收通过或形成明确退回项 | 验收负责人 | 按清单验证并记录结论 | 环境不可用时标记等待原因,不将其误记为验收失败 |
2. 新增状态申请表
当成员提出“还需要加一个状态”时,不必立即拒绝,也不要直接配置。先要求提出者说明新增状态对应的实际决策问题。这样能把讨论从“我想要一个新列”转为“现有看板缺少什么可执行信息”。
| 申请问题 | 需要填写的内容 | 判断用途 |
|---|---|---|
| 当前无法表达的情形是什么? | 举出近期真实任务及现有状态 | 确认问题是否实际存在,而不是抽象偏好 |
| 新状态与现有状态的区别是什么? | 分别写出进入条件和退出条件 | 检查是否只是名称不同、含义重复 |
| 谁会在新状态下采取什么动作? | 填写责任角色、下一步动作和时限 | 判断状态能否推动工作,而非只增加记录负担 |
| 是否可以用其他字段表达? | 比较标签、阻塞原因、优先级或任务类型 | 避免状态承担不属于流程阶段的信息 |
| 如何验证新增价值? | 写明试运行范围、观察指标和复盘日期 | 为保留、合并或删除提供依据 |
3. 状态变更记录模板
每次新增、合并、删除或重命名状态,都应记录变更原因、影响范围、生效时间、负责人和回滚方式。变更记录不需要复杂,但必须让后来加入的成员理解“为什么这么改”。
- 变更内容:新增、合并、删除或调整了哪些状态。
- 变更原因:对应的流程问题和可观察证据是什么。
- 影响范围:哪些团队、项目或正在流转的任务会受影响。
- 数据处理:旧状态下的存量卡片如何映射到新流程。
- 验证安排:谁在何时复盘哪些指标或用户反馈。
- 回退方案:如果新规则增加负担或造成误流转,如何恢复。

七、不同情况下的行动建议与取舍
1. 小团队:优先统一语义,控制维护成本
团队规模较小、角色相对固定时,先用少量清晰状态覆盖主要阶段,通常比设计复杂权限和多层分支更实用。可以把重点放在状态释义、负责人和验收条件上,遇到少量例外时先记录原因,不急于增加长期状态。
取舍是:流程透明度可能不如细分看板,但成员沟通成本低,维护负担也小。若例外频率持续增加、同一状态中出现多种不同责任路径,再考虑拆分。
2. 跨职能团队:优先定义交接和等待规则
当工作要经过多个角色时,状态应尽量对应清晰的交接点。特别要写明交付材料、接手责任人和退回条件。若等待外部输入是主要风险,可以先测试“等待原因字段加跟进日期”,只有当团队确实需要单独汇总等待任务时,再将其设计为专门状态。
取舍是:交接规则更清楚,初期需要投入时间对齐不同角色的理解。如果各角色对“完成”的标准差异很大,先统一标准可能比调整状态名称更重要。
3. 多团队组织:统一汇总口径,允许局部细分
多个团队需要汇报和资源协调时,应先定义组织级口径,并建立团队状态到汇总状态的映射。例如,各团队的不同内部阶段可以映射到“处理中”或“等待中”,但要确保映射不会掩盖管理层需要关注的风险。
取舍是:完全统一便于汇总,却可能损失团队流程的真实细节;允许任意定制又会增加报告解释成本。较好的平衡是统一最少必要字段和汇总规则,把细分留给确有业务差异的团队。
4. 依赖多、阻塞常见的团队:先区分等待,再谈限额
如果卡片经常因为外部依赖停滞,先让等待原因、依赖方和跟进时间可见。团队可以比较不同阻塞原因的出现频次和持续时间,确定问题主要来自需求确认、环境、审批还是外部协作。没有原因分类,单独增加“阻塞”状态也可能只告诉大家“卡住了”,却不能指导解决。
当团队同时启动很多任务时,可以进一步试行在制品限制。限制数量前要约定统计口径:哪些状态算“正在进行”,阻塞中的任务是否计入,紧急任务如何处理。若口径不一致,限额数字容易变成争论而不是管理工具。

5. 正在迁移工具或流程的组织:先做映射和存量处理
更换项目管理工具或统一流程时,最容易被忽略的是存量任务。旧系统状态与新状态不一定一一对应,直接迁移名称可能把不同含义的状态混为一谈。应先列出旧状态定义、当前使用方式和新状态映射,再抽样检查迁移后的任务是否仍能正确体现责任、等待和完成情况。
取舍是:增加一次映射和抽查会拉长准备时间,但能减少上线后大量修正。涉及私有化部署、历史数据迁移或复杂权限时,还要单独核实目标平台的具体能力、版本限制和迁移方案;不要把“支持迁移”理解成所有字段与流程都能无损转换。
八、复盘与治理:让状态规则保持有效,而不是越用越重
1. 试运行阶段要观察什么
试运行不应只看成员是否点击了新状态,还要观察规则是否真的进入日常工作。建议从四类信号入手:状态定义是否被理解、责任人是否明确、等待原因是否可追踪、任务是否频繁跳转或反复退回。
如果成员频繁询问“这张卡应该放哪一列”,首先检查定义是否模糊;如果成员知道状态却不更新,检查更新动作是否有价值、操作是否过于繁琐;如果卡片按规则更新但工作仍停滞,问题可能在资源、依赖或决策等待,不一定需要继续修改状态。
2. 指标要能复核,不要为漂亮结果选择口径
周期时间可以用于观察任务从某个约定起点到完成的时长,但起点和终点必须固定。等待时长也要说明哪些等待状态会被计入,跨周末和节假日如何处理。若不同团队使用不同口径,横向比较之前应先说明差异。
在制品数量、阻塞任务数量、退回次数等指标也有边界。某个数字下降,可能来自工作改善,也可能来自任务被拆分方式变化、记录不完整或样本组成不同。数据的作用是提出需要核查的问题,不是自动替团队下结论。
3. 设定复盘节奏和状态生命周期
刚上线时可以在较短周期内收集反馈;流程稳定后,再以团队认可的节奏回顾状态定义和使用情况。没有必要为每个团队规定相同的复盘频率,但要明确何时触发专项复盘,例如新状态长期无人使用、多个状态含义重叠、任务长期停留且无责任人跟进。
为状态设定生命周期也很有帮助:新增状态可以先试行,达到预先约定的使用范围和观察周期后再决定保留;若使用频率很低、没有独立管理价值,则考虑合并或删除。删除前要检查历史报告、自动化规则和存量任务是否受影响。
4. 工具配置与制度设计分开验收
工具层面要核对状态配置、权限、自动化、报告和迁移是否正常;制度层面要核对成员是否理解规则、交接是否顺畅、例外是否能处理。前者通过系统测试,后者需要真实任务试跑和角色反馈,两种验收不能相互替代。
对于具备多团队流程、私有化部署或历史项目迁移要求的组织,工具选型可以纳入流程治理、数据边界、权限模型和迁移验证等因素。具体产品能力应以当前版本的官方资料和实际测试为准,不能仅凭宣传描述判断是否适用。

九、最后的判断:把状态当作可检验的协作假设
自定义状态不是一次性把现实流程“画正确”,而是提出一组可检验的协作假设:这个阶段是否真实存在?这个责任划分是否清楚?这条规则能否减少等待或误解?如果试运行后没有改善,就应该修正规则,而不是要求团队更努力地维护一张不合适的看板。
我建议产品经理下一步先做三件事:抽查一批近期完成和停滞的任务,记录每张卡片的真实阶段与下一步责任;为候选状态补齐进入、退出和例外规则;选一个范围可控的流程试运行,并在开始前约定观察口径。先让每个状态都能推动一个明确动作,再决定是否需要增加状态。
最终值得保留的状态,不是看起来最完整的一套,而是团队能理解、愿意维护、能够暴露关键等待,并且在必要时可以被复盘和调整的一套。看板效率的提升,往往不来自多几个颜色,而来自少一些猜测、少一次无效交接,以及每个人都知道下一步该做什么。
常见问题解答(FAQ)
1. 自定义状态设置多少个比较合适?
我给团队搭看板时,常常拿不准要不要把每个细分环节都单独设成状态。状态太少看不出进度,太多又担心大家维护起来更费劲。
没有适用于所有团队的固定数量。先按真实工作流程列出阶段,再合并含义相近、不会触发不同下一步行动的状态;如果成员经常无法区分两个状态,或某个状态长期无人使用,就考虑合并或调整。
2. 每个自定义状态都应该定义哪些规则?
我遇到过任务进入某个状态后,团队成员对谁该接手、什么时候算完成各有理解的情况。只设置状态名称似乎解决不了这个问题,我想知道还需要约定什么。
为每个状态写清状态含义、进入条件、退出条件、负责角色和下一步动作;对阻塞、退回、取消等例外情况也约定记录方式。上线前让相关角色一起检查定义,确保大家能据此判断任务是否可以流转。
3. 任务状态、优先级和任务类型应该如何区分?
我整理看板时,发现团队想把“紧急”“缺陷修复”和“待评审”都放进状态选项。这样看起来信息很全,但筛选和统计时又容易混在一起。
状态表示工作当前处于流程的哪个阶段,优先级表示处理顺序,任务类型表示工作属于哪一类。设计前逐项确认它回答的是哪个问题,再分别使用流程状态、优先级字段或类型标签,避免把不同维度塞进同一组状态。
4. 怎样判断自定义状态是否真正提升了看板效率?
我担心状态配置完成后只是看板看起来更细,实际协作并没有改善。尤其是任务停滞时,我不知道该看哪些信息来判断是流程设计有问题,还是个别任务没有推进。
试运行期间定期检查成员能否说清每个状态的含义和下一步责任人,并观察任务停滞、反复退回或状态跳跃等情况。若统计停留时长或阻塞数量,应提前统一时间范围、起止状态和任务筛选口径;发现问题后结合具体任务复盘,再决定是否修改状态规则。
核心关键词
文章包含AI辅助创作:自定义状态实操方法:产品经理提升看板效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/480488
读者评论
把进入条件、责任人和退出条件写清楚,比单纯增加状态列更能减少交接时的反复确认。
