看板如何做好已完成?产品经理入门指南与操作步骤
任务卡被拖进“已完成”,并不一定代表工作真的完成了:代码可能已经合并,功能还没验收;文案可能已经交付,页面却没有上线;测试可能已经通过,发布说明和后续责任人仍然空着。看板里的“已完成”不是一个好看的收尾状态,而是团队对交付结果、验收条件和后续处理达成一致的信号。

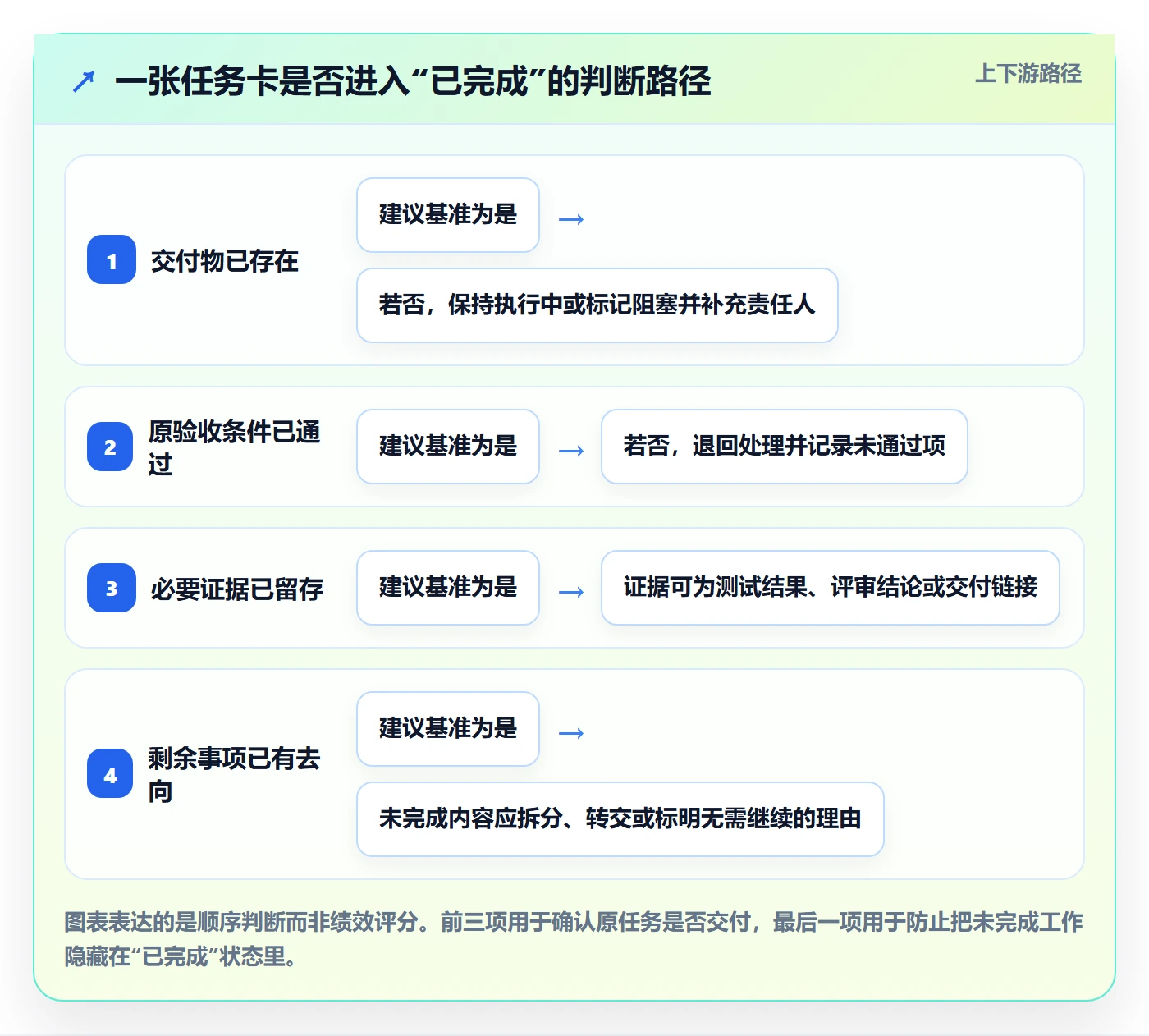

一、先讲结论:“已完成”必须有可检查的进入条件
1. 完成不是一个动作,而是一项团队约定
很多团队把“已完成”理解成“经手人觉得可以关单”。这种做法启动时很轻松,时间久了却容易出现两套事实:看板显示任务已完成,相关方仍在等结果;团队统计了交付数量,产品体验却没有变化。
我判断一张卡片能否进入“已完成”,通常不先问“谁来拖动卡片”,而先问三个问题:预期交付物是什么?谁依据什么条件确认它符合预期?如果有未解决事项,是否已经明确记录和接手?这三项没有答案,“完成”就只是状态名称,不是管理规则。
2. 产品经理先定义结果,再配置状态
状态列是工作流的可视化表达,不是流程本身。团队应该先说清一项工作从提出、执行、检查到交付的真实过程,再决定是否需要“待验收”“待发布”等中间状态。先堆状态,再要求团队适应看板,往往会让卡片移动变多、信息质量不变。
实用原则是:完成标准要足够明确,能让不同角色对同一张卡片得出相近判断;同时又要足够轻,不至于让每个小任务都背上繁琐的审批流程。
- 对交付物明确:完成后应该留下什么结果。
- 对验收方式明确:谁检查、检查什么、如何记录。
- 对异常处理明确:出现缺陷、阻塞或范围变化时,是退回、重开还是拆新任务。
可以把“已完成”理解为一道门,而不是一只筐。门的作用是过滤不完整交付;筐的作用只是把卡片暂时放在一起。团队真正需要的是前者。

二、为什么“已完成”容易失真:看板背后的真实工作场景
1. 跨职能交接会让“完成”出现不同解释
以一项“增加账号通知设置”的产品需求为例。开发人员可能在代码合并后认为任务结束,测试人员可能在测试通过后认为任务结束,产品经理则可能还需要确认设置项是否符合需求、默认值是否正确、帮助文案是否一致。每个人都可能诚实地认为自己完成了工作,但他们完成的并不是同一个交付边界。
这个问题不一定源于不负责,更多时候是任务卡只写了目标,没有写清交付条件。比如“增加通知设置”只描述了方向,没有说明支持哪些通知、默认状态是什么、关闭后是否立即生效,也没有说由谁做最终确认。卡片进入“已完成”时,团队只是在用自己的经验填补规则空白。
2. 批量推进时,状态会落后于真实工作
团队忙起来后,成员可能先做完任务,等到例会前再集中更新卡片;也可能为了清理看板,把已经停滞的工作统一拖到完成列。这时看板记录的是“整理状态”,而不是“工作状态”。仅看列上的卡片数量,无法判断需求是否按期交付,也无法定位工作在哪个环节等待。
我会特别留意两种信号:一是任务在某个中间状态停留很久,却突然在短时间内大量进入完成;二是完成项经常被重开,或者关闭后才发现缺少验收记录。这些现象不自动证明团队执行差,但说明状态定义、更新节奏或交接责任值得复查。
3. “完成”还可能被误当成绩效数字
完成项数量看起来直观,却容易把工作粒度差异隐藏起来。一个团队把大需求拆成十张卡,另一个团队把同等工作保留为一张卡,两者的完成数量不能直接比较。若再把卡片数直接与个人绩效挂钩,团队可能开始拆小任务、优先关闭容易完成的工作,甚至把质量检查排除在完成条件之外。
| 看板现象 | 表面解释 | 需要核实的原因 | 优先检查项 |
|---|---|---|---|
| 完成列突然增加很多卡片 | 团队交付效率提升 | 集中补录状态、批量关闭、任务粒度变化 | 完成时间是否接近,验收记录是否齐全 |
| 卡片完成后频繁重新打开 | 需求变化较多 | 验收条件含糊、测试覆盖不足、范围未对齐 | 重开原因、原始条件、问题发现阶段 |
| 完成数量上升但用户反馈没有改善 | 产品成果尚未显现 | 交付产出与用户结果之间缺少验证 | 上线情况、使用行为、目标指标和反馈 |

三、常见误区:看板越“整齐”,不一定越可靠
1. 把“开发完成”直接等同于“产品完成”
开发活动结束只是工作流中的一个节点。若任务还需要测试、产品验收、内容审核、发布或数据观察,就不应默认它已经满足最终交付条件。相反,如果团队的小修复不需要额外验收,也不必为了形式增加一道审批。关键不是状态名称,而是卡片承诺的结果是否已经达到。
我会把“代码完成”“测试通过”“可发布”“已上线”视作可能不同的事实。它们是否需要单独成为状态,取决于团队是否需要在看板上识别等待、责任和风险。如果这些环节经常形成队列,拆出状态可能有价值;如果工作规模很小、交接简单,写入验收清单即可。
2. 把所有任务塞进同一份检查表
不同任务类型需要不同证据。功能开发可以关注验收场景、测试结果和发布状态;设计任务可能关注稿件链接、尺寸规范和评审结论;运营任务则可能关注执行范围、素材版本与复盘数据。把一份长清单应用到所有卡片,常见结果是大家勾选得很快,却不再认真判断。
更好的做法是设“共用底线”加“类型补充项”。共用底线只保留交付物、验收结论和未解决事项;再根据开发、设计、内容或运营任务增加少量检查。清单长度应该由真实风险决定,而不是由管理者希望记录多少字段决定。
3. 认为卡片进入完成列后就不应再打开
重新打开任务不是流程失败的铁证。用户反馈、新缺陷、环境差异或外部规则变化,都可能使已完成工作需要再次处理。真正的问题是重新打开时没有记录原因,团队因而无法判断这是验收遗漏、需求变化,还是新的独立问题。
可以约定:若原验收条件未满足,重开原卡并记录差异;若原条件已满足、后来出现新需求,则新建关联任务;若属于紧急缺陷,则标注影响范围、优先级和临时处理方式。这样既保留历史,也避免把所有新工作都混进旧卡。
4. 用状态数量替代流程理解
增加“待验收”“待发布”“已上线”等状态,确实能提高某些团队的可见性,但每多一个状态,就多一个需要理解、更新和维护的规则。若没有明确负责人或下一步动作,新增状态只会成为卡片停放区。
我倾向于先判断“这个环节是否造成了可识别的等待或风险”,再决定是否拆状态。若验收工作经常积压,单独设置待验收状态可能帮助团队看见瓶颈;若验收通常在半天内完成,且任务量很小,用卡片上的验收字段可能更轻。
- 值得拆成状态:该环节常有等待、需要独立负责人,或会影响交付预测。
- 可以保留为字段:该环节时间短、责任明确,且团队不需要单独跟踪队列。
- 不建议保留:没人知道何时进入或退出,卡片长期停留却没有下一步动作。

四、产品经理的判断逻辑:从验收结果倒推“完成”定义
1. 先写清楚这张卡承诺交付什么
任务标题要让团队知道要做什么,任务描述还要补足交付边界。对一张卡片,我会先确认它的结果是功能、文档、设计稿、配置变更,还是一次运营动作。若结果无法用一句话说清,往往说明任务过大、目标模糊,或一张卡混入了多个交付对象。
例如,“优化通知设置”可以拆解为更可核对的交付承诺:用户可以分别控制两类通知;默认设置符合既定策略;设置变化能在指定页面生效;相关说明已更新。具体内容应来自产品需求,而不是套用模板臆造。拆分的目的不是增加卡片,而是让完成状态对应到可观察结果。
2. 再把验收条件写成可观察的判断
“体验良好”“按要求完成”“没有明显问题”都很难作为稳定的验收条件。它们可以保留为背景说明,但最好补上能被检查的行为、结果或边界。例如,说明在哪个页面验证、使用什么角色或数据、预期看到什么变化;如果是文案交付,则说明最终版本位置、审批状态以及是否已替换旧稿。
验收条件不需要写成完整测试方案。对于小任务,写两三条可核对条件已经足够;对于高风险、跨系统或面向大量用户的改动,则需要更严谨地记录兼容范围、异常路径、回滚方式和负责人。验收细节的多少,应该与失败成本和影响范围相称。
3. 判断是否需要设置“待验收”状态
“待验收”不是看板的必选列。它适合用在验收本身是一个需要排队、需要明确负责人或可能阻塞交付的阶段。如果验收只是一项即时检查,且由同一位负责人连续完成,把它单列出来未必能带来新信息。
判断时可以看三个条件:验收任务是否经常等待;等待时间是否值得被单独观察;验收期间是否需要与执行工作区分责任。满足其中两个以上,试设独立状态通常有讨论价值;否则先通过字段或卡片清单管理,减少状态维护成本。
| 判断维度 | 适合独立“待验收”列 | 适合放在卡片字段或清单 |
|---|---|---|
| 验收等待 | 常出现排队,且延迟会影响交付时间 | 通常很快完成,不形成可观察队列 |
| 责任划分 | 执行者与验收者不同,需要交接 | 同一责任人可以连续完成并留痕 |
| 管理用途 | 团队需要统计等待、识别瓶颈 | 只需确认结果,不需要独立分析该阶段 |
4. 给例外情况留一条可追溯路径
并非所有任务都能按原计划顺利关闭。验收失败、外部依赖未到、范围改变、环境无法复现,都应有明确处理方式。产品经理可以提前约定:不满足原条件时退回执行状态;发现全新需求时另建关联卡;无法验证时标为阻塞并写清等待对象;紧急情况下先交付临时方案,再创建后续补全任务。
这套判断逻辑能避免两个极端:一是为了看板漂亮而过早关闭;二是所有不确定事项都拖在进行中,导致工作状态无法解释。状态记录不是惩罚机制,而是让团队看见当前事实的沟通协议。

五、一个完整的任务案例:从模糊卡片到可验收交付
1. 初始卡片为什么不能直接关闭
下面用一个假设的产品团队案例说明如何落地。团队准备增加“通知偏好设置”,原卡片只有一句话:“增加通知开关,开发完成后关闭。”团队在评审时发现,这句话没有说明用户可以控制哪些通知、默认状态是什么、变更在哪里生效,也没有指定谁验收。
在这种情况下,开发完成并不等于任务完成。若直接关闭,测试人员可能按自己的理解验证,产品经理可能按另一套规则验收,后续出现分歧时也很难判断是实现缺陷还是需求变化。正确的第一步不是移动卡片,而是补足任务边界。
2. 把需求转成卡片上的完成条件
团队将卡片补成三个交付点:用户能够查看并调整通知偏好;设置保存后能在目标页面保持一致;测试人员按约定角色和场景完成验证。具体字段、规则和例外情况写在任务描述中,产品验收人与交付链接也记录在卡片上。
此时,“已完成”的判断不再依赖一句“开发好了”。它对应的是可以复查的事实:功能存在、关键行为符合约定、验收结果已记录。如果上线本身属于另一张交付任务,则不应为了看起来完整,把“已上线”强行塞进当前卡片的完成条件里。
3. 用小样本验证看板规则是否好用

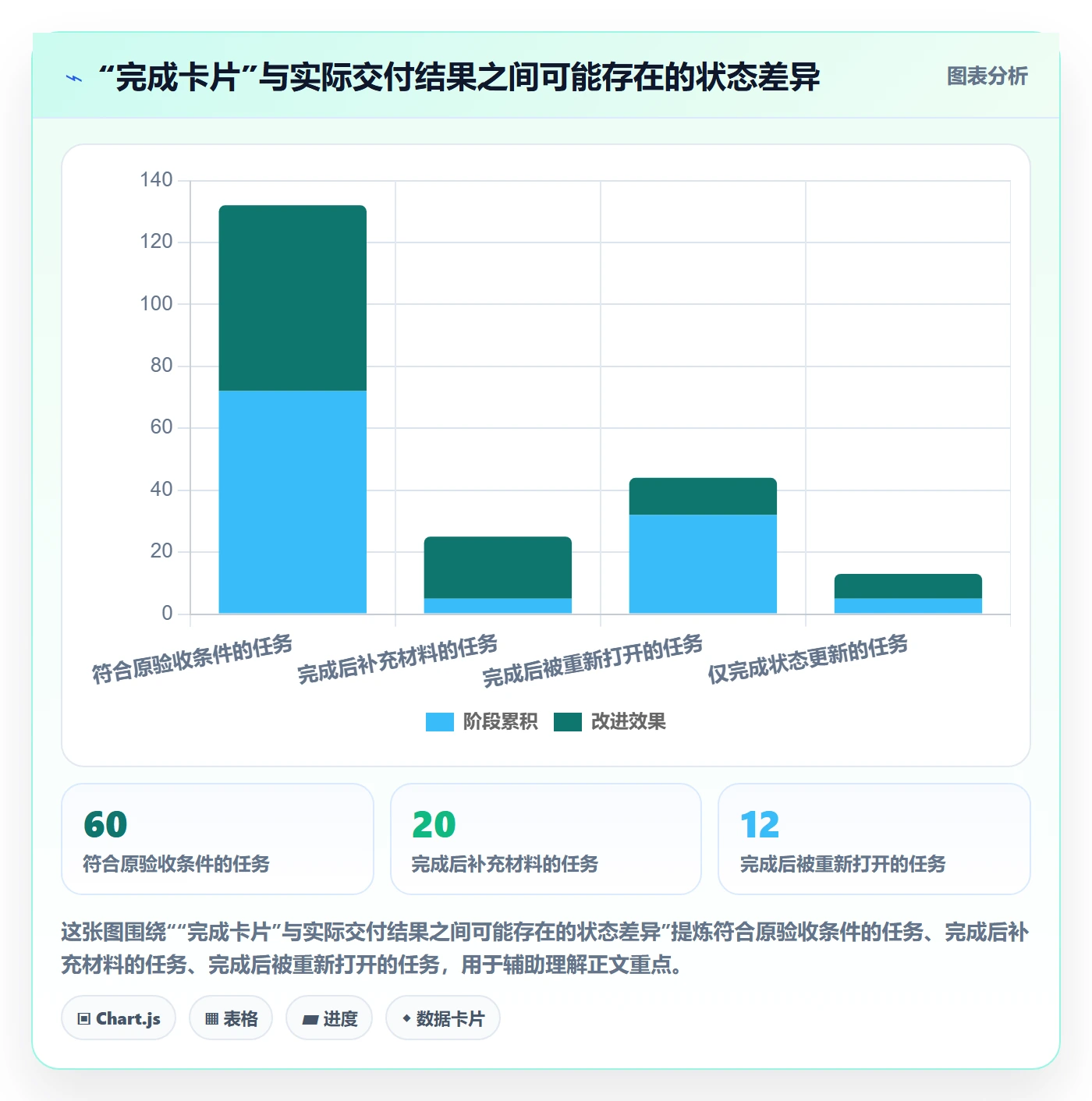

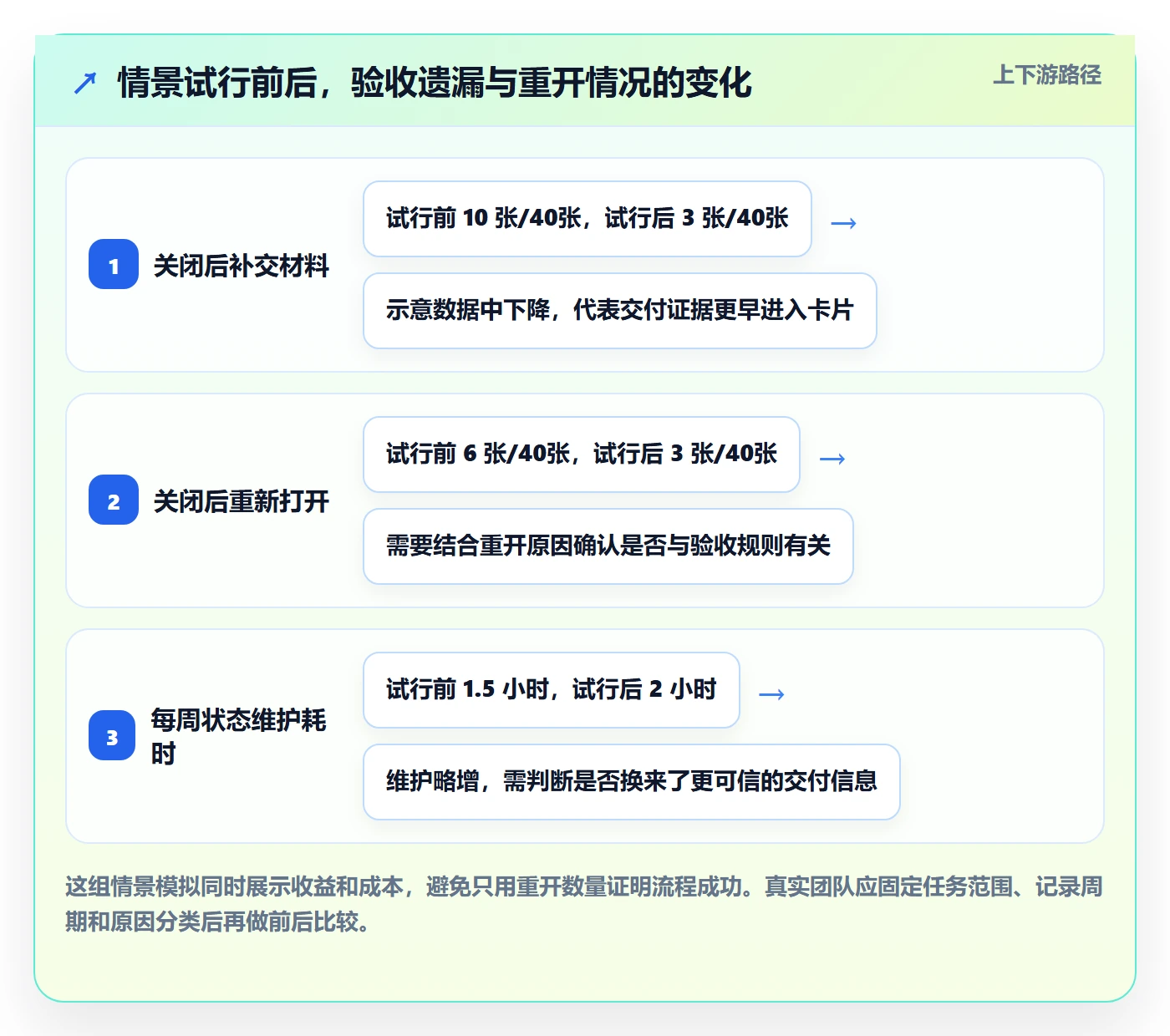

假设团队用两周时间观察 40 张任务卡。试行前,他们发现其中 10 张卡片在关闭后补交验收材料,6 张在关闭后重新打开;试行后,补交材料的卡片降至 3 张,重新打开的卡片降至 3 张。这里的数字是示意数据,用于展示观察方法,不是任何组织的实测结果。
如果团队在真实试行中看到类似变化,也不能马上断言新规则提升了效率。还要检查任务类型和工作量是否相近,是否有更严格的记录导致卡片关闭变慢,以及重开原因是否从“验收遗漏”转向了“新增需求”。判断流程好坏,应同时看状态真实性、返工情况和维护成本。
| 观察项 | 试行前 | 试行后 | 解释时要注意 |
|---|---|---|---|
| 关闭后补交验收材料 | 10 张 / 40 张 | 3 张 / 40 张 | 需要确认任务类型和记录规则是否一致 |
| 关闭后重新打开 | 6 张 / 40 张 | 3 张 / 40 张 | 要按原因分类,不能把新需求当作验收失败 |
| 卡片关闭前平均补充字段数 | 0.5 项 | 2 项 | 字段增加可能提高可信度,也可能带来维护负担 |
| 团队每周状态维护时间 | 约 1.5 小时 | 约 2 小时 | 观察额外成本是否换来足够的信息价值 |
4. 用完成证据而不是“绿色卡片”判断流程效果
一个卡片变绿,只能说明它被标记为完成。要判断流程是否更可靠,可以抽查样本:交付链接是否能打开,验收条件是否有结果,责任人是否清楚,重开任务是否写明原因。抽查不用覆盖所有卡片,但要覆盖不同任务类型和不同执行者,避免只看最容易完成的工作。
建议在试行初期每周抽查 5 到 10 张卡片,连续观察 3 到 4 周。这个抽样数量是便于小团队启动的操作建议,并非统计学上的通用充分样本。若团队规模较大、任务风险较高,应扩大样本或按项目类型分层抽查。观察中发现规则过重,就删掉没人使用的字段;发现某类遗漏反复出现,再补充针对性检查。

六、产品经理可以直接执行的设置步骤
1. 盘点当前工作流,不先复制模板
挑选一个有代表性的交付周期,记录任务从提出到交付实际经过的环节。可以访谈执行者、验收者和依赖方,也可以抽查近期已完成卡片,看看卡片状态是否与实际过程一致。重点找出等待、反复交接、信息丢失和重开,不必一开始就追求流程图完整。
如果团队有多种工作类型,先选出现频率高、返工影响较大的类型试行。不要把一次性研究、日常小修复、跨团队项目和内容审核全都塞进同一条流程,然后用一个标准判断所有任务。
2. 为每个状态写进入条件与退出条件
状态名称只是标签,进入条件和退出条件才决定它是否有用。比如“待验收”的进入条件可以是执行者已经提交可检查的交付物,退出条件可以是验收结果已记录;若不通过,则退回执行并附上未满足的条件。每个状态还应明确谁负责更新,避免大家都以为应该由别人移动卡片。
规则不必写成冗长制度。一个状态配一两句话,加上必要的责任人和异常处理方式,通常比十页流程文档更容易落地。团队应能在实际工作中快速回答“现在为什么在这一列”和“下一步谁做什么”。
3. 把最小验收信息放进任务卡
一张卡片至少要让后来的人看懂三件事:承诺交付什么、如何判断完成、完成证据在哪里。视工作类型增加负责人、验收人、版本、风险、关联任务等信息,但每增加一个字段,都要能回答“谁会使用它、用来做什么”。没人维护的字段不是治理能力,而是噪音。
- 交付物:链接、文件、页面、配置变更或可观察的行为结果。
- 验收条件:通过标准、检查场景或审核要求。
- 验收记录:通过、未通过、部分通过及必要说明。
- 遗留事项:后续任务、负责人、截止时间或无需继续的理由。
- 关联信息:相关需求、缺陷、发布批次或支持材料。
4. 先小范围试行,再决定是否推广
选一个团队或一类任务试行两到四周,期间不要同时大幅修改状态、任务拆分方法和绩效口径。一次改太多,最后很难知道变化来自哪里。试行结束后复盘卡片抽查结果、重开原因、状态停留时间和维护投入,再决定保留哪些规则。
如果试行结果好,推广时要先解释规则解决了什么实际问题,而不是要求大家“统一按流程”。如果结果不好,也要区分是规则本身不合适、工具字段难用、责任人不明确,还是培训不足。很多流程失败,不是标准错误,而是团队没有为规则安排真正的使用场景。
5. 让关闭动作留下必要的上下文
任务关闭时不必写长篇总结,但应保证信息足够接手、复查或追踪。对小任务,一条验收结论和一个交付链接可能就够;对影响范围较大的变更,则可以补充发布状态、风险处置和监测安排。若后续还要看用户反馈或业务表现,可以新建观察任务,不要假装交付卡本身已经回答了效果问题。

七、不同团队、不同风险下的行动建议与取舍
1. 小团队:用最少规则换取足够透明
人数少、任务类型相对集中、交接链路短的团队,通常不需要复杂状态设计。可以保留“待做、进行中、已完成”这类简洁流程,把验收人、验收结果和交付链接放在卡片内。若“已完成”仍然经常被误用,先改写完成条件,不要立刻加很多列。
小团队的主要风险是规则过重。若每张卡都要填写大量字段,成员可能把维护看成额外工作,最终出现卡片更新滞后。对低风险任务,允许使用轻量验收;对影响用户、数据或核心流程的工作,再采用更完整的检查。
2. 跨职能团队:优先明确交接责任
产品、设计、开发、测试、运营共同协作时,“待验收”或“待发布”可能有实际价值,因为它们能区分谁在等谁。此时重点不是把每个部门都配置成一列,而是写清进入该状态需要提供什么材料、由谁接手、最长等待多久,以及超时后如何提醒。
若卡片经常在交接中停滞,先确认交接包是否完整。例如设计交付是否有标注、开发交付是否提供测试环境、测试反馈是否指向具体条件。一个清楚的交接约定,往往比新增一列更能减少来回询问。
3. 高风险工作:提高证据要求,不靠口头确认
涉及数据安全、资金、合规、关键业务或大量用户的任务,完成标准应更严格。除功能结果外,还可能需要审批记录、测试证据、回滚方案、影响范围和监控安排。是否采取双人复核或正式审批,应依据风险和组织规范,而不是为了让看板看起来专业。
这类工作的取舍是:交付速度可能受到更多验证步骤影响,但未记录的错误往往会带来更大的后续成本。应将必要控制前置到流程中,而不是让所有普通卡片承担高风险级别的审查负担。
4. 任务量大或组织规模大:先统一口径,再比较数据
多团队同时使用看板时,最容易出现“同名状态、不同含义”。一个团队的“已完成”可能表示开发结束,另一个团队可能表示用户已能使用。此时可以制定共同的最小语义,例如每个团队都必须说明本地完成定义、验收责任和状态更新时间;但不一定要求所有团队采用完全相同的中间列。
如果要汇总交付数据,先统一工作项类型、统计周期、关闭定义和重开口径。否则看似精确的图表,实际上比较的是不同含义的数字。尤其不要用跨团队完成项数量直接排名;工作粒度、风险和依赖不同,数字本身不能代表贡献大小。
| 团队情况 | 优先动作 | 适合的完成管理 | 主要取舍 |
|---|---|---|---|
| 小型、单一职能 | 写清交付物和验收条件 | 简洁状态加卡片清单 | 规则轻,但阶段等待不一定单独可见 |
| 跨职能协作 | 定义交接材料与接手人 | 必要时设置待验收或待发布 | 可见性提高,状态更新责任也增加 |
| 高风险交付 | 补充验证证据和异常处理 | 分层检查与正式记录 | 可靠性更高,交付周期可能变长 |
| 多团队协同 | 先统一指标口径和最小语义 | 共同底线加团队本地流程 | 便于协作,但不能强求流程完全相同 |
5. 面对常见难题,按问题选动作
- 卡片关闭后经常补材料:检查任务描述和关闭动作是否要求留存交付证据;不要先要求成员写更长的总结。
- 完成后常因验收失败重开:检查验收条件是否在开发前对齐,失败反馈是否具体到可执行事项。
- “待验收”堆积:识别验收责任人、优先级和等待原因;增加状态本身不会清空队列。
- 团队不愿更新状态:检查状态是否过多、字段是否重复,以及更新操作是否能帮助交接和决策。
- 完成数量上升但成果不明显:区分工作产出与用户结果,补充上线、使用或反馈观察,不要只优化关闭速度。
- 不同团队对完成理解不一:统一完成的最小解释,同时允许任务类型保留不同验收条件。

八、最后的检查清单:让“完成”成为可信的交付信号

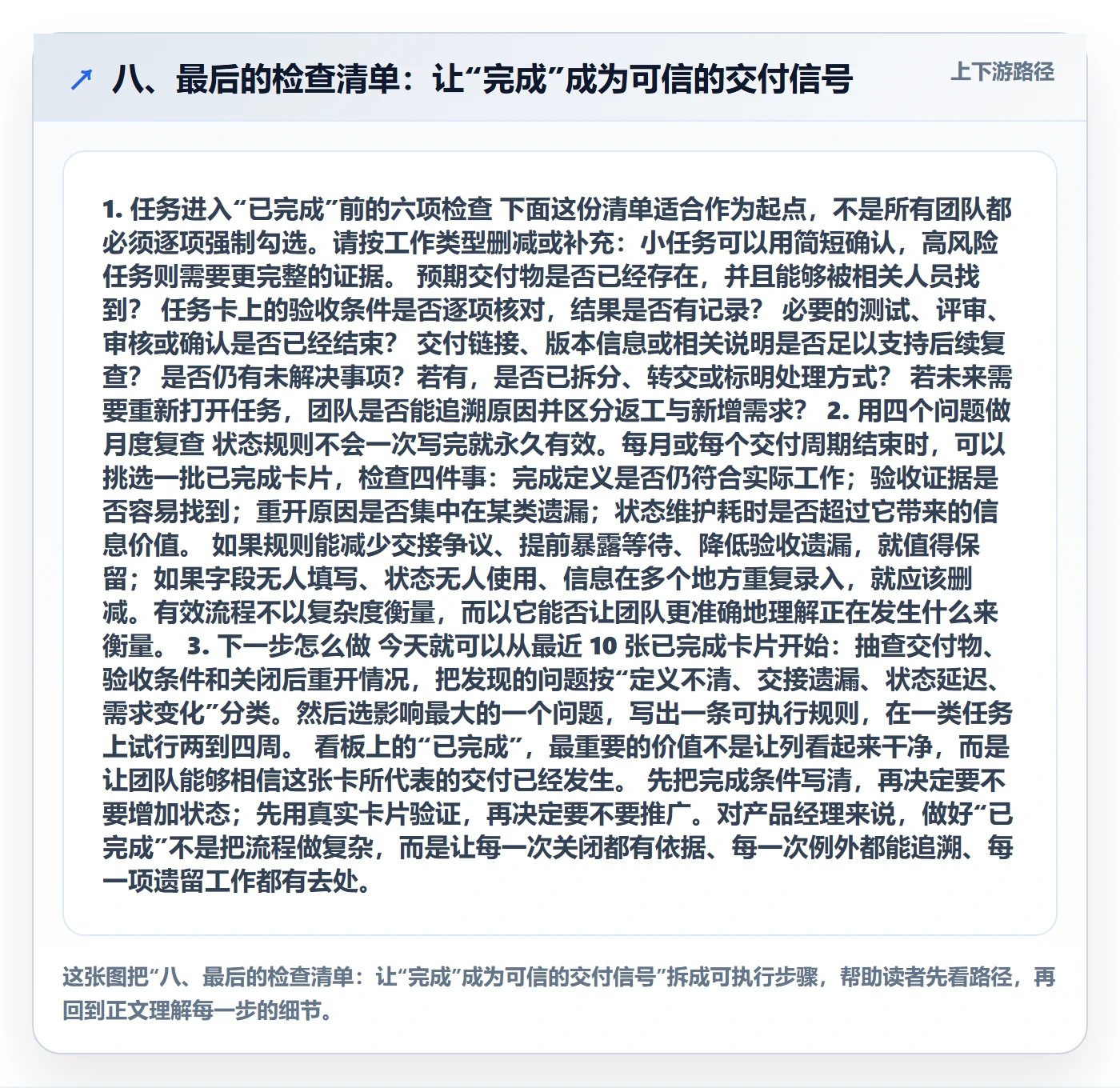

1. 任务进入“已完成”前的六项检查
下面这份清单适合作为起点,不是所有团队都必须逐项强制勾选。请按工作类型删减或补充:小任务可以用简短确认,高风险任务则需要更完整的证据。
- 预期交付物是否已经存在,并且能够被相关人员找到?
- 任务卡上的验收条件是否逐项核对,结果是否有记录?
- 必要的测试、评审、审核或确认是否已经结束?
- 交付链接、版本信息或相关说明是否足以支持后续复查?
- 是否仍有未解决事项?若有,是否已拆分、转交或标明处理方式?
- 若未来需要重新打开任务,团队是否能追溯原因并区分返工与新增需求?
2. 用四个问题做月度复查
状态规则不会一次写完就永久有效。每月或每个交付周期结束时,可以挑选一批已完成卡片,检查四件事:完成定义是否仍符合实际工作;验收证据是否容易找到;重开原因是否集中在某类遗漏;状态维护耗时是否超过它带来的信息价值。
如果规则能减少交接争议、提前暴露等待、降低验收遗漏,就值得保留;如果字段无人填写、状态无人使用、信息在多个地方重复录入,就应该删减。有效流程不以复杂度衡量,而以它能否让团队更准确地理解正在发生什么来衡量。
3. 下一步怎么做
今天就可以从最近 10 张已完成卡片开始:抽查交付物、验收条件和关闭后重开情况,把发现的问题按“定义不清、交接遗漏、状态延迟、需求变化”分类。然后选影响最大的一个问题,写出一条可执行规则,在一类任务上试行两到四周。
看板上的“已完成”,最重要的价值不是让列看起来干净,而是让团队能够相信这张卡所代表的交付已经发生。先把完成条件写清,再决定要不要增加状态;先用真实卡片验证,再决定要不要推广。对产品经理来说,做好“已完成”不是把流程做复杂,而是让每一次关闭都有依据、每一次例外都能追溯、每一项遗留工作都有去处。

常见问题解答(FAQ)
1. 看板里的任务满足什么条件才算“已完成”?
我以前总觉得任务做完了就可以直接拖到“已完成”,但团队里有人把代码合并当作完成,有人还要求测试和验收。我想知道,怎样设定一个大家都能执行的判断标准?
先在任务卡中写清预期交付物和验收条件,再按任务类型确定必要检查项,例如开发任务可检查功能实现、测试结果和交付说明,设计任务可检查文件交付及相关方确认。只有验收条件满足、必要交接信息齐全,任务才进入“已完成”;团队应能依据卡片信息复核,而不是只凭负责人主观判断。
2. 产品经理应该如何设置看板的“已完成”流程?
我在新团队搭建看板时,不确定该先照搬常见模板,还是按团队现有做法配置状态。尤其是任务经常需要测试、审核或发布,我担心状态太少会看不清进度,状态太多又没人维护。
先梳理任务从提出到交付的真实流转,再为每个状态明确负责人、进入条件和退出条件。若测试或验收是独立且需要跟踪的环节,可以单设“待测试”或“待验收”;如果环节简单,也可保留较少状态,并把验收记录写在任务卡里。先用一批真实任务试运行,再根据卡点调整。
3. 任务已经移入“已完成”,后来发现问题该怎么处理?
我遇到过任务关闭后才发现交付缺少说明,或者上线后出现需要修复的问题。重新打开卡片会不会让看板数据失真,我也不确定应该重开原任务还是另建一张卡。
如果原任务的验收条件实际未满足,或交付存在需要补齐的问题,应重新打开原任务,并记录重开原因、发现时间和后续负责人;如果是新的需求或独立缺陷,则新建关联任务,避免混淆原交付与新增工作。团队还应约定归档时机和重开规则,确保状态变化可追溯。
4. 看板里的“已完成”数量能代表团队效率或产品价值吗?
我看到团队会统计每周完成了多少张卡片,但不同任务的大小和复杂度差别很大。我想知道这些数字能不能用来比较个人表现,或者判断产品是否做得更好。
不能单独用完成数量判断效率或产品价值,因为任务粒度、复杂度、返工情况和验收口径都会影响计数。若用于观察交付过程,应固定统计周期、工作项范围及“完成”的定义,并结合周期时间、重开情况和质量反馈解读;评价产品结果还要看与目标对应的用户或业务指标,不能把卡片数量直接当作绩效结论。
核心关键词
文章包含AI辅助创作:看板如何做好已完成?产品经理入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/480233
