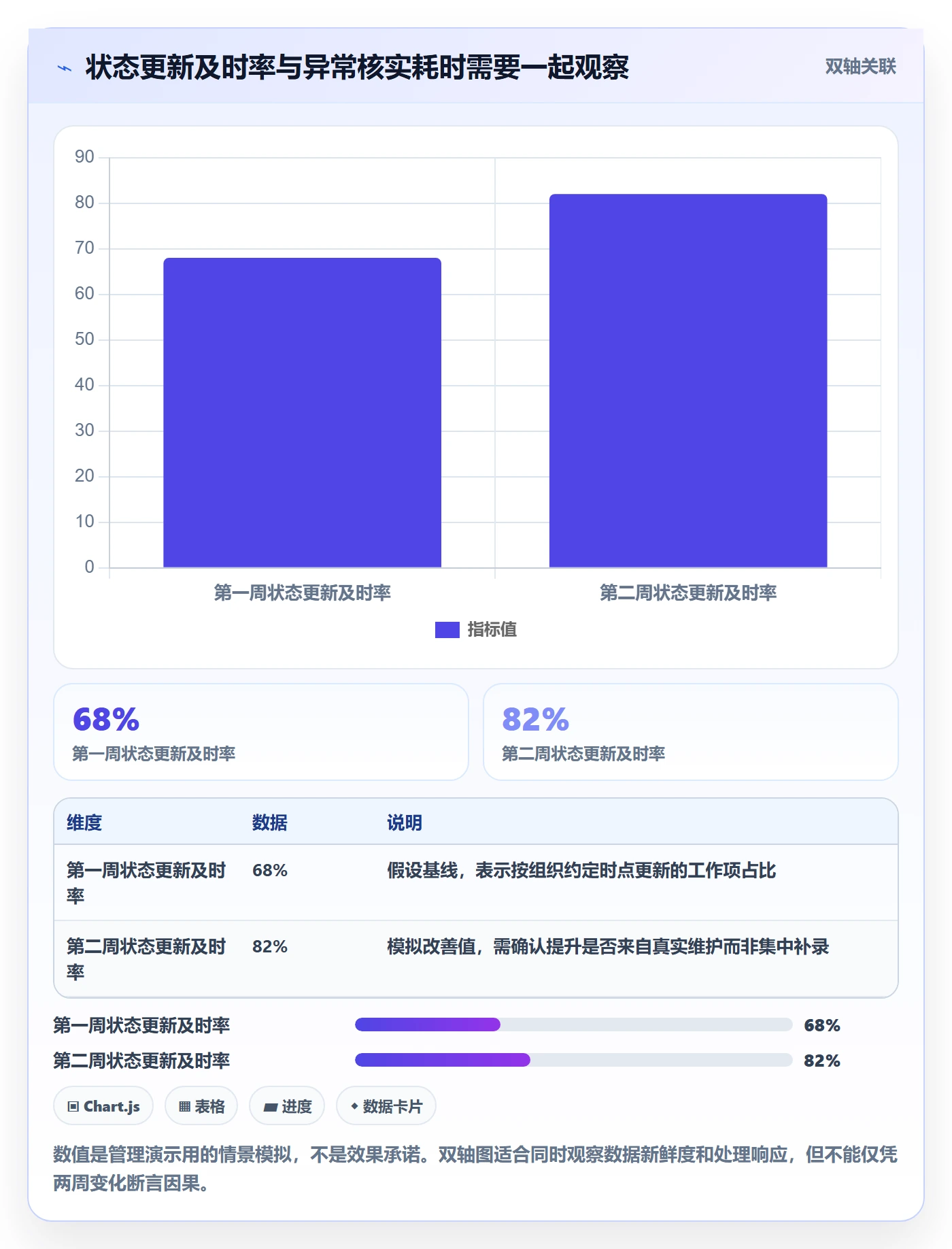

PMO看板里“进行中”项目很多,未必代表进度快;这个数字也可能只是把等待审批、被外部依赖卡住、没人更新状态的事项统统装进了同一个桶。要让看板支持管理决策,关键不是多做几张图,而是先统一状态口径,再把异常转成有责任人、有复查时间的行动。下文用一组明确标注为情景模拟的数据,拆解“进行中”分析方法、常见误区和落地取舍,不把示例阈值包装成行业标准。
一、核心结论:进行中不是进度结论,而是待解释的信号
1. 先看状态背后的管理问题
“进行中”只说明某项工作被标记为已经开始、尚未完成。它不能单独回答工作是否按计划推进、是否被阻塞、是否需要管理层协调,也不能直接说明项目健康或团队效率。
我做PMO分析时,会把看板数据拆成三层:第一层是状态事实,例如当前有多少项目或工作项处于进行中;第二层是过程信号,例如这些工作已经持续多久、是否有等待依赖、最近一次更新时间是什么时候;第三层才是管理判断,例如需要谁协调、何时复查、是否需要调整范围或资源。
因此,PMO要分析的不是“进行中有多少”,而是“哪些进行中工作正在流动,哪些已经停滞,停滞的原因是否需要组织干预”。同一组状态数量,配上停留时间、阻塞原因和更新时效,可能得出完全不同的决策。
2. 用四个问题检查一张看板是否可用
- 口径是否一致:各团队对“开始”“暂停”“阻塞”“完成”的理解是否相同?
- 数据是否新鲜:状态是系统同步、负责人手动更新,还是周会前集中补录?
- 异常是否可追溯:能否看到停留时长、依赖对象、风险原因和最后更新时间?
- 看见异常后谁行动:是否有明确负责人、行动期限和复查记录?
如果这四个问题中有两项无法回答,先不要急着做综合评分或高管仪表盘。增加图表只会让不完整的数据看起来更像结论。

二、背景和真实场景:为什么“项目都在推进”仍会突然延期
1. 组合看板与团队看板回答的不是同一个问题
项目团队看板主要帮助执行人员安排当前工作、暴露协作阻碍;PMO组合看板则需要判断多个项目之间的资源冲突、关键依赖、里程碑偏差和决策需求。两者可能读取同一套工作数据,但观察粒度和管理目的不同。
团队负责人看到“开发中有 12 项”,可能想知道谁正在处理、哪些任务可以先完成;PMO看到“多个项目的关键审批都集中在同一职能部门”,关注的则是共享依赖是否形成组合风险。只把团队任务总数汇总到高管页,容易把执行细节误当成项目组合洞察。
因此,我会先确认看板上的每个对象是什么:项目、里程碑、工作项,还是需求卡片。不同对象的数量不能混在一个分母里,也不能用项目数量和任务数量直接比较。
2. 一个典型的“状态看起来正常”场景
以下是用于说明分析方法的情景模拟,不代表真实企业统计或行业基准:某组织有 24 个项目、138 个工作项。周报显示 24 个项目都处于“进行中”,管理层初看会觉得整体仍在推进。
进一步拆分后发现,项目状态本身没有表达项目健康程度:6 个项目接近计划里程碑,4 个项目存在关键外部依赖,3 个项目虽然仍标记为进行中,但核心工作项一周没有更新。若只看“24 个进行中”,后两类风险会被前一类正常项目掩盖。
这时PMO不应马上把未更新的项目判为延期,也不应因为状态仍是进行中就默认正常。正确动作是先核实最后更新时间、计划节点和负责人判断,再把“数据陈旧”“等待依赖”“计划偏差”分开记录。
3. 数据链条比仪表盘样式更重要
看板的可信度取决于数据从哪里来、由谁更新、何时更新,以及字段如何定义。若任务状态靠人工维护,周会前集中修改,就不能把某一时点的快照称为实时进度。若多个系统同步字段映射不一致,“完成”也可能分别表示开发完成、验收通过或正式上线。
建议把数据链条写进看板说明:数据对象、来源系统、字段责任人、同步频率、状态定义、异常处理方式。读者不必了解全部技术细节,但必须知道数据的边界,才能避免把呈现精细误解为事实准确。

三、常见误区:看板数字为什么容易让管理层误判
1. 把进行中数量当成完成进度
进行中数量上升,既可能是新工作启动增加,也可能是工作堆积;数量下降,既可能是交付加快,也可能是团队暂停接收新工作。单看数量变化,不知道输入、完成和在制品三者分别发生了什么。
如果工作项规模差异很大,任务数量尤其容易误导。一个需要多团队协作、持续数周的关键里程碑,可能只算一个工作项;几小时能完成的小任务,也可能各自算一项。用“已完成任务数 ÷ 总任务数”直接代表项目完成度,必须先证明任务拆分粒度相对一致,并明确该比例对应的业务含义。
2. 把“状态停留久”直接判定为低效
工作项停留时间长是调查信号,不是原因结论。可能是工作复杂、等待评审、依赖外部部门、范围发生变化,也可能是状态更新滞后。PMO若直接把停留时长用来给团队排名,容易诱发拆卡、提前关闭或频繁改状态等行为,数字变好,交付问题却没有解决。
更稳妥的做法是记录停留的阶段和原因,例如“等待需求确认”“等待环境”“进行中但缺少近期更新”。待原因经过负责人确认后,再讨论处理方式。未经验证的原因应标成待核实,不应写成确定结论。
3. 把状态、阶段、风险塞进同一列
“开发中”“测试中”“阻塞”“待审批”经常被放在同一个状态字段里,但它们不是同一类信息。“开发中”可能是阶段,“阻塞”是风险或工作条件,“待审批”则可能是等待环节。混在一列后,团队难以统一统计,也难以回答“目前工作在哪个阶段”和“什么阻碍了流动”。
较清晰的字段设计通常把三类维度分开:状态描述工作是否开始或完成,阶段描述当前流程位置,风险标签描述是否存在异常或依赖。具体字段可以因流程简化,但定义必须足以让不同团队用同一种方式填报。
4. 用一个“健康分”掩盖多个重要问题
把进度偏差、阻塞、预算、资源和更新时间压成单一分数,看起来便于排序,却可能隐藏风险之间的差异。两个项目同为 70 分,一个可能是轻微延期但范围稳定,另一个可能是关键依赖未落实。相同分数不代表相同决策。
若组织确实需要评分,应公开组成维度、权重、缺失数据处理方式和适用范围,并保留原始指标。分数适合用于筛查,不适合代替项目经理说明,更不应让“红黄绿”成为不需解释的最终结论。
5. 只做静态快照,不看变化过程
一张周五的截图无法说明本周发生了什么:进行中工作是刚启动,还是已经停滞多日?阻塞数量是上升还是下降?已完成的事项是否来自原计划,还是临时拆分出来的低优先级任务?
至少要保留连续的时间记录,便于比较状态转移、更新间隔和里程碑变化。若系统没有历史记录,先从每周固定时间保存快照也比只保留最新值更有分析价值,但必须标清采样频率和数据限制。
6. 图表很多,却没有对应的管理动作
每张图都应能回答一个问题,并指向一个可能的动作。例如,阻塞时长分布用于决定是否升级协调;更新时间分布用于排查数据维护机制;项目节点偏差用于讨论计划或范围。若图表不能改变任何判断,只是让周报更满,应考虑删除。

四、专业判断逻辑:从口径到行动,按顺序建立分析闭环
1. 先定义分析对象和字段口径
启动分析前,我会先写清楚看板里的对象是什么、一个对象何时进入和离开“进行中”、暂停工作如何记录、完成由谁确认,以及不同项目是否使用同一套流程。若各团队的流程差异较大,可以保留团队本地状态,再制定用于组合分析的映射规则,不必强迫所有团队立刻使用完全相同的流程。
状态定义最好带有可判断条件,而不仅是词语解释。例如,“开始”可以要求至少存在负责人和已确认的下一步;“阻塞”应说明什么条件下适用、由谁解除;“完成”应对应验收或业务确认条件。定义越能被实际场景检验,填报越不依赖个人理解。
2. 区分状态、阶段、风险和时间戳
最小可用字段不必很多,但要能区分不同性质的信息。常见字段包括项目或工作项标识、负责人、状态、阶段、计划日期、实际日期、风险或阻塞标签、依赖对象、最后更新时间。对小团队可以从少量必填字段起步;数据维护成本无法承受时,不要一次增加十几个字段。
| 信息维度 | 要回答的问题 | 常见字段示例 | 容易混淆的情况 |
|---|---|---|---|
| 状态 | 工作是否开始、暂停或完成? | 未开始、进行中、已完成 | 把“阻塞”当作普通状态,却不记录阻塞原因 |
| 阶段 | 工作目前处于哪一段流程? | 需求、设计、开发、测试、上线 | 不同项目流程不同时,直接比较阶段名称 |
| 风险与依赖 | 什么因素可能影响交付? | 审批等待、外部依赖、资源缺口、范围变化 | 把待核实原因写成已确认根因 |
| 时间信息 | 工作持续多久、数据新不新? | 开始日期、计划日期、最后更新时间 | 把更新时间当成工作实际发生时间 |
3. 先选能回答问题的指标,不先堆仪表盘
不同分析问题要用不同指标。想知道在制工作是否堆积,可以观察进行中工作量及其变化;想知道工作流动是否变慢,可看从开始到完成的历时分布;想确认协作阻碍,可拆解阻塞原因、持续时间和责任归属;想核对报表可信度,则看状态更新时间和缺失率。
指标名称必须带有清楚口径。例如“周期时间”究竟从首次进入进行中开始,还是从需求确认开始?是否包含等待时间?按日历日还是工作日计算?没有统一定义前,不要在不同团队间比较平均值。
| 管理问题 | 可观察指标 | 解释前必须核实 |
|---|---|---|
| 工作是否堆积? | 进行中工作量、进入量、完成量 | 统计对象、时间窗口、工作项粒度是否一致 |
| 哪里出现停滞? | 阶段停留时间、阻塞事项持续时间 | 等待时间如何记录,暂停是否纳入计算 |
| 报表是否可信? | 最后更新时间、字段缺失率、更新延迟 | 数据来自自动同步还是人工维护 |
| 是否偏离计划? | 计划日期与预测日期的差异 | 基准计划是否留有版本记录,范围是否变化 |
4. 用“现象,范围,原因,行动,复查”解释异常
- 描述现象:用具体数据说清楚变化,例如某类工作项的停留时间在最近两个观察周期上升。
- 确定影响范围:查明涉及哪些项目、阶段、团队和依赖对象,避免用局部现象代表整个组合。
- 核实原因:询问负责人并查看相关记录,把已确认事实与待核实假设分开。
- 确定行动:明确负责人、完成期限、升级路径,以及需要谁提供资源或决策。
- 设定复查点:到期后检查阻碍是否解除、预测是否变化、是否需要调整计划。
这套顺序的价值在于,不让“图上出现红色”直接变成追责结论。PMO的职责不是替团队编造原因,而是让问题可见、证据可查、行动有人接。
5. 阈值从组织历史建立,不抄通用数字
“超过 5 天就预警”看似简单,但不同工作类型、审批链和团队节奏差异很大。对一个跨部门审批事项,5 天可能还在正常等待区间;对一个每天都应更新的短任务,5 天无变化可能已经值得核实。因此阈值应先用组织自己的历史数据试运行,再由业务负责人确认。
实际建立阈值时,可按工作类型或阶段观察历史分布,结合计划周期、业务约束和可接受风险设定初始线。上线后观察误报与漏报:如果大量正常事项触发预警,阈值可能过紧;如果已出现严重延期却没有预警,阈值或数据采集方式可能需要调整。阈值应被视为管理规则,而不是自然规律。

五、具体案例:用一组模拟数据看清“进行中”的结构
1. 案例口径和数据范围
以下案例完全是情景模拟,用来展示分析步骤,不代表某家企业的真实项目数据,也不是行业均值。假设一个跨部门项目组合有 24 个项目、138 个工作项;统计时间为某周末。为避免混淆,项目数量和工作项数量分别统计,不用工作项数量代替项目数量。
假设工作项状态分布为:未开始 22 项、进行中 79 项、阻塞 14 项、已完成 23 项。这里的“阻塞”是单独状态;在另一些组织中,阻塞可能作为进行中的风险标签。实际应用应选择一种口径并保持一致,不能两种算法混用。

2. 第一次切分:按停留时间找出需要核实的事项
将 79 个进行中工作项按示例规则分成三个时间段:进入进行中不超过 5 个工作日的 41 项,6 至 10 个工作日的 20 项,超过 10 个工作日的 18 项。这里的 5 天和 10 天只是为了演示分层的情景阈值,不能直接移植到其他组织。
这一步的结论不是“18 项延期”,而是“18 项需要检查是否仍在正常执行、等待依赖或状态过期”。PMO还要核对工作类型、计划周期、最近更新时间和责任人说明。否则,复杂工作与简单工作被放在同一把尺子上,统计就会制造错误的紧迫感。
3. 第二次切分:把长停留拆成原因类别
进一步假设核实这 18 项后,发现 7 项在等待外部审批,5 项依赖其他团队交付,3 项范围或验收条件待确认,3 项没有及时更新状态。前四类只是模拟场景,不应被包装成实际调查结果。
这组拆分改变了管理动作。前两类更适合确认依赖负责人、承诺日期和升级路径;范围或验收条件不清,需要项目负责人推动决策;状态未更新则先补全记录并检查维护机制。若把它们统称为“团队执行慢”,既不准确,也无法形成有效行动。

4. 第三次分析:把异常转成负责人和复查点
对于等待外部审批的 7 项,PMO不应只在周报里写“审批风险较高”。应至少记录审批对象、提交日期、当前负责人、计划回复时间和升级条件。若审批期限没有承诺,项目负责人需要判断是否存在替代方案,PMO则协调跨部门资源或提交决策。
对于依赖其他团队的 5 项,重点是确认依赖是否进入对方计划、交付物是否足以被验收、依赖延迟是否影响关键里程碑。对于范围或验收条件不清的 3 项,应明确由谁拍板;对于状态未更新的 3 项,则查明是忘记维护、系统同步失败,还是工作实际已暂停。
完成这些核实后,PMO可以在组合会上呈现“已确认事实、未确认假设、下一步动作”三栏。这样既让管理层看到风险,也避免把推测说成结论。复查时要更新同一条记录,而不是每周重新写一段无法追溯的状态描述。

六、不同情况下的行动建议:根据问题类型选择管理动作
1. 如果状态定义不统一,先暂停跨团队排名
当团队对“进行中”的含义不一致,跨团队比较状态数量、平均停留时间或完成率都不可靠。建议先保留团队自己的流程字段,再由PMO建立映射表,明确哪些本地状态映射到组合层面的“未开始、进行中、已完成、阻塞”。完成口径校准后,再讨论横向比较。
短期目标不是所有团队立刻改造流程,而是让管理层知道数据能比较到什么程度。如果某团队没有“阻塞”字段,就应标注其阻塞信息不可见,不能把空值解释为没有阻塞。
2. 如果状态更新滞后,先修数据维护机制
如果很多事项只在周会前集中更新,问题首先是数据采集与责任机制,而不是仪表盘设计。可以约定关键状态变更时更新、固定检查时点、由负责人维护自己负责的字段,并给出过期标记。对自动同步失败的系统,则要明确监控责任人和补录流程。
不要为了追求“实时”要求所有人随时填报。更新频率要与决策节奏匹配:需要每日调度的运营工作和每周评审的项目组合,数据刷新方式可能不同。过高的维护频率会增加负担,也可能诱发无意义的状态修改。
3. 如果阻塞集中在共享部门,分析组合依赖而非单个项目
多个项目同时等待同一审批部门、测试环境或业务专家时,逐个催项目经理可能治标不治本。PMO应把共享依赖作为组合对象,查看依赖数量、受影响项目、预计等待时间和优先级冲突,再协调资源容量或明确优先顺序。
此时可用依赖清单补充项目看板,记录依赖提供方、需求方、承诺日期、影响里程碑和升级人。若多个项目争夺同一资源,管理层需要做取舍,而不是让每个项目都继续报告“按计划推进”。
4. 如果里程碑偏差增加,先区分计划变化和执行偏差
计划日期发生变化,不一定代表执行失败。项目可能经批准调整了范围、等待法规或客户决策、重新估算了工作量,也可能确实因为资源不足而落后。PMO要保留基准计划版本,并记录预测变化的原因和批准人,避免用最新日期覆盖历史,从而看不出偏差是何时产生的。
当关键里程碑连续偏离时,先检查影响链:偏差是否来自关键路径事项、是否有可并行工作、是否存在外部依赖、压缩计划会不会增加质量风险。不能只要求团队“加快”,却不说明资源、范围或质量如何调整。
5. 如果数据量大,先建立分层视图而不是一张全景大屏
组合层先呈现少数管理信号:关键里程碑偏差、长期阻塞事项、共享依赖、数据更新时间和需要决策的事项。项目详情页再承载任务明细、负责人和过程记录。这样管理层看全局,项目团队看执行,不必让所有人面对同一张塞满字段的页面。
筛选条件也要固定并说明,例如按项目类型、业务线、阶段或风险等级查看。若读者可以随意筛选,截图或汇报中应同时注明筛选范围和统计日期,否则同一仪表盘可能因过滤条件不同给出看似矛盾的数字。

七、工具与治理的取舍:先满足管理边界,再谈功能丰富
1. 小团队可以先用轻量方案,前提是口径和责任明确
团队规模较小、项目数量有限、依赖关系简单时,电子表格或轻量看板可能足够。它的优势是上手快、调整灵活;代价是历史变更、权限控制、字段校验和跨团队汇总可能需要更多人工维护。若数据责任人明确、更新频率不高,轻量方案可以作为起步方式。
但当每周都要人工复制多份表格、同一状态反复对账、汇报口径总在变化时,维护成本已经成为风险。此时要评估自动化是否值得,而不是只比较软件许可价格。
2. 百人以上组织要重点评估权限、集成和口径治理
对于中大型企业和 100 人以上组织,项目数量、角色权限和系统接口通常更复杂。选型时除了看板字段和报表,还要验证权限隔离、审计记录、单点登录、数据导入导出、接口能力、私有化部署要求以及跨团队汇总方式。功能列表写着“支持”并不等于符合组织的安全、流程和迁移要求,必须通过实际方案验证。
如果评估 PingCode,可把它作为项目管理平台候选之一,重点核实其私有化部署方案、面向中大型组织的权限与治理能力,以及从 Jira 迁移时的字段映射、历史数据、附件、权限和工作流处理方式。迁移是否平滑不能只看导入成功率,还要做关键项目抽样验收,确认旧数据语义在新系统中仍然成立。
“国产替代”也不应只被当成产品标签。决策需要结合数据驻留、运维能力、合规要求、生态集成、团队学习成本和长期维护预算。某个平台符合其中一项,不代表自然适合所有组织;最终应以安全评估、试点结果和总拥有成本为依据。
3. 迁移与上线要为数据语义留出验证时间
从旧系统迁移时,最容易被低估的不是卡片能否导入,而是字段含义是否一致。例如旧系统的“完成”代表开发结束,新系统的“完成”要求验收结束;若直接映射,历史报表就会出现口径断层。迁移前应建立字段映射表、状态转换规则和抽样验收清单。
- 抽取不同类型的项目,验证状态、负责人、日期、附件和权限是否正确。
- 检查历史工作流是否有需要保留的关键变更记录。
- 对关键指标做迁移前后对账,解释差异来源而不是强行调平。
- 安排并行观察期,明确何时停止旧系统录入,避免双边数据长期分叉。
4. 以试点结果比较总成本,不只比采购成本
工具成本还包括配置、集成、迁移、权限治理、培训、日常维护和报表核对。试点时可记录每周状态维护耗时、报表整理耗时、数据对账次数、权限问题处理量和用户反馈。试点周期不必追求证明工具“必然成功”,而要尽早发现流程适配和数据迁移的真实成本。
评估时应把管理收益写成可观察的变化,例如减少重复录入、缩短报表准备时间、提高状态按时更新比例。不能把上线和业务改善简单画等号;如果指标变化,也需要检查团队规模、项目类型和流程规则是否同时发生改变。

八、上线检查与下一步:把看板变成持续校准的机制
1. 上线前核对十项基础条件
- 统计对象明确:项目、里程碑和工作项没有混作一个分母。
- 状态定义清楚:开始、暂停、阻塞和完成都有可判断条件。
- 状态、阶段、风险字段尽量分开,或有明确映射规则。
- 每个关键字段都有维护责任人。
- 数据来源、更新时间和统计日期对读者可见。
- 历史数据缺失或同步失败有标注方式。
- 指标公式、时间窗口和排除条件写入说明。
- 预警阈值经过组织历史数据验证,且能定期复核。
- 每类异常都能找到负责人、行动期限和升级路径。
- 试点期间记录维护成本、误报、漏报和用户反馈。
2. 先从一个决策问题开始试点
不要一开始就重建整个PMO数据体系。选择一个反复出现、能够采取行动的问题,例如“哪些项目正在等待共享审批”或“哪些关键工作项的状态长期未更新”。明确数据范围、字段责任、观察周期和复查人,试运行后再决定是否扩展到其他指标。
如果试点中发现数据缺失严重,先改采集方式;如果异常无法定位原因,先补充依赖或阶段信息;如果问题已看清却无人能处理,就需要调整决策权限或升级机制。不同失败表现对应不同修正方向,不要一概归结为“工具不够好”。
3. 复盘时同时检查结果和副作用
上线后除了看阻塞是否减少、报表是否更及时,也要检查是否出现新副作用:工作项是否被拆得过细、状态是否为了指标好看而提前变更、负责人是否花过多时间维护无用字段、预警是否导致大量无效升级。指标改善如果伴随着行为扭曲,就需要重新审视规则。
比较前后数据时,尽量保持统计范围和定义一致。若口径、团队范围或系统发生变化,应在报告中单独说明,不要把变化后的数字直接与旧口径拼接成趋势线。
4. 下一步先做三件小事
- 抽查 10 至 20 个进行中事项:核对状态、阶段、负责人、最后更新时间和实际阻碍;样本只是启动诊断,不代表统计推断。
- 写出一页状态口径:定义进入、退出、暂停和阻塞条件,标明哪些字段由谁维护。
- 选一个异常做闭环:记录现象、核实原因、指定行动负责人和复查日期,完成后检查是否需要调整阈值或字段。
看板的价值不在于把所有工作涂上颜色,而在于让组织更早发现偏差,并知道下一步由谁处理。对PMO来说,“进行中”不是一个可以直接评价绩效的数字,而是一扇需要继续打开的窗口:先确认口径,再核实过程,最后推动行动。先把这条闭环跑通,再扩展指标和工具,通常比先做一块看起来完整的大屏更可靠。

常见问题解答(FAQ)
1. PMO看板中的“进行中”状态应该如何定义?
我在不同项目团队查看看板时,发现同样标为“进行中”的工作,实际含义可能完全不同。有的团队把等待审批也算进去,有的只标记正在执行的任务,这让我很难横向比较。
先约定进入“进行中”的条件,例如负责人已开始实际处理,并明确暂停、等待外部输入和阻塞事项是否单独标记。将状态、项目阶段和风险标签分开记录;再指定状态维护人和更新频率,避免团队各自解释。
2. PMO分析看板时,除了进行中项目数量还应该看哪些数据?
我以前会先看有多少任务处于进行中,但发现数量变化并不能直接说明项目进展好坏。任务大小和复杂程度不同,单靠数量很容易得出不准确的结论。
至少结合工作项完成趋势、阻塞事项数量及持续时间、计划与实际节点偏差、工作项从开始到完成的周期,以及状态最后更新时间。每项指标都要写清统计对象、时间范围和计算方式;例如周期时间可按完成工作项的开始日期至完成日期计算,并注明是否排除暂停时间。
3. 看板上的进行中事项停留很久,PMO应该如何判断是否需要预警?
我看到某些任务连续几周都显示进行中时,会担心它们已经卡住,但也可能是任务本身周期较长。没有统一的行业标准时,我不确定该用什么依据判断。
不要直接套用通用天数阈值。先按工作类型查看历史周期,建立团队自己的基线;再核对事项是否暂停、等待依赖或缺少更新,并将超过适用基线且没有合理说明的项目列为待核实项。确认风险后,记录阻碍原因、负责人、下一步动作和复查日期。
4. 如何避免PMO看板数据失真或被误读?
我遇到过看板字段填写不完整、更新时间不一致的情况,也见过有人用任务完成率直接判断项目健康度。这样的数据看起来很直观,却不一定能支持可靠决策。
为关键字段指定维护责任人,标出数据来源和更新时间,并定期检查空值、过期状态及异常变更。分析时先确认口径和数据时效,再结合延期原因、依赖和资源情况解释现象;不要把任务数量或完成率单独当作项目健康结论,每个预警都应对应负责人和后续行动。
核心关键词
文章包含AI辅助创作:看板进行中教程:PMO数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/479929
读者评论
把“进行中”当作信号而不是进度结论,这个区分很实用。尤其是等待审批和状态久未更新,确实需要分别核实。
文中强调项目数和工作项数不能混作同一分母,容易被忽略。情景数据也明确标注为模拟值,避免把示例阈值误当行业标准。
状态、阶段、风险分开记录的思路比较清晰。不过字段增加也会带来维护负担,文中建议从少量必填字段起步,这点很务实。
看板分析最后要落实到责任人、期限和复查节点,而不只是展示异常。对管理者来说,这比单纯增加图表更有决策价值。
