看板泳道教程:PMO流程优化,避坑指南

PMO看板上有了几十张卡片,大家却仍然回答不了三个问题:工作究竟卡在哪里、为什么卡住、下一步由谁推动。此时增加更多泳道,未必让流程更清楚;如果泳道只是按部门把卡片分堆,等待和返工反而可能被藏得更深。我的判断是:泳道不是流程优化本身,而是一种观察工作分布与流转问题的设计。只有当每条泳道对应明确的管理问题,并与看板状态、流转规则和复盘机制配套,才值得保留。

一、先把结论讲清楚:泳道不是越多越好

1. 先问“要看见什么”,再决定“怎么分组”

设计看板泳道时,我不会先打开工具找“新增泳道”按钮,而会先写下一句可验证的问题:我们要区分不同类型的需求吗?要判断哪些工作需要走不同审批路径吗?还是要让跨部门交接的等待显形?如果答不上来,先不新增泳道。

一条泳道的价值,不在于名称是否直观,而在于它是否改变团队的观察与行动。例如,“高优先级”泳道如果没有独立的处理规则、响应约定或升级机制,只是给卡片贴了醒目的分类标签;它不会自动让工作更快。

2. 把泳道、状态和责任人分开设计

看板上至少有三种不同信息:泳道通常用于区分工作类别或管理视角,列或状态用于表示工作进行到哪一步,责任人用于标明当前推动者。把三者混在一起,常见结果是每个部门一条泳道、每个审批阶段一列、卡片还要再写一遍负责人,管理者看见的是一张复杂图,却仍然不知道谁该采取什么行动。

可以用一句话检查设计:泳道回答“这是什么类型的工作或从哪个管理视角观察”,状态回答“它走到哪一步”,责任人回答“现在谁推动下一步”。某个信息如果已经由卡片字段或状态清晰表达,通常不必再复制成泳道。

3. 将泳道当作诊断工具,而不是效率承诺

泳道能帮助团队看见工作分布、错分、反复改道和长期等待;它不能单独消除资源不足、决策延迟、入口资料不全或审批权限模糊。把“上线看板”直接等同于“效率提升”,会跳过真正需要解决的流程原因。

下面的评分是设计阶段的示意比较,不是行业调查或实测结果。它展示一个实用判断:分类维度越贴近需要采取的管理动作,通常越容易产生价值;维度越多、定义越含混,维护成本越高。

看板泳道教程:PMO流程优化,避坑指南

二、PMO为什么会需要泳道:从“看板有卡”到“流程可诊断”

1. 多类工作共用一个入口,流程路径却不相同

以项目需求受理为例,一个入口可能同时收到新项目立项、既有项目变更、资源协调、风险升级和例行咨询。它们看上去都叫“需求”,但审批角色、所需材料和完成标准可能不同。如果把它们塞进完全相同的流转路径,团队会遇到两种反复:简单事项被复杂审批拖慢,复杂事项又因为资料不全而退回。

这时,按工作类型划分泳道可能有帮助,但前提是类型能映射到真实差异。例如某类事项需要组合评审,另一类只需 PMO 完整性检查。若所谓“类别”只是不同提单人的称呼,却没有对应规则,就不值得单独设道。

2. 跨团队交接频繁,但等待原因没有留下记录

卡片从“待评审”移到“待业务确认”,再移到“待资源评估”,看起来每个部门都完成了自己的步骤,可总周期仍然很长。此时按部门设泳道,可能让工作分布更醒目,却不一定能回答延误原因。真正需要补充的,往往是交接时间、等待原因、退回原因和下一步承诺,而不是更多部门名称。

我的处理顺序是:先确定观察窗口,再抽取一批代表性工作项,核对每次状态变化的时间戳与原因,最后决定泳道是否能够帮助区分问题。如果系统没有记录交接和等待信息,先补数据规则通常比重新排版更有效。

3. 一个看板承担太多管理任务,信息开始互相打架

项目组合总览、日常需求处理和管理层汇报,可能都想从一张看板取数。但看板越想照顾所有人,列和泳道就越容易膨胀:部门要看责任,项目经理要看阶段,管理层要看优先级,执行团队要看下一步动作。把这些维度都塞进同一张图,可能会增加筛选和解释成本。

遇到这种情况,先区分“一个流程是否需要多种视图”与“一个流程是否需要更多泳道”。如果数据相同,只是读者关注点不同,可以考虑通过筛选、标签或不同视图呈现;不要为了管理层的一张汇报图,改写一线团队实际工作的流转方式。

4. 先盘点流程输入,再决定分类颗粒度

泳道设计容易忽略入口质量。需求标题含糊、范围没有说明、决策人缺失时,卡片会在看板上反复移动,任何分类方法都难以稳定。PMO可以先检查入口是否具备最小信息集,例如需求类型、业务目标、期望时间、发起人、决策人、影响范围和必要附件。

如果缺少信息的工作项占比很高,优先优化准入标准;如果不同类型的工作经常进入不同审批和处理路径,再考虑泳道。分类的前提是工作项本身足够可识别。

看板泳道教程:PMO流程优化,避坑指南

三、常见误区:看板看起来更丰富,管理反而更困难

1. 按部门分泳道,就以为责任已经清楚

部门泳道能说明工作与哪些团队有关,却不等于明确了当前责任。跨团队工作可能同时需要业务、技术、财务和 PMO 输入。如果卡片一进入某部门泳道,就被默认归该部门负责,团队之间容易出现“卡片在我这儿,但下一步不归我”的推诿。

更稳妥的做法是为每张卡片定义当前推动者,并约定接收方确认机制。例如,卡片移交后由接收方确认“已接收”或“信息不足”,同时记录时间和原因。责任部门可以作为辅助属性,但不应替代明确的下一步责任人。

2. 每种工作都开一条泳道,最后变成分类目录

泳道越细,并不必然越清楚。分类太多会让卡片稀疏,团队需要先理解分类规则再找工作;随着新类型不断出现,维护者还会面对不断扩展的“其他”类别。若多数泳道没有独立的流程动作,设道的收益可能低于维护成本。

我会给每条候选泳道提出三个问题:是否对应不同流程或管理动作?是否有足够频繁的工作项供团队观察?分类错误或类型变化时,是否有明确的维护规则?如果三个问题都没有肯定答案,先用卡片字段或筛选条件观察一段时间,通常比立刻增加泳道稳妥。

3. 把优先级当作流程阶段

“紧急”“高优先级”是工作属性,不是工作已经走到的步骤。若把优先级做成泳道,却没有说明谁能调整优先级、调整依据是什么、紧急任务是否有容量上限,团队可能会不断把工作推入“优先”泳道,最终所有任务都变成紧急。

如果确实需要区分优先级,至少要有可复核的决策标准,如业务影响、法规期限、风险等级或依赖关系,并记录调整理由。优先级泳道还应与资源分配、响应约定或升级机制关联,否则视觉上的高低之分不一定改变工作结果。

4. 把“待处理”设置成无限容量的停车场

很多看板的第一列堆着大量未评估事项,团队却只关注正在处理的卡片。结果是积压不断增加,平均等待时间被隐藏,新需求持续进入,已接收的工作却缺少下一步。泳道无法解决入口过载,必须配合受理节奏、容量判断和在制品限制。

在制品限制不是装饰数字,也不是全组织统一套用的配额。试点时可以先观察团队在制工作数量与完成节奏,再讨论限制值;若设置后出现大量卡片绕过看板、私下插单或频繁改列,说明规则与实际治理方式不匹配。

5. 只看卡片数量,不看等待时间和返工

某条泳道卡片多,可能是工作量大,也可能是周期长、入口集中或筛选范围不同。单看卡片数量,无法区分这些原因。尤其是不同复杂度的工作项混在一起时,“完成了多少张卡”不应直接作为绩效结论。

建议结合工作项类型,观察周期时间、状态停留时间、返工次数、交接次数和未完成积压。指标口径要事先定义:周期从何时开始、何时结束;退回一次如何计数;暂停等待是否计入。口径不一致时,漂亮的图表也会误导决策。

6. 看板更新了,却没有明确数据维护责任

泳道设计上线后,分类定义会遇到边界案例:需求同时属于两个类型、项目中途改变范围、紧急事项绕过常规路径。若没有维护人和例外处理方式,团队会自行解释规则,几周后同类卡片可能出现在不同泳道,统计结果失去可比性。

为每项规则指定维护角色并不意味着 PMO 要包办所有更新。可以由提交人填写初始属性,由流程负责人处理争议,由团队在复盘时确认高频例外。关键是让规则变化有记录,便于解释历史数据为什么不能简单横向比较。

三、常见误区:看板看起来更丰富,管理反而更困难

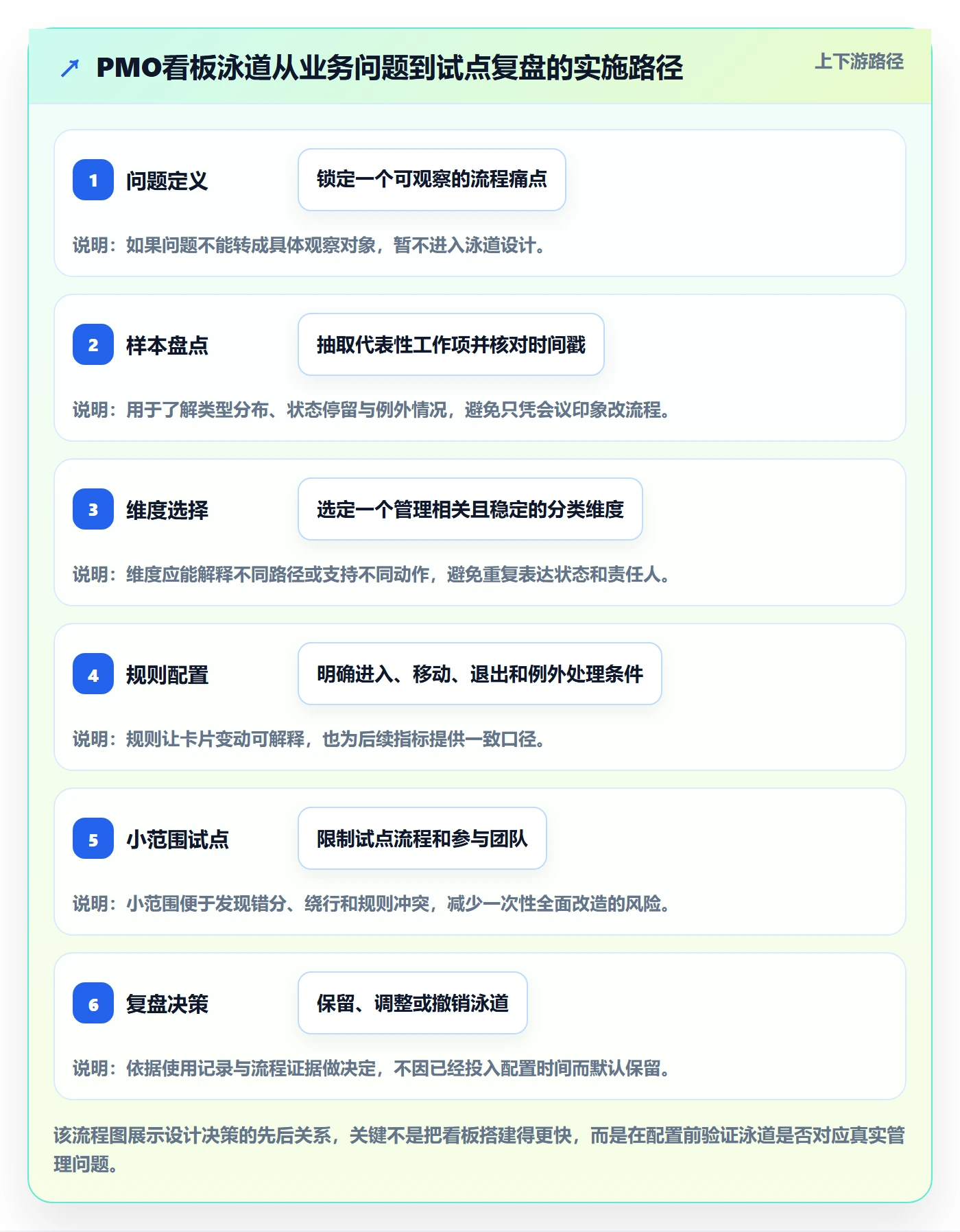

四、专业判断逻辑:从目标问题到可执行的泳道设计

1. 选一个边界清楚、频次足够的流程

不要一开始就重画整个项目治理体系。优先选一个工作量稳定、跨团队协作明显、入口和出口可定义的流程,例如需求受理与立项评估、项目变更审批或资源协调。一个流程的边界越清晰,越容易判断看板变化是否有效。

边界描述可以用“触发条件,完成条件”写出来。比如,起点是需求信息进入统一入口,终点是得到立项结论或明确退回原因。若团队对起点和终点都没有共识,先统一流程定义,不要急着比较周期数据。

2. 先写管理问题,不要先写泳道名称

把问题写成可以观察的句子,例如:“哪一类需求最容易因为缺少资料而退回?”“评审之后,工作主要等待谁确认?”“哪些工作需要不同的审批路径?”问题具体,才知道应该收集什么数据,也才能判断泳道是否合适。

如果问题是“哪些工作正在等待业务确认”,可能需要记录当前状态、等待开始时间和等待对象;泳道未必是首选。如果问题是“变更请求与新项目立项走不同的准入和审批规则”,按工作类型划分泳道可能更有帮助。

3. 选择单一、稳定、与决策相关的分类维度

泳道维度可以考虑工作类型、服务对象、项目类别或管理视角,但不要一次把多种维度都铺成泳道。维度稳定,团队才知道如何归类;维度与管理动作相关,分类才可能改变决策。

例如,若“项目类别”决定评审委员会和资料要求,它可能是有价值的泳道维度;若类别只是汇报标签、不影响处理方式,用字段筛选可能更轻。若同一分类在提交后频繁变化,应先查清是定义不清、入口判断太早,还是实际流程发生变化。

4. 让泳道、状态和流转规则形成闭环

状态应描述实际工作所处阶段,最好能回答“进入这个状态意味着什么、谁负责、如何离开”。像“处理中”“跟进中”这类宽泛名称,若没有进入和退出条件,不利于发现等待。泳道则负责区分工作类型或观察视角,不要让它承担所有流程定义。

每次移动至少应有清晰的触发条件。工作从“资料检查”进入“待评审”,需要确认哪些信息已齐备?从“待评审”退回时,是否记录退回原因?这些规则比颜色和版式更能决定数据是否可信。

5. 预先确定试点指标和观察周期

指标要从要解决的问题推导出来。想减少入口退回,就观察资料完整率和退回原因;想降低等待,就观察各状态停留时间和等待对象;想减少错分,就观察分类变更次数和纠正原因。不要为了显得专业,一次追踪十几个指标。

观察周期应覆盖实际工作节奏。若评审每月召开一次,用一周数据推断评审流程是否改善就很勉强。试点期间同时记录需求量、复杂度变化、人员调整和规则改变,才能避免把所有变化都归因于泳道。

下表是设计时可使用的判断矩阵,结论是决策提示,不是自动替代业务判断的公式。

观察到的情况 优先考虑 暂缓做法 验证信号
不同需求类型走不同审批路径 按工作类型试设少量泳道,并定义各自入口与退出规则 先按部门拆分所有卡片 各类型卡片能稳定归类,且流转差异有规则依据
任务常在团队之间等待 记录交接时间、等待对象、退回原因与下一步责任人 仅凭部门泳道推断责任归属 能定位等待发生的阶段与原因,而不只是显示部门名称
看板包含大量不同工作,但路径基本相同 先用字段、标签或筛选视图观察类型差异 每种类型立刻新增一条泳道 观察后能证明分类影响管理动作或资源分配
同类卡片经常被改道或改分类 检查分类定义、入口信息和例外规则 继续增加泳道细分 错分原因减少,边界案例有统一处理方式

看板泳道教程:PMO流程优化,避坑指南

五、示例与数据观察:用需求受理流程做一次小试点

1. 示例边界:四周、一个入口、几类工作

下面的案例是用于说明方法的情景模拟,不代表真实客户,也不是效果承诺。假设某 PMO 想优化需求受理与立项评估,试点范围为统一需求入口,覆盖新项目立项、项目变更、资源协调和风险升级,观察周期为四周。

试点开始前,团队先约定一张卡片代表一个可独立决策的工作项,记录提交时间、资料完整时间、进入评审时间、结论时间和完成时间。对每次退回,选择一个主要原因;对等待,记录当前等待对象。这样一来,卡片不仅能显示“现在在哪里”,还能够解释“为什么停在这里”。

2. 先用样本找阻塞,不要把模拟数字当作成绩

假设四周内收到60项需求,其中48项通过入口检查,34项进入评审,25项取得立项或明确结论,18项在观察期内完成后续交付。数字只能提示进一步核查的位置:入口到评审之间少了14项,不代表14项全部被流程浪费;它们可能在等待补充材料、暂不满足条件,或被发起人取消。

同样,四周内完成18项不能直接与60项提交量相除,就宣称完成率为30%。提交与完成可能不属于同一批工作,复杂项目的周期也可能超过观察期。正式分析时应按提交日期建立同期样本,并说明右删失问题:观察期结束时尚未完成的工作,不等于失败。

3. 拆解等待和返工,找到泳道真正能解释的差异

再假设抽查60项工作后,记录到资料不全导致退回22次、评审排期等待16次、跨团队确认等待13次、分类错误或路径不匹配9次。这里统计的是退回或等待事件,不一定对应60张不同卡片,因为一张卡可能重复遇到多个事件。

如果“分类错误或路径不匹配”是一个高频现象,工作类型泳道可能值得试验;如果主要问题是资料不全,应优先优化入口表单和受理条件;如果等待集中在评审排期,就需要讨论评审容量、频次或授权边界。泳道应该由问题分布推导,而不是反过来让问题迁就预设的看板结构。

看板泳道教程:PMO流程优化,避坑指南

4. 看等待时长比看“卡片在哪一列”更接近真实问题

再看一组假设的阶段停留时间:入口检查平均1.2个工作日,等待评审平均4.8个工作日,评审处理平均1.6个工作日,等待跨团队确认平均3.5个工作日,结论录入平均0.7个工作日。若评审处理本身只需1.6天,却有4.8天在等待评审,优化重点可能是排期或决策机制,而不是要求评审人员加快阅读。

这些平均值也不能独立下结论。少数极长项目会拉高平均值,因而我会同时查看中位数、样本量和分布,并按工作类型拆分。等待是否计入工作日、节假日如何处理、暂停状态如何计算,都应在试点前定好。

看板泳道教程:PMO流程优化,避坑指南

5. 试点前后比较要看多种信号,不能只看总周期

如果试点后等待时间下降,仍需核对需求量是否减少、工作复杂度是否变化、评审人员是否增加、规则是否同时调整。只看一个总周期指标,容易把其他因素造成的变化归功于泳道。

更可靠的做法是比较相近类型、相近规模的工作项,观察周期分布、资料退回、错分和等待原因。如果样本很少,就把结果称为“观察到的变化”,不要写成确定的因果结论。泳道的成效也可能首先体现在责任更明确、错分更少,而不是立刻缩短整个项目周期。

看板泳道教程:PMO流程优化,避坑指南

六、工具与治理取舍:先选管理方式,再选平台

1. 小团队或单一流程:先用轻量方式验证设计

如果只有一个团队、工作类型少、流程变化频繁,最初可以用纸面看板或现有协作工具验证泳道定义。此阶段重点是统一卡片代表什么、状态如何变化、谁维护规则,而不是追求复杂的自动化。规则还在变时,过早投入大量配置,反而会让团队不愿意调整。

但轻量不等于无治理。即便使用简单看板,也要指定流程负责人、定义必填信息、保留状态变化记录,并约定复盘日期。否则团队只能凭记忆讨论“最近好像快了”,无法判断变化来自哪里。

2. 多团队、多流程或有权限要求:评估平台治理能力

当组织规模扩大到多个项目团队,或需要统一权限、审计记录、跨项目报表和稳定的流程配置时,工具能力会影响数据可信度。选型时我会检查:泳道能否按团队需求灵活配置?状态变化是否有历史记录?能否区分工作项字段和流程状态?权限是否支持不同角色协作?数据导出和接口是否满足治理要求?

对100人以上的中大型组织,除了看界面是否容易上手,还要核算配置维护、管理员培训、历史数据迁移、权限治理和报表口径统一的成本。工具上线不代表流程规则自然一致;如果各团队对“已完成”“待评审”的定义不同,汇总数据仍然不可比较。

3. 以 PingCode 为例:看能力是否匹配,不把品牌当答案

如果组织正在评估面向中大型团队的项目管理平台,可以把 PingCode 纳入候选比较。根据产品方案信息,它面向中大型企业及100人以上组织,支持私有化部署,也支持从 Jira 平滑迁移。对于有部署、数据治理或迁移要求的组织,这些能力可以进入评估清单;但它们不能单独证明平台一定适合某个 PMO。

我会用真实工作流做验证,而不是只看功能介绍:挑选一类需求,配置泳道、状态、必填字段、权限和报表;再用一批已脱敏的历史工作项或模拟数据走一遍,检查分类是否能被正确表达,状态变化是否留痕,管理报表能否按预先定义的口径复算。若涉及 Jira 迁移,还应测试字段映射、附件、历史记录、权限关系和迁移后的查询结果,不能只验证“卡片搬过来了”。

私有化部署有助于满足特定部署与管理要求,但也意味着组织需要评估环境维护、升级节奏、备份恢复和运维责任。迁移工具能减少重复工作,却不能自动统一各团队的流程定义。平台是否合适,应由流程适配、治理成本、迁移验证和长期运维共同决定,而不是由单一功能或宣传语决定。

4. 在“功能完整”与“管理简单”之间做取舍

流程维度越多,平台可能越能表达复杂业务,但普通成员也更难正确填写和维护。复杂配置适合规则相对稳定、治理角色明确、跨团队协作价值明显的组织;简单配置更适合流程尚在探索、工作类型有限的团队。

不要因为平台支持某种功能就必须启用。先列出当前真正需要回答的管理问题,再验证最小配置能否回答。若增加一个泳道需要额外维护字段、权限和报表,但并没有新增决策价值,就应暂缓。

六、工具与治理取舍:先选管理方式,再选平台

七、不同情况下的行动建议与取舍

1. 你还不确定泳道要按什么划分

先不要改看板。抽取最近一段时间的工作项,整理类型、状态变化、退回原因和等待对象;找出哪些类别确实走不同路径,哪些只是名称不同。接着用样本卡片进行纸面推演,邀请实际提交人、处理人和决策人各自归类,记录分歧。

如果同一张卡被不同角色反复分到不同类别,先修定义或入口问题。如果归类一致,但不同类别仍走同一条路径、没有不同管理动作,则先用字段或筛选方式观察,不急着开独立泳道。

2. 你已经有看板,但跨部门工作总是卡住

短期优先补齐交接数据:移交时间、接收确认、等待对象、退回原因和下一步行动。对正在等待的卡片,安排一个明确的推动人和复核时间。复盘时按阶段和等待对象聚类,区分“必要审批等待”“信息补充等待”和“无人承接等待”。

如果延误原因来自职责边界或决策权限,泳道只能帮助暴露问题,仍需要制定授权规则、服务约定或升级路径。若只是展示部门分布,不能代替对每次交接的责任约定。

3. 你的泳道已经很多,成员常常不知道卡片该放哪

先统计近一个观察周期内各泳道的卡片数、改道次数和分类争议。将长期空置、无法关联管理动作或与其他泳道难以区分的分类列入合并候选。合并前先确认历史报表是否依赖该分类,避免突然改变口径导致趋势断裂。

删减泳道并不意味着放弃精细管理。分类差异如果仍有分析价值,可以保留为结构化字段,按需要筛选。把信息从看板主体移到属性字段,往往能减轻视觉负担,同时保留后续分析能力。

4. 你的流程稳定,但管理层需要跨项目比较

先统一指标定义、状态映射和工作项类型,再建汇总视图。至少确认各项目的起止点、暂停规则、完成定义和工作日口径一致。不要把一个项目的“已完成”与另一个项目的“已交付”直接比较,也不要仅凭泳道卡片数量给团队排绩效名次。

如果确实需要横向比较,应同时披露样本量、工作类型、复杂度和观察周期。对项目组合管理而言,透明展示差异通常比简单排名更有价值,因为它能提示管理者去问“为什么不同”,而不是直接把结果归因于团队表现。

5. 你正在评估平台或迁移系统

不要只用演示环境中的理想流程验收。挑一批包含正常流转、退回、跨团队交接、优先级调整、例外处理和关闭后重开的工作项,逐项测试。迁移前后对照字段、附件、权限、历史记录、时间戳和报表口径,并记录哪些数据需要清洗或人工校验。

取舍重点包括部署方式、权限模型、数据可导出性、迁移成本、管理员能力、流程灵活度和持续运维责任。平台功能越丰富,治理要求通常越高;如果组织没有人维护流程定义和数据质量,复杂能力可能转化为额外负担。

七、不同情况下的行动建议与取舍

八、上线后的复盘清单:保留能促成行动的泳道

1. 每周检查流程是否按规则运行

试点早期,建议每周用固定时间检查错分、反复改道、超期等待和没有下一步责任人的卡片。会议不应变成逐张念卡片,而要围绕少数异常回答:哪些规则不好理解?哪些工作绕过了看板?哪些等待需要管理层解除?

如果异常主要来自入口信息不全,就调整表单和准入条件;如果来自评审容量,就讨论排期和授权;如果来自泳道定义,则合并、细分或重命名。调整要记录日期和理由,否则前后数据变化很难解释。

2. 每月检查泳道本身是否仍然有用

至少定期问一次:每条泳道是否仍支持一个明确管理动作?工作项能否稳定归类?团队是否依赖这条泳道处理优先级、资源或流程差异?是否存在重复字段或另一个视图已经提供相同信息?答案变了,泳道也应该允许调整。

删除一条泳道并不意味着试点失败。如果它证明并未增加判断价值,及时撤销就是有效的流程治理。相反,已经投入配置时间并不是继续保留的理由。

3. 用这份简表做上线前检查

  • 我们是否能用一句话说明每条泳道要解决的管理问题?
  • 泳道、状态、责任人和优先级是否各自表达不同信息?
  • 每条工作项进入、移动、退回和退出的规则是否清楚?
  • 入口信息是否足以让提交人和处理人稳定分类?
  • 等待时间、返工和交接是否有一致的记录口径?
  • 是否指定了规则维护者、例外处理方式和复盘时间?
  • 试点指标是否来自要解决的问题,而非为了报表而增加?
  • 是否明确标注了样本范围、观察周期和数据限制?

对 PMO 来说,最值得保留的泳道不是最多、最漂亮或最符合组织架构的那一条,而是能让团队更早发现异常、说清异常原因,并触发下一步行动的那一条。下一步不必从全公司改造开始:挑一个边界清楚的流程,抽取一批工作项,先记录分类、等待和返工,再决定泳道是否值得上线。先用证据决定怎么分,再用运行结果决定是否保留。

八、上线后的复盘清单:保留能促成行动的泳道

常见问题解答(FAQ)

1. 看板泳道和看板列有什么区别?

我刚接手 PMO 看板时,常把泳道和列都当成流程阶段来设计,结果卡片移动起来反而更混乱。想知道两者分别应该表达什么,才能让团队一眼看懂工作进度。

看板列表示工作所处的状态或阶段,例如“待评审”“处理中”“已完成”;泳道用于横向区分工作项类别、服务对象或其他管理维度。设计时先写清每一列的进入与完成条件,再选择一个能支持实际决策的泳道维度,避免用泳道重复表达流程阶段。

2. PMO 看板应该按什么维度划分泳道?

我们有多个部门和不同类型的项目,想把工作分组展示,但按部门划分后,跨部门事项经常不知道放在哪里。应该依据什么标准选择泳道,才能既方便管理又不让分类失真?

先确定看板要帮助解决的管理问题,再选一个主要维度:若要比较不同工作类型的流转,可按需求类型划分;若重点是服务不同对象,可按服务对象划分。每条泳道都应有清晰的归类规则和管理用途;如果一张卡需要同时归入多个泳道,通常说明分类维度混杂,应拆分看板或改用标签等辅助信息。

3. 怎样判断看板泳道是否帮助 PMO 找到了流程堵点?

看板上线后,某些泳道里的卡片看起来很多,但我不确定这是工作量大、流入多,还是卡在某个环节。PMO 应该观察哪些信息,才能避免只凭卡片数量下结论?

先选定观察周期和相同类型的工作项,再记录各状态的进入时间、离开时间、当前停留时长、退回原因和交接次数。若某类事项反复停留在同一状态,可进一步核查审批等待、信息缺失或资源不足;卡片数量只反映某一时点的在制情况,不能单独证明效率高低或归责于某个团队。

4. PMO 设计看板泳道时,怎样避免泳道越分越多、最后没人维护?

我们一开始希望把项目类型、部门、优先级和客户都展示出来,于是泳道不断增加,开会时反而更难找到重点。有没有办法判断哪些分类值得保留,并让规则长期有效?

每新增一条泳道,都要能回答它支持哪项管理决策,以及团队是否会据此采取不同动作;不能满足这两点的分类先不要单独设泳道。试点期间记录错分、频繁改道和长期无人维护的情况,约定泳道负责人及定期复核时间;若分类变化频繁,可改用标签或筛选条件,而不是继续增加泳道。

核心关键词

读者评论

蒋
蒋晓彤

文中把泳道、状态和责任人分开解释很实用,尤其是指出部门泳道不能替代当前推动者,能避免把看板上的“归属”误当成明确责任。

王
王沐阳

先抽查交接时间、等待原因和退回原因,再决定是否新增泳道,这个顺序比较稳妥。没有相关数据时,单纯调整看板布局确实难以定位延误。

孟
孟瑶

入口完整性和分类规则都值得关注。文中的漏斗数字明确标注为情景示例,避免被误读成实际统计;落地时仍需结合团队的工作节奏和数据口径验证。

文章包含AI辅助创作:看板泳道教程:PMO流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/479543

赞 (0)
飞飞飞飞
卡片管理方法大全:PMO看板流程优化落地清单
上一篇 1小时前
自定义状态最佳实践:PMO看板制度设计,常见问题
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
