Kanban流程与规范:PMO看板流程优化关键指标

PMO 看板上“进行中”项目越来越多、周报状态却始终是绿色,并不代表交付顺畅。更常见的情况是:工作已经进入流程,却长时间卡在评审、资源协调或跨部门等待中;看板能显示状态,却没有让管理者看见流动为什么变慢。优化 Kanban 的关键,不是多加几列或多盯几项数字,而是先把流程规则说清楚,再让指标指向可以验证的改进动作。

Kanban流程与规范:PMO看板流程优化关键指标

一、核心结论:PMO 看板要管理流动,而不只是汇报状态

1. 先回答管理问题,再挑选指标

我判断一张 PMO 看板是否真正有用,通常不先看颜色、列数或卡片数量,而先问三个问题:哪些工作正在等待?等待发生在哪个环节?团队准备采取什么动作?如果看板只能回答“项目现在是什么状态”,却无法支持这三类判断,它更像状态汇报板,还不是流程改进工具。

PMO 的 Kanban 管理目标,是让工作从进入系统到完成的过程可见、可解释、可改进。流程规范负责定义工作如何进入、流转和退出;指标负责呈现流动结果;复盘负责验证改变有没有带来改善。三者缺一,单独展示指标不会自动优化流程。

2. 先建立最小指标组合

对于刚开始优化看板的团队,我建议先从四类信号入手:在制品数量(WIP)、吞吐量、周期时间和工作项年龄。它们分别帮助回答当前有多少工作未完成、一个时间段完成多少项、单项从起点到完成用了多久,以及尚未完成的事项已经停留多久。

阻塞时间、等待时间、返工率可以随后加入,但要先确定它们能支持什么决策。指标越多,填报、解释和维护成本越高。如果一项数字变化后没有人知道该检查什么、谁负责跟进,就暂时没有必要把它放进管理看板。

3. 建立“信号,调查,试验,回看”的闭环

看板指标不是团队绩效分数,也不能独立证明某个部门做得好或不好。比较稳妥的使用方式是:先观察信号,再沿流程寻找原因;提出一个范围明确的改进假设;小范围试行;最后按原先约定的口径回看结果。

例如,周期时间变长是信号,不是原因结论。原因可能是需求评审排队、某类工作变复杂、审批人短缺,也可能是统计起点发生了变化。若直接要求团队“加快速度”,不调查原因,往往只会让状态更新得更频繁,而不会让工作更快完成。

Kanban流程与规范:PMO看板流程优化关键指标

二、背景与真实场景:为什么项目状态正常,交付仍会变慢

1. 组合层面的“绿色状态”容易遮住等待

设想一个由 PMO 协调的项目组合:每个项目每周更新一次状态,负责人可以报告进度、风险和下一里程碑。但不同项目的需求评审、资源申请、法务确认和验收流程并不一致。周报能展示项目是否延期,却未必显示有多少工作正等待同一位审批人,也未必能看出几个项目正在争用同一组专家。

这时,项目状态和流程健康度是两种不同的信息。一个项目可以被标记为“正常”,但其中的交付项已在某个环节等待多日;也可能因为状态更新滞后,直到里程碑临近才突然暴露风险。PMO 需要把管理视角从“项目有没有变红”扩展到“工作是否持续流动”。

2. 看板边界不同,数据不能直接混在一起

“一个工作项”可能是一项审批、一份方案、一个功能、一条采购申请,甚至一个完整项目。这些对象的工作量和处理路径相差很大。若把它们全部放进同一个统计池,吞吐量会受到拆分粒度影响,周期时间也会因为工作类型混杂而难以解释。

我会先要求团队回答:这张看板究竟跟踪项目、交付项还是服务请求?工作项由谁创建?哪些类型需要单独观察?若项目组合看板只适合展示项目级里程碑,就不宜拿它直接推导团队级的流动效率。

3. 跨团队依赖往往比团队内部执行更难被看见

多个团队可以各自维护看板,但跨团队工作可能停在接口上:需求等待业务确认、交付等待安全评审、上线等待变更窗口。每个团队都能证明自己“已提交”,但整体交付仍然停滞。PMO 的价值之一,是帮助组织看见这些交接与等待,而不是只把各团队状态汇总成一张更大的颜色表。

因此,设计组合层看板时,要明确哪些信息需要跨团队共享。通常包括交付项的业务类型、当前环节、责任角色、阻塞原因、依赖对象和约定完成条件。涉及敏感信息时,应控制访问范围,但不应因此完全隐藏流程等待。

4. 先画出现状,再决定是否调整流程

我不建议一开始就把现有流程改成某个看起来标准的模板。先访谈实际执行人员,观察工作从提出到完成经历了什么,再把真实环节映射到看板。这样做的目的不是把每个例外都变成一列,而是分清稳定步骤、等待状态和确实需要单独管理的例外。

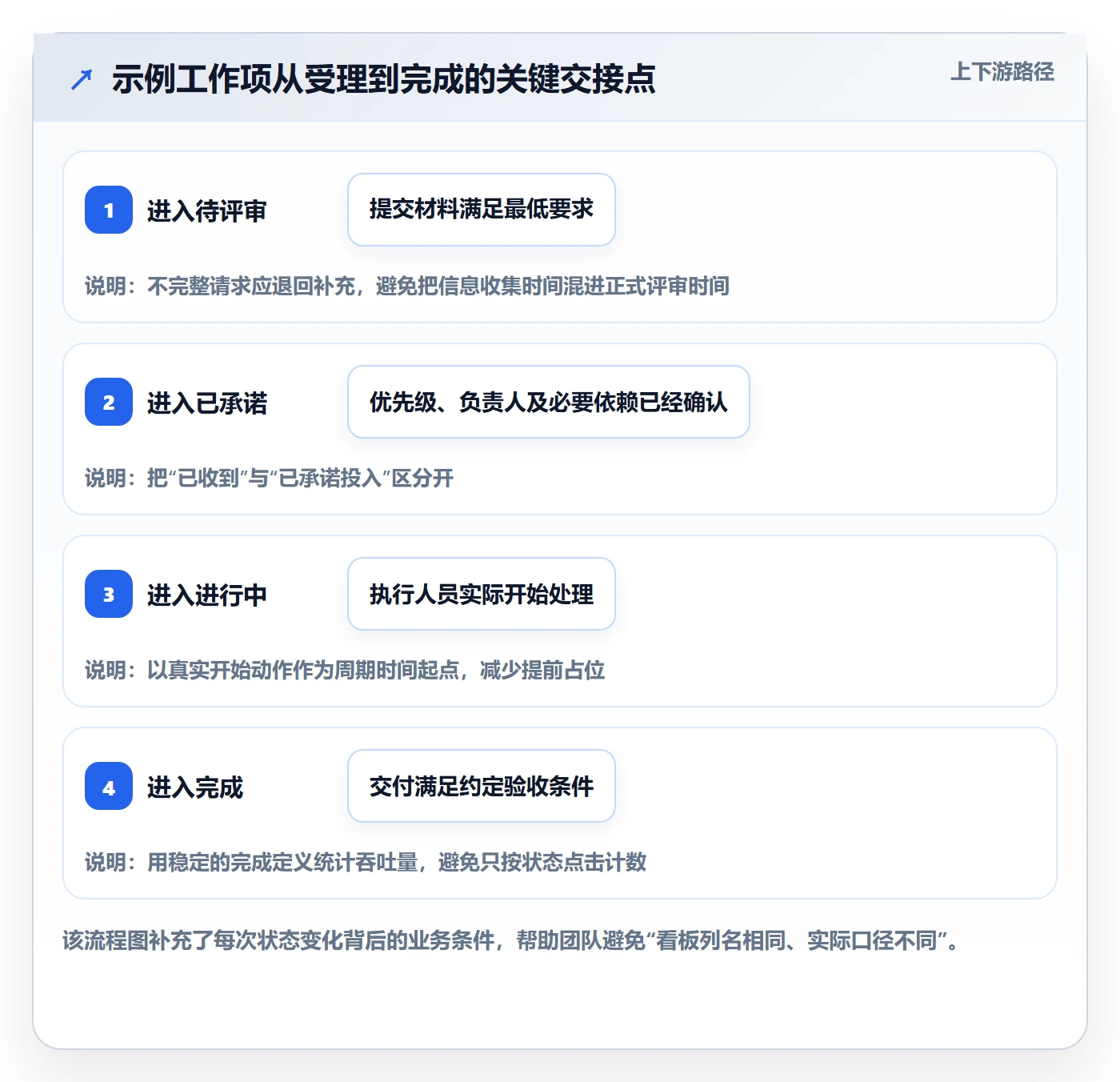

下面的流程仅用于演示,不是所有组织都应照搬。对 PMO 而言,列名重要,但比列名更重要的是进入条件、退出条件、责任角色和阻塞处理规则。

流程阶段 建议写清的规则 PMO需要关注的信号
待评审 提交材料达到最低要求后才进入;指定评审角色和评审节奏 队列是否持续增长,是否集中等待少数评审人
已承诺 明确优先级、负责人、交付目标和依赖条件 承诺的工作是否超过团队可处理容量
进行中 开始实际处理时进入;限制并行工作并暴露阻塞 WIP是否长期偏高,老化事项是否增加
待验收 交付物已提交,验收标准和责任人已明确 工作是否在完成前的最后一道环节排队
完成 满足事先约定的完成定义,记录完成时间 吞吐量是否采用一致的完成口径

Kanban流程与规范:PMO看板流程优化关键指标

三、常见误区:数字变好,不一定意味着流程变好

1. 把看板当作任务墙,只更新卡片状态

任务墙可以帮助团队记事,但如果没有入口规则、完成定义、阻塞标识和责任边界,卡片移动并不能证明流程已被管理。卡片也可能因为汇报需要而被提前移动,或者在多人之间反复转交,导致看板上的状态和真实工作不一致。

补救方法不是增加更多颜色,而是为状态变化设定可观察的条件。例如,进入“待验收”应意味着交付物已提交;进入“完成”应意味着验收标准已满足。状态定义越清楚,后续数据越有解释力。

2. 把WIP越低越好当作固定原则

限制 WIP 的目的是控制并行负荷、暴露拥堵并鼓励团队完成已开始的工作,不是追求一个越小越好的数字。若限制过低,重要工作可能无法及时启动;若岗位技能高度专门化,机械压低上限也可能形成新的等待。

WIP 上限更适合通过试验调整。观察现有未完成量、工作类型、队列长度和阻塞情况,再设置一个可讨论的初始值。若触及上限,首先检查是否有工作可以完成、是否存在阻塞或优先级冲突,而不是把新需求偷偷放到看板之外。

3. 用吞吐量给不同团队排位

一个月完成 20 项的团队不一定比完成 8 项的团队更快。两组工作可能有不同复杂度、不同拆分粒度、不同质量门槛和不同依赖条件。若组织为了排名而比较原始件数,团队可能倾向于拆小工作项、挑选容易事项,甚至降低验收严格度。

吞吐量适合在口径稳定的范围内观察趋势和规划能力,不适合单独作为跨团队绩效结论。若确需进行横向比较,至少要分层观察相似工作类型,并补充复杂度、服务目标、返工或质量信息。

4. 把周期时间均值当作交付承诺

平均周期时间可能被少数特别短或特别长的事项拉动。即使平均值下降,也不能证明大多数工作都更快完成。对于管理交期,除平均值外,还应观察分位数或周期时间分布,并明确统计起点、完成点和工作类型。

若需求复杂度差异明显,可按类别分别观察;若工作项数量太少,分位数会不稳定,应把结果视为参考而不是承诺。尤其不能把历史均值直接包装成每个新项目都能遵守的确定交期。

5. 混用口径,造成虚假的趋势变化

例如,团队把周期时间起点从“开始执行”改成“需求提出”,数据会突然变长;完成定义从“开发结束”改为“验收通过”,吞吐量也可能变化。这些变化可能是口径调整的结果,不是流程突然恶化。

每项指标至少要记录名称、工作项范围、起止节点、统计周期、数据来源和排除规则。口径变更时,应在图表上标注时间点;必要时建立新基线,不要把前后不一致的数据直接连成一条趋势线。

三、常见误区:数字变好,不一定意味着流程变好

四、专业判断逻辑:怎样定义并解读PMO关键指标

1. 在制品数量:看并行负荷,也看队列在哪里形成

WIP 通常指已经开始但尚未完成的工作项数量。它可以按整条流程统计,也可以按每个阶段统计。只看总量容易遗漏局部拥堵:整体 WIP 看似稳定,但待评审队列可能持续增长,说明瓶颈集中在评审环节。

解读 WIP 时要同时看工作类型和停留状态。正在处理的事项、等待外部确认的事项和被阻塞的事项,对团队负荷的含义并不相同。若一个被阻塞的工作项仍占用关键人员注意力,它对系统的影响可能远大于单纯的卡片数量。

2. 吞吐量:看完成节奏,不等于看忙碌程度

吞吐量是在固定时间范围内完成的工作项数量,前提是工作项定义稳定、完成口径一致。PMO 可以用它观察组合或团队在一段时间内的交付节奏,但要避免将短期波动误解为长期能力变化。

需求结构、节假日、人员变化、项目阶段和工作拆分方式都会影响吞吐量。实践中我会把吞吐量和工作类别一起查看;出现明显变化时,先核对需求进入量、工作复杂度和完成定义,再讨论是否存在容量或流程问题。

3. 周期时间:把起点和终点写进指标定义

周期时间一般指工作项从约定起点到完成所经历的时间。起点可能是团队承诺开始处理,也可能是进入执行阶段;终点则可能是交付完成或验收通过。没有统一定义,两个团队报出的“周期时间”很可能并不是同一件事。

我倾向于同时看趋势和分布。均值便于快速沟通,分位数更能提示大部分工作落在哪个区间,分布形状则帮助识别长尾。若周期时间长尾加重,应追查是哪类工作、哪个阶段或哪些依赖贡献了等待,而不是只要求整体平均值下降。

4. 工作项年龄:让未完成事项也进入管理视野

周期时间只会在工作完成后形成完整观测,工作项年龄关注的是仍未完成事项已经停留多久。它能弥补“只看已完成工作”的盲点。一个长期未完成的事项,可能正是未来延期或升级风险的来源。

比较工作项年龄时,应与同类工作的历史周期时间、服务目标或团队约定结合。年龄较高不自动等于异常:某些复杂事项本来需要较长时间;但若高龄事项不断集中在同一环节,或超过既定预警条件,就应主动检查。

5. 等待与阻塞:分清主动处理时间和停滞时间

周期时间中可能包含实际工作,也可能包含排队、审批、依赖等待和返工。若管理者只看到总周期,不知道时间消耗在哪,改进措施就容易落错位置。团队可以先用简化的阻塞记录,说明阻塞开始时间、原因类别、依赖方和解除时间。

记录阻塞的目的不是追责个人,而是识别重复出现的系统性障碍。若每次都需要临时协调同一审批角色,解决方向可能是调整评审容量或规则;若阻塞原因高度分散,则应先观察一段时间,避免过早推出组织级整改。

指标 适合回答的问题 常见误读 建议的配套观察
WIP 未完成工作是否过多,拥堵集中在哪里 数字越低越好 阶段队列、阻塞数量、工作类别
吞吐量 固定周期内完成多少工作项 件数高就代表效率更高 工作类型、需求进入量、返工情况
周期时间 工作从约定起点到完成用了多久 平均值可直接作为每项承诺 分布、分位数、起止口径
工作项年龄 未完成工作是否出现长时间停留 所有高龄事项都应该立即升级 历史周期、工作复杂度、当前阻塞
阻塞时间 工作具体在哪类等待中停留 阻塞次数高就是某个团队表现差 原因类别、依赖节点、解除时间

Kanban流程与规范:PMO看板流程优化关键指标

6. Little’s Law:用于理解关系,不用于制造精确承诺

在相对稳定、工作项定义一致的流程中,常用近似关系是:平均在制品数量约等于平均吞吐率乘以平均周期时间。换算后,平均周期时间约等于平均在制品数量除以平均吞吐率。上面的情景示例中,24 项除以每周 8 项,得到约 3 周;18 项除以每周 9 项,得到约 2 周。

这只是帮助理解系统关系的近似,不是“把 WIP 限制减半,周期就必然减半”的公式。若流程持续剧烈变化、工作类型差别很大、工作项反复拆并,或吞吐量统计口径不一致,直接套用会产生误导。PMO 应将它用于提出问题和检查趋势,而不是包装成精确预测器。

7. 先把数据口径做成字典

我建议 PMO 为关键指标建立一页简明数据字典,至少写清定义、计算方式、数据源、统计范围、更新时间和例外处理。对跨项目看板,还要说明哪些数据可以横向比较,哪些只能在团队内部观察。

  • WIP:明确统计哪些状态,阻塞事项是否计入。
  • 吞吐量:明确按完成日期还是验收日期归属统计周期。
  • 周期时间:明确起点、终点、日历日或工作日,以及暂停规则。
  • 工作项年龄:明确从哪个状态开始计时,何时重置或暂停。
  • 阻塞时间:明确阻塞原因分类,以及如何记录解除时间。

Kanban流程与规范:PMO看板流程优化关键指标

五、案例与数据观察:从“交付慢”定位到评审队列

1. 案例边界与初始观察

下面是一个明确标注的情景模拟,用于演示分析方法,不代表真实企业的实测结果,也不是行业基准。设想某项目组合由多个交付小组协作,PMO 发现连续数周都有项目报告“等待确认”,但周报仍未显示整体延期。

团队选择一个工作定义相对稳定的交付类型,观察 8 周基线:平均每周完成约 8 项;同时在制品数量约 24 项;部分事项集中停留在“待评审”和“待验收”。PMO 没有先要求团队加快执行,而是把每个工作项的进入时间、评审提交时间、评审完成时间和最终完成时间对齐。

2. 先看分段停留时间,再讨论瓶颈

模拟记录显示,执行中的处理时间并没有明显增加;变化主要出现在待评审队列和等待验收上。对 40 个样本工作项抽样后,示意统计发现:约 14 项至少经历过一次较长等待,其中 9 项的主要等待与评审排期有关,3 项与资料不完整有关,2 项与外部依赖确认有关。

这些数字只说明在这个模拟样本中,评审排期值得优先调查,不能推导出所有 PMO 的普遍瓶颈都是评审。关键分析步骤是把“交付慢”拆成工作类型、流程阶段和等待原因,再验证高频原因是否由同一条规则或容量约束造成。

3. 先试流程措施,不把要求转嫁给执行人员

假设进一步核对后发现,评审并非每周固定安排,材料要求也不够清楚,提交后经常因为缺项退回。团队可以尝试两项小改动:固定评审窗口;为进入评审设定最低材料清单。同时,明确不满足条件的工作仍留在待补充状态,避免把不完整事项混入正式评审队列。

此时不必同时改动所有流程。若一起调整优先级、人员配置、验收规则和工作项拆分,后续即使数据变好,也很难判断哪个改变有效。小范围试验的价值,是降低归因难度并控制组织变更成本。

4. 用前后数据观察结果,也监控副作用

继续用同一统计口径,情景模拟中试验阶段观察到:待评审队列中位停留时间从 6 个工作日变为 4 个工作日;每周吞吐量由约 8 项变为约 9 项;WIP 由约 24 项变为约 18 项。这里的变化只用于示范如何组织比较,不能称为实际实施成效。

同时还要看副作用:是否有更多工作被退回补材料?评审负担是否集中到少数人员?是否因为追求吞吐量而把验收标准放松?如果周期改善伴随质量下降或关键人员过载,整体上就不一定是成功改进。

观察维度 基线情景 试验情景 解释边界
待评审队列中位停留时间 6个工作日 4个工作日 模拟值;需确认样本类型和统计起止点一致
周吞吐量 约8项/周 约9项/周 模拟值;需同时检查工作复杂度与验收质量
平均WIP 约24项 约18项 模拟值;需核实是否存在未登记工作或状态提前移动
资料退回比例 约25% 约15% 模拟值;反映入口要求可能更清晰,不代表其他组织的预期改善幅度

Kanban流程与规范:PMO看板流程优化关键指标

5. 为什么这个案例有决策价值

这组模拟数据最重要的结论不是“固定评审窗口一定有效”,而是 PMO 可以将问题从模糊的交付变慢,转为可以核验的流程假设:评审排期是否造成等待?入口材料是否反复不完整?改善后是否把负担转移到了验收或少数评审人身上?

当数据量较少时,不应追求复杂的统计显著性表述。更实际的做法是记录试验范围、观察周期和可能干扰因素,结合工作项样本和团队复盘判断是否继续。如果同期发生人员变动、项目类型变化或重大优先级调整,应在结论中注明。

Kanban流程与规范:PMO看板流程优化关键指标

六、不同情况下的行动建议:从试点到组合治理

1. 流程尚不清楚:先定义工作项与完成条件

如果团队对“什么时候算开始”“什么叫完成”没有一致理解,先不要急着做跨团队指标排名。选一个常见工作类型,明确入口条件、流程状态、责任角色和完成定义,再用简化看板记录一段时间。

  1. 选定一个具有代表性的工作类型,避免一次涵盖所有项目。
  2. 跟踪真实工作路径,区分处理、等待、阻塞和返工。
  3. 为每个状态写出进入与退出条件,并由实际执行人员确认。
  4. 先收集基线数据,再讨论是否需要设定WIP限制或服务目标。

这个阶段的目标不是追求数据漂亮,而是让数据能够被团队共同解释。如果同一张卡片在不同人看来代表不同工作,继续增加图表只会把口径分歧可视化。

2. WIP持续上升:先检查优先级与“开始过多”

若未完成事项持续增加,已完成量却没有相应变化,先核对需求进入速度是否长期高于完成速度,再查看并行项目数量、优先级切换和关键技能资源是否形成约束。不要只用“大家再快一些”作为动作,因为它没有指向流程变量。

  • 检查新工作是否频繁插队,导致已承诺事项反复中断。
  • 识别是否有多个项目同时占用同一类稀缺角色。
  • 找出长期未更新、无人负责或等待外部决策的卡片。
  • 试行限制某个阶段的并行工作,并记录未能启动工作的原因。

若限制 WIP 后,队列外的工作大量堆积,说明问题可能在需求入口或容量规划,而不只是执行阶段。PMO 需要与业务方讨论优先级和承诺机制,避免用看板上限掩盖真实需求压力。

3. 周期时间拉长:从分布和阶段停留时间查原因

如果周期时间中位数或长尾上升,先按工作类型和流程阶段拆分。若主要增加发生在等待审批,就检查审批节奏和责任人可用性;若处理时间增加,则进一步看工作复杂度、返工、人员经验或技术依赖。

对尚未完成的工作,同时查看工作项年龄。已完成事项的历史数据无法告诉管理者当前哪些事项正在变成风险。将高龄事项列入定期检查,确认下一步、阻塞责任人和需要协调的组织级决策。

4. 吞吐量波动:先排除口径与需求结构变化

吞吐量突然下降时,先确认工作项拆分方式、完成定义、统计窗口和需求类型是否变化。再核对人员休假、关键角色缺位、重大插单和项目阶段变化。只有排除这些因素后,才适合把波动解释为流程能力变化。

如果进入系统的需求明显超过完成量,单靠团队流程优化可能无法解决积压。PMO 应帮助决策者看见需求队列和容量约束,推动排序、延期或取消,而不是把所有未完成项都留在“进行中”。

5. 多项目、多团队协作:区分团队指标与组合指标

团队层面可以观察具体流程的周期、阻塞和WIP;组合层面更适合关注跨项目依赖、承诺状态、关键资源冲突和整体需求队列。两层看板的目的不同,不能把所有团队的吞吐量相加后就当作组合交付能力。

当工作项定义不同,先建立可比较的分类维度,再决定哪些数据可以聚合。对不能直接比较的团队,可共享流程问题和改进做法,而不是硬做名次。PMO 的职责是让共同障碍可见,协助组织做取舍,不是把每个团队的差异压成一个分数。

6. 选择工具时:先核验治理要求和迁移成本

工具应支持团队已定义的流程,而不是反过来让团队为了适配工具改变所有业务规则。评估时,我会核对权限与审计、字段和工作流配置、跨项目视图、数据导出、自动化能力、部署方式、接口集成和迁移方案。

中大型组织还需要评估组织级权限边界、数据治理、运维责任和长期维护成本。若计划迁移历史数据,不要只验证“卡片能不能导入”,还要抽样核对附件、评论、链接关系、状态映射、用户权限和报表口径。工具选型不能替代流程设计,更不能把未经定义的管理要求自动变成有效规则。

Kanban流程与规范:PMO看板流程优化关键指标

七、不同情况下的取舍与落地:选择够用的规则,不追求万能模板

1. 统一流程与保留团队差异之间的取舍

PMO 需要一定程度的统一,否则组合层数据无法汇总;但统一过度,会把不同业务类型强行塞进同一条流程。我的取舍原则是:统一管理对象、关键定义和必要治理节点;允许团队根据工作特征调整具体执行步骤,并明确哪些字段或状态必须映射到组织级口径。

例如,项目组合可以统一“已承诺、执行中、完成”的汇总含义,但某个团队内部仍可细分设计、开发、验证等环节。只要映射规则透明,组合视图与团队视图不必完全长得一样。

2. 详细记录与低维护成本之间的取舍

细分等待原因有助于定位瓶颈,但每增加一个必填字段,都增加维护和数据质量风险。刚开始时,可以先用少数稳定原因类别,例如审批等待、依赖等待、资料补充、容量不足和技术阻塞;若某类原因持续出现,再考虑进一步细分。

不要为了报表而要求一线人员重复填报系统中已经存在的信息。能自动记录的时间戳尽量自动采集;必须人工说明的内容,控制在能指导行动的范围内。数据录入负担本身也是流程成本,应定期复查。

3. 设置服务目标与承诺日期之间的取舍

服务目标可以帮助团队描述某类工作通常希望在什么时间范围内完成,但不等于对每个事项作出绝对承诺。若组织要用于项目承诺,应同时考虑工作类型、依赖、资源和风险,并明确目标是规划参考、服务期望还是合同承诺。

工作量较小、类型稳定的流程,可能适合观察历史周期分布并制定参考区间;复杂、低频、跨组织的大型项目,则不适合直接套用常规事项的周期指标。指标的适用边界必须和数字一起说明。

4. 优先完成未完工作与响应紧急需求之间的取舍

减少并行工作通常有助于聚焦,但组织仍可能需要处理紧急事件。完全禁止插队并不现实,允许所有事项插队也会破坏原有承诺。可以定义紧急工作的入口条件、决策角色和影响评估,并记录插队对其他工作的周期和优先级造成的变化。

这样,例外不会被隐藏成普通流程,也不会让每个请求都被包装成紧急事项。PMO 应关注紧急通道使用频率及其对整体队列的影响,并定期与业务方回看例外规则是否过宽。

5. 建议的四周试点节奏

试点的重点不是在四周内证明所有指标都改善,而是验证流程定义是否清楚、数据是否可用、团队是否能据此采取行动。以下节奏适用于小范围试点,组织应按自身周期调整。

  1. 第一周:定义边界。选定工作类型,确定工作项粒度、流程阶段、责任角色和完成条件。
  2. 第二周:采集基线。以同一口径记录WIP、吞吐量、周期和阻塞,不急于设置绩效目标。
  3. 第三周:提出假设。基于停留时间和样本原因,选择一个可控的流程改动,并明确预期信号与副作用。
  4. 第四周:回看与决策。比较试验前后的同类工作,决定继续、调整、停止或延长观察。

如果样本量不足,或同期发生重大业务变化,就如实记录不确定性,不要为了按期汇报而宣布成功。PMO 的成熟度不体现在每次试验都得到正面结果,而体现在能够及时识别无效措施并减少重复投入。

七、不同情况下的取舍与落地:选择够用的规则,不追求万能模板

八、结语:让指标触发改进,而不是制造新的汇报负担

1. 看板优化的判断标准

我认为一套 PMO Kanban 流程是否有效,可以用三个问题检验:团队是否更早发现等待和阻塞?管理者是否能把问题定位到具体流程环节?改进措施是否经过前后口径一致的验证?如果答案仍是否定的,再丰富的颜色、图表和状态字段也只是更精致的展示层。

WIP、吞吐量、周期时间和工作项年龄不是用来给团队贴标签的,而是帮助组织讨论工作如何流动。将它们放进流程边界、工作类型和风险背景中解读,才有机会从“状态可见”走到“问题可处理”。

2. 下一步从一个可验证的问题开始

下一步不必先换工具,也不必重画整张组合看板。选一个最常见的工作类型,明确它何时开始、何时完成;连续记录一个稳定观察窗口;找到等待最集中的环节;只改变一项规则,再用相同口径回看结果。

PMO 看板的价值,不在于数字更多,而在于组织能否根据数字做出更好的取舍。先让流程真实可见,再让指标有统一解释,最后让改进有验证路径,这比照搬一套“标准列”和“标准目标”更可靠。

八、结语:让指标触发改进,而不是制造新的汇报负担

常见问题解答(FAQ)

1. PMO看板应优先跟踪哪些关键指标?

我负责多个项目的进度协同,发现看板上有很多数据,却不清楚哪些真正能帮助管理决策。尤其在汇报周期里,我想知道应该优先看什么,才能尽早发现流程问题。

建议先跟踪在制品数量(WIP)、吞吐量、周期时间、未完成工作项年龄和阻塞情况。WIP反映当前并行工作量,吞吐量是选定周期内完成的工作项数量,周期时间需明确起止节点,工作项年龄则用于发现仍未完成但停留过久的事项。先统一工作项粒度、统计范围和时间窗口,再根据管理问题选择指标,不要只为丰富报表而堆叠数据。

2. PMO如何设置Kanban看板流程和各列规则?

我在搭建看板时,团队对“进行中”“待验收”等状态的理解并不一致,同一项工作也会在不同列之间反复移动。这样一来,看板看似完整,却很难判断事情究竟卡在哪里。

先根据实际工作步骤梳理流程,再为每一列写清进入条件、离开条件、责任人和更新要求。把审批、等待、验收等真实环节显式呈现,并约定阻塞的标记与升级方式;之后用一个团队或业务单元试运行,检查列是否能帮助定位等待和交接问题,再调整流程,而不是直接套用通用模板。

3. PMO看板中的WIP限制应该如何设定?

我看到团队同时推进的任务很多,想通过设置WIP上限减少切换和积压,但担心限制过低会让必要工作停下来。不同团队的任务规模和依赖关系也不一样,我不确定该用什么依据设定上限。

不要直接套用一个适用于所有团队的固定数字。先观察各流程阶段的在制品数量、等待时间和容量,再从可讨论、可调整的试行上限开始;如果上限经常触发,就检查是否存在资源冲突、优先级切换或交接等待。WIP限制的目的在于暴露拥堵并促使团队协作完成已有工作,不是单纯把数字压得越低越好。

4. 如何用看板指标判断流程瓶颈,而不是误读数据?

我曾遇到吞吐量没有明显下降,但未完成事项越积越多的情况,因此只看已完成数量让我不太放心。面对周期时间变长或指标波动时,我也想知道该先调查什么,而不是马上归因于团队效率。

把指标当作调查线索,不要直接当作原因结论。吞吐量波动时,先对照工作项类型、规模、需求变化和统计周期;周期时间拉长时,沿流程检查等待、审批、返工和交接;未完成事项持续变老时,逐项确认阻塞原因与下一步责任人。记录改进措施实施前后的同口径数据,并结合具体工作项核查,才能判断流程是否真的改善。

核心关键词

读者评论

方
方诗涵

文章把看板从状态汇报转向流动管理,尤其强调周期时间的起止口径和完成定义,能减少团队间数据不可比的问题。

史
史景行

WIP不应简单追求越低越好,这个提醒很实际。结合阶段队列和阻塞情况试调上限,比用单一数字考核团队更稳妥。

彭
彭亦辰

跨部门等待容易被各团队的绿色状态掩盖。记录依赖对象、阻塞原因和停留时间,有助于PMO定位交接环节的问题。

文章包含AI辅助创作:Kanban流程与规范:PMO看板流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/479505

赞 (0)
飞飞飞飞
看板落地方案:PMO开展看板的流程优化案例解析
上一篇 2小时前
拖拽怎么做?PMO制度设计:看板从0到1
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
