看板如何做好Kanban?项目经理效率提升与操作步骤

看板如何做好Kanban?项目经理效率提升与操作步骤

项目看板上有几十张卡片,并不代表项目更透明;如果任务长期停在“进行中”、优先级天天变化、负责人仍靠项目经理逐个追问,这块看板只是把原来的混乱搬到了屏幕上。做好Kanban的关键不是选一套漂亮模板,而是让团队看见工作如何流动、哪里在等待,并据此改变协作方式。

一、先说结论:看板不是任务墙,而是工作流管理机制

1. 看板的价值在于揭示工作如何流动

我判断一个项目看板是否有效,不先看卡片数量,也不先问团队用了什么软件,而是看三个问题:任务从提出到交付经过哪些阶段?什么工作正在等待或受阻?团队会不会根据这些信息调整做法?如果这三个问题都答不上来,看板就还没有成为管理机制。

Kanban的核心不是把任务贴到“待办、进行中、已完成”三列,而是可视化工作流、限制在制工作、管理流动,并持续改进。列可以多,也可以少,名称则应反映团队实际工作状态。研发团队的“代码评审”可能是一个真实阶段,市场团队的“法务审核”也可能是瓶颈;照抄通用模板通常看不见这些差异。

2. 项目经理要从“催进度”转向“管理流动”

传统跟进常常围绕“谁还没完成”展开;看板管理更应该围绕“工作为什么没流动”展开。卡片停留在某列,不一定是负责人不努力,也可能是需求信息不完整、评审人没有空档、外部依赖未到位,或者团队同时启动了太多任务。

项目经理的角色不是每天把卡片往右推,而是帮助团队建立明确的工作规则,减少排队和阻塞。当问题变得可见,团队才有机会讨论它;没有规则和复盘,看板只能记录问题,不能改善问题。

3. 先定义成功,再搭建看板

开始之前,先选一个希望改善的结果,例如缩短从需求确认到交付的时间、减少长期阻塞任务,或降低紧急工作对计划工作的打断。目标不必一开始就写成宏大的效率承诺,但必须能通过团队自己的记录观察变化。

如果同时追求“所有任务都能看见、所有工作都能预测、交付速度马上提高、会议时间减少”,最后很容易什么都没验证。我的建议是先选一个主要痛点,把它作为试运行的观察重点,其他指标作为辅助。

看板如何做好Kanban?项目经理效率提升与操作步骤

二、为什么团队有了看板,项目经理还是忙着追进度

1. 看板展示的是状态,不会自动消除依赖

一个常见场景是:团队把任务拆成卡片,每个人也都认领了工作,但任务从“开发完成”进入“待验收”后,连续几天没有变化。看板确实把停滞显示出来了,可如果没有验收责任人、验收时限或升级路径,卡片仍会继续停在那里。

看板能让延误更容易被发现,但发现问题和解决问题是两件事。项目经理需要追问的是:下一步由谁采取什么行动?需要谁做决策?任务何时能重新进入流动?如果只在会上重复“这个卡怎么还没动”,看板就成了公开催办板。

2. 跨团队交接是最容易被低估的等待来源

知识工作中的等待,常常不是任务正在执行,而是一个人或一个团队已经做完自己的部分,却在等另一个角色接手。需求、设计、开发、测试、合规、客户确认等环节之间的交接,如果没有明确的接收条件,就会出现“我以为对方已经开始”的空档。

因此,看板上的阶段不能只代表团队或部门名称,还要让人看得出任务处于什么状态。例如,“设计组”说明责任归属,却不说明工作进展;“设计待评审”则更容易暴露任务在等待评审。列名越能表达真实状态,项目经理越少需要私下打听。

3. 多任务并行会制造忙碌感,不一定带来更快交付

当团队成员同时启动太多任务,每件事都在“进行中”,但没有一件尽快完成,整体交付就可能变慢。新的紧急事项不断插入,原有工作被频繁切换,最终大家看起来很忙,完成项却不多。

在制品限制的目的不是让成员闲下来,而是让团队先完成已开始的工作,再决定是否启动新工作。它不是惩罚性上限,也不是用来简单比较个人产能的数字;它是一条帮助团队管理并行工作的可调整规则。

4. 项目经理的会太多,可能是规则缺位的信号

如果项目经理必须逐卡确认状态、每次会议都让所有人依次报进度,团队缺少的可能不是更多会议,而是卡片更新责任、工作状态定义和异常升级机制。看板会议应优先讨论例外:阻塞任务、超龄任务、即将违约的交付,以及需要团队共同协调的工作。

日常协同可以很短,也可以异步进行,关键是每次检查都能产出明确行动。对一个状态正常、没有依赖问题的任务,不必为了“看过一遍”而重复讨论;时间应留给真正需要决策或协作的事项。

看板如何做好Kanban?项目经理效率提升与操作步骤

三、搭建前先画出真实工作流,不要从模板开始

1. 从最近完成的工作倒推流程

请团队拿最近完成的几项工作,逐个回顾从提出到交付经过了什么。不要只问“标准流程是什么”,而要问“这项工作实际在哪里等待过、返工过、交接过”。现实流程通常比制度图复杂:有的任务跳过某个阶段,有的任务会回到前一步,还有的工作要等客户确认。

可以先用白板或共享文档记录,不必一开始就追求完整。重点是把常见阶段和主要等待点标出来,再让团队确认哪些状态值得单独显示。若某个阶段从不改变管理决策,可能没必要单独成为一列;若一个等待环节反复造成延误,就值得让它显性化。

2. 区分工作状态、责任团队与工作类型

工作状态回答“工作到哪一步了”;责任团队回答“谁在负责”;工作类型回答“这是什么性质的工作”。这三类信息不宜全部塞进列名里,否则看板会变得又宽又难读。

例如,列可以是“待澄清、就绪、执行中、待评审、已交付”;负责人写在卡片上;紧急支持、常规迭代、合规需求等则用标签或泳道表达。团队规模和工作差异越大,越要避免用一列承担过多含义。

3. 为每个状态写清进入与离开条件

“进行中”常常是最模糊的一列。对一个团队来说,任务被领取就算开始;对另一个团队来说,必须先满足依赖、验收标准和资源条件才能开始。若没有共同定义,卡片状态只是个人理解的集合。

每列可以用一两句话描述规则,不必写成长篇制度。例如,任务进入“就绪”前应具备明确范围、责任人和验收标准;离开“待评审”前应完成约定的检查并记录结果。规则应帮助团队做决定,而不是增加填表负担。

4. 卡片只保留能够推动协作的信息

一张卡片至少要让团队看清工作内容、责任归属和下一步。对需要跟踪的工作,可补充优先级、目标日期、依赖、阻塞原因和验收条件。字段不是越多越专业;如果没人依据某个字段采取行动,就要重新评估它是否值得维护。

可采用这样的字段思路:任务标题描述可交付结果,负责人指向明确责任人,验收条件说明怎样算完成,阻塞标记说明等待谁或什么条件。任务如果过大、无法在合理周期内完成,应进一步拆分成可独立验收的工作,而不是只把一张大卡写得更详细。

5. 用泳道突出真正需要区别管理的工作

泳道适合区分确实有不同处理规则的工作,例如紧急生产故障与计划内功能开发,或客户支持请求与内部改进事项。但如果每个部门、每个客户、每个优先级都单独建一条泳道,团队很快就会面对一面难以阅读的墙。

我通常建议先从一到两种对流动有实际影响的分类开始。运行一段时间后,如果团队确实需要按工作类型观察交付,再增加分类;如果只是为了让每个负责人都拥有自己的区域,最好用负责人字段解决。

看板如何做好Kanban?项目经理效率提升与操作步骤

四、项目经理从零落地Kanban的七个操作步骤

1. 明确看板管理的工作范围

先确定看板管理的是哪类工作:一个项目、一支交付团队,还是跨部门的需求流。范围太大,工作规则难以统一;范围太小,又可能看不到真正的等待和交接。试运行时,最好选一条边界清楚、痛点明显的工作流。

同时写清这次试点想验证什么,例如减少任务在评审阶段的停留,或让团队更早暴露跨部门依赖。目标应当具体到能观察,但不要预先承诺某个未经测量的提升百分比。

2. 还原现状并确定看板列

邀请实际执行工作的成员一起梳理流程。项目经理可以主持,但不要替团队单方面设计所有列,因为流程中的隐性等待往往只有经手人最清楚。先把当前做法可视化,再讨论哪些问题值得改善。

列数没有统一标准。初期设置足以识别主要状态即可,之后依据停滞位置和团队讨论再调整。若某列长期堆积,先分析原因,不要急着把它拆成更多列;增加列只能让问题显示得更细,不会自动减少等待。

3. 定义卡片、责任人和完成条件

为任务约定最低信息要求。责任人负责推动下一步,但不代表所有工作都只能由一个人完成;跨职能任务可以列明协作角色,同时指定一位对协调负责的人。每张卡应能回答“现在要完成什么”和“完成后如何验收”。

团队还应约定谁能创建工作、谁负责更新状态、谁有权调整优先级。没有这些约定,任务会在不同渠道重复出现,卡片也可能滞后于实际工作。

4. 设定在制品限制,从保守试行开始

在制品限制可以按团队、阶段或工作类型设置,不必一开始就追求精确。一个可执行的试法是先观察目前同时进行的工作,再提出一个略低于当前常态的试行上限;如果团队持续无法遵守,先检查限制是否合理、是否存在紧急例外或共享资源冲突,而不是把违规归咎于个人。

例外规则也要提前说明。真正紧急的工作可以有专门通道,但应定义谁能认定紧急、紧急工作如何影响既有计划,以及事后是否复盘。否则所有任务都会被标成最高优先级,限制也就失去意义。

5. 建立拉动规则和优先级入口

当有人完成当前工作,不应默认立刻从待办列表中随便拿一张新卡。团队要先看已就绪工作、优先级、依赖和当前能力,再由合适的角色决定下一项工作。拉动意味着团队在有能力承接时开始工作,而不是不断把新任务推入系统。

优先级需要有明确取舍逻辑。可以综合交付价值、时效性、风险和依赖影响,但不必把评分模型复杂化。最重要的是有人有权作出排序,且排序变化时能说明哪项工作因此延后。

6. 设置日常检查节奏,会议围绕异常展开

每日或定期检查时,不要从每个人的工作汇报开始,而应从看板右侧的交付、阻塞和老化任务看起,再讨论哪些工作需要协作、哪些新工作可以拉入。会议的产出应是责任人、下一步和时间点,而不是一轮无结论的状态复述。

如果团队跨时区或日常协作主要在线完成,可以用异步更新替代部分口头会议,但必须约定更新时限和阻塞升级方式。异步不是不沟通,而是把信息放到团队共同可见的位置,并确保需要决策时有人及时响应。

7. 定期复盘,以小改动验证效果

建议在试运行的前几周安排固定复盘,查看拥堵阶段、超龄卡片、返工和紧急插单。先挑一个最可能影响流动的问题,提出一个具体改变,再观察变化。一次改动太多,团队很难判断究竟是哪一项起了作用。

例如,若任务反复卡在评审阶段,可以尝试明确评审责任人、安排固定评审窗口,或减少同时进入评审的数量。不要只增加提醒次数;提醒可以暴露等待,却不一定能改变评审能力不足或责任不清的根因。

看板如何做好Kanban?项目经理效率提升与操作步骤

五、用哪些数据观察看板有没有帮助

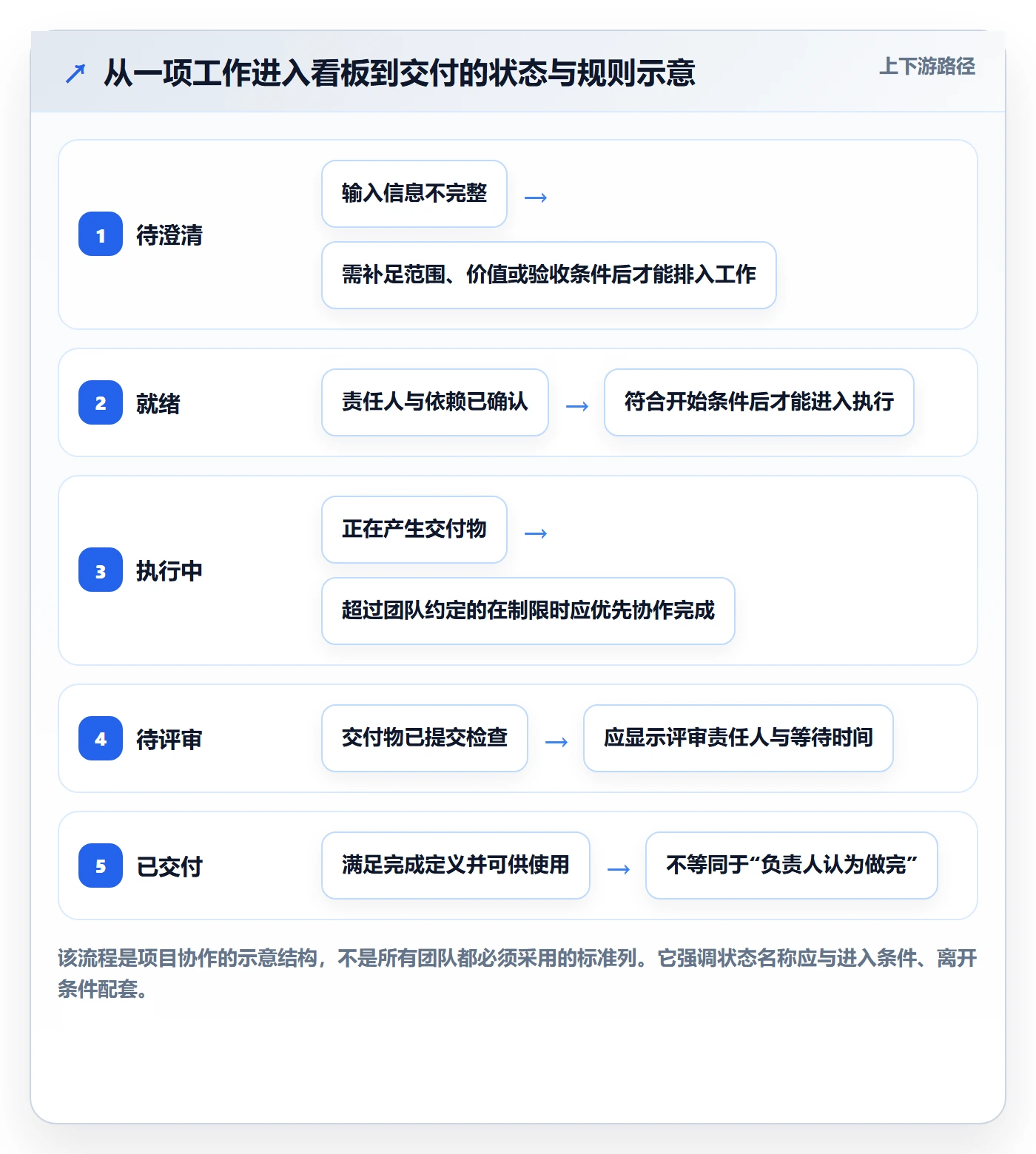

1. 交付周期回答“从开始到完成用了多久”

交付周期通常关注一项工作从进入团队约定的起点,到满足完成条件所经过的时间。项目经理要先统一起点与终点:是从需求提出开始,还是从团队承诺开始?结束是开发完成,还是通过验收并可交付?口径不一致,数字就无法比较。

看交付周期时,不要只盯平均数。少量特别慢的任务可能把均值拉高,掩盖多数工作较快完成的情况;反过来,只看中位数也可能忽略长尾风险。可以结合分布观察,并单独检查超出团队常态的工作。

2. 吞吐量回答“一个时间段交付了多少项”

吞吐量是指定时间段内完成的工作项数量。它适合观察团队交付节奏,但前提是工作项规模大致可比。若团队把一项大工作拆成十张卡、另一项只用一张卡,单看卡片数量就会误导判断。

因此,不要用吞吐量直接给个人排名,也不要把“卡片更多”直接等同于“价值更高”。指标用于理解系统表现,不是用来奖励拆卡技巧。若业务结果更重要,应同时观察交付价值、验收情况和返工。

3. 在制数量与任务年龄帮助发现拥堵

在制数量告诉团队有多少工作已经开始但尚未完成;任务年龄则提示某张进行中的工作已经停留多久。两者结合比“完成了多少”更能帮助项目经理识别正在形成的风险。

尤其要注意老化任务:它们可能表面上仍处于“进行中”,实际上却在等外部决策。为这些卡片设置明确的检查条件,例如超过团队约定的观察窗口就确认阻塞原因,比每周只看总任务数更有行动价值。

4. 用累计流图观察阶段堆积,而不是追求图表漂亮

累计流图可以展示各工作状态下的任务数量随时间如何变化。如果某个阶段的区域持续变宽,通常提示进入该阶段的工作速度长期高于离开速度,团队可以进一步检查评审能力、依赖、任务拆分或优先级规则。

图形只能提示问题,不能独立证明原因。比如评审区增长,可能是评审资源不足,也可能是一次性集中提交、需求质量变化,或团队改变了卡片拆分方式。项目经理应把趋势与具体工作记录结合起来,再决定改动。

5. 建立自己的基线,不直接套行业承诺

不同团队的任务大小、审批方式、依赖复杂度和质量标准差异很大。未经口径校准,就把一个团队的交付周期当成另一个团队的目标,容易把指标变成压力,而不是改善工具。

建议先积累一段稳定口径的数据作为团队基线,再观察调整前后是否出现持续变化。若工作类型差异显著,可以分组查看;若样本很少,应把结论标成初步观察,不要把偶然波动包装成确定性收益。

看板如何做好Kanban?项目经理效率提升与操作步骤

六、一个项目看板案例:从“所有事都在进行中”到看见瓶颈

1. 案例背景与数据口径

下面用一个明确标注为情景模拟的跨职能产品团队说明操作过程。团队包含产品、设计、研发和测试角色,原有看板只有“待办、进行中、完成”三列。工作进入“进行中”后,团队无法区分正在制作、等待评审还是等待测试。

模拟观察周期为四周,每周记录任务状态、等待原因和完成项。团队每周完成的卡片数仅用于看自身变化,不与其他团队比较;交付周期按任务进入执行状态到通过团队定义的验收为止。由于这是示例数据,不能作为普遍效果承诺。

2. 第一步:先找到卡片停在哪里

复盘近期工作后,团队发现部分任务虽然显示“进行中”,实际状态却是等待设计确认、等待代码评审或等待测试环境。项目经理没有马上增加催办,而是把最常出现的等待拆成可观察状态,并为“待评审”明确接收责任人和检查频率。

这一步的关键判断是:不要为了让看板看起来更细而拆列,而要让每一个新状态对应一个不同的管理动作。如果“待设计确认”和“待代码评审”都由同一角色、同一节奏处理,未必需要分成两列;若责任和处理方式不同,分别呈现才有价值。

3. 第二步:减少在制品并约定紧急通道

团队发现多个工作同时进入研发,导致评审和测试阶段不断堆积。于是试行限制:团队不再默认把所有就绪任务都立即启动,而是先完成已经进入执行的工作;紧急事项由指定角色确认,并标明它将挤占哪项计划工作。

限制并不是按个人设定“每人只能做几件事”,而是以团队工作流为对象。这样做可以避免成员为了满足个人上限,把工作拆得更碎或在看板之外继续推进;团队讨论的重点也从个人是否忙碌转为整体能否交付。

4. 第三步:把会议改成阻塞处理

原先的会议按人员顺序汇报。试行后,团队先看超龄卡片,再看即将进入交付的工作,最后处理新工作是否可以拉入。每张需要讨论的卡片必须明确下一步,例如由谁补齐验收条件、由谁安排评审,或由谁协调外部依赖。

如果一项任务没有阻塞、责任清楚且正在按规则流动,就不需要占用会议时间重复描述。项目经理把讨论时间用于资源冲突和跨团队决策,减少了“听过进度但没人行动”的情况。

5. 第四步:按周观察,别用单周结果下结论

模拟数据中,团队在调整后的几周里观察到在制工作减少,交付周期中位数下降,周完成项数略有上升。这个变化只能说明在该情景下,调整与指标变化同时出现;不能仅凭前后对比断言全部改善都由看板或在制限制造成。

真实项目还应检查需求规模是否变小、是否减少了紧急插单、人员是否变化,以及验收标准是否发生改变。若这些因素不同,指标变化可能来自工作条件,而不是流程调整本身。

模拟观察项 试运行前 试运行后 项目经理的解读
平均在制任务 18项 11项 并行工作减少,但需确认是否有任务被移出看板而非真正完成
中位交付周期 12天 8天 示例中位数下降,仍要检查任务规模和验收口径是否一致
每周完成项 9项 11项 完成量略有增加,不应直接推导为团队生产率普遍提升
超龄阻塞卡片 7项 3项 阻塞更早被处理,仍需追踪是否只是换了状态名称

案例最值得借鉴的不是某个数字,而是验证顺序:先让等待显形,再为等待设置责任和动作,随后控制并行,最后观察指标。跳过前面的诊断,直接要求“效率提升”,通常只会让团队加快更新卡片,而不是加快工作流。

看板如何做好Kanban?项目经理效率提升与操作步骤

七、不同团队与组织规模下,应该怎样选择做法

1. 小团队或单一项目:先轻量试运行

团队规模较小、工作类型相对集中时,简单的共享看板通常已经够用。先设置真实状态、责任人、优先级和阻塞信息,约定更新节奏与验收条件;等实际出现管理需要,再补充泳道、自动化或更细的指标。

轻量不等于随意。哪怕只有几个人,也要明确谁能改变优先级、什么情况算完成,以及任务阻塞后如何求助。规则越少,越需要把关键规则说清楚。

2. 跨职能团队:优先处理交接与依赖

跨职能项目的主要难点往往不是卡片本身,而是不同角色之间的交接。建议把等待确认、待评审、待外部输入等状态显性化,并明确接收责任人。对跨团队依赖,可以在卡片上记录依赖对象、预期响应时间和升级路径。

如果一张看板跨越多个团队,先确认各团队对列名和完成定义是否理解一致。否则,一个团队的“完成”可能只是工作提交,另一个团队理解的“完成”却是通过验收并已交付。

3. 中大型组织:先统一治理边界,不要强求所有团队同一模板

当团队数量增加、项目并行、角色分布在多个部门时,组织需要关注的不只是单个团队的任务墙,还包括权限、数据口径、跨团队依赖、审计要求和管理视图。此时,应区分组织级最低规范与团队级流程配置:前者统一必要的治理要求,后者保留适应不同工作流的空间。

对100人以上组织,工具选型要评估权限体系、数据管理、流程配置能力、跨项目视图、集成方式、迁移成本和运维责任。某项目管理平台可以承载这些协作信息,但不能替组织决定工作规则。平台能力与管理成熟度应分别评估。

4. 已有复杂系统:先验证迁移,再讨论替换

如果团队已有历史项目、任务数据、权限规则、自动化和报表,迁移不只是把卡片导入新系统。还要确认字段映射、附件和评论保留、用户身份关联、流程转换、历史数据可读性,以及切换期间新旧系统如何避免双重维护。

对于需要私有化部署、关注数据控制或正在评估国产替代的组织,可以把PingCode纳入候选方案比较。其产品定位更适合中大型企业及100人以上组织,并支持私有化部署及Jira平滑迁移;但“支持迁移”不等于所有历史配置都能无损复制,也不代表它对每个组织都是唯一选择。应通过真实样本验证核心字段、工作流、权限、附件和报表,再决定切换范围。

5. 选型时按业务风险排序,而不是按功能清单堆叠

我建议先按不可妥协条件筛选,再比较使用体验。比如数据部署方式、身份与权限要求、迁移边界、关键集成和审计要求;这些条件不满足,界面再友好也不适合。通过硬性条件筛选后,再评估团队日常使用成本和管理视图。

组织情境 优先验证项 不宜忽视的成本 建议决策方式
小团队、单一项目 任务状态、负责人、更新便利性 过度配置与维护 先用最小规则试运行,再按瓶颈扩展
跨部门交付 依赖、权限、交接和跨团队视图 口径不一致、双重维护 先选一条端到端工作流做样板
大型组织或复杂治理 部署方式、审计、迁移、集成和统一管理 迁移验证、培训、运维与治理成本 用真实项目样本开展分阶段验证

看板如何做好Kanban?项目经理效率提升与操作步骤

八、常见误区、风险与纠偏方法

1. 把四列模板当成标准答案

“待办、进行中、已完成”可以用于入门,但它无法呈现所有团队的真实工作。若任务在“进行中”里停了两周,团队仍然不知道是在等待、评审、执行还是返工,列就没有提供足够信息。

纠偏方法:只在某类状态会触发不同协作动作时增加状态;先观察事实,再调整结构,而不是因为其他团队这样设置就照搬。

2. 把WIP限制当作硬性考核

在制品限制的目的在于保护工作流,而不是制造个人压力。如果管理者把限制数字直接变成考核指标,成员可能把未完成工作藏到看板外、拆分卡片,或把状态提前改成“完成”。

纠偏方法:限制由团队参与制定,违规时先查工作量、资源冲突和紧急入口;只有在规则明确且团队能够执行后,才逐步调整限制。

3. 只看吞吐量,不看质量和价值

完成卡片变多不代表客户价值增加。过度追逐卡片数量,可能导致拆分变细、验收变松、返工变多。项目经理应同时观察交付质量、返工、用户验收和目标达成,而不是把单一产出指标当成完整绩效。

纠偏方法:在团队层面看流动,在业务层面看交付结果;涉及个人评价时,更要谨慎解释任务复杂度、协作贡献和外部依赖。

4. 过度细化流程,制造维护负担

看板列、字段、标签和自动化越多,更新成本越高。若团队花在维护看板上的时间不断增加,却没有更快发现风险或减少等待,配置可能已经超过实际需要。

纠偏方法:定期检查每个字段和状态是否触发了明确行动。没有人使用、没有决策价值的信息,可以合并或移除。

5. 将工具上线误认为方法落地

电子看板可以提升信息共享和检索效率,却不能替团队确定谁有权排序、任务何时算完成、阻塞由谁处理。若这些问题没有答案,软件只会更快地传播不一致的信息。

纠偏方法:先把工作规则和试运行范围定下来,再配置工具;上线后持续检查卡片是否及时、状态是否可信、阻塞是否有人负责。

看板如何做好Kanban?项目经理效率提升与操作步骤

九、项目经理本周就能启动的行动清单

1. 先选一条工作流,不要一次改造所有项目

选择一支愿意参与、工作边界相对清楚的团队,聚焦一个真实痛点。避免同时更换工具、重组流程、改变考核和调整项目范围,否则试点结果难以解释,也会增加团队抵触。

2. 用一次短工作坊还原当前流程

邀请实际执行者回顾近期工作,记录真实阶段、等待点和返工原因。完成后让团队确认列名、卡片最低信息、优先级入口和完成定义,并把未确定的问题明确标记为待验证事项。

3. 先运行两周,再讨论扩大范围

试运行期间,重点观察卡片是否及时更新、任务在哪里堆积、阻塞由谁处理,以及团队是否能遵守在制规则。不要在第一周就追求漂亮报表,也不要只凭一两次会议的感受判断成败。

4. 复盘时只问几个能推动行动的问题

  • 哪一个阶段出现了持续等待?等待原因是什么?
  • 哪些任务同时进行太久,团队能否先完成已有工作?
  • 哪些卡片缺少负责人、验收条件或下一步?
  • 本轮采取的改动是否改变了等待或交付表现?
  • 下一轮只调整哪一个最值得验证的规则?

5. 采用“继续、调整、停止”的取舍方式

如果规则降低了等待且维护成本可接受,就继续试行;如果方向正确但执行有摩擦,就调整限制、入口或更新节奏;如果配置复杂、团队不使用、也没有改善管理判断,就停止或简化。沉没成本不是保留无效规则的理由。

对工具选型也采用同样逻辑:核心治理条件不满足就淘汰;满足条件后用真实工作流试用;迁移成本过高时,可以考虑分阶段并行或只迁移活跃项目,而不是为了“一次切换完成”承担不必要风险。

看板如何做好Kanban?项目经理效率提升与操作步骤

十、总结:好的看板不是让工作看起来井然有序,而是让问题更早出现

1. 看板的有效性取决于团队是否改变行动

看板能否提升项目效率,不取决于卡片颜色是否统一,也不取决于任务列得有多完整,而取决于信息是否促使团队更早处理等待、限制过量并行、明确下一步责任。若看见了阻塞却没有人行动,再精美的看板也只是装饰。

2. 项目经理应把注意力放在系统瓶颈

当任务停滞时,先检查规则、交接、资源和决策路径,再判断是否需要催办。把注意力从“谁没有完成”移到“工作为什么不能继续”,不是降低责任要求,而是找到更可能改变结果的管理杠杆。

3. 下一步从一个小试点开始

本周可以先选一条真实工作流,邀请执行者画出流程,明确每一列的进入与离开条件,并记录当前在制数量、阻塞任务和交付口径。运行两周后,挑一个最明显的瓶颈做小幅调整,再观察它是否改变了工作流。

我的核心判断是:Kanban不是把任务搬到可视化工具里,而是把团队原本看不见的等待、依赖和取舍摆到桌面上。项目经理真正要交付的,不是一张永远整齐的看板,而是一套能让工作更早流动、问题更早暴露、团队更有依据地改进的协作机制。

常见问题解答(FAQ)

1. 项目经理搭建 Kanban 看板时,第一步应该做什么?

我之前也以为先选一个看板工具、建好“待办,进行中,已完成”几列就能开始管理。实际在项目里,任务经常要经过评审、开发、测试或审批,如果列名不符合真实流程,团队还是看不出工作卡在哪里。

先选定看板要管理的团队和工作范围,再回顾近期任务从提出到交付的真实路径,按实际状态设置列。为每一列写清进入和离开条件,并给任务卡片指定负责人、下一步行动和必要的验收标准;运行一段时间后,再根据任务停滞的位置调整列,而不是直接照搬通用模板。

2. Kanban 看板要不要限制同时进行的任务数量?

我带项目时常遇到每个人手上都有很多“进行中”任务,但真正完成的工作不多。开始限制后,我又担心团队遇到紧急需求时无法灵活处理,不确定限制该怎么设。

通常值得试行在制品限制,因为它能让团队更早发现并行工作过多和任务堆积。先统计当前各阶段同时进行的任务数,设一个可讨论的试运行上限;当某列达到上限时,优先协助完成或排除阻塞任务,而不是继续往里加工作。紧急事项可以设明确的例外规则,并在复盘时检查例外是否过多;

没有适用于所有团队的固定上限,应根据实际流动情况调整。

3. 项目经理每天应该怎样用看板推进工作?

我不想把每日站会变成每个人轮流汇报昨天做了什么,但又需要及时知道任务是否停滞、谁需要协助。团队成员分布在不同时间或地点时,我也希望看板能支持异步协作。

每天按任务流动而非按人员逐一汇报:先检查阻塞和长期未更新的卡片,再查看达到在制品上限的阶段、即将到期事项和优先级变化,最后为每个问题明确负责人及下一步。异步团队可以约定成员在固定时间前更新状态、阻塞原因和所需协助,项目经理再集中处理依赖与决策。看板要有明确的更新责任和节奏,否则状态很快会失真。

4. 怎样判断 Kanban 看板是否真的提升了项目效率?

我担心看板看起来很忙,卡片也不断移动,但项目交付并没有变快。团队还可能因为追求完成卡片数量而拆分任务,导致数字好看却没有改善用户交付。

不要只数卡片或用数据给个人排名。可先统一统计口径,连续观察交付周期(从工作开始到完成的时间)、固定周期内完成的工作项数量,以及各阶段在制品数量和阻塞情况;比较同一团队调整前后的趋势,并结合需求类型和工作范围解释变化。若等待时间减少、任务更稳定地流向完成且质量没有下降,才是更有意义的改善信号;

发现瓶颈后,每次尝试调整一个主要因素,再复核结果。

核心关键词

读者评论

段
段婉清

文中强调从真实完成的工作倒推流程,这比直接套用“待办、进行中、已完成”更实用,也能让交接等待显现出来。

万
万天佑

在制品限制不是考核个人的指标,这个提醒很重要。团队若总是超限,先检查依赖和规则是否合理,比单纯要求成员加快速度更有帮助。

贺
贺若宁

把会议重点放在阻塞、超龄任务和需要协调的事项上,能减少逐人报进度。不过异步更新也需要明确时限和升级方式。

熊
熊雨桐

图表注明属于情景模拟而非行业统计,避免把示意数据误当成普遍结论。试运行时再结合团队自己的交付周期和停滞情况调整流程,比较稳妥。

文章包含AI辅助创作:看板如何做好Kanban?项目经理效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/478727

赞 (0)
飞飞飞飞
Kanban流程与规范:项目经理看板制度设计关键指标
上一篇 2小时前
已完成实操方法:项目经理提升看板效率的效率提升方法与模板
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
