待处理实操方法:项目经理提升看板效率的流程优化方法与模板

项目经理提升看板效率,通常不是再加几列、换一套颜色,或要求成员每天多更新几次,而是要解决一个更基础的问题:工作为什么停在这里,谁能推动它继续流动?如果任务长期堆在“进行中”、阻塞只能靠口头询问、优先级一天变几次,看板展示得再完整,也只是把混乱搬到了屏幕上。真正的流程优化,应从工作流、进入与完成规则、在制品限制、异常处理和复盘指标一起入手。

一、先讲结论:看板效率取决于工作能否持续流动

1. 看板不是任务清单,而是流程的可观察界面

我判断一个项目看板是否有效,首先不看它有多少列、卡片是否整齐,而看团队能否根据看板回答三个问题:当前工作卡在哪里?下一步由谁推动?什么条件满足后才算完成?如果这三个问题仍要靠项目经理逐个私聊确认,看板就没有承担起流程管理的作用。

看板的价值不在“所有任务都被看见”,而在于任务的状态、等待、阻塞和流转规则都能被看见。一个简单但规则清楚的看板,往往比字段很多、流程很复杂的看板更有用。

2. 优化顺序应从堵点开始,不从工具功能开始

我建议按这个顺序处理:先确认主要积压发生在哪个阶段,再查任务为什么无法离开该阶段;随后明确进入条件、完成条件和异常处理方式;最后才决定是否需要调整看板列、自动化规则或工具配置。顺序倒过来,团队容易花时间改界面,却保留了原来的等待和返工。

例如,“测试中”卡片很多,不一定说明测试人员效率低。原因可能是需求验收条件不完整、测试环境等待部署、任务一次性拆得过大,或开发完成后没有准备必要的交接信息。看板能暴露现象,却需要项目经理追到流程环节找到原因。

3. 先选一个可验证的目标

“提升效率”太宽泛,不适合直接作为试点目标。更可操作的目标包括:减少任务在待确认阶段的等待、缩短阻塞事项无人跟进的时间、降低未经评估的插单数量,或让任务状态更接近实际情况。一次先选一到两个目标,才能判断改变是否有效。

我通常会把优化写成一个可检验的假设:“如果我们为评审设置明确的准入条件,并指定每日轮值处理人,那么评审队列中的等待时间会下降,同时返工率不会上升。”这比“把看板做好用”更容易执行和复盘。

一、先讲结论:看板效率取决于工作能否持续流动

二、背景和场景:看板为什么会越用越像任务仓库

1. 典型场景:卡片越来越多,状态却越来越不可信

下面用一个明确标注的情景模拟说明常见问题。某跨职能项目团队有产品、开发、测试和业务验收人员,共 12 人。看板包含“待办、进行中、评审、测试、完成”五列。项目运行一段时间后,“进行中”长期挂着十多张卡片,测试列有任务等待环境,业务验收又集中在每周固定时段。

项目经理每次同步都要问:“这张卡现在到哪一步了?”成员则回答“差不多做完”“等对方反馈”或“正在处理”。这些说法看似提供了状态,实际上没有说明下一步动作、责任人和等待原因。卡片虽然存在,团队仍然依赖记忆和私聊来协作。

2. 造成积压的往往是交接和决策,不只是执行速度

工作在流程中的时间,大致可以拆成主动处理时间与等待时间。任务在某一阶段停留很久,并不能直接证明负责该阶段的人做得慢;还要看任务是否等输入、等审批、等环境、等决策,或者因为验收标准不清而反复退回。

项目经理需要观察的是“工作如何流动”,而不是只问“每个人有多忙”。如果所有人都满负荷处理各自手里的任务,团队也可能因为缺少空档处理阻塞、协助交接或完成评审,导致整体交付反而变慢。

3. 把流程拆成可观察的状态

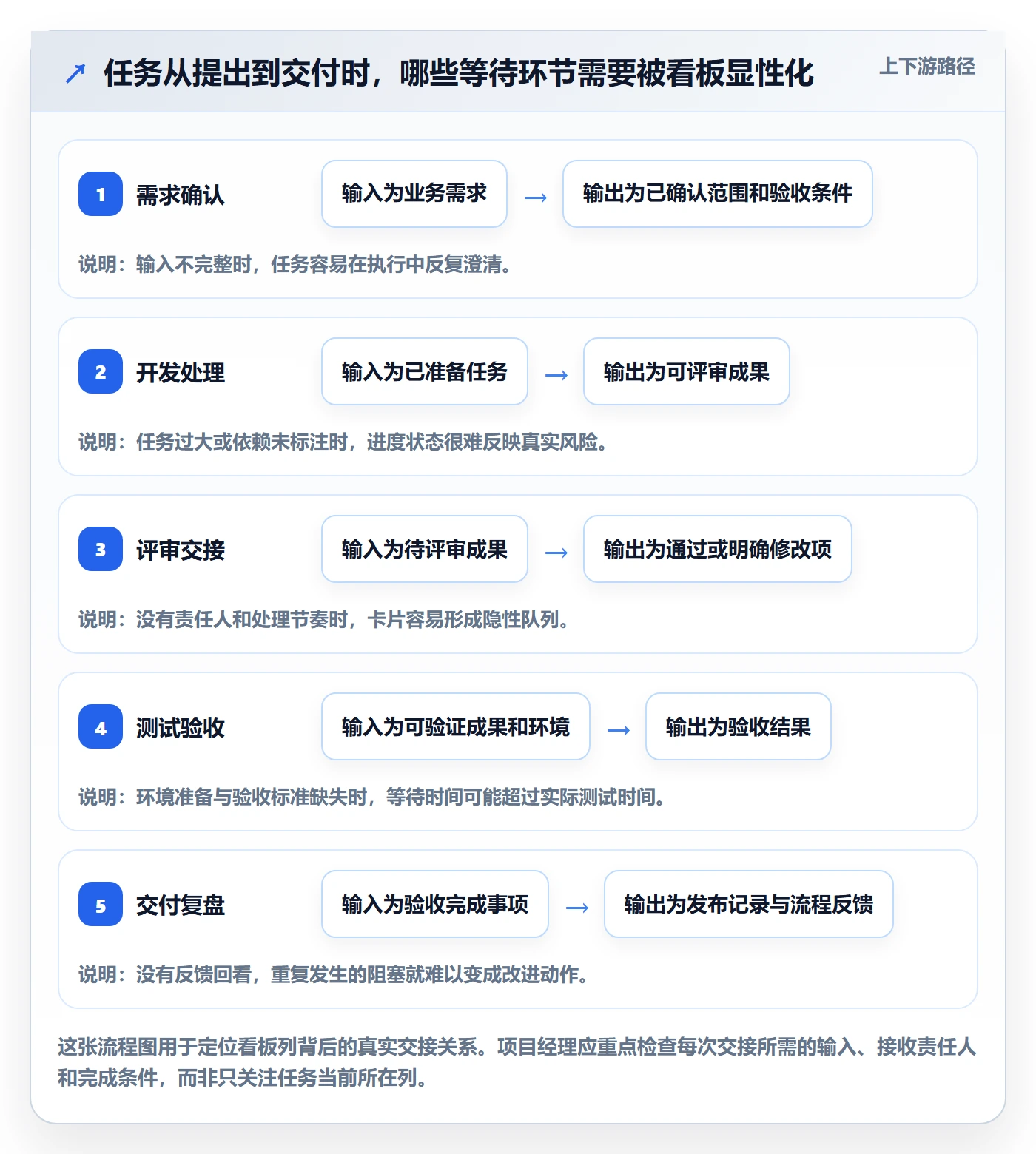

设计状态列时,我会先沿着一个真实任务走一遍:它从提出到交付,经过哪些实际步骤?每次交接时,接收方需要什么信息?哪些情况会导致退回?哪些环节必须等待外部角色?先记录真实路径,再决定是否把它映射成看板列。

如果列名只写“进行中”,但团队内部实际上包含开发、代码评审、等待环境和测试准备等多个环节,项目经理就看不见堵点。反过来,如果每个细小动作都设成一列,维护成本会过高。拆分的判断标准不是列越多越精细,而是某个状态是否需要不同的管理动作或决策。

待处理实操方法:项目经理提升看板效率的流程优化方法与模板

三、常见误区:改了看板,却没有改变工作方式

1. 误区一:增加列数就能提高透明度

增加状态列只有在它能帮助团队采取不同动作时才有价值。例如,“待评审”和“评审中”如果分别对应不同责任人和处理规则,拆开可能有帮助;如果两列没人维护、也不会触发任何决策,那只是多了一个状态字段。

我会用一个简单问题筛选列名:“任务进入这列后,团队应该做什么不同的事?”如果答案只是“看起来更细”,通常不值得新增。列数过多还会增加状态选择歧义,成员为了赶紧更新,可能随意选一个最接近的状态,反而降低数据可信度。

2. 误区二:把“进行中”当成没有边界的工作篮

“进行中”若没有清晰定义,容易容纳正在做、等人回复、待审批、已完成未验收等不同情况。项目经理看见卡片数量,却分不清哪些需要执行、哪些需要推动、哪些已经停滞。

处理办法不是立刻把所有卡片拆成十几列,而是先识别管理动作不同的状态。如果“等待外部输入”需要项目经理升级协调,就应让它能被单独识别;如果“执行中”是团队实际推进的工作,就应避免把等待事项混进去。

3. 误区三:把 WIP 限制理解成硬性惩罚

WIP 是正在进行的工作量。设置在制品限制,是为了减少团队同时启动太多工作、让未完成事项更容易暴露,不是为了限制成员努力,也不是适用于所有团队的固定数字。没有经过观察就直接规定“每人只能做两件”,可能把工作切换问题转化成新的审批负担。

我建议把限制作为试运行规则:观察当前各阶段同时进行的任务数量、任务复杂度和实际瓶颈,再选择一个团队可以理解的试行上限。当某阶段达到限制时,成员优先协助已开始的工作、排除阻塞或完成交接,而不是继续把新任务塞进来。

4. 误区四:每天开会逐张读卡片

同步的目的不是让每个人重复汇报卡片内容,而是帮助团队处理流动问题。会议若从“昨天做了什么”开始,容易变成对个人的轮流报告;更有效的顺序通常是先看阻塞、超期等待、达到 WIP 上限的阶段,再讨论需要谁决策或协助。

看板运行也不必绑定某一种会议形式。团队可以用短会、异步评论、定时评审或组合方式。选择依据是信息能否及时更新、阻塞能否被处理、沟通成本是否合理,而不是机械复制别的团队的会议节奏。

5. 误区五:用个人忙碌程度代替流程绩效

卡片完成数量不等同于价值交付,也不适合直接作为个人绩效排名。一个任务可能拆成许多小卡,另一个任务可能只有一张大卡;如果不考虑任务类型、复杂度和依赖关系,简单比较数量会诱发拆分方式变化,却不一定改善交付。

更稳妥的做法是把流程指标用于发现系统性问题。例如观察任务在各阶段停留多久、阻塞事项是否有人跟进、在制品是否持续增加,再结合具体案例判断原因。指标是提问的入口,不是脱离背景的结论。

待处理实操方法:项目经理提升看板效率的流程优化方法与模板

四、专业判断逻辑:从现象追到规则,再用证据验证

1. 先区分三种时间:处理、等待和返工

要判断某个阶段是否真是瓶颈,至少要区分三类时间:有人实际推进任务的处理时间;任务已经具备条件、但在排队或等待的时间;因信息不完整、标准不一致或结果不符合要求而发生的返工时间。

如果团队只记录“开始时间”和“完成时间”,只能看到总周期,无法知道周期变长的原因。项目初期不一定要上复杂的数据系统,可以先在少量任务上记录进入阶段、离开阶段、阻塞开始与解除时间,并抽查任务记录是否完整。

2. 用“现象,假设,证据,动作”做诊断

我会把看板复盘写成四步,而不是直接跳到解决方案:

  1. 现象:描述可观察事实,例如“评审列中有 7 张卡片,其中 4 张超过团队设定的观察期限”。
  2. 假设:提出可能原因,例如评审责任人不明确,或评审输入缺少验收说明。
  3. 证据:抽查卡片和交接记录,确认任务实际等待什么,避免把猜测当结论。
  4. 动作:只调整一个关键约定,并指定负责人和复查日期。

这样的记录有助于避免“看起来是某个人慢,所以催他”这类跳跃判断。证据如果显示任务缺少可测试环境,优先动作应是改善环境准备;若问题是决策积压,则要明确决策人和升级路径。

3. 指标要少,并与优化目标一一对应

可选择的流程指标包括周期时间、吞吐量、在制品数量和阻塞时间。周期时间观察一项工作从团队承诺开始到完成花多久;吞吐量观察某一周期完成多少项工作;在制品数量观察同一时点有多少事项尚未完成;阻塞时间观察事项因等待而停滞多久。

不需要同时追踪所有指标。若问题是任务启动过多,先看在制品数量;若问题是交付预测不稳定,周期时间和吞吐量可能更有帮助;若团队普遍抱怨依赖等待,先记录阻塞原因和持续时间。每个指标都要有固定定义和观察范围,否则不同周期的数字不可比较。

4. 先有基线,再谈变化

项目经理不应把短期波动直接解释为流程改进成功。建议先按团队实际节奏收集一段基线数据,注明项目阶段、任务类型和统计口径,再试行规则并使用相同口径观察变化。任务规模明显变化、团队成员变化或临时重大插单,都应作为解释数据时的背景。

对小团队而言,样本量有限,数字更适合用来提出问题,而不是宣布确定结论。可以结合任务卡片抽样、阻塞原因记录和团队反馈;如果数据趋势与实际体验相反,应先检查记录口径,而不是急着得出“指标证明大家感受错了”的结论。

待处理实操方法:项目经理提升看板效率的流程优化方法与模板

五、具体案例与数据观察:把“评审堵塞”变成可操作的流程改进

1. 案例背景:先给等待事项一个明确归属

继续沿用前文的 12 人跨职能项目团队。团队复盘发现,评审列中有多项工作等待确认,但卡片没有统一记录评审负责人、提出时间和缺失信息。项目经理原先通过私聊催促,事项因此能被临时推动,却无法判断这是偶发延误还是流程性问题。

团队没有先新增复杂审批流程,而是做了三项低成本调整:评审卡片必须写明需要评审的内容和完成条件;每张卡片有一名明确的跟进责任人;超过团队约定的观察期限仍无动作时,项目经理负责确认是容量不足、信息缺失还是决策依赖。

2. 观察口径:避免把示意数据冒充成实测结果

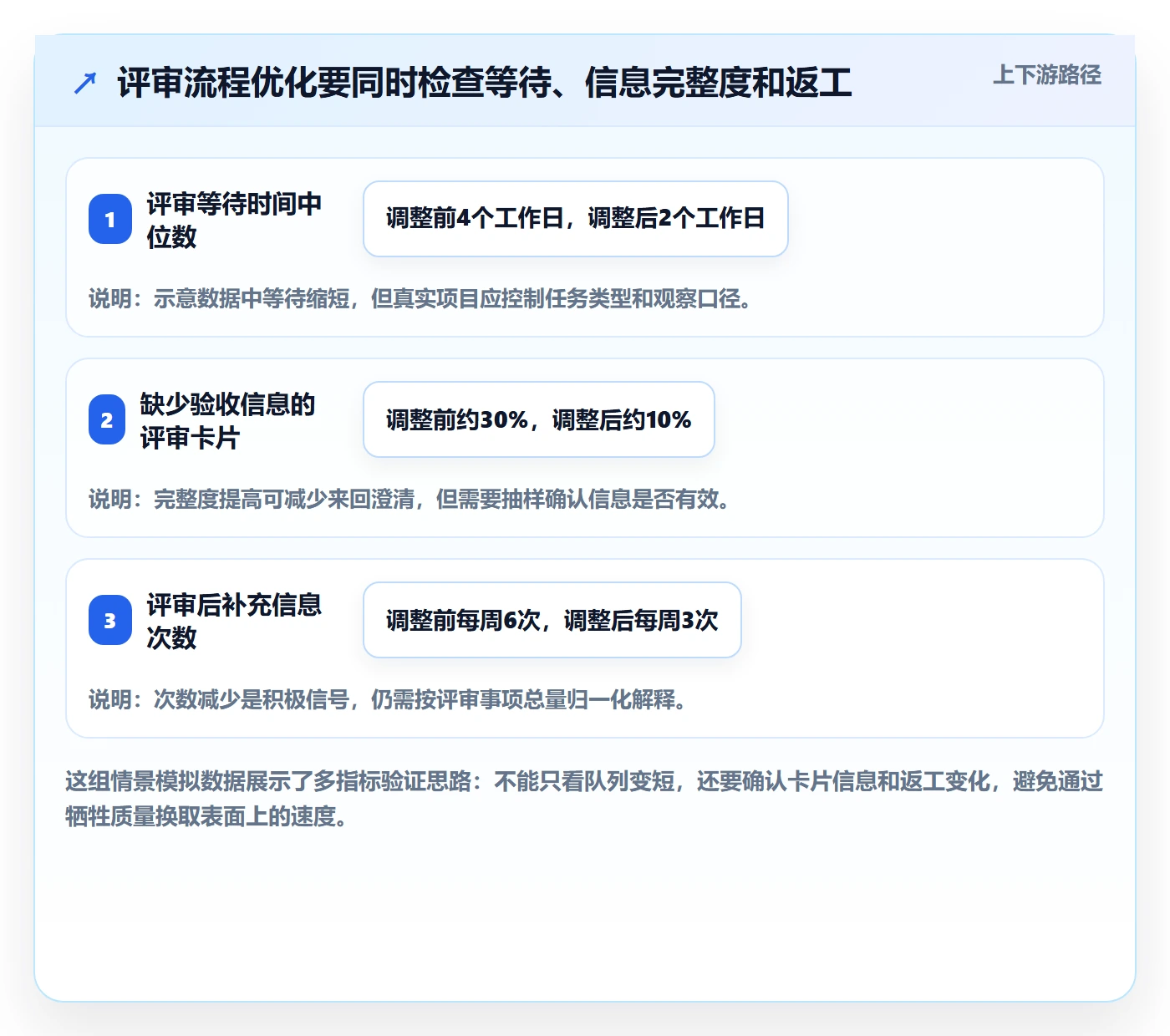

为了说明如何观察效果,下表采用情景模拟数据,不是企业真实测试或行业基准。真实项目应从自己的任务记录中计算,并记录任务类别、观察周期以及异常插单等背景。表中的作用是展示:一次流程调整不仅要看等待时间,也要同时检查返工和卡片状态可信度。

观察项目 调整前情景值 调整后情景值 如何解释
评审阶段等待时间中位数 4 个工作日 2 个工作日 需要确认缩短来自责任清晰,而非评审范围或任务难度变化。
评审卡片缺少验收信息的比例 约 30% 约 10% 若下降,说明准入信息可能改善;仍需抽查内容是否足够。
评审后退回补充信息的次数 每周 6 次 每周 3 次 次数变化应结合任务总量观察,不能只看绝对数。
超过观察期限未指定跟进人的事项 每周 5 项 每周 1 项 说明责任信息更完整,但不能单独证明最终交付更快。

如果实际数据出现“等待时间下降,但退回次数上升”,这不是自动判定成功。它可能意味着团队为了清空评审队列,降低了准入质量;也可能是更多任务被及时送审,导致问题更早暴露。项目经理应抽样查看任务记录,确认变化的原因和影响。

3. 评审规则模板:把卡片变成下一步行动的载体

以下模板可直接复制到项目流程说明中。字段不必全部强制填写;重点是让接收方知道要看什么、由谁跟进、怎样算处理完成。

字段 填写要求 项目经理检查点
评审目标 说明需要确认的方案、成果或决策 是否明确提出一个可回答的问题
相关材料 附上文档、原型、测试结果或必要链接 接收方是否有足够信息开始评审
完成条件 写明通过标准或必须解决的问题 是否能判断评审已完成
跟进责任人 指定一位负责推动结果的人 不要只写“项目组”或多人共同负责
阻塞原因 选择缺材料、待决策、时间冲突或外部依赖等具体原因 是否有下一步处理动作和检查时间

4. 如何判断调整有效,而不是只让卡片更整齐

调整后,我会同时看三类证据:卡片是否更完整;等待事项是否更快获得明确处理动作;流程末端的返工或交付质量是否恶化。只有卡片字段填得更齐,却没有更快决策或更少重复等待,说明改进可能只是增加了记录工作。

如果等待缩短、返工也没有增加,才有理由继续观察;如果结果不稳定,则先核查任务类型和团队容量。试点规则不需要一开始就推广到整个组织,先确认它对目标流程有帮助,再决定是否复制。

待处理实操方法:项目经理提升看板效率的流程优化方法与模板

5. 工具适配:先问流程问题,再比较平台能力

当团队人数和项目数量增长后,电子表格或简单任务板可能难以维护权限、跨项目依赖、审计记录和统一报表。以 PingCode 为例,如果组织规模超过 100 人、需要在不同项目间协调流程,可以把它作为候选项目管理平台进行评估;私有化部署能力和 Jira 迁移支持也可以列入验证清单。

但这些能力不等于平台自动解决流程问题,也不能仅凭“支持迁移”就假设所有字段、工作流、附件和历史记录都能无差异迁移。选型时应拿真实项目做迁移演练,核对字段映射、权限、历史数据、自动化规则和用户使用成本。是否适合,最终取决于组织的安全要求、迁移范围、运维能力和实际工作流,而非一句“替代不二选择”。

六、可复制的项目看板优化模板

1. 工作流定义表

每个状态至少写清进入条件和退出条件。若某一列无法说明由谁处理、何时离开,就要检查它是否应该独立存在,或需要补充操作规则。

工作状态 进入条件 完成条件 责任角色 常见阻塞
待确认 已登记问题、目标或需求来源 范围、优先级和验收条件明确 需求提出方与项目负责人 信息缺失、决策人未确认
待开始 任务已确认,依赖关系已记录 团队容量允许启动,所需输入齐备 项目负责人或任务负责角色 资源冲突、前置任务未完成
执行中 负责人已接手并开始处理 交付物达到约定的评审条件 任务执行人 范围变化、外部依赖、技术风险
待评审 成果和必要材料已提交 获得通过结论或明确的修改项 评审责任人 评审排队、材料不足、决策未到位
待验收 评审已通过,具备验证条件 验收标准满足并记录结果 验收责任人 测试环境未就绪、验收窗口不足
完成 验收结果已记录 相关交付、通知和必要归档完成 项目负责人 交付对象未确认、信息未归档

2. 看板规则表

规则表不需要一开始写成几十页流程手册。建议先约定最影响工作流的事项,并标明适用范围、负责人和复查时间。规则应当服务于决策,而不是为了显得管理完整。

规则类型 可复制的约定内容 责任角色 复查方式
任务准入 进入执行前,必须明确目标、负责人、验收条件及关键依赖 任务提出方与项目负责人 抽查近期新建任务是否满足条件
WIP 限制 根据当前瓶颈试行阶段性上限;达到上限时优先协助已开始事项 团队共同约定,项目负责人记录 观察积压是否减少,以及限制是否造成新队列
优先级调整 明确谁有权调整;紧急插单需记录原因、影响范围和被延后事项 业务决策人或项目负责人 每周检查临时变更及其影响
阻塞处理 卡片标明阻塞原因、跟进人、下一步动作和再次检查时间 当前任务责任人与协调人 检查是否存在无人跟进或长期未更新的事项
状态维护 发生真实交接或状态变化时更新看板,避免仅在汇报前集中补录 任务责任人 抽样核对看板状态与实际工作状态

3. 每日或异步检查清单

检查清单可以用于短会,也可以由团队异步填写。不要要求成员逐张念任务;优先处理会影响流动的异常。

  • 是否有任务超过团队设定的观察期限仍没有更新?
  • 是否有阻塞事项没有明确跟进人和下一次检查时间?
  • 是否有任务已经完成实际工作,却仍停留在执行状态?
  • 是否有未经评估的紧急插单,影响了已承诺事项?
  • 当前是否有某个阶段达到在制品限制,团队需要先协助清理已有工作?
  • 是否存在等待发生在看板之外,例如邮件审批、环境准备或外部团队确认?

4. 周期复盘记录表

复盘记录的重点是把观察转成一项可验证的改变。每次只选少量动作,明确谁负责、何时回看、用什么证据判断是否值得保留。

复盘周期 观察到的瓶颈 证据或任务示例 尝试的改动 负责人 下次检查时间
填写日期范围 写明发生在哪个状态或交接 列出卡片、等待时长或阻塞原因 写一个可验证的规则调整 指定一位推动人 填写明确日期

待处理实操方法:项目经理提升看板效率的流程优化方法与模板

七、不同情况下的行动建议与取舍

1. 小团队、项目流程简单:优先降低维护负担

如果团队人数少、任务类型相近、跨部门依赖有限,先使用简洁看板即可。重点是统一状态定义、明确任务责任人、标记阻塞原因,并定期抽查状态是否准确。不要为了追求“体系完整”提前建立复杂审批、十多种标签和大量必填字段。

这种情况下,项目经理可以用短周期试运行规则。若成员需要花很多时间维护卡片,却很少根据卡片做决策,说明信息设计过重,应删除低价值字段或改成自动填充。

2. 跨职能团队、交接频繁:优先明确边界与责任

产品、研发、测试、运营或业务团队共同交付时,常见问题不是卡片少,而是交接双方对“可以交接”的理解不一致。应重点补齐交接输入、完成标准、接收责任人和异常升级路径。

此类团队可以把等待状态显性化,但不必把每个团队的内部步骤都塞进一张总看板。主看板保留项目级状态与风险,专业团队内部可维护更细的执行视图,关键是让跨团队依赖能被追踪。

3. 工作类型差异大:分流而不是强行统一

临时支持、常规需求、版本交付和合规事项可能有不同的优先级、验收方式和处理节奏。硬把它们放进完全相同的流程,会让例外越来越多,最后团队只能用备注解释真实工作。

可以先保留一条主流程,再按确有必要的工作类型设置不同入口或泳道。分流前应确认类型区别会改变责任、处理规则或服务承诺;若只是颜色不同、实际动作相同,就不必增加分类。

4. 组织超过 100 人或跨多个项目:重视治理和迁移验证

规模扩大后,权限管理、跨项目依赖、统一指标、历史记录和审计要求会变得重要。项目管理平台应支持组织需要的权限模型、流程配置和数据管理,但平台能力不能替代管理共识。没有统一的状态定义和数据口径,集中报表只会把不一致的数据汇总得更快。

如果评估 PingCode 等平台,可安排真实项目试点,验证私有化部署要求、Jira 迁移范围、字段映射、历史数据保留、权限迁移和使用培训成本。对于“国产替代”场景,项目组还应由安全、运维、项目管理和实际使用团队共同评估,不能仅凭单一功能点作决定。

5. 交付时间紧、团队正在救火:先处理阻塞,不做大改造

项目处于高压交付期时,不建议同时重画全部流程、迁移工具、改指标和调整会议制度。先识别影响近期交付的少数关键阻塞,明确责任人和升级路径;待主要风险缓解后,再挑选一个流程环节做系统优化。

救火阶段可以暂时接受部分手工跟进,但要区分“临时措施”和“稳定规则”。临时措施应标出结束条件,否则短期协调动作会变成长期依赖项目经理个人催促。

团队情况 优先动作 暂缓动作 重点风险
小团队、流程简单 统一状态定义,减少无效字段 复杂自动化和多层审批 维护成本超过协作收益
跨职能、交接频繁 明确交接条件、接收人和阻塞升级 把所有部门内部流程并入总看板 责任边界不清,等待被隐藏
多项目、大型组织 统一数据口径、权限和跨项目依赖管理 未验证流程就全面推广模板 局部规则差异被错误抹平
紧急交付或救火 处理关键阻塞,保护已承诺交付 全量重构流程和工具迁移 变更过多,团队失去执行焦点

待处理实操方法:项目经理提升看板效率的流程优化方法与模板

八、分阶段试运行:让规则经过真实工作检验

1. 第一步:选择一个有代表性的流程切片

不要一开始改造整个组织。可以选一个项目、一个工作类型或一个反复出现的交接环节,例如需求确认到评审,或开发完成到验收。试点范围要足以暴露真实问题,又不能大到难以判断是哪项改动产生了影响。

选试点时,尽量避开完全特殊、短期内即将结束的工作。若团队工作类型很多,可以选择出现频率较高、协作角色稳定的一类任务,先把规则跑通。

2. 第二步:记录基线与规则版本

在改动前写清楚当前流程、主要异常、观察口径和规则版本。可以记录几项核心现象:各状态的任务数量、典型等待原因、阻塞事项跟进情况、周期时间或返工案例。基线不必追求复杂统计,但要确保后续能按相同定义比较。

同时记录团队实际运行的规则,而不是只记录制度文件。纸面上写着“任务必须验收”,但实际中经常跳过验收,那么基线应反映实际做法。只有看见现状,改进才有明确起点。

3. 第三步:一次只调整少量关键约定

先改最可能影响目标的一项或两项规则,例如明确评审责任人、完善任务准入信息,或试行某个阶段的在制品限制。若同时调整看板结构、会议频率、人员分工、工具平台和绩效考核,结果变化后就难以知道真正起作用的是什么。

规则写得越具体,越容易被团队执行。例如,与其写“及时更新状态”,不如说明状态变化由谁更新、何时更新、阻塞如何标记以及多长时间没有动作时需要检查。规则也应注明适用范围,避免例外事项没有出口。

4. 第四步:复盘效果与副作用

试运行后,不只看目标指标是否变化,还要检查副作用:是否出现新队列?是否增加大量手工维护?是否有人为了满足限制而把任务拆得过细?是否有工作被移到看板外?是否影响质量或合规要求?

如果没有明显改善,先判断是规则本身无效、执行不稳定、观察周期太短,还是根因判断错误。必要时撤回或修订规则。停止一个没有产生价值的改动,是流程优化的一部分,不是试点失败。

5. 第五步:保留有效做法,再决定是否推广

推广前应确认至少三件事:规则在试点团队中确实被使用;它改善了目标问题,且没有造成不可接受的副作用;其他团队的工作类型和约束与试点足够相似。若流程差异明显,应推广原则和模板,而不是要求所有团队照抄同一张看板。

模板要有维护责任人和复查节奏。长期没人负责的模板会过时,变成新人照填、老成员绕开的形式文件。项目经理或 PMO 可以维护共用字段和定义,同时允许团队对确有差异的流程做有记录的调整。

八、分阶段试运行:让规则经过真实工作检验

九、结尾:下一步不是换看板,而是找出工作停住的原因

项目经理提升看板效率,最重要的判断不是“看板还缺什么功能”,而是“这张卡为什么没有进入下一步”。当任务状态、责任归属、交接条件和阻塞处理方式变得清楚,看板才从信息展示页变成团队共同管理工作流的工具。

下一步可以从一个反复发生的堵点开始:抽查几张停留时间较长的任务,记录它们等待的具体原因;和相关角色一起补齐进入条件、完成条件与跟进责任;选择一到两个指标建立基线;试行一段时间后,连同副作用一起复盘。

看板效率不是靠卡片移动得更快来证明,而是靠等待更早被发现、责任更快被接住、规则更少依赖口头解释来验证。先把一个流程环节跑顺,再决定是否扩展到更多项目,通常比一次性重做整套管理体系更稳妥。

常见问题解答(FAQ)

1. 项目看板的流程列应该怎么设置?

我接手的项目已经有待办、进行中和已完成几列,但任务经常在列与列之间来回移动。我不确定是列名不够细,还是团队对每个状态的理解不一致。

先和实际执行者一起梳理任务从提出到交付的真实步骤,只保留能代表工作状态或交接点的列。为每列写清进入条件、完成条件和责任角色;如果一列里的任务经常出现不同状态或不同处理方式,再考虑拆分。

2. 项目看板的 WIP 限制应该设为多少?

团队经常同时开启很多任务,大家看起来都很忙,但交付仍然变慢。我想设置在制品限制,却担心限额太低会让成员空等,太高又起不到作用。

不要套用统一数字。先记录各阶段当前同时进行的任务数量、等待时间和主要阻塞,再在最拥堵的阶段试行限制;试运行期间观察任务是否更快流向下一步、阻塞是否更早暴露,以及是否出现无事可做的等待。根据这些现象逐步调整限额,并记录调整日期和原因。

3. 项目看板需要每天开站会吗?

我的团队已经维护看板,但状态更新有时不及时,阻塞也常在会上才被发现。我在考虑每天开会,又担心会议变成逐人汇报,增加沟通负担。

不必把每天开会当作固定要求。可以先约定卡片状态和阻塞信息由谁、何时更新,再选择短会或异步方式检查积压、阻塞和需要决策的事项;如果会议只是重复读卡片内容,应调整为围绕工作流处理异常,或改用异步更新。

4. 怎么判断看板流程优化是否真的提升了效率?

看板改版后,团队觉得状态更清楚了,但我不知道这是否代表交付变快。我需要向相关负责人说明改动效果,也不希望为了统计而给成员增加大量填报工作。

先针对本次优化目标选少量指标,例如周期时间用于观察任务从开始到完成的耗时、吞吐量用于观察固定周期内完成的任务数、在制品数量用于观察同时进行的工作量。记录改动前的基线,并在相同统计口径和可比周期下复查;同时标注任务类型或范围变化,避免把短期波动直接归因于流程优化。

核心关键词

读者评论

杨
杨沐阳

文中把看板定位为流程的可观察界面,而不是任务清单,这个区分很实用。尤其是追问卡片下一步由谁推动,能避免状态更新流于形式。

邵
邵安

关于增加看板列的提醒很到位。只有当新状态对应不同责任或管理动作时才值得拆分,否则维护成本增加,状态数据也未必更准确。

秦
秦文博

WIP限制不应直接变成个人硬指标,这点值得注意。先观察团队的在制品和瓶颈,再小范围试行,比照搬固定上限更稳妥。

姜
姜嘉宁

文章强调区分处理、等待和返工时间,能避免看到任务停滞就简单归因于执行速度。不过小团队记录数据时,也需要统一统计口径。

秦
秦欣然

图表中的比例和周期数据明确标注为情景模拟,避免被误当成行业实测数据。实际应用时仍需结合任务类型、插单和团队变化来解读。

文章包含AI辅助创作:待处理实操方法:项目经理提升看板效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/478515

赞 (0)
飞飞飞飞
看板管理方法大全:项目经理看板实操方法落地清单
上一篇 42分钟前
进行中最佳实践:项目经理看板流程优化,常见问题
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
