项目甘特图上,任务条还显示“按计划进行”,负责人却在周会上说已经晚了三天,这往往不是团队没有做事,而是计划日期、实际进展和最新预测被混在了一起。要让甘特图真正支持协作,关键不是把每个任务画得更细,而是保留原计划、记录真实发生的时间,并在偏差出现时及时说明影响和下一步行动。

一、先讲结论:甘特图要同时呈现计划、实际和预测

1. 别让一条任务栏承担三种含义

我判断一张甘特图是否能用于项目管理,通常先看三个问题:原定什么时候开始和结束?实际发生了什么?按照当前情况,预计什么时候能结束?如果三者都挤在同一个开始日期、结束日期或进度百分比里,图表即使整齐,也很难支持可靠决策。

计划时间是项目承诺或排期时确定的基准;实际时间是任务真正开始、完成或投入的时间记录;预计时间则是根据当前进度对未来作出的判断。它们分别回答“原来怎么安排”“实际发生了什么”“现在预计会怎样”,不能互相替代。

我的核心建议是:保留计划基线,单独记录实际进展,再维护滚动预测。如果项目调整了计划,记录调整日期和原因,不要直接覆盖旧日期,让延期从图上消失。

2. 实际时间不等于实际工时

“实际时间”在团队里经常被用来指不同东西。有人说的是实际开始日期,有人说的是已投入工时,也有人说的是最新预计完成日。如果团队没有统一定义,更新数据时就会出现“这个任务实际用了四天”却不知道是日历天、工作日还是累计工时的情况。

字段 回答的问题 适合的场景 不能单独说明什么
计划开始与结束日期 原先安排何时开始、何时交付 排期、承诺、计划偏差分析 任务当前是否真的按计划执行
实际开始与完成日期 任务真实何时开始、何时完成 复盘、交付周期分析、追踪延误 任务投入了多少人力
已投入工时 到目前为止用了多少工作时间 工时核算、成本分析、工作量观察 剩余工作量或完成日期
剩余工作量与预计完成日期 目前还要做多少,预计何时完成 滚动预测、风险沟通、资源决策 原始计划是否合理

团队不一定需要采集所有字段。只做交付管理的项目,可能只需要计划日期、实际开始、实际完成、当前状态和预计完成日期;涉及成本或资源核算时,再考虑采集工时。字段越多不代表管理越成熟,无法稳定维护的字段只会降低数据可信度。

3. 负责人管理的是偏差闭环,不是颜色

任务条变红只是提醒,不是管理动作。负责人真正需要推动的是一条闭环:确认事实、判断影响、选择措施、明确责任人、同步受影响的人,并在下一次更新时检查措施是否生效。

因此,项目状态可以简化为三类:按计划、存在风险、已经偏差。状态之外还要有一句可执行说明,例如“接口联调等待外部系统权限,预计周四完成;若周三下班前未开通,将影响测试启动”。这比单独标记“延期”更有协作价值。

实际时间最佳实践:项目负责人甘特图协同管理,常见问题

二、背景和真实场景:延期常常不是某一个任务的问题

1. 一个典型的跨团队交付场景

以下是用于说明管理方法的情景模拟,不是特定客户案例或行业统计。假设一个团队要在六周内上线一项内部业务功能,工作包括需求确认、交互设计、接口开发、测试和发布准备,参与者来自产品、研发、测试和运维。

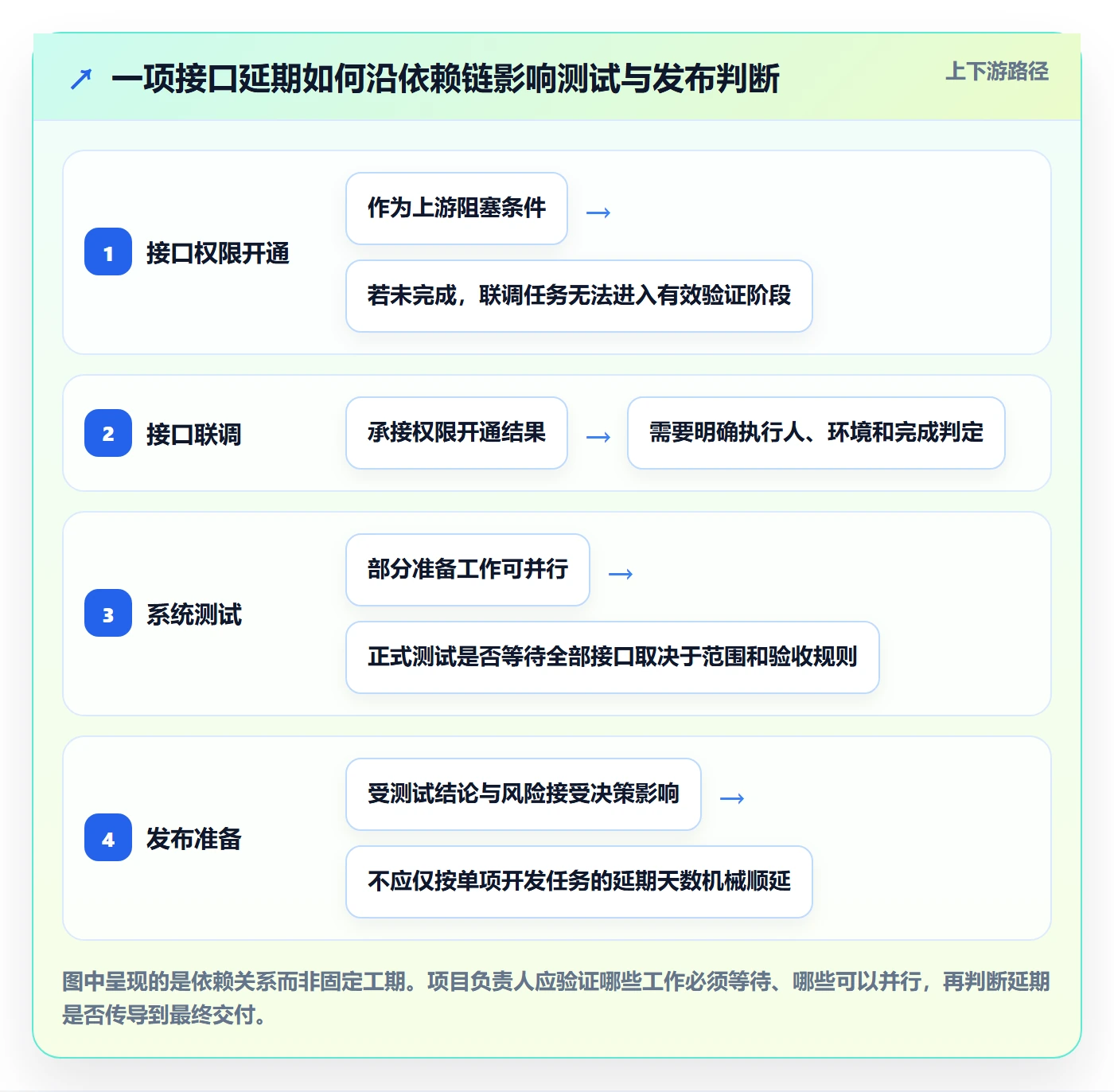

项目开始时,负责人把“接口开发”安排为第 2 周完成,把“系统测试”安排为第 3 周启动。第 2 周结束时,接口开发者报告任务完成度约为 70%。如果甘特图只记录百分比,管理者可能会认为还有 30% 工作,仍可按比例推断剩余时间;但实际情况是核心接口已经写完,剩余部分依赖外部权限和联调环境,完成日期并不由开发人员单独决定。

这时,最重要的不是把进度从 70% 改成 80%,而是拆清剩余工作:权限何时开通、联调谁负责、测试能否先准备测试数据、接口是否处在关键依赖上。若测试必须等待全部接口交付,延误可能传导;若部分测试可以并行,最终节点未必同等幅度后移。

项目负责人要把甘特图从“任务列表”升级为“依赖与决策地图”。任务日期描述安排,依赖关系描述影响路径,异常备注解释事实,行动项说明接下来谁做什么。缺少其中任意一项,团队就可能看到同一个延期,却得出不同结论。

2. 为什么百分比很容易制造错觉

完成百分比看起来直观,却不一定是时间预测。任务做到 80%,剩余的 20% 可能是最不确定、最依赖外部条件、最难验收的部分。反过来,一项工作即使只显示 50%,也可能已经完成了主要技术风险,后续工作比较稳定。

因此我不会仅凭“完成百分比”推断日期。至少要同时看剩余工作量、阻塞条件、任务依赖和验收标准。对于周期较短的任务,用“未开始、进行中、待验收、已完成、受阻”等状态加预计完成日,往往比让成员每天调整百分比更可执行。

3. 真实的协作成本来自信息不同步

跨团队项目中的常见延误,不一定来自任务本身变慢,也可能来自版本不一致:负责人更新了结束日期,测试同事仍按旧日期排人;外部依赖已经解除,甘特图上还显示阻塞;任务已完成但验收人不知道需要确认。

这类问题不能靠增加图表颜色解决。需要约定变更的通知对象、同步渠道和确认方式。对关键节点而言,“更新了日期”不等于“相关人员已经收到并接受变化”。

实际时间最佳实践:项目负责人甘特图协同管理,常见问题

三、拆解常见误区:看起来更新了,实际信息可能更差

1. 误区一:延期后直接把原定日期改掉

这是最常见、也最影响复盘的一种做法。原本计划周三完成,实际推迟到周五,负责人为了让甘特图看起来“重新对齐”,直接把计划结束日改成周五。图表表面恢复正常,却失去了“原计划与实际差了两天”这一重要信息。

更稳妥的做法是保留原始基线,并把当前预计结束日单独记录。如果项目经过正式变更,新增一版修订计划,同时保留变更时间、原因、批准人和受影响节点。这样既能反映团队当前承诺,也能解释承诺为何改变。

2. 误区二:任务完成度等于剩余时间比例

“完成 60%,还剩 40% 时间”通常不是可靠推算。工作内容往往不是均匀消耗:前期可能在等待和探索,后期集中解决集成、验收或缺陷;也可能前期最复杂,后续只是重复处理。

负责人应让执行者说明剩余工作,而不是要求一个看似精确的百分比。比如“核心功能已完成,剩余包括两项接口联调、异常场景验证和验收记录”,这种描述能帮助判断风险来源,也便于拆出后续任务。

3. 误区三:每个人每天都更新一次,数据就会更准

更新频率过高会带来填报疲劳。任务状态没有实质变化,成员仍被要求重复修改,最后容易形成机械填报;真正的阻塞反而被淹没在大量无意义更新里。

更新节奏应与项目变化速度匹配。稳定阶段可以每周固定更新;临近关键节点、存在外部依赖或变化快速时,增加到每个工作日或按事件更新。原则是:每次更新都应支持一个判断或行动,而不是为了制造更新记录。

4. 误区四:把所有任务拆得越细越好

任务拆得太粗,负责人看不出工作进展;拆得过细,维护成本又会超过管理收益。若一项任务只需半小时,却要求填多个字段、设置多个依赖并每天更新,团队花在管理上的时间可能比识别风险节省的时间更多。

我通常用三个问题决定是否拆分:任务是否有独立交付物?是否需要不同负责人或不同验收人?它是否有独立风险或依赖?如果答案都是否,拆分可能只是增加行数;如果答案有一项是肯定的,拆分通常能提高状态判断的清晰度。

5. 误区五:甘特图上的延期天数就是项目延期天数

某任务晚了三天,不代表最终交付一定晚三天。后续任务可能有缓冲,也可能可以并行;相反,某个只晚一天的任务若卡在关键依赖上,也可能影响多个团队的排程。

负责人要检查任务关系和可调整空间,而不是把局部延期简单相加。即使工具能标注关键路径,关键路径也建立在任务关系、工期估算和资源假设上;输入不准确时,图上显示的路径同样需要复核。

常见做法 看似解决了什么 实际风险 更好的管理动作
直接改掉计划结束日期 让图上任务重新显示为正常 丢失原计划与实际偏差 保留基线,另记最新预测和变更记录
只填完成百分比 快速汇总任务进展 无法解释剩余工作与阻塞来源 补充剩余工作、阻塞项和预计完成日
要求所有任务每天更新 提高数据更新频率 填报负担上升,信息噪声增加 按风险、变化速度和里程碑设置节奏
看到单项延期就顺延全项目 快速给出保守日期 忽略并行、缓冲和范围调整空间 检查依赖链,再讨论对交付的实际影响

实际时间最佳实践:项目负责人甘特图协同管理,常见问题

四、专业判断逻辑:从偏差事实走到管理决策

1. 先确认基线和口径,再谈偏差

第一次发现任务延期时,我会先确认数据是否可比:团队说的是工作日还是自然日?任务计划是否经过变更?实际开始日期是否由负责人确认?“完成”指代码提交、交付测试,还是验收通过?如果口径不一致,任何偏差天数都可能是假精确。

建议团队在项目启动时写清楚日期口径、状态定义和验收条件。例如,“已完成”必须有交付物并通过约定验收;“待验收”不能等同于完成;“预计完成日期”由任务负责人根据剩余工作和已知依赖更新,而不是由项目负责人为了汇报统一填写。

2. 再拆解剩余工作,而非追问一句“什么时候好”

当成员报告延期,我会把问题改写成四个具体问题:还剩哪些工作?每项工作由谁负责?有哪些依赖或阻塞?什么条件满足后可以确认完成?这一步的目的是把抽象风险转成可检查的事实。

如果任务负责人无法拆出剩余工作,预测日期就需要标记为低置信度。低置信度不是责备,而是提醒项目组不要把一个未经验证的日期当作承诺。负责人可以要求先完成范围澄清、技术验证或外部确认,再更新计划。

3. 判断偏差是否影响交付,要沿依赖关系看

偏差影响判断至少要检查四类信息:后续任务是否必须等待;是否存在并行工作;是否有可用缓冲;是否可以调整范围、顺序或资源。检查后才能回答“这一项晚了几天,会不会影响最终节点”。

如果项目使用关键路径,负责人还应验证路径上的工期估算、依赖关系和资源安排是否仍然成立。关键路径不是一张自动给出答案的权威清单,而是基于项目模型的判断结果。需求变更、资源冲突和审批等待都可能改变实际可行路径。

4. 最后明确行动、责任人与复查点

偏差被确认后,不要只更新日期。行动项至少要包含负责人、完成条件和复查时间。例如:“环境管理员周三 15:00 前开通联调权限;接口负责人当日完成验证;若权限未开通,由项目负责人协调替代环境,并在周三评估测试启动日期。”

调整措施可能是重新安排顺序、增加协作支持、缩小首期范围、使用替代方案或重新协商交付日期。每一种措施都有代价,项目负责人需要让决策者看见代价,而不是只展示一个新的结束日期。

  1. 确认事实:核实任务状态、实际日期、剩余工作和阻塞条件。
  2. 检查影响:沿依赖关系识别受影响任务、里程碑和协作方。
  3. 提出选项:至少给出维持范围、调整顺序或调整交付承诺等可比较方案。
  4. 记录决策:记录选择理由、决策人、更新时间和相关风险。
  5. 复查结果:在约定时间确认行动是否解除阻塞,必要时再次滚动预测。

实际时间最佳实践:项目负责人甘特图协同管理,常见问题

五、具体案例和数据观察:用模拟项目演示如何更新

1. 案例口径:先把数字的性质说清楚

下面以一个六周的内部系统交付项目作情景模拟,数字仅用于演示管理方法,不代表行业平均值或真实项目测量。项目包含需求确认、接口开发、联调、系统测试和发布准备。为便于说明,日期按工作日观察,项目团队约有 12 名参与者,跨产品、研发、测试和运维。

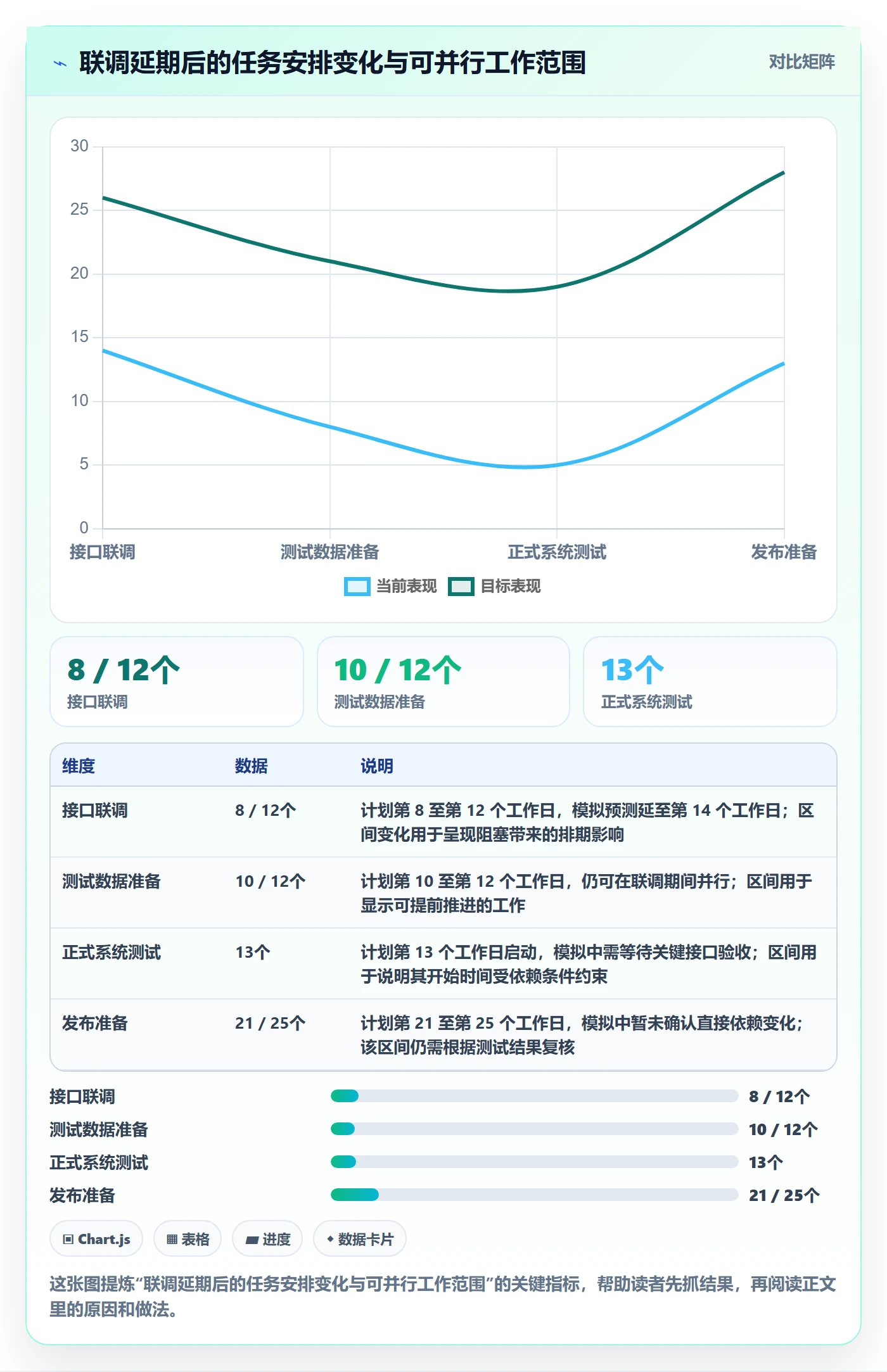

最初基线设定:接口联调在第 8 个工作日开始,第 12 个工作日结束;系统测试在第 13 个工作日开始。第 10 个工作日,联调任务报告已完成主要接口验证,但权限仍未开通,负责人将预计完成日更新到第 14 个工作日,并把测试准备拆成“测试数据准备”和“正式系统测试”两项。

这次更新没有把原计划从第 12 个工作日改成第 14 个工作日,而是同时保留计划完成日、实际进展和当前预计完成日。测试数据准备可以并行,于是项目组让测试人员先完成准备工作;正式测试的启动条件仍是关键接口通过验收。这样,团队能够看到延期的真实原因,也能避免把整个测试阶段一概停摆。

2. 如何用实际数据字段支撑判断

在这个模拟项目里,任务记录可以包含以下信息:计划开始日、计划完成日、实际开始日、实际完成日、当前状态、剩余工作、预计完成日、依赖任务、负责人、阻塞原因和更新时间。若项目不需要工时核算,不必为了字段齐全而额外要求成员填报工时。

需要注意,预计完成日不是承诺的替代品。负责人更新预测后,项目经理仍要判断是否需要正式调整交付承诺。预测回答“按现有信息可能何时完成”;承诺则涉及范围、资源、风险接受和相关方决策,两者不能混为一谈。

任务 计划完成 情景模拟中的实际情况 负责人需要判断的事项
接口联调 第 12 个工作日 第 10 个工作日发现权限阻塞,预计第 14 个工作日完成 权限开通时间、接口验收条件、是否影响正式测试
测试数据准备 第 12 个工作日 可与联调后半段并行推进 数据准备是否依赖最终接口版本,是否能先完成部分工作
正式系统测试 第 13 个工作日启动 启动条件依赖关键接口验收 是否拆分测试范围,是否有可提前验证的模块
发布准备 第 25 个工作日完成 目前尚未发现直接受影响的必经依赖 后续测试结论是否会改变发布检查项和决策日期

3. 这个案例说明了什么

第一,进度数字需要能被解释。第二,延期影响取决于依赖关系,而不是延期天数本身。第三,拆出可并行工作,既不等于隐瞒延期,也不保证最终日期不变;它只是让团队基于事实寻找可行空间。

项目负责人要避免把“图表看起来没有红色任务”当成成功指标。更值得观察的是:风险发现到更新预测用了多久;被影响的人是否及时知情;行动项是否解除阻塞;预测与实际完成之间的差距是否逐步缩小。这些观察项比单纯统计延期任务数量更有助于改进协作机制。

实际时间最佳实践:项目负责人甘特图协同管理,常见问题

六、协同规则与工具选择:把维护成本控制在收益以内

1. 先定谁更新,不要默认负责人包办一切

常见的维护失效模式是:所有任务都由项目负责人更新。负责人一旦忙于协调,就只能通过聊天记录猜测进度,图表很快与现实脱节。更合理的分工是任务负责人更新任务事实,项目负责人检查依赖、风险和跨团队影响,决策人批准范围、资源或交付承诺的变更。

建议把责任写成明确规则:谁提供实际进展,谁确认完成,谁维护基线,谁批准计划调整,谁负责通知外部协作方。人少的团队可以由一个人兼任多个角色,但责任不能模糊。

2. 按风险确定更新频率

更新频率不必一刀切。稳定、独立、短周期的任务可以按周更新;关键依赖、临近里程碑或外部条件未明的任务,可以按天或在事件发生时更新。负责人可以设一个简单触发规则:只要预计完成日变化、出现阻塞、验收条件改变或依赖方变更,就必须同步更新。

  • 稳定任务:每周固定更新状态和预计完成日即可。
  • 临近里程碑:在关键节点前提高更新频率,并检查剩余工作是否可验收。
  • 外部依赖任务:更新依赖状态、责任联系人和下一次确认时间。
  • 高不确定任务:先拆成短周期验证任务,不要用一个很远的预计完成日制造确定感。

3. 选工具时要先验证工作流,而非只看甘特图演示

表格适合任务数量有限、依赖关系简单、由少数人维护的项目;当团队扩大、项目交叉依赖增多、变更需要留痕时,单靠共享表格可能难以统一权限、版本和通知。工具选择应围绕团队实际工作流,确认基线是否可追踪、依赖是否易维护、状态变更是否能通知相关人、数据能否导出和迁移。

如果组织已有既定研发流程,还要看计划工具是否能够与需求、缺陷、版本或测试活动衔接。不要因为某项功能在演示环境里存在,就推断它适合当前组织;要用真实项目样例做一轮试运行,确认字段、权限、审批和报告是否符合治理要求。

4. PingCode 适合在哪类评估中进入候选

对于中大型企业或 100 人以上组织,项目管理平台的评估重点往往不只是画任务条,还包括跨团队协作、权限治理、流程适配和历史数据迁移。PingCode 可作为这类评估中的候选方案之一;其产品定位主要面向中大型企业和 100 人以上组织,并支持私有化部署及 Jira 平滑迁移等能力。实际适用范围仍应以当前产品说明、合同方案和技术验证结果为准。

我不建议仅凭“支持迁移”或“可以私有化”就直接做选型结论。迁移能否平滑,取决于原系统字段、工作流、附件、用户权限、历史状态和关联数据的映射情况;私有化部署也需要评估升级方式、运维职责、备份恢复和安全审查。至少应拿一个代表性项目做迁移演练,核对迁移前后的任务数量、关键字段、附件和关联关系。

如果团队规模较小、任务关系简单、没有复杂权限与部署要求,轻量表格或现有协作工具可能更经济;如果组织存在多项目协同、数据治理和部署约束,再评估企业级平台是否能够降低整体管理成本。工具是管理规则的承载方式,不是管理规则的替代品。

方案 更适合的条件 主要优势 需要接受的成本或限制
共享表格 小团队、低依赖、项目数量少 启动快、学习成本低、字段可自由调整 版本、权限、通知和依赖管理需要额外约定
通用项目管理工具 需要集中管理任务、状态和协作记录 较容易形成统一工作区和基本流程 需验证基线管理、报表、权限和跨项目能力
企业级项目管理平台 多团队协作、治理要求高、需集成或私有化 更适合评估流程配置、权限与组织级管理能力 实施、培训、迁移和运维需要投入,不宜只按功能清单决策

实际时间最佳实践:项目负责人甘特图协同管理,常见问题

七、不同情况下的行动建议:按项目变化速度调整管理方式

1. 项目稳定、任务关系简单

如果团队人数少、任务少、依赖清楚,先建立一张简洁甘特图即可。最低限度记录任务、负责人、计划开始和结束、状态、实际完成日及备注;每周固定更新一次,遇到阻塞再即时同步。不要在工作流程尚未稳定前先设计大量字段和审批规则。

负责人应优先检查任务是否有可验收的交付物,以及成员是否知道什么时候需要更新。若团队无法准确判断“完成”,再精细的日期管理也只是把模糊状态数字化。

2. 项目跨团队、依赖多、存在外部交付

此类项目要在甘特图里明确依赖任务、外部责任人和确认时间。把“等待对方回复”拆成有负责人、有截止时间的跟进事项,而不是把整个项目标成“进行中”。关键节点前应安排短周期风险检查,更新的不只是完成百分比,还包括依赖是否兑现和替代方案是否可行。

如果外部依赖的日期无法确认,预测要标为有条件的估计,并写明条件。例如“预计周五完成,前提是周三前获得测试环境权限”。条件发生变化后,团队才有机会及时重新判断,而不是等到原计划日期过去才发现风险。

3. 需求变化频繁、工作内容高度不确定

在探索型工作中,远期日期往往只是粗略假设。与其把不确定任务硬塞进一条精确到日的长计划,不如采用阶段性计划:先安排发现问题、验证方案和做出决策的短周期工作,再根据结果滚动更新后续安排。

甘特图仍可用于展示里程碑、关键依赖和预计窗口,但日常执行可能需要配合看板或迭代计划。选择哪种工具不是形式之争,关键是让团队既看见时间约束,也能处理任务优先级和需求变化。

4. 项目临近交付,风险集中出现

临近发布时,负责人应缩短风险反馈周期,区分“未完成”“待验收”和“已完成但有遗留风险”。将阻塞项、缺陷修复、上线准备和审批确认分开呈现,避免把所有收尾工作都压成一个“发布任务”。

如果交付日期已进入决策区间,应把可选方案及代价一起提交:维持范围可能增加延期风险;调整范围可能影响用户承诺;增加资源未必能缩短依赖等待;改变发布节奏则可能需要额外审批。不要把“加人”当作默认答案。

七、不同情况下的行动建议:按项目变化速度调整管理方式

八、不同情况下的取舍:什么时候精细化,什么时候保持轻量

1. 计划精度与维护成本之间的取舍

任务拆分越细,问题定位可能越快,但成员更新成本也会上升。只有当更细的信息会改变资源安排、风险判断或交付决策时,才值得持续维护。否则,细到小时的排期容易制造确定性幻觉。

2. 保留基线与及时修订之间的取舍

保留基线有利于复盘和解释承诺变化;修订计划则是为了反映新的现实。两者并不冲突:基线回答“最初怎么安排”,修订计划回答“当前团队按什么计划推进”。如果组织只允许一套日期字段,应先确认系统能否保留变更历史,否则重要计划调整可能无法追溯。

3. 高频更新与团队专注之间的取舍

频繁更新能更早看见快速变化,却也会打断执行。稳定任务无需每天汇报;高风险依赖和临近节点则可能需要更短反馈周期。好的频率不是越高越好,而是让风险被看见的时间短于团队还能采取行动的窗口。

4. 统一模板与项目差异之间的取舍

统一模板便于汇总和横向查看,但模板过于僵硬会掩盖不同项目的工作方式。建议保留少量组织级必填字段,例如负责人、计划日期、状态、预计完成日期和风险;项目特有的信息再按需增加。既要让管理层能比较,也不能为了报表统一把执行信息压扁。

管理问题 偏向精细管理时 偏向轻量管理时 判断依据
任务拆分 拆出独立验收、依赖或风险任务 合并低风险且同一负责人处理的细项 信息是否会改变决策或责任分配
更新频率 关键节点前按日或事件更新 稳定阶段按周更新 风险变化速度与可行动窗口
数据字段 加入工时、依赖、变更原因等字段 只保留日期、状态、负责人和风险 字段是否被用于资源、成本或复盘决策
工具投入 评估集中治理、权限、集成和迁移能力 使用现有轻量工具先验证管理规则 协同复杂度是否已超过人工维护的承受范围
八、不同情况下的取舍:什么时候精细化,什么时候保持轻量

九、项目负责人可直接采用的更新清单与常见问题

1. 每次更新甘特图时检查什么

  • 原计划日期是否保留,是否存在未记录的计划变更?
  • 任务负责人是否确认当前状态和实际开始日期?
  • 任务的剩余工作是否具体,而非只有一个百分比?
  • 预计完成日期是否有明确依据和前提条件?
  • 延期任务的依赖关系是否检查过,影响是否传递到里程碑?
  • 是否存在可并行工作、缓冲或替代方案?
  • 需要调整的资源、范围或日期由谁决策?
  • 变更是否同步给受影响团队,是否设定复查时间?

2. 实际开始了,但任务还没完成,怎么记录?

记录实际开始日期和当前状态即可,不要提前填写实际完成日期。若团队需要掌握过程,可以补充剩余工作和预计完成日。实际完成日期应在交付物达到约定验收条件后填写,避免“已经开始”“已经提交”和“已经完成”被当作同一状态。

3. 任务延期后,要不要改原定日期?

一般不要覆盖最初基线。可以保留基线日期,同时更新预计完成日期;如果项目正式批准了新计划,再保存修订计划及变更原因。这样既能指导后续执行,也能在复盘时看清计划如何变化。

4. 只看完成百分比,能判断项目会不会延期吗?

不能。百分比不一定反映剩余工作的难度、外部依赖或验收风险。至少要结合剩余工作、任务依赖、预计完成日期和关键节点判断。对短小任务而言,明确状态和截止日期通常比精确百分比更有用。

5. 团队成员不及时更新,负责人怎么处理?

先降低更新成本,规定固定时间和最少必填信息,并让团队明白更新结果会用于排除阻塞、协调资源,而不是单纯追责。如果成员长期无法更新,检查任务是否拆分不清、状态定义是否模糊、工具操作是否过重。重复提醒并不一定解决根因。

6. 甘特图适合所有项目吗?

甘特图适合展示时间安排、任务关系和里程碑,但不能独立处理优先级变化、需求探索、资源冲突和沟通决策。对于不确定性较高的项目,可以用里程碑视图表达中长期方向,再用看板或短周期计划管理近期工作。视图应服务于决策,不必强迫所有工作都采用同一种排期方式。

十、结语:让时间记录能解释变化,也能推动下一步

1. 真正的最佳实践是保留事实、说明变化、落实行动

甘特图协同管理最容易被误解成“把任务排到日历上,再定期涂色”。但项目负责人真正需要维护的是一套可追溯的判断:原计划是什么,实际发生了什么,当前预测依据是什么,偏差影响了谁,团队决定采取什么措施。

我建议下一步先选一个正在执行的项目,做三件事:明确计划、实际和预测的字段边界;挑出最关键的五到十项依赖任务,指定更新责任人和节奏;在下次项目例会上不只问“完成百分比”,而是逐项确认剩余工作、阻塞条件和下一次复查时间。

一张可信的甘特图,不是看起来从不延期,而是即使发生延期,团队仍能从图上看见事实、影响和选择。当计划基线没有被覆盖,预测能够解释,行动有人负责,图表才真正成为项目负责人推动协作和做决策的工具。

常见问题解答(FAQ)

1. 甘特图中的“实际时间”应该记录哪些内容?

我以前只在任务完成后填一个完成日期,后来发现进行中的任务很难判断是否偏离计划。项目负责人需要跟踪进度时,常会纠结日期、工时和完成比例要不要都记录。

至少区分计划开始/完成日期、实际开始/完成日期和当前预计完成日期;实际工时与完成比例按管理需要补充。任务尚未完成时,只记录实际开始日期和当前状态,不要提前填写实际完成日期。计划日期、实际日期和预计日期应分开保存,避免信息互相覆盖。

2. 任务延期后,应该修改原来的计划日期吗?

我遇到过为了让甘特图看起来正常,直接把延期任务的原定日期往后挪的情况。这样虽然图表更新了,但复盘时就看不出最初计划和实际进展之间的差异。

保留原计划作为基线,不要用新日期覆盖;另行记录修订后的计划或当前预计完成日期,并注明调整原因、决策人和更新时间。判断延期影响时,对照原计划与最新预测,同时检查后续依赖任务和交付节点。

3. 只看任务完成百分比,能判断项目会不会延期吗?

我有时会看到任务已经完成一半,就以为进度还算正常,但团队成员对“完成一半”的理解可能并不一致。尤其在剩余工作复杂或有前置依赖时,我不确定这个百分比是否能代表真实进度。

不能只凭完成百分比判断。负责人应同时核对已完成交付物、剩余工作量、预计完成日期和依赖任务;例如,若任务完成比例较高但剩余工作包含关键审批或测试,仍可能影响后续节点。更新时尽量用可验证的里程碑或交付物说明进度。

4. 团队成员不及时更新甘特图,项目负责人怎么推动协同?

我负责的项目里,任务信息分散在会议、聊天和个人表格中,甘特图常常落后于实际情况。每次临近汇报才集中催进度,既费时间,也容易遗漏受阻任务。

设定固定、低成本的更新节奏,并明确每项任务由谁反馈、谁维护图表、异常报给谁。要求成员重点更新状态、剩余工作、预计完成日期和阻塞原因;负责人再核对受影响的依赖与节点,并把调整决定同步给相关协作方。

核心关键词

读者评论

蒋
蒋佳宁

把原计划、实际记录和滚动预测分开维护很实用,尤其是延期后保留基线,才能看清偏差而不是让图表表面恢复正常。

沈
沈佳宁

文中对完成百分比的提醒比较到位。剩余工作、外部依赖和验收条件往往比单个百分数更能说明预计完成时间。

高
高梓萱

更新频率应按风险和变化速度调整,这能减少重复填报。跨团队项目还需要同步变更对象,否则日期改了也不代表相关人员已调整安排。

文章包含AI辅助创作:实际时间最佳实践:项目负责人甘特图协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/478114
