任务条最佳实践:项目负责人甘特图实操方法,常见问题
甘特图上每项任务都有负责人、开始时间和结束时间,项目却仍可能延期。问题往往不在横条画得不够漂亮,而在任务没有可验收的结果、前后依赖没有标清,或者计划变更后没人判断它会影响什么。对项目负责人来说,任务条不是“把工作放到日历上”,而是把交付、责任、时间和风险连成一套可检查的决策信息。
一、先讲结论:任务条要能支持行动,才算画对
1. 一条有用的任务条至少回答四个问题
我评审甘特图时,不会先看颜色或布局,而会逐条问:这项工作要交付什么?谁对交付负责?它何时可以开始、何时必须完成?如果它晚了,哪些后续工作会受影响?如果其中任何一个问题答不出来,这条任务就还不能用于有效跟进。
因此,任务条至少需要关联明确的任务名称、负责人、计划起止时间、完成标准和必要的前置依赖。项目规模较小、协作关系简单时,可以把部分信息放在备注里;但责任和交付判断不能只靠口头补充,否则不同参与者看到同一张图,也可能对进度和“完成”有不同理解。
2. 任务条不是越多越细越好
把一个项目拆成几百条任务,不等于管理更精细。拆分的目的,是让团队能够识别进度、发现偏差并采取行动。若任务短到无法独立判断,更新它们只会制造维护成本;若任务长到中间数周没有任何可检查的交付,项目负责人又会失去及时发现风险的机会。
实操中,我会用一个简单判断:这项工作能否由一个清晰的责任人推进,并在约定时间内通过可观察的结果判断完成?如果不能,就需要进一步拆分、补充验收条件,或增加中间检查点。具体周期要结合工作不确定性和团队协作节奏,而不应套用统一天数。
3. 用一张图管理三类信息,但不要混为一谈
甘特图上的计划时间、实际进展和未来预测是三种不同信息。计划时间说明原先怎么安排;实际进展说明已经发生了什么;未来预测说明按当前情况判断可能何时完成。项目负责人如果每次延期都直接把计划日期往后改,原计划就会消失,团队也无法判断偏差从何时开始、影响了什么。
我建议保留一个基准计划,并用状态或单独字段记录实际完成情况与预测日期。这样既能保留原先承诺,也能更新当前判断。图表可以呈现计划条与实际状态,但要让团队知道两者的含义,避免把“改了日期”误当成“进度变好了”。

二、从真实工作场景出发:为什么排了日期,事情还是卡住
1. 场景:上线项目看似按序推进,临近发布才发现关键输入缺失
以一次小型功能上线为例,团队在计划中列出需求确认、交互设计、开发、测试和发布。表面上每项都有起止日期,但设计任务没有标明需要业务方提供哪些规则;开发开始日期则默认设计稿会按时完成。业务规则迟迟未确认时,开发虽已“开工”,实际却在等输入或做临时假设。
这类问题不是简单的工期估算偏差,而是依赖关系没有被画出来。需求确认的完成条件可能不只是“开过会”,而是关键规则、异常场景和验收人都已确认。若任务条只写“需求沟通”,它既不能说明何时可以交给下游,也无法判断下游的等待是不是合理。
2. 任务条的价值在于暴露等待关系
我通常会把依赖分成三类:必须先完成的硬依赖、可并行推进的工作,以及需要阶段性输入的软依赖。硬依赖意味着前置结果未交付时,下游任务不能正式启动;并行工作可以同时推进,但要确认共享人员或资源不会冲突;软依赖则可能允许先做准备工作,但必须标出哪些决定尚未确定。
对项目负责人而言,最值得关注的往往不是条形图上最长的任务,而是那些一旦等待就会推动多项后续工作一起移动的节点。任务条要能回答“谁在等谁”,也要显示“等到什么结果才可以继续”。只画日期、不画交付关系,甘特图很容易沦为静态时间表。
3. 项目负责人需要区分三种“开始”
任务状态中的“已开始”容易产生误读。团队成员可能已经领取工作,但仍在等待输入;也可能已经产出初稿,却还没有通过评审。为了减少口径争议,我建议团队约定开始条件和完成条件:开始代表实际投入已发生,完成代表约定交付物通过相应检查,而不是仅仅提交或口头汇报。
如果任务需要多轮评审,可以把关键评审单独作为节点或任务,而不是把“制作并评审”合在一条长任务里。这样一旦评审意见延迟,负责人能看出是制作环节还是决策环节造成等待,并更准确地安排补救动作。

三、常见误区:甘特图看上去完整,为什么仍然管不住进度
1. 把阶段名称当成可以跟进的任务
“准备上线”“完成研发”“做好推广”通常描述的是阶段或结果,不一定是可执行任务。它们包含多项工作,却没有说明谁负责哪一部分、交付如何验收。负责人看到这类长条时,很难分辨工作是否真的在推进,也无法在偏差发生时定位原因。
修正方法不是把阶段名删掉,而是保留阶段作为汇总层,再把阶段内的交付拆成可以指派和检查的任务。例如“做好推广”可以拆为确认目标受众、完成内容审核、配置发布渠道、核对上线链接等。拆分到什么程度,应由团队是否需要分别管理这些交付来决定。
2. 所有任务按顺序排成一条线
为了看起来整齐,负责人有时会把任务从左到右依次排列,仿佛上一项结束后下一项才开始。但有些准备工作可以并行,有些任务则确实需要等待同一份输入。把所有事情都串行,会夸大项目周期;把所有事情都设为并行,则可能掩盖依赖和资源冲突。
修正时,不要从“怎样缩短总周期”直接下手,而要先问每项任务是否真的需要前置交付,参与者是否可同时承担多项工作,以及并行是否会增加返工风险。时间重叠在甘特图上看起来可行,不等于资源和信息条件也可行。
3. 任务周期太长,中间没有观察点
一条任务横跨很长时间,中途没有阶段性交付或检查点时,项目负责人可能直到结束日期临近才发现它已经偏离。尤其是探索性工作、跨团队协调和外部审批,开始时往往存在较高不确定性,不适合只设置一个遥远的最终截止日。
修正方法可以是增加中间交付、评审节点或风险复查日期,而不是机械地把所有长任务切成等长小块。只有当检查点能带来新的信息或明确的决策,拆分才有价值;如果只是增加一条“汇报进度”,却没有检查标准,管理成本可能会上升,风险并不会因此下降。
4. 延期后覆盖原计划,导致复盘失去依据
日期变化本身不一定是错误。范围变化、外部审批、资源调整都可能要求重新安排。但若旧日期被直接覆盖,团队就看不出任务偏差何时出现,也无法区分计划失准、执行滞后和决策变更。
修正方法是保留计划基准,同时记录当前预测和变更原因。对于轻量团队,变更日志可以只是日期、原因、影响任务和决策人几列;对于复杂项目,则可以通过管理工具保留版本或基准。关键不是工具功能有多丰富,而是变更之后仍然能回答“发生了什么、为什么改、影响谁”。
5. 用单一完成百分比代替交付检查
“完成了八成”很容易沟通,却不一定能帮助判断。任务进度百分比可能来自个人估算,也可能被平均摊到时间上;若任务的最后一项工作才是最难的部分,时间过去八成并不意味着交付也完成八成。
更稳妥的办法是结合可验证的中间产物、剩余工作和阻塞情况。若必须使用百分比,要事先约定计算口径,例如按已验收的子交付计算,而不是按主观感觉填数。不同类型任务不必强行采用同一种进度算法。
| 常见做法 | 容易出现的风险 | 更稳妥的修正 |
|---|---|---|
| 任务名写成宽泛阶段 | 责任和完成状态无法核对 | 补充交付物、责任人和验收条件 |
| 所有任务自动串行 | 项目周期可能被拉长,隐藏可并行空间 | 逐项判断依赖、共享资源和返工风险 |
| 延期时直接改计划日期 | 原始承诺与偏差历史消失 | 保留基准,记录预测日期与变更原因 |
| 只看完成百分比 | 数字看似精确,实际缺少交付依据 | 结合已验收结果、剩余工作和阻塞判断 |
| 图表完成后无人维护 | 状态逐渐过时,会议仍依赖口头信息 | 明确更新责任、频率和异常升级路径 |

四、专业判断逻辑:从拆任务到维护状态的实操闭环
1. 先定义交付物,再拆分工作
排期前,我会先写出项目需要交付的结果,以及结果被谁接受、通过什么条件判断。之后再从交付物反推工作项。这样做可以避免一上来就把团队日常动作全部搬进图里,却漏掉真正决定交付的评审、确认和外部输入。
一个任务不必都以“做某件事”命名,也可以用交付结果来表达。例如,与其写“讨论上线规则”,不如写“上线规则清单完成确认”。后者更容易判断任务是否结束,也便于下游把它作为输入条件。
2. 逐项检查任务是否具备可跟进性
在正式排期前,我会对每条任务做一次轻量检查。若任务没有负责人,先明确最终负责推进的人;若没有验收条件,先写出可观察的交付;若无法估算周期,说明不确定性,并设置一个能产生新信息的检查点。
- 确认任务属于哪个交付物或项目阶段。
- 指定一名对推进和状态更新负责的人,必要时补充协作方或审批方。
- 写清任务完成时应交付什么,以及由谁确认。
- 估算所需时间,并区分工作时间、等待时间和外部审批时间。
- 标出前置任务、可并行任务及共享资源冲突。
- 对高不确定任务设置中间检查点和预案。
3. 估算时间时,拆开“做事时间”和“等待时间”
任务条的日期跨度,不一定等于投入工作时间。一个审批事项可能只需半天准备,却要等待数个工作日;一项设计工作可能投入时间不长,但要留出业务方评审和修改周期。若把这些都写成单一工期,团队会误以为工作负荷与日历跨度是一回事。
我倾向于让计划至少区分“预计工作量”和“计划时间窗口”。前者用于资源讨论,后者用于检查交付节奏。若工具或表格无法分别呈现,至少在备注中标明等待环节及其责任人。等待并不总能被压缩,但通常可以被提前识别、并行准备或升级协调。
4. 计划时先排依赖,再看资源,再调整日期
排日期时,顺序很重要。先把必须依赖的输入和节点连起来,再检查共享人员、设备或审批人的可用性,最后才调整日期和并行关系。若先给每项任务填一个看起来合理的日期,之后再补依赖,常常会发现计划整体需要重排。
可以把关键节点理解为项目的检查门,而不只是日历上的标记。每个节点都应有明确的判断问题,例如“外部接口是否确认”“验收场景是否覆盖约定范围”。如果一个节点没有对应决策或交付,它可能只是装饰,不一定值得单独占用管理注意力。
5. 维护状态时,固定检查问题比固定颜色更重要
任务状态可以使用未开始、进行中、受阻、待验收、已完成等简洁分类,但团队必须约定各状态的含义。颜色只是呈现方式,不应让颜色替代判断。不同软件或团队的颜色含义可能不同,图例应清晰,并确保打印、投屏或无障碍阅读时仍能分辨。
周度或阶段性检查时,我建议围绕四个问题展开:最近一个周期交付了什么?下一步交付是什么?目前最大的阻塞是什么?若不能按计划完成,需要谁在何时做什么决定?这种检查比逐条朗读日期更容易得到可执行信息。

五、贯穿案例:一个功能上线计划如何从静态横条变成可跟进方案
1. 先说明案例边界和假设
下面以一个虚构的内部功能上线项目演示。它用于说明任务拆解与进度判断,不是来自某家企业的实测案例,也不代表行业平均工期。假设团队由业务、设计、研发、测试和发布支持成员组成,计划按工作日排期,并且需要业务方确认验收规则。
初版计划只有五条:需求、设计、开发、测试、发布。负责人发现这种写法看不到业务规则是否确定,也无法判断测试资源何时介入。于是团队保留五个阶段作为汇总层,同时拆出可交付任务,并给关键交接增加完成条件。
2. 把宽泛阶段改成可验收任务
| 阶段 | 可跟踪任务示例 | 完成判断 | 关键依赖 |
|---|---|---|---|
| 需求确认 | 确认规则清单;整理异常场景;确认验收责任人 | 规则、异常场景和确认责任人有记录 | 业务方提供当前流程与边界说明 |
| 交互设计 | 绘制主要流程;评审异常流程;提交设计说明 | 主要流程与约定的异常状态完成评审 | 关键业务规则达到约定确认状态 |
| 开发实现 | 完成核心流程;处理接口联调;准备提测说明 | 满足团队提测条件,已知限制有记录 | 设计输入可用,接口约束明确 |
| 测试验收 | 执行核心场景;复测问题;记录验收结果 | 约定场景有执行记录,阻断问题有处理结论 | 可测试版本和验收场景具备 |
| 发布准备 | 核对发布清单;确认回退方案;完成发布沟通 | 责任人、检查项和异常处理方式明确 | 验收结论达到发布决策要求 |
3. 发现延期时,不先改日期,先判断影响链
假设规则清单比计划晚了两个工作日。项目负责人不应立刻把所有后续任务统一向后移动,而应先确认:设计是否完全依赖规则清单,哪些设计内容可以先做,研发是否能在不确定规则下开展接口准备,以及延后是否影响测试人员预留时间。
如果设计只被部分规则阻塞,可以把确定部分先完成,并将未确认部分单独标记;如果关键规则会改变主流程,就不应为了保持图表“按期”而让下游基于假设继续工作。前一种情况是有控制的并行,后一种则可能把等待换成返工。
4. 用情景数据展示计划差异,而不是伪装成真实绩效
在下表中,假设初版计划预计六周内完成;实际执行情景里,规则确认延后两个工作日,团队采取了部分并行、提前准备测试场景的措施。示意结果是项目总周期预测延后一个工作日,而不是所有后续任务等量顺延。这个演示说明依赖图能帮助判断缓冲与可并行空间,不证明任何特定方法必然缩短项目周期。
| 观察项 | 初版计划 | 情景模拟更新后 | 负责人要判断的事 |
|---|---|---|---|
| 规则确认 | 第 1 周完成 | 延后 2 个工作日 | 哪些下游工作受影响,哪些仍可开始 |
| 设计评审 | 规则确认后启动 | 先做确定流程,待定部分保留检查点 | 并行是否会带来重复设计或返工 |
| 测试准备 | 开发完成后开始 | 提前准备稳定场景,版本可用后执行 | 准备工作是否有价值,是否需要真实版本 |
| 项目预测完成 | 第 6 周 | 第 6 周加 1 个工作日 | 对外承诺、资源安排和发布窗口是否需要调整 |

5. 记录决策,才能在下次计划时学到东西
项目结束后,复盘不应只统计“延期了几天”。更有用的问题包括:偏差最早何时可以被发现?哪个输入未按时准备?并行安排节省了等待,还是增加了返工?任务估算差异来自工作量、等待时间,还是范围变化?把这些记录下来,下一次排期才可能改善判断,而不是只把日期设得更宽。
如果团队持续出现同类问题,可以把对应的检查项前移。例如业务规则总是在设计期间变化,就在设计开始条件中增加规则确认门槛;外部审批等待难以控制,就提前设置申请时间和替代决策路径。复盘的价值在于改变下一次计划的输入条件,而不是事后寻找某个人承担全部责任。

六、不同情况下怎么行动:按风险和团队规模调整做法
1. 小团队、工作简单:用轻量任务条,不要过度建模
如果团队人数少、交付路径清楚、依赖不多,使用表格或轻量项目管理工具通常就够了。重点是任务名称、负责人、日期、完成条件和阻塞说明。不要为了看起来专业,给每项工作添加大量字段、颜色和审批流程,最后让更新图表比完成工作更费力。
建议负责人先选一个阶段或一类跨人协作任务试行。例如每周检查一次即将到期和已受阻任务,确认记录由谁维护。若团队能稳定使用,再决定是否增加基准计划、资源视图或自动提醒。
2. 多团队协作:优先补全依赖和交接责任
当项目跨部门或跨职能协作时,任务条的问题通常不只是某个人做得慢,而是输入、决策和交接责任模糊。此时应优先标出上游交付、下游接收方、验收责任人和升级路径。任务的“负责人”不一定是唯一执行者,但必须有人负责推动交付与同步风险。
跨团队项目还应统一日期口径,例如工作日还是自然日、时区如何处理、休假是否计入、结束日期表示交付当天还是可供下游使用的日期。口径不统一,哪怕每个人都认真更新,汇总后的计划仍可能出现偏差。
3. 高不确定项目:把假设和检查点放进计划
探索性工作、需求尚未稳定的项目,不适合把远期每个任务都写成确定承诺。可以先细化近期工作,对远期安排采用阶段性范围或估算区间,并清楚记录假设。随着新信息出现,再逐步细化计划,而不是把早期猜测包装成精确日期。
高不确定任务的检查点应回答一个具体问题,例如技术方案是否可行、外部接口能否按预期使用、用户反馈是否支持继续投入。若检查点没有对应决策,频繁更新计划可能只是增加噪音。
4. 任务大量并行:先核对资源容量,再谈压缩周期
甘特图能显示多个任务在同一时间窗口内进行,却不一定能显示同一个人是否被安排在多个关键工作上。排期前应核对关键人员、审批角色、测试环境或设备资源是否重复占用。把任务同时排上日历,并不会自动创造额外产能。
当关键资源过载时,负责人通常需要在延后部分任务、调整优先级、增加协作资源或缩小范围之间选择。每种选择都有代价,应该明确影响对象和决策人,而不是通过把工作时间压得更满来掩盖容量不足。
5. 使用项目管理平台时:工具服务于口径,不替团队作判断
当任务量、协作角色和项目数量增加后,团队可以考虑使用某项目管理工具或某项目管理平台集中维护任务、依赖、状态和变更记录。选择工具时,我会先问团队需要统一解决什么问题:是跨项目查看资源、追踪依赖、保存计划基准,还是让状态更新可追溯?如果这些问题尚未定义,先采购或迁移工具不一定能解决管理混乱。
对中大型组织而言,权限、数据归属、部署方式、与现有流程的衔接以及迁移成本都需要纳入评估。若正在评估具体平台,应通过官方文档和实际试用核实所需能力,并用小范围项目验证权限、数据结构、历史记录和团队采用成本。不要只根据功能清单或宣传语判断是否适合。

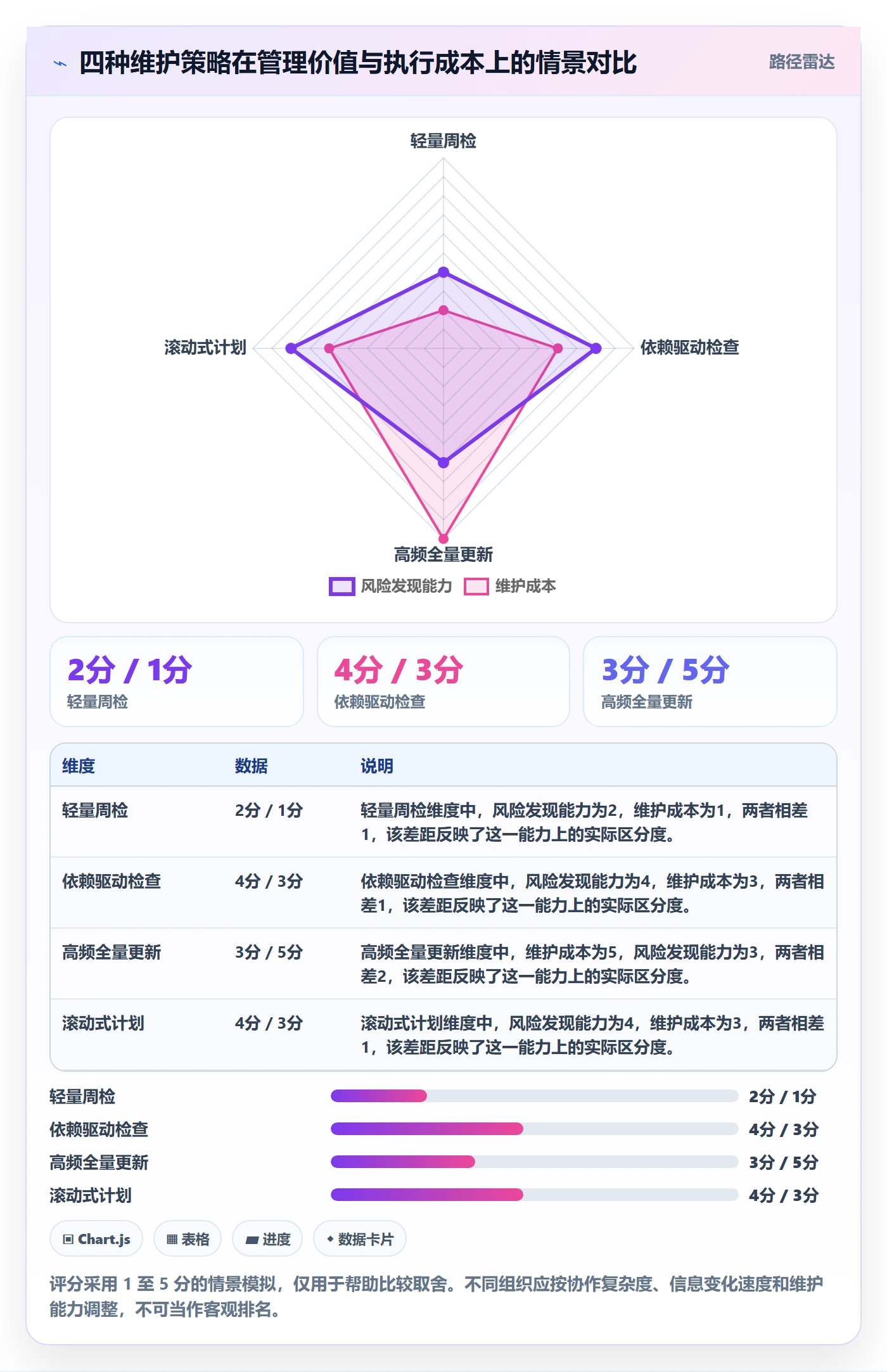

| 项目情况 | 优先管理内容 | 适合的维护力度 | 主要取舍 |
|---|---|---|---|
| 小团队、低依赖 | 责任人、交付标准、到期状态 | 轻量周检 | 维护成本低,但复杂依赖分析能力有限 |
| 跨团队、多交接 | 依赖、接收方、审批和升级责任 | 按交接风险定期检查 | 信息更完整,协调成本也会上升 |
| 高不确定探索项目 | 假设、检查点、阶段决策 | 近期细化,远期滚动调整 | 保留灵活性,但远期日期不宜过度承诺 |
| 多项目共享资源 | 关键人员负荷、优先级和冲突 | 结合资源评审与项目更新 | 更容易识别过载,决策需要跨项目协调 |

七、如何处理不同选择:准确性、维护成本与灵活性之间的取舍
1. 任务拆得更细,信息更准,但维护成本会增加
细拆能帮助项目负责人更早发现具体阻塞,也便于跨团队分派。但每多一条任务,就多一份更新、检查和状态解释成本。我的判断标准不是“任务越细越好”,而是细到足以支持当前决策:如果某个工作项的独立状态会改变资源安排、交付判断或风险处理,它值得单独管理;否则可以作为子步骤或备注。
对变化频繁的项目,可以只把近期任务拆细,远期维持阶段级计划。等到信息更清楚时,再滚动细化。这样既避免计划过早变成虚假的精确,也减少大量尚未可验证的日期更新。
2. 更新越频繁,不一定越及时
每天要求所有人更新所有任务,可能产生大量低价值状态。更重要的是把更新频率与任务风险匹配:临近关键节点、存在外部依赖或影响面大的任务,可以更频繁检查;稳定、重复、低影响的任务则无需同等密度。
更新频率还要考虑信息产生速度。如果任务本身几天才有可验证进展,每日更新可能只是在重复“仍在进行”。此时更适合记录阻塞变化、决策需求或下一项可验收结果,而不是追求状态字段不断变化。
3. 计划稳定与快速调整不能同时最大化
保留基准有助于复盘和责任沟通,但真实项目也需要调整预测。正确做法不是在“绝不改计划”和“随时覆盖原日期”之间二选一,而是同时保留基准与当前预测,并说明差异原因。这样团队既能响应变化,也不会丢掉原来的判断依据。
对于对外承诺,应明确日期的可信程度、前置条件和变更通知机制;对于内部探索任务,可以用时间窗口和检查节点替代过早锁定的精确日期。计划的表达方式应服务于决策场景,而不是为了让图表显得确定。
4. 自动化能减少重复操作,但不能弥补模糊定义
自动提醒、状态汇总和依赖通知可以降低重复沟通成本,但它们依赖任务字段和规则本身清晰。若团队没有统一“完成”的口径,自动汇总只会更快地汇总出不一致的信息;若负责人没有处理异常的机制,提醒发得再及时也未必带来行动。
因此,先统一任务、状态、依赖和变更的基本规则,再选择自动化范围。优先自动化重复且口径稳定的工作,例如到期提醒或状态汇总;对于需要权衡范围、资源和客户影响的判断,仍应由有责任的人作出并留下决策记录。

八、任务条常见问题 FAQ
1. 任务条应该拆到多细?
拆到能够指定责任人、判断交付完成,并在偏差时采取不同动作的程度即可。若一项任务持续很久且中间没有可观察结果,可以增加阶段交付或检查点;若拆出的子任务不会影响判断或协作,则不一定值得单独维护。任务颗粒度应随风险和协作复杂度变化。
2. 一个任务可以有多个负责人吗?
可以有多人参与,但最好明确一名最终负责推进和更新状态的人。若多人共同承担同一交付,应写清分工、汇总责任和验收人。没有明确牵头人时,常见风险不是缺少参与者,而是每个人都以为别人会更新或协调。
3. 任务延期后,是直接改日期还是保留原计划?
保留原计划,同时更新当前预测,并记录延期原因、影响范围和决策人。若项目没有版本管理功能,至少通过变更记录保留旧日期。这样团队才能区分计划估算偏差、执行偏差、范围变化和外部等待。
4. 如何表示并行任务和前置依赖?
在工具支持的情况下,明确连接前置与后续任务;如果使用普通表格,可用依赖字段写出前置项和交付条件。并行前还要核对资源是否冲突、信息是否足够以及返工风险是否可接受。横条重叠只代表时间重叠,不自动证明工作可以并行。
5. 没有详细工期估算,能不能先做甘特图?
可以先做,但要把估算的不确定性标出来。近期且信息充分的任务可以细化,远期工作可以采用阶段窗口、区间或检查节点。随着实际进展更新预测,不要把早期粗估写成确定承诺。
6. 甘特图适合所有项目吗?
不一定。交付路径、时间约束和依赖关系较清晰时,甘特图通常便于沟通安排;如果工作高度探索、优先级频繁变化,固定日期可能带来误导,可以结合阶段目标、待办队列和定期决策检查。重点是选择能支持当前工作方式的视图,而不是要求所有项目使用同一种图。
7. 小团队需要每天更新任务条吗?
不必默认每天更新。任务稳定时可以按周检查;临近关键节点、阻塞影响扩大或外部输入变化较快时,再提高检查频率。无论频率如何,状态更新都应回答“发生了什么变化、下一步是什么、需要谁做决定”,而不是只刷新日期或颜色。

九、结尾:把任务条从时间装饰变成项目决策依据
1. 项目负责人可以从一个关键阶段开始
下一次制作甘特图时,不必先追求覆盖项目里的每个动作。先挑一个关键阶段,逐条检查任务是否有明确交付、责任人、时间窗口、完成条件和依赖关系;再约定谁更新、何时检查、延期如何记录。只要这几个规则能被团队持续执行,图表就已经具备管理价值。
2. 最值得坚持的三条原则
- 任务能验收:完成状态要由交付结果支撑,而不是只靠口头报百分比。
- 依赖能追踪:计划要显示关键输入、交接责任和可能影响的后续任务。
- 偏差有动作:更新日期之后,要说明影响、决策、责任人和下一次检查时间。
我认为,甘特图最有价值的部分不是让所有任务看起来准时,而是让团队更早看见哪些承诺建立在假设上、哪些交付正在等待、哪些变更需要决策。任务条画得是否漂亮是呈现问题;任务条能否触发正确行动,才是项目负责人真正需要检验的标准。
常见问题解答(FAQ)
1. 甘特图中的任务条应该拆分到多细?
我做项目计划时,经常拿不准一项工作该不该继续拆。任务条太粗,进度难判断;拆得太细,又会让维护表格变成额外负担。
拆到每项任务都有明确负责人、可验收的完成标准和可估计的起止时间即可。若任务跨越多个阶段、涉及不同负责人,或执行中无法清楚判断完成了多少,就应继续拆分;如果拆分后只是增加记录步骤,却不改变跟进或决策,可以保留为一项。
2. 排甘特图时,怎样判断哪些任务可以并行?
我排期时习惯按工作清单的顺序往下填日期,但项目执行中常发现,有些任务其实能同时开展,有些又必须等前一步完成。想知道该如何避免排出不合理的串行计划。
先为每项任务标出必须先完成的输入或审批,再确认是否存在真实依赖。没有前置条件、且负责人和资源不冲突的工作可以考虑并行;若共享同一关键人员或设备,即使任务之间没有业务依赖,也不一定能同时开始。排完后检查依赖链是否影响关键交付节点。
3. 任务延期后,应该直接修改甘特图上的原日期吗?
我跟进项目时,经常遇到任务延期,改日期看起来最省事,但这样几轮调整后,已经看不出计划和实际差了多少。项目负责人应该怎样更新,才能既反映现状又方便复盘?
保留原计划日期,并另行记录当前预测日期和实际完成日期;同时记下变更时间、原因、影响的后续任务及决策人。更新后检查延期是否传导到里程碑或其他团队的交付,再确定调整顺序、资源、范围或对外承诺,而不是只把任务条往后移动。
4. 甘特图里的任务进度百分比怎样更新才不失真?
我在团队里经常看到任务被标成“完成了80%”,但不同负责人对这个比例的理解不一样,项目负责人很难据此判断是否真的接近交付。有没有比主观估百分比更稳妥的跟进方法?
优先按可验证的交付物或检查点更新进度,例如列出任务的阶段成果,并以已验收的成果占全部成果的比例作为口径;若工作量无法均分,就不要把阶段数量直接当作完成比例。每次更新同时记录剩余工作、阻塞事项、责任人和下一次检查时间,必要时用“未开始、进行中、受阻、已完成”等状态补充说明。
核心关键词
文章包含AI辅助创作:任务条最佳实践:项目负责人甘特图实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/477548
读者评论
把计划、实际进展和预测日期分开记录很实用,延期后保留原基准,复盘时才看得出偏差从哪里开始。
文中对任务完成条件的强调很关键。仅写“需求沟通”容易让开过会被当成完成,明确规则和确认人后,下游才知道何时能开工。
区分工作时间和等待时间有助于解释工期:审批可能投入不多,但日历跨度较长,也需要提前安排责任人和跟进节点。
任务拆分不宜一味追求数量。能否独立分派、通过交付物判断完成,是比任务条长短更实际的判断标准。
