跨部门项目最危险的情况,往往不是甘特图上出现一片红色,而是图上的任务仍显示“按计划进行”,关键交付却已经错过了接力时间。计划时间管理的核心,不是把每项工作都填入开始和结束日期,而是让团队看清:谁在什么条件下交付什么、它依赖谁、偏差会传到哪里,以及何时必须做出调整。
一、先讲结论:甘特图不是排期图片,而是时间数据模型
1. 计划管理要同时看基准、预测和实际
我判断一张甘特图是否真正可用,通常不先看颜色和布局,而是先确认三个时间版本能不能分开:基准计划、当前预测、实际结果。基准计划说明团队最初承诺了什么;当前预测说明按现状估计何时完成;实际结果记录事情最终何时发生。三者混在一起,计划就会在每次延期后被悄悄改写,最后看起来“没有偏差”,却无法复盘。
例如,一项任务原定 6 月 10 日交付,6 月 8 日时发现依赖延迟,预测日期改为 6 月 14 日,最终 6 月 16 日完成。若只保留最后一个日期,团队无法区分估算偏差、依赖延误和新增工作分别造成了什么影响。保留三种时间数据,才有条件讨论改进。
2. 管时间,实际是在管依赖、交接和偏差
跨部门项目的时间风险不只在单个任务内部,也经常藏在任务之间:上游交付是否满足下游开工条件,评审是否需要排队,验收人是否有可用时间,变更是否会影响其他团队。甘特图擅长显示先后关系,但不会自动确认依赖的业务含义。
因此,我把甘特图看成协作约定的可视化载体,而不是协作机制本身。如果责任人、交付物、验收条件和变更规则没有说清楚,图上的连线再完整,也可能只是把模糊的假设画得更整齐。
3. 先统一最小数据集,再谈高级分析
多数团队不需要一开始就搭建复杂仪表盘。先把任务名称、责任人、计划日期、实际日期、状态、依赖、交付物、验收条件和变更原因维护好,通常比增加十几个无人更新的指标更有价值。对于每个指标,还要说清计算范围、更新频率和数据责任人。
例如,“延期任务数”需要明确是超过当前预测日期,还是超过最初基准日期;“完成率”需要明确按任务数量、工作量,还是里程碑计算。口径不同,数字就不能直接比较。先定义数据,再用数据管理;否则所谓分析,很可能只是对口径不一致的数字做精确计算。

二、背景和真实场景:为什么各部门都有计划,项目仍会延误
1. 各团队的“完成”可能不是同一件事
设想一个跨部门上线项目:业务团队认为需求文档发出后任务已完成,研发团队认为代码提交后可以关闭任务,测试团队则要等缺陷清零并完成回归才认可交付。每个部门都可能如实汇报“已完成”,但整体项目仍缺少可以进入下一阶段的成果。
这种差异并不一定来自谁不配合,而是完成标准没有被写成可验证的交付条件。甘特图里如果只有“需求完成”“开发完成”“测试完成”这样的标签,却没有交付物和验收人,下游任务就只能依赖口头确认。时间计划表面上连起来了,实际交接却没有闭合。
2. 任务持续时间不等于工作量
一项工作可能只需要两天的实际投入,却横跨两周日历时间:等待评审、排队测试、等待合规确认,都会拉长任务持续时间。反过来,一个任务虽然持续一个月,可能由多人并行完成,单人的实际投入并没有一个月。把工时、持续时间和等待时间混成一个字段,估算就会失真。
我建议至少区分“工作量”和“日历持续时间”。工作量用于资源安排,持续时间用于项目排期;对于跨部门任务,再单独识别评审、审批、外部依赖等等待环节。这样做不能保证每次估算都准确,但能让团队知道误差来自哪里。
3. 进度比例容易掩盖关键节点风险
项目整体显示完成 80%,并不等于项目有 80% 的确定性。若剩余工作中包含一项必须通过的安全评审、一个尚未确认的供应商交付,或者一个只能由特定人员完成的上线操作,项目仍可能处于高风险状态。简单平均任务完成比例,会让大量低风险小任务抵消少数关键依赖的风险信号。
更有用的做法是把进度拆成不同观察角度:里程碑是否按期、关键路径上的任务是否有偏差、未解决依赖有多少、风险是否影响验收日期。它们回答的问题不同,不应该压缩成一个看似准确的百分比。

三、常见误区:甘特图越完整,不等于计划越可靠
1. 误把日期填满当成计划完成
常见做法是先确定项目上线日,再将每个部门的任务往前倒排,最后把日期逐项填满。这种方法适合快速形成初版时间框架,却不能代替估算与依赖确认。若没有询问任务所需资源、前置条件、评审等待和不可并行的工作,倒排出来的日期只是目标日期的切片。
我会把“日期已填”与“排期已验证”分开。排期验证至少要回答:任务由谁负责,完成后交付什么,开始前依赖什么,估算依据是什么,若延迟会影响哪些后续工作。答不出这些问题的日期,应标为假设或待确认,而不是承诺。
2. 误把进度百分比当成客观事实
“开发完成 70%”听起来明确,但如果没有统一口径,这个比例可能是个人感觉、代码行数、任务数量,或者工作量估算。不同计算方式混在一张图里,就会产生貌似可比、实际不可比的进度数据。
如果团队需要保留百分比,必须规定谁更新、按什么拆分、何时算完成。对短周期工作,使用“未开始、进行中、待验收、已验收、受阻”等状态,往往比要求责任人每天估一个百分比更可靠。对于里程碑,则直接观察是否满足完成条件。
3. 误把不断改日期当成持续校准
预测日期应该随新信息更新,但基准日期不应被覆盖。若项目每次延期都直接把原日期改掉,团队会失去分析承诺偏差的依据;若任何日期调整都不允许,则预测又会落后于现实,无法用于资源和决策安排。
正确做法不是禁止改计划,而是区分版本和用途。基准用于复盘,预测用于当前管理,实际用于事实记录。每次重大变更还应留下原因、影响范围、确认人和更新时间,避免“计划变了,但没人知道为什么变”。
4. 误把甘特图连线当成依赖管理
一条前置关系只能表达顺序,不能说明交付条件。比如“接口开发完成后,联调开始”仍然不够具体:接口文档是否冻结、测试环境是否就绪、数据样例是否提供,都可能决定联调能否真正启动。只画连线、不定义交接条件,依赖关系就很难用于预警。
每个关键依赖都应有上游负责人、下游接收人、计划交付时间、交付物、验收条件和阻塞升级路径。对高风险依赖,还要明确最晚可接受日期,而不是只保留一个理想日期。
5. 误把增加指标当成提高管理能力
如果团队每周要维护几十个指标,但会议上没有人依据这些数据做决定,指标只会增加填报成本。指标是否有用,关键在于它能否改变某个行动:提前协调资源、调整顺序、缩小范围、确认变更,或升级需要管理层解决的阻塞。
我会先问“看到这个数字后,谁要做什么”,再决定是否保留该指标。没有明确决策用途的指标,不必为了仪表盘看起来丰富而强行加入。

四、专业判断逻辑:从任务清单到可分析的时间计划
1. 先从可验收的交付物拆解任务
排期时,我建议从“项目要交付什么”开始,而不是从部门名单或会议纪要开始。把目标交付物拆成阶段成果,再拆为可以指定负责人、估算时间、确认完成条件的任务。任务颗粒度不必追求越小越好;过粗无法追踪,过细则会带来大量维护负担。
一个实用判断是:如果任务无法明确负责人、完成证据或依赖条件,就可能还没有拆清;如果每个动作都单独建任务,却不会影响协作或决策,就可能拆得过细。任务层级应服务于管理,不是为了让表格行数更多。
2. 为任务建立最小字段集
跨部门甘特图至少需要两类字段。第一类是排期字段:计划开始、计划结束、当前预测、实际开始、实际结束。第二类是协作字段:责任部门、责任人、交付物、验收条件、前置依赖、状态、变更原因。
资源紧张或风险较高的项目,可以增加估算工作量、等待时间、风险等级、最晚可接受日期等字段。字段应按用途逐步增加,并确认有人负责更新。否则,长期空缺的字段会让团队误以为信息完整,实际却没有管理价值。
| 字段 | 管理用途 | 常见缺陷 | 建议责任人 |
|---|---|---|---|
| 基准开始与结束日期 | 保留最初承诺,作为偏差参照 | 计划调整后被覆盖 | 项目负责人或计划管理员 |
| 当前预测日期 | 反映现阶段预计完成时间 | 没有更新依据或更新时间 | 任务责任人 |
| 交付物与验收条件 | 判断任务是否能顺利交接 | 只写“完成”,没有验收证据 | 交付责任人与接收方共同确认 |
| 依赖及依赖负责人 | 识别跨团队前置条件与风险传导 | 只有连线,没有责任和交付日期 | 上下游负责人共同维护 |
| 变更原因与影响范围 | 解释日期变化并支持复盘 | 只改日期,不记录决策过程 | 提出变更者与项目负责人 |
3. 用依赖影响而不是逾期数量判断风险
并非每个逾期任务都同等重要。一个不影响后续里程碑的内部整理任务,即使晚两天,也可能被团队自行吸收;一个没有按时提供的接口,即使只晚半天,也可能让测试、验收和上线全部等待。判断风险时,应把延迟放回依赖网络中观察。
具体可以依次检查:该任务是否位于关键链路;下游是否有可替代工作;是否存在时间缓冲;延误是否影响固定窗口或外部承诺;是否需要管理层协调资源。这样的判断比简单统计红色任务数量更接近真实项目风险。
4. 指标必须带公式、口径和动作
例如,里程碑按期率可以定义为“在基准日期或之前通过验收的里程碑数,除以本期到期里程碑总数”。延期天数可以按工作日或自然日计算,二者要明确区分。未解决依赖数量则应说明只统计关键依赖,还是统计所有依赖。
指标还要对应管理动作。若“关键依赖逾期”达到预设条件,谁负责联系上游、是否需要升级、多久复查,都应提前约定。没有后续动作的数字,只能描述过去,不能帮助团队管理未来。

五、具体案例与数据观察:一次模拟项目如何找到真正的延期来源
1. 案例边界与项目设定
以下案例为情景模拟,不代表真实客户项目或行业统计。假设一个跨部门系统上线项目由业务、产品、研发、测试和运营共同参与,计划周期为 10 周,包含 32 项任务、6 个关键里程碑。项目初版计划按期完成率看起来良好,但上线日期仍出现风险。
初次检查发现,任务看板中 24 项显示“进行中”或“已完成”,但其中一些状态没有验收证据;4 项关键依赖没有明确接收人;另有 3 项日期经过多次修改,却没有保存基准日期和变更原因。问题并不是“大家没有排计划”,而是计划数据不足以回答交付是否就绪。
2. 重新定义指标后,进度判断发生变化

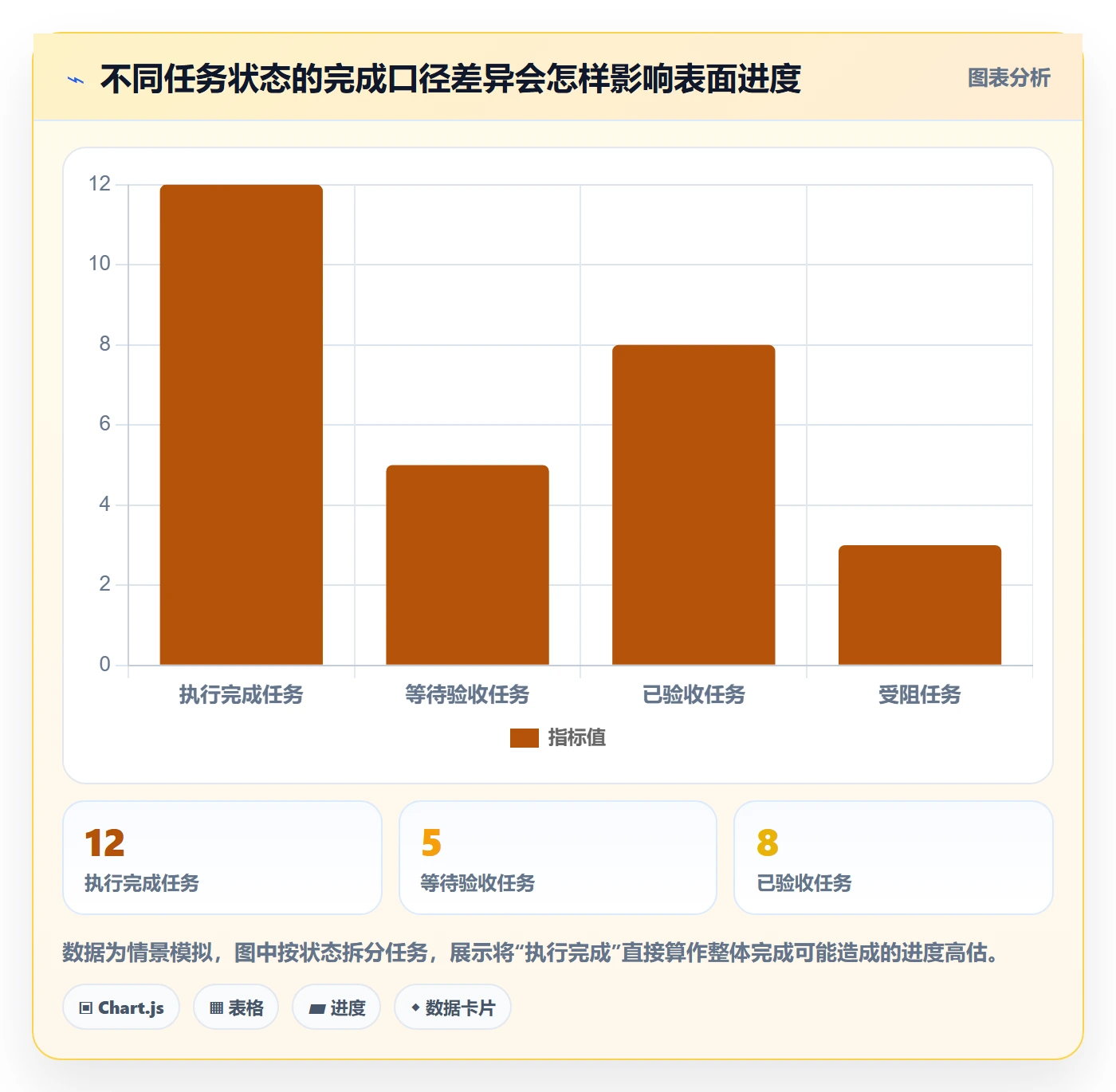

团队将状态拆分为未开始、进行中、待验收、已验收和受阻,并重新检查关键任务。结果发现,原先按“任务数量”计算的完成比例,与按“已验收交付物”计算的比例相差明显。这个差异不是统计错误,而是两种指标回答了不同问题:前者反映工作项状态,后者更接近下游是否拿到可用成果。
在这个模拟项目中,团队还把基准日期和当前预测日期分开保存,并将 7 个关键延期分别标注为需求变更、前置交付晚到、评审等待、资源冲突或估算偏差。经过分类后,管理讨论不再停留在“谁的任务红了”,而是转向哪些延误会影响验收、哪些依赖需要立即协调。

3. 延期原因分类比责备个人更能支持纠偏

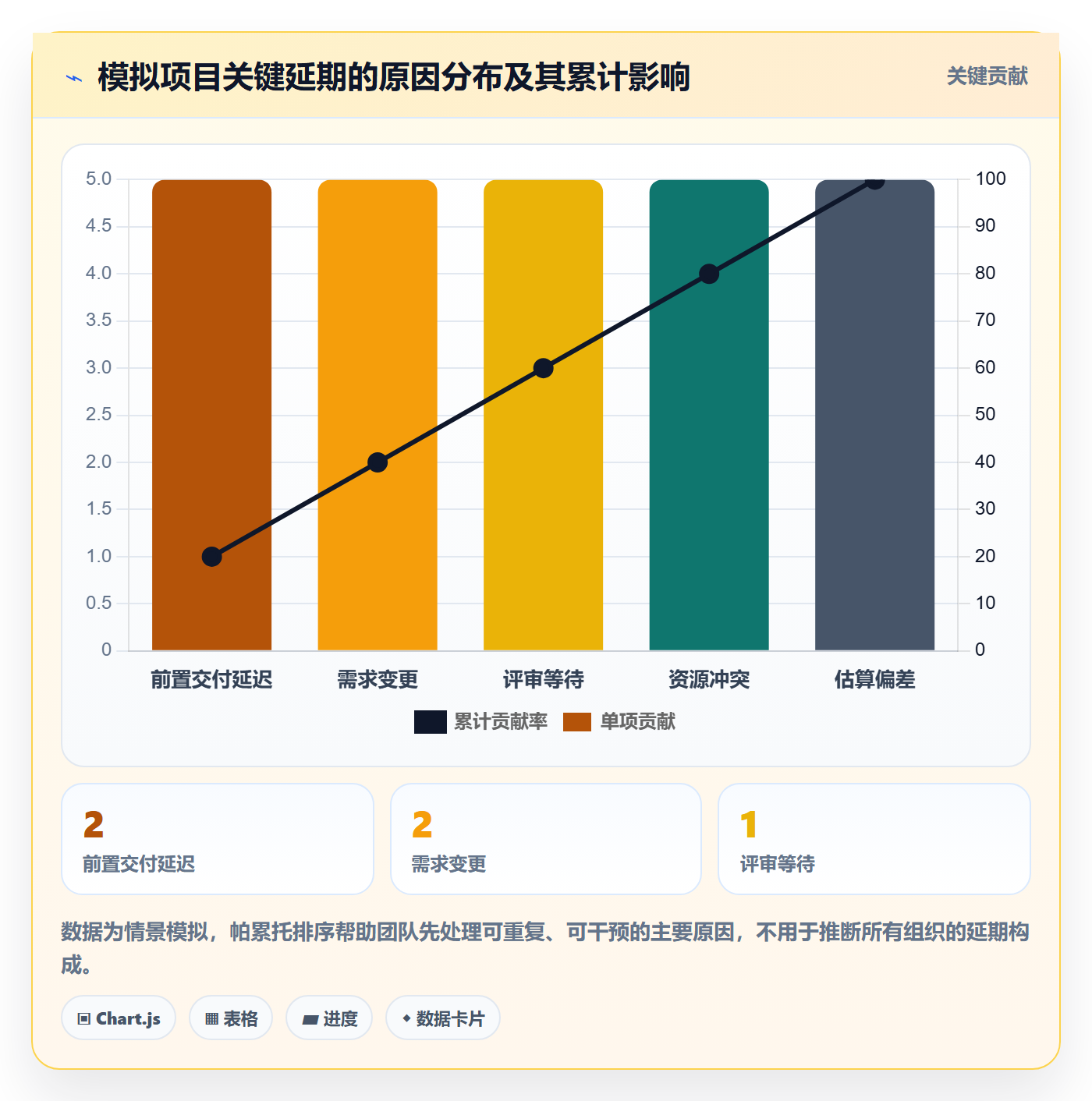

对 7 个关键延期进行原因复核后,模拟记录显示:2 项与前置交付延迟有关,2 项来自需求变更,1 项由评审等待造成,1 项受资源冲突影响,1 项属于估算偏差。这组数据并不能推出跨部门项目普遍存在相同分布,但可以演示一个重要做法:延期原因要按可采取行动的类别记录,而不是只写“执行不力”。
例如,前置交付延迟需要重新确认接收条件和最晚日期;需求变更要评估范围、成本和基准日期;评审等待要明确排队机制和评审时限;资源冲突要决定优先级或调整并行安排;估算偏差则需要回看任务拆解和历史经验。原因不同,处置方式也不同。

4. 工具能帮助流程执行,但不能替代管理判断
团队超过百人,且项目横跨多个部门时,手工维护多份表格容易出现权限、版本和口径不一致。此时可以评估能够配置任务字段、依赖关系、权限、状态流转和报表的项目管理平台。工具选择应围绕实际流程,而不是先看功能列表有多长。
例如,PingCode主要面向中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移。对于已有复杂项目数据、部署有合规要求,或正在评估国产替代方案的团队,可以将其纳入候选范围;但是否适合仍需通过真实项目试点,检查字段映射、历史数据迁移、权限模型、报表口径和团队使用成本。工具能力不能替代依赖确认、验收规则和变更决策。
如果团队规模较小、项目依赖简单、更新频率不高,结构清晰的共享表格也可能足够。选择平台的判断重点不是“功能越多越好”,而是现有方式是否已经造成重复录入、版本冲突、风险无法追踪或跨项目资源不可见。

六、不同情况下的行动建议:按风险和团队成熟度逐步落地
1. 只有一个项目、团队人数较少
先不要急着上复杂系统。用一份共享甘特图或表格,统一任务名称、负责人、基准日期、当前预测、验收条件和状态。每周由责任人更新变化,项目负责人重点检查关键依赖和即将到期的里程碑。
如果团队还不能稳定区分“进行中”和“已完成”,先改善状态定义;如果更新一次计划要花大量时间,则减少低价值字段。初期目标不是做出漂亮仪表盘,而是形成一份所有人认可、可以追责和复盘的计划版本。
2. 多部门并行、交接次数较多
将交接点作为任务模型的重点。每个跨部门依赖都要指定提供方与接收方,并写明交付物、验收条件、计划日期和异常升级方式。会议不必逐项朗读全部任务,而应优先讨论逾期依赖、即将超过最晚日期的任务和需要跨团队决策的问题。
对于关键链路上的任务,还要确认有没有可替代路径或缓冲。如果没有,项目负责人应明确把它作为高优先级风险,而不是等任务逾期后才发出提醒。
3. 多项目共享人员或关键资源
当同一批人员同时承担多个项目时,单个项目甘特图可能显示排期可行,但组合起来却出现资源冲突。此时要增加资源视角:关键角色在同一时间段是否被多个任务占用,哪些工作可以错峰,哪些项目优先级需要管理层裁定。
不要把“加班”作为默认缓冲。它可能暂时压缩日历时间,却会增加错误、返工和人员不可用风险。若资源确实不足,优先讨论范围、顺序、时间和资源之间的取舍,并记录决策依据。
4. 项目变化频繁或外部依赖不确定
不要试图让预测日期永远不变。保留基准版本,用滚动预测更新近期计划,并区分已确认任务和基于假设的任务。对供应商交付、审批窗口、外部接口等不确定事项,标出负责人、最晚确认日期和替代方案。
如果项目目标和范围正在频繁变化,团队应先建立变更评估机制:每次变更说明新增或删除什么、影响哪些里程碑、是否需要调整资源和上线范围。否则,甘特图只能忠实记录一连串变化,却无法支持决策。
5. 组织已超过百人或需要集中治理
当团队进入多项目、多部门和多层级汇报场景时,可以考虑统一管理平台,但应先做小范围试点。选取一个依赖较复杂的项目,验证字段配置、权限、状态流转、依赖表达、报表和迁移流程,再评估推广成本。
试点期间记录四类事实:数据更新耗时、字段缺失率、重复录入次数、异常发现到采取行动的时间。若平台上线后只增加填报步骤,却没有让关键风险更早暴露,就需要调整流程或重新判断是否值得扩展。

七、不同情况下的取舍:计划准确、更新成本和灵活性无法同时无限放大
1. 颗粒度:精细跟踪还是减少维护负担
任务拆得越细,理论上越容易定位问题,但每个任务都需要命名、估时、指定负责人和持续更新。对于持续时间很短、没有跨团队依赖、也不会影响决策的工作,过细拆分可能让维护成本超过管理收益。
取舍原则是:关键路径、跨部门交付和高风险工作拆细;低风险、可独立完成的工作可以合并管理。任务颗粒度应让团队能在问题影响整体计划前发现它,而不是追求所有工作都被同样精细地追踪。
2. 稳定性:守住基准还是及时调整预测
基准计划稳定,便于评估最初承诺;当前预测灵活,便于管理真实情况。两者并不矛盾,前提是分开记录。若组织只看基准,项目团队可能不愿及时暴露变化;若只看最新预测,管理层则无法判断范围和承诺是否持续滑动。
我建议用基准回答“当初计划如何”,用预测回答“现在预计如何”,用实际回答“最后发生了什么”。这三个问题都重要,不能用一个不断变化的日期字段同时回答。
3. 透明度:暴露风险还是造成数字问责
项目状态越透明,越容易尽早协调资源;但如果团队担心报出风险会被简单归责,就可能延迟更新、把受阻改成进行中,或在问题不可逆时才升级。透明度需要配套明确规则:鼓励尽早暴露问题,区分可控执行偏差、外部变化和决策延误,并对反复不更新数据的情况单独处理。
风险透明不是取消责任,而是让责任和可控范围匹配。任务负责人应对状态、问题和行动项负责;项目负责人应对依赖协调、决策升级和整体预测负责;管理层则需要对资源优先级和重大范围取舍负责。
4. 工具投入:集中管理还是保持轻量
平台化可以改善权限、版本和跨项目汇总,但也会带来配置、迁移、培训、运维和流程适配成本。轻量表格上手快、改动灵活,但项目数量增加后容易出现重复录入、字段漂移和数据无法汇总的情况。
取舍时不妨比较总成本,而非只比较采购价格。把维护工时、报表准备时间、数据纠错成本、权限管理风险和迁移成本都纳入评估。若痛点只发生在一个简单项目,先规范表格可能更合适;若问题反复出现在多个项目并影响决策,再考虑集中平台。

八、跨部门甘特图数据分析落地清单:从一次评审开始
1. 排期前检查目标与交付条件
- 项目目标是否能用明确的交付物或结果描述?
- 每个关键交付物是否有责任人、接收人和验收条件?
- 上游交付是否说明交付时间、格式和可接受标准?
- 任务估算是否区分实际工作量、日历持续时间和等待时间?
- 是否记录依赖假设、外部约束和最晚确认日期?
2. 建图时检查时间数据和依赖结构
- 是否保留最初的基准开始日期与结束日期?
- 是否能分别查看当前预测日期和实际日期?
- 关键依赖是否有上下游负责人和交接条件?
- 是否标出关键里程碑、不可并行工作和主要缓冲?
- 任务颗粒度是否足以发现风险,又没有细到难以持续维护?
3. 执行中检查更新质量和异常动作
- 责任人是否按约定节奏更新状态和预测日期?
- 任务从执行完成到验收完成是否有明确状态区分?
- 日期发生变化时,是否记录原因、影响范围和确认人?
- 未解决依赖是否有下一步动作、负责人和复查时间?
- 例会是否围绕偏差、风险和决策,而不是逐行朗读计划?
4. 复盘时检查预测质量与改进动作
- 哪些任务持续低估或高估,背后的假设是什么?
- 哪些延期来自依赖、等待、变更、资源冲突或验收标准不清?
- 基准计划、当前预测和实际结果是否能够对照?
- 复盘结论是否转化为可执行的流程调整,而不只是经验总结?
- 是否检查数据字段、更新频率和报表定义是否仍适合团队?
5. 用四周试运行验证方法,而不是一次性追求完美
如果团队过去没有稳定维护甘特图,我建议用一个正在执行的项目做短周期试运行。第一周先统一状态、交付物和验收口径;第二周补齐关键依赖和基准日期;第三周记录预测变化及原因;第四周复盘哪些字段真正支持了决策,哪些字段只是增加填报。
试运行期间不必承诺延期率会下降多少。先观察更可验证的信号:关键依赖是否能提前暴露,预测日期是否有更新责任人,验收状态是否和执行状态分开,变更是否能够追溯。若这些基础信号没有改善,增加图表或购买更多功能通常不会自动解决问题。
| 阶段 | 关键动作 | 建议观察的结果 |
|---|---|---|
| 第一周:定义 | 统一状态、交付物、验收条件和日期字段 | 减少对“完成”含义的不同解释 |
| 第二周:建模 | 补齐关键依赖、责任人和最晚交付日期 | 识别影响里程碑的前置条件 |
| 第三周:运行 | 记录预测变化、阻塞原因和变更影响 | 判断数据更新是否能够触发协同行动 |
| 第四周:复盘 | 比较基准、预测和实际,并删减无用字段 | 沉淀适合当前团队的最小管理规则 |
甘特图真正的价值,不是证明每个人都按日期填了计划,而是让团队更早看见“哪项交付会影响谁、偏差从哪里传来、现在还有什么选择”。下一步不必先做复杂仪表盘:找一个跨部门项目,保留基准日期,补齐交付和验收条件,明确关键依赖的责任人与更新时间,再用一次复盘检验这些数据是否帮助团队做出了更好的决定。

常见问题解答(FAQ)
1. 跨部门项目用甘特图排期,应该先确定什么?
我以前排项目时,常常先把日期填进甘特图,之后才发现交付物和验收标准没说清。多个部门一起推进时,我该先确认哪些信息,才能避免排期反复调整?
先从项目目标和可验收的交付物拆解任务,再为每项任务明确责任部门、负责人、验收条件及前置依赖。确认工作量、审批和交接所需时间后,再估算任务持续时间并安排日期;同时记录排期假设,方便后续判断偏差来自哪里。
2. 跨部门甘特图需要设置哪些字段,才能看出依赖和风险?
我会用甘特图展示任务日期,但有时只看到一串任务条,无法判断谁在等谁,也不知道延误会不会影响里程碑。跨部门协作时,哪些字段最值得补齐?
至少记录任务或交付物、责任部门与负责人、计划开始和结束日期、实际日期、状态、验收条件及前置依赖。对每项依赖补充交接负责人和交付日期;再保留风险备注与计划变更原因。这样既能追踪任务,也能判断延误会影响哪些后续工作。
3. 如何用数据判断跨部门项目是否偏离计划?
我在周会上看到任务完成率不低,但关键交付仍然滞后,因此不确定单看完成率有没有意义。哪些指标能帮助我判断项目进度和时间风险?
不要只看任务完成率。建议并列查看里程碑按期情况、基准日期与当前预测日期的偏差、延期任务数量、未解决依赖数量,以及延期对后续里程碑的影响。每项指标都要约定统计范围、计算口径、更新时间和数据负责人;例如日期偏差统一按当前预测完成日减去基准完成日计算,并注明工作日或自然日。
4. 甘特图中的计划日期变了,应该怎样更新和复盘?
项目执行中,需求变化、资源冲突和前置交付延迟都可能导致日期调整。我担心团队不断改计划后,原来的基准消失,最后无法说明延期原因和实际影响。
保留最初批准的基准计划,不要用新日期覆盖历史记录。每次调整时记录变更时间、原因、影响的后续任务、批准人和新的预测日期;复盘时对照基准、当前预测与实际结果,并按需求变更、依赖延迟、资源冲突、估算偏差或验收等待等原因分类。
核心关键词
文章包含AI辅助创作:计划时间管理方法大全:跨部门团队甘特图数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/477150
读者评论
把基准、预测和实际日期分开记录很实用,既能跟踪当前进度,也避免延期后覆盖原始承诺,方便后续复盘。
文中对“完成”的区分有针对性。跨部门交接时明确交付物、验收人和条件,比单纯把任务标为完成更能反映真实进度。
区分工作量、日历持续时间和等待时间,有助于找出排期偏差的来源;不过具体估算仍需要结合团队实际数据持续校准。
指标必须对应负责人和处置动作,这一点能避免仪表盘沦为填报负担。文章的字段清单也适合作为项目计划梳理的起点。
