跨部门数据分析项目延期,往往不是分析师“做得慢”,而是项目计划把“完成分析”写成了一个日期,却没有说清楚口径由谁确认、数据由谁准备、结论由谁验收。要把里程碑做好,先定义每个阶段可被确认的结果,再把产生结果所需的任务、负责人和依赖关系放进甘特图。甘特图不是计划本身,而是让团队看见承诺、交接和风险的协作界面。
一、先讲结论:里程碑不是日期标签,而是可验收的状态
1. 先定义结果,再排日期
我判断一张跨部门甘特图能不能执行,通常先看里程碑名称能否回答一个问题:到这一天,团队究竟要确认什么已经成立?“完成需求讨论”说的是活动,“分析范围和指标口径经业务、数据双方确认”说的才是可核验状态。前者结束后可能各自理解不同,后者至少留下了明确的交付物和确认人。
因此,做计划的顺序不应是先打开工具填开始日期,而应先明确项目目标、交付物、验收条件和决策人。然后从交付物倒推阶段结果,再把每个阶段拆成任务,最后才安排工期与依赖。日期应当服务于逻辑,而不是替代逻辑。
2. 用三个问题检查每个里程碑
- 结果是什么:里程碑完成后,团队能看到什么文件、数据集、看板、分析结论或批准记录?
- 谁来确认:谁有权判断结果合格?交付人和验收人是否是同一个角色?
- 如何判定:是否有具体标准,例如指标口径已签字确认、数据校验通过、结论已完成业务复核?
如果三问中有两问答不出来,这个节点多半只是一个标题。它未必需要从计划中删除,但应重新设计为任务,或补足交付物和验收条件后再作为里程碑。
3. 里程碑、任务和会议不要混为一谈
任务通常需要消耗时间和资源,例如“核对近六个月订单数据”;里程碑表示一个阶段状态已经达成,例如“订单数据范围与校验结果获业务确认”;会议是协作形式,例如“周三召开需求评审会”。一场会议只有在形成明确决策或批准结果时,才值得作为重要节点呈现。
把会议直接写成里程碑,会造成一种虚假的完成感:会开完了,争议可能仍未解决;任务状态变成“完成”,数据口径却没有任何人确认。我的建议是把“评审会”列为任务或日程,把“评审结论已确认”列为里程碑。
| 写法 | 表达的内容 | 是否适合作为里程碑 | 改进方式 |
|---|---|---|---|
| 召开需求会 | 发生了一次协作活动 | 通常不适合 | 写成“分析问题、范围和负责人经确认” |
| 开始取数 | 某项工作启动 | 不适合 | 拆成取数、校验、异常处理等任务 |
| 数据准备通过 | 阶段交付达到可用状态 | 适合 | 补充数据范围、质量规则和验收人 |
| 报告发出 | 文件已发送,但不代表被接受 | 视验收机制而定 | 必要时改为“结论复核并完成交付确认” |
二、为什么跨部门数据项目特别容易“计划在走,事情没动”
1. 工作链条跨越多个团队的交接点
以经营分析看板为例,业务团队提出问题并说明决策场景,数据团队确认指标口径和数据来源,技术团队处理数据接入、权限或调度,分析人员解释变化并形成建议,业务负责人最终判断结果是否可用。每个团队看起来都在推进,但只要一个交接条件没有说清,后续任务就可能停在等待状态。
最容易被甘特图漏掉的,通常不是明显的“分析”任务,而是等待类工作:业务确认指标定义、数据权限审批、历史数据补齐、异常样本解释、评审意见返回。这些事情可能不需要长时间连续投入,却会实际占用日历时间。只按人天估算、不画出等待依赖,排期看起来紧凑,执行起来却频繁顺延。
2. “完成”对不同部门可能意味着不同状态
业务人员说“口径定了”,可能只是会上口头达成一致;数据人员理解的“口径定了”,可能需要字段映射和计算逻辑可实现;管理者期待的“分析完成”,则可能包含结论、影响判断和行动建议。相同的词不等于相同的验收标准。
所以跨部门计划的关键,不是把所有人都放进一张图,而是把交接物写进任务和里程碑。与其写“业务支持数据分析”,不如写“业务负责人提供已确认的渠道分类规则,并在指标口径文档中确认例外处理方式”。后者更容易追踪,也更容易发现阻塞发生在哪里。
3. 示例项目:先把模糊目标变成可交付结果
下面用一个情景模拟说明完整拆解过程:某团队需要分析线上业务的转化率变化,最终交付一份经营分析结论和一张监控看板。示例涉及业务、数据、技术、分析和项目负责人五类角色,周期设为五周。这里的日期和工作量用于演示拆解方法,不是行业平均周期或通用标准。
| 阶段 | 关键交付物 | 验收条件 | 主要确认角色 |
|---|---|---|---|
| 范围确认 | 分析问题、业务范围、指标定义清单 | 分析对象、统计周期、排除范围和决策用途均明确 | 业务负责人、分析负责人 |
| 数据就绪 | 数据源清单、取数结果、质量检查记录 | 关键字段可用,异常项有解释或处理结论 | 数据负责人、技术负责人 |
| 分析复核 | 分析结论、口径说明、关键图表 | 业务方能复现核心口径,主要结论有数据依据 | 分析负责人、业务负责人 |
| 成果交付 | 看板、分析报告、后续行动建议 | 使用者确认内容满足本次决策用途 | 业务负责人、项目发起人 |
这个案例真正值得复用的,不是五周这个周期,而是“每个阶段都有交付物和验收条件”。如果缺少其中任何一项,团队就难以判断是任务未完成、交接未完成,还是需求已经变化。

三、最常见的四个误区:甘特图看起来完整,不代表计划可执行
1. 先填日期,再想工作内容
常见做法是先给管理层一个承诺日期,再把任务往这个日期里塞。这样画出的图通常很整齐,但没有验证工作顺序、团队容量和等待时间。尤其是数据分析项目,数据权限和口径确认常由其他角色控制,分析团队即使有空,也无法越过前置条件直接开始。
判断是否倒排过度:询问每个日期的依据。如果回答只是“之前差不多这么久”或“领导要求月底交”,计划就还缺少任务估算、依赖确认或范围取舍。期限可以是约束,但不能被误认为任务本身。
2. 把部门清单当成任务拆解
“业务部负责需求、数据部负责取数、技术部负责支持”看似分工明确,实际没有交代谁要交什么、交给谁、何时可用。部门名称不等于责任人,也不等于任务完成标准。
更可靠的任务描述至少包含动作、对象和完成条件。例如:“数据分析师基于已确认的渠道规则,生成近六个月订单明细;业务负责人核对渠道归类差异;差异清单确认后,数据负责人才能冻结分析数据集。”这类描述能把交接关系直接呈现出来。
3. 把“开始做”误当成“阶段完成”
“开始取数”“开始分析”“开始做看板”只能说明工作进入了某个状态,并不代表结果达到可用标准。为了让进度看起来积极,把启动任务设成里程碑,会让团队失去对结果的判断力。
里程碑更适合描述“已经获得什么”,例如“关键字段完成校验并对异常样本形成处理结论”。若工作结果无法在当天被确认,可把它拆成几个任务,并设置一个真正可验收的阶段节点。
4. 把计划图做得过细,反而增加维护成本
另一种极端是把每个小动作都拆成独立条形任务,细到“打开文件”“发邮件确认”。任务数过多后,负责人更新状态的负担上升,真正重要的风险反而被淹没。计划粒度需要服务于协作和控制,不是越细越专业。
我的判断标准是:如果一个工作项需要独立负责人、存在明确交接、可能影响关键日期,或需要单独汇报状态,就值得单独列出。纯粹个人内部、短时间即可完成且不影响交付的动作,可以合并在一个任务里。

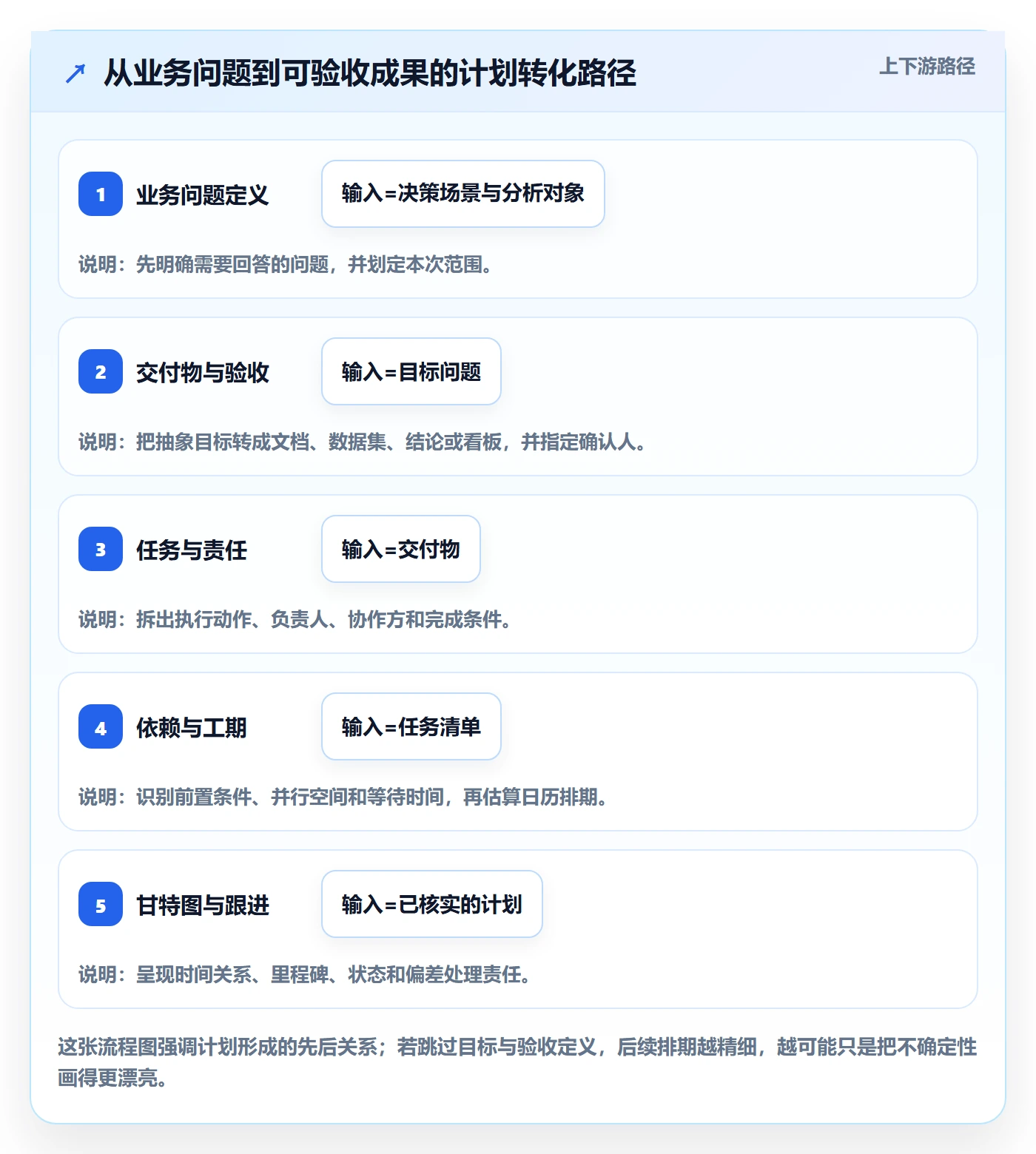

四、专业判断逻辑:从交付物倒推任务、依赖和验收
1. 第一步:把业务目标改写成可验证的问题
“做一份经营分析”不是足够明确的项目目标。它没有说明分析对象、要解释的变化、结果的使用场景,也没有范围边界。更有操作性的表述可以是:“解释最近一个季度线上下单转化率变化,识别变化主要出现在哪些渠道和用户环节,并给出下一步验证建议。”
这不是要求每个项目一开始就知道答案,而是要求先知道要回答什么问题。还要明确不在本次范围内的内容,例如不做完整归因模型、不覆盖线下渠道,避免项目推进中不断追加需求,却不调整工期和资源。
2. 第二步:给每份交付物设置验收条件
交付物可以是文档、数据集、分析结论、看板或决策记录。验收条件则要描述“怎样才算可用”,而不只是“已经发出”。例如,指标口径文档需要列出分子、分母、统计窗口、去重规则和排除条件;数据集需要说明来源、字段含义、时间范围和异常处理方式。
如果验收标准在项目启动时无法全部确定,可以先设定临时标准和确认期限,并把“确认最终标准”本身列成任务。不要用“后续再对齐”掩盖尚未解决的关键依赖。
3. 第三步:按交付流程拆任务,不要只按部门分栏
按部门拆解容易让每个团队只看到自己的待办,却看不到上下游交接。按工作流拆解则更容易呈现真实依赖:需求澄清、口径确认、权限与数据源准备、数据校验、分析验证、业务复核、交付使用。
每个任务建议记录以下信息:任务名称、负责人、协作方、计划开始与结束时间、前置条件、交付物、验收人、当前状态。不是每张甘特图都必须展示全部字段,但团队需要有一份可查询的计划底表,避免责任和验收信息散落在聊天记录中。
4. 第四步:只连接真实依赖,别为了“图好看”画满连线
依赖关系表示一个工作能否开始或完成取决于另一个结果。例如,指标口径确认后才能冻结取数逻辑;权限开通后才能做数据完整性检查;业务确认异常含义后,分析结论才能进入正式复核。依赖应来自真实的流程约束,而不是为了让甘特图显得复杂。
还要区分“必须先完成”和“可以并行”。例如,需求澄清与数据源盘点在部分项目中可以并行,但正式取数可能必须等口径确认。把可并行任务串成一条长链,会人为拉长计划;把存在硬依赖的任务并行安排,则会制造等待和返工。
5. 第五步:估算工期时区分投入时间和经过时间
“需要两天”可能指两个人各投入一天,也可能指负责人处理两小时后等待其他团队三天。项目排期应区分工作量与日历时间:投入时间帮助判断资源容量,日历时间帮助判断交付日期。跨部门项目若只估投入人天,容易漏掉评审排期、审批等待和反馈周期。
可先用三点估算形成范围:顺利情况下的工期、最可能的工期、遇到常见阻塞时的工期。数据成熟、职责稳定、历史经验充分时,可以收窄范围;新数据源、多部门审批或首次搭建口径时,应保留更大的不确定性,不宜给出虚假的精确日期。
6. 第六步:用关键路径判断延期影响,而不是只盯红色任务
一项任务晚一天,不一定让项目整体晚一天。如果它有缓冲或可与其他工作并行,项目交付日期可能不变;相反,一个看似只有半天的关键审批,如果卡住后续所有任务,就可能影响最终节点。复盘进度时,优先看“延迟是否影响后续里程碑”,而不是只看状态颜色。
更新甘特图时,至少记录偏差原因、受影响任务、是否改变交付范围、需要谁做决策。单纯把后续日期整体向右拖,容易掩盖根因,也会让管理者失去判断资源或范围取舍的机会。

五、把方法落到一张甘特图:五周情景案例

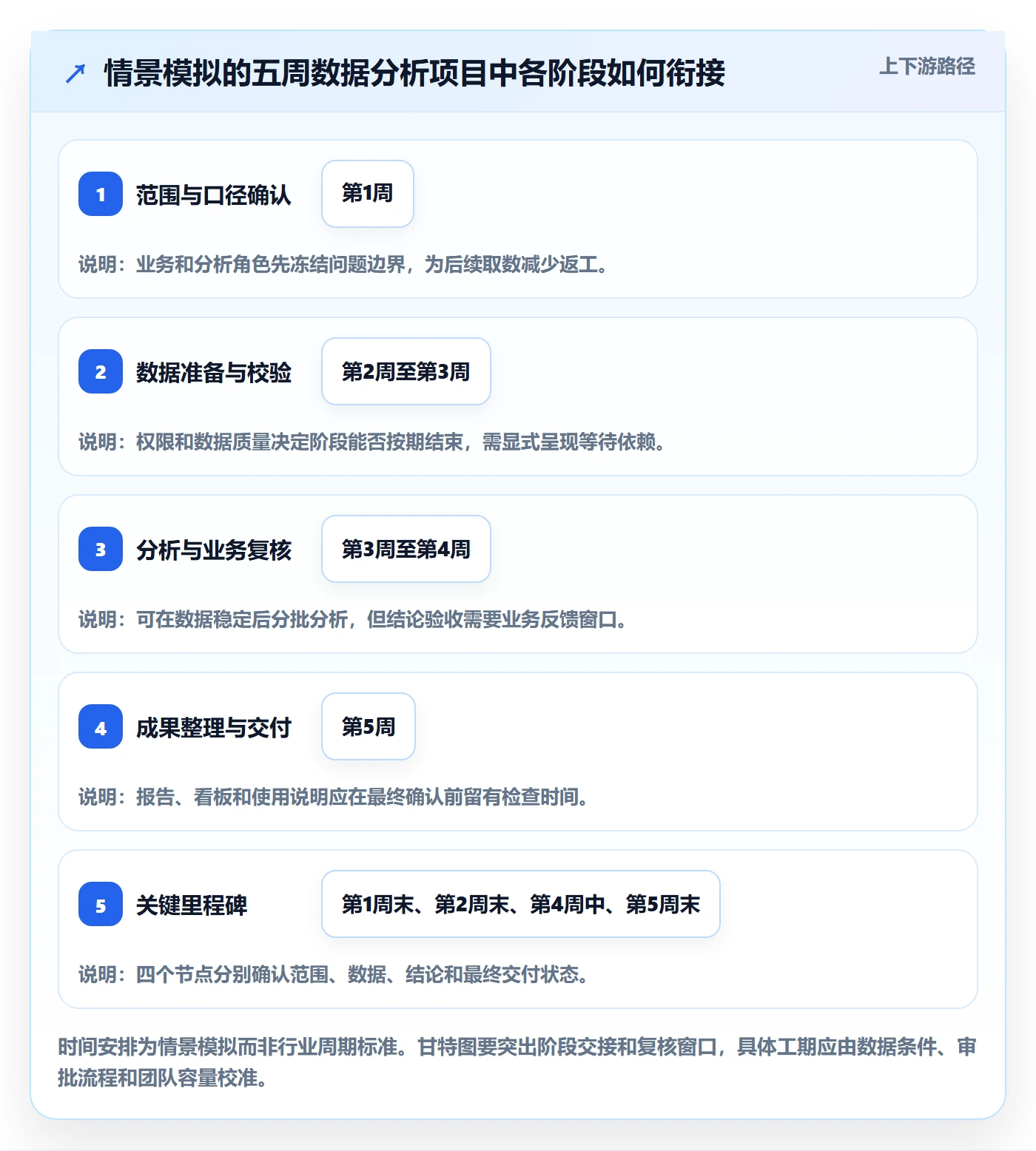

1. 示例项目的范围和假设
继续使用转化率分析项目。假设团队在工作日协作,有业务、技术、数据、分析和项目负责人参与;最终交付一份分析结论与一张监控看板。项目计划按五周展示,但实际周期要根据权限审批、数据源数量、数据质量和评审节奏调整。
这个案例的计划不是“每周必须完成某类工作”的模板。它展示的是如何让阶段结果和部门接口可见。若团队已有稳定的数据资产和统一指标口径,数据准备阶段可以缩短;若需要跨系统接入、历史口径回溯或安全审批,就应相应延长。
2. 里程碑安排示例
| 里程碑 | 目标时间 | 必须满足的条件 | 需要参与确认的角色 |
|---|---|---|---|
| M1:分析范围与口径确认 | 第1周结束 | 问题、指标定义、统计周期、排除范围和决策用途有记录 | 业务负责人、分析负责人 |
| M2:数据准备通过校验 | 第2周结束 | 关键字段可用,缺失和异常有处理结论,数据来源可追溯 | 数据负责人、技术负责人、业务代表 |
| M3:核心结论完成复核 | 第4周中段 | 核心指标可复现,主要变化有数据支持,业务解释已反馈 | 分析负责人、业务负责人 |
| M4:成果交付并确认使用方式 | 第5周结束 | 报告和看板已交付,使用责任人和后续更新方式明确 | 项目发起人、业务负责人、分析负责人 |
这里的里程碑不一定都落在周末。M3 放在第四周中段,是因为复核后还需要留出调整空间。如果把最终评审放在最后一天,一旦结论被质疑或需要补充分析,就没有计划内的返工窗口。
3. 任务拆解与交接关系
| 任务 | 负责人 | 前置条件 | 交付物或完成标准 | 可能的风险 |
|---|---|---|---|---|
| 梳理业务问题和范围 | 业务负责人 | 项目目标已提出 | 问题说明、分析对象和范围边界 | 需求混入未排期的新增问题 |
| 确认指标口径与例外规则 | 分析负责人、业务代表 | 业务问题初步明确 | 经双方确认的指标口径记录 | 同名指标在不同系统定义不同 |
| 核实数据源和权限 | 数据负责人、技术负责人 | 目标字段和统计周期明确 | 数据源清单、权限状态、接入方案 | 审批或字段可用性不确定 |
| 生成数据集并完成质量检查 | 数据负责人 | 权限可用,取数逻辑确认 | 数据集、校验记录、异常说明 | 历史数据缺失或字段变更 |
| 分析变化并形成初步解释 | 分析负责人 | 数据质量达到约定标准 | 关键发现、待验证假设、图表草稿 | 相关性被误读为因果关系 |
| 业务复核并确认行动建议 | 业务负责人 | 初步结论已提交 | 复核意见、需要补充的证据、行动建议 | 反馈时间未纳入排期 |
| 完成报告和看板交付 | 分析负责人、技术支持 | 核心结论通过复核 | 可访问的成果、使用说明、后续负责人 | 看板发布不等于使用方接受 |
4. 一张计划表如何变成甘特图
录入甘特图之前,我会先检查计划底表中的负责人、交付物、依赖、开始与结束时间是否齐全。图表上可以只展示任务名称、负责人、日期、状态、里程碑和关键依赖;验收细节与风险记录放在任务说明或关联文档中。这样既能让管理者快速看全局,也能让执行者查到具体完成标准。
项目例会不必逐条朗读甘特图。更有效的做法是围绕三件事讨论:哪些里程碑有偏差、哪些前置条件尚未满足、哪些决定需要由项目发起人或部门负责人作出。甘特图负责暴露差异,会议负责推动决定。

六、进度怎么跟:把更新机制和风险处理写进计划
1. 设定更新节奏,不要等到延期才看状态
计划更新频率应跟项目节奏匹配。周期较长、任务跨团队较多的项目,可以每周更新一次;临近关键里程碑时,可以增加短周期检查。无论采用哪种频率,都要明确谁负责更新状态、谁确认阻塞、谁有权调整范围或资源。
状态最好区分“未开始、进行中、等待外部条件、待验收、已完成”,而不是只用“完成百分比”。一个任务自报完成了百分之八十,未必能告诉团队剩下的工作是否卡在审批、异常处理还是结果复核。状态分类要帮助采取行动,而不是只让看板更丰富。
2. 用偏差原因决定处理方式
延期原因不同,动作也不同。数据权限晚了,可能需要审批人介入或调整数据准备顺序;口径争议没有解决,可能需要业务负责人作出取舍;资源不足,可能要重排优先级;需求范围增加,则应评估新增工作对日期和交付质量的影响。
因此,更新时不应只把结束日期顺延。建议同时记录原计划日期、当前预计日期、偏差原因、受影响里程碑、采取的动作和决策责任人。若团队采用基线功能,可把经批准的计划版本作为比较参照;基线的保存和调整方式要以组织流程及所用工具的能力为准。
3. 把风险提前分成可观察信号
“可能延期”过于笼统,不方便行动。更有效的风险描述会指出可观察信号,例如:关键权限审批超过约定时间仍无负责人;某个指标连续两轮无法复现;业务反馈超过约定响应窗口;关键数据字段缺失且没有替代来源。信号出现后,团队知道何时升级,而不必等到里程碑已经失守。
对每个高影响风险,至少明确预防动作、触发条件、应急方案和决策人。风险登记不需要追求数量,重点是让可能改变交付日期、范围或结论可信度的事项有人负责。
4. 复盘时看系统原因,不只追问个人进度
如果某个里程碑连续延期,复盘应该问:计划是否遗漏审批等待?验收人是否过晚介入?工作是否拆得过粗?需求是否在执行中持续变化?这类问题比单纯追问“为什么没按期完成”更能改善下一次计划。
我更看重两类复盘产出:下一次可以复用的工期依据,以及流程中需要提前处理的依赖。个人责任当然要厘清,但如果同类延期每次都发生在同一个交接点,通常说明流程设计也需要调整。

七、不同团队、不同工具条件下怎么选择做法
1. 小团队、低依赖项目:用轻量计划,别过度治理
如果团队规模小、数据来源稳定、需求范围明确,任务清单加简易甘特图就可能足够。里程碑可以控制在少数关键交付节点,避免为了形式把所有沟通动作都纳入计划。项目负责人应把精力放在交付标准、责任人和关键依赖上,而不是花很多时间维护图表样式。
这类项目的主要风险通常不是工具能力不足,而是计划信息无人更新。即便使用简单表格,也要约定每周谁更新、阻塞如何上报、范围变更由谁批准。
2. 中大型、多团队项目:加强权限、责任和变更控制
当项目涉及多个业务单元、数据平台、审批流程和管理层同步时,单靠个人表格容易出现版本不一致、责任信息分散、风险无法追溯等问题。这时可以评估某项目管理平台是否支持组织级权限、跨项目视图、状态流转、审计记录和部署要求。平台解决的是协作信息的可见性与管理成本,不会替团队自动定义正确的里程碑。
例如,面向百人以上组织的项目管理场景,可以把 PingCode 纳入候选评估。若组织对部署方式有要求,可核实其私有化部署方案;若计划从 Jira 迁移,应在正式切换前验证项目数据、字段映射、权限、历史记录和工作流的迁移结果。它可以作为国产化替代评估对象之一,但是否适合取决于组织流程、集成需求、安全要求和迁移成本,不能仅凭单项功能下结论。
选型时建议让实际项目成员参与试用,以一条真实任务链验证:从提出需求、确认口径、创建任务、关联依赖、完成验收到查看进度报告。若只能演示任务卡片,却无法还原团队真实的审批与验收流程,工具功能再多也未必能降低协作摩擦。
3. 数据口径不稳定:先治理定义,不要急着追求精细排期
如果同一个指标在不同报表中算法不同,或者历史数据频繁变更,项目首要工作应该是确认口径和数据边界。此时把所有分析任务排到具体日期,只会造成频繁返工。可以先设置一个短周期的“口径确认与数据可行性验证”阶段,达到约定条件后再细化后续排期。
如果项目必须在明确期限内交付,可以采用分层成果:先保证核心指标和最关键结论可用,再把非关键维度、额外切片或次要看板列为后续迭代。这样既保持交付节奏,也不把尚未验证的数据包装成确定结论。
4. 权限审批不确定:把等待时间当成计划的一部分
当权限审批由项目团队以外的角色控制,不要把审批任务当成“顺手处理”。应明确申请人、审批人、所需材料、目标完成时间和超期后的升级路径。若条件允许,可并行开展不依赖权限的工作,例如确认指标定义、准备校验规则或盘点已有数据源。
但并行不等于假装没有依赖。甘特图中应保留权限节点,并标注哪些后续任务受它影响。这样管理者看到延误时,能分辨是执行工作慢,还是等待外部条件,而不是只从最终日期猜原因。

八、里程碑与甘特图发布前的检查清单
1. 检查结果与验收
- 每个里程碑是否对应一个可确认的阶段结果,而不是会议或启动动作?
- 每个关键交付物是否有明确的验收人和验收条件?
- “完成”“可用”“通过”等词是否有团队共同理解的标准?
- 分析范围、统计口径和排除规则是否已经记录?
2. 检查责任和依赖
- 每项关键任务是否有一位明确负责人,而不是只写部门名称?
- 任务之间的依赖是否来自真实流程,是否区分了可并行和必须先完成的工作?
- 权限审批、数据校验、异常解释和业务反馈是否进入计划?
- 关键角色不可用或反馈超期时,是否有升级责任人?
3. 检查排期和变更
- 是否区分投入工作量与日历等待时间?
- 最终评审前是否留有修订时间,而不是把所有工作压到最后一天?
- 日期估算是否基于实际任务、历史经验或明确假设?
- 新增需求时,团队是否会同步调整范围、资源或交付日期?
4. 检查计划能否被持续维护
计划越复杂,维护成本越高。发布前可以请一位没有参与拆解的协作者,尝试从图表中回答:现在在哪个阶段、下一项关键交付是什么、谁负责、什么条件会阻塞它、延期后找谁决策。如果对方无法在几分钟内找到答案,说明图表可能缺少关键信息,或者展示层级过于复杂。
也不必把所有字段塞进同一视图。管理层可以看里程碑、总体偏差和关键风险;项目成员可以看任务、依赖和验收标准;数据负责人则可能需要关注数据源、字段和质量校验。一个计划底表可以支持不同视图,不要求所有人看同一张密密麻麻的图。

九、总结:先把承诺说清,再让甘特图承载承诺
1. 真正有效的里程碑,能减少解释成本
里程碑不是为了让进度汇报多几个节点,而是为了让不同团队对“阶段完成”有共同判断。一个好节点能告诉大家:交付物是什么、谁确认、前置条件是否满足、下一步能否启动。它把模糊的协作期待变成可检查的承诺。
2. 甘特图的价值在于暴露交接与风险
如果一张图只有日期和色块,它适合展示排期,却很难支持跨部门执行。把任务负责人、依赖关系、验收状态和风险信号补齐,甘特图才会成为协作工具。它不会自动解决口径争议,也不能凭图表预测所有延期;它能做的是让依赖更早被看见,让偏差有明确的处理入口。
3. 下一步:用一页计划启动,而不是先追求完美图表
现在就可以挑一个正在推进的数据分析项目,用一页表格写出项目问题、交付物、验收条件、负责人和前置依赖;然后选出三到五个真正代表阶段结果的里程碑,补上日期与确认人。最后再将任务放进甘特图,并约定更新频率、偏差处理方式和范围变更规则。
先做到可验收、可交接、可更新,再追求图表完整。跨部门计划的专业度,不在于画了多少条线,而在于团队能否据此更早发现“谁在等谁、什么尚未确认、延期会影响什么”,并在问题变成最终交付风险之前作出取舍。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:里程碑怎么做?跨部门团队数据分析:甘特图从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/477044
读者评论
把里程碑定义为可验收的状态,而不只是日期,这一点很实用。特别是口径确认、数据就绪等交接节点,最好明确交付物和确认人。
文章区分投入时间与日历时间很重要。权限审批可能只花少量人力,却会占用等待时间,单按人天排期容易低估项目周期。
按工作流而非部门拆任务,能更清楚地看到前后依赖。不过实际执行时,任务粒度仍需要结合团队规模,避免计划维护成本过高。
文中的五周案例是情景模拟而非通用工期,这个说明很必要。不同数据成熟度和审批流程会显著影响排期,不能直接照搬日期。
关键路径的解释有助于避免只盯着逾期任务。更新计划时补充偏差原因和受影响节点,也比单纯顺延日期更能支持决策。
