甘特图流程与规范:跨部门团队甘特图风险控制关键指标

甘特图流程与规范:跨部门团队甘特图风险控制关键指标

跨部门项目里,甘特图上所有任务都标着“进行中”,并不代表项目没有风险。更常见的情况是:研发任务还没逾期,测试却在等版本;运营任务仍显示按期,实际所需的审批材料还没交齐。等到最终上线日期被迫后移,问题往往不是团队不会画甘特图,而是没有把依赖、等待和预测偏差变成可追踪的管理信号。甘特图流程与规范的重点因此不只是排日期,而是建立一套能发现偏差、明确责任并推动处置的风险控制机制。

一、核心结论:甘特图不是风险控制本身,而是风险协同的载体

1. 进度条之外,还要管理依赖与预测

我判断一张跨部门甘特图是否真正可用,通常先看三个问题:任务是否有可验收的交付物,任务之间的前置依赖是否明确,计划日期变化时是否记录原因和影响。只有任务名称、开始日期、结束日期和完成百分比的图,能够展示安排,却很难解释项目为什么偏离。

甘特图的价值不在于让计划看起来整齐,而在于让团队尽早看见“下一个会被卡住的地方”。因此,风险控制要围绕里程碑、关键依赖、交接等待、预测完成时间和处置责任展开,不能只盯着已经逾期的任务。

2. 指标必须连接到具体动作

一个指标只有在团队知道谁来更新、何时更新、达到什么条件后采取什么行动时,才有管理价值。例如,“依赖阻塞时长”需要对应被等待的交付物、等待方、责任人和升级路径;否则它只是报表上的一个数字。

本文中的指标公式用于提供统一讨论口径,预警线则是项目团队可以调整的建议基准,不是适用于所有组织的行业标准。项目容错时间、交付复杂度、法规要求和团队更新节奏不同,阈值就应不同。

管理问题 甘特图需要呈现的信息 对应的管理动作
关键节点是否可能延期 计划完成日、预测完成日、关键依赖和剩余缓冲 评估对最终交付日的影响,制定恢复或调整计划
跨部门交接是否正在形成等待 提交时间、接收确认时间、等待原因和接收责任人 明确交接标准,处理未确认事项或升级协调
进度信息是否仍然可信 最近更新时间、状态变化、预测日期及依据 要求责任人补充有效更新,必要时重新核实计划
计划为何反复变动 原计划、修改后计划、变更原因、审批与影响范围 区分合理变更与反复估算,重新确认基线
一、核心结论:甘特图不是风险控制本身,而是风险协同的载体

二、背景与真实场景:跨部门项目的延期,常藏在任务交接之间

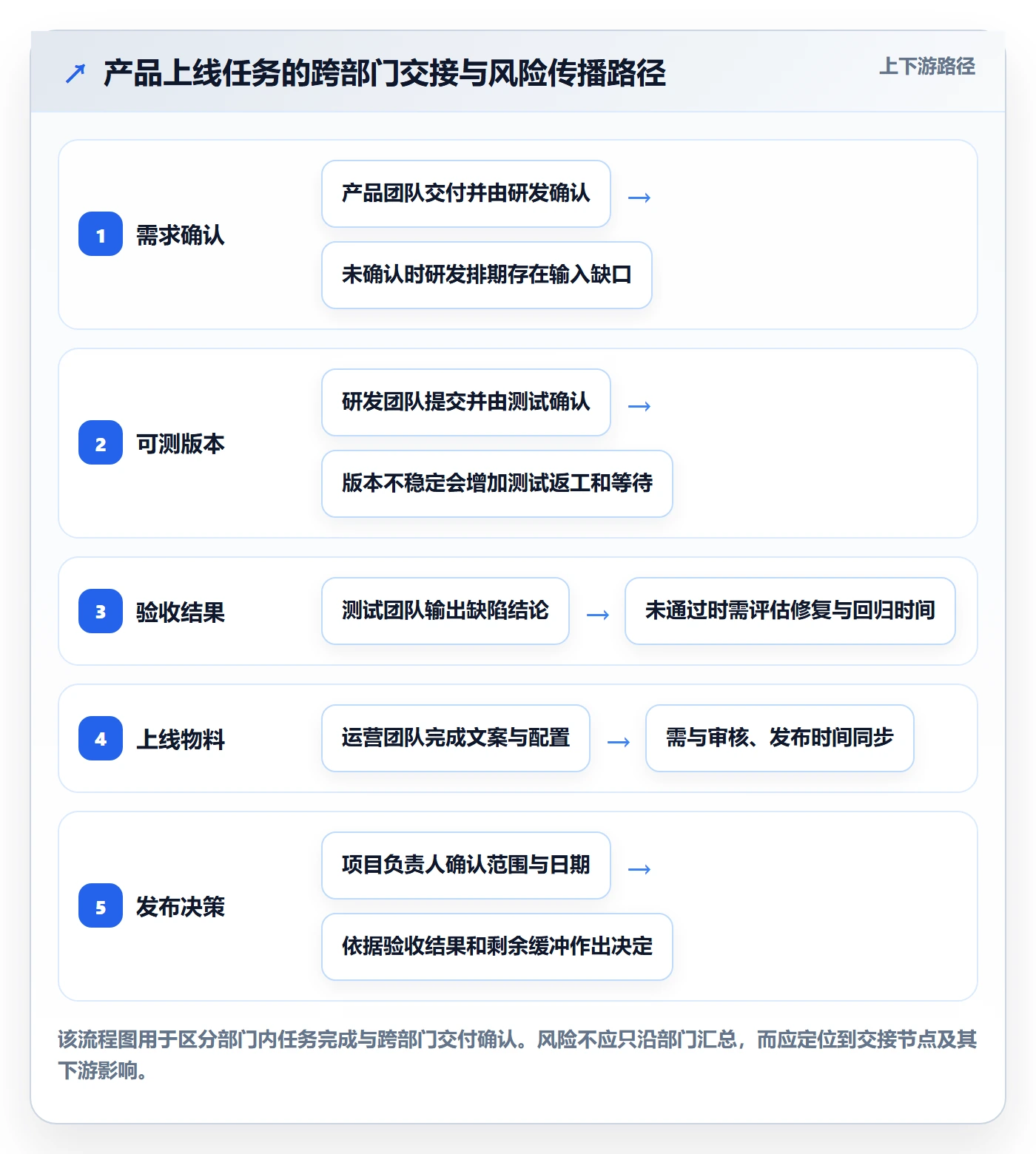

1. 一条按时的任务链,也可能组成一条延期的交付链

以产品上线为例,产品团队确认需求后,研发才有条件完成开发;测试需要拿到可测版本,运营需要确认文案、物料和审核结果。每个部门都可能把自己的任务标为“按计划推进”,但只要上游交付晚了一天,后续任务的可用时间就可能被压缩。

这类风险有时不会立刻体现为“逾期”。下游任务的计划结束日仍然写着原日期,状态也没有变化,图表表面看似正常;实际上,剩余缓冲已经变少,团队正在用加班、压缩测试或降低准备质量来吸收延误。只看任务状态,容易把“暂未逾期”误读为“仍可按期交付”。

因此,我会把“计划完成时间”和“预测完成时间”分开记录。计划完成时间是经过确认的基线;预测完成时间则根据当前进展、阻塞和资源情况不断更新。两者的差异,往往比单纯的完成百分比更早暴露风险。

2. 风险需要沿着交付链条追踪,而不只是按部门汇总

按部门统计任务数量,适合看工作分布,却不一定能看出风险传播。项目经理还需要知道:某项交付由谁提交、谁确认、下游哪项任务依赖它、当前等待会消耗多少缓冲。跨部门协作的关键节点,通常不是“任务属于哪个部门”,而是“一个部门的完成如何成为另一个部门的开始条件”。

以下为一个假设场景,用于展示风险如何沿交接链传播,不代表真实客户项目或行业统计。某产品上线项目计划在第六周发布,需求确认、研发交付、测试验收和运营准备依次衔接。若需求确认晚于计划,团队应立即核对研发工作是否受到影响,以及测试窗口是否仍有足够时间,而不是等到研发任务逾期后才开始协调。

甘特图流程与规范:跨部门团队甘特图风险控制关键指标

3. 甘特图要能说明“为什么现在还来得及”

当任务发生偏差时,团队需要的不只是红色标记,还要判断偏差是否会影响最终交付。若非关键任务晚一天,但有充足浮时且不阻塞其他任务,风险可能可控;若关键路径上的审批或接口交付晚一天,即使任务本身很小,也可能推迟整个项目。

这就是为什么任务时长不能代替依赖判断。一个只需半天的审批,如果处于关键路径且没有替代路径,可能比持续两周但有缓冲的内部工作更值得关注。

三、常见误区:把甘特图做成“日期墙”,风险就会被动出现

1. 误区一:只记录起止日期,不标前置条件

如果任务写着“启动测试”,却没有说明测试输入是什么、谁确认版本可测、缺陷等级如何判定,团队很难知道测试延期究竟是测试执行慢,还是上游交付没有达到条件。任务名称越笼统,越容易把交接责任藏起来。

改进方式是把任务写成“动作+交付物+验收条件”。例如,与其写“准备运营”,不如写“提交上线文案和页面配置,完成审核确认”。具体措辞可按团队流程调整,关键是让接收方能判断交付是否完成。

2. 误区二:把完成百分比当作可靠预测

“完成了80%”听起来精确,但如果任务没有清晰的验收标准,这个数字可能只是主观估计。更重要的是,剩余20%可能包含最难、最不确定的部分。进度百分比适合辅助沟通,不宜单独用来预测最终完成日。

对重要任务,我更看重可验证的状态变化,例如输入是否齐备、评审是否通过、版本是否可测、验收是否完成。预测日期应结合剩余工作、资源可用性、阻塞情况和已确认依赖,而不是从百分比直接推算。

3. 误区三:把逾期任务数量当作唯一风险指标

逾期任务数可以提示积压,但没有区分重要性。十项非关键任务晚一天,可能不如一个关键审批晚半天严重。反过来,一项任务虽然还没逾期,却已经消耗全部缓冲,也可能是更急迫的风险。

因此,任务风险至少要结合关键路径影响、依赖阻塞、剩余缓冲和预测日期偏差判断。团队若只能维护少量指标,优先选择能预测最终交付影响的指标,而不是容易统计但难以采取行动的数字。

4. 误区四:定期更新等于有效更新

每周更新一次,不代表信息一定有效。如果任务状态仍写“进行中”,没有新的完成证据、预测日期或阻塞说明,图表只是按时刷新了旧判断。对高风险任务而言,更新节奏应由风险变化速度决定,而不是所有任务机械使用同一个周期。

低风险、稳定的内部任务可以按周检查;临近里程碑、依赖多或变动快的任务,可以约定更短的检查周期。这里的周期是管理设计建议,应结合项目节奏决定,并在项目启动时明确。

三、常见误区:把甘特图做成“日期墙”,风险就会被动出现

四、专业判断逻辑:建立从任务字段到风险处置的闭环

1. 先统一字段,再安排任务和日期

跨部门团队往往对“完成”的理解不同。为减少争议,我建议先建立一份最小任务字段规范,再将任务放入甘特图。字段不需要多到无法维护,但关键任务不能缺少责任、交付、依赖和更新信息。

字段 建议记录方式 能回答的问题
任务名称 用动作和结果描述,避免只写“跟进”“配合” 具体要完成什么
责任人 每项任务指定一位最终负责者,另列协作方 谁负责推动并更新状态
交付物与验收条件 写明文件、版本、审批结果或可验证的完成标准 怎样才算完成
计划与预测日期 分别保存基线日期和当前预测日期 计划是否变化,变化是否影响交付
依赖及交接人 记录前置任务、提交方、接收方和确认点 任务为什么不能启动或继续
状态更新时间 保留最近一次有效更新日期和更新人 当前信息是否足够新
风险与处置记录 说明影响、处理动作、责任人和复核时间 风险是否正在被解决

不是每一个小任务都要填写全部字段。我的做法是按风险分层:关键路径任务、跨部门交付、外部审批和高不确定任务使用完整字段;简单且可独立完成的任务采用精简记录。这样既避免管理过载,也不至于在关键节点缺少信息。

2. 从项目目标拆到里程碑,再拆到可验收任务

排期应从最终交付条件倒推,而不是先让各部门分别报一个日期,再把日期拼成图。首先定义项目结果和验收标准,其次确定必须达成的里程碑,然后识别里程碑之间的前置关系,最后拆分到可执行任务。

  1. 确认交付目标:说明项目最终要交付什么,以及由谁验收。
  2. 定义里程碑:选择能够证明项目进入下一阶段的结果节点。
  3. 梳理依赖关系:确认哪些任务必须先完成,哪些任务可以并行。
  4. 拆分工作包:将大任务拆到能够估算、分配和验收的程度。
  5. 校准日期假设:核实审批时长、资源占用、交接等待和不可工作日。
  6. 建立基线:确认计划日期、责任人及变更审批规则。

如果一个任务持续很久、完成标准又不清楚,通常不宜只画成一条长条。可以拆成几个有检查点的交付阶段,但不要为了让图表显得细致而把工作拆成大量无法独立验收的小任务。任务颗粒度的判断标准是:团队能否据此发现偏差并采取不同动作。

3. 用指标识别偏差,不用指标代替判断

以下指标可作为跨部门项目的管理候选。每个项目应先约定计算口径、数据来源、更新责任和触发动作,再决定是否纳入固定看板。指标不是越多越好;若团队无法稳定采集或无法据此采取行动,就不应为了展示而维护。

指标 建议口径 适合发现的风险 触发后的优先动作
里程碑按期达成率 按基线日期完成的到期里程碑数 ÷ 到期里程碑总数 关键节点是否持续偏离基线 检查未达成节点对后续计划的影响
关键路径预测偏差 关键路径任务预测完成日与基线完成日的差异 项目最终交付日是否面临推迟 核对恢复方案、资源和可行的计划调整
依赖阻塞时长 任务因等待前置交付、审批或决策而无法推进的时间 上游等待是否消耗关键缓冲 定位交付责任人,明确解决时限和升级路径
交接确认时长 提交交付物至接收方确认接收的时间 跨部门交接是否存在排队或标准不清 确认交付是否完整,补充接收标准或协调窗口
进度信息新鲜度 当前日期与最近一次有效状态更新日期的间隔 风险判断是否基于过期信息 要求责任人更新事实、预测日期和依据
计划变更频率 统计周期内关键任务日期或依赖关系的调整次数 计划是否持续失稳或估算依据不足 区分范围变化、输入变化与执行偏差
风险关闭时长 风险登记至确认解决或接受风险的时间 问题是否长期挂起、缺少决策 明确责任人、解决方案和复核节点

对“里程碑按期达成率”,团队还要说明统计范围和日期口径。例如,若项目只有两个里程碑,一个节点变化就会明显影响比例;因此不能脱离样本数量解读。对“关键路径预测偏差”,则应确保依赖关系和剩余浮时有可靠输入,否则精确到天的结果也可能只是虚假精确。

甘特图流程与规范:跨部门团队甘特图风险控制关键指标

4. 把指标变成分级预警和升级动作

预警线应由项目团队结合容错时间设定。对可以顺序调整的普通任务,短暂偏差可能无需升级;对关键路径上的审批或外部交付,即使只出现短时间阻塞,也可能需要立即协调。颜色可以帮助快速识别,但颜色本身不是管理制度。

风险级别 典型信号 建议响应 需要留下的记录
关注 任务状态更新临近过期,或预测日期开始偏离但仍有缓冲 责任人补充原因、下一步和新的预测依据 更新日期、变化原因、复核时间
预警 关键依赖出现阻塞,或剩余缓冲低于团队预设水平 相关部门负责人共同确认恢复方案和资源需求 影响任务、处置责任人、承诺时间
升级 预测偏差可能影响承诺里程碑,或恢复方案不可行 项目负责人组织决策,选择调资源、减范围或调整日期 决策依据、批准人、变更影响及沟通对象

每次预警都应有复核时间。没有复核日期的“持续关注”,很容易变成没人负责的长期待办;没有决策记录的临时改期,则会让下游团队继续沿用旧日期。

五、假设案例:用三个信号区分普通延误与交付风险

1. 案例设定:延期尚未发生,风险已经出现

以下是一个情景模拟。某跨部门产品上线项目设定了四个节点:需求确认、研发交付、测试验收、运营准备。需求确认原计划在周三结束,但到周五仍未获得接收方确认;甘特图上研发任务仍标记“进行中”,原定测试窗口没有变化。

若只查看逾期任务数,项目可能暂时没有红色逾期项。但项目负责人进一步检查发现:需求交接已等待两个工作日,研发预测完成日期向后移动,测试窗口的缓冲开始被消耗。这三个信号合起来,才说明项目存在真实的交付风险。

2. 判断路径:先核实事实,再选择处置

  1. 确认交付是否真正可用:核对需求材料是否完整、接收方是否有明确的待确认事项,避免把“已提交”误当成“已交接”。
  2. 核对下游影响:询问研发负责人新的预测完成日期,并判断测试任务是否必须等待全部需求确认。
  3. 评估缓冲变化:计算当前预测对测试窗口和上线节点的影响,而不是只看需求任务晚了几天。
  4. 制定可验证的恢复动作:例如先确认不变更的需求部分,拆出可并行工作;同时明确剩余问题的决策责任人和截止时间。
  5. 记录调整依据:若测试或上线日期确需变更,保存基线、预测、原因、影响任务和批准记录。

这个判断过程避免了两种极端:一是因为任务刚刚偏差就全面重排,制造额外混乱;二是为了守住原日期而压缩必要的验证工作,把风险推迟到上线之后。甘特图提供的是结构化事实,最终方案仍需要负责人结合交付质量、范围和风险容忍度决策。

甘特图流程与规范:跨部门团队甘特图风险控制关键指标

3. 复盘时看机制是否有效,而不是只问谁晚了

项目复盘应区分执行问题和系统问题。若责任人没有按约定更新状态,这是执行纪律问题;若交付物没有明确接收标准、审批窗口从未纳入计划,或关键依赖一直没有负责人,则是流程设计问题。只追究“谁延期”,不能修复反复出现的交接缺口。

一个有效复盘至少要回答:风险第一次出现在哪个节点、当时哪些信号已经可见、谁掌握信息、为什么没有触发动作、下次需要修改什么字段或规则。重点是把一次偏差转化为可执行的规范改进,而不是增加一层汇报表。

六、不同情况下的行动建议:按项目复杂度设置管理强度

1. 小型、低依赖项目:保持轻量,不为管理而管理

如果项目规模小、参与部门少、任务依赖简单,可以使用精简甘特图。保留任务、负责人、计划日期、依赖和状态更新时间,关键里程碑另行标识即可。与其维护十几个指标,不如确保每周更新的是有效事实。

这类项目不需要为每项任务设置复杂升级流程,但应明确哪些情况必须通知项目负责人,例如关键交付无法按期完成、依赖方未确认、范围发生变化。管理机制越轻,越要保证风险发生时有人知道、有人处理。

2. 多部门、高依赖项目:优先管交接与关键路径

涉及产品、研发、测试、运营、采购、法务或外部供应方的项目,建议把跨部门交付单独标识,并区分“提交”“接收确认”“验收通过”等状态。团队还应把审批、数据准备、环境配置和外部接口等容易被忽略的输入纳入计划。

这类项目适合重点观察关键路径预测偏差、依赖阻塞时长、交接确认时长和进度信息新鲜度。若参与团队较多,使用共享协作平台可以减少版本不一致和重复催问,但工具不能替代明确的任务责任和变更规则。

3. 固定周期发布项目:管理滚动计划和窗口约束

若项目必须赶某个发布窗口,日期并非无限可调,甘特图就要展示不可移动的节点、可压缩的工作和不可压缩的验证。建议区分“最晚可开始日”“最晚可完成日”和“承诺发布日期”,避免团队只看到一个最终日期,却不知道中间哪些窗口已经关闭。

对于固定窗口,风险评估不能只看任务是否逾期,还要看延误后是否错过审核、发布或供应周期。如果窗口已错过,继续沿用原计划可能只会产生更多虚假承诺,应及时评估是否切换到下一窗口。

4. 外部依赖较多的项目:将等待和确认纳入计划

供应商交付、客户确认、监管审批和第三方接口往往不完全由项目团队控制。可在甘特图中显式记录外部输入的计划到达时间、确认责任人、最晚可接受时间和备选方案。外部依赖未确认时,不应把后续任务的日期写得像已经确定一样。

如果外部等待无法消除,可以通过提前提交材料、设置内部缓冲、准备替代路径或分批验收降低影响。选择哪种方式,取决于成本、质量要求、合同约束和替代方案的可行性。

甘特图流程与规范:跨部门团队甘特图风险控制关键指标

七、不同情况下的取舍:精度、维护成本与响应速度之间要平衡

1. 取舍一:任务拆得更细,不一定更可控

细拆可以提高可见性,也会增加维护工作。若一项任务拆成几十个没有独立验收意义的子任务,团队可能把大量时间花在更新状态上,真正的交付风险反而被淹没。拆分的价值在于让负责人能发现偏差并采取不同动作,不在于任务数量多。

建议优先细化关键路径、跨部门交接、高不确定性和不可逆决策相关工作。稳定、重复、影响有限的工作可以保留较高层级,并按阶段检查结果。

2. 取舍二:固定基线与滚动预测不能混为一谈

如果每次改期都覆盖原计划,团队就无法判断偏差是如何形成的;如果完全禁止更新计划,图表又会逐渐失去现实意义。比较稳妥的做法是同时保留基线与当前预测:基线用于对照和治理,预测用于安排当前行动。

发生正式变更时,记录变更原因、批准人和受影响的里程碑;尚未批准时,不要悄悄把预测日期写成新承诺。这样既允许计划根据事实调整,也保留必要的审计和复盘线索。

3. 取舍三:统一规则与部门差异需要同时存在

所有部门完全使用不同字段,项目负责人很难横向分析;要求所有团队按完全相同的流程填报,又可能增加不必要负担。更可行的方式是确定一套最小共同规范,再允许部门补充特有字段。

共同规范通常包括责任人、交付物、计划日期、预测日期、依赖关系和状态更新时间。部门差异可以体现在专业验收字段中,但不能让关键交接信息只存在于某个部门的内部表格。

4. 取舍四:工具自动化与人工判断要各司其职

协作工具可以帮助同步任务状态、展示依赖和保存变更记录,减少多份表格之间的人工对账。若团队使用不同工具,也可以通过统一字段和固定更新机制降低信息断层。工具是否合适,要看它能否支持团队实际的权限、协作、部署和迁移要求,而不应只凭功能清单判断。

但自动提醒不等于风险已被处理。系统可以提示任务将逾期,无法代替负责人判断是否存在替代路径,也无法替项目发起人决定是调整范围、增加资源还是改变日期。自动化应减少机械工作,把人的时间留给判断和协调。

七、不同情况下的取舍:精度、维护成本与响应速度之间要平衡

八、落地检查清单:让甘特图形成可复用的管理规范

1. 项目启动时确认计划基线

  • 是否定义了可验收的项目目标和关键里程碑?
  • 是否从里程碑向下拆解任务,而非只汇总各部门日期?
  • 关键任务是否标出前置依赖、接收方和交付条件?
  • 计划日期是否考虑审批、外部输入、资源冲突和必要缓冲?
  • 谁有权批准基线变更,变更记录保存在哪里?

2. 执行过程中定期核对风险信息

  • 关键任务是否有唯一责任人和明确的协作方?
  • 任务状态是否基于可验证的交付事实,而非主观完成比例?
  • 预测完成日期是否随着实际进展更新?
  • 是否记录依赖阻塞时长、交接确认和信息更新时间?
  • 指标触发后是否有责任人、处理动作和复核时间?
  • 计划变更是否同步影响所有下游任务和相关团队?

3. 项目结束后检查规范是否需要调整

项目结束时,不必只统计延期天数。还应检查风险是否提前出现、预警是否及时触发、处置是否有效,以及哪些等待原本可以通过更清晰的交付标准避免。若同类阻塞连续发生,优先改流程、字段或决策路径,而不是单纯要求团队“以后多跟进”。

对管理者而言,一张好用的甘特图不一定最复杂,但应让团队在每个关键节点都能回答四个问题:当前事实是什么、偏差在哪里、谁负责处理、最晚何时需要决策。把这四个问题写进流程,比再增加一张只用于汇报的进度图更有价值。

甘特图流程与规范:跨部门团队甘特图风险控制关键指标

九、结语:把甘特图从排期表变成可行动的风险语言

跨部门项目的延期并不总是由某一个部门执行慢造成。更常见的是交付条件没有说清、依赖关系没有标出、状态信息没有及时更新,最后每个团队都在按自己的理解推进,却没有人看见风险如何传到最终里程碑。

我建议先做一件小事:从现有项目中选出一个关键里程碑,补齐它的前置依赖、接收确认、预测日期、剩余缓冲和风险责任人。随后再判断哪些指标值得长期维护,哪些预警线适合本项目,并把超线后的动作写进协作规则。甘特图只有连接了事实、判断和行动,才真正成为跨部门团队的风险控制工具。

常见问题解答(FAQ)

1. 跨部门甘特图应包含哪些信息?

我以前做项目计划时,常把任务名称和起止日期填好就开始协作。后来发现审批、资料交接等前置条件没有标出来,任务虽然排在图上,团队却不知道谁在等谁。

每项任务至少标明交付物、唯一责任人、协作方、计划起止时间、当前状态和前置依赖;关键节点还应写清验收条件。跨部门交接可分别记录提交、接收和确认时间,避免把多人参与误当成责任明确。

2. 跨部门团队用哪些指标判断甘特图中的延期风险?

我在推进多人协作项目时,常遇到任务表面上还没逾期,但关键交付已经卡在审批或上游部门。只看完成百分比,很难判断这些延误会不会影响最终里程碑。

可结合里程碑按期达成率、逾期任务比例、关键路径偏差、依赖阻塞时长和交接等待时间判断。里程碑按期达成率可按“按期完成的到期里程碑数÷到期里程碑总数”计算;指标需注明统计周期和数据来源,并优先关注会影响最终交付日期的关键任务。

3. 甘特图风险指标的预警阈值应该怎么设?

我不确定任务晚几天才算风险,因为不同项目的周期和容错空间差别很大。比如普通内部任务延迟一天可能影响不大,但上线前的审批延迟一天就可能牵动多个团队。

不要直接套用统一天数或比例。先根据里程碑容错时间、关键路径剩余浮时和依赖任务周期设定项目自己的预警线,再明确触发条件、责任人和响应时限;例如关键任务预测完成时间晚于基准日期且已耗尽可用浮时时,升级为需要评估里程碑影响的风险。

4. 甘特图发现风险后,跨部门团队应如何处理?

我遇到过风险已经写进项目表,却没有人推动解决的情况。即使任务状态标成“延期”,下游团队也可能继续按旧日期安排工作。

风险触发后,责任人应记录原因、影响任务、预测完成时间和恢复方案;项目负责人评估是否影响关键里程碑,并协调资源、调整依赖或重新排期。若交付范围或日期发生变化,应记录变更原因和确认人,同时更新受影响任务;风险关闭后再复核下游计划,确保各方使用的是同一版本。

核心关键词

读者评论

姚
姚诗涵

把计划完成日和预测完成日分开记录很实用,能在任务逾期前看出缓冲是否正在被消耗。

赵
赵知夏

跨部门交接需要记录提交方、接收方和确认时间,这比单看各部门任务状态更容易定位等待原因。

江
江浩然

文中强调指标要对应责任人和处置动作,这点重要;否则按期率、阻塞时长等数据容易变成单纯报表。

方
方启航

按风险等级设置更新频率比所有任务每周统一更新更合理,但预警阈值仍需结合项目容错时间调整。

文章包含AI辅助创作:甘特图流程与规范:跨部门团队甘特图风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/477018
