跨部门项目延期,常常不是因为甘特图里没有排期,而是因为计划日期被当成实际进度:前置部门晚交了资料,后续任务仍显示按原计划开始;负责人知道项目有风险,预测完成日期却没有更新。要让甘特图真正支持协作,团队必须分开记录计划、实际和预测时间,并把依赖、阻塞与变更纳入同一套更新规则。衡量效率时,重点也不是图表是否填满,而是风险能否更早暴露、等待能否被解释、决策能否及时发生。
一、先讲结论:甘特图不是排期图,而是协作状态的共同记录
1. 一张可信的甘特图至少要区分四种时间
我判断甘特图是否能用于管理,首先看它能不能回答四个不同的问题:原计划何时开始和结束?任务实际何时开始和结束?以当前进度预计何时完成?原计划后来是否经过正式调整?如果这些信息被塞进同一组日期字段,图表可能整齐,却无法说明项目究竟是执行顺利,还是不断改写计划来适应现实。
- 计划时间:项目批准时确定的基准日期,用于保留承诺和评估偏差。
- 实际时间:任务真实开始、完成的日期,以可验证的工作状态或交付记录为依据。
- 预测时间:根据剩余工作、依赖状态和可用资源更新的预计日期。
- 变更后基准:因范围、资源或决策变化而正式批准的新计划,应保留变更记录,而不是覆盖旧基准。
这四种时间不能相互替代。比如,一个任务在计划结束日尚未完成,团队估计还需要三天,那么计划结束日期应保持不变,预测结束日期则更新为三天后。这样,管理者既看得到当前风险,也不会丢失最初承诺。
2. 效率提升应体现在更早发现问题,而不是任务条变短
甘特图的直接价值,是把任务顺序、持续时间、关键依赖和交付节点放到同一视图中。它不自动增加人手,也不会让审批自然提速。团队真正能改善的,通常是发现依赖冲突的时间、阻塞持续时长、状态核对所耗时间,以及延期对下游节点的影响范围。
因此,我不建议把“甘特图上线后效率提升了多少”直接定义为项目成功。更实用的判断是:同样规模的项目中,团队是否更早识别出关键路径风险?预测日期是否更接近最终实际日期?跨部门等待是否能归因到具体交接环节?复盘时是否还能还原当时的计划和决策?
| 管理问题 | 甘特图应提供的信息 | 对应观察指标 |
|---|---|---|
| 关键交付是否按期 | 里程碑基准日期、实际完成日期 | 基准里程碑按期率 |
| 任务是否正在偏离 | 计划结束、预测结束、实际进展 | 预测偏差、任务逾期率 |
| 跨部门交接是否卡住 | 前置任务、接收方、阻塞起止时间 | 等待时长、阻塞解除时长 |
| 计划为何改变 | 变更原因、审批人、变更前后日期 | 变更次数、变更影响范围 |
下面的数字是为说明管理逻辑而设置的情景模拟数据,不是行业基准。它展示的不是某个工具带来的真实收益,而是团队建立统一时间口径后,可以尝试追踪哪些变化。

二、背景与场景:日期都填了,项目为什么还是失真
1. 跨部门延期通常发生在交接处,而不只是任务本身
以一次产品上线为例:业务部门确认需求,产品团队完成方案,设计交付页面,研发开发和联调,测试验证,运营准备发布内容。表面上看,每个部门都有自己的任务和负责人;但如果需求验收标准不清楚,研发可能等确认,测试可能等部署,运营可能等最终发布时间。每一方都能说自己的任务“还没到计划日”,整个项目却已经失去按期交付的可能。
我更关注图上相邻任务之间的交接条件,而不只是任务条本身。前一项标记完成,不一定意味着下一项能立刻开始:资料可能缺字段,审批可能还没通过,交付物也可能没有达到验收要求。若这些条件没写进计划,团队看到的只是日期连续,实际工作却是等待、补充和返工。

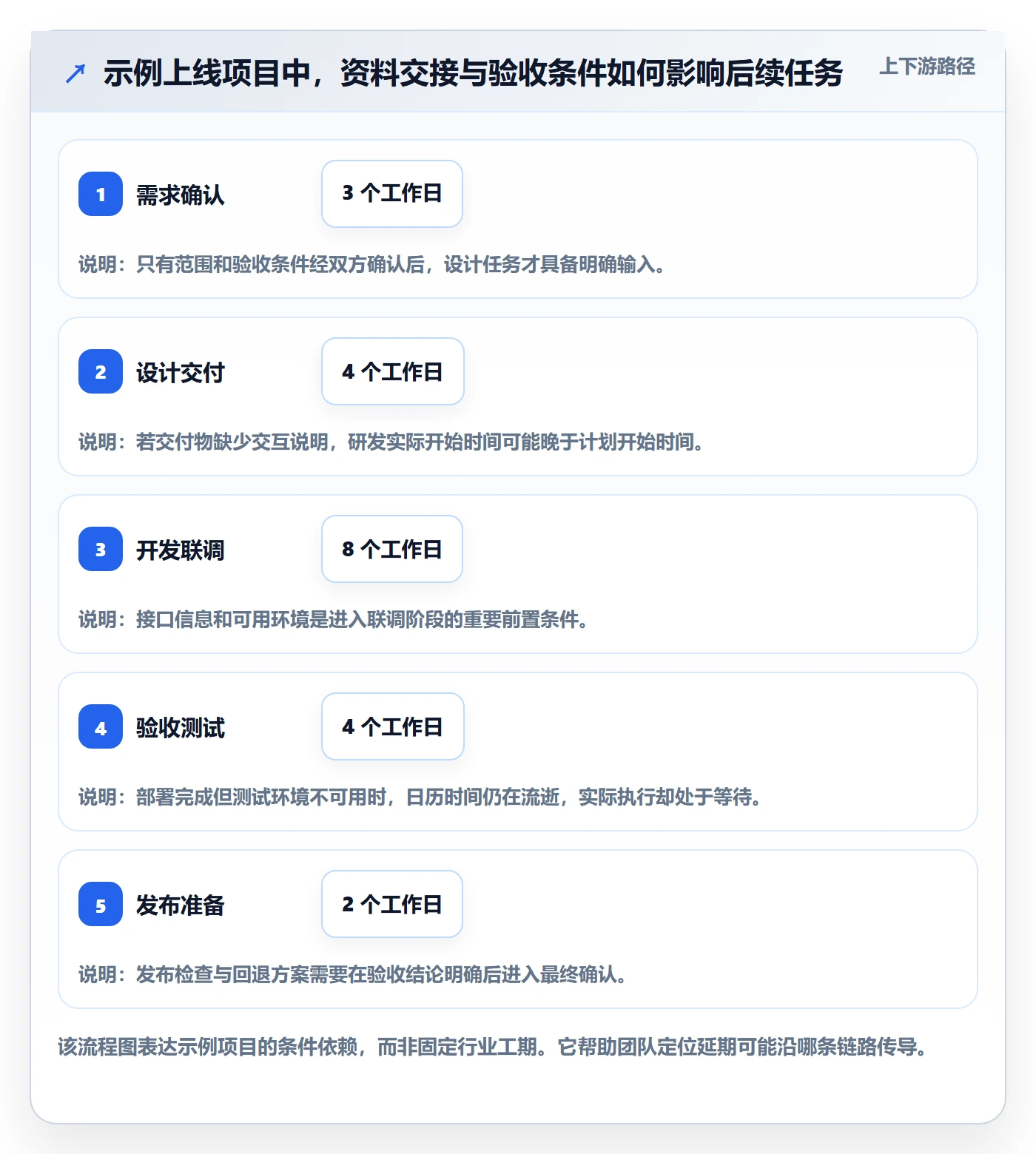

2. 一个可用于演示的项目路径
以下是一个标注为示例的上线项目,不代表任何真实企业案例。项目负责人把“正式上线”设为里程碑,并将工作拆成需求确认、设计交付、开发联调、验收测试和发布准备。每项任务都记录负责部门、具体负责人、验收条件、依赖任务与当前预测日期。
| 任务 | 责任方 | 前置条件 | 计划时长 | 完成判定 |
|---|---|---|---|---|
| 需求确认 | 业务、产品 | 范围与目标用户已提交 | 3 个工作日 | 需求范围、验收条件经双方确认 |
| 设计交付 | 设计 | 需求确认完成 | 4 个工作日 | 页面稿和交互说明通过评审 |
| 开发联调 | 研发 | 设计稿及接口信息齐全 | 8 个工作日 | 核心流程可运行,联调问题有处理结论 |
| 验收测试 | 测试、业务 | 测试环境可用、版本部署完成 | 4 个工作日 | 关键用例通过,遗留问题经责任人确认 |
| 发布准备 | 运营、研发 | 验收通过、发布时间批准 | 2 个工作日 | 发布检查项完成,回退方案可用 |
这张表里最有管理价值的不是“开发联调需要八天”,而是它什么时候可以开始、什么条件算真正完成。若设计稿延迟一天,负责人应更新受影响任务的预测日期,并确认测试和发布节点是否连带变化,而不是只在设计任务的备注里写一句“进度稍慢”。
3. 图表适合暴露关系,不适合替代沟通
甘特图能让团队看见依赖和时间冲突,但它不能替团队决定优先级。例如,两个部门都把资源排给各自的紧急需求时,甘特图只能展示重叠,仍需要负责人明确哪个交付优先、是否调整范围或增配资源。把“甘特图里能看见”误认为“问题已经解决”,是常见的管理错觉。

三、常见误区:把“看起来有进度”当成“进度可信”
1. 只记计划日期,不记录实际开始和完成
当工具里只有计划起止日期,任务一旦延期,管理者就无法判断是工作启动晚、执行时间超出预估,还是等待前置交付造成的。三种原因需要不同处理:启动晚可能要澄清优先级,执行超时可能要拆解工作或补资源,等待则可能需要推动交接或决策。
实际时间也不能靠系统根据状态自动猜测。任务被改成“进行中”不一定代表当天已经开始实质工作,标记“完成”也不一定意味着验收通过。团队需要明确“开始”和“完成”的判定规则,并在必要时关联交付物、审批记录或测试结果。
2. 一延期就覆盖原计划日期
如果每次遇到风险都把计划结束日期往后挪,最新日期看起来永远合理,但项目最初承诺、偏差形成过程和变更原因都会消失。此时团队无法分辨延期究竟来自估算偏差、范围变更、资源冲突还是外部审批延迟。
建议保留基准计划,并另设预测日期。只有范围、资源或优先级发生实质变化,而且相关负责人批准调整后,才更新新的基准版本。每次更新至少记录变更原因、提出人、批准人、受影响里程碑和生效时间。
3. 任务拆得越细,管理就越精确
任务粒度过粗,会让风险躲在长周期任务里;拆得过细,则会让维护本身变成负担。如果每个成员每天要更新几十条微任务,团队很容易把状态维护当成额外行政工作,最后用批量改状态应付流程,数据反而更不可信。
我的判断标准是:任务粒度要足以识别责任、交接和风险,但不必细到记录每个操作。可以优先拆出跨部门交付、等待审批、关键评审和里程碑前置工作;对同一人短时间连续完成、没有独立验收条件的内部操作,通常不必单独进入团队级甘特图。
4. 用完成百分比代替剩余工作判断
“完成了 80%”容易造成虚假的确定感。对于设计、研究、审批等工作,百分比经常没有稳定口径;对于开发或测试任务,已经完成的工作也不一定代表剩余工作可准确估算。更好的更新方式是同时回答:已交付什么、还剩什么、卡点是什么、预测何时完成。
5. 把逾期率直接用于部门排名
逾期任务可能由需求变更、前置部门延迟、决策排队、资源冲突或执行估算偏差造成。单看部门逾期率,容易把依赖问题变成责任归属争论。指标应服务于流程改进,而不是脱离上下文给团队贴标签。
| 表面信号 | 可能的真实原因 | 更合适的核查方式 |
|---|---|---|
| 任务开始晚 | 资源被其他项目占用,或输入条件未齐 | 核对实际开始时间、资源安排和前置交付 |
| 执行周期变长 | 工作量估算偏差,需求反复,返工增加 | 比较初始范围、变更记录、验收失败原因 |
| 任务长期显示进行中 | 完成定义模糊,或负责人未更新状态 | 检查验收条件、最后更新时间和交付物状态 |
| 下游节点连续延期 | 关键依赖变化未传导到整条计划 | 沿依赖链核查预测日期和关键路径 |

四、专业判断逻辑:从基准计划到实际复盘的时间流程

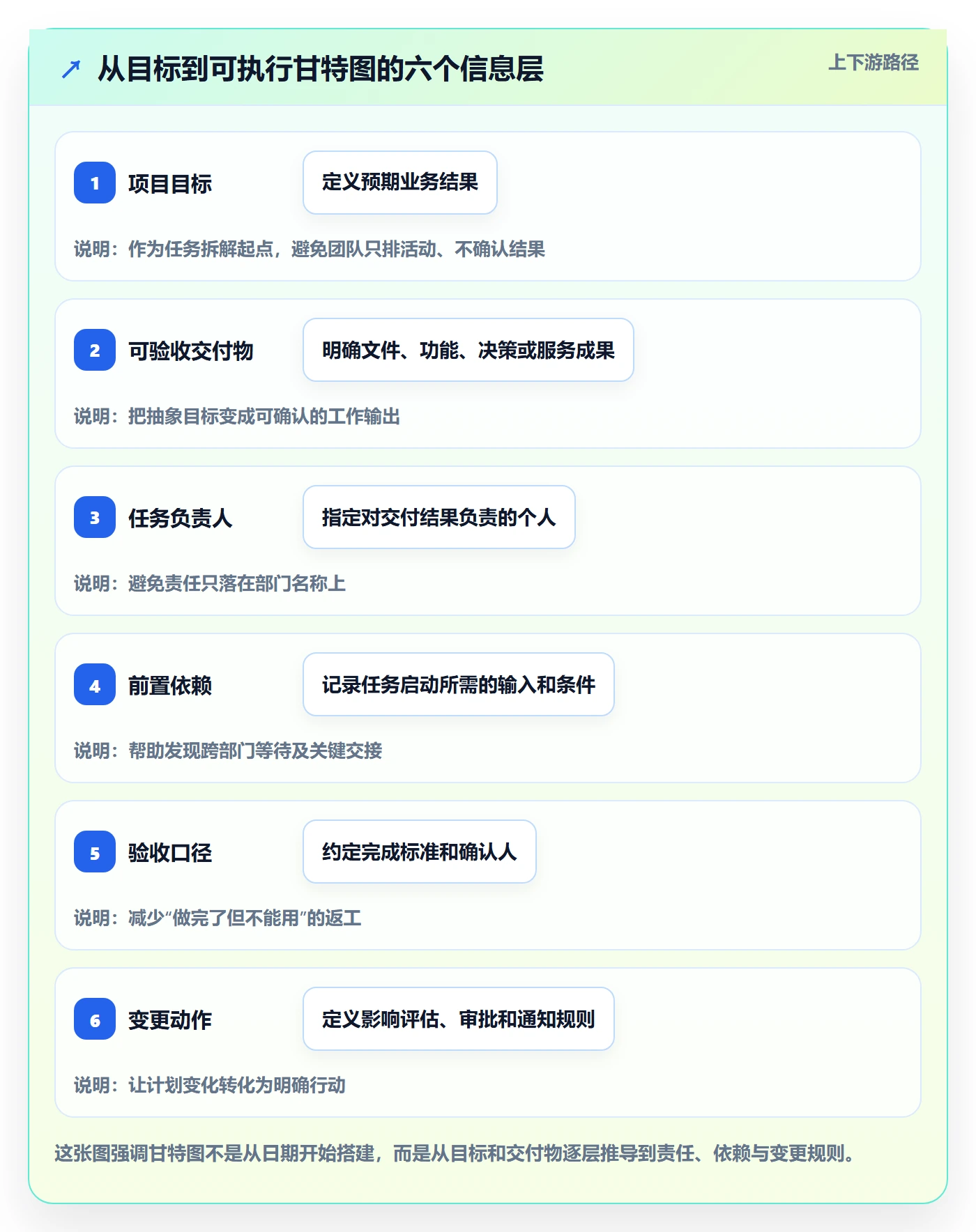

1. 先定义交付物,再安排日期
排期前先把里程碑和任务的完成标准说清楚。比如,“完成需求”不是可操作的验收条件;“范围清单、异常流程和验收用例由业务与产品负责人确认”就更容易判断是否完成。定义不清的任务即使有起止日期,也只是把不确定性画在日历上。
我建议将项目级里程碑控制在足以支持决策的数量,任务层再承接可分配的工作。项目负责人要能从里程碑看到交付状态,任务负责人要能从任务看到自己负责的行动,而不是让每个人都只盯着一张全项目细节图。
2. 确认责任人、协作方与接收条件
“某部门负责”通常不够。每项关键任务至少需要一个明确负责人,并标注需要提供输入、参与评审或完成验收的协作方。跨部门依赖还要说明交接条件:交付哪些文件、由谁接收、如何确认可用、未通过时返回哪一方处理。
负责人不应被理解为独自完成所有工作的人,而是负责推动任务状态、澄清风险和协调交接的人。若同一任务涉及多个部门,最好明确谁对交付结果负责,避免会议上所有人都参与、实际没有人更新计划。
3. 建立依赖和关键路径,而不是只排连续日期
任务依赖可以分为强制前置和可并行工作。强制前置意味着上游未满足条件,下游就无法有效开始;可并行工作则可以在部分信息未齐时先启动。把两者混为一谈,会造成排期过度保守,或让团队误以为可以并行、最后才发现关键输入缺失。
关键路径上的任务延迟通常会直接影响最终里程碑;非关键路径上的延迟可能仍有缓冲。项目负责人需要看延迟是否消耗了缓冲、是否改变了关键路径,而不是把所有逾期任务都按同等优先级处理。
4. 更新实际状态,同时更新预测
建议每次状态更新都包含三个最小信息:当前进展、剩余工作或未满足条件、预测完成日期。若预测日期没有变化,也要能说明判断依据,例如依赖已解除、剩余工作量未变或有可用缓冲。只更新“进行中”而不更新预测,实际上没有告诉下游团队项目现在会怎样。
更新频率应与项目节奏匹配,而非机械地要求所有任务每天更新。关键路径任务、临近里程碑任务和阻塞任务可以更频繁检查;稳定的长周期任务可按周更新。若发生重大依赖变化、范围调整或预计里程碑延期,则不应等待例会才修正信息。
5. 将基准变更与执行预测分开管理
预测是当前判断,基准是批准后的承诺。预测可以因为新信息而频繁变化,基准则应相对稳定,只有正式变更才调整。这个区分既避免团队为了“让报表好看”不断改计划,也防止管理者把预测误认为已批准的新交付日期。
每次基准变更可以记录变更前后日期、原因类别、影响范围和批准人。原因类别不宜过度复杂,通常可归为范围变化、资源变化、外部依赖、决策等待、质量返工、估算偏差等,后续再按项目复盘结果调整分类。
6. 选择适合团队的更新节奏
不同团队可以采用不同节奏,但必须有清晰的维护责任。一个可试运行的做法是:任务负责人在周中异步更新关键状态;项目负责人在固定周会上只讨论偏差、依赖和决策;重要阻塞随时登记,不等到会议才暴露。重点不在于每天开会,而在于状态变化有记录、影响对象能收到通知。

五、关键指标:少而有用,先统一口径再看趋势
1. 基准里程碑按期率
可用“按原基准日期完成的里程碑数 ÷ 本周期到期里程碑总数”计算。若团队希望同时看调整后的承诺,可并列计算“按当前批准基准完成率”,但不能把两者混在一个数字里。前者更适合观察初始计划兑现情况,后者更适合管理当前正式承诺。
要特别注意统计范围:周期内尚未到期的里程碑不应进入分母;因项目取消而不再适用的节点,应按预先约定的规则处理,而不是临时从报表中删除。
2. 预测偏差与预测准确性
单个任务的完成偏差可记录为“实际完成日期-基准完成日期”,并以天为单位。项目层面的预测准确性则可以观察每次预测与最终实际日期的差距。若一个任务被多次预测,可比较项目启动时预测、阶段性预测和最终实际完成时间,从而判断团队是否能随着信息增加而更准确地估计。
日期差可能有提前也有延后。汇总时如果只计算平均值,正负偏差可能相互抵消。因此可同时看平均绝对偏差或中位偏差,并保留延期方向。项目规模差异很大时,不能直接把小任务和重大里程碑等权平均。
3. 任务逾期率
一种实用口径是“当前超过预测或批准到期日、且未完成的任务数 ÷ 当前到期且应完成的任务总数”。选择分母时要明确使用原始基准还是最新批准基准。若目的在于观察交付承诺兑现情况,可以看基准;若目的在于安排当前工作,可以看批准后的最新计划。
逾期率只是范围指标,不代表影响程度。一个关键路径里程碑逾期一天,可能比十个非关键小任务逾期更重要。建议同时标记任务关键性或受影响的里程碑,而不是只报一个总百分比。
4. 跨部门等待时长与阻塞解除时长
等待时间从任务具备启动条件、但由于外部输入无法继续的时点开始,到输入满足并恢复工作时结束。阻塞解除时长则从阻塞被登记到解除的时间计算。二者相关但不完全相同:任务可能先等待很久才被登记阻塞,也可能阻塞已经解除,但工作恢复仍需要重新排队。
记录原因时,尽量区分等待审批、等待资料、等待环境、等待资源和等待决策。不要把“等待部门”作为唯一原因,否则数据既无法定位流程环节,也容易变成部门间的归责工具。
5. 返工与验收未通过率
若任务频繁被退回,说明问题可能不在时间排期,而在需求质量、交付标准或评审机制。可以记录验收未通过次数、返工轮次或返工工时,但必须先统一什么情况算一次返工。例如,轻微文字修订是否计入,还是只有需要重新设计、开发或测试的修改才计入。
6. 状态维护成本
指标本身也有成本。团队每周花多少时间核对状态、修复缺失字段、重复录入信息,是衡量管理机制是否过重的重要数据。如果状态维护耗时持续增加,但风险发现并未提前,说明字段、流程或工具配置可能不适合当前项目规模。
| 指标 | 建议公式或口径 | 适合回答的问题 | 常见误读 |
|---|---|---|---|
| 基准里程碑按期率 | 按原基准日期完成数 ÷ 到期里程碑数 | 原始交付承诺兑现得怎样? | 将批准变更后的日期当作原始基准 |
| 预测绝对偏差 | 最终实际日期与阶段预测日期之差的绝对值 | 预测随项目推进是否变得更可靠? | 把提前和延期相互抵消后只看平均值 |
| 当前逾期率 | 逾期未完成任务数 ÷ 当前应完成任务数 | 当前有多少任务需要管理介入? | 忽略关键路径与任务影响差异 |
| 跨部门等待时长 | 等待结束时间-等待开始时间 | 哪些交接或决策造成排队? | 把所有等待都归到接收部门 |
| 验收返工轮次 | 同一交付物被退回修改的次数 | 完成标准或输入质量是否清晰? | 未区分必要迭代与质量返工 |
| 状态维护耗时 | 状态核对、更新及修复字段的总工时 | 管理机制是否造成过多行政负担? | 单看耗时,不看它减少了多少盲区 |
不要一次性上线所有指标。可以先选三项:一个结果指标、一个过程指标、一个数据质量指标。例如,基准里程碑按期率观察结果,跨部门等待时长观察过程,状态维护耗时观察机制成本。一个项目周期后再决定是否增加返工、预测准确性等指标。

六、具体案例:从一项延期任务追踪到项目级决策
1. 先还原事实,不急着把延期归因给某个团队
继续使用前文的示例上线项目。设计团队原计划周三交付设计稿,实际到周五才交付;研发原定周四开始,因设计交付不完整,到下周一才进入实质开发。项目负责人看到的不是简单的“设计晚两天”,而是需要核实:实际交付是哪天?资料何时被接收?缺少什么内容?研发任务是否有并行部分?测试与上线节点会不会被影响?
这类记录的目标不是追责,而是区分延迟形成路径。若设计稿周三已经交付,但研发周一才开始,原因可能是资源安排;若设计稿周五才满足验收条件,等待则发生在上游交接;若研发周四已经完成可并行的接口准备,延误影响可能小于整个开发周期。
2. 将任务层状态传导到里程碑预测
假设示例中,开发联调计划八个工作日,因输入晚两天,负责人评估仍需要八个完整工作日,并且没有可用缓冲,那么预测结束日就应相应后移。测试和发布准备依赖开发完成,也必须重新评估。不能只改设计任务的实际完成日期,却让所有下游日期保持原样。
如果团队能并行完成一部分开发,或已有经过确认的缓冲,则应说明缓冲如何吸收延期,而不是机械地把后续全部顺延。关键是每个预测都有依据:剩余工作量、依赖状态、可用资源和验收条件,而不是负责人为了避免升级而填一个“看上去能赶上”的日期。
3. 选择行动:调整范围、资源、顺序或日期
当评估确认里程碑确实有风险,项目负责人需要组织决策,而不是只要求各部门“加快”。可选方案包括:削减非关键范围、安排资源处理关键路径、调整工作顺序、增加并行工作,或正式变更上线日期。每种方案都要核对质量、成本和后续依赖的影响。
| 行动选项 | 可能收益 | 主要代价或风险 | 适用条件 |
|---|---|---|---|
| 削减非关键范围 | 减少关键路径工作量 | 功能完整度或业务覆盖范围下降 | 需求可分批交付,且业务方接受范围取舍 |
| 增加关键任务资源 | 有机会缩短特定工作时长 | 新成员熟悉项目需要时间,沟通成本可能上升 | 任务可拆分并行,且资源具备必要技能 |
| 调整任务顺序 | 让不依赖未交付输入的工作提前启动 | 可能造成返工,需明确临时假设与回收机制 | 已有稳定输入,剩余信息可以后续补齐 |
| 正式调整交付日期 | 保留质量与范围,降低不现实的赶工压力 | 影响外部承诺、运营安排或上下游计划 | 关键条件无法在现有资源和范围内按期满足 |
4. 复盘结果时看原因链,而不只看最终晚了几天
项目结束后,应对比原基准、阶段预测、实际完成和变更记录。如果项目按时完成,也不代表原计划没有问题:团队可能用加班吸收了过度乐观的估算;如果项目延期,也不意味着执行团队表现差:原因可能是范围经过批准后扩大,或关键决策晚于预期。
复盘可以采用“事件,影响,决策,结果”的顺序:发生了什么?影响了哪些任务和里程碑?当时采取了什么动作?结果是否达到预期?这样形成的经验更有助于改善估算和协作规则,而不是把复盘缩成“谁导致延期”。

七、规范与工具:把更新责任、字段和提醒方式写清楚
1. 关键字段要能支持执行与复盘
字段不必越多越好,但关键任务至少应能查到任务名称、责任人、责任部门、计划起止日期、实际起止日期、预测完成日期、依赖关系、状态、验收标准、风险说明和最后更新时间。里程碑还应标明批准人和基准版本,必要时保留变更记录。
如果团队规模较小,部分字段可以通过模板或规则简化;若项目跨越多个部门、地区或业务线,则要考虑字段口径和权限边界。无论使用电子表格还是项目管理平台,最重要的不是功能数量,而是负责人愿意维护、协作方能看懂、变更可以追溯。
2. 规定更新责任,避免所有人以为别人会维护
- 任务负责人:更新实际进展、剩余工作、阻塞情况和预测完成日期。
- 项目负责人:检查关键路径、跨部门依赖和里程碑风险,协调升级事项。
- 交付接收方:确认交付条件是否满足,避免上游任务“自行宣布完成”。
- 决策人或审批人:在需要变更范围、资源或基准时作出明确决定并留下记录。
状态更新可以异步完成,会议则用于处理异常和决策。若例会只是逐项读甘特图,会议时间会被状态复述占满。可以要求会前更新状态,会上聚焦预测变化、超出阈值的等待、关键路径受影响情况和待决事项。
3. 设升级规则,但阈值要根据项目风险决定
团队可以约定:关键路径任务预测晚于基准一定时间、阻塞超过团队约定时长、里程碑预计受影响,或范围变更影响多个部门时,必须升级给项目负责人。具体阈值不应伪装成通用标准,应按项目周期、风险等级和外部承诺设定。
比如,周期短、对外发布日期固定的项目,可能需要当天升级关键依赖;内部探索项目则可以允许更长的试验窗口。阈值设得过低会产生大量无效告警,设得过高则风险已经扩散才被看见。试运行后应检查告警是否触发了实际行动。
4. 工具选型应从协作复杂度出发
对于任务少、依赖简单、参与人员固定的团队,共享表格可能已经足够;当项目涉及多个部门、权限管理、复杂依赖、变更追踪和跨项目资源冲突时,再评估专业项目管理工具或平台更合适。选型时应检查是否支持基准与预测分离、依赖关系、变更留痕、状态提醒、报表口径和权限治理。
例如,面向中大型企业或 100 人以上组织进行选型时,可以把 PingCode 纳入候选评估范围,并结合实际版本核实私有化部署、Jira 平滑迁移等能力是否满足组织要求。工具是否适合,不应只看功能清单,还要做样本项目试跑:导入一条真实依赖链,验证迁移字段是否保留、权限是否符合要求、团队是否愿意更新,以及报表是否能按已定义口径计算。
任何工具都不能替代清晰的任务定义、责任划分和升级机制。若团队的问题是决策人不明确,新增一个看板通常不会解决问题;若问题是计划数据分散、依赖不可见、变更无法追溯,统一平台可能更有价值。选型结论应来自试用和流程验证,而不是“功能越多越先进”的判断。

八、不同情况下的行动建议与取舍
1. 项目刚启动:先少量字段试运行
如果团队从未使用统一甘特图,不要一次建几十个字段和指标。先选一个项目,建立关键任务、责任人、前置依赖、计划日期、预测日期、状态和验收标准。运行两到三次更新周期后,检查成员是否能准确维护,哪些信息经常缺失,哪些字段没有触发任何管理动作。
此阶段的取舍是:接受初期数据不够丰富,换取较低的上手成本。不要为了追求完整数据而增加大量手工填报,否则团队可能先学会应付表格,而不是通过计划协调工作。
2. 项目延期频繁:先查依赖与估算,不要先加会议
如果多个任务持续延期,先拆分原因:是前置输入经常晚到、任务估算过于乐观、验收反复、资源冲突,还是决策等待?抽取最近几个项目的任务记录和变更日志,看看延期是否集中在某些交接类型或关键路径环节。若根因是审批排队,增加状态会议并不会缩短审批时长。
这一情境下的取舍是:优先改善少数高频瓶颈,暂时不追求所有部门都使用同一套复杂指标。先明确问题的发生位置,再决定是否需要增加资源、调整流程或变更工具。
3. 计划经常变化:保留原始基准,管理版本
如果项目范围和优先级不断调整,重点不是阻止变化,而是让变化透明。每次调整记录提出原因、影响的交付物、涉及部门、批准时间和新预测。保留基准版本后,团队才能区分计划执行表现与业务变化影响。
此时的取舍是:报表可能不会像“只看最新日期”那样整齐,但信息更真实。管理者需要接受项目可能偏离初始计划,同时用变更记录说明偏离原因,而不是通过覆盖日期维护表面上的按期表现。
4. 项目规模大、参与方多:分层视图,不要让所有人看同一张细节图
大型项目可以设置项目级里程碑视图、部门交付视图和负责人任务视图。高层和项目发起人看关键节点、重大风险和决策;项目经理看跨部门依赖和预测变化;任务负责人看具体行动、输入和验收条件。不同视图可以来自同一套数据,但不必把所有细节都堆在一张图里。
这类场景的取舍是:统一口径与灵活协作之间需要平衡。若完全不统一,跨部门汇总困难;若所有团队都被强制采用完全相同的任务拆分方式,也可能失去业务适配性。应统一时间定义、状态定义和变更记录,允许非关键字段根据团队工作方式调整。
5. 工具选型之前:先做一轮流程压力测试
选型时不要只做演示账号里的理想流程。选一条真实的跨部门依赖链,模拟任务延期、前置条件不满足、范围调整、审批变更和负责人更替,观察平台是否能保留原计划、更新预测、提醒受影响成员并生成可核对的报表。迁移数据时还要检查负责人、状态、附件和依赖关系是否完整。
如果流程在试跑时仍依赖负责人手工催每个人更新,先解决维护责任和例会机制;如果平台能呈现数据,但部门对指标定义存在分歧,应先统一口径。工具选型的收益,取决于流程是否被团队实际采用,而不只是功能是否存在。

九、从一张图到一套机制:结尾行动清单
1. 先用一个周期验证,而不是承诺一个提升百分比
跨部门甘特图的成熟度,不在于任务颜色有多完整,而在于团队能否从计划追踪到实际,从实际推演到预测,并把变更依据留下来。它更像协作机制的可视化界面:图表暴露问题,责任人推动处理,决策记录改变后续计划,指标则帮助复盘机制是否有效。
在没有统一口径和对照数据之前,不要承诺“效率提升多少”。先建立基准,收集一到两个项目周期的数据,再比较里程碑兑现、等待时长、预测偏差和维护成本。若数字变好,要检查是不是项目范围、团队构成或统计口径也发生了变化。
2. 下一步可以按六项检查开始
- 每个关键任务是否有明确负责人、交付物和验收条件?
- 计划、实际、预测和变更后的基准是否分开记录?
- 跨部门依赖是否写明输入条件、接收方和交接确认方式?
- 延期时是否会更新受影响任务和里程碑的预测?
- 等待、阻塞和返工是否有统一的起止与分类口径?
- 当前指标是否能触发行动,维护成本是否处于团队可接受范围?
我的核心判断是:甘特图不是用来证明计划曾经存在,而是用来让变化被及时看见、被正确解释并转化为决策。从一个项目开始,保留原始基准,记录真实状态,更新预测日期,再复盘等待和变更的来源。比起追求一张无延期的图,这种能还原事实、支持取舍的时间流程,才更有机会持续改善跨部门协作。
常见问题解答(FAQ)
1. 跨部门甘特图中的计划时间、实际时间和预测时间应该如何区分?
我做跨部门项目排期时,常看到任务日期被反复修改,最后很难判断原计划和真实进度差了多少。我想知道这几种时间分别该记录什么,才能既跟踪项目又方便复盘。
计划开始和计划完成时间用于保存已确认的基准排期;实际开始和实际完成时间按真实发生情况记录,不因延期而改写;预测完成时间则根据当前进展、剩余工作和依赖情况更新。若项目范围或资源变化需要重新排期,应保留原基准及变更原因、确认人和时间,避免把预测日期误当成原计划。
2. 跨部门团队多久更新一次甘特图比较合适?
我参与的项目有时每天开会,但甘特图还是经常落后于实际进度;另一些任务变化不多,频繁更新又像是在增加维护工作。我想找到既能及时发现风险、又不会造成无效填表的更新节奏。
可按任务变化速度和项目风险设定节奏:例如关键路径上的高风险任务每个工作日检查,常规任务每周至少更新一次;里程碑、依赖或交付日期一旦变化则及时更新,不必等到固定会议。每次更新至少确认状态、实际进展、预测完成时间、阻塞原因和最后更新时间,并指定任务负责人维护、项目负责人检查异常。
3. 用哪些指标判断跨部门甘特图是否真正帮助项目推进?
我在项目复盘时看到过很多进度数字,但不同部门的计算方式不一样,结果很难比较,也不清楚数字变化后应该采取什么行动。我想知道哪些指标值得优先跟踪,以及口径要怎么定。
建议先选少量能触发行动的指标,并在项目开始时统一定义。例如里程碑按期完成率=按基准日期完成的里程碑数÷到期里程碑总数;逾期任务率=当前逾期未完成任务数÷当前应完成任务数;跨部门等待时间按任务因等待审批、资料或决策而无法推进的起止时间累计。
同步注明统计周期、数据来源及延期后是否仍按原基准计算,不要把不同规模的任务简单等权比较。
4. 甘特图上的任务都排了日期,为什么跨部门项目仍然会延期?
我遇到过每个部门都完成了自己的排期,但一个前置交付晚了,后续评审和上线节点就一起受影响的情况。只看任务日期时,我很难提前判断问题会不会传导到关键里程碑。
排期日期本身不能说明任务之间的交接条件和依赖关系。应在图中标清前置任务、后续任务、负责人、验收条件及关键里程碑;前置任务延期时,立即评估受影响的下游任务并更新预测日期。可将阻塞登记到解除的时长作为协作信号,但需记录等待原因,不能只凭单项指标归责某个部门。
核心关键词
文章包含AI辅助创作:实际时间流程与规范:跨部门团队甘特图效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/476943
