时间轴管理指南:跨部门团队如何做好甘特图,效率提升全流程
跨部门项目延期,表面上常是某个任务晚了几天,实际往往是一个部门交付晚了,却没有人及时确认下游任务是否要顺延、验收资源是否还能约到、原计划是否已经失效。甘特图能把这些关系摆到台面上,但前提是它不只是几排日期和横条,而是一份写清交付物、负责人、依赖关系、验收口径与变更动作的共同计划。
一、先讲结论:甘特图不是排期表,而是协作规则的可视化
1. 一张可执行的甘特图要回答六个问题
我判断一张跨部门甘特图是否有用,不先看颜色是否整齐,也不先看任务条是否排满,而是逐项检查:要交付什么、谁对结果负责、前置条件是什么、何时需要交付、由谁验收、变化后谁需要采取行动。六个问题有一个回答不出来,图表就还没有准备好进入执行。
这套判断有一个重要含义:甘特图不能替团队做决策。它能让任务顺序、计划时间和依赖关系更容易被看到,却不能自动解决资源不足、需求摇摆、审批过慢或责任不清。把工具上线等同于项目管理能力提升,是很多团队做了图却没有改善的根本误区。
2. 先追求“可用”,不要先追求“完整”
项目刚启动时,信息往往不完整。此时强行把每项工作精确排到某一天,容易制造虚假的确定性。我更建议先把关键交付路径排清楚,标出尚未确认的估算、外部依赖和资源假设,再逐步细化近期任务。
实操中可以区分两类计划:一类是已经承诺的基线计划,只有经过约定的变更流程才能调整;另一类是滚动预测,用来表达团队根据最新信息对未来的判断。两者混在一起,团队很难判断“日期变了”究竟意味着正式承诺改变,还是预测更新。
3. 效率提升要看等待和返工,不只看任务完成率
任务完成率容易做得好看,却未必说明协作更快。一个部门可以报告“完成 90%”,但如果交付物还没有通过验收,下游仍无法开工,项目实际没有获得相应进展。对跨部门项目,我会同时看等待时间、交接返工、阻塞时长、里程碑按期率和变更影响范围。
因此,好的甘特图不是让所有任务都显示绿色,而是尽早暴露偏差:哪个交接点可能卡住、哪项任务缺少验收人、哪个日期依赖尚未落实。可见的风险通常比漂亮的进度更有价值。

二、背景和真实场景:跨部门项目为什么容易出现“图在走、项目没动”
1. 交接点比部门内部任务更容易成为瓶颈
以一项新功能上线为例,产品团队确认需求后,设计团队才能定稿;开发团队收到设计稿和接口规则后开始实现;测试团队需要可测试版本和验收条件;运营团队要等上线窗口、说明材料和客服准备完成后才能发布。每个部门看起来都有自己的计划,但真正决定总进度的,往往是部门之间交付是否完整、能否按时被接收。
如果甘特图只列出“产品、设计、研发、测试、运营”五条泳道,却没有说明每次交接的输入和验收条件,团队就会出现熟悉的对话:“我已经发了”“我还不能开始”“那不是我负责的”。这不是横条画得不够细,而是交付契约没有进入计划。
2. 同一个“完成”可能代表完全不同的状态
开发人员说“开发完成”,可能意味着代码已经提交;测试人员理解的“完成”,可能是缺陷关闭并通过回归;业务负责人理解的“完成”,可能是用户流程可以正常运行。若状态定义没有对齐,图上的完成百分比会造成误读。
我通常建议把“进行中”拆解为可观察的状态,例如“未开始、执行中、受阻、待验收、已完成”。其中“受阻”和“待验收”不能简单并入“进行中”:前者需要解除阻塞,后者需要验收人采取行动。状态拆清楚,项目负责人才能知道下一步应该催谁、解决什么问题。
3. 变更会沿依赖链传播,不会只影响一条任务
假设设计交付晚了三天,受到影响的可能不只是开发开始日,还包括测试准备、发布审批、宣传物料和上线窗口。如果计划里没有依赖关系,项目负责人只能靠逐个询问来发现影响,容易漏掉不在会议现场的相关方。
这也是为什么跨部门团队需要把计划变更当作一次影响评估,而不是一次日期编辑。改完日期后,还要确认下游任务是否顺延、资源是否仍可用、里程碑是否受影响,以及新的计划是否已经被相关负责人确认。
4. 用情景模拟识别延误如何传导

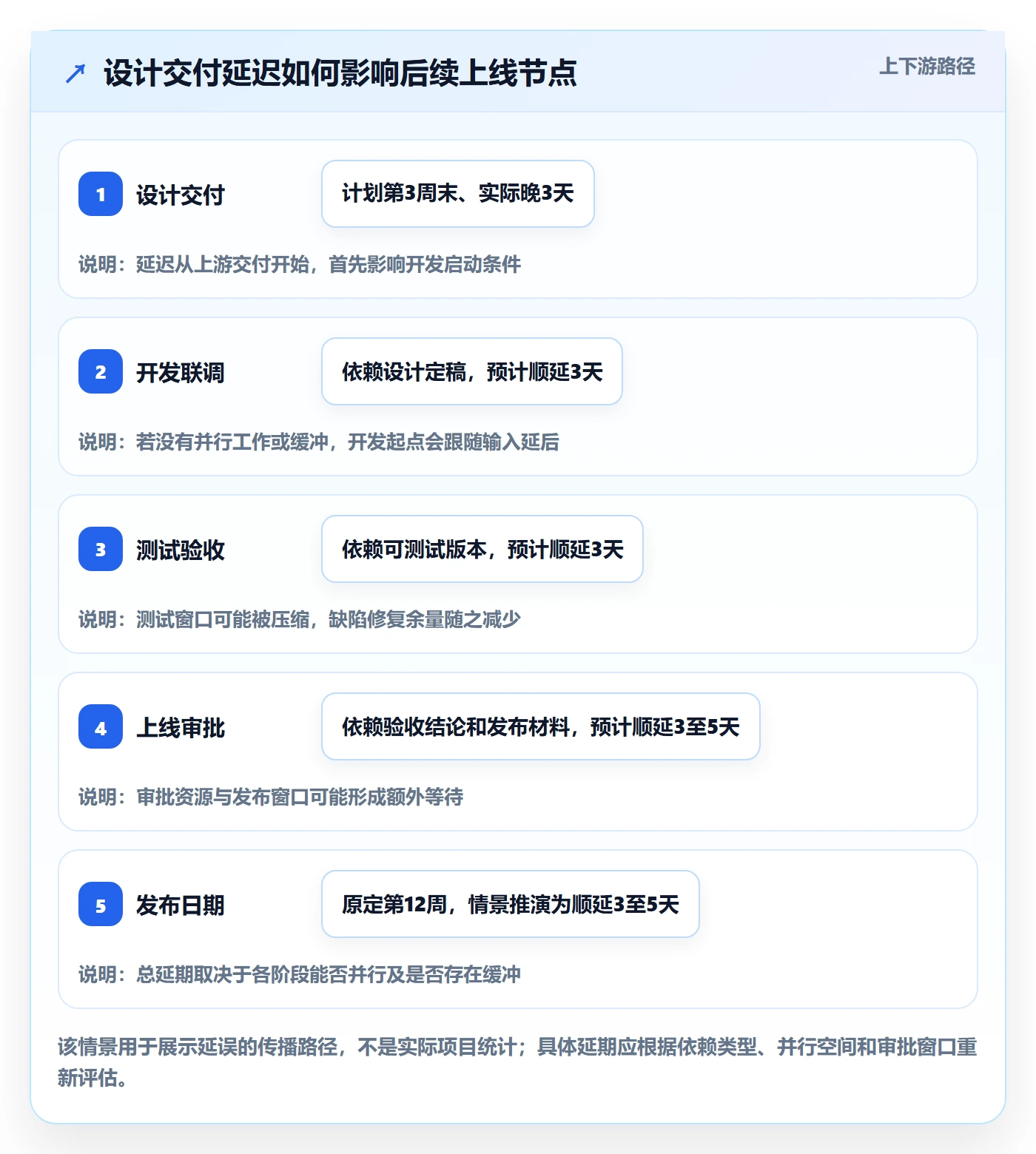

下面的情景模拟假设一个 12 周的功能上线项目,设计交付晚三天,且开发任务没有可用缓冲。它不是行业统计,也不代表所有项目的实际损失,而是用来说明:如果依赖关系没有显式记录,一次局部延期可能沿着交付链扩大。

三、常见误区:看起来像甘特图,不代表它能指导执行
1. 只写任务名称和日期,没有写交付物
“完成方案”“推进开发”“准备上线”看似清楚,实际上每个人都能给出不同解释。把任务写成可验收的输出更有效,例如“提交经业务负责人确认的需求说明”“交付可供测试的版本”“完成指定流程的回归测试并记录结果”。描述不必冗长,但要让接收方知道什么东西会交到自己手上。
2. 把部门当负责人,最后没有人真正负责
任务负责人应当是一个能推动任务、协调依赖并反馈状态的人,而不是一个部门名。部门可以作为执行团队或协作方记录,但需要明确单点责任人。对于需要多人共同完成的工作,也要指定最终整合交付的人,否则各部分都完成了,整体成果仍可能无人验收。
3. 用完成百分比替代进度事实
“完成 80%”通常缺少统一口径:是已经完成八成工作量、八成测试用例,还是负责人主观估计?百分比可以作为辅助信息,但必须配合已交付内容、剩余工作、阻塞项和下一步节点。对短任务来说,直接记录“已提交、待验收”往往比写 90% 更有用。
4. 把所有任务排成没有余量的连续链条
计划中每个任务都紧贴前一项,容易让时间轴显得高效,却没有为评审等待、缺陷修复、供应商响应或审批排队留空间。缓冲不是偷懒时间,而是对不确定性的显式管理。关键路径上越依赖外部输入,越需要说明缓冲放在哪里、由谁决定是否动用。
5. 计划更新了,却没有同步责任人和版本
有人改了图,另一个团队还在按照旧日期安排资源;会议纪要、即时消息和计划工具里各有一份不同安排。此时问题不是“通知不够积极”,而是没有明确唯一的计划基线、修改权限和变更记录规则。
6. 把每件事都塞进甘特图,导致维护成本过高
甘特图适合呈现有时间跨度、依赖关系或里程碑约束的工作,不一定适合承载每个临时待办、零碎沟通和日常操作。过度细分会让更新变成负担,团队最终停止维护;过于粗略则无法识别风险。细化层级应根据项目周期、变更频率和协作复杂度调整。
| 常见写法 | 执行风险 | 更可操作的写法 |
|---|---|---|
| 完成开发 | 不知道交付范围、验收人和可测试条件 | 提交指定功能版本,附接口说明,并由测试负责人确认可进入测试 |
| 市场部准备上线 | 责任落在部门,任务边界含糊 | 指定内容负责人,交付经业务确认的上线说明与客服答疑材料 |
| 进度 80% | 缺少一致口径,难以判断剩余风险 | 列出已完成交付、剩余事项、阻塞项和预计验收日期 |
| 日期调整 | 下游任务和相关资源可能继续沿用旧计划 | 记录调整原因、影响任务、决策人、通知对象和新基线 |

四、专业判断逻辑:从目标拆解到变更闭环的搭建流程
1. 先定义项目边界和完成条件
在画时间轴之前,我会先把项目目标写成可判断的结果,并明确本次项目不包含什么。目标可以是上线某个功能、完成一次迁移或交付一套运营流程,但必须能回答“到什么状态算完成”。边界不清时,任务会不断增加,甘特图再精细也只是把不断变化的范围画出来。
完成条件要尽量靠近业务结果,而不是只写过程动作。例如,“完成培训”不是最终结果;“目标岗位完成培训,并通过约定的操作演练”更容易验证。不同项目的验收方式不同,重点是提前让交付方和接收方理解一致。
2. 从里程碑向下拆任务,而不是从待办清单向上堆
先列出关键里程碑,再反推每个里程碑必须具备哪些交付物,最后拆成可由明确负责人执行的任务。这样的顺序可以避免清单里有大量活动,却没有一项活动真正支撑项目结果。
- 写出项目最终交付物和验收人。
- 确定必须经过的关键节点,例如需求确认、方案评审、测试验收和发布批准。
- 对每个节点反推输入、任务、责任人和接收方。
- 检查是否存在没有前置输入、没有验收人或无人负责的任务。
- 只对近期和高风险任务细化到执行级,其余任务保留合理的规划粒度。
3. 明确依赖类型,判断哪些任务可以并行
并非所有前后顺序都一样。有些任务必须等前项完成才能开始;有些可以在前项部分完成后并行启动;有些只是共享同一资源,任务本身并不直接依赖,但排期会相互冲突。把这些情况统称为“前置任务”,会掩盖真正的约束。
我会要求项目团队至少说明依赖的具体输入,例如“开发依赖已确认的接口定义”,而不是只写“开发依赖产品”。明确输入后,团队才有机会讨论是否可以分批交付、先做不受影响的部分,或通过临时方案减少等待。
4. 用关键路径识别最可能影响最终日期的任务链
关键路径是决定项目最早完成时间的一组相互依赖任务。它不是“最重要的部门名单”,也不等于任务最多的那条泳道。某项工作即使重要,只要有足够浮动时间,短暂延迟也未必改变最终日期;反过来,一个很短的审批任务如果卡在唯一发布窗口上,也可能成为关键约束。
实际使用时不必一开始就追求复杂的计算。先找出从项目开始到目标里程碑的主要依赖链,检查哪些任务没有缓冲、哪些节点依赖外部响应,再为这些位置设定提前预警条件。项目变更后,关键路径可能改变,因此每次重大调整都应重新检查。
5. 把里程碑写成“交付物加确认”,而不只是一个日期
“6月15日评审”只是事件安排;“6月15日前提交方案,评审结论由业务负责人确认,未通过时记录整改项和复审时间”才更接近可管理的里程碑。日期说明何时发生,交付物和验收规则说明发生了什么,确认人则说明谁有权判断是否通过。
如果验收依赖多个部门,应区分意见收集和最终决策,避免每个人都能提出要求、却没人能结束讨论。对具有法规、客户承诺或安全要求的项目,验收标准应由相应责任方提前确认,不要在临近交付时临时增加。
6. 建立状态更新和变更记录规则
状态更新频率应与项目节奏相匹配。变化快、依赖多的阶段可以更频繁地检查;稳定执行阶段则可降低同步成本。关键不是固定每天开会,而是让风险在影响里程碑之前被看见,并明确谁负责更新事实信息。
计划调整时,至少记录原日期、新日期、变更原因、受影响任务、批准人和通知对象。若项目使用计划基线,还要说明本次是更新预测,还是正式改变基线。这样既能追踪变化,也能在复盘时区分估算偏差、需求变更和外部阻塞。

五、具体案例:一项12周功能上线计划如何从表格变成协作地图
1. 案例边界和数据说明
以下是一个情景模拟案例,假设某团队计划在12周内上线一项面向现有客户的新功能。项目涉及产品、设计、研发、测试、运营和客服六类角色。案例数据用于解释计划结构和判断方法,不代表某家企业的真实项目记录,也不能直接作为其他项目的工期基准。
这个案例的重点不是把每项工作估到小时,而是展示如何把交付、依赖、验收和风险放进同一张时间轴。实际项目应根据团队规模、技术复杂度、审批要求和外部供应情况重新估算。
2. 先确定阶段和关键交付物
| 阶段 | 主要交付物 | 责任角色 | 关键依赖 | 验收方式 |
|---|---|---|---|---|
| 需求确认 | 范围说明、用户流程、验收条件 | 产品负责人 | 业务目标和相关方输入 | 业务负责人确认范围及优先级 |
| 方案与设计 | 交互稿、视觉稿、接口约定 | 设计负责人、技术负责人 | 需求范围确认 | 产品与研发共同评审关键状态 |
| 开发与联调 | 可测试版本、部署说明、变更记录 | 研发负责人 | 设计定稿、接口输入、测试环境 | 部署成功并满足进入测试的条件 |
| 测试与验收 | 测试记录、缺陷清单、验收结论 | 测试负责人、业务验收人 | 可测试版本和验收条件 | 关键流程通过,遗留风险有处置意见 |
| 上线准备 | 发布计划、用户说明、客服答疑 | 运营负责人 | 验收结论和发布窗口 | 上线责任人确认准备项齐全 |
3. 为日期之外的信息留出位置
单纯的时间轴只能显示某项工作大约持续多久。跨部门执行时,我会在计划里增加负责人、交付物、前置依赖、验收人、状态、风险和更新时间等字段。字段并非越多越好;如果某个字段没人维护,或不影响决策,就不应为了表面完整而保留。
例如,“开发联调”可以拆成“接口联调”“异常路径处理”“测试环境部署”等任务,但只有当这些工作由不同负责人执行、存在不同依赖,或需要单独预警时,拆分才有价值。若拆分后只是增加维护负担,就保留为一个任务,并通过子任务或验收清单管理细节。
4. 示例计划结构
| 任务 | 负责人 | 前置依赖 | 计划窗口 | 完成条件 | 风险触发信号 |
|---|---|---|---|---|---|
| 确认功能范围 | 产品负责人 | 业务目标、客户问题清单 | 第1至第2周 | 范围说明获业务负责人确认 | 核心流程仍存在未决选择 |
| 完成交互与接口评审 | 设计负责人、技术负责人 | 功能范围已确认 | 第3至第4周 | 关键页面状态和接口输入已确认 | 接口依赖方未确认字段或时限 |
| 开发并交付测试版本 | 研发负责人 | 交互稿、接口约定、测试环境 | 第5至第8周 | 版本可部署,已知限制有记录 | 关键依赖未就绪或范围持续扩张 |
| 完成测试和业务验收 | 测试负责人、业务验收人 | 可测试版本、验收条件 | 第9至第10周 | 关键流程通过,风险项有结论 | 高优先级缺陷未关闭或验收人缺席 |
| 准备发布和支持材料 | 运营负责人 | 验收结论、发布窗口 | 第10至第11周 | 发布说明、客服答疑和回退安排已确认 | 发布窗口未锁定或支持团队未确认 |
5. 用情景数据找出最值得关注的风险
在模拟案例中,可以把风险分为“影响最终日期的可能性”和“影响范围”两个维度。一个低概率但会阻断关键路径的问题,通常比多个高频但可并行处理的小任务更值得优先关注。下面的数值是情景评分,不是概率预测;实际团队应通过历史项目记录校准。

六、不同情况下的行动建议:按项目复杂度和不确定性调整做法
1. 小团队、短周期、依赖较少的项目
如果项目参与者少、任务关系简单、周期较短,可以使用轻量计划:保留任务、负责人、开始和结束日期、验收条件、阻塞状态即可。无需为每个小动作设置审批流程,也不必把每天的工作都画成独立横条。
轻量不等于含糊。即使只有三四个人,也要明确谁最终确认交付,以及临时改期后如何通知。短项目的优势是沟通链条短,风险是团队容易觉得“不用写下来也能记住”;一旦有人请假或资源转移,口头安排就可能断档。
2. 多部门、外部依赖多或周期较长的项目
参与部门较多、供应商或客户也在依赖链上的项目,应把交付边界和依赖记录得更清楚。每项关键任务都应有责任人、输入条件、接收方和异常处理方式;关键里程碑需要明确决策人和确认时点。
这类项目还需要维护统一的计划版本。可以让各部门负责人更新自己负责的任务,由项目负责人维护依赖关系和整体基线。维护责任要分层:执行人更新事实,项目负责人判断整体影响,项目发起人或治理角色处理需要升级的范围、资源和目标冲突。
3. 需求持续变化、探索性较强的项目
探索性项目不适合假装所有任务都能提前精确排定。可以固定近期已承诺工作的时间轴,将远期工作保持为区间或预测,并把决策节点、实验结果和范围选择作为里程碑。每次获得新信息后,再滚动调整后续计划。
这里要特别区分“未知”和“已承诺”。未知事项可以记录假设、验证负责人和最晚决策时间,但不要把未经验证的估算写成确定承诺。否则,项目表面上按计划运行,实质上是在不断掩盖计划前提已经失效。
4. 资源紧张、多人共享关键岗位的项目
多个项目争用同一位技术专家、法务人员或审批人时,单项目甘特图可能看起来都合理,组合起来却不可能同时成立。此时需要从项目层面检查共享资源负荷,明确优先级和资源冲突的决策人。
团队可以先做简单的资源冲突检查:同一时间是否安排同一关键人员承担多项不可并行任务;关键评审是否集中在同一周;替代人员是否具备授权和必要知识。若资源无法保证,计划上应写明条件,而不是用一条确定日期掩盖尚未落实的人力。
5. 受审计、安全或合规要求约束的项目
这类项目除了时间和任务,还要考虑审批证据、版本记录、测试留痕和正式签核。不要把“口头同意”当作验收完成,也不要只在图上标注“已批准”,却找不到对应记录。
计划工具的配置应服从组织的访问控制和数据治理要求。哪些人可以查看、谁能修改基线、变更如何留痕,都需要在项目启动时确认。涉及敏感信息时,团队还应评估部署方式、权限管理和数据存储要求。

七、不同情况下的取舍:精度、灵活性、维护成本不能同时最大化
1. 细化到什么程度,取决于风险而不是工具能力
工具允许把任务拆得很细,不意味着项目就应该拆到最小动作。拆分的价值在于让责任、依赖或风险更清楚。如果拆完之后既没有独立负责人,也不会改变排期或验收方式,通常只会增加状态维护负担。
我建议对关键路径、外部依赖和高风险交接细化,对稳定、可并行、低风险的工作适当合并。这样既保留管理视野,也不会让项目负责人每天花大量时间修正一张过度细化的图。
2. 确定日期还是时间区间,要看承诺强度
正式对客户、管理层或其他团队承诺的关键里程碑,通常需要明确日期和责任人;尚未完成估算、依赖未落实的远期任务,可以先用时间区间或预测窗口表达。把不确定计划标成确定日期,会让团队错把估计当承诺。
区间计划的代价是短期内不够精确;精确日期的代价是维护和解释成本更高。项目可以采用滚动式计划:近期任务明确到执行日期,远期任务保留阶段和条件,待输入逐步确定后再细化。
3. 加缓冲还是压缩排期,要看风险由谁承担
压缩计划有时是业务上的真实要求,但压缩不能凭空消除工作量。团队应明确压缩后采取了什么措施:减少范围、增加资源、并行工作、降低非关键要求,还是接受质量或发布日期风险。若只是把所有任务时长一起改短,风险并没有被管理,只是被推迟到执行阶段暴露。
缓冲也不能藏在每项任务的估算里,最后没人知道项目到底有多少余量。更清晰的做法是说明缓冲所处的位置、触发条件和批准责任,让团队能判断何时使用、使用后如何恢复计划。
4. 自动化同步还是人工确认,要看变化影响
任务状态、负责人或日期变更可以通过工具通知相关人员,但通知送达不等于接收方已经理解影响。对一般任务,自动提醒通常足够;对关键路径变化、里程碑延期或资源冲突,最好增加明确确认,让受影响团队确认新的输入日期和资源安排。
通知范围也不宜无限扩大。每次小调整都发给所有参与者,容易造成信息疲劳。更好的方式是根据依赖关系识别受影响方,并让重要变更带上原因、影响和下一步动作。
5. 纸面模板还是项目平台,要看协作规模和治理要求
只有少量任务、参与者固定、变更不频繁时,简单表格可能足以支撑工作。团队规模扩大、项目并行增加、权限和审计要求提高后,单靠人工维护多个文件的风险会增大:版本不一致、依赖遗漏、历史变更难追踪,都会消耗管理时间。
选工具时,我会优先检查它能否支持团队真实的工作方式,而不是先看功能清单有多长。重点包括:任务和依赖是否容易维护,权限能否按角色配置,计划变更是否有记录,是否能连接团队现有流程,数据部署方式是否符合组织要求,以及从旧系统迁移时能否减少历史信息丢失。
| 选择方式 | 适用条件 | 主要收益 | 主要代价 | 优先检查项 |
|---|---|---|---|---|
| 轻量表格 | 小团队、低频变更、少量依赖 | 启动快、上手门槛低 | 权限、版本和通知较依赖人工 | 指定唯一维护人和共享版本 |
| 通用项目管理平台 | 多团队协作、任务关系较复杂 | 便于统一跟踪任务、责任和变更 | 需要配置字段、流程和团队习惯 | 确认依赖、权限、审计和报表能力 |
| 企业级部署与治理方案 | 中大型组织、数据治理或集成要求较高 | 更容易纳入权限、流程和部署管理 | 实施、迁移和运维需要投入 | 验证部署条件、迁移方案及长期维护责任 |

八、工具与落地:用平台减少管理摩擦,而不是替代管理判断
1. 什么时候值得从表格升级到项目管理平台
如果团队经常出现多份计划并存、变更后通知遗漏、依赖关系靠口头记忆、项目复盘找不到历史决策,说明问题已超出一张共享表格的舒适范围。工具升级的价值不在于把同一张表搬到网页上,而在于把任务、责任、依赖、权限和变更记录连接起来。
我会先梳理管理规则,再配置工具。先决定哪些字段是必填、什么状态需要升级、什么变化需要批准,再考虑如何实现。如果流程本身没有共识,工具只会把混乱固化成更多字段和提醒。
2. 评估企业级平台时,先做场景验证
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移。对于需要集中管理多团队工作、关注数据部署与权限治理,或正在评估现有系统迁移的组织,可以把它纳入候选方案;“适不适合”仍要通过组织自己的流程和技术要求验证,不宜仅凭功能描述作结论。
实际评估时,我建议准备一段真实但去敏的项目流程,现场验证任务层级、跨团队依赖、角色权限、变更记录、报表口径和迁移后的历史数据。特别是从旧系统迁移,不只要看任务能否导入,还要检查负责人映射、状态转换、附件、评论、历史记录和链接关系是否完整。
3. 用小范围试点验证管理收益
不要一开始就在全公司铺开。选择一个跨部门、但边界清晰的项目做试点,提前记录当前的等待时间、计划更新耗时、里程碑偏差和变更通知遗漏,再用同一口径观察试点阶段的变化。若只比较“上线前后大家觉得更方便”,很难分清工具作用、团队成熟度和项目难度变化。
试点结束后,检查的不只是软件是否好用,还要问:责任人是否愿意更新,任务粒度是否过细,审批是否增加阻力,数据是否可靠,项目负责人是否更早发现风险。若平台使用率高但维护成本持续上升,应先调整流程和字段,而不是继续增加强制填报要求。

九、执行检查清单:项目启动、每周检查和变更时分别做什么
1. 项目启动前检查
- 项目目标是否能对应到可确认的结果?
- 关键交付物是否有明确接收方和验收人?
- 任务是否写到能识别负责人、输入和完成条件的程度?
- 跨部门交接是否说明交付内容和最晚需要时间?
- 关键路径上是否存在未落实的资源、审批或外部依赖?
- 基线计划、预测计划和变更权限是否已经区分?
2. 每次项目检查时确认
- 本周期新增的事实是什么,而不只是进度百分比是多少?
- 哪些任务已经交付但还没有验收?
- 是否有任务受阻,阻塞责任人和解除条件是什么?
- 关键路径是否变化,原有缓冲是否已经消耗?
- 未来一到两个阶段的输入、资源和决策是否已落实?
- 当前计划是否仍是所有部门共同认可的版本?
3. 发生变更时完成闭环
- 记录变更原因,区分需求变化、估算偏差、资源冲突和外部阻塞。
- 检查受影响任务、依赖链、里程碑、人员安排和验收窗口。
- 提出可选方案,例如调整范围、增加资源、并行工作或接受延期。
- 由有权限的角色确认方案,并明确是否修改正式基线。
- 更新计划版本,通知直接受影响的负责人,并要求关键角色确认。
- 在复盘中记录变更结果,检查预警是否足够早、判断是否准确。
4. 复盘时看机制,不把延期简单归咎于个人
延期复盘不应只问“谁没有按时完成”,还要还原输入是否准时、验收标准是否稳定、关键资源是否可用、风险是否及时升级、决策是否等待过久。若一个任务多次延期,可能是估算有偏差,也可能是它长期依赖未纳入计划的审批或外部交付。
复盘的目标不是找到一个人承担所有原因,而是让下一次计划更接近真实工作条件。把反复发生的问题转化为计划字段、交接规则、预警条件或决策机制,才算把经验带回了甘特图。
十、总结:好甘特图的标准,是变化发生时团队知道下一步
跨部门甘特图真正的价值,不是把未来画得像一条不会偏移的直线,而是让团队知道每项交付由谁负责、依赖什么输入、怎样才算完成,以及计划变化后哪些人需要重新行动。任务拆得再细,如果没有明确接收方和验收规则,仍然只是更精致的待办清单。
如果你准备现在开始,先不要急着挑颜色或导入所有历史任务。选一个近期项目,写出关键里程碑和交付物,为每个关键任务补上负责人、前置依赖与验收人,再检查变更后如何同步受影响团队。用一到两个迭代观察等待、返工和计划维护成本,再决定是否需要更复杂的平台或治理机制。
最值得追求的不是“计划从未变化”,而是变化能被尽早发现、说清影响、及时决策并同步到真正需要行动的人。当一张甘特图能做到这一点,它才从时间轴变成了跨部门团队共同使用的执行机制。
常见问题解答(FAQ)
1. 跨部门甘特图应该包含哪些信息?
我以前做计划时,常把任务名称和起止日期填上就觉得够了,结果执行中才发现没人明确负责,也不知道交付到什么程度才算完成。不同部门对同一任务的理解不一致时,我该补充哪些信息?
每项关键任务至少填写任务名称、具体负责人、开始和结束时间、交付物、验收人、前置依赖、当前状态及风险备注。负责人应落实到个人,而不只写部门;交付物和验收标准应能被核对,例如提交已审批的方案或通过约定的测试。
2. 跨部门任务的依赖关系和关键路径该怎么安排?
我遇到过一个部门按计划完成了工作,后续团队却因为前置材料没到位而无法启动的情况。自己排甘特图时,怎样看出任务之间的先后关系,以及哪些延误会影响最终日期?
先逐项确认任务的输入、输出和交接对象,再标明前置任务及其完成条件。把从项目开始到最终交付、决定总工期的连续任务链识别为关键路径;关键路径上的任务一旦延误,就应立即评估最终日期和下游安排。对高风险交接预留合理缓冲,并在计划中标注责任人和确认节点。
3. 甘特图里的里程碑和进度百分比应该如何设定?
我在项目会上常听到“已经完成八成”,但会后仍不清楚还差什么,也无法判断是否会影响上线。跨部门协作时,我想知道怎样设置里程碑,才能让各方对进度有一致判断?
里程碑应对应重要交付或决策节点,并写明交付物、确认人和验收条件,例如“测试报告完成并由产品负责人确认”,而不是只写“测试结束”。进度百分比可以辅助汇报,但要同时说明已完成的成果、剩余工作和阻塞事项;若无法明确剩余工作,百分比就不足以作为判断是否按期的依据。
4. 跨部门计划发生变化时,如何更新甘特图并通知相关团队?
我曾经只改了时间表上的一个结束日期,后来才发现依赖团队仍按旧计划安排资源。遇到需求、资源或前置交付发生变化时,我应该按什么顺序处理,避免团队使用不同版本?
先记录变更原因和提出人,再评估受影响的下游任务、里程碑、资源及最终交付日期;必要时由项目负责人或约定的决策人批准。批准后更新计划版本和变更记录,明确通知所有受影响的负责人,并请关键责任人确认新日期及行动安排。
核心关键词
文章包含AI辅助创作:时间轴管理指南:跨部门团队如何做好甘特图,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/476937
读者评论
把“待验收”和“受阻”单独标记很实用,任务做完不等于下游能接手,明确验收人确实能减少进度误判。
基线计划与滚动预测分开管理的建议比较贴近实际,尤其是项目早期信息不完整时,能避免把估算日期误当成正式承诺。
文章用设计延迟说明依赖链上的影响,但也指出这是情景推演而非统计数据,这种限定让例子更客观。
甘特图不必塞进所有待办,细化过度会增加维护负担。实际采用时还需要根据项目变化频率,平衡计划颗粒度和更新成本。
