基线对比管理指南:跨部门团队如何做好甘特图,制度设计全流程

甘特图最容易失去管理价值的时刻,不是任务延期,而是有人把延期日期改进图里后,所有人都看不见原来的承诺了。跨部门项目要做好基线对比,关键不是把甘特图画得更细,而是保留一份经确认的计划参照,再把当前预测、实际进度和批准变更分开记录。这样团队才能说清楚:计划哪里偏了、为什么偏、谁有权调整,以及调整后应该用哪一版计划来判断结果。

一、先给结论:甘特图不是基线,获批并留痕的计划才是

1. 基线管理要解决的是“比较依据”,不是“图表格式”

甘特图擅长展示任务、日期、依赖和里程碑,但它本身不会自动决定哪一版计划是有效承诺。只要多人可以直接改日期,而团队没有版本、批准和变更记录,图表再整洁,也无法回答“项目相对原计划偏了多少”。

我建议把进度管理拆成三条并行的信息线:批准基线、当前预测、实际进度。批准基线是比较参照;当前预测表达团队此刻对未来日期的判断;实际进度记录已经发生且能够验证的事实。三者可以显示在同一张图上,但不能用同一列日期代替。

最重要的原则是:日常更新预测,不覆盖基线;批准重大变更,可以发布新基线,但必须保留旧版本。这既避免把执行偏差藏起来,也避免项目条件已经改变后,团队仍被一份失去现实意义的计划束缚。

2. 一套够用的制度,至少要让五件事说得清楚

  • 哪一版计划已获批准,批准人是谁,生效时间是什么?
  • 任务由谁负责,交付物是什么,怎样才算完成?
  • 状态按哪个日期截点汇总,各部门是否遵循同一口径?
  • 预测日期变化后,谁需要说明原因,哪些情况需要升级?
  • 什么变更可以调整当前预测,什么变更需要重新审批基线?

如果这五个问题没有明确答案,继续增加图表字段通常只会增加维护成本。先建立决策规则,再选适合的甘特图工具,顺序不能反过来。

基线对比管理指南:跨部门团队如何做好甘特图,制度设计全流程

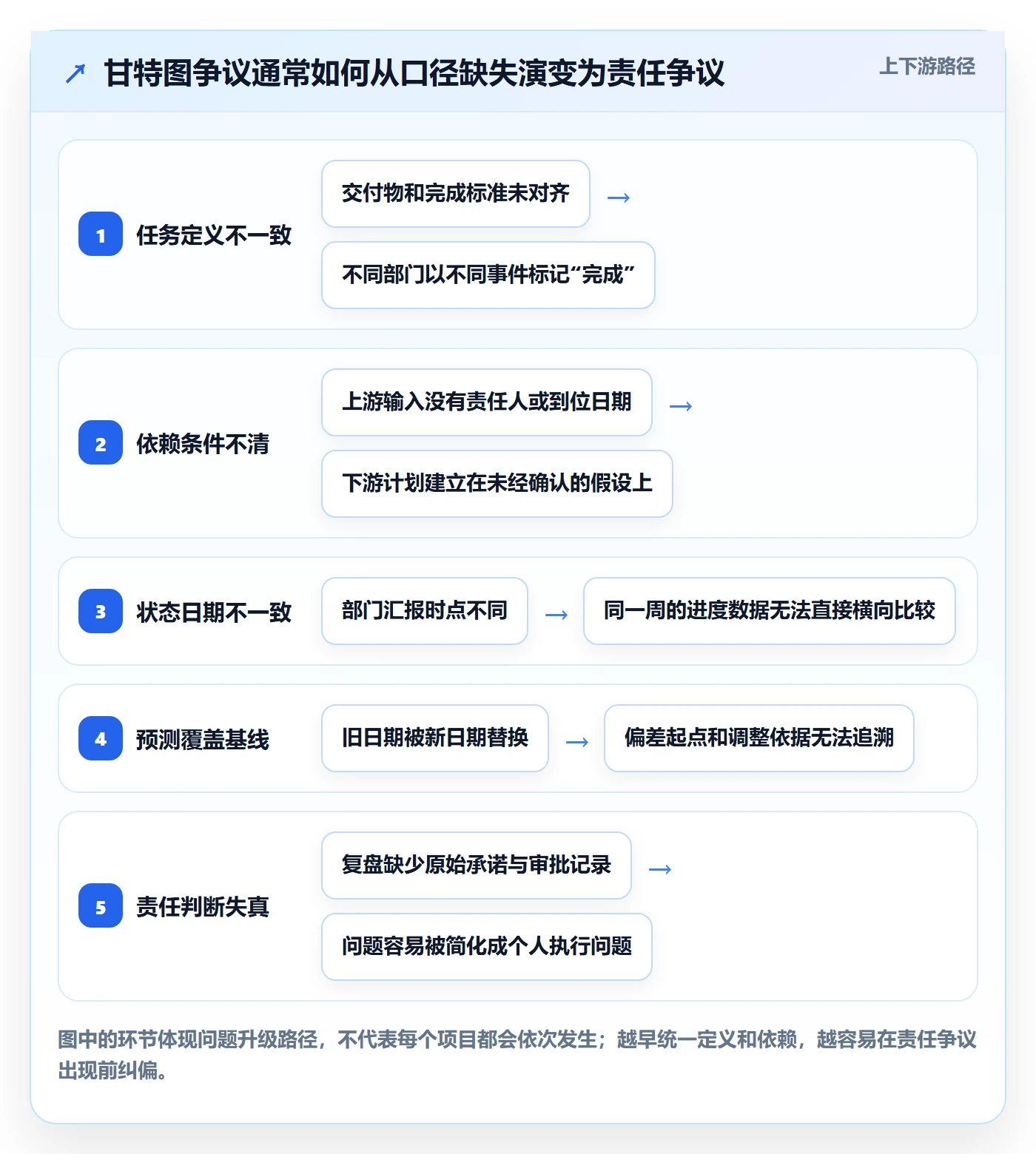

二、为什么跨部门甘特图总会变成“多份计划、多个答案”

1. 同一任务在不同部门眼里,可能不是同一项承诺

设想一个新产品上市项目:产品团队认为功能开发完成就算交付,研发团队认为代码合并才算完成,测试团队则需要可部署版本和稳定的测试环境。甘特图上三方可能都填了“本月完成”,但这三个日期背后的交付条件并不相同。

这类争议常被误判为“沟通不到位”。更准确地说,是任务定义没有把输入、输出和验收条件写完整。没有共同的完成定义,计划日期就只是各部门对同一词语的不同解释,随后发生的偏差也很难公平判断。

2. 计划被更新,但更新理由没有留下来

项目执行中调整日期并不罕见。供应商交付变化、需求增加、关键人员不可用、上游任务迟交,都可能让预测日期改变。问题不在于日期变化,而在于变化后只保存了新日期,没有保存原日期、原因、影响范围和决策人。

数周后复盘时,团队只能看到“现在的计划”,看不到“当时批准的计划”。延期可能被误认为从未发生,或者被归到最后接手的人身上。没有版本历史,项目就无法区分执行偏差与计划变更。

3. 维护甘特图的人,未必拥有调整计划的授权

很多项目经理负责维护整体排期,却不一定有权批准范围缩减、资源调整或目标日期改变。如果制度默认“谁维护图,谁就能改计划”,工具操作权限就悄悄变成了业务决策权。

合理做法是把“编辑”“确认”“批准”拆开:任务负责人更新事实,项目经理汇总并提出影响判断,业务负责人或项目发起人按授权批准重大调整。小团队可以由少数人兼任角色,但角色和审批边界仍应明确。

基线对比管理指南:跨部门团队如何做好甘特图,制度设计全流程

三、先统一三个概念:批准基线、当前预测和实际进度

1. 批准基线是比较用的参照版本

进度基线通常是一组经确认的计划日期、任务关系和关键里程碑,用来与执行情况进行比较。它不是“最初随手画出来的草稿”,也不是“最新一版排期”。只有完成必要评审并获得授权,团队才应把它作为管理参照。

不同组织可能将范围、进度、成本等计划纳入不同的基线管理规则。本文聚焦甘特图里的进度基线,不假设所有行业或企业都使用完全相同的审批方式。工程建设、产品研发和市场活动的阶段门、合规要求与计划颗粒度都可能不同。

2. 当前预测是对未来的最新判断

当前预测反映团队根据已知事实对剩余工作的判断。例如,基线要求某任务在周五完成,但关键输入尚未交付,负责人预计下周二完成。此时基线仍是周五,预测是下周二;两者同时存在,才看得见偏差和风险。

预测日期允许随着新信息更新。它不是“认错”,也不等同于变更批准。项目经理应鼓励负责人尽早报出可信预测,而不是为了看起来按计划而长期维持一个已不现实的日期。

3. 实际进度记录已经发生的事实

实际开始时间、实际完成时间、已验收交付物和未完成原因,属于实际进度信息。对尚未完成的任务,单独填写一个“完成百分比”通常不足以说明真实状态,尤其当不同部门对百分比的估算方式不一致时。

例如,开发负责人按已提交代码比例估算,测试负责人按通过用例比例估算,两者都填“80%”,并不代表完成程度可直接比较。更稳妥的做法是把状态连接到可验证的交付节点,百分比仅在定义清楚、适合该任务时作为补充。

信息类型 要回答的问题 是否允许日常更新 建议记录方式
批准基线 最初或当前获批计划要求何时完成? 不应直接覆盖 保留版本号、批准人和生效日期
当前预测 根据现状,预计何时完成? 允许随新信息更新 记录更新日期、原因和责任人
实际进度 已经发生了什么,证据是什么? 按实际事实更新 记录实际日期、交付物或验收结果
批准变更 哪些计划条件已正式改变? 审批后发布新版本 保留变更理由、影响分析和批准记录

基线对比管理指南:跨部门团队如何做好甘特图,制度设计全流程

四、建立基线前,先把甘特图里的承诺条件补齐

1. 从交付物拆任务,不要只按部门列活动

“研发支持”“市场准备”“供应链跟进”这类任务名称看似清晰,实际上很难确认完成标准。更有效的任务描述要能指出产出,例如“提交可部署版本”“完成包装样稿签字”“取得试产批次检验结果”。交付物越明确,完成状态就越容易核实。

任务颗粒度也需要平衡。任务过粗,依赖和风险都被藏在一个长条里;任务过细,维护者会把大量精力花在更新几十个微小活动上。实务上可优先拆开跨部门交接点、关键路径活动和需要验收的交付物,不必把每个内部动作都变成独立任务。

2. 把前置条件写成依赖,而不是写进备注后遗忘

任务依赖至少要让团队看懂:谁先交付什么,接收方需要多长时间处理,未按时到位会影响哪些后续活动。单纯画一条依赖线还不够,关键依赖最好同时有责任人、输入内容、需求日期和确认状态。

如果下游团队把上游日期当成确定事实,而上游团队只把它当作初步估算,计划表就会出现“看起来连上了、实际上没确认”的假依赖。对关键依赖,建议在基线评审中逐条确认,而不是只检查图上的连接线是否完整。

3. 统一日历、状态截点和完成口径

跨部门团队至少要约定采用自然日还是工作日,节假日和轮班如何处理,远程团队采用哪个时区,以及每周哪一天作为状态汇总截点。否则,同一个日期可能因日历规则不同而被解读成不同工期。

还要约定任务状态的基本口径,例如“未开始”“进行中”“待验收”“已完成”“受阻”。“已完成”是否必须通过验收,应该根据交付类型决定。若只完成内部制作,但尚未通过下游验收,最好不要与最终交付完成混为一谈。

4. 在批准前暴露资源冲突和计划假设

排期表上没有冲突,不表示真实资源没有冲突。某位专家可能同时承担多个项目的关键任务,某个测试环境也可能被不同团队重复预约。基线评审不应只是确认日期,还要检查关键人员、设备、审批和供应条件是否可用。

所有无法确认的条件都可以作为计划假设列出,注明负责人、最晚确认时间,以及假设不成立时的影响。假设不是瑕疵;不标注假设、却把日期表现成确定承诺,才是风险。

基线对比管理指南:跨部门团队如何做好甘特图,制度设计全流程

五、基线对比时,看偏差、影响和原因,不只看晚了几天

1. 先统一状态日期,再比较不同部门

研发周四更新状态,采购周一才更新,项目经理周二直接比较两边的甘特图,很可能把数据新旧差异误认为执行差异。因此,周期性比较应先确定一个状态日期,并要求各责任方按同一截点更新。

如果无法在同一天完成全部更新,可以保留每条记录的最后更新时间。项目经理看到某个关键任务的数据已过期时,应先标注为“待确认”,不宜直接把旧预测当作当前承诺。

2. 分别比较基线日期、预测日期和实际日期

可以用“预测完成日期减去基线完成日期”表示预测偏差。若结果为正,表示预测晚于基线;若为负,则表示预测早于基线。实际完成后,则可比较实际完成日期与基线完成日期。

计算前必须统一工作日历、时区和日期边界。对跨时区项目或非标准排班任务,简单比较日期可能掩盖小时级差异;对管理决策而言,通常更有价值的不是小数点后的精度,而是定义一致、可复核的计算规则。

3. 识别对里程碑和下游交付的影响

单个任务晚两天,不一定会让最终交付晚两天。如果后续存在可用缓冲,或任务并不处于关键路径,项目团队可能通过重排解决;反过来,一个只晚一天的关键输入,也可能阻断多个下游任务。

因此,偏差分析至少要回答三层问题:任务自身晚了多少?它会影响哪些依赖任务?会不会改变关键里程碑或最终目标日期?把这三层区分开,能避免用“任务延期数量”代替项目影响判断。

4. 用可核实的原因分类,避免把一切归为执行问题

偏差原因可以先分为几类:估算假设不成立、上游依赖迟交、资源不可用、范围发生变化、验收返工、外部审批延误,以及实际执行耗时超出预期。分类的目的不是找一个方便归责的标签,而是匹配不同的处理动作。

如果原因是输入未到位,应该明确上游责任和下游缓解方案;如果范围变化,需要评估影响并走变更审批;如果估算持续偏乐观,则要改进估算依据。只记录“进度延误”,对下一步决策帮助有限。

任务或里程碑 基线完成日 当前预测日 实际完成日 偏差原因 下一步动作
接口方案评审 第 10 个工作日 第 12 个工作日 未完成 上游字段确认晚到 确认字段冻结时间,评估测试窗口影响
集成测试 第 20 个工作日 第 23 个工作日 未完成 测试环境预约冲突 锁定环境时段,准备并行验证方案
版本验收 第 25 个工作日 第 25 个工作日 未完成 当前无日期偏差,验收条件待确认 确认验收人和通过标准,不提前标记完成

表格是一个演示场景,不代表真实项目数据。它说明即使预测日期看起来没有偏差,也可能存在验收条件不清等风险;项目状态不能只靠日期字段来判断。

基线对比管理指南:跨部门团队如何做好甘特图,制度设计全流程

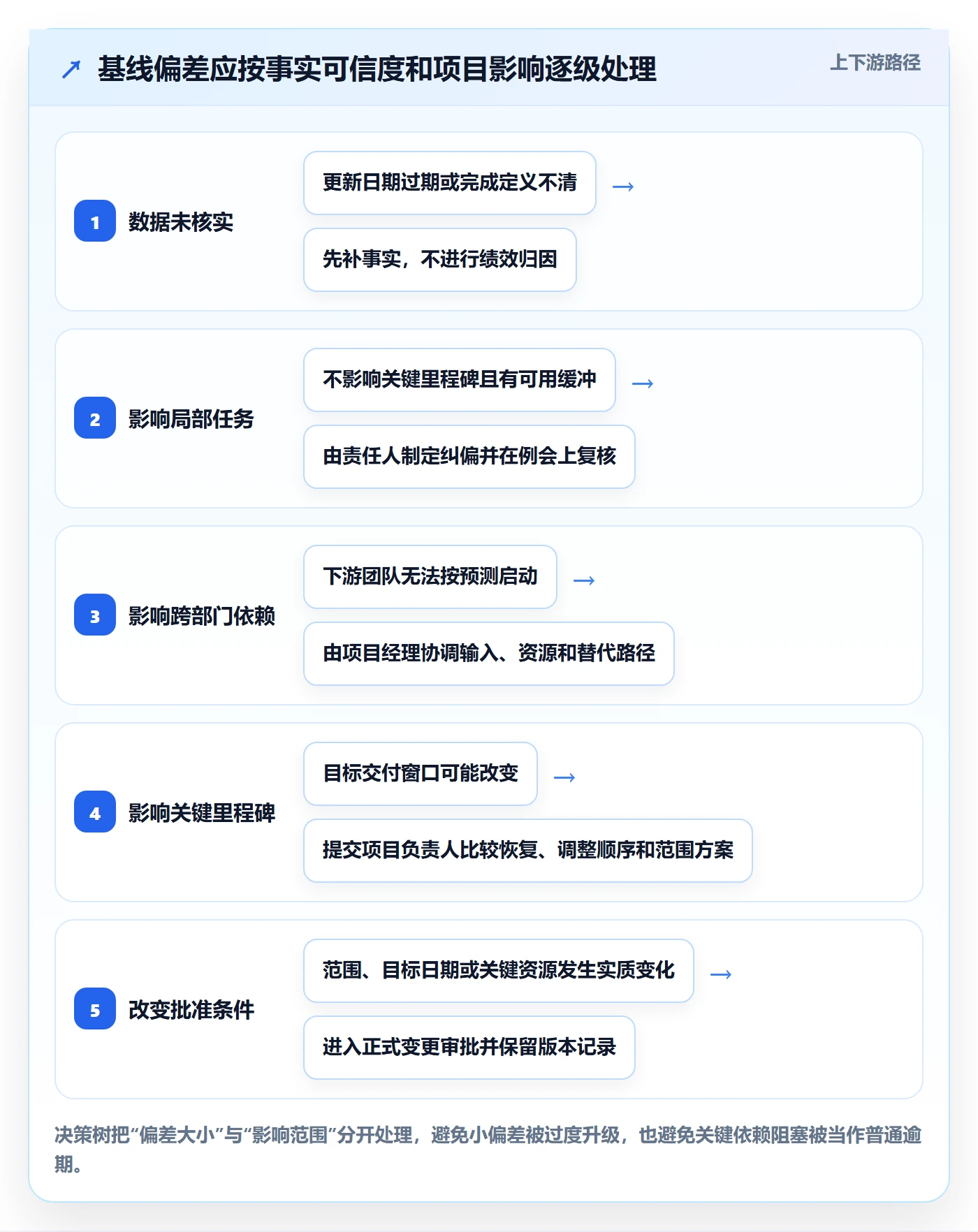

六、偏差出现后,按影响程度决定提醒、纠偏还是升级

1. 先核实数据,再开纠偏会

看到甘特图变红,第一步不是追问责任,而是确认状态是否及时、任务是否按约定定义、依赖是否真的未完成、日期是否采用统一日历。数据口径不清时,讨论原因容易变成部门之间的解释战。

建议由任务负责人说明事实,由项目经理核对依赖和里程碑影响。若问题涉及资源冲突或范围变化,再邀请有决策权的人加入。这样能把日常状态核实与重大业务决策分开,减少所有问题都升级成大型会议。

2. 把响应级别绑定到项目影响,而不是统一天数

不同项目的节奏和风险差异很大。对于短周期活动,晚两天可能错过上线窗口;对于周期较长的内部改造,同样的偏差可能仍在缓冲范围内。因此,不宜规定一个适用于所有项目的固定延期阈值。

更稳妥的规则是看影响层级:普通任务的预测变化由负责人处理;跨部门依赖受阻时由项目经理协调;关键里程碑或目标日期受影响时,提交项目负责人评估方案;涉及范围、成本、合规或对外承诺变化时,按授权流程升级审批。

3. 每次纠偏都要落到动作、责任人和期限

“加强沟通”“尽快解决”“持续关注”不是可追踪的纠偏动作。更有效的记录是:“接口负责人在周三前确认字段清单;测试负责人预留备用环境;项目经理周四复核里程碑预测”。这类写法明确了谁做什么、何时完成、完成后如何验证。

行动记录要与任务或风险关联。若纠偏动作没有改变预测日期,团队应说明为什么仍保持原预测;若预测再次变化,则更新当前预测并保留变化原因,不要因此改写基线。

基线对比管理指南:跨部门团队如何做好甘特图,制度设计全流程

七、变更制度:预测可以常更新,基线不能随手重设

1. 先划清预测更新与基线变更的边界

任务负责人发现预计完工日期变化,可以更新当前预测并说明原因。这是状态管理。若团队要正式改变批准的里程碑、目标日期、范围或关键资源条件,则需要进入基线变更流程。这是授权决策。

两者混在一起,通常会出现两个极端:要么任何预测变化都要层层审批,导致信息更新滞后;要么任何人都能改基线,导致计划失去参照价值。把日常预测更新与正式基线调整分开,可以兼顾速度和治理。

2. 变更申请应说明影响,而不只是提出新日期

一个可审批的变更申请,至少要说明变更内容、提出原因、影响任务、受影响部门、对里程碑和资源的影响、备选方案以及不批准时的风险。只写“请把完成日期延后两周”,审批人很难判断这是必要调整,还是尚未充分评估的单点诉求。

  • 变更内容:哪些任务、交付物、日期或资源条件发生变化?
  • 原因与证据:变化来自新需求、外部条件、估算修正,还是执行过程中的阻塞?
  • 影响分析:哪些依赖、验收节点、成本和对外承诺受到影响?
  • 备选方案:是否可以调整顺序、增加资源、分阶段交付或缩小范围?
  • 审批记录:谁提出、谁评估、谁批准,何时生效?

3. 新版本生效后,旧版本仍应可查

批准新基线后,建议记录版本号、生效日期、变更摘要和批准人,并保留旧基线。新版本用于后续管理时,历史复盘仍可能需要查看原始版本和每次变更的影响。

项目制度还需要说明:绩效复盘是按最初基线、当前有效基线,还是同时展示两者。没有统一口径,团队可能各自挑选对自己最有利的版本。比较时应明确“原始承诺”和“获批调整后的承诺”分别回答什么问题。

4. 频繁重设基线,通常说明治理需要复查

如果项目不断申请基线变更,不应简单认定团队管理松散,也不能把每次重设当作正常手续。先看变更集中在哪些原因:需求是否持续增加、估算是否缺少输入、外部依赖是否不稳定、审批是否太晚,或管理层是否反复改变优先级。

重设基线可以使计划重新匹配已经批准的新条件,但不能消除过去的偏差。新基线用于管理未来,旧基线用于解释历史。两者各有用途,不能通过删除旧版本来换取表面上的“重新按计划”。

基线对比管理指南:跨部门团队如何做好甘特图,制度设计全流程

八、职责、会议和工具:让制度进入日常工作

1. 责任分配要围绕数据、协调和授权三类工作

任务负责人对本任务的事实状态和预测负责;部门负责人确认资源与跨团队承诺;项目经理维护整体依赖视图、识别偏差并推动协调;项目发起人或授权委员会处理超出项目经理权限的重大变更。

这不意味着所有企业都必须配置同样的岗位。小团队可以由一人承担多个角色,关键是不能把“更新数据的人”默认成“有权批准变更的人”。职责最好写在项目章程或计划管理规则里,并在项目启动时向参与团队说明。

2. 周会讨论异常和决策,不逐行朗读甘特图

会议可以围绕几个固定问题展开:哪些关键里程碑的预测发生变化?哪些跨部门输入尚未确认?哪些风险需要升级?哪些变更待批准?上次会议约定的纠偏动作是否完成?普通且无变化的任务不必逐条口头汇报。

会后记录决策、责任人和截止时间,并将结果更新到计划或变更日志。会议的价值不是再做一份汇报,而是完成图表无法替团队完成的协调和授权。

3. 工具能力要服务于制度,而不是替代制度

当参与角色增加、项目依赖复杂、历史版本需要审计时,工具需要支持清晰的权限、状态更新、版本留存、变更记录和可追溯协作。工具选型时,建议先用一条真实业务链路试跑:从批准基线、任务更新、偏差提醒到变更审批,检查每一步是否留下所需记录。

以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,并支持私有化部署和 Jira 平滑迁移。这些能力对需要控制部署环境、治理复杂协作流程或规划工具迁移的团队有参考价值;但是否适合某个项目,仍要结合现有系统、权限模型、数据迁移范围和实施成本验证,不能仅凭产品能力描述替代实际评估。

无论采用哪种项目管理平台,都应先确认它能否保留旧基线、区分预测和实际、记录审批与变更、导出可审计记录。若工具只能展示当前日期,团队可能仍需用受控版本库或变更台账补齐管理链路。

团队情境 优先需要验证的能力 主要风险 建议试跑方式
少量人员、单项目协作 版本留存、责任字段、状态日期 流程设计过重,维护成本超过管理收益 先用轻量模板跑完一次周更新和变更记录
多个部门并行交付 依赖视图、权限分层、跨部门状态汇总 任务负责人和审批权混淆 选一个关键交付链测试协作、提醒和升级流程
中大型组织或多项目组合 多项目视图、角色权限、版本审计、集成迁移 系统数据口径不一致,迁移后流程无法复用 用代表性项目验证字段映射、历史迁移和权限边界

基线对比管理指南:跨部门团队如何做好甘特图,制度设计全流程

九、不同项目如何取舍:控制维护成本,也守住关键证据

1. 小型、短周期项目:轻量管理,但保留版本底线

小型项目不一定需要复杂审批流。只要参与部门少、交付边界稳定,可以用一份甘特图加一个变更日志,指定一位负责人维护基线版本,并在关键节点由相关部门确认。轻量不等于随意,至少应保留批准日期、责任人、当前预测和实际完成信息。

当项目周期很短时,频繁建立多级审批可能比偏差本身更耗时。此时可把审批集中在影响目标日期、范围或外部承诺的变化上,普通任务预测更新由负责人记录并向项目经理同步。

2. 跨部门关键项目:为依赖、交接和升级留足空间

涉及研发、采购、法务、运营等多个部门时,计划重点不应只是各部门内部任务,而是部门交接点。每个交接点都要说明输入、输出、接收人、最迟到位时间和异常升级路径。项目经理要关注“等待谁的输入”,而不只是“谁的任务逾期”。

对于关键路径和外部承诺,适合设置定期状态截点和明确升级规则。项目进展越依赖少数关键资源,越应尽早暴露资源冲突,不要等到最终里程碑前才通过压缩测试、验收或质量检查来追回日期。

3. 需求变化频繁的项目:保留目标边界,采用滚动规划

探索型项目、创新项目或需求持续变化的项目,很难在早期准确锁定所有细节。此时可以固定近期可承诺的工作窗口,对远期任务保持较粗颗粒度,并定期根据新信息更新预测。

滚动规划不等于不断重设整张甘特图。应明确哪些近期工作已形成基线,哪些远期事项仍是规划假设。新需求进入时要说明它替代了什么、增加了什么资源和时间影响,再由授权人决定是否改变目标或交付范围。

4. 强合规或高度审计项目:优先保留决策链和原始记录

对审批链、合同节点、质量记录或数据安全要求较高的项目,版本控制和变更证据通常比图表美观更重要。记录应能串起提出、评估、批准、生效和验证过程,并确认谁在何时修改了哪些关键字段。

这类项目要谨慎使用未经批准的个人副本作为正式计划。可以允许团队在草稿区讨论方案,但正式基线应有唯一受控位置,并明确只读权限、归档方式和审计周期。

场景 管理重点 适合的取舍 不建议的做法
小型短周期 快速确认责任和关键日期 减少审批层级,保留版本和变更台账 为每个普通预测变化都开正式审批
多部门关键项目 交接依赖、关键路径和资源冲突 强化里程碑评审和升级机制 只按部门汇总完成百分比
需求探索型项目 区分近期承诺与远期假设 近期细化、远期滚动规划 把不确定远期日期伪装成固定承诺
强审计项目 审批证据、权限和历史版本 增加留痕和归档投入 覆盖旧计划或依赖个人文件留档

基线对比管理指南:跨部门团队如何做好甘特图,制度设计全流程

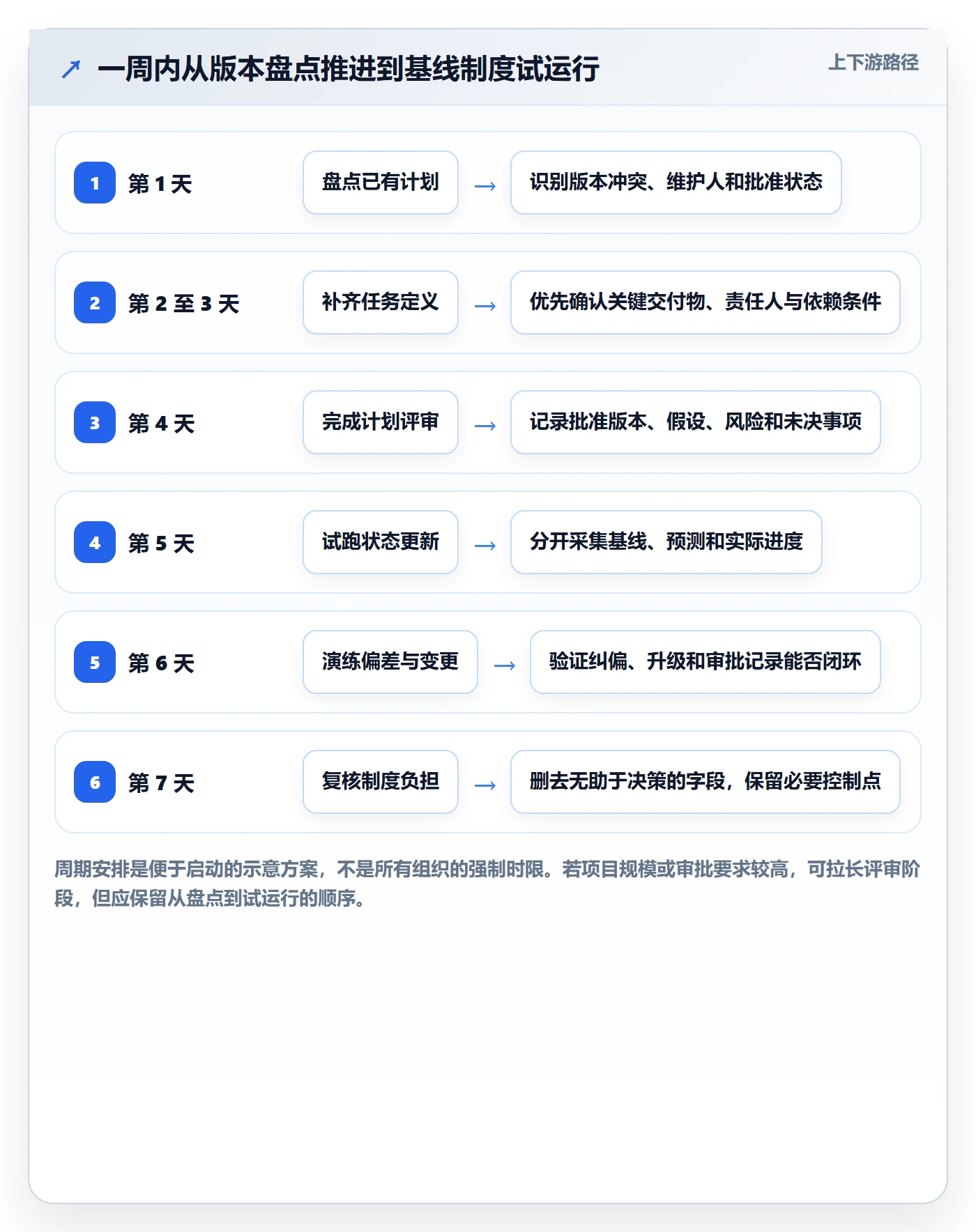

十、落地自检:用一周建立最小可运行的基线制度

1. 第一天:找出正在使用的所有计划版本

先收集共享盘、邮件、会议附件和个人副本中的计划文件,确认哪些版本仍被团队引用。不要急着把它们全部合并成一份“最新版”,先标出各版本的日期、维护者、批准状态和关键差异。

如果团队无法判断哪份是正式计划,就先由项目负责人确认当前管理参照,并记录确认时间。历史版本可以暂时归档,但不要直接删除;它们可能是后续解释决策和偏差的重要依据。

2. 第二至三天:补齐责任、交付物和关键依赖

优先检查里程碑、跨部门交接和关键路径任务。逐项确认责任人、交付物、验收条件、前置输入和当前预测。暂时无法确认的内容列为待决事项,不要把未经确认的日期包装成承诺。

若项目任务过多,不需要一次性重写所有细节。先从最可能影响目标日期的任务开始,再逐步扩展到普通工作项。这可以让制度先解决高风险问题,而不是被字段整理工作拖住。

3. 第四天:完成基线评审并记录批准

组织一次聚焦计划假设和依赖的评审,而不是逐行朗读任务名称。对于关键日期,要求责任部门明确确认;对于不能承诺的事项,记录风险和替代方案。评审后发布带有版本号、批准人和生效日期的计划。

若项目条件尚不成熟,可以先批准近期工作窗口,把远期计划标记为估算或假设。清楚标注成熟度,比为了完整而给每个任务填一个貌似精确的日期更可靠。

4. 第五至七天:试运行更新、偏差和变更流程

在下一次状态更新中,要求参与人分别填写实际进度和当前预测,不直接修改基线字段。选取一个真实偏差,练习记录原因、影响、纠偏责任人和期限;再选取一个可能改变目标日期的事项,走一遍正式变更审批。

试运行后复核三件事:负责人是否能按规则更新,项目经理是否能快速看出关键影响,批准人是否拿到足够信息做决定。如果任何一步仍依赖口头解释,就应调整字段或会议机制,而不是单纯增加填表要求。

5. 发布前检查清单

  • 基线是否有唯一可识别的版本、批准人和生效日期?
  • 关键任务是否写清责任人、交付物和完成标准?
  • 部门是否使用统一的状态日期、日历和完成口径?
  • 当前预测是否与批准基线分开保存?
  • 关键依赖是否有输入责任人、到位日期和升级方式?
  • 偏差是否记录原因、影响、纠偏动作、责任人和期限?
  • 基线变更是否保留申请、影响评估、批准记录和旧版本?
  • 项目结束后是否计划复盘估算、依赖和变更原因?

基线对比管理指南:跨部门团队如何做好甘特图,制度设计全流程

十一、结语:让计划可以变化,但不能失去变化的证据

跨部门团队做好甘特图,不是追求一条永远不变的计划线,而是让不同时间点的判断都有明确身份:哪一条是获批参照,哪一条是当前预测,哪些日期已经成为事实,哪些调整经过正式授权。

当基线、预测和实际进度被分开管理,项目延期就不再只是颜色变红或日期后移。团队可以追溯偏差从哪里产生,识别它是否影响关键交付,再选择纠偏、升级或批准变更。这样的甘特图才真正支持决策,而不是事后装饰进度报告。

下一步可以从一个正在执行的项目开始:找出当前使用的计划版本,确认关键里程碑与跨部门依赖,补齐批准人和状态日期,再试着用一条真实偏差跑通“核实,分析,纠偏,审批,留痕”。先把这条链路做对,再扩展到更多项目,制度才会既可执行,也可持续。

常见问题解答(FAQ)

1. 甘特图中的项目基线、当前计划和实际进度有什么区别?

我在维护跨部门甘特图时,经常看到任务日期被更新,但不确定这算不算改了基线。尤其到了复盘或讨论延期责任时,大家对应该比较哪一版计划容易有不同理解。

项目基线是经确认并批准、用于后续比较的计划参照;当前计划是团队根据最新情况更新的预测;实际进度则记录已经发生、可验证的开始、完成或交付情况。建议在甘特图中分别保留基线日期、当前预测日期和实际日期,日常进度更新只更新预测与实际,不覆盖基线。

2. 跨部门项目的甘特图基线应由谁确认和批准?

我负责协调多个部门时,常遇到某个任务日期是项目经理排出来的,但任务负责人并没有明确承诺。等到节点延期,才发现各方对责任、交付内容和审批权限的理解并不一致。

项目经理可以汇总并维护整体计划,但各任务负责人应确认本部门的交付物、日期、依赖条件和验收标准;部门负责人确认资源与承诺,项目发起人或组织授权的审批人批准整体基线。将编制人、确认人和批准人记录在基线版本信息中,并保存批准时间、适用范围和会议或审批记录。

3. 甘特图基线对比应该看哪些数据?

我参加进度会时,大家常只讨论某项任务晚了几天,却没说清楚统计的是哪一天,也没判断它是否会影响最终交付。不同部门的状态更新时间不一致时,我更难判断偏差是真实发生了,还是数据口径不同造成的。

先统一状态日期、工作日历和进度状态定义,再逐项比较基线开始与完成日期、当前预测日期及实际日期。对已完成任务核对实际日期,对进行中或未开始任务关注当前预测与基线的差异;同时检查受影响的依赖任务、里程碑和关键路径。可将预测完成偏差定义为当前预测完成日期减去基线完成日期,并明确按自然日还是工作日计算。

4. 什么情况下应该更新当前计划,什么情况下需要重新批准基线?

我遇到过团队为了让甘特图看起来符合实际,直接把延期任务的原日期改掉,结果后续无法判断项目最初偏差从何时开始。另一方面,如果范围或关键资源确实发生变化,我也不确定是否应该继续拿旧计划作为唯一执行依据。

状态更新或短期预测变化,通常只更新当前计划并保留原基线;若范围、关键交付日期、重要依赖或资源条件发生实质变化,并影响项目目标,应提交基线变更申请。申请中记录变更原因、影响分析、备选方案和审批意见;批准后发布新版本、注明生效时间,同时保留旧版本,以便区分按原基线评估的偏差和新计划下的执行情况。

核心关键词

读者评论

方
方云舟

把基线、预测和实际进度分开记录很有必要,否则只更新日期确实容易掩盖最初承诺与当前状态的差异。

向
向景行

跨部门项目中,“完成”的定义不一致是常见问题。文章提出用交付物和验收条件明确任务边界,便于减少状态争议。

杨
杨一凡

审批权限与图表编辑权限分开这一点比较实用,尤其适用于项目经理负责汇总、但无权批准范围或目标日期变更的团队。

白
白晓彤

文中提醒先统一状态截点和工作日历,再比较偏差,这能避免把数据更新时间不同误判为部门执行差异。

邹
邹梓萱

文章也提到任务拆分需要平衡:聚焦交接点和关键路径,比把每个内部动作都列进甘特图更便于维护。

文章包含AI辅助创作:基线对比管理指南:跨部门团队如何做好甘特图,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/476791
