跨部门项目的甘特图上,任务名称、负责人和日期都填了,项目却仍可能在最后一周突然卡住:设计交付晚了,开发计划没有联动;开发说“已经好了”,测试却发现验收材料还没齐。问题往往不在图画得不够细,而在于团队没有把“谁交付什么、谁等什么、变化后影响哪里”表达成可维护的任务关系。本文给出一套从识别依赖、判断阻塞,到更新甘特图和使用登记模板的入门流程。
一、先讲结论:甘特图要管理的不是连线,而是影响
1. 让依赖关系能回答四个问题
一条有用的依赖关系,至少要说明:上游交付什么、下游为什么需要它、谁负责交付与确认、日期变化会影响哪些任务。只在图上画一条线,却没有交付物和责任人,视觉上像是建立了关系,实际仍然需要开会追问。
我建议把每条依赖当作一个“小型交接约定”,而不是一个装饰性的连线。它需要连接甘特图里的具体任务,并且能在上游变化时帮助团队作出下一步决定。
2. 从最小闭环开始,不要先追求复杂
入门团队不必一开始就为每个任务设置多种关系、复杂缓冲和审批流程。先把最关键的交接记录清楚:交付物、交付人、接收人、计划日期、验收条件、对应任务。能够发现风险、确认变更、同步受影响的人,这个闭环就已经比“在会上说过了”可靠。
核心判断是:甘特图的价值不在于把所有工作画得更满,而在于上游一变,团队能看见哪些下游需要重新判断。

二、为什么甘特图排了日期,跨部门项目还是会卡
1. 任务完成不等于交接完成

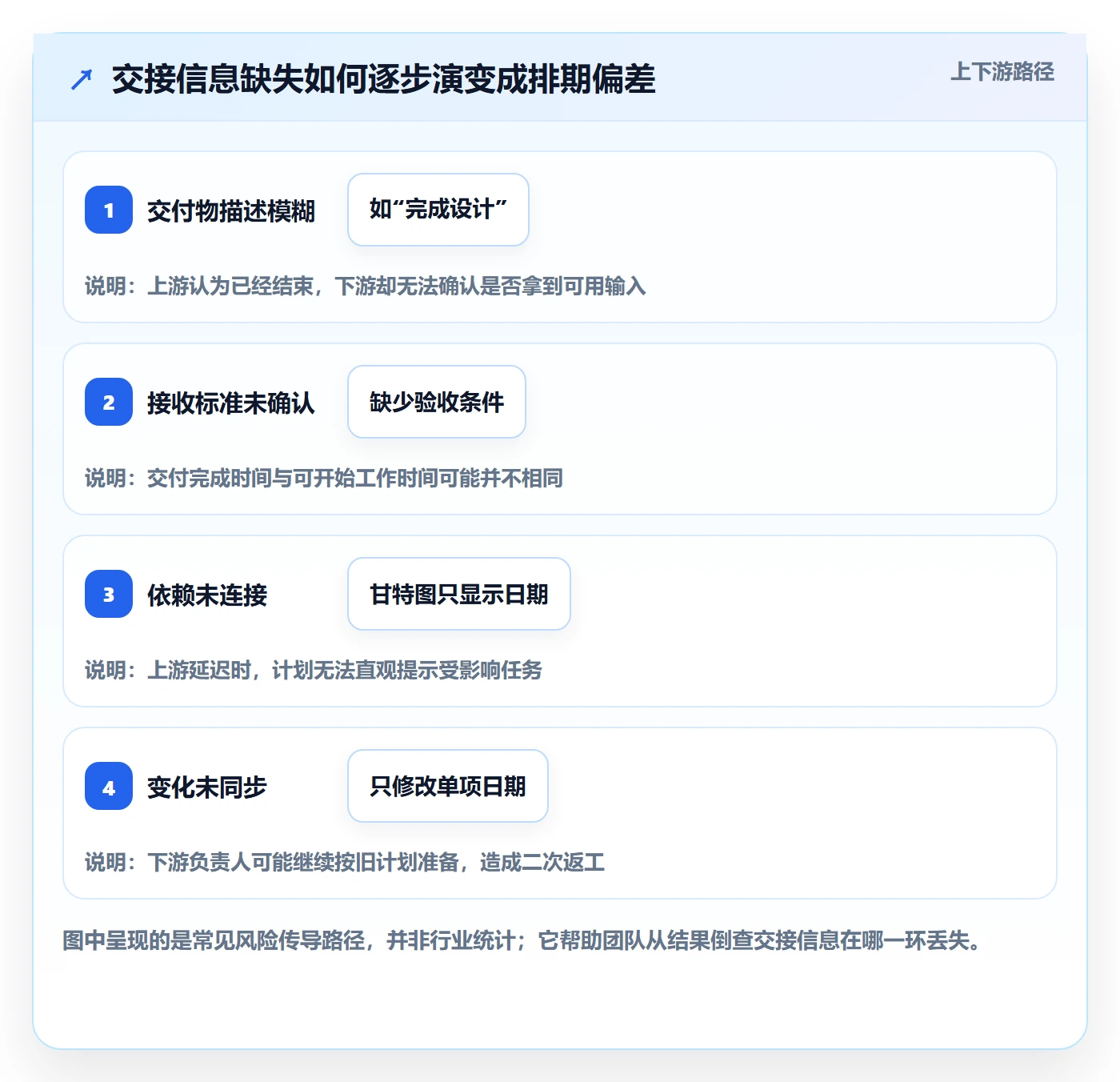

一个团队常说“设计已经完成”,另一个团队却可能还在等源文件、规格说明、审批记录或可开发的版本。前者看的是自己任务状态,后者需要的是可接收、可使用的交付物。若甘特图只有“设计”“开发”这样的宽泛任务,两个部门对完成的理解就容易错位。
因此,跨部门排期要把大任务拆到交接边界。不是为了把每个人的每小时都排进计划,而是让关键输入在图上有清楚的交付定义。比如“完成设计”可以拆成“提交交互稿”“完成评审修改”“接收方确认开发规格”,后续关系才能建立在真实条件上。
2. 计划日期不会自动说明先后关系
甘特图上的日期看起来有先后,并不代表工具或团队已经表达了逻辑依赖。假设任务甲排在周一至周三,任务乙排在周四至周五,若甲延期,乙是否必须顺延?要看乙是否确实需要甲的结果,还是只是因为当前排期恰好安排在后面。
没有明确关系时,项目经理常会在延期发生后临时判断影响范围。若任务链条很长,大家容易把所有后续任务一并推迟,或者反过来只移动上游日期,遗漏真正受影响的里程碑。
3. 依赖管理其实是交接风险管理
跨部门依赖通常发生在信息、成果或决策跨越团队边界时。风险不仅包括“晚交”,还包括交付标准不一致、接收方无人确认、审批没有预留时间、关键人员不可用,以及变化没有传递给下游。
这也是为什么单靠甘特图无法解决所有问题。图负责呈现任务关系和时间影响;登记表负责保存交付细节和当前状态;例会或异步确认负责处理需要决策的事项。三者各有分工,不必把所有细节挤进图表标签。

三、先拆开三个容易混淆的概念
1. 任务依赖:工作逻辑上是否需要等待
任务依赖描述的是一项工作与另一项工作的逻辑关系。例如,测试执行需要可测试版本,因而测试开始受开发交付影响。关键问题是:没有上游产出,下游能否开展核心工作?如果答案是不能,就可能需要建立正式依赖。
常见的完成,开始关系,表示前一任务完成后,后一任务才能开始。开始,开始关系表示前一任务启动后,后一任务可以开始;完成,完成关系表示两项工作需要协调完成时间。特殊关系应按具体工具的定义使用,不要为了让图看起来专业而增加复杂设置。
2. 日期约束:有没有必须遵守的时间边界
“必须在月底前提交监管材料”是日期约束,不一定表示某一个具体任务必须等待另一个任务。团队可能要同时处理资料准备、审阅和签批,但共同受到一个截止日期影响。
如果把日期约束错画成任务依赖,图上会出现并不存在的先后关系;如果只记一个截止日,却不安排内部审核和交付步骤,又可能低估完成所需的时间。遇到硬性日期,应把约束和实现它的任务链分别记录。
3. 资源限制:有先后安排,不一定有逻辑依赖
同一位专家不能同时参加两个评审,造成了资源冲突。团队可能因此把任务排成先后,但不意味着任务之间存在交付依赖。若资源问题被误记为逻辑关系,调整人员后也可能忘记释放原有连接,导致计划长期被不必要的先后顺序束缚。
判断时可以问:换一位合适的人员、增加资源或调整会议安排后,后一个任务是否仍必须等前一个任务的成果?如果不必等,更可能是资源限制,而不是任务依赖。
| 情况 | 判断问题 | 应在计划中表达什么 |
|---|---|---|
| 缺少上游成果,下游无法开展核心工作 | 是否必须拿到特定交付物? | 建立任务关系,并补充交付标准和责任人 |
| 多项任务都必须满足某个截止日期 | 是否有明确的外部时间边界? | 记录日期约束,并安排可执行的内部任务链 |
| 同一资源无法同时承担多项工作 | 更换资源后是否仍需要等待成果? | 处理资源排布,不要自动当成逻辑依赖 |

四、在甘特图里建立依赖的六步操作法

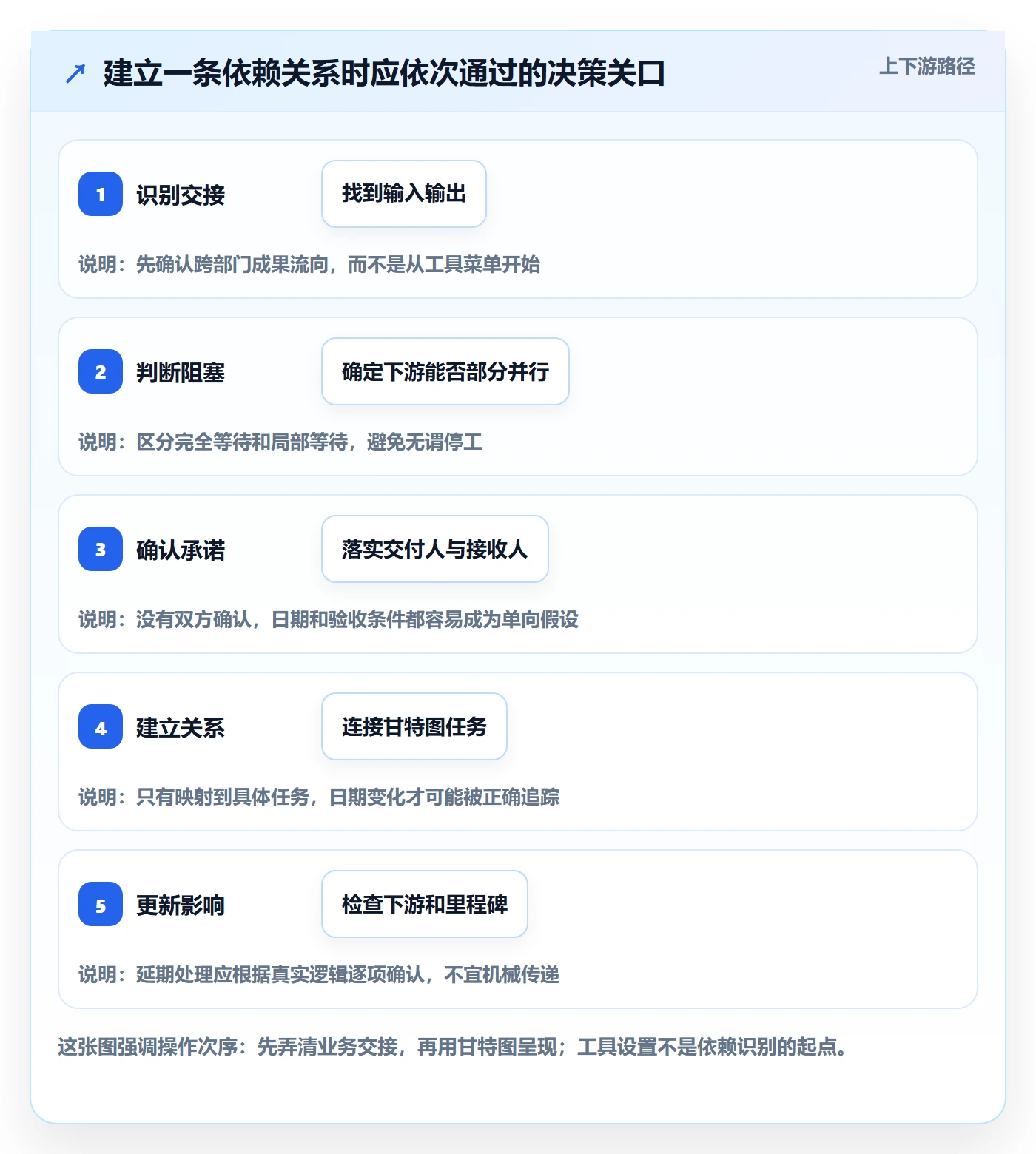

1. 从交接点找候选依赖
先检查跨部门的输入输出:谁提供文件、数据、决策、环境、样品或审批,谁需要它继续工作。优先看里程碑前的交接、反复返工的接口、必须等待审批的节点,以及延期后影响范围较大的任务。
我不建议从“所有任务都互相看看”开始。更有效的做法是先选出少量高影响交接,再检查计划中是否缺少关键关系。这样既能降低初次梳理成本,也能避免图表被大量低价值连线淹没。
2. 把上下游写成可识别的具体任务
“等运营”“等产品”“等研发”都不是足够明确的依赖对象。应尽量写成可检查的任务,例如“运营提交已审批的活动规则”“产品确认验收边界”“研发发布可供测试的版本”。任务名应让不在会场的人也能看懂。
如果上游工作还没有拆分,可以先在依赖登记表中描述交付物,再由两边负责人共同决定是否补充甘特图任务。不要为了让图表看似完整,凭空创建没人负责的任务。
3. 判断下游是完全阻塞还是部分可并行
问下游负责人:没有这份输入,哪些工作完全不能开始,哪些工作可以先做?一个交付往往只阻塞部分工作。例如,开发可能需要最终规格才能写核心逻辑,但环境准备、接口讨论和测试用例草拟仍可先行。
这一步能防止两种相反错误:把可提前开展的工作全部停住,造成时间浪费;或者把真正不能开始的任务标成可并行,最后才发现计划日期不成立。
4. 确认责任人、验收条件和计划日期
一条依赖至少有一个交付责任人和一个接收确认人。交付责任人说明谁负责提交,接收确认人说明谁判断交付是否满足下游需要。若只写部门名称,发生变更时仍然要花时间找人。
验收条件要具体到可判断。例如,“测试环境可用”可以写明访问权限已开通、指定版本已部署、关键账号能够登录。不要用“完成”“尽快”代替标准和日期;这些词不能帮助团队判断是否存在风险。
5. 在甘特图中建立准确关系,并做反向检查
将依赖连接到实际任务,而不是只连到某个部门或宽泛阶段。建立后,从下游反向问一次:“如果上游晚一天,当前计划会提示什么?”如果答案是“什么也不会提示”,就需要检查关系是否没有连上、日期是否被固定约束,或工具是否采用了不同的排期规则。
还要检查是否存在重复关系、循环关系和不必要的连线。任务甲依赖乙、乙又依赖甲,会造成逻辑循环;两项工作只是同步讨论,却没有必要的先后关系,也不应为了让协作可见而硬连。
6. 用变更检查取代“只改一根条形”
上游日期变化后,先确认新的交付预计时间,再查看后续任务中哪些确实依赖该产出。对受影响任务逐个确认:能否部分并行、是否有替代输入、是否有缓冲、是否会触及里程碑。然后更新甘特图和登记表,通知相关负责人并留下变更原因。
不要假设所有下游任务都会自动延期,也不要只移动上游任务的结束日期。前者会把影响范围夸大,后者会留下计划与实际脱节的问题。

五、判断重要程度:不要让甘特图满屏都是阻塞
1. 用三道问题筛出值得重点跟踪的依赖
第一,缺少上游交付时,下游是否无法做核心工作?第二,延迟是否会影响里程碑、客户承诺或合规节点?第三,是否存在经过确认的替代方案?前两项越明确,越需要重点跟踪;第三项若有可靠方案,可以降低阻塞风险,但应记录方案条件和失效时间。
可以用“影响程度”和“发生可能性”做轻量分级,而不是要求团队给每条依赖打很多分。比如高影响且接近交付日期的事项需要负责人主动确认;低影响、可并行的事项可以放在常规检查中。
2. 关键路径不是“所有重要任务”的同义词
关键路径指在既定逻辑和工期假设下,决定项目最早完成时间的任务链。某项任务对业务很重要,不代表它一定在当前排期的关键路径上;某个看似普通的审批节点,也可能因为缺少时间余量而成为关键环节。
所以,优先级不能只凭职级、部门声量或任务名称判断。要结合任务关系、工期、日期限制和可用浮动时间。项目计划有变化时,原先的关键路径也可能变化,不能把一次分析永久当作结论。
3. 缓冲要对应风险,不要用来掩盖承诺不清
在交付边界不确定、外部评审时长波动或供应商响应不可控时,安排合理缓冲可能有价值。但缓冲不是把每个任务都延长几天,也不是给模糊日期找借口。应说明缓冲覆盖的风险,以及什么情况下需要动用或重新评估。
| 依赖情形 | 建议关注级别 | 处理方式 |
|---|---|---|
| 必须等待,且影响关键里程碑 | 高 | 明确双方责任人,设置近期确认点和升级路径 |
| 部分工作可并行,替代输入已确认 | 中 | 记录并行边界、假设条件和替代方案失效时间 |
| 仅为信息同步,不影响开始或完成 | 低 | 保留沟通记录即可,不必设为正式阻塞关系 |

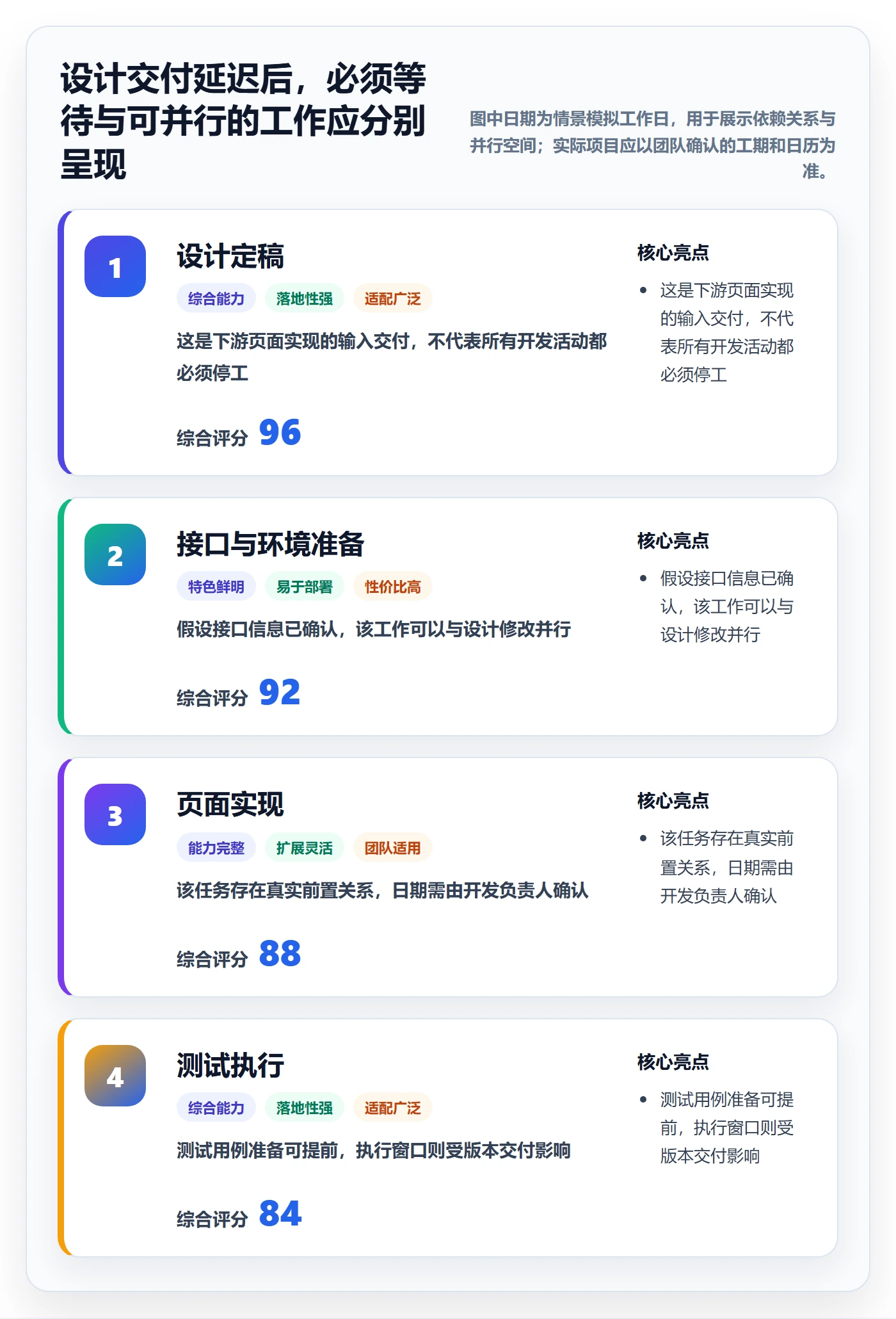

六、模拟案例:设计交付晚两天,哪些任务真的要改
1. 先把案例假设讲清楚
下面是一个用于说明排期逻辑的情景模拟,不代表某个真实企业的项目数据。某跨部门小组计划上线一项新功能:产品确认规格、设计交付页面稿、开发实现、测试验证、上线准备。团队发现设计交付预计晚两天。
如果甘特图只按日期排列,项目经理可能直接把开发、测试、上线全部顺延两天。但实际影响取决于哪些开发工作必须等待最终页面稿,以及测试准备是否能提前进行。
2. 先拆分受影响任务,不要整体推迟
假设开发包含“完成接口和环境准备”以及“按最终设计实现页面”两部分。前者在设计定稿前仍可推进,后者则确实依赖可验收的设计交付。测试团队也可以先准备测试场景,但必须等可测试版本才能执行测试。
此时,正确动作不是把“开发”整个任务延后,而是拆分任务,连接真实的等待关系,再分别更新日期。这样团队既能看到风险,也能保留仍可开展的工作。
| 任务 | 是否依赖设计定稿 | 变化后的处理 |
|---|---|---|
| 接口与环境准备 | 通常不直接依赖最终页面稿,需由负责人确认 | 若输入条件齐备则继续,不因设计延迟自动停工 |
| 页面实现 | 依赖已确认的页面稿与规格 | 重新确认可开工日期,并检查是否压缩后续时间 |
| 测试场景准备 | 部分依赖产品规格,部分可先起草 | 先完成通用场景,待规则确认后补充差异项 |
| 测试执行 | 依赖可测试版本 | 根据开发交付变化更新执行窗口及上线影响 |
3. 变更后要验证计划假设
设计晚两天不必然等于上线晚两天。若开发有可并行工作、测试准备可以提前,或原计划包含明确可用的浮动时间,最终日期可能保持不变;若受影响任务正处于关键路径且没有可压缩空间,里程碑就可能需要调整。
关键是把“可能不影响”变成有责任人的验证事项,而不是一句乐观判断。项目经理可以约定:设计交付后由开发负责人确认剩余工期,测试负责人确认可测试版本日期,再决定是否调整上线节点。

七、可复制的跨部门依赖登记模板
1. 先用简版模板,让每个字段都有用途
模板的目的不是多留一张表,而是让甘特图中的关系有业务含义。小团队可以先用下面的字段;若依赖数量增长、需要审计或跨多个项目汇总,再增加风险、变更和决策记录。
| 字段 | 填写示例 | 检查重点 |
|---|---|---|
| 依赖编号 | DEP-014 | 方便会议、消息和变更记录引用同一事项 |
| 上游任务与部门 | 提交已确认的页面稿;设计组 | 写任务和交付方,不只写部门名称 |
| 下游任务与部门 | 按最终稿完成页面实现;研发组 | 说明依赖输入的具体工作 |
| 交付物与验收条件 | 页面稿含状态、文案和交互说明,接收方确认可实现 | “完成”是否能被双方用同一标准判断 |
| 交付责任人与接收确认人 | 设计负责人;研发接口人 | 两侧都要有人,不要让责任停留在部门层级 |
| 计划交付日期 | 第5个工作日下班前 | 注明日历口径,避免自然日与工作日混淆 |
| 甘特图任务名称或链接 | 设计定稿 → 页面实现 | 能否从登记表定位到实际排期任务 |
| 关系与阻塞判断 | 完成,开始;页面实现需等待 | 确认是逻辑关系,而非单纯资源冲突 |
| 状态、风险与替代方案 | 进行中;若延期先完成接口准备 | 替代方案是否经过下游确认,何时失效 |
| 最近确认时间 | 本周二评审后 | 识别信息是否过期,避免旧承诺被继续沿用 |
2. 用这份模板开一次十五分钟的依赖确认会
-
先过一遍临近交付的依赖,只讨论日期、交付物或验收条件有变化的事项。
-
请上游说明当前状态和预计交付时间,请下游确认拿到什么才算可用。
-
对预计延期的依赖,逐项确认影响任务、并行空间、替代方案和需要决策的人。
-
会后由指定维护者更新甘特图与登记表,并通知受影响的任务负责人。
十五分钟只是便于小团队试行的会议安排建议,不是经过统一研究验证的效率基准。依赖数量多、决策链长的项目需要更长时间;如果事项没有变化,也可以采用异步更新,不必为了定期开会而制造会议。
3. 选工具时看维护闭环,不只看能否画图
如果团队使用电子表格,至少要确保任务关系、负责人、状态和变更日期能够被共同查看,并约定谁维护主版本。多人各自保存副本,通常会让计划和登记信息很快分叉。
对于人数较多、项目组合复杂或需要权限隔离的组织,项目管理平台可以把任务、依赖、版本、变更记录和通知放在同一工作流中。以 PingCode 为例,可将其作为服务中大型企业及百人以上组织的候选平台之一;其产品介绍涉及私有化部署和 Jira 迁移支持。正式选型前,我会建议团队验证部署架构、迁移范围、权限模型、数据导出、接口能力及实际服务条款,不把“支持迁移”直接等同于所有历史配置都能无差别转换。
工具不能代替依赖判断。即使平台能自动推算日期,如果关系本身连错了,排期结果也只会更快地传播错误。选择时应优先验证一个真实项目:上游日期变化后,能否找到影响任务、确认责任人、通知相关人员,并追溯谁在何时改了计划。

八、不同团队情况,采取不同的管理力度
1. 小团队:先解决“信息在哪里”
如果项目只有少数团队、依赖数量不多,先使用一张共享登记表和一份甘特图即可。重点建立唯一维护位置、负责人和更新时间规则。过度设计审批流程,会让更新成本大于管理收益。
建议从影响里程碑的少数依赖开始试行,连续检查几轮后再决定是否扩展字段。若多数依赖长期无人查看、字段无法推动行动,应删减字段,而不是再加一个复杂评分。
2. 中大型组织:优先解决权限、变更与跨项目可见性
团队超过多个业务单元后,常见难点会从“有没有记录”变成“谁可以改、谁应该知道、多个项目是否争用同一上游资源”。此时要明确项目计划的维护权限、变更通知范围、跨项目责任人,以及依赖冲突的升级路径。
如果涉及敏感数据、内网部署、旧系统迁移或审计要求,工具选型应安排小范围验证,并由业务、技术、安全和项目管理角色共同参与。不要仅由项目经理评估甘特图界面,也不要只看供应商演示中的理想路径。
3. 变化频繁的项目:缩短确认周期,而不是天天重排全部计划
产品需求探索、供应链交付或外部审批较多的项目,依赖条件可能持续变化。可以对近期开工和临近里程碑的任务高频确认,对较远期任务保留较粗粒度计划,并标注假设。这样能把精力放在近期可执行的信息上。
不建议每次小变化都重排所有任务。先判断变化是否影响关键输入、关键路径或外部承诺,再决定更新范围。否则频繁改动会让团队习惯忽略计划通知。
4. 外部供应商参与:把验收和通知边界写进交接
供应商交付常受合同节点、采购流程、技术接口和验收周期共同影响。甘特图应展示内部需要的时间,不要把供应商承诺的交付日直接当作内部可用日。收货、验收、缺陷修复和接收确认都可能需要单独安排。
一旦上游依赖来自组织外部,替代方案和升级联系人尤其重要。登记表应记录外部承诺来源、最近确认时间和内部缓冲,而不是只保存一个未经复核的日期。

九、常见误区与取舍:什么该做,什么不必做
1. 误区:所有协作都建立正式依赖
有些协作只是需要同步信息,不会决定任务能否开始或完成。把它们全部标成阻塞,会降低真正关键交接的可见度。判断边界时,应以任务逻辑和交付条件为依据,而不是以“两个部门有联系”作为依据。
2. 误区:任务越细,计划越准确
拆分粒度应服务于管理决策。任务太粗,无法看清交接;拆得过细,维护成本高,日期也容易频繁变化。通常可以拆到负责人能确认交付、接收方能验收、延期影响能判断的程度。具体粒度取决于项目周期和交付风险,没有适用于所有团队的统一任务时长。
3. 误区:依赖建立后就不用再确认
依赖关系表达的是计划假设,不是永远有效的事实。需求、人员、供应商和审批要求一旦变化,原关系可能需要修改或删除。每次计划基线调整时,都应确认关键依赖是否仍成立,避免旧连线长期控制新计划。
4. 误区:工具自动排期就等于风险管理
自动排期可以帮助团队看见日期传导,但无法替代交付验收、资源判断和组织决策。它不一定知道某个输入可以部分使用,也不会天然知道供应商承诺是否可信。工具负责计算和呈现,团队负责确认假设。
| 管理选择 | 收益 | 代价或边界 | 适用情形 |
|---|---|---|---|
| 所有任务都建关系 | 表面上覆盖全面 | 图表拥挤,关键阻塞不突出 | 通常不建议作为默认做法 |
| 只记录高影响依赖 | 维护轻,重点清晰 | 低影响交接可能仍需普通沟通 | 入门团队和小型项目 |
| 记录所有跨部门交接,但分层跟踪 | 信息完整,管理精力可按风险分配 | 需要明确字段和维护责任 | 依赖较多、多个团队并行的项目 |
| 依赖、日历约束和资源统一管理 | 计划分析更全面 | 建模成本较高,需治理规则和工具支持 | 项目组合复杂、计划变更频繁的组织 |
我更倾向于“记录范围适度完整,跟踪力度按风险分层”。这样既不把重要交接藏起来,也不要求项目经理对每一条低影响信息投入相同精力。
十、把依赖管理变成日常习惯
1. 每周检查六类信号
-
计划交付日期临近,但上游状态仍不明确。
-
上游任务已经逾期,下游仍显示按原日期开始。
-
交付责任人、接收确认人或验收标准缺失。
-
依赖影响里程碑,却没有替代方案或升级负责人。
-
甘特图与依赖登记表的日期、状态不一致。
-
任务关系仍然存在,但对应的交接已经取消或变更。
检查的目的不是追责,而是尽早决定下一步:确认新日期、调整顺序、增加并行工作、启用备用方案,或正式更新里程碑。没有明确动作的风险讨论,容易变成重复汇报。
2. 变更后记录原因,避免同一问题反复出现
当日期变化时,至少记录变更原因、影响任务、决策人和下次确认时间。若团队发现某类依赖反复晚交,可以进一步检查上游工期估计、评审周期、接收标准或资源安排,而不是只把缓冲越加越长。
复盘时要区分可控与不可控因素。外部政策变化与团队内部遗漏不是同一类问题,解决方式也不同。真正有价值的记录,能帮助下一次排期调整假设,而不仅是保存一份延期历史。
3. 下一步:挑一条真实依赖做小范围试行
从近期最可能影响里程碑的一条跨部门交接开始:写清交付物和验收条件,确定双方责任人,连接到甘特图任务,再约定日期变化时如何通知和检查下游。运行一轮后,观察团队是否能更快回答“谁在等什么、晚了会影响哪里、现在有什么选择”。
甘特图效率不是连线数量,也不是排期看起来有多精确,而是变化发生时,团队能否用同一份信息作出更快、更稳妥的判断。先把关键交接做实,再逐步扩大覆盖范围,通常比一开始建立复杂制度更容易持续。
常见问题解答(FAQ)
1. 跨部门项目中,什么情况下应该在甘特图里建立依赖关系?
我做跨部门排期时,经常不确定每个交接事项都要不要连成依赖。有些任务看起来有关联,但下游团队其实可以先做准备工作。
当下游任务的开始或完成确实受上游交付影响时,才建立正式依赖;如果可以并行推进,就记录所需输入、假设和确认时间,不要把它标成硬阻塞。判断时问:没有这项交付,下游的核心工作是否无法继续?是否会影响里程碑?
2. 甘特图中的任务依赖类型应该怎么选?
我在设置任务关系时,常看到完成后开始、同时开始等选项,不太确定该选哪一种。选错关系后,排期可能会被自动推移,团队也可能误以为某项工作必须等待。
先按实际工作顺序选择:上游完成后下游才能开始,用完成,开始;两项工作可在上游启动后并行,用开始,开始;需要协调完成时间时,可考虑完成,完成。开始,完成较少见,只有确有特殊逻辑时才使用;设置后应检查日期变化是否符合实际流程。
3. 上游任务延期后,怎样判断甘特图里的哪些下游任务需要改期?
我遇到过上游交付晚了,但后续任务并非全部受影响的情况。有些工作可以先并行开展,如果直接把整条计划往后推,可能会制造不必要的延期。
先确认上游新的可交付日期和受影响的具体交付物,再沿甘特图检查有依赖关系的下游任务。逐项判断是否能并行、是否有替代输入,以及是否触及关键里程碑;只调整确实受影响的任务,并同步更新负责人、日期和风险说明。
4. 跨部门依赖登记模板应该包含哪些字段?
我想用一张表跟踪部门之间的交接,但字段太少容易遗漏责任和验收标准,字段太多又会让团队不愿维护。尤其是甘特图上的任务和表格中的记录,常常对不上。
建议至少记录依赖编号、上游与下游任务及部门、交付物、验收标准、双方负责人、计划交付日期、依赖类型、当前状态、风险或替代方案、最近确认时间,以及对应的甘特图任务名称。每项依赖由上游负责人确认交付承诺、下游负责人确认验收条件,项目协调人定期核对表格与甘特图是否一致。
核心关键词
文章包含AI辅助创作:依赖关系实操方法:跨部门团队提升甘特图效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/476533
读者评论
把依赖写成交付物、交付人和接收标准,比只画任务连线更便于追责和确认进度。
文中区分任务依赖、日期约束和资源限制很实用,能减少把所有先后安排都当成阻塞的情况。
延期后逐项检查哪些工作必须等待、哪些可以并行,比机械顺延所有后续任务更符合实际。
登记表与甘特图分工清楚:图表呈现时间关系,表格补充交接细节。不过团队仍需定期确认信息是否更新。
